编号:AQ-JS-05421( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑工作面永久密闭施工方案及安全技术措施Working face permanent airtight construction scheme and safety technical measures工作面永久密闭施工方案及安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

一、概况4102工作面已回采结束,工作面全部回撤完毕后,需在4102运输顺槽和回风顺槽巷口施工永久闭墙各一道,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:二、施工方案及质量标准要求1、密闭结构:砖砼内墙+1m充填层(黄土)+砖砼外墙。

2、施工标准:砖墙厚度不小于0.5m;砌筑2道墙,中间间隔1m,先由下向上充填黄土并逐层夯实,待充填至距顶板0.3~0.5m时,再用高分子密闭充填材料充填密实。

3、密闭周边要掏槽(挂网巷道要破网后掏槽),见硬底硬帮与煤岩接实。

掏槽深度:帮槽0.3m,底槽0.3m,顶槽0.2m(坚硬岩石时刨出麻面)。

4、密闭设检测管孔、措施管孔、放水管,孔口安设截止阀。

砌筑时,要求在离底板高度为2/3设直径为不小于25mm的检测孔,用于观测压差、气温和采气样,并安装阀门;在离顶板10mm设直径不小于108mm措施管,并安装阀门;同时密闭必须设置放水管,要求直径为108mm,并安装阀门,放水管为U型离底板高度为300mm。

5、墙体平整(1m内凸凹不超过10mm,勾缝除外);无裂缝、重缝和空缝,保证严密不漏风(手触无感觉、耳听无声音)。

四周抹有不少于0.2m的裙边。

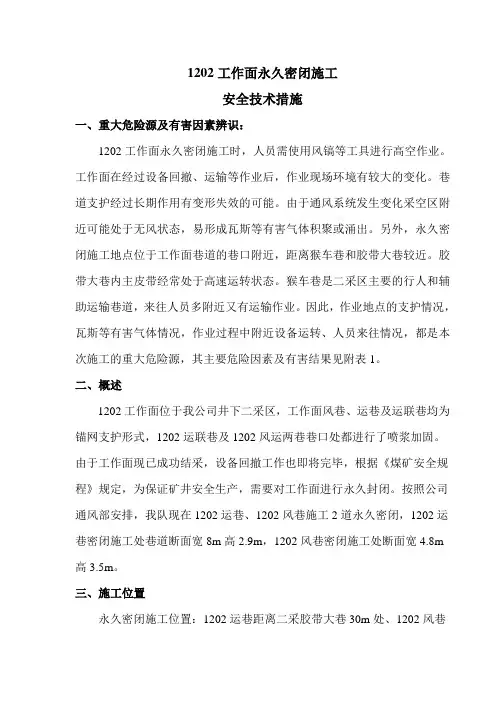

1202工作面永久密闭施工安全技术措施

1202工作面永久密闭施工安全技术措施

1202工作面永久密闭施工安全技术措施一、重大危险源及有害因素辨识:1202工作面永久密闭施工时,人员需使用风镐等工具进行高空作业。

工作面在经过设备回撤、运输等作业后,作业现场环境有较大的变化。

巷道支护经过长期作用有变形失效的可能。

由于通风系统发生变化采空区附近可能处于无风状态,易形成瓦斯等有害气体积聚或涌出。

另外,永久密闭施工地点位于工作面巷道的巷口附近,距离猴车巷和胶带大巷较近。

胶带大巷内主皮带经常处于高速运转状态。

猴车巷是二采区主要的行人和辅助运输巷道,来往人员多附近又有运输作业。

因此,作业地点的支护情况,瓦斯等有害气体情况,作业过程中附近设备运转、人员来往情况,都是本次施工的重大危险源,其主要危险因素及有害结果见附表1。

二、概述1202工作面位于我公司井下二采区,工作面风巷、运巷及运联巷均为锚网支护形式,1202运联巷及1202风运两巷巷口处都进行了喷浆加固。

由于工作面现已成功结采,设备回撤工作也即将完毕,根据《煤矿安全规程》规定,为保证矿井安全生产,需要对工作面进行永久封闭。

按照公司通风部安排,我队现在1202运巷、1202风巷施工2道永久密闭,1202运巷密闭施工处巷道断面宽8m高2.9m,1202风巷密闭施工处断面宽4.8m 高3.5m。

三、施工位置永久密闭施工位置:1202运巷距离二采胶带大巷30m处、1202风巷北距离猴车巷4m处。

(见附图1)四、密闭设计密闭采用两帮至顶用料石和比例为1:3的水泥沙浆砌筑。

墙体底部厚度为2.0m,顶部厚度为1.5m,中间填注400mm厚的黄土夹层。

在墙体距左帮500mm、距底板600mm位置布置一个措施孔作为灌注泥浆之用。

距底板1300mm位置布置一个观测孔作为采取气样检查温度之用,在底部预埋一个4寸泄水管作为放出积水之用。

(具体见附图2)五、材料运输施工所用材料全部在地面装车后下井,经轨道大巷、二采区轨道巷、1202运联巷、二采区猴车巷运至密闭施工位置附近卸车备用。

永久封闭旧系统方案及施工安全技术措施简易版

永久封闭旧系统方案及施工安全技术措施简易版

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem ObjectAnd Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编订:XXXXXXXX20XX年XX月XX日永久封闭旧系统方案及施工安全技术措施简易版永久封闭旧系统方案及施工安全技术措施简易版温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

文档下载完成后可以直接编辑,请根据自己的需求进行套用。

一、封闭原因因旧系统不在初步设计范围内,由于67天前封闭的不够彻底,省煤监局检查后要求永久封闭,所以重新进行封闭。

二、旧系统概况1、原旧采区系统包括一个4110综采工作面,一条回风巷,和两条进风巷。

2、4110综采工作面及采区系统巷道内所有采煤设备、管线、设施均已回撤。

3、4110综采工作面封闭情况;4110综采工作面设备回撤以后,在4110回风顺槽外口修建了永久密闭1,运输顺槽外口修建了永久密闭2,对4110综采工作面进行了永久封闭(见附图1)。

4、采区系统巷道封闭情况:4110综采工作面永久封闭以后,对采区系统巷道进行了临时封闭,在距集中进风巷外口4m处修建了临时密闭3,在集中轨道巷东段距回风口4m处修建了临时密闭4,在采区回风巷与4#煤总回风巷交叉口以里4m处修建了临时密闭5。

5、由于密闭 3、4、5 是临时密闭,需要重新补修永久密闭。

三、永久封闭旧系统方案(一)成立永久封闭旧系统领导组组长:杨恩伟(矿长)成员:张军田(总工)、杨海军(生产矿长)、李铁强(通风矿长)、刘继祥(安全矿长)、曹彦明(机电矿长)、张明(防治水矿长)负责永久封闭旧系统的组织领导,方案、措施审定,封闭质量验收。

永久封闭旧系统方案及施工安全技术措施_1

永久封闭旧系统方案及施工安全技术措施_1

编号:AQ-JS-08998( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑永久封闭旧系统方案及施工安全技术措施Scheme of permanent closed old system and construction safety technical measures永久封闭旧系统方案及施工安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

一、封闭原因因旧系统不在初步设计范围内,由于67天前封闭的不够彻底,省煤监局检查后要求永久封闭,所以重新进行封闭。

二、旧系统概况1、原旧采区系统包括一个4110综采工作面,一条回风巷,和两条进风巷。

2、4110综采工作面及采区系统巷道内所有采煤设备、管线、设施均已回撤。

3、4110综采工作面封闭情况;4110综采工作面设备回撤以后,在4110回风顺槽外口修建了永久密闭1,运输顺槽外口修建了永久密闭2,对4110综采工作面进行了永久封闭(见附图1)。

4、采区系统巷道封闭情况:4110综采工作面永久封闭以后,对采区系统巷道进行了临时封闭,在距集中进风巷外口4m处修建了临时密闭3,在集中轨道巷东段距回风口4m处修建了临时密闭4,在采区回风巷与4#煤总回风巷交叉口以里4m处修建了临时密闭5。

5、由于密闭3、4、5是临时密闭,需要重新补修永久密闭。

三、永久封闭旧系统方案(一)成立永久封闭旧系统领导组组长:杨恩伟(矿长)成员:张军田(总工)、杨海军(生产矿长)、李铁强(通风矿长)、刘继祥(安全矿长)、曹彦明(机电矿长)、张明(防治水矿长)负责永久封闭旧系统的组织领导,方案、措施审定,封闭质量验收。

工作面永久密闭施工方案及安全技术措施

工作面永久密闭施工方案及安全技术措施

工作面永久密闭施工方案及安全技术措施随着建筑施工技术的发展,工作面永久密闭施工方式得到越来越广泛的应用。

但在施工过程中,由于工作面密闭性较高,若安全措施不到位,则很容易造成危险。

因此,本文将从工作面永久密闭施工方案和安全技术措施两个方面进行探讨,以确保施工过程的安全性。

一、工作面永久密闭施工方案1.构建密闭体系建立一个完善的密闭体系是进行工作面永久密闭施工的基础。

密闭体系应包括三个方面:(1)围护工程:对工作面周边进行封闭,防止外部风险因素的进入,如风沙、雨雪、建筑垃圾及生活垃圾等。

(2)通风体系:为工作面提供新鲜空气,同时将有害气体和烟雾排出。

通风体系的设计应遵循“三部分一平面”原则,即建立短通风管、长通风管、中间通风管和平面通风层,以达到通风效果最佳化。

(3)防火体系:在密闭过程中,要注意火灾的防范。

因此,在设计防火体系时,需要对气体、食堂、办公室等重点区域进行严格的防火门、防火墙的布置,防止火势蔓延到其他地方。

2.施工工艺(1)在施工前一定要做好现场调查与勘察,确保场地安全。

(2)施工人员应接受必要的培训,了解并掌握压力系统的原理、密闭安全措施、出入口、紧急情况下的应急措施等方面的知识。

(3)加强通风体系,保持通风良好,排除有害气体和烟雾,保证员工健康。

(4)在施工场地布置“隔离区”,对施工地进行封闭处理。

隔离区应设立闸门和警示标志,确保区域内的人员不会接触到危险的场地。

3.材料选择在工作面永久密闭施工中,材料的选择至关重要。

应选用抗腐蚀、密封性好的材料使工作面处于永久密闭状态。

如下表所示:(1)密封材料:聚氨酯涂料、环氧树脂涂料等。

(2)隔离材料:耐化学腐蚀的金属、玻璃、防火材料等。

(3)保温材料:聚氨酯、玻璃纤维、岩棉等。

(4)拆卸材料:因长期密闭,随时可能出现危险,所以在选择拆卸材料时,要求与密封材料搭配使用,确保拆卸安全。

二、安全技术措施1.安全意识的培养安全意识的培养是施工安全的保障。

永久封闭旧系统方案及施工安全技术措施(正式)

永久封闭旧系统方案及施工安全技术措施(正式)

编订:__________________单位:__________________时间:__________________永久封闭旧系统方案及施工安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-2426-11 永久封闭旧系统方案及施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

一、封闭原因因旧系统不在初步设计范围内,由于67天前封闭的不够彻底,省煤监局检查后要求永久封闭,所以重新进行封闭。

二、旧系统概况1、原旧采区系统包括一个4110综采工作面,一条回风巷,和两条进风巷。

2、4110综采工作面及采区系统巷道内所有采煤设备、管线、设施均已回撤。

3、4110综采工作面封闭情况;4110综采工作面设备回撤以后,在4110回风顺槽外口修建了永久密闭1,运输顺槽外口修建了永久密闭2,对4110综采工作面进行了永久封闭(见附图1)。

4、采区系统巷道封闭情况:4110综采工作面永久封闭以后,对采区系统巷道进行了临时封闭,在距集中进风巷外口4m处修建了临时密闭3,在集中轨道巷东段距回风口4m处修建了临时密闭4,在采区回风巷与4#煤总回风巷交叉口以里4m处修建了临时密闭5。

5、由于密闭 3、4、5 是临时密闭,需要重新补修永久密闭。

三、永久封闭旧系统方案(一)成立永久封闭旧系统领导组组长:杨恩伟(矿长)成员:张军田(总工)、杨海军(生产矿长)、李铁强(通风矿长)、刘继祥(安全矿长)、曹彦明(机电矿长)、张明(防治水矿长)负责永久封闭旧系统的组织领导,方案、措施审定,封闭质量验收。

构筑永久密闭墙施工方案及安全措施

构筑永久密闭墙施工方案及安全措施

构筑永久密闭墙施工方案及安全措施伊东集团扶贫煤矿2009年6月24日构筑永久密闭墙施工方案及安全措施一、说明随着6102工作面的回收结束,为了加强6102采空区的管理,必须在工作面的上下两巷分别构筑永久墙,对6102采空区进行永久封闭;为了形成良好的通风系统,需要打相应的密闭。

为保证施工安全及质量,特制定如下方案及措施:二、技术质量标准1、墙体规格要求:所有永久密闭墙厚度均为500mm.2、密闭墙均用不燃性材料(砖、沙、水泥)建筑;要求墙体严密不漏风(手触无感觉,耳听无声音)。

3、密闭具体构筑要求:密闭为砖墙,厚500mm,水泥坐浆,顶、底、两帮掏槽均为750mm,两密闭中间相隔5000mm的黄土(见附图)。

4、砌墙必须挂线,确保墙面平整,灰浆要饱满,无裂缝(用雷管脚线不能插入),墙体周边要抺有不少于100mm的裙边。

5、确保两道密闭墙前后5000mm内支护完好,必要时打木垛加强支护,并做到墙前后无杂物、无积水、无淤泥(煤)。

6密闭墙体内要设立“U”型放水孔、注浆注氮孔、检测孔。

(具体位置见附图)7、密闭墙砌好后要设管永久密闭理牌板,并定期进行检查。

8、所有因砌墙形成的独头巷长度不大于6000mm。

三、安全技术措施1、所有施工人员在构筑密闭墙过程必须严格按照《操作规程》进行施工,不得违章作业。

2、如需拆棚、挑顶时,应由有经验的老工人进行。

拆棚、掏槽时操作人员必须站在安全棚下,首先要执行“敲帮问顶”,安全后方可工作,要及时处理顶、帮的活石、浮矸、煤。

3、施工人员在施工过程中要穿戴好劳动防护用品。

4、需设立脚手架时,脚手架要牢固、稳定、结实,脚手架上不得堆放过多物料。

5、所有人员在密闭墙施工过程中,要注意相互配合,听从指挥,不得随处走动,确保安全。

6、施工完成后要及时打扫干净施工场地,用不完的材料必须回收升井或转用其它地方,要确保做到工完、料尽、场地净。

工作面永久密闭施工方案及安全技术措施(一)

工作面永久密闭施工方案及安全技术措施(一)

工作面永久密闭施工方案及安全技术措施(一)一、概况4102工作面已回采结束,工作面全部回撤完毕后,需在4102运输顺槽和回风顺槽巷口施工永久闭墙各一道,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:二、施工方案及质量标准要求1、密闭结构:砖砼内墙+1m充填层(黄土)+砖砼外墙。

2、施工标准:砖墙厚度不小于0.5m;砌筑2道墙,中间间隔1m,先由下向上充填黄土并逐层夯实,待充填至距顶板0.3~0.5m时,再用高分子密闭充填材料充填密实。

3、密闭周边要掏槽(挂网巷道要破网后掏槽),见硬底硬帮与煤岩接实。

掏槽深度:帮槽0.3m,底槽0.3m,顶槽0.2m (坚硬岩石时刨出麻面)。

4、密闭设检测管孔、措施管孔、放水管,孔口安设截止阀。

砌筑时,要求在离底板高度为2/3设直径为不小于25mm的检测孔,用于观测压差、气温和采气样,并安装阀门;在离顶板10mm设直径不小于108mm措施管,并安装阀门;同时密闭必须设置放水管,要求直径为108mm,并安装阀门,放水管为U型离底板高度为300mm。

5、墙体平整(1m内凸凹不超过10mm,勾缝除外);无裂缝、重缝和空缝,保证严密不漏风(手触无感觉、耳听无声音)。

四周抹有不少于0.2m的裙边。

6、施工完必须做到工完料净,文明施工。

三、永久密闭施工参数密闭结构墙体厚度充填掏槽深度(mm)掏槽宽度(mm)充填材料充填厚度帮槽顶槽地槽砖砼沙浆1:3≥500黄土≥1000≥300≥300≥200大于墙厚300四、准备工作1、施工前,施工单位要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在拖工现象。

2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。

3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。

4、使用矿车运输材料时,要严格执行相关规定;井下行车严格执行“行人不行车,行车不行人”制度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

永久封闭旧系统方案及施工安全技术措施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
永久封闭旧系统方案及施工安全技术措
施示范文本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、封闭原因
因旧系统不在初步设计范围内,由于67天前封闭的不
够彻底,省煤监局检查后要求永久封闭,所以重新进行封
闭。

二、旧系统概况
1、原旧采区系统包括一个4110综采工作面,一条回
风巷,和两条进风巷。

2、4110综采工作面及采区系统巷道内所有采煤设
备、管线、设施均已回撤。

3、4110综采工作面封闭情况;4110综采工作面设备
回撤以后,在4110回风顺槽外口修建了永久密闭1,运输
顺槽外口修建了永久密闭2,对4110综采工作面进行了永久封闭(见附图1)。

4、采区系统巷道封闭情况:4110综采工作面永久封闭以后,对采区系统巷道进行了临时封闭,在距集中进风巷外口4m处修建了临时密闭3,在集中轨道巷东段距回风口4m处修建了临时密闭4,在采区回风巷与4#煤总回风巷交叉口以里4m处修建了临时密闭5。

5、由于密闭3、4、5 是临时密闭,需要重新补修永久密闭。

三、永久封闭旧系统方案
(一)成立永久封闭旧系统领导组
组长:杨恩伟(矿长)
成员:张军田(总工)、杨海军(生产矿长)、李铁强(通风矿长)、刘继祥(安全矿长)、曹彦明(机电矿长)、张明(防治水矿长)
负责永久封闭旧系统的组织领导,方案、措施审定,封闭质量验收。

(二)成立永久封闭旧系统的实施组
组长:李铁强(通风矿长)
成员:刘水清、马超、赵西广、秦旋
实施组在领导组的领导下组织旧系统的封闭工作。

施工单位:由通风队负责施工;
施工负责人:通风队队长陈绍勇。

(三)永久封闭旧系统实施方法及技术要求
1、施工方法:
原临时密闭不拆除,采用在原密闭外补修永久密闭的方法。

紧贴原临时道密闭施工第一道密闭,距第一道密闭2.4米处修建第二道密闭,两道密闭中间充填黄土;在巷道外口施工栅栏(见附图2)。

技术要求
1)密闭位置及工程量:分别在原临时密闭3、4、5处修建三组密闭,每组两两道永久密闭,中间充填黄土。

2)密闭施工材料:料石、水泥、细砂、充填黄土。

3)密闭规格:每道补休永久密闭厚度均为600mm。

密闭3处矩形断面(宽×高):4.84×2.75m;密闭4处矩形断面(宽×高):4.56×2.85m;密闭5处矩形断面(宽×高):4.50×2.70m。

4)每处闭墙底板处预埋设U型放水管,设置观察管和措施管,管路透过两道永久密闭和一道临时密闭,管口加闸阀(见附图2、附图3)。

5)掏槽要求:每道密闭周边要求见硬帮、硬底、硬顶,且掏槽深度不小于300mm。

6)水泥砂浆比例:1:3。

7)墙体要求:墙体必须抹面,无重缝、瞎缝,表面光滑、平直,无裂缝,墙体与四周接触严密,使用挤灰法。

8)最外一道密闭必须进行抹面,厚度不小于50mm。

9)两道密闭中间充填黄土要求捣实,与顶邦接实。

10)密闭施工结束后,及时在密闭外设置栅栏和严禁入内警标。

由通风队瓦检工每周对密闭内外温度、CH4、CO2、CO、漏风等情况进行观测和检查。

3、施工顺序:先施工密闭3,然后再施工密闭4,最后施工密闭5。

四、施工安全技术措施
1、施工前,必须由施工单位负责人组织所有参与施工人员认真学习措施,作业人员在确认完全掌握安全注意事项、操作要领及技术要求后签字,方可入井进行作业。

2、建立和落实安全生产责任制,每班带班人员(队长)和班长必须对当班所有人员的安全负有直接责任,所有工作人员必须搞好自保、互保及联保工作,服从现场负责人指挥,确保安全。

3、作业前要将本班所需要的配件材料、工具等准备齐
全,并摆放在方便宽敞的地方;由班组长负责,认真排查作业区域内安全隐患,待安全处理确认无危险后作业人员方可进入施工地点进行作业。

4、每班安监员要现场督促落实本措施的执行情况,杜绝违章指挥,违章作业,跟班队长要现场负责,统一指挥。

5、每班作业人员进入作业点前必须由当班瓦斯检查员检查作业点有害气体浓度,并在施工地点吊挂便携式瓦斯报警仪,只有在瓦斯浓度小于0.8%,二氧化碳浓度小于1.2%,其他有害气体浓度均在安全浓度以下,且氧气浓度不小于20%时方可进入作业点进行作业。

6、开挖闭墙底槽、帮槽、顶槽时,必须对临近地点进行加强支护,严防冒顶事故发生。

7、密闭掏槽时,先用断剪钳将帮部铁丝网片剪开,再用风镐及长钢钎子进行扩刷巷道帮部及肩部的煤、矸,作
业中班组长要严格执行敲帮问顶制度,确保施工人员安全。

8、掏槽时,如巷道较高时,施工人员要搭设稳定牢固的工作平台,人员站在平台上时,脚踩稳,手持牢工具。

9、施工中要有专人负责观察顶板情况,如遇顶板活动剧烈或出现不安全征兆时,必须立即停止作业,撤离人员到安全地点,经处理确认安全无误后方可进入工作。

处理时必须指定有经验的老工人专门观察顶板,跟班队长、班组长协调指挥,确保安全。

10、闭墙中间充填的黄土必须用木杵夯实,严禁使用铁杵或能产生火花的工具。

11、所有作业人员要牢记“安全第一,预防为主”的安全生产方针,严格按照本安全技术措施要求作业;
12、密闭修建施工作为矿领导带班巡视重点,确保密闭施工的安全和工程质量。

13、其他未尽事宜严格按照《煤矿安全规程》规定执行。

通防部
20xx年8月17日
