第二章施工现场平面布置和临时设施、临时道路布置
第二章 施工现场平面布置和临时设施、临时道路布置

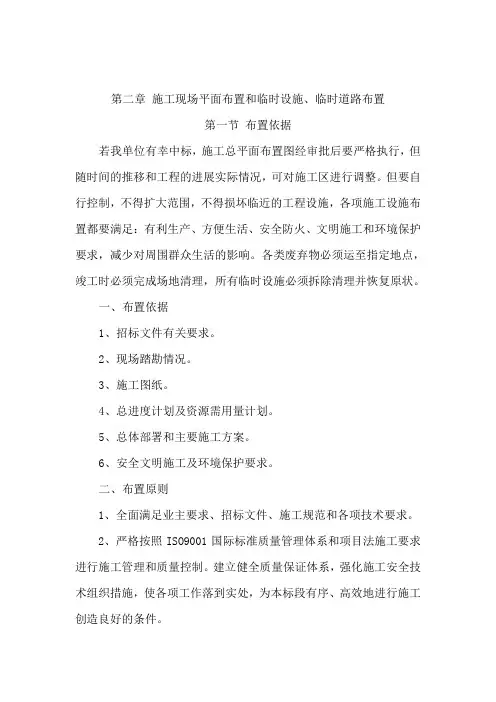

第二章施工现场平面布置和临时设施、临时道路布置第一节布置依据若我单位有幸中标,施工总平面布置图经审批后要严格执行,但随时间的推移和工程的进展实际情况,可对施工区进行调整。
但要自行控制,不得扩大范围,不得损坏临近的工程设施,各项施工设施布置都要满足:有利生产、方便生活、安全防火、文明施工和环境保护要求,减少对周围群众生活的影响。
各类废弃物必须运至指定地点,竣工时必须完成场地清理,所有临时设施必须拆除清理并恢复原状。
一、布置依据1、招标文件有关要求。
2、现场踏勘情况。
3、施工图纸。
4、总进度计划及资源需用量计划。
5、总体部署和主要施工方案。
6、安全文明施工及环境保护要求。
二、布置原则1、全面满足业主要求、招标文件、施工规范和各项技术要求。
2、严格按照ISO9001国际标准质量管理体系和项目法施工要求进行施工管理和质量控制。
建立健全质量保证体系,强化施工安全技术组织措施,使各项工作落到实处,为本标段有序、高效地进行施工创造良好的条件。
3、统筹安排,科学合理。
根据现场勘察调查资料及本标段工程的工程特点,全面规划、统筹安排,突出重点难点及关键工序,采用科学合理的施工方法,确保施工组织设计满足业主招标文件要求。
4、结合实际,经济可靠。
优化方案,降低成本;方案的确定要充分论证,确保采取施工方案的可靠性,满足施工的总体安排。
5、根据气候条件,采取得力措施,科学地安排施工。
6、所需资源配备确保满足工程施工需要。
7、注重环境保护。
采取得力的水土保护及相关环保措施。
8、注重安全生产,文明施工,采取有力的保证措施。
9、实施项目法管理,通过对劳力、设备、材料、资金、技术、方案和信息的优化处置,实现造价、工期、质量目标效果。
10、严守承诺,全面履行合同。
三、施工总平面图布置图施工总平面图第二节临时设施、临时道路布置一、编制依据《临时性建(构)筑物应用技术规范》(DGJ08-114-2005)《建筑施工现场环境与卫生标准》(JGJ146--2004、J375—2004)《施工现场临时用电安全技术规程》(JGJ46-2005)二、临时用地建设标准项目经理部建立包括办公区、生活区停车区等设施。
施工现场平面布置和临时设施临时道路布置图

施工现场平面布置和临时设施临时道路布置图 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】第二章施工现场平面布置和临时设施、临时道路布置图一、施工现场平面布置装饰工程施工在可能的情况下将做对外界全封闭施工,进场后及时与业主、监理单位协调,以合理利用现有资源,根据现场情况,主要临时设施可考虑在楼内占用底层非机动车库,设置项目经理办公室(兼值班)、材料仓库及其他必要的临时设施。
材料加工场地可充分考虑分区进行,石材、墙地砖加工在建筑物外部空地进行,木材、板材类加工室内进行,服从业主统一安排和统一管理。
1项目部进场后,首先办理临时上下水、电移交等接收工作。
2根据业主的要求及施工总平面布置图,按照“实用、经济、搭拆方便”的原则搭设临时用房,现场内按标准化施工现场要求布置。
3按消防和卫生要求,于材料加工区、仓库设置消防器材和垃圾箱,由专人进行管理、检查。
4按照施工现场水电布置图敷设施工临时用水、用电线路,并于适当部位设置水龙头(或消防栓)和分配箱。
二、临时设施布置本工程施工临时设施拟作如下安排:1行政管理用房:利用楼内底层非机动车库布置项目经理部办公室(兼值班室)一间2材料加工区:在场内大空间区布置,尽量采用场外加工,半成品运入现场;砖墙、地面砖等湿作业加工须集中加工,设于排水畅通、运输方便处。
石膏板、木工板等干作业区可根据施工进度灵活布置,但须做好安全防火等措施。
3、仓库:直接利用拟装饰建筑物内空地,不做特殊安排,必要时可周转使用;油漆涂料根据施工进度随用随进场,零星材料可暂存值班室内。
4生活用房:根据实际需要确定,亦可利用楼内底层非机动车库(须业主协调同意),或仅考虑值班室,施工员工均不驻场,职工休息区另行安排。
三、临时道路布置1、场外由园区道路可直接进入施工现场,利用已有道路,全面施工时须保证现场文明及道路的通畅。
2、场内利用过道、楼梯进行,不另设临时道路。
施工组织设计第2章 施工现场平面图布置和临时设施、临时道路布置

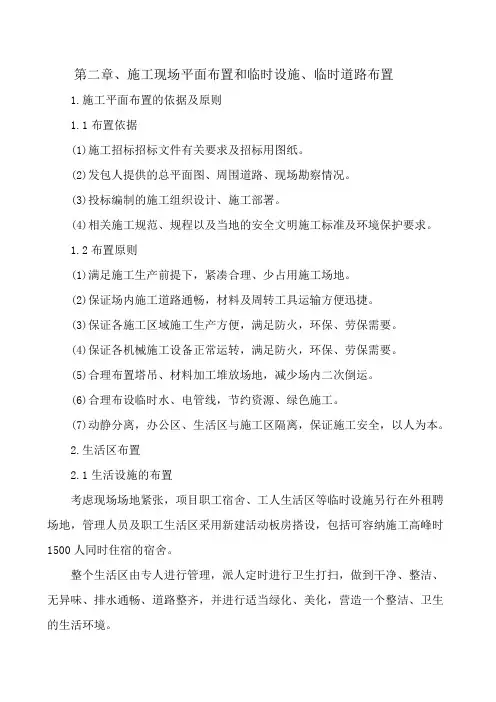

第二章、施工现场平面布置和临时设施、临时道路布置1.施工平面布置的依据及原则1.1布置依据(1)施工招标招标文件有关要求及招标用图纸。
(2)发包人提供的总平面图、周围道路、现场勘察情况。
(3)投标编制的施工组织设计、施工部署。
(4)相关施工规范、规程以及当地的安全文明施工标准及环境保护要求。
1.2布置原则(1)满足施工生产前提下,紧凑合理、少占用施工场地。
(2)保证场内施工道路通畅,材料及周转工具运输方便迅捷。
(3)保证各施工区域施工生产方便,满足防火,环保、劳保需要。
(4)保证各机械施工设备正常运转,满足防火,环保、劳保需要。
(5)合理布置塔吊、材料加工堆放场地,减少场内二次倒运。
(6)合理布设临时水、电管线,节约资源、绿色施工。
(7)动静分离,办公区、生活区与施工区隔离,保证施工安全,以人为本。
2.生活区布置2.1生活设施的布置考虑现场场地紧张,项目职工宿舍、工人生活区等临时设施另行在外租聘场地,管理人员及职工生活区采用新建活动板房搭设,包括可容纳施工高峰时1500人同时住宿的宿舍。
整个生活区由专人进行管理,派人定时进行卫生打扫,做到干净、整洁、无异味、排水通畅、道路整齐,并进行适当绿化、美化,营造一个整洁、卫生的生活环境。
2.2施工现场的交通管理(1)设置专职小组负责人员疏散及交通管理,下班时间,按照专业及班组分批分时间段组织疏散。
(2)按照制定的疏散计划,施工人员准时按照秩序上下班,现场道路设置必要的交通指示设施,必要时提供或雇佣临时交通疏解维持人员。
(3)每个地块充分利用2个大门出口,避免拥挤。
3.办公区的考虑根据现场实际情况,办公区拟在外另行租地,主大门口设“八牌二图”,营造一个整洁、文明、舒心的办公环境。
4.施工作业区布置4.1现场围挡及出入口(1)现场大门:现场设置2处大门,均按照标准化制作。
现场安装监控,大门入口安置LED屏+三辊闸联动,实时显示操作人数和监控情况,塔吊按装喷雾装置保证现场扬尘满足文明施工的要求。
模块2-施工现场平面布置和临时设施、临时道路布置

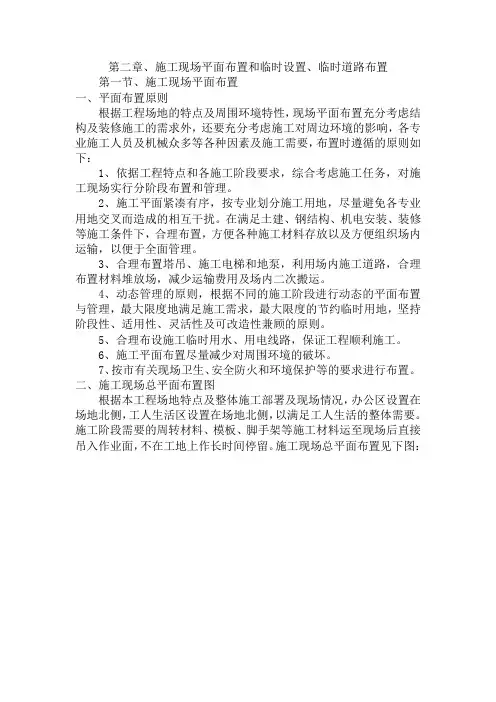

第二章、施工现场平面布置和临时设置、临时道路布置第一节、施工现场平面布置一、平面布置原则根据工程场地的特点及周围环境特性,现场平面布置充分考虑结构及装修施工的需求外,还要充分考虑施工对周边环境的影响,各专业施工人员及机械众多等各种因素及施工需要,布置时遵循的原则如下:1、依据工程特点和各施工阶段要求,综合考虑施工任务,对施工现场实行分阶段布置和管理。
2、施工平面紧凑有序,按专业划分施工用地,尽量避免各专业用地交叉而造成的相互干扰。
在满足土建、钢结构、机电安装、装修等施工条件下,合理布置,方便各种施工材料存放以及方便组织场内运输,以便于全面管理。
3、合理布置塔吊、施工电梯和地泵,利用场内施工道路,合理布置材料堆放场,减少运输费用及场内二次搬运。
4、动态管理的原则,根据不同的施工阶段进行动态的平面布置与管理,最大限度地满足施工需求,最大限度的节约临时用地,坚持阶段性、适用性、灵活性及可改造性兼顾的原则。
5、合理布设施工临时用水、用电线路,保证工程顺利施工。
6、施工平面布置尽量减少对周围环境的破坏。
7、按市有关现场卫生、安全防火和环境保护等的要求进行布置。
二、施工现场总平面布置图根据本工程场地特点及整体施工部署及现场情况,办公区设置在场地北侧,工人生活区设置在场地北侧,以满足工人生活的整体需要。
施工阶段需要的周转材料、模板、脚手架等施工材料运至现场后直接吊入作业面,不在工地上作长时间停留。
施工现场总平面布置见下图:临时用地表一、围挡现场四周修建240厚、2.5m高的围墙,围墙基础埋深500mm,370厚,在施工期间围墙需要及时加强维护管理。
当围墙局部发生损坏或因故需要拆除时,应及时进行恢复,并满足业主的要求。
二、场区大门根据总平面布置原则,拟在场区北侧设置两个大门,另在场区南侧设一个大门,供临时材料进场使用。
在大门口设置门卫,负责场区进出车辆、材料及人员的安全检查。
在大门口设标准车辆冲洗池,供车辆清洗,避免将场内的泥土带出施工现场。
.建筑施工现场平面布置和临时设施、临时道路布置

第2章施工现场平面布置和临时设施、临时道路布置2.1施工现场平面布置2.1.1施工现场平面布置的原则(1)按照施工生产与生活住地相分离,对施工现场内各相交路口进行部分围档,保障附近居民出入方便和道路畅通。
(2)施工场地内,按照布局合理、紧凑有序、保证生产、文明施工的原则布置现场办公、施工生产、生活卫生设施,特别注意完善弃土外运及外购土运进等防止污染城市环境的措施。
(3)场地内设完善的地面和基坑排水系统,设置沉淀池、拦污栅,污水经沉淀后再排入城市排污管路,保证场地和基坑排水需要。
(4)根据现场特点,因地制宜布置施工用电和施工供水管路,并注意按施工用电安全规则敷设线路和安装机电设备,确保供电安全。
(5)施工所需材料尽量合理安排,用量不多的材料或成品半成品材料尽可能做到随用随进,节约使用有限的堆放场地,实在是施工必须事先堆放在现场的原材料,一定要安排堆放在远离工厂企业和居民集居地的地方,对容易起尘的材料使用不易起燃的覆盖物遮盖防止扬尘,并注意不影响交通,不给行人造成安全隐患。
2.1.2施工现场布置准备(1)我公司在接到发包方的中标通知书后,立即委派人员进场,对原有的设计要求,进行现场实际复合。
(2)根据本工程施工现场具体情况,结合本工程施工特点,我公司考虑现场搭设临时设施及安排机械停放场地和相关材料存储场地。
(3)及时做好进场机械设备的安装调试工作。
(4)供水、供电,生活用水用电可与当地供水、供电部门联系解决,为确保施工用电,配备发电机作施工用电备用。
(5)通讯,项目经理部工程负责人及技术员、施工队负责人每人配移动电话一部。
资料整理(6)配合业主办好用地手续,清除现场障碍,搞好场地平整,维护好施工场地,注意环境卫生、市容整洁。
2.2临时设施、临时道路布置(1)临时便道方案临时施工便道布置:施工便道利用原有道路作为本工程的交通运输通道。
(2)临时电力设施的布设施工时与地方电力部门联系后,按接入点接至施工现场。
2施工平面布置和临时设施、临时道路布置

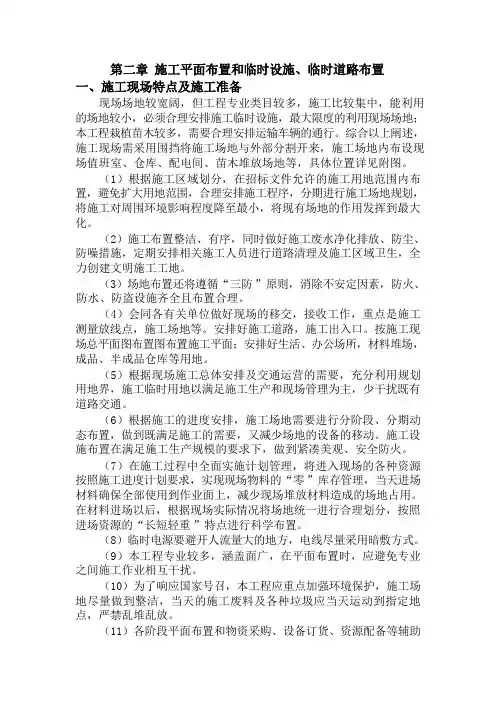

第二章施工平面布置和临时设施、临时道路布置一、施工现场特点及施工准备现场场地较宽阔,但工程专业类目较多,施工比较集中,能利用的场地较小,必须合理安排施工临时设施,最大限度的利用现场场地;本工程栽植苗木较多,需要合理安排运输车辆的通行。
综合以上阐述,施工现场需采用围挡将施工场地与外部分割开来,施工场地内布设现场值班室、仓库、配电间、苗木堆放场地等,具体位置详见附图。
(1)根据施工区域划分,在招标文件允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工对周围环境影响程度降至最小,将现有场地的作用发挥到最大化。
(2)施工布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,定期安排相关施工人员进行道路清理及施工区域卫生,全力创建文明施工工地。
(3)场地布置还将遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
(4)会同各有关单位做好现场的移交,接收工作,重点是施工测量放线点,施工场地等。
安排好施工道路,施工出入口。
按施工现场总平面图布置图布置施工平面;安排好生活、办公场所,材料堆场,成品、半成品仓库等用地。
(5)根据现场施工总体安排及交通运营的需要,充分利用规划用地界,施工临时用地以满足施工生产和现场管理为主,少干扰既有道路交通。
(6)根据施工的进度安排,施工场地需要进行分阶段、分期动态布置,做到既满足施工的需要,又减少场地的设备的移动。
施工设施布置在满足施工生产规模的要求下,做到紧凑美观、安全防火。
(7)在施工过程中全面实施计划管理,将进入现场的各种资源按照施工进度计划要求,实现现场物料的“零”库存管理,当天进场材料确保全部使用到作业面上,减少现场堆放材料造成的场地占用。
在材料进场以后,根据现场实际情况将场地统一进行合理划分,按照进场资源的“长短轻重”特点进行科学布置。
(8)临时电源要避开人流量大的地方,电线尽量采用暗敷方式。
(9)本工程专业较多,涵盖面广,在平面布置时,应避免专业之间施工作业相互干扰。
02-施工现场平面布置和临时设施、临时道路布置

第二章施工总平面布置图1. 现场平面布置原则现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。
序号布置原则现场平面布置随着工程施工进度进行调整,阶段平面布置要和该时期的施工1重点相适应。
施工材料尽量堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬2运。
3 中小型机械的布置要处于安全范围,避开高空物体打击。
临电电源、电线敷设避开人员流量大的楼梯口及安全出口以及容易被坠落物4体打击的范围,电线尽量采用暗敷方式。
本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手5册》进行管理。
6 加强环境保护和文明施工管理的力度。
7 控制粉尘设施排污、废弃物处理及噪声设施的布置。
2. 本工程的现场平面布置特点2.1. 本工程现场周边环境的特点根据招标文件及现场勘探,本次招标的杭政储出【2014】19号地块商业商务用房兼社会停车场项目地下3层,地上分1#、2#、3#楼以及东区裙房,本工程地上部分基本为钢结构,工期1000天。
项目征地红线在南侧已包含尧典桥路(市政道路),此道路目前基本已被利用为小区道路,西侧为规划道路,但也在征地范围线内,北侧在现场围墙内有一片空地可和政府沟通利用为现场临时道路,东侧为市政道路(秋石路)。
北侧空地施工时需利用为施工道路,必须和当地政府及居民进行提前沟通。
由于南侧为居民小区,具体施工时需做好对南侧基坑的监测及保护,以及做好相关的防扰民措施。
周边环境信息图2.2. 本工程现场各分部分项工程施工的特点根据招标文件内容,本工程工期1000天,施工周期长,经过总体的施工进度计划和施工部署,本工程土方开挖至粗装修结束施工期间,各分部分项工程穿插进行,由于项目体量大,各分部分项工程的周期长,例如土方开挖量达到70余万m3,需开挖120天;钢结构体量大、分布广,结构形式为地下为现浇钢筋混凝土框架结构(局部为型钢混凝土结构);塔楼为钢框架+钢支撑结构;裙房为钢框架结构。
二、施工现场平面布置及临时设施、临时道路布置

二、施工现场平面布置及临时设施、临时道路布置计的同时,递交一份包括上述内容的消防措施和计划的报告文件,报送监理工程师审批。
3、项目部应服从业主及监理对所有出入口进行统一的管理,包括文明施工、环境卫生、安全保卫等内容。
4、所有进入工程施工现场的人员一律必须佩带公司或签发的工地出入证,工地采取封闭式管理。
5、项目部应保证施工出入口的通畅,为所有进场施工的其它项目部人员、设备、材料出入提供便利。
(五)临时电路设置:施工现场所用的电线应符合规范的铜芯电缆,电缆要用有保护层的橡胶电缆,严禁用花线、塑料铜芯线作拖板引线,以防漏电造成事故,电缆的用电端是接线箱,箱内安装漏电保护器、空气开关、插座等。
电源从业主单位指定的总电控制箱(一级点)接线,施工人员自工地各分层电用控制箱(二级点)的出口端采用国家规范的铜芯电缆开始拉线做为施工临时拉线至各施工段或施工点作为三级点。
临时电路设一级配电箱于各单位工程,通过电缆线与原有主配电箱相连(设置一个总配电箱,各单位工程分配电箱)。
可按以下方式布置:设置若干个分配电箱均为符合用电标准的。
施工过程中的临时用电以活动拖线盒进行机动性牵设,在一、二级配电箱及活动拖线盒上均应设置漏电保护器,实现三级保护,确保用电安全。
(六)临时供水设置:用镀锌钢管与给水主干管连接,设置给水主管于各单位工程洗消间,卫生间,再用阀门及管件接出,作为各单位工程的供水点.从总水源进入卫生间内,布置生产和消防用水。
在卫生间内设临时设置水龙头¢20×2只,一只供湿作业施工用水,一只供消防备用。
(七)消防点布设:1、各区、各辅助用房设消防器材专放位置,临时办公室、材料库、作业间等专门设置灭火器、砂箱。
在加工区、材料仓库堆场、配电设备处均应设置消防点,同时按每50M2布置一个的原则在各楼层设置多个消防点.消防点上除配备灭火器外,另可用铁桶存放砂子,布放大储水桶,备好消防桶、消防铁锹、消防钩放置在一旁,所有消防器材均漆上消防色,不准挪作它用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一节总平面布置原则、依据及说明一、总平面布置原则及依据根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置。
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。
同时尽量少占耕地,对施工区及周围环境进行有效的保护。
临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工。
本工程现场周围道路完善畅通,室外材料临时堆放场地开阔,施工用临时水电管路齐备可用。
幕墙装饰工程的机具、设备使用一般均可随着工程进展中实际情况的改变进行调整、迁移,但在开工初进行合理的临时布置,可以减少施工过程产生不必要的间歇和产生工料的浪费。
为了确保本工程的施工质量及施工工期按合同要求圆满完成,确保业主能如期使用,实现现场指挥,及时处理各种问题,动态控制施工质量及工期,为此,我公司需要设置办公室、仓库及现场制作工棚,选择合适可用的地方设立项目经理部。
将施工区与办公区分开,保证不影响招标人正常办公。
并在进场前与业主、监理共同协商解决,并力争在施工队伍进场施工前将临时设施办好,提高工作效率。
我公司自行在场外设置临时食宿场所。
(一)、本工程施工现场平面布置原则如下:1、在保证施工顺利进行的前提下尽量少占施工用地材料堆放及加工场地应现场实际情况尽量设置在建筑物内。
少占施工用地。
对于施工而言减少了场内运输工作量和临时水电管网,既便于管理又减少了施工成本。
为了减少施工场地,我公司采取了一些技术措施予以解决。
例如,合理地计算各种材料现场的储备量,以减少仓库、堆场面积;对于可场外加工的构件采用场外加工方式等等。
2、在保证工程顺利进行的前提下尽量减少临时设施的用量对必须配置的临时设施,应尽量选择对大面积施工影响小的区域,布置时不要影响正常施工。
临时水电系统的选择应使管网线路的长度为最短等。
3、最大限度地缩短在场内的运输距离,特别是尽可能减少场内二次搬运为了缩短运距,各种材料必须按计划分期分批地进场,以充分利用场地。
合理安排生产流程,施工机械的位置及材料、半成品等的堆场应尽量布置在使用地点附近。
合理选择运输方式和铺设工地的运输道路,以保证各种材料和其他资源的运距及转运次数为最少。
在同等条件下,应优先减少楼面上的水平运输工作。
4、要符合劳动保护、技术安全和消防的要求为了保证施工的顺利进行,要求场内道路畅通,机械设备所用的管线等不得妨碍场内交通。
易燃设施(如涂料材料仓库等)和有害人体健康的设施应满足消防要求,并布置在空旷和下风处。
施工现场平面布置必须保证上述基本原则外,还必须结合施工现场的具体情况,考虑施工总平面图的要求和所采用的施工方法、施工进度,设计多种方案从中择优。
进行比较时,一般应考虑施工用地面积、场地利用系数、场内运输量、临时设施面积、临时设施成本、各种管线用量等技术经济指标。
(二)、其它原则现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。
1、现场平面布置随着工程施工进度进行调整,阶段平面布置要与该时期的施工重点相适应。
2、施工材料堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬运。
3、中小型机械的布置要处于安全范围,避开高空物体打击(与主体结构外缘不小于20米)。
4、临电电源、电线敷设要避开人员流量大的楼梯口及安全出口以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
5、本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手册》进行管理。
6、本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色环保建筑。
7、控制粉尘设施排污、废弃物处理及噪声设施的布置。
8、设置便于大型运输车辆通行的现场道路并保证其可靠性。
二、现场布置说明(一)、基础施工阶段工平面布置:基础施工阶段工平面布置是保证工程连续施工的最重要时期,要考虑周全,布置完善,首先要完成“三通一平”的布设,临时用水、电线路与建设单位配合,引至现场后要在开工前敷设完成。
基础工程施工前,生产、生活区暂设均要搭设完毕。
整个施工现场区按本建设工程规定搭设围墙,除设进出大门外,全部封闭。
现场工程项目部、技术室、会议室、材料室、工具室、配电室、门卫室等全部设在现场内。
(二)、装修施工阶段平面布置在此施工阶段,现场投入物料提升架,根据主楼外装修施工要求调整现场材料加工堆放场地区域以满足主楼外装修施工要求,现场设材料加工堆放场地足够宽敞。
我司本工程施工平面布置将充分考虑施工现场情况,合理布置施工机械机具场地和临时设施等。
同时考虑到本工程施工现场场地狭小这一特点,我司将结合施工现场平面布置图的设计,合理安排场外施工用地,调度好交通运输工作。
(三)、现场布置1、运输通道:本工程现有的场内、场外材料运输道路完善,室内空间多样,总包的塔吊可以作为材料垂直运输。
零星材料也可同时从室内楼梯上搬运,满足施工的需要。
各单位专业施工全面铺开后,现场通道较多,总体可以满足外装饰人员、物资的运输要求。
2、仓库布置:针对外装饰材料品种多、价值差异大,使用阶段性强的特点,以及本工程施工区的划分情况,按以下方式进行现场仓库的设置。
(1)、室外临时堆场:用于放置不易受外围环境影响的材料,如石材、构件、铸件型材等,其具体位置应与业主相关单位协调确定,基本是卸货后临时堆放,会及时转运至各施工楼层。
(2)、作业点材料堆放处:所有材料将按计划分期分批,每天用多少,进入施工现场,因本工程楼层多、施工面积较大,为便于材料的运输及堆放以及现场的成品与半成品的加工,在外装饰施工流水作业的各施工作业点设置作业点材料堆放处。
3、临时加工区设置:外装饰工程多使用已加工的成品料,为满足工期的要求,本工程在材料选用和采购中也尽量在厂家内加工完成,现场只进行简单的加工作业,因此,在现场设置临时加工区 (主要进行石材及少量石材线条加工)。
4、生活、办公设施搭建(1)、生活办公设施的搭建应参考业主意见与现场实际需要情况,施工进场前可予以调整,初步设想如下:a.施工人员住宿区域在项目施工场地外另行考虑。
b.现场办公用房:为加强与业主、监理及其它各单位的协调、联系、及时了解工地情况和解决问题,现场办公室可设置在施工现场区域或室外临时设施。
c.临时厕所:利用总包原有的卫生设施,供工人使用,并安排专人及时清洗。
d.本工程安排一处临时垃圾堆放点,每天下班时安排人员将垃圾堆放点的垃圾清除出现场,做到一天一清。
(2)、规范施工现场各项管理工作,按照建设部安全标准化规定进行施工现场管理,确定安全文明施工。
5、材料搬运及水平、垂直运输:(1)、由于材料集中设置楼层仓库空间内,仓库内有专人24小时轮流值班。
(2)、各作业班组需用材料计划每日下午下班前上报,施工员审批后交仓库保管员发货,由公司辅助搬运工采用各种运输方式统一运至楼层作业空间。
(3)、垂直运输安排辅助工楼梯搬运。
(4)、水平运输,在施工楼层安排水平水推车2只备用,供楼面内大宗材料水平运输。
6、总平面管理:总平面管理是针对整个施工现场而进行的管理,其最终要求是:严格按照各施工阶段的施工平面图的规划和管理,具体表现在:(1)、施工平面图布置具有科学性、方便性。
施工现场按照文明施工的有关规定,在明显的地方设置概况图、施工进度计划表、施工总平面图、现场管理制度、安全、生产六大纪律牌、十项安全技术措施牌、防火责任牌、安全生产纪律牌及宣传栏。
(2)、供电、给水、排水等系统的设置严格遵循平面图的布置。
(3)、所有的材料堆场、小型机械的布设均按平面要求布置,如有调整有书面通知。
(4)、在做好总平面管理工作的同时,经常检查执行情况,坚持合理的施工顺序,不打乱仗,力求均衡生产。
(5)、重点部位的要求:a.排水系统:我公司进场后将对现场道路进行清理,楼上各层及时清除积水,现场排水系统保证畅通。
b.工完场清:在施工过程中,要求各作业班组做到工完场清,以保证施工楼层面没有多余的材料及垃圾。
项目经理部派专人对各楼层进行清扫、检查,使每个已施工完的工作面清洁、而对运入各楼层的材料要求堆放整齐,以使整个楼面整齐美观。
垃圾清运:按照业主指定的垃圾堆放处倒垃圾,每天晚上用车清运到指定的垃圾堆放处,做到施工垃圾日产日清。
(6)、现场办公与管理:a.办公室布置规范,岗位责任制,管理人员责任制上墙。
文件、档案摆放统一,按本公司CI形象设计统一要求进行布置。
b.施工现场的标示牌、指示牌、警告性标牌统一制作,按施工平面布置要求布置。
c.技术交底、施工责任区、操作管理要求、材料、半成品堆放统一表格张贴施工现场,且项目部各责任部门加盖红章。
d.进入施工现场员工着装整齐、佩带统一胸卡、安全帽有企业统一标准。
进入现场的管理、作业、安全等方面人员的安全帽有明显标志区分。
e.项目现场,协调布置有关本工程的机构、质量、安全、消防、保卫等标牌。
f.专人负责工地周边地区的清洁工作、施工现场的清洁工作,树立公司良好形象。
g.进入工地的材料堆放整齐,要求堆放地点合理,并能方便使用、减少二次搬运。
h.工完场清,活完成品清,当日作业当日清,机具、工具整理清。
i.不见零散砂、石、水泥、木枋、型材、管、线等;不见边角余料、废纸、烟头及生活垃圾随地扔;不准随地大小便、任意乱涂乱画;不准电线直接进插座、接闸刀等违章操作;不准穿拖鞋、打赤膊上岗操作。
j.各种材料堆放整齐,消防设施、临时用电、用水管线安装整齐。
k.正确使用“三宝”、出入口、洞口、楼梯口防护好,施工秩序好。
成品、半成品保护好。
脚手架、人字架搭设牢固好。
作业场地照明通风好。
l.各作业班组的工具,设备统一设小仓库管理。
进入作业场地后,要求设备安置合理,且保证使用方便,且有公司统一标志。
m.对进入作业现场的施工人员将有详细管理制度,并要求作业人员签字、执行。
n.配电箱有门有锁,闸刀盖、插座盖、漏电保护器等配置规范、完好。
三、临时用水计划(一)、临时用水设计说明1、临时消防设系统(1)、施工现场消火栓系统本工程现场消防用水量为15L/s。
为满足火灾发生1小时的消防用水量,并且便于控制和管理。
(2)、生活区消火栓系统为满足任一点起火都能有充实水柱到达,并分别置备25米长水龙带,消防水枪。
(3)、现场生产用水系统在冬季施工前,根据现场情况,分别在水平干管,与消防立管的连接的水平管,消防环状管网的阀门井内设置泄水法,防止管道内的水把管材冻裂。
楼层供水用镀锌刚性阻燃管与给水主干管连接,设置给水主管于楼层洗消间,卫生间,再用阀门及管件接出,作为各楼层的供水点。
