热电厂电气中系统调试费
浅谈建筑安装(电气)调试费用的计取

浅谈建筑安装(电气)调试费用的计取摘要:建筑电气调试费用的计取由于涉及较多的专业知识以及部分预算人员对一些电气施工工程以及施工工艺不能很好地理解,因此,在做这笔费用的过程中难免在理解上有一些偏差,本文通过对这些常见问题的解释和说明,提高电气预算人员的对专业知识的理解,进一步提高他们的工程造价水平。
关键词:建筑电气;调试费用;计取;建筑电气调试费用的计算是建筑安装预算中经常出现的问题,而且在施工结算过程中常常出现一些争议,下面就建筑电气调试费用的计取粗浅地谈一下本人的看法。
建筑电气调试费用的计取是建筑安装预算定额第二册第六章电气调整试验中的内容,这部分内容主要包括送配电装置系统的调试、母线、避雷器、电容器、接地装置、电动机的的调试等内容。
一.送配电装置系统的调试送配电装置系统调试费用的计取必须要有需要调试、试验的电气设备和装置。
调试包括:继电器及仪表试验、一次设备本体试验、附属高压二次设备试验,一次电流及二次回路检查四项内容。
建筑电气安装工程预算定额有这样的规定:一般的住宅、办公楼、学校、旅馆、商店等民用电气的工程的供电调试按下列规定:无论是楼内的总配电箱、还是层配电箱、还是户配电箱,一般的配电箱厂家都是成套供应安装的,箱内的电气设备、电气元件比如电磁开关等在出厂时厂家已经调试好了,施工单位直接安装即可,因此没有必要对设备进行调试。
即使安装的过程中涉及没有调试好的情况,厂家也会派人去调试,所以原则上讲住宅楼是不能计取送配电装置系统调试费的。
如果确实有调试的设备,调试那个计取那个调试的费用。
对于配电箱内的电度表的调整校验属于当地供电部门的专业管理,一般皆由施工单位向供电局订购调试完毕的电度表,因此电度表的调试费用也不得另外计算。
二.接地网的调试接地网的调试在定额中有这样的规定: 1.接地网接地电阻的测定。
如果发电厂或变电站所有接地装置连为一体的形成母网,那么就按一个系统计算;单独组成母网不与厂区母网相连的独立接地网,要单独按一个接地系统去计算。
调试定额指南

调试定额指南总说明 (2)第一章单体调试 (5)第2章分系统调试 (8)第3章整套启动调试 (12)第4章附录特殊项目调试 (13)总说(2)调试项目间的界限单体调试和分系统调试项目的界限是看设备是否与系统连接。
设备和系统断开时的单独调试属单体调试,设备和系统连接在一起的调试属分系统调试。
分系统调试与整套启动调试项目的界限,对于火电工程调试,以机组第一次联合启动时锅炉点火为界;对于送变电工程调试,以一次设备首次带负荷为界。
在此前进行的属分系统调试,在此后进行的属于整套启动调试。
根据分系统调试与整套启动调试项目的界限,有些系统的调试工作不可能在分系统调试阶段全部完成,剩余部分调试工作只能在整套启动调试阶段继续进行。
这种系统就可能在分系统调试与整套启动调试两章中都列有相同名称的调试项目,但工作内容各不相同。
二、使用说明(1)调试定额是按国产设备或按引进国外技术、国内生产设备考虑的。
若为进1(第二册2年版)变电工程扩建变压器间隔时,其整套调试费定额乘以系数0.5;扩建进出线间隔时,其整套调试费按同电压等级定额乘以系数 0.3。
(3)火电工程的分系统和整套启动调试,可能通过招投标由多家调试单位联合承担。
此时,建设单位应明确一家调试单位总负责,总负责调试单位在协调各方面结合部调试接口及归口管理等方面所增加的工作量,可按调试定额增列,其增加的费用由建设单位负责。
凡调试单位自行分包时,不得增加此项费用。
(4)单项定额中凡项目名称采用2个以上系统(设备)并列(例如除灰、除渣系统调试,调节、保安系统调试,凝结水、给水、炉水加药系统调试等),并以锅炉或汽轮机的“台”作为定额单位时,这些项目的人工上日已包括项目名称中所列各系统(设备)调试所需要的全部人工,不允许分别套用该项定额。
年版)》第一章、“块”接地装置、电除尘装置、厂用辅机系统单体、电厂监控、升压站监控除外,它们均是按机组或升压站为单位)。
(2)电气设备种类、型号、规格繁多,为了便于统计,单体定额表现形式为: l)工程中大型设备的单体调试按照台数统计,如发电机、变压器等。
关于电气调试费用计取的4点总结

关于电气调试费用计取的4点总结
一、电气安装系统调试一般是按施工图中总配电柜到分配电箱之间的空气开关区分。
二、电气系统调试指的是对系统中“元件器本体”的系统调整工作,一般的建筑安装工程中很少用到“电气系统调整”。
原因有以下几点:(1)施工单位一般不具备调试元器件本体的技术及设备。
(2)大部分配电箱、柜及其中的“电气元件器”是经过厂商调试合格后交施工单位直接安装使用的。
(3)电气照明工程的“灯具安装”中已包括了灯具线路的绝缘测试及试亮工作。
(4)电气动力系统中的电机检查接线中已包括了线路的绝缘测试及检查接线工作。
三、许多人根据定额名称想当然地认为:
双电源切换箱要套用“自动电源切换”或是“事故照明切换调试”;也有人特别喜欢套用“1KV以下电气系统调整”等定额。
个人以为,应对定额中的说明加以更深的理解。
这些定额在实际应用中是比较少用到的!但事实上,有很多的预结算中莫名其妙地加上了这些东西!在审价时,默认为正确!这已经成为一种带着误区性质的贯例!注意在电气调整定额的说明中最关键的一句说明:“本定额只限电气设备自身系统的调整试验。
”
四、对于工程结算审价人员,电气调整项目应以施工单位出具相应的、有效的调试报告作为审价的依据。

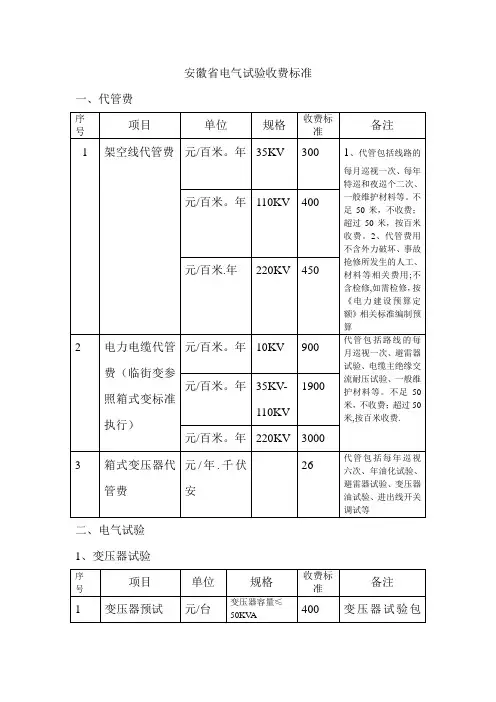

安徽省电气试验收费标准

安徽省电气试验收费标准一、代管费
二、电气试验
1、变压器试验
2、避雷器、电容器试验
3、电缆试验(直流)
4、电缆试验(交流)
5、隔离开关、负荷等开关试验
6、接地装置试验
7、断路器检查、试验
8、母线耐压试验及保护校验
三、电缆故障测寻
四、电缆故障测寻
五、油样试验
六、备自投调试
七、安全用具试验
八、变压器修理
1、10KV配电变压器修理(单位:元/次·台)
2、35KV及以上变压器修理(单位:元/次·台)
九、高压开关柜(包含KYN28、环网柜)
说明:1、小修指一般渗漏油处理;添加油;更换硅胶、配置部分铜罗母、垫圈;外壳一般性清洗;预防性试验(含油简化)。
2、吊芯检修指芯体吊芯检查、缺陷处理及清洗;渗漏油处理;更换硅胶、配置部分铜罗母、垫圈;外壳一般性清洗;油过滤、添加油;吊芯前、后试验共二次(含油简化);场内起吊、运输。
3、一般大修指芯体检查、检修及
清洗;芯体干燥;更换所有密封垫及部分配件;换油;外壳清洗、捡漏、油漆;检修前、后试验二次(含油简化);4、现场大修指芯体大修、缺陷处理及清洗;渗漏油处理;更换所有密封垫及部分配件;油过滤、添加油;检修前后试验二次(含油简化).。

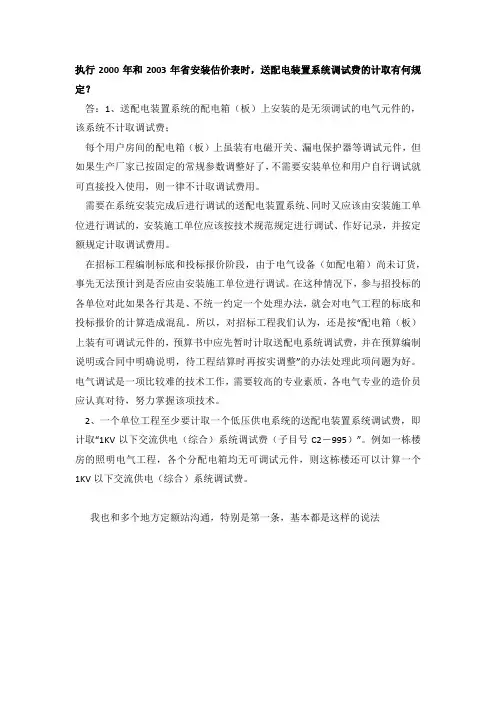

1KV以下交流供电(综合)系统调试费

执行2000年和2003年省安装估价表时,送配电装置系统调试费的计取有何规定?
答:1、送配电装置系统的配电箱(板)上安装的是无须调试的电气元件的,该系统不计取调试费;
每个用户房间的配电箱(板)上虽装有电磁开关、漏电保护器等调试元件,但如果生产厂家已按固定的常规参数调整好了,不需要安装单位和用户自行调试就可直接投入使用,则一律不计取调试费用。
需要在系统安装完成后进行调试的送配电装置系统、同时又应该由安装施工单位进行调试的,安装施工单位应该按技术规范规定进行调试、作好记录,并按定额规定计取调试费用。
在招标工程编制标底和投标报价阶段,由于电气设备(如配电箱)尚未订货,事先无法预计到是否应由安装施工单位进行调试。
在这种情况下,参与招投标的各单位对此如果各行其是、不统一约定一个处理办法,就会对电气工程的标底和投标报价的计算造成混乱。
所以,对招标工程我们认为,还是按“配电箱(板)上装有可调试元件的,预算书中应先暂时计取送配电系统调试费,并在预算编制说明或合同中明确说明,待工程结算时再按实调整”的办法处理此项问题为好。
电气调试是一项比较难的技术工作,需要较高的专业素质,各电气专业的造价员应认真对待,努力掌握该项技术。
2、一个单位工程至少要计取一个低压供电系统的送配电装置系统调试费,即计取“1KV以下交流供电(综合)系统调试费(子目号C2-995)”。
例如一栋楼房的照明电气工程,各个分配电箱均无可调试元件,则这栋楼还可以计算一个1KV以下交流供电(综合)系统调试费。
我也和多个地方定额站沟通,特别是第一条,基本都是这样的说法。

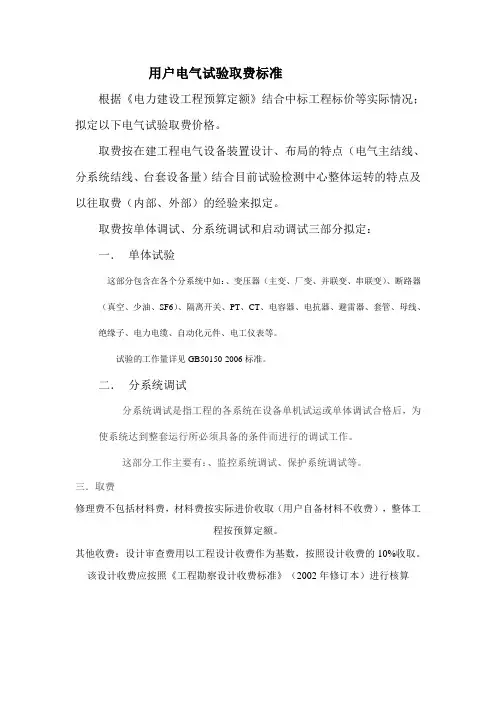

电气设备维修试验取费

用户电气试验取费标准
根据《电力建设工程预算定额》结合中标工程标价等实际情况;拟定以下电气试验取费价格。
取费按在建工程电气设备装置设计、布局的特点(电气主结线、分系统结线、台套设备量)结合目前试验检测中心整体运转的特点及以往取费(内部、外部)的经验来拟定。
取费按单体调试、分系统调试和启动调试三部分拟定:
一.单体试验
这部分包含在各个分系统中如:、变压器(主变、厂变、并联变、串联变)、断路器(真空、少油、SF6)、隔离开关、PT、CT、电容器、电抗器、避雷器、套管、母线、绝缘子、电力电缆、自动化元件、电工仪表等。
试验的工作量详见GB50150-2006标准。
二.分系统调试
分系统调试是指工程的各系统在设备单机试运或单体调试合格后,为使系统达到整套运行所必须具备的条件而进行的调试工作。
这部分工作主要有:、监控系统调试、保护系统调试等。
三.取费
修理费不包括材料费,材料费按实际进价收取(用户自备材料不收费),整体工
程按预算定额。
其他收费:设计审查费用以工程设计收费作为基数,按照设计收费的10%收取。
该设计收费应按照《工程勘察设计收费标准》(2002年修订本)进行核算。

电气设备调试定额

1900.93 2497.75 3075.60 3559.50 4096.17 4838.39 5691.61
2-1065
2-1066 2-1067 2-1068 2-1069 2-1070 2-1071 2-1072 2-1073
2-1074 2-1075 2-1076 2-1077 2-1078 2-1079 2-1080 2-1081
第十一章
定额编号
项目名称
一、发电机、调相机系统调试
2-991 发电机、调相机 功率500KW以下
2-992 发电机、调相机 功率1500KW以下
2-993 发电机、调相机 功率3000KW以下
2-994 发电机、调相机 功率12000KW以下
2-995 发电机、调相机 功率25000KW以下
二、电力变压器系统调试
13.38 30.27 32.38 36.96 50.34 60.54
871.54 1643.68 2231.65 2908.02 3499.35 4078.28
系统 系统 系统 系统 系统 系统
276.49 724.39 1405.86 1585.31 301.01 594.49
176.00 440.00 704.00 809.60 140.80 316.80
2-1050 可控硅整流装置 500A以下
2-1051 可控硅整流装置 1000A以下
2-1052 可控硅整流装置 2000A以下
十、普通小型直流电动机调试
2-1053 普通小型直流电动机 功率 13KW以下
2-1054 普通小型直流电动机 功率 30KW以下
2-1055 普通小型直流电动机 功率 100KW以下
10KV以下
调试定额指南

调试定额指南总说明、。
.、。
、..。
、。
、、.。
.。
.、、。
、、。
、。
、.、。
、、.、。
、、、。
、.2 第一章单体调试..。
..、。
、.。
、.。
、。
、。
....、。
、..、.、。
5第2章分系统调试、、.、。
..。
.。
.、.、..。
.、。
.、、。
.。
.、.。
.8 第3章整套启动调试。
.、。
.、、、。
.。
、、、..。
、、。
、.、。
、。
.。
、.。
12第4章附录特殊项目调试。
.、、。
.。
.。
、、、。
、。
、.。
、、、。
13总说明一、编制说明《电力建设工程预算定额》(2006年版)(第六册调试工程)得项目划分严格按照启动调试顺序,分为单体调试、分系统调试与整套启动调试三大部分。
(1)单体调试、分系统调试及整套启动调试得概念单体调试就是指设备在未安装时或安装工作结束而未与系统连接时,按照电力建设施工及验收技术规范得要求,为确认其就是否符合产品出厂标准与满足实际使用条件而进行得单机试运或单体调试工作、分系统调试就是指工程得各系统在设备单机试运或单体调试合格后,为使系统达到整套启动所必须具备得条件而进行得调试工作、整套启动调试就是指工程得设备与系统在分系统调试合格后,从联合启动开始到满负荷试运合格移交生产运行为止所进行得调整试验与试运行工作。
(2)调试项目间得界限单体调试与分系统调试项目得界限就是瞧设备就是否与系统连接、设备与系统断开时得单独调试属单体调试,设备与系统连接在一起得调试属分系统调试。
分系统调试与整套启动调试项目得界限,对于火电工程调试,以机组第一次联合启动时锅炉点火为界;对于送变电工程调试,以一次设备首次带负荷为界。
在此前进行得属分系统调试,在此后进行得属于整套启动调试。
根据分系统调试与整套启动调试项目得界限,有些系统得调试工作不可能在分系统调试阶段全部完成,剩余部分调试工作只能在整套启动调试阶段继续进行、这种系统就可能在分系统调试与整套启动调试两章中都列有相同名称得调试项目,但工作内容各不相同。
二、使用说明(1)调试定额就是按国产设备或按引进国外技术、国内生产设备考虑得、若为进口机组时,单项定额与综合定额可乘以规定得调整系数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电气系统调试解释说明热电厂循环水、输煤等配电室淘汰低压开关柜隐患治理电气系统调试1、送配电设备系统调试,交流系统(1KV以下)。
定额编号:3-794,数量:344(系统)送配电装置系统电气调试包括断路器、隔离开关、电流互感器、电抗器等一次设备及继电保护、测量仪表等二次回路的试验、调整。
该调试项目仅考虑了一般的继电保护装置(如保护过负荷的电流保护和保护短路的电流保护),不包括特殊保护及自动装置投入的试验调整。
①送配电装置系统调试适用于母线联络、母线分段、断路器回路,如设有母线保护时,母线分段断路器回路,除执行一个系统的送配电装置调试外,还要再执行一个母线调试。
②送配电装置系统调试不包括特殊保护及自动装置的调整。
所谓特殊保护装置是指电力方向保护,距离保护,高频保护及线路横联差动保护;所谓的自动装置是指备用电源自动投入,自动重合闸装置。
如采用这些保护装置和自动装置时,则应单独列项,数量与送配电装置“系统”数一致。
③380v及3~6kv电动机馈电回路设备(如开关柜或配电盘)的调试,已包括在电机检查接线及调试清单项目中。
④变压器(包括厂用变压器)向各级电压配电装置的进线设备,不应作为送配电装置系统,其调试工作已包括在变压器系统的调试清单中。
⑤厂用高压配电装置的电源进线如引自6kv主配电装置母线(不经厂用变压器时),应单列送配电装置系统调试清单。
2、母线调试,1KV以下定额编号:3-816,数量:23(段或组)①变配电带形母线安装不含绝缘子安装,包括了刷分相及连接。
②低压带形母线安装所用支持绝缘子一般用WX-01型电车瓷瓶,其主材应按已灌注好螺栓的成品计价。
③槽形母线用于大型区域变电站及发电厂,其母线接头另计。
一般10KV以下变配电不可能用槽形母线,而不应以带形母线套用槽形母线接头。
④共箱母线是有箱体保护的母线,其规格由两项组成,一是箱体尺寸,二是母线截面积。
一般适用于6-10KV大型变电站内,厂家制造,现场安装。
⑤低压封闭式插接母线槽安装不分线制,只以每相电流区分定额。
母线槽每节之间的接地连接线,定额已计入。
母线系统试验以段为单位,分为1KV和10KV,一般只适用变电所及配电室的母线。
车间母线、插接式母线槽不得计算3、接地网调试定额编号:3-822,数量:19(组或系统)接地装置调试,包括独立接地装置和接地网的调试。
工作内容为接地电阻测试。
接地网试验是以每个发电厂的厂区或每个变电所的所区为一个系统,即每一发电厂厂区接地网相连时,此单独的接地网,应另作一个系统计算。
独立接地装置调试室6根接地极以内的接地系统的接地电阻测定。
如避雷针试验,每一避雷针均有一单独接地网(包括独立的避雷针、烟囱避雷针等)都应套“一组”列项。
4、自动投入装置调试,备用电源自投定额编号:3-803,数量:4(系统或套)自动投入装置调试包括继电器、表计等元件本身的试验调整及其整个二次回路的试验调整。
自动投入装置包括以下几类:①备用电源自动投入装置系统,指具有一个连锁机构的自动投入装置,编制清单时,有几个连锁机构,即为几个自动投入装置系统。
例如一台备用厂用变压器作为三段厂用工作母线备用的厂用电源时,备用电源自动投入调试应为三个系统。
又如装有自动投入装置的两台互为备用的变压器或两台互为备用的线路,则备用电源自动投入调试应为两个系统。
②备用电机自动投入装置指输煤、除灰、燃烧系统的构成其连锁系统的二次回路而言,并不包括拖动动力装置本身的调试。
这里所称“系统”是指构成一个联锁系统的若干台动力机械的整个连锁二次回路。
5、自动投入装置调试,线路自动重合闸双侧电源定额编号:3-806,数量:4(系统或套)①线路自动重合闸装置系统,是指具有一台线路自动开关的自动重合闸装置。
调试系统的数量等于采用自动重合闸装置的线路自动断路器(油断路器或空气断路器)的台数。
②同期装置,又称并车装置。
在大、中型发电厂内一般都有手动同期装置及半自动或自动同期装置两种。
变电所内一般只设手动同期装置,每种同期装置只有为全厂或全所共用的一套,同期装置的类型则应按设计要求而定。
按设计构成一套能完成同期并车行为的装置为一个系统。
(什么是自动重合闸?当供电线路发生故障时,断路器在继电保护装置控制下,可以自动地将故障设备或线路断开(称为跳闸)。
对于较重要的高压供电线路,断路器跳闸后,在自动装置控制下,立即重复合闸,如果线路故障已经消除,即可恢复送电;如果故障没有消除,断路器再次跳闸,停止供电。
因为供电线路很长,发生故障的可能性较大,但大多数线路故障是暂时性故障。
例如,雷击、短路等故障。
所以,有了自动重合闸后,供电的可靠性明显提高,是提高供电可靠性的有效措施。
锅炉的给水泵,燃油泵或送、引风机一旦停电,就要停炉。
电源恢复时,要按一定的顺序启动设备,需要较长时间才能逐渐恢复正常生产。
有了自动重合闸,当线路发生暂时故障,断路器跳闸后,经很短的时间又恢复送电,不会影响锅炉的正常生产,锅炉生产的安全性和可靠性明显提高。
)6、中央信号配电室装置调试中央信号装置的调试应按变电所和配电室分开编制,每一个变电所和配电室按一个系统计算。
事故照明切换装置指能构成交直流互相切换的一套装置,每一套按一个调试系统计算。
蓄电池组及直流系统,包括蓄电池组、直流盘、直流回路及控制信号回路(包括闪光信号及绝缘监视),每组蓄电池为一个系统。
中央信号装置①中央信号装置是变电站电气设备运行的一种信号装置,根据电器设备的故障特点发出音响和灯光信号,告知运行人员迅速查找,作出正确判断和处理,保证设备的安全运行。
②中央信号装置包括事故信号和预告信号,装在变电所主控制室内的中央信号屏上。
当变电所任一配电装置的断路器事故跳闸时,启动事故信号;当出现不正常运行情况或操作电源故障时,启动预告信号。
事故信号和预告信号都有音响和灯光两种信号装置,音响信号可唤起值班人员的注意,灯光信号有助于值班人员判断故障的性质和部位。
为了从音响上区别事故,事故信号用蜂鸣器,预告信号用电铃发出音响。
③中央信号装置按监控对象可分为供电系统中央信号装置、生产工艺运行中央信号装置、火灾报警的集中监控装置和微机控制中央信号装置调试。
现代化冶金工厂还常采用微机进行信号处理,以荧屏画面与打印监视记录其监控范围内各设备的状况,辅以声光报警,构成以微机控制的中央信号装置。
中央信号装置一般由电源、监控范围内设备的运行状况指示装置、事故与报警信号、程序控制电路四部分组成。
事故报警是保证在监控范围内设备发生故障时,及时发出声光信号,以灯光、信号继电器或荧屏画面、打印记录等方式,显示故障性质和故障点位置,供值班人员判定和处理。
中央信号装置调试1.供电系统中央信号装置调试供电系统中央信号装置一般以模拟屏形式来反映供、配电各设备运行状况。
屏面配置有供电系统中各开关装置分合闸状态及事故的指示信号灯、信号继电器、电铃、电笛等音响装置。
供电系统中央信号装置的调试主要有四方面内容:(1)各种电源及电压母线,包括控制电源母线、闪光电源母线、信号电源母线、电压互感器二次侧电压干线等的检查,测定各回路绝缘电阻及通电后电压状况。
(2)装置中各继电器单体检查与调整。
(3)装置的动作程序试验,从装置输入端模拟加入信号,以确认装置中各继电器的连锁动作关系和声光显示动作,并对故障复位(reset)、试验、闪光或声响停止(acknowledge)、系统运行方式选择等开关或按钮的功能进行检查确认。
(4)各输入信号的确认,从信号源给出实际动作或模拟动作信号,确认中央信号装置的正确响应。
生产工艺运行中央信号装置调试装置的组成和调试与供电系统中央信号装置相同。
2.火灾报警集中监控装置调试火灾报警集中监控装置收集各监测点检测器信号,经甄别后发出预告、报警、检测回路故障等声光信号。
带有自动灭火装置的,更发出一系列消防灭火指令,启动灭火系统投入工作。
火灾报警集中监控装置的调试主要有四方面内容: (1)对集中监控装置屏(箱)进行单体设备检查与动作程序试验,包括电源检查、声光信号及灭火指令发出的程序检查试验、有关匹配电位器的调整、声光试验—.鼍复位按钮功能的确认等。
(2)检测回路校核、回路绝缘电阻确认,包括对烟感、温感、可燃气体感知等不同功能检测器安装位置确认;中间型、终端型检测器的区分;终端型检测器附接电阻器电阻值测定。
(3)使用试验器具产生烟雾、热辐射等,模拟火灾发生,检查集中监控装置预告及报警信号的准确发出和灾害检测点位置指示的正确性;检查测定检测器动作灵敏度及消防灭火指令的执行情况。
3.微机控制中央信号装置调试通常按三个步骤进行:(1)微机及外部设备硬件检查、软件装载与离线模拟检查调试;(2)各信号回路校核、绝缘电阻值测定、信号线屏蔽状况检查。
(3)在线模拟试验,从各信号源给出模拟信号或实际的检测动作信号,测量检查微机输入接口点、中间数据存放点、荧屏画面显示、自动打印记录的数据以及对应的声光信号发出的正确性。
对于控制程序中有优先、避让等分级中断处理的系统,要根据控制要求同时加入相应的数个外部信号,对控制程序进行确认。
7、小型交流异步电机检查接线(功率:13KW以下)定额编号:3-98,数量:15(台)8、小型交流异步电机检查接线(功率:30KW以下)定额编号:3-99,数量:28(台)9、小型交流异步电机检查接线(功率:30KW以下)定额编号:3-100,数量:29(台)电机检查接线电动机检查接线按实际需要现场检查接线的规格、数量计算工程量。
如水泵电机、风机、空压机、冷冻机等的电动机。
机床电机,带有插头的电机,潜污泵等不应计算电机检查接线。
(一)电机的分类1.电机按其功能可分为发电机、电动机、变流机及控制电机。
其中变流机包括变频机、升压机、感应调压器、调相机、变相机以及交流电与直流电之间变换的变流机等。
2.按电机电流类型分类可分为直流电机和交流电机。
交流电机又可分为同步电机和异步电机,异步电机分为鼠笼式感应电机和绕线式感应电机。
3.按电机相数分为单相电机及多相(常用三相)电机。
各类电机都可有不同的工作制定额、安装型式及防护类型、通风冷却方式以及绕组绝缘等级,因此电机又可按上述各项进行分类。
电机还可按其容量或尺寸的大小而分为大、中、小型和小功率电机。
(二)各类电机的结构特点与用途直流电机其运行特性随励磁方式而异,通常按励磁方式分类:其励磁由电机本身供给的分自励、并励、复励和串励;由另外的电源如可控硅变流器供电的称他励;由永磁体励磁的称永磁电机。
由于可以从交流电网通过可控硅变流器提供直流电源,可控硅变流器既取代了直流发电机,也扩大了直流电动机的使用范围。
如可控硅变流器作为部件与小型直流电动机组合在一起,成为机电一体的产品,直流发电机需要量日趋减少,主要用作同步电机的励磁机和无交流电网供电而又需要直流电源的场合等。
