防渗膜施工方案
施工方法:防渗膜

施工方法:防渗膜概述防渗膜是一种用于防止水、气体或化学物质渗透的薄膜材料。
在施工过程中,正确的施工方法对于确保防渗膜的有效性至关重要。
以下是一些简单且无法律纠纷的施工策略,旨在帮助您正确地安装防渗膜。
材料准备在开始施工之前,确保准备充分的材料。
这包括足够数量的防渗膜,以及所需的胶水、密封剂和其他附属材料。
确认防渗膜的质量和规格符合项目要求,并进行必要的测试。
地面准备在施工区域清理地面并确保其平整。
清除所有杂物、石块和尖锐物,以免损坏防渗膜。
如果地面有明显的凹凸不平,应进行修补或调整。
防渗膜安装1. 将防渗膜展开并将其平铺在地面上。
确保膜材料完全展开,没有褶皱或叠加。
2. 使用胶水或密封剂将防渗膜与地面牢固粘合。
确保胶水或密封剂均匀分布,以确保完全密封。
3. 在边缘和接缝处使用特殊的防渗膜带进行加固。
确保带子与防渗膜紧密贴合,并完全封住边缘和接缝处。
管理施工过程在施工过程中,要确保有效的管理和监督。
以下是一些建议:- 确保施工人员具备足够的经验和技能,了解正确的施工方法。
- 定期检查施工现场,确保施工质量符合要求。
- 如果发现任何施工缺陷或问题,立即采取纠正措施。
施工完成后一旦施工完成,应对防渗膜进行检查和测试,确保其有效性。
同时,将施工过程和相关文件进行记录和归档,以备将来参考。
结论通过遵循上述简单的施工方法,您可以确保防渗膜的正确安装。
请记住,施工过程中的有效管理和质量控制也是非常重要的。
在实际施工中,根据具体情况和项目要求,可能还需要参考更详细的技术规范和建议。
防渗膜施工的详细方案

防渗膜施工的详细方案1. 背景防渗膜施工是在工程项目中常见的一项工作,用于防止水分、液体或气体的渗漏。
本文档旨在提供一份详细的防渗膜施工方案,以确保施工过程顺利进行。
2. 施工前准备在开始施工之前,需要进行以下准备工作:2.1 材料准备- 选择合适的防渗膜材料,如高密度聚乙烯薄膜或PVC膜等。
- 确保所选材料符合相关标准和规范要求。
2.2 设备准备- 检查和准备所需的施工设备,如切割机、焊接机、压力机等。
- 确保设备状态良好,且操作人员熟悉操作方法。
2.3 工程准备- 清理施工区域,确保基础平整、无杂物。
- 对施工区域进行必要的平整和整修,以确保防渗膜施工的质量。
3. 施工步骤3.1 基础处理- 检查基础的平整度和强度,必要时进行修复。
- 清理基础表面的灰尘、油污等杂物。
3.2 防渗膜安装- 将防渗膜按照设计要求进行切割和拼接。
- 使用焊接机将防渗膜焊接固定在基础上。
- 确保防渗膜与基础之间的接触牢固,无空隙。
3.3 检查和修复- 完成防渗膜的安装后,进行全面检查。
- 检查防渗膜表面是否有损坏或缺陷,如有需要及时修复。
3.4 辅助施工- 根据需要进行辅助施工,如安装防渗膜边缘条、排水系统等。
4. 施工验收在完成防渗膜施工后,进行以下验收工作:- 检查防渗膜施工的质量和工艺是否符合设计要求。
- 检查防渗膜的平整度和牢固度。
- 进行必要的水密性测试,确保防渗膜的功能有效。
5. 安全注意事项在进行防渗膜施工时,需要注意以下安全事项:- 使用施工设备时,必须佩戴个人防护装备,如手套、安全帽、防护眼镜等。
- 施工现场必须设置明显的安全警示标志,并保持施工区域的整洁。
- 操作人员必须熟悉设备的操作方法和安全操作规程。
6. 总结本文档提供了一份详细的防渗膜施工方案,包括施工前准备、施工步骤、施工验收和安全注意事项等内容。
通过按照该方案进行施工,可以确保防渗膜的质量和功能符合设计要求,同时保障施工人员的安全。
防渗塑料薄膜施工方案范本(3篇)

第1篇一、项目概述项目名称:XX水库防渗工程项目地点:XX市XX县XX水库项目规模:水库总库容XX万立方米,防渗面积XX平方米施工周期:XX个月施工单位:XX防水工程有限公司二、工程背景及目的随着我国经济的快速发展和人口的增加,水资源的需求量日益增大,水库作为重要的水资源储备设施,其安全性和稳定性尤为重要。
为了提高水库的防渗能力,延长水库使用寿命,确保水库的正常运行,本项目采用防渗塑料薄膜进行水库防渗处理。
三、施工准备1. 人员准备- 组织成立施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
- 对施工人员进行专业技能培训和安全教育。
2. 材料准备- 防渗塑料薄膜:根据设计要求选择合适的产品,确保质量符合国家标准。
- 基层处理材料:水泥、砂石、防水涂料等。
- 施工工具:切割机、焊接机、卷尺、水准仪、搅拌机等。
3. 设备准备- 防渗塑料薄膜焊接机、切割机、搅拌机、水准仪等。
4. 施工场地准备- 清理施工现场,确保施工环境整洁。
- 设置施工围挡,确保施工安全。
四、施工工艺1. 基层处理- 清理基层,确保表面平整、无杂物。
- 基层干燥后,涂刷防水涂料,提高基层的粘结性能。
2. 防渗塑料薄膜铺设- 按照设计图纸要求,确定防渗塑料薄膜的铺设范围。
- 将防渗塑料薄膜按照设计要求进行裁剪,确保尺寸准确。
- 将裁剪好的薄膜铺设在基层上,注意薄膜之间的搭接宽度应符合设计要求。
- 薄膜铺设后,进行平整,确保无皱褶、无气泡。
3. 焊接与连接- 使用焊接机对薄膜进行焊接,确保焊接牢固、无漏焊。
- 焊接完成后,进行外观检查,确保焊接质量。
4. 接缝处理- 对于薄膜的接缝处,采用专用接缝处理剂进行处理,提高接缝的密封性能。
- 接缝处理完成后,进行外观检查,确保接缝处无渗漏。
5. 防水层保护- 在防渗塑料薄膜表面铺设一层保护层,如细砂、细石等,以保护薄膜不受损坏。
五、质量控制1. 材料质量- 严格把关材料采购,确保材料符合国家标准。
防渗膜施工方案04809

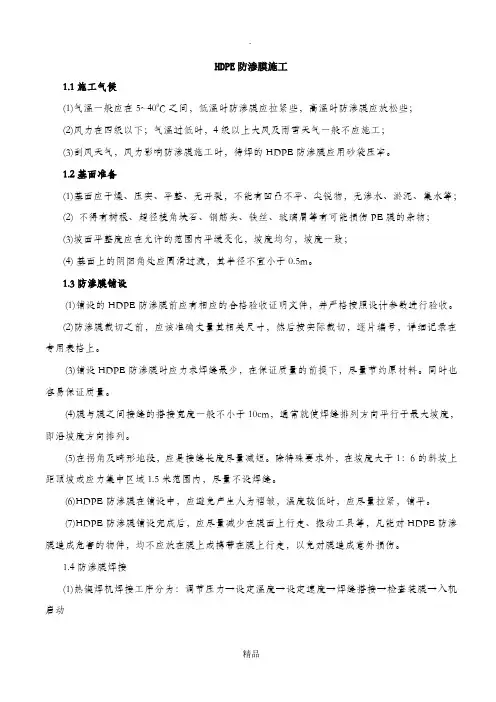

HDPE防渗膜施工1.1施工气候(1)气温一般应在5~400C之间,低温时防渗膜应拉紧些,高温时防渗膜应放松些;(2)风力在四级以下;气温过低时,4级以上大风及雨雪天气一般不应施工;(3)刮风天气,风力影响防渗膜施工时,待焊的HDPE防渗膜应用砂袋压牢。
1.2基面准备(1)基面应干燥、压实、平整、无开裂,不能有凹凸不平、尖锐物,无渗水、淤泥、集水等;(2) 不得有树根、超径棱角块石、钢筋头、铁丝、玻璃屑等有可能损伤PE膜的杂物;(3)坡面平整度应在允许的范围内平缓变化,坡度均匀,坡度一致;(4)基面上的阴阳角处应圆滑过渡,其半径不宜小于0.5m。
1.3防渗膜铺设(1)铺设的HDPE防渗膜前应有相应的合格验收证明文件,并严格按照设计参数进行验收。
(2)防渗膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,逐片编号,详细记录在专用表格上。
(3)铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。
同时也容易保证质量。
(4)膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。
(5)在拐角及畸形地段,应是接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
(6)HDPE防渗膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。
(7)HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
1.4防渗膜焊接(1)热锲焊机焊接工序分为:调节压力→设定温度→设定速度→焊缝搭接→检查装膜→入机启动→马达加压焊接。
(2)接缝处不得有油污、灰尘,HDPE防渗膜的搭接段面不应夹有泥沙等杂物,当有杂物时必须在焊接前清理干净。
(3)每天焊接开始时,必须在现场先试焊一条0.9mm×0.3mm的试样,搭接宽度不小于10cm,并用拉力机现场进行剥离和剪切试验,试样合格后,便可用当时调整好的速度、压力、温度进行正是焊接。
防渗土工膜施工方案

防渗土工膜施工方案一、施工前准备。
在进行防渗土工膜施工之前,首先需要对施工现场进行彻底的清理和平整。
清理工作包括清除现场杂物、砾石和尖锐物体,确保施工区域表面平整,没有明显的凹凸不平。
二、材料准备。
1. 土工膜,选择符合国家标准的土工膜,根据实际需要确定土工膜的厚度和规格。
2. 防渗土工膜专用接触胶,根据土工膜的材质和厚度选择专用接触胶,确保胶水与土工膜材料相容性良好。
3. 铺设工具,包括切割刀、量具、扫帚等。
4. 安全防护用具,如手套、口罩、安全帽等。
三、施工步骤。
1. 土地表面处理,在进行土工膜铺设之前,需要对土地表面进行处理,确保表面平整、干燥、无尖锐物体。
2. 土工膜铺设,根据实际需要将土工膜进行切割,铺设在土地表面上,并留有一定的重叠部分。
在铺设过程中,要注意避免土工膜受到损坏。
3. 接缝处理,对土工膜的接缝处进行专用接触胶的涂布,确保接缝牢固、防渗性能良好。
4. 固定土工膜,在土工膜铺设完毕后,使用专用的固定工具对土工膜进行固定,避免在后续使用过程中出现移位或破损。
5. 检查和清理,施工完成后,对土工膜进行全面检查,确保没有漏铺、漏胶等情况。
对施工现场进行清理,清除杂物和施工垃圾。
四、施工注意事项。
1. 施工现场应保持干燥,避免在雨雪天气进行施工。
2. 在施工过程中,严禁在土工膜上进行切割、焊接等操作,以免损坏土工膜。
3. 施工人员应严格按照操作规程进行操作,做到安全施工。
4. 施工完成后,要对土工膜进行全面检查,确保施工质量。
五、施工结束。
在土工膜施工完成后,要对整个施工过程进行总结和评估,及时处理施工中出现的问题,确保施工质量符合要求。
以上就是防渗土工膜的施工方案,希望能够对相关人员有所帮助。
防渗膜冬季、雨季施工

防渗膜冬季、雨季施工一、冬季施工措施(1)采取积极的防雪防冻措施,创造条件满足施工要求。
如用长条形防雨布做成可移动的长条形遮雨篷,用于焊接作业面防雨、防雪。
(2)在防渗膜焊接面下方衬垫塑胶保护层阻隔潮气。
(3)对可能被雨雪润湿的部位及时用干毛巾和热风枪吹干,并保持至焊机焊接为止,满足焊接条件。
(4)雪天施工时注意防渗膜的热胀冷缩效应,铺设时预留余量。
(5)密切注意天气变化,尤其注意降雪的强度和持续时间。
合理安排工序,使防渗膜拼接施工避开雪天,在不可避免的情况下采取必要的质量保护措施。
(6)工地要备有一定数量的苫布油毯、塑料薄膜等防雪材料。
现场施工材料堆放遵循下垫上盖的原则,合理布置,保证施工现场不积水、不结冰。
(7)低温时段焊接防渗膜,焊缝及时采用厚棉被覆盖保温,防止焊缝骤冷脆断,冬季防渗膜低温焊接与保温见图13.10-1。
(8)禁止在有冰屑的区域摊铺、拼接防渗膜,禁止在冰冻的防渗膜上行走。
(9)铺设完成的防渗膜及时覆盖上垫层和保护层。
图13.10-1 防渗膜低温焊接与保温二、雨季施工措施(1)雨季施工时,用防水雨布遮盖防渗膜。
(2)及时获知天气预报,对未来3~5d天气状况做充分的了解,从而合理安排施工进度。
(3)雨季天气潮湿,为了有效地控制防渗膜焊接质量,施工时必须用干净纱布擦净、擦干待焊接的防渗膜接缝,必要时用热风枪稍稍进行烘干,以确保焊缝焊接质量。
(4)雨季施工时,加强对焊机的保护。
每班收工时用干净棉布将焊机擦拭干净,并用防水塑料布包裹焊机放于干燥处。
雨后施工时,重新对焊机的行走速度、焊接温度等重新调整,待试焊件合格后方可使用,以确保工程质量。
(5)雨后施工,由于坡面湿滑,为了保证施工安全,尽可能不安排危险系数大、工序复杂、坡面铺设等工作。
(6)已铺设好的防渗膜及时焊接,避免雨水下漏造成场地湿滑泥泞无法施工。
(7)采取切实有效的临时排水措施疏排施工现场雨水。
防渗膜施工过程

防渗膜施工过程
一、防渗膜的铺设及裁剪:铺设前,将合适的防渗膜从锚固沟平台自上而下用推铺的方式铺设。
在保证质量的前提下,尽量节约原材料,力求焊缝更少;铺设完后,减少在上行走,以免对防渗膜造成意外损伤。
二、基面处理:基面平整顺直,平整度控制在±5cm每平方米,基面处理完成后经碾压后方可以铺设防渗膜,压实度控制在百分之九十以上。
2.5cm重直深度内不得有尖锐的物体以防止防渗膜补刺破。
三、防渗膜的对正、搭齐:防渗膜铺设过程中不论是边坡还是场底,避免出现褶皱和波纹,以使两幅防渗膜对正、搭齐,搭接宽度一般为10厘米。
四、压膜定型:用砂袋及时将对正、搭齐的防渗膜压住以防止被风吹动;防渗膜的锚固一般采用沟槽锚固,沟槽宽度一般不小于0.4米,深度不得小于0.4米,在沟槽顶部,应按设计要求预留一定的防渗膜以备局部下沉拉伸。
五、擦拭尘土:用干净纱布将搭接处擦拭干净,做到无尘、无垢、无水。
六、生产性焊接:试验焊接通过后,才能进行生产性焊接;焊缝处防渗膜应熔接为一个整体,不得出现虚焊、漏焊;焊接过程中须保持焊接的温度和速度,使焊接达到更佳效果。
七、检测及修补:焊接后应着重检测以下部位,全部焊缝,焊缝结点,破损修补部位等,对不合格的位置修补时,须用大于损坏部位面积2倍的相同材料进行修补,焊接机不便施工的部位须用焊枪修补。
防渗膜施工方案

防渗膜施工方案一、工程概述本工程为工程,位于市区,江下游,处于亚热带季风气候区,夏季炎热多雨,冬季温和少雨,具有雨热同期的气候特征。
本工程涉及到的防渗膜主要铺设于河道护堤和护岸,防止水土流失,保护河岸,起到防洪、防渗、抗冲等作用。
二、防渗膜的选择根据本工程的实际情况和设计要求,我们选择使用高密度聚乙烯(HDPE)防渗膜。
这种防渗膜具有优良的防渗性能、抗老化性能和抗穿刺性能,适应于各种气候条件和土壤环境。
三、施工工艺流程1、施工前准备:包括清理现场、平整土地、铺设垫层等。
2、铺设防渗膜:将HDPE防渗膜铺设在垫层上,要求平整、无皱褶、无气泡。
3、焊接施工:采用热焊接或冷焊接的方式将防渗膜焊接在一起,确保焊接质量。
4、锚固处理:在防渗膜的上下边缘采用砂袋或其他重物进行锚固,防止防渗膜被风吹起。
5、验收检测:对完成的防渗膜进行验收检测,确保满足设计要求。
四、施工方法及技术措施1、施工前准备:清理现场,将施工现场的杂物、垃圾等清理干净,保证施工面平整。
根据设计要求进行土地平整和垫层铺设。
2、铺设防渗膜:将HDPE防渗膜按照设计要求铺设在垫层上,要求平整、无皱褶、无气泡。
可以采用人工铺设或机械铺设。
3、焊接施工:采用热焊接或冷焊接的方式将防渗膜焊接在一起。
热焊接是将两层防渗膜通过热熔融结合在一起;冷焊接则是通过粘合剂将两层防渗膜结合在一起。
要求焊接紧密、平整、无漏焊。
4、锚固处理:在防渗膜的上下边缘采用砂袋或其他重物进行锚固,防止防渗膜被风吹起。
根据设计要求确定锚固方式和锚固材料。
5、验收检测:对完成的防渗膜进行验收检测,可以采用目测、仪器检测等方法。
要求防渗膜表面平整、无皱褶、无气泡;焊接质量紧密、平整、无漏焊;锚固牢固可靠;满足设计要求的防水性能和耐久性。
五、安全措施及注意事项1、施工前应对施工人员进行安全教育培训,提高安全意识。
2、施工现场应设置安全警示标志和围挡,确保施工安全。
3、操作人员应佩戴安全帽、手套等防护用品,避免受伤。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工进度总控制计划1、整体控制目标结合本工程的实际情况及我公司的综合实力和内部协调能力,准备在25天内完成本工程。
在施工中,我公司将与土建施工单位密切配合,协助土建施工单位统一作好进度安排,提前进场做好各项准备工作,并且在施工过程中相互协调配合,督促土建施工单位为我方提供连续的工作面。
2、施工进度计划本工程总体计划各个工作面交叉展开,按流水作业先后施工,确保按期完工。
具体施工计划见施工进度计划横道图。
二、工期保证措施1、从生产要素保证按照优化原则安排人、机、物等生产要素在时间和空间的对应位置,使其数量充足、合理、能力强大,最大限度地保证生产的高速完成。
充分组织并合理调配素质高的劳动力,特别是影响进度的关键工种,优化劳动组织,建立健全内部生产责任制和劳务市场,落实多劳多得,充分调动广大职工的劳动积极性。
充分发挥机械化施工效率,进行优化组合,合理搭配,加强机械的保养和维修,提高利用率。
编制材料计划,按照材料需要和周转调配计划,使需要的材料能适时适地,保质保量地达到现场,保证施工生产顺利进行。
2、从计划系统控制上保证从总部目标出发,组成计划实施保证体系,使总进度计划、分部分项工程施工进度计划,互为条件,采用倒计时方法,把计划落实到每一天。
强化工程项目的计划管理,以施工组织设计为依据,分期编制各项资源供应计划,保证工程有组织、有秩序进行,有条件的情况下,分阶段调整并缩短工期,做到“前紧后松”。
3、从科学管理措施保证推广流水施工工艺,合理安排工序,调动一起因素,保证关键工序的按时或提前完成,尽量采用新工艺、新技术,提高工效。
按工期质量要求,严格执行各项奖罚制度,使作业层明确实施计划的技术组织措施,做到有制度落实。
实行单位工程交叉作业,流水施工合理,整体统筹安排,理清施工顺序问题,争取以最优方案施工。
4、从组织管理措施上保证在施工生产过程中,合理安排各工序的交接与搭接,确保每道工序的施工顺利进行。
各工序施工前均进行详细的施工技术交底,统一施工工艺,加强过程控制,由专职质检员负责施工全过程的工序质量检查,确保各工序达到规定的质量标准,防止出现不合格工序返工而影响工期的现象。
在施工时,如果因客观原因而延误工期时,经监理工程师同意,利用多加班,集中人力物力抢回关键路线工期。
5、从技术上保证建立技术负责制,对各级技术人员建立明确的职责和范围,以达到各负其责、各司其职,充分调动各级技术人员的积极性和创造性,及时解决实施。
施工中的技术问题,以方案指导施工,防止出现返工现象而影响工期。
6、从安全生产上保证加强职工法规、安全制度的学习与教育,增强安全生产观念。
对于新工人进行岗位教育,对于特种操作人员,除接受一般性的安全教育外,还进行专门的安全操作技术教育训练。
在施工生产过程中,进行经常性在施工生产中,对安全生产进行监督检查,并结合季节的特点,做好防水、防触电、防坠落、防坍塌、防火等各项措施和制度。
项目部成立安全小组,设专职人员负责日常的安全检查、监督,保证施工顺利进行。
7、从后勤上保证加强机械设备和车辆的保养、维修,保障施工正常运转。
搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。
三.施工工艺流程施工准备→基层交接验收→锚固沟开挖、整理→二次搬运材料→铺设无纺土工布并缝接→铺设HDPE膜→对正拾齐→压膜定型→擦拭尘土→→焊接→检查→修补→复检→验收四.施工工艺4.1 基层交接4.1.1坡面与底部素土基层1)土方开挖完全,表面基本平整并经过夯实。
2)铺设平面内要求光滑平整,破面危害HDPE膜的树根和石块等尖锐物品均须清除,避免铺设过程中的膜破损;在拐角处过于尖锐的棱角应修整成弧形,避免膜铺设位置产生中空或造成膜的损坏。
4.1.2中间回填部分基层:中间回填部分应经过层层夯实,每层夯实厚度不大于30cm,在回填土施工过程中管道应同步埋设完成,回填完成后应达到坡面基础条件。
4.2锚固沟的设置在铺膜前中间平台锚固沟和坡顶锚固沟按设计要求进行开挖、整理,中间平台锚固沟及坡顶锚固沟内不应该有树根、石块及较大颗粒杂物,应整理平整夯实,经验收后达到设计要求,满足铺设条件后方能进行防渗膜的铺设。
4.3材料的二次搬运本工程面积大、高差大、距离远原材料不可能一次运到位,故此要有二次搬运。
二次搬运采用人工加车辆的运输方法,运输中一定要保证人员、材料的安全,注意保护成品。
库顶到库底的垂直上下采用软梯,以便保护成品。
4.4施工程序4.4.1本工程工期要求紧,因此施工安排的科学性和合理性至关重要,为保证施工安排的均衡、有序和流水作业,各施工段即相互配合,又能各自独立进行段内流水作业,分部逐层铺设安装,各层依次推进,并行操作与交叉施工相结合。
防渗层土工材料的总体铺设顺序原则上是“从下到上,先场底后边坡”,以场底上某一点为基点(具体位置开工前根据现场土建基底的实际情况另定),由一个方向按顺序展开工作面。
上道工序与下道工序之间应尽量紧凑,不要相隔太长时间,以免造成不必要的返工,只要上道工序提供了足够的工作面,下道工序应马上进行施工,人而使各工序一环扣一环、平等同步施工。
同时,各土工材料应当天铺设当天验收,以便进行下道工序的施工,验收结果成为最终验收的一部分内容。
4.4.2施工流水段的划分根据本工程的特点,为了满足填埋场的防渗要求,总的施工原则是按照“先下后上”的施工顺序组织流水作业,上道工序与下道工序之间尽量紧凑,不要相隔太长时间,以免造成不必要的返工,只要上道工序给下道工序提供了足够的工作面,下道工序应马上进行施工。
4.5土工布铺设4.5.1土工布的铺设方法:4.5.1.1用人工滚铺;布面要平整,并适当留有变形余量。
4.5.1.2土工布的缝合所有的缝合必须要连续进行(例如,点缝是不允许的)。
在重叠之前,土工布必须重叠最少200mm。
最小缝针距离织边(材料暴露的边缘)至少是25mm。
任何在缝好的土工布上的“漏针”必须在受到影响的地方重新缝接。
必须采取相应的措施避免在安装后,土壤、颗粒物质或外来物质进入土工布层。
布的搭接根据地形及使用功能可分为自然搭接、缝接或焊接。
4.5.1.3在施工中,土工布采用缝接。
缝接搭接长度不少于200mm,缝接须使用抗老化线。
对于修补搭接长度不少于300mm。
4.5.1.4土工布铺设完毕由现场监理工程师认可后铺设土工膜。
4.5.1.5土工布在有锚固沟的部位应与土工膜一同埋入锚固沟内。
4.5.2土工布铺设的基本要求:4.5.2.1接缝须与坡面线相交;与坡脚平衡或可能存在应力的地方,水平接缝的距离须大于1.5m。
4.5.2.2在坡面上,对土工布的一端进行锚固,然后将卷材须坡面放下以保证土工布保持拉紧的状态。
4.5.2.3所有的土工布都须用砂袋压住,砂袋将在铺设期间使用并保留到铺设上面一层材料。
4.5.3土工布铺设工艺要求4.5.3.1基层检查:检查基层是否平整、坚实,如有异物,应事无处理妥善。
4.5.3.2试铺:根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸应准确。
4.5.3.3检查撒拉宽度是否合适,搭接处应平整,松紧适度。
4.5.3.4对搭接部位进行缝合时缝合线应平直,针脚应均匀。
4.5.3.5缝合后应检查土工布是否铺设平整,是否存在缺陷。
4.5.3.6如存在不合要求的现象,应及时进行修补。
4.5.4自检与修补4.5.4.1必须检查全部的土工布片和缝。
有缺陷的土工布片和缝合必须在土工布上清楚标出,并作出修补。
4.5.4.2必须通过铺设和热连接土工布小片来修补磨损的土工布,土工布小片要比缺陷的边缘在各个方向最少长200mm。
热连接必须严格控制以保证土工布补片和土工布紧密结合,并对土工布没有损害。
4.5.4.3每天铺设结束前,对当天所有铺设的土工布表面进行目测以确定所有损坏的地方都已作上标记并立即进行修补,确定铺设表面没有可能造成损坏的外来物质,如细针、小铁钉等。
4.5.4.4土工布损坏修补时应满足以下技术要求:用来补洞或补裂缝的补丁材料应和土工布一致;补丁应延伸到受损土工布范围外至少30厘米。
4.5.4.5在库底部,若土工布裂口超过卷材宽度的10%,须将损坏的部分切除,然后将两土工布连接;若在坡面上,裂口超过卷材宽度的10%,须将该卷土工布移出,并用新的一卷替换。
4.5.4.6施工人员所穿工作鞋及所用施工机具不应损伤土工布,施工人员不得在已铺设的土工布上做可能伤害土工布的事,如抽烟或用尖锐工具戳土工布等。
4.5.4.7为了土工布材料的安全,应在铺设土工布前打开包装膜,即铺一卷,开一卷。
并检验外观质量。
4.5.4.8特别提出:土工布到现场后要及时进行验收、签证认量。
4.5.5.土工布安装施工注意事项4.5.5.1土工布只能用土工布刀进行切割(钩刀),如在场地内切割,对其他材料须采取特殊保护措施,以防由于切割土工布而对其造成不必要的损坏;4.5.5.2在铺设土工布的同时,必须采取一切必要措施,以防止对基层造成破坏;4.5.5.3在铺设土工布时,必须注意不要让石头、大量尘土或水分等有可能破坏土工布或有可能给接下来的连接带来困难的物质进入土工布或土工布的下面;4.5.5.4安装结束后,对所有土工布表面进行目测以确定所有损坏的地方,作上标记并进行修补,确定铺设表面没有可以造成损坏的外来物质,如断针等异物;4.5.5.5土工布的连接必须遵循以下规定:正常情况下,坡面上不能有水平连接(连接须沿坡面的轮廓不与其相交),除修补的地方以外。
4.5.5.6缝合线须采用与土工布材质相同或超过的材料,缝合线须为防化学紫外线的材持。
缝合线与土工布应有明显的色差,以便于检查。
4.5.5.7安装时对缝合特别注意以确保没有泥土或砾石覆盖层中的砾石进入土工布中间。
4.6防渗膜铺设4.6.1.HDPE膜的铺设量应不超过一天或一个工作日能焊接的量,且铺设时应一次展开到位。
铺设完成的膜片应用沙袋或其他重物压住,防止膜片被风吹起,或应热胀冷缩造成过多的移位。
4.6.2气候条件符合土工膜施工的要求:对天气的要求:气温一般应在五至四十摄氏度之间,低温时土工膜应张紧些,高温时土工膜应放松些,气温过低时,4级以上大风及雨天一般不应施工。
在有风天气,风力影响土工膜施工时,待焊的HDPE土工膜应用砂袋压牢。
4.6.3铺设施工安装要求:4.6.3.1先铺设库底后铺设边坡,然后依次向高位延伸,不得拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。
4.6.3.2相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上。
4.6.3.3纵向接头应距离坝脚、弯脚处1.50m以上,应设在平面上。
4.6.3.4边坡铺设时,展膜方向应基本平行于最大坡度线。
4.6.3.5边坡的铺设控制:防渗膜在边坡铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至一期锚固沟平台,铺设时根据现场实际条件,采取从下往上“摊铺”的便利方式。
