【施工方案】图18-9 闸门安装施工工艺流程图
闸门安装方法

闸门安装方法一、闸门门槽安装1、按照设计图样要求,编制闸门的安装工艺和施工计划书。
检查土建施工单位预埋在一期混凝土中的锚程位置、坝轴线、孔口中心、高程,确认正确无误。
如果有问题,提出书面检查结果报告,报现场监理工程师和业主单位。
待解决方案确定,进行下一步施工。
2、在闸门启闭设备处(充分考虑吊装的最简化)搭设埋件的拼装焊接施工平台。
按设计图样和制造的具体工地拼装要求进行各埋件的现场拼接,拼接时掌握好拼装基准。
保证埋件各构件安装单元的准确性和质量。
3、起吊能力:运用塔吊、卷扬机、汽车吊及其它辅助起重设备。
4、安装顺序:底槛→主轨工作段→反轨工作段→侧轨下段→主轨非工作段→反轨非工作段→侧轨上段。
5、主要辅助器具及设备:千斤顶、葫芦、脚手架、电焊机、氧气、乙炔气,适量的工艺钢板块,支撑块,调谐螺丝等6、测量检测器具:水平仪、经纬仪、大号铅坠、钢板尺、皮卷尺、墨线仪等。
7、埋件安装前,清除门槽中的杂物。
检查一、二期混凝土的结合面凿毛质量,二期混凝土的断面尺寸及预埋锚栓的位置应符合图样要求。
8、用测量仪器放出门槽安装基准,确定各埋件的安装高程和里程,并在相应的位置打上永久的基准标记。
二、底槛安装1、在构件组拼工艺平台上检查底槛的各部分尺寸及形位公差,并算出安装基准找正线。
2、将全部螺柱穿带上,适当力量拧紧上下螺母、螺栓头均露出螺母30mm长。
3、按照底槛相对门槽的安装位置吊装就位,底部用四个千斤顶支撑以便高程和水平的调谐。
用测量仪器找正基准线和水平度。
4、搭焊螺柱与一期锚栓,焊完后,再次测量各处基准,如有变动,调谐螺柱螺母,直至符合要求,拧紧螺母,将各处扦筋搭焊,搭焊长度50mm搭接扦筋直径,焊完及进清除焊渣。
5、待全部焊接完成,检查有无焊接变形,测量安装精度,抽出千斤顶。
6、底槛安装精度要求:(1)安装基准相对门槽中心线偏差±5mm。
(2)安装基准相对孔口中心线偏差±5mm。
(3)底槛高程偏差±5mm。
闸门施工方案

闸门施工方案闸门施工方案编制:xxx审核:xxx批准:xxx一、闸门及启闭机安装1.埋件安装一)埋件安装工艺流程图测量放线→ 安装准备→ 底槛安装→ 焊接打磨→ 主轨安装反轨安装→ 底槛二期砼浇筑→ 门槽埋件二期砼浇筑→ 门槽清理、复测→ 除锈刷漆二)埋件安装方法1)采用16T汽车吊将埋件吊至门槽,并利用千斤顶调节螺杆,进行精调、检查验收后再加固。
2)利用电动葫芦在门槽内搭建活动工作平台,以便于埋件安装、尺寸测量及焊接。
3)埋件就位调整完毕,与一期混凝土中的预留锚栓、锚筋或一期预埋连接件焊牢。
严禁将加固材料直接焊接在主轨、反轨、底槛等的工作面上或水封座板上。
4)埋件上所有不锈钢材料的焊接接头,必须使用相应的不锈钢焊条进行焊接。
5)埋件所有工作面上的连接焊缝,在安装工作完毕和浇筑二期混凝土后,仔细打磨,其表面粗糙度应与焊接构件一致。
6)埋件安装完毕后,对所有的工作表面进行清理,门槽范围内,影响闸门安全运行的外露物必须清除干净,并对埋件的最终安装精度进行复测,作好记录报送监理。
7)安装好的门槽,除了主轨道轨面、水封座的不锈钢表面外,其余外露表面,进行防腐处理。
2.闸门安装一)工作闸门安装工艺流程图安装准备→ 门叶拼装→ 焊铰座→ 吊装闸门→ 吊放就位→ 启闭试验→ 检查验收→ 清理、油漆二)检修门安装工艺流程图三)工作闸门安装方法1)闸门现场拼装应严格控制焊接变形:1)从事现场安装焊缝的焊工,必须持有有效的合格证书;2)无损检测人员必须持有国家专业部门签发的资格证书,评定焊缝质量应由Ⅱ级或Ⅱ级以上的检测人员担任;2)每批焊接材料都必须具有产品质量证明书和使用说明书,并进行抽样检验;3)所有焊缝的外观检查、无损探伤都要按照《水利水电工程钢闸门制造安装及验收规范》(DL/T5018-94)的规定进行。
焊缝无损探伤的抽查率,除符合上述规范规定外,还必须遵照监理的指定,抽查容易发生缺陷的部位。
在闸门施工过程中,必须根据监理的指示有效地消除焊接应力。
图18-9 闸门安装施工工艺流程图.doc

美文欣赏1、 走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。
2、 人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生! 3、 春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。
4、 好好享受生活吧,每个人都是幸福的。
人生山一程,水一程,轻握一份懂得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。
5、 漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。
月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。
人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。
沧桑不是自然,而是经历;幸福不是状态,而是感受。
6、 疏疏篱落,酒意消,惆怅多。
阑珊灯火,映照旧阁。
红粉朱唇,腔板欲与谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。
舞袖舒广青衣薄,何似院落寂寞。
风起,谁人轻叩我柴扉小门,执我之手,听我戏说?7、 经年,未染流殇漠漠清殇。
流年为祭。
琴瑟曲中倦红妆,霓裳舞中残娇靥。
冗长红尘中,一曲浅吟轻诵描绘半世薄凉寂寞,清殇如水。
闸门安装施工技术方案

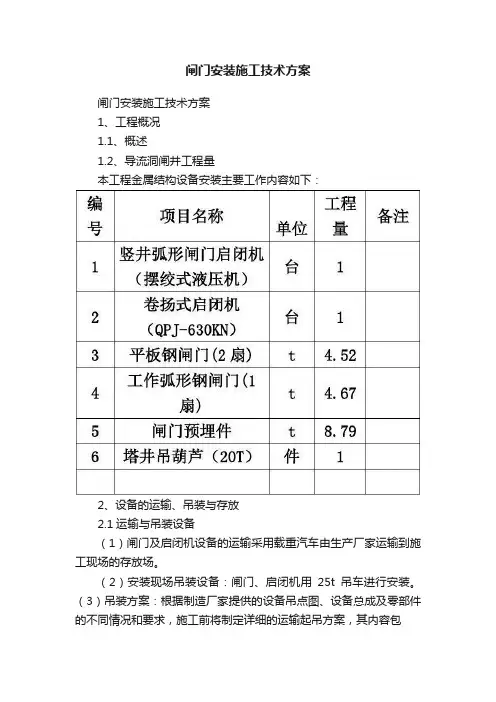

闸门安装施工技术方案闸门安装施工技术方案1、工程概况1.1、概述1.2、导流洞闸井工程量本工程金属结构设备安装主要工作内容如下:2、设备的运输、吊装与存放2.1运输与吊装设备(1)闸门及启闭机设备的运输采用载重汽车由生产厂家运输到施工现场的存放场。
(2)安装现场吊装设备:闸门、启闭机用25t吊车进行安装。
(3)吊装方案:根据制造厂家提供的设备吊点图、设备总成及零部件的不同情况和要求,施工前将制定详细的运输起吊方案,其内容包括采用的起重设备的选定,工作位置,工作半径的确定,大件起吊吊点的布置,车辆的选用,设备的支撑与捆绑,坡度行驶中的特殊措施,确保设备运输过程中不变形以及吊装的安全。
2.2设备的保管(1)启闭设备存放:启闭设备存放,应符合DL/T5019-94中的有关规定。
对细长零部件的存放,应有两处以上的多处支撑,支撑点应受力均匀。
(2)闸门及其埋件存放:闸门及其埋件采用露天存放,为了防止受潮、锈蚀和风沙等,使用防雨布遮盖,为防止设备变形,结构下面用枕木等支撑垫平。
闸门及其埋件的加工面妥善防护,以免碰伤或锈蚀。
3、埋件安装3.1 埋件安装要求(1)埋件安装前,门槽中的模板等杂物必须清除干净。
一、二期混凝土的结合面应全部凿毛,二期混凝土的断面尺寸及预埋锚栓和锚板的位置应符合图纸要求;(2)闸门埋件安装的允许公差和偏差应符合规范DL/T5018的规定;(3)埋件就位调整完毕,应按图纸要求与一期混凝土中的预埋插筋焊牢。
严禁将加固材料直接焊接在轨道、门楣等的工作面上或水封座板上。
(4)埋件上所有不锈钢材料的焊接接头,必须使用相应的不锈钢焊条进行焊接。
(5)埋件所有工作表面上的连接焊缝,应打磨平整,并涂上黄油加以保护。
(6)埋件工作面对接接头的错位均应进行缓坡处理,过流面及工作面的焊疤和焊缝余高应铲平磨光,凹坑应补焊平并磨光;(7)门槽埋件二期混凝土浇注应符合设计要求。
(8)埋件安装完,经检查合格,应在5~7d内浇筑二期混凝土。
(完整版)闸门安装

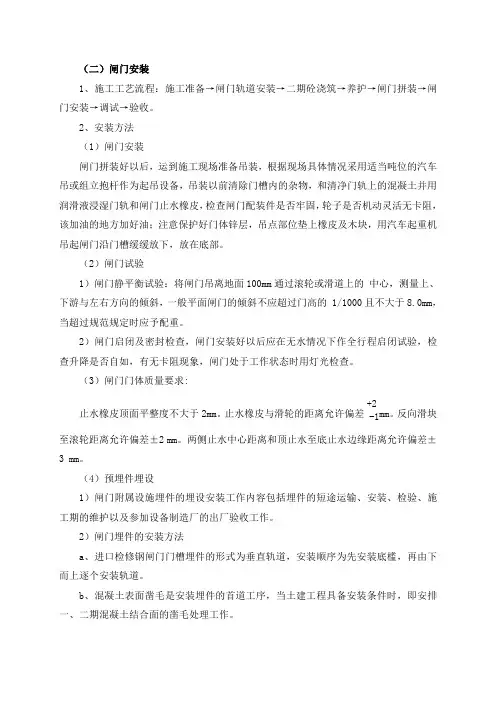

(二)闸门安装1、施工工艺流程:施工准备→闸门轨道安装→二期砼浇筑→养护→闸门拼装→闸门安装→调试→验收。
2、安装方法(1)闸门安装闸门拼装好以后,运到施工现场准备吊装,根据现场具体情况采用适当吨位的汽车吊或组立抱杆作为起吊设备,吊装以前清除门槽内的杂物,和清净门轨上的混凝土并用润滑液浸湿门轨和闸门止水橡皮,检查闸门配装件是否牢固,轮子是否机动灵活无卡阻,该加油的地方加好油;注意保护好门体锌层,吊点部位垫上橡皮及木块,用汽车起重机吊起闸门沿门槽缓缓放下,放在底部。
(2)闸门试验1)闸门静平衡试验:将闸门吊离地面100mm通过滚轮或滑道上的中心,测量上、下游与左右方向的倾斜,一般平面闸门的倾斜不应超过门高的 1/1000且不大于8.0mm,当超过规范规定时应予配重。
2)闸门启闭及密封检查,闸门安装好以后应在无水情况下作全行程启闭试验,检查升降是否自如,有无卡阻现象,闸门处于工作状态时用灯光检查。
(3)闸门门体质量要求:止水橡皮顶面平整度不大于2mm。
止水橡皮与滑轮的距离允许偏差+2-1mm。
反向滑块至滚轮距离允许偏差±2 mm。
两侧止水中心距离和顶止水至底止水边缘距离允许偏差±3 mm。
(4)预埋件埋设1)闸门附属设施埋件的埋设安装工作内容包括埋件的短途运输、安装、检验、施工期的维护以及参加设备制造厂的出厂验收工作。
2)闸门埋件的安装方法a、进口检修钢闸门门槽埋件的形式为垂直轨道,安装顺序为先安装底槛,再由下而上逐个安装轨道。
b、混凝土表面凿毛是安装埋件的首道工序,当土建工程具备安装条件时,即安排一、二期混凝土结合面的凿毛处理工作。
c、门槽一期混凝土表面凿毛处理后,把门槽内的杂物清理干净。
根据土建部门提供的门槽中心线和孔口中心线定出底槛中心对门槽中心和孔口中心,根据图纸设计要求,定出底槛高程。
吊入底槛,找正中心、水平后加固,监理验收合格后浇筑二期混凝土。
d、待底槛安装结束后,根据底槛中心与主、反轨和侧轨的关系定出主、反轨和侧轨的垂直中心线,并把已定出的中心线平移一段距离。
闸门安装施工方法

闸门安装施工方法是指在建筑、水利、交通等领域中,将闸门设施安装到指定位置的一系列施工步骤和方法。
闸门作为一种重要的水工建筑设施,在保障水资源的合理利用和防洪排涝方面起着重要的作用。
本文将介绍闸门安装的一般步骤以及需要注意的事项。
首先,闸门安装前需要进行必要的准备工作。
施工前要认真研究图纸和规范要求,了解安装的具体要求和标准。
同时要进行现场勘察,确定施工地点和具体位置,并检查工具和材料是否齐备。
接下来是施工现场的准备工作。
首先要清理施工地点,确保没有障碍物和杂物。
然后进行地面处理,平整地基,并进行必要的浇筑混凝土工作。
同时要确认施工现场有足够的通风和照明条件,以确保施工顺利进行。
接下来是闸门的安装过程。
首先要进行造型工作,按照图纸要求和规范要求对闸门进行造型,并检查其尺寸和几何要求是否符合规范。
然后进行预安装,将闸门放置在预定位置,并进行必要的调整和检查。
在进行实际安装之前,需要进行闸门和基础的连接工作。
这一步骤非常重要,要保证闸门与基础之间的连接牢固可靠。
根据不同类型的闸门,可以选择采用焊接、螺栓连接或胶合等方式进行固定。
同时要确保连接部位没有松动和裂缝,并进行必要的检测和试验。
最后是闸门的调试和验收工作。
在安装完成后,需要对闸门进行调试和调整,确保其开启、关闭和停留的灵活性和准确性。
在调试过程中,要密切关注闸门的运行状态和动力系统的工作情况。
同时要进行必要的试验和检测,以确保闸门的功能和性能符合要求。
总之,闸门安装施工方法需要经过详细的准备工作和标准化操作步骤。
在施工过程中,要注意保护施工现场和环境,遵守安全操作规范,确保施工质量和安全。
只有严格按照施工要求进行操作,才能保证闸门设施的正常运行和使用,发挥其应有的作用。
闸门施工方案

闸门施工方案闸门施工方案一、施工概述该施工方案适用于水利工程中闸门的施工,施工内容包括闸门的安装、调试等。
二、施工准备1. 确定施工人员及其职责,组织好施工队伍。
2. 完成施工图纸的制定和施工材料的采购。
3. 准备好所需要的工具和设备。
4. 制定详细的施工计划,并进行施工现场勘测。
三、施工步骤1. 基础处理:根据设计要求处理好基础,并进行测量和验收。
2. 安装闸门承台:按照设计要求在基础上安装闸门承台,并进行固定和焊接。
3. 安装闸门:将闸门吊装至已安装好的承台上,并进行调整和水平校验。
4. 连接闸门机械:将上部闸门机械件和下部固定件进行连接,并进行调试和润滑。
5. 水密性测试:对闸门进行水密性测试,检查是否有渗漏情况并进行修补。
6. 施工调试:对已经安装好的闸门进行调试,确保其开关灵活、准确。
7. 完善配套设施:在闸门周围安装护栏、标志牌等配套设施。
8. 现场保洁:对施工现场进行保洁,清除所有施工垃圾和渣土。
四、施工安全措施1. 施工人员必须佩戴符合要求的劳动防护用品。
2. 施工现场必须设置合理的警示标识,保障安全通行。
3. 施工期间,必须严禁外人进入施工区域,并设置警戒人员进行监控。
4. 施工过程中出现意外情况,必须及时停止施工,并报告相关主管部门。
五、质量控制1. 对施工前的现场进行勘测,确保基础条件符合要求。
2. 对施工过程中的关键节点进行验收,确保施工质量。
3. 进行水密性测试,确保闸门的性能符合要求。
4. 对施工材料进行验收,确保其质量达标。
六、施工总结1. 完成施工后,对施工过程进行总结,记录施工中出现的问题和解决方法。
2. 对施工质量进行评估,并进行整改,确保达到设计要求。
3. 清理施工现场,做好交接工作。
以上为闸门施工方案的基本内容,具体施工过程中还需要根据实际情况进行调整和补充。
施工过程中,必须严格按照相关要求进行操作,并保证施工质量和安全。
闸门工程施工方案

闸门工程施工方案闸门工程施工方案一、工程概况本工程是为了解决某水利工程对水位的控制需求而进行的闸门工程,总长度为100米,总高度为10米。
闸门数量为10个,每个闸门长度为10米,高度为10米。
二、施工目标1. 确保施工材料的质量和供应,并按照施工计划及时完成工程。
2. 严格按照工程图纸和技术要求进行施工,确保闸门的稳定、安全和可靠。
3. 做好安全管理工作,保证施工人员的安全。
三、施工方案1. 施工准备(1)组织人员:成立施工队伍,明确各岗位职责,配备足够的施工人员和技术人员。
(2)材料采购:根据工程需求,及时采购施工所需的材料,确保质量和数量的需求。
(3)机械设备准备:配备必要的机械设备,如吊车、挖掘机等,以提高施工效率和质量。
2. 基础施工(1)现场勘察:根据工程图纸和技术要求,对施工现场进行勘察,并确定施工方案。
(2)基础处理:根据勘察结果,对施工现场的土壤进行处理,确保基础的平整、牢固和稳定。
3. 闸门制作(1)制作方案:根据闸门的尺寸要求,制定制作方案,确定材料和工艺。
(2)材料准备:按照制作方案,采购合适的材料,保证质量和数量的需求。
(3)加工制作:根据制作方案,进行闸门的加工和组装,确保闸门的稳定性和耐用性。
4. 闸门安装(1)安装方案:根据工程要求,确定闸门的安装位置和方式,确保安装的稳定性和可靠性。
(2)机械设备安装:配备必要的机械设备,如吊车等,对闸门进行安装,确保安装的准确和安全。
5. 安全管理(1)安全教育:组织施工人员进行安全教育,增强他们的安全意识和操作技能。
(2)安全设施:设置必要的安全设施,如安全网、警示标志等,确保施工人员的安全。
(3)施工现场管理:加强对施工现场的管理,定期检查现场安全和施工质量,并及时解决存在的问题。
四、工期和进度安排本工程预计总工期为60天,按照以下进度安排进行施工:1. 第1-10天:进行现场勘察和基础施工。
2. 第11-30天:进行闸门制作和加工。
