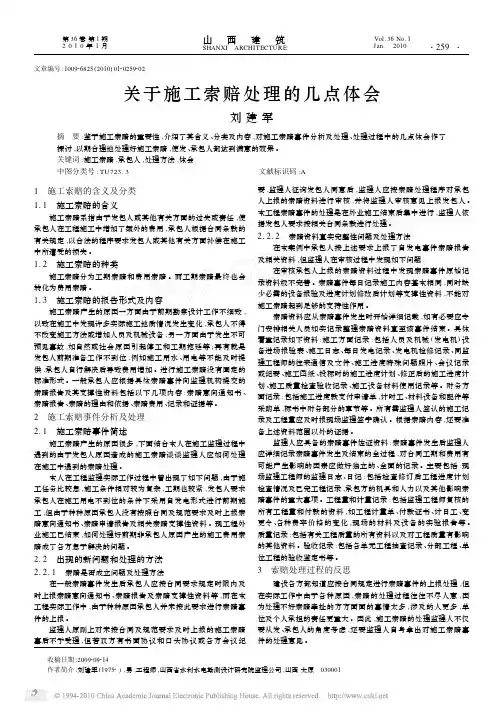

关于施工索赔处理的几点体会

关于施工索赔处理的几点体会

关于施工索赔处理的几点体会刘建军摘 要:鉴于施工索赔的重要性,介绍了其含义、分类及内容,对施工索赔事件分析及处理、处理过程中的几点体会作了探讨,以期合理地处理好施工索赔,使发、承包人都达到满意的效果。

关键词:施工索赔,承包人,处理方法,体会中图分类号:TU723.3文献标识码:A1 施工索赔的含义及分类1.1 施工索赔的含义施工索赔系指由于发包人或其他有关方面的过失或责任,使承包人在工程施工中增加了额外的费用,承包人根据合同条款的有关规定,以合法的程序要求发包人或其他有关方面补偿在施工中所遭受的损失。

1.2 施工索赔的种类施工索赔分为工期索赔和费用索赔。

而工期索赔最终也会转化为费用索赔。

1.3 施工索赔的报告形式及内容施工索赔产生的原因一方面由于前期勘察设计工作不细致,以致在施工中发现许多实际施工地质情况发生变化,承包人不得不改变施工方法或增加人员及机械设备;另一方面由于发生不可预见事故,如自然或社会原因引起停工和工期拖延等;再有就是发包人前期准备工作不到位,例如施工用水、用电等不能及时提供,承包人自行解决后导致费用增加。

进行施工索赔没有固定的标准形式。

一般承包人应根据具体索赔事件向监理机构提交的索赔报告及其支撑性资料包括以下几项内容:索赔意向通知书、索赔报告、索赔的理由和依据、索赔费用、记录和证据等。

2 施工索赔事件分析及处理2.1 施工索赔事件简述施工索赔产生的原因很多,下面结合本人在施工监理过程中遇到的由于发包人原因造成的施工索赔谈谈监理人应如何处理在施工中遇到的索赔处理。

本人在工程监理实际工作过程中曾出现了如下问题,由于施工任务比较急,施工条件相对较为复杂,工期也较紧,发包人要求承包人在施工用电不到位的条件下采用自发电形式进行前期施工,但由于种种原因承包人没有按照合同及规范要求及时上报索赔意向通知书、索赔申请报告及相关索赔支撑性资料。

现工程外业施工已结束,如何处理好前期非承包人原因产生的施工费用索赔成了各方急于解决的问题。

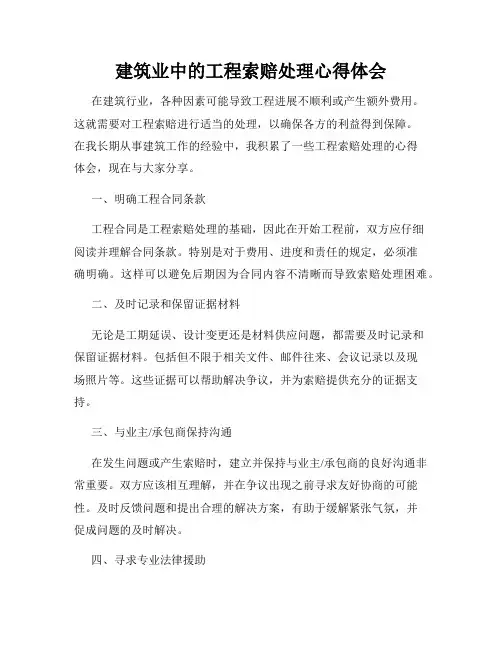

建筑业中的工程索赔处理心得体会

建筑业中的工程索赔处理心得体会

建筑业中的工程索赔处理心得体会在建筑行业,各种因素可能导致工程进展不顺利或产生额外费用。

这就需要对工程索赔进行适当的处理,以确保各方的利益得到保障。

在我长期从事建筑工作的经验中,我积累了一些工程索赔处理的心得体会,现在与大家分享。

一、明确工程合同条款工程合同是工程索赔处理的基础,因此在开始工程前,双方应仔细阅读并理解合同条款。

特别是对于费用、进度和责任的规定,必须准确明确。

这样可以避免后期因为合同内容不清晰而导致索赔处理困难。

二、及时记录和保留证据材料无论是工期延误、设计变更还是材料供应问题,都需要及时记录和保留证据材料。

包括但不限于相关文件、邮件往来、会议记录以及现场照片等。

这些证据可以帮助解决争议,并为索赔提供充分的证据支持。

三、与业主/承包商保持沟通在发生问题或产生索赔时,建立并保持与业主/承包商的良好沟通非常重要。

双方应该相互理解,并在争议出现之前寻求友好协商的可能性。

及时反馈问题和提出合理的解决方案,有助于缓解紧张气氛,并促成问题的及时解决。

四、寻求专业法律援助对于较复杂的工程索赔,往往需要寻求专业法律援助。

聘请有经验的建筑工程律师或专业律师事务所,对工程索赔进行全面的法律分析和指导,以确保自身权益得到维护。

法律专业人士可以帮助你理顺法律程序,减少争议的风险。

五、合理评估索赔金额在提出索赔时,应合理评估索赔金额。

这需要全面考虑工程变更、额外费用、材料损失以及工期延误等因素,确保索赔金额能够反映实际损失和合理索赔范围。

过高或过低的索赔金额可能会引起争议,不利于问题的解决。

六、寻找调解和仲裁机构如果在协商中无法达成一致,可以寻找调解和仲裁机构来解决争议。

这些机构由专业人士组成,可以客观公正地评估索赔事宜,并提出具有约束力的裁决。

在选择调解和仲裁机构时,应参考相关法律法规并与对方协商确定。

七、保持合作态度无论是在索赔处理过程中还是最终协商解决后,保持合作态度非常重要。

冷静和理性的沟通有助于避免争执的进一步升级,并为未来的合作关系铺平道路。

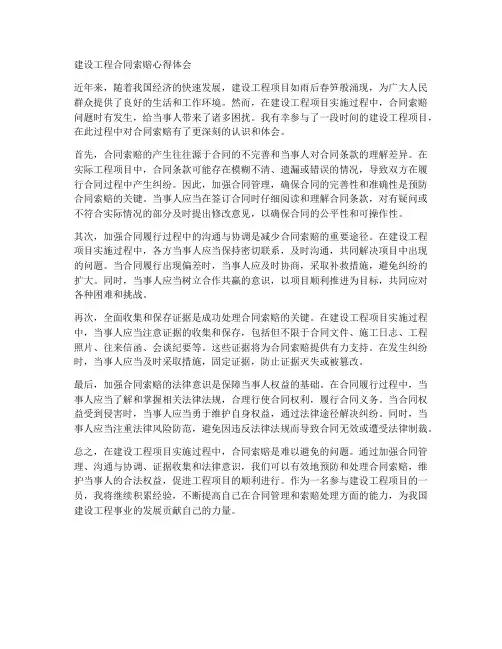

建设工程合同索赔心得体会

建设工程合同索赔心得体会

建设工程合同索赔心得体会近年来,随着我国经济的快速发展,建设工程项目如雨后春笋般涌现,为广大人民群众提供了良好的生活和工作环境。

然而,在建设工程项目实施过程中,合同索赔问题时有发生,给当事人带来了诸多困扰。

我有幸参与了一段时间的建设工程项目,在此过程中对合同索赔有了更深刻的认识和体会。

首先,合同索赔的产生往往源于合同的不完善和当事人对合同条款的理解差异。

在实际工程项目中,合同条款可能存在模糊不清、遗漏或错误的情况,导致双方在履行合同过程中产生纠纷。

因此,加强合同管理,确保合同的完善性和准确性是预防合同索赔的关键。

当事人应当在签订合同时仔细阅读和理解合同条款,对有疑问或不符合实际情况的部分及时提出修改意见,以确保合同的公平性和可操作性。

其次,加强合同履行过程中的沟通与协调是减少合同索赔的重要途径。

在建设工程项目实施过程中,各方当事人应当保持密切联系,及时沟通,共同解决项目中出现的问题。

当合同履行出现偏差时,当事人应及时协商,采取补救措施,避免纠纷的扩大。

同时,当事人应当树立合作共赢的意识,以项目顺利推进为目标,共同应对各种困难和挑战。

再次,全面收集和保存证据是成功处理合同索赔的关键。

在建设工程项目实施过程中,当事人应当注意证据的收集和保存,包括但不限于合同文件、施工日志、工程照片、往来信函、会谈纪要等。

这些证据将为合同索赔提供有力支持。

在发生纠纷时,当事人应当及时采取措施,固定证据,防止证据灭失或被篡改。

最后,加强合同索赔的法律意识是保障当事人权益的基础。

在合同履行过程中,当事人应当了解和掌握相关法律法规,合理行使合同权利,履行合同义务。

当合同权益受到侵害时,当事人应当勇于维护自身权益,通过法律途径解决纠纷。

同时,当事人应当注重法律风险防范,避免因违反法律法规而导致合同无效或遭受法律制裁。

总之,在建设工程项目实施过程中,合同索赔是难以避免的问题。

通过加强合同管理、沟通与协调、证据收集和法律意识,我们可以有效地预防和处理合同索赔,维护当事人的合法权益,促进工程项目的顺利进行。

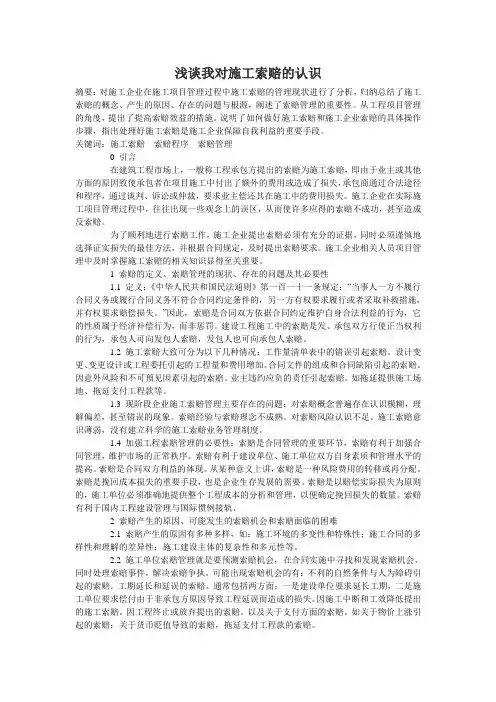

浅谈我对施工索赔的认识

浅谈我对施工索赔的认识

浅谈我对施工索赔的认识摘要:对施工企业在施工项目管理过程中施工索赔的管理现状进行了分析,归纳总结了施工索赔的概念、产生的原因、存在的问题与根源,阐述了索赔管理的重要性。

从工程项目管理的角度,提出了提高索赔效益的措施。

说明了如何做好施工索赔和施工企业索赔的具体操作步骤,指出处理好施工索赔是施工企业保障自我利益的重要手段。

关键词:施工索赔索赔程序索赔管理0 引言在建筑工程市场上,一般称工程承包方提出的索赔为施工索赔,即由于业主或其他方面的原因致使承包者在项目施工中付出了额外的费用或造成了损失,承包商通过合法途径和程序,通过谈判、诉讼或仲裁,要求业主偿还其在施工中的费用损失。

施工企业在实际施工项目管理过程中,往往出现一些观念上的误区,从而使许多应得的索赔不成功,甚至造成反索赔。

为了顺利地进行索赔工作,施工企业提出索赔必须有充分的证据,同时必须谨慎地选择证实损失的最佳方法,并根据合同规定,及时提出索赔要求。

施工企业相关人员项目管理中及时掌握施工索赔的相关知识显得至关重要。

1 索赔的定义、索赔管理的现状、存在的问题及其必要性1.1 定义:《中华人民共和国民法通则》第一百一十一条规定:“当事人一方不履行合同义务或履行合同义务不符合合同约定条件的,另一方有权要求履行或者采取补救措施,并有权要求赔偿损失。

”因此,索赔是合同双方依据合同约定维护自身合法利益的行为,它的性质属于经济补偿行为,而非惩罚。

建设工程施工中的索赔是发、承包双方行使正当权利的行为,承包人可向发包人索赔,发包人也可向承包人索赔。

1.2 施工索赔大致可分为以下几种情况:工作量清单表中的错误引起索赔。

设计变更、变更设计或工程委托引起的工程量和费用增加。

合同文件的组成和合同缺陷引起的索赔。

因意外风险和不可预见因素引起的索赔。

业主违约应负的责任引起索赔。

如拖延提供施工场地、拖延支付工程款等。

1.3 现阶段企业施工索赔管理主要存在的问题:对索赔概念普遍存在认识模糊,理解偏差,甚至错误的现象。

索赔心得

索赔心得

索赔情况汇报一、索赔背景资料某公司电缆采购合同总价30多万元,我监理部人员按照监理工作流程现场验收电缆材料,发现电缆外皮不光滑,后期施工过程中发现部分电缆护套局部有磨损,根据合同及某集团的相关规定,决定对材料供应商进行索赔。

二、索赔分析1、事件过程1.现场施工过程发现电缆护套局部磨损,我部监理人员第一时间赶到施工现场对磨损电缆进行拍照存档作为索赔依据,以防止供应商推卸责任,并及时通知供应商,要求尽快赶到现场处理相关问题。

2.立即将问题向领导反映,经与建设单位沟通,得到建设单位大力的支持,经过仔细研究和对市场电缆材料价值评估,最终决定对施工单位要求索赔5万元。

2、分析原因根据现场调查,取证,电缆护套磨损原因并非施工过程造成,而是电缆供应商责任,造成电缆磨损的原因很多,如生产过程出现问题,或电缆运输过程中造成磨损,最终结果是部分磨损电缆销售给我公司,对我公司造成了经济损失。

3、索赔依据(1)采购合同要求。

(2)影响工程施工进度4.索赔谈判1.向施工单位出示电缆磨损等质量问题照片,并将问题尽量扩大化。

2.确定电缆护套磨损等问题责任归属,此问题系生产及运输过程所造成,责任应由供货商承担。

3.提出索赔金额,并向其分析利害关系(两种解决方案)。

1.接受我部对施工单位的索赔金额。

2.对进场材料进行退场处理,并由施工单位承担由此带来的责任。

(向其阐述此工程项目的重要性,集团高管及政府给予极大关注等,月底必须进行试投产,现场屠宰设备,制冷等重要设备施工单位急等电进行调试,施工单位除需要承担直接的经济损失外,关键影响整个工程进度计划,直接影响到集团在政府及社会的形象。

)最终与供货商协商同意处罚4万元。

三、事件总结掌握工程施工及材料验收规范,并准确评估事件对我公司造成的损失,作出相应的索赔金额,并采取积极补救措施,避免损失扩大化,与甲方项目部人员协调工作,得到甲方人员的大力支持,方便工作的顺利进行。

及时向领导汇报,征求领导宝贵意见。

工地理赔方面的工作总结

工地理赔方面的工作总结

工地理赔方面的工作总结
工地理赔是在建筑工地上发生的事故或损失后进行赔偿和补偿的一项重要工作。

在这个过程中,需要进行调查、协商、协调和处理各种纠纷,以确保受害者得到公正的赔偿,同时保障施工单位的合法权益。

在过去的一段时间里,我们团队在工地理赔方面取得了一些成绩和经验,现在我将对这方面的工作进行总结和分享。

首先,我们在工地理赔工作中注重了预防和管理。

通过加强安全生产教育和培训,提高工人的安全意识和技能,加强现场管理和监督,有效减少了事故的发生。

同时,我们也建立了完善的事故报告和记录系统,及时掌握事故信息,做好后续的理赔准备工作。

其次,我们在处理工地理赔事务中注重了法律法规的遵守和专业知识的运用。

我们的团队成员都具备相关的法律知识和技能,熟悉施工领域的法律法规和相关政策,能够准确判断事故责任和赔偿标准,保障受害者的合法权益。

同时,我们还与专业的律师团队合作,及时咨询和处理复杂的法律问题,确保赔偿程序的合法和公正。

最后,我们在工地理赔工作中注重了沟通协调和解决问题的能力。

在处理赔偿
事务中,我们与受害者和施工单位保持密切联系,及时沟通,协商解决纠纷,促成赔偿协议的达成。

我们还与保险公司和相关部门保持良好的合作关系,协调处理各种赔偿事务,确保受害者得到及时、公正的赔偿。

总的来说,工地理赔工作是一项复杂而又重要的工作,需要我们具备专业的知
识和技能,注重预防和管理,遵守法律法规,善于沟通协调。

我们将继续努力,不断提高自身的专业水平和工作效率,为工地安全和受害者的权益保驾护航。

施工合同索赔体会

施工合同索赔体会

施工合同索赔体会随着我国经济的快速发展,建筑行业呈现出旺盛的态势,工程项目如雨后春笋般涌现。

在工程建设的全过程管理中,施工合同管理是至关重要的环节,而合同索赔作为施工合同管理的重要组成部分,在实际操作中具有很高的复杂性和挑战性。

通过对施工合同索赔的实践与思考,我总结出以下几点体会。

一、合同索赔的必要性合同索赔在工程建设中具有不可或缺的地位。

一方面,合同索赔保障了合同双方的合法权益,使合同履行过程中受到损失的一方能够得到补偿;另一方面,合同索赔促使合同各方更加严格地履行合同义务,降低合同风险。

在实际工程实践中,由于各种原因,合同履行过程中往往会出现纠纷,通过合同索赔,可以公正、公平地解决纠纷,维护合同双方的利益。

二、合同索赔的原则在施工合同索赔过程中,应遵循以下原则:1. 合法性原则:合同索赔必须符合国家法律法规、合同条款以及相关政策规定,确保索赔的合法性。

2. 客观性原则:合同索赔应以客观事实为依据,反映实际情况,避免主观臆断。

3. 公平性原则:合同索赔应保证合同双方的权益,确保索赔结果的公平性。

4. 及时性原则:合同索赔应当及时进行,避免延迟导致损失扩大。

5. 完整性原则:合同索赔应包括全部损失,确保合同双方的利益得到充分保障。

三、合同索赔的注意事项1. 合同条款的严谨性:在签订合同时,要仔细审查合同条款,确保条款的严谨性、完整性和可操作性。

合同条款应明确双方的权利、义务和责任,避免模糊不清的表述。

2. 证据的收集与保全:在合同履行过程中,要注意收集和保全证据。

证据是合同索赔的关键,包括合同文件、施工记录、图纸、变更单、签证单、往来函件、现场照片等。

证据应当真实、完整、合法,具备证明力。

3. 索赔时效的把握:合同索赔应遵循时效性,按照合同约定或相关法律法规规定的索赔时效内提出。

一般来说,索赔时效为一年,自当事人知道或者应当知道索赔事由之日起计算。

4. 索赔报告的编制:在提出合同索赔时,应编制详细的索赔报告。

建筑工程索赔纠纷心得体会

建筑工程索赔纠纷心得体会

建筑工程索赔纠纷心得体会在建筑工程领域,索赔纠纷是一种常见的情况,它可能涉及到工期延误、质量问题、变更要求等方面。

作为一名建筑工程师,我在工作中经历了一些索赔纠纷案例,积累了一些经验和体会。

在本文中,我将分享我对建筑工程索赔纠纷处理的心得体会。

一、充分了解合同和法律法规在处理建筑工程索赔纠纷时,首先要充分了解相关合同和法律法规。

合同是建筑工程施工中的法律依据,通过仔细研读合同条款,了解双方的权利和义务、索赔的具体规定等,能够在索赔纠纷中确保自身的合法权益。

同时,熟悉适用于建筑工程索赔纠纷的法律法规,能够在争议解决过程中提供法律支持,有效维护自身权益。

二、及时进行索赔申请在发生可能引起索赔的情况时,建筑工程师应该及时向相关方提出索赔申请。

索赔申请应当详细、清晰地阐述索赔的事实和依据,并附上相关证明材料。

及时提出索赔申请有助于确保索赔要求不被认定为已放弃,增加索赔的成功率。

三、保留充分的证据在处理建筑工程索赔纠纷时,保留充分的证据是至关重要的。

证据是能够证明索赔事实的材料或信息,例如工作日志、施工记录、现场照片等。

建筑工程师需要做好日常的记录工作,并及时保存相关证据。

同时,对于可能涉及索赔的现场情况,建筑工程师应该主动进行拍照,并妥善保存。

充分的证据能够有效地支持索赔请求,增加索赔的可信度和成功率。

四、与相关方进行积极的沟通与协商在处理建筑工程索赔纠纷时,积极的沟通与协商是解决问题的关键。

建筑工程师应该与相关责任方保持良好的沟通,理性地表达自己的诉求,并愿意倾听对方的意见。

通过充分的沟通与协商,可以尽可能地达成双方的共识,避免问题进一步扩大化,降低纠纷处理的成本和时间。

五、寻求专业的法律支持在处理复杂的建筑工程索赔纠纷时,寻求专业的法律支持是明智的选择。

专业的律师能够解读合同条款、提供法律意见,协助索赔申请的起草和递交,甚至代表建筑工程师出庭处理案件。

选择合适的律师团队,能够提供法律方面的专业支持,确保索赔纠纷的合法性和公正性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈施工索赔的一些技巧
索赔有非常好的经济效果。

根据国外资料,在正常的情况下,工程索赔得到的利润约占工程合同价的3%-10%,而在许多国际工程索赔中,索赔额高达合同价的10%-20%;甚至有些项目工程索赔将超过合同价。

在国际承包工程的竞争中,有一句话叫"中标靠低价,赚钱靠索赔"。

这充分反映了索赔工作在工程建设中的重要作用。

但要做好索赔工作,除了认真编写好索赔文件,使之提出的索赔项目符合实际,内容充实,证据确凿,有说服力,索赔计算准确,并严格按索赔的规定和程序办理外,必须掌握索赔技巧,这对索赔的成功十分重要,同样性质和内容的索赔,如果方法不当,技巧不高,容易给索赔工作增加新的困难,甚至导致事倍功半的下场。

反之,如果方法得当,技巧高明,一些看来似乎很难索赔的项目,也能获得比较满意的结果。

因此要做好索赔工作除了做到有理、有据、按时外,掌握好一些索赔的技巧是很重要的。

一、做好收集、整理签证工作
"有理"才能走四方,"有据"才能行得端,"按时"才能不失效。

所以,必须在施工全过程中及时做好索赔资料的收集、整理、签证工作。

索赔直接牵涉到当事人双方的切身经济利益,靠花言巧语不行,靠胡搅蛮缠不行,靠不正当手段更不行。

索赔成功的基础在于充分的事实、确凿的证据。

而这些事实和证据只能来源于工程承包全过程的各个环节之中。

关键在于用心收集、整理好,并辅之以相应的法律法规及合同条款,使之真正成为成功索赔的依据。

1.施工企业中标后,应及时、谨慎地与发包方签订《施工合同》。

应尽可能的考
虑周详,措词严谨,权利和义务明确,为索赔提供合同依据和法律保障。

2.在图纸会审中应认真做好施工图会审纪要,因为施工图会审纪要是施工合同
的重要组成都分,也是索赔的重要依据。

3.施工中应及时进行预测性分析,发现可能发生索赔事项的分部分项工程,如:
遇到灾害性气候、发现地下障碍物或文物;以及征地拆迁、施工条件等外部环境影响等。

4.业主要求变更施工项目的局部尺寸及数量或调整施工材料、更改施工工艺等。

5.因建设单位或监理单位要求延缓施工或造成工程返工、窝工、增加工程量等
等。

以上这些事项均是提出索赔的充分理由,都不能轻易放过。

二、主动创造索赔机遇
在施工过程中,承包商应坚持监理及业主的书面指令为主,即使在特殊情况下必须执行其口头命令,亦应在事后立即要求其用书面文件确认,或者致函监理及业主确认。

同时做好施工日志、技术资料等施工记录。

每天应有专人记录,并请现场监理工程人员签字;当造成现场损失时,还应做好现场摄像、录像,以达到资料的完整性;对停水、停电、甲供材料的进场时间、数量、质量等等,都应做好详细记录;对设计变更、工程量增减等签证手续要齐全,确保资料完整;业主或监理单位的临时变更、口头指令、会议研究、往来信函等应及时收集,整理成文字,必要时还可对施工过程进行摄影或录像。

在签证中特别是一些隐蔽工程、挖土工程、拆除工程,都必须及时办理签证手续。

否则时过境迁就容易引起扯皮,增加索赔难度。

做到不忘、不漏、不缺、不少,眼勤、手勤、口勤、腿勤。

不能因为监理的口头承诺而疏
忽文字记录,也不能因为大家都知道就放松签证。

这些都是工程索赔的原始凭证,应分类保管,以创造索赔的机遇。

三、正确处理好同业主与监理的关系
索赔必须取得监理的认可,索赔的成功与否,监理起着关键性作用。

索赔直接关系到业主的切身利益,承包商索赔的成败在很大程度上取决于业主的态度。

因此,要正确处理好业主、监理关系,在实际工作中树立良好的信誉。

古人云:人无信不立,事无信不成,业无信不兴。

诚信是整个社会发展成长的基石。

因此,应遵守“诚信为本、操守为重”的理念,健全企业内部管理体系和质量保证体系,诚信服务,确保工程质量,树立品牌意识,加大管理力度,在业主与监理的心目中赢得良好的信誉。

对业主或监理的过失,承包商应表示理解和同情,用真诚换取对方的信任,创造索赔的平和气氛,避免感情上的障碍。

四、注意谈判技巧
谈判技巧是索赔谈判成功的重要因素,要使谈判取得成功,必须做到:
1.应事先做好谈判准备。

认真做好谈判准备乃是促成谈判成功的首要因素,在同业主和监理开展索赔谈判时,应事先研究和统一谈判口径和策略。

谈判人员应在统一的原则下,根据实际情况采取应变的灵活策略,以争取主动。

2.注意谈判艺术和技巧。

实践证明,在谈判中采取强硬态度或软弱立场都是不可取的,难以获得满意的效果。

因此,采取刚柔结合的立场容易奏效,既掌握原则性,又有灵活性,才能应付谈判的复杂局面;在谈判中要随时研究和掌握对方的心理,了解对方的意图;不要使用尖刻的话语刺激对方,伤害对方的自尊心,要以理服人,求得对方
的理解:善于利用机遇,因势利导,用长远合作的利益来启发和打动对方;准备有进有退的策略。

在谈判中该争的要争,该让的要让,使双方有得有失,寻求折衷办法;在谈判中要有坚持到底的精神,经受得住挫折的思想准备,决不能首先退出谈判,发脾气:对分歧意见,应相互考虑对方的观点共同寻求妥协的解决办法等。

总之,索赔工作关系着施工企业的经济利益。

所有施工管理人员都应重视索赔,知道索赔,善于索赔。

必须做到理由充分,证据确凿,按时签证,讲究谈判技巧,并把索赔工作贯穿于施工的全过程。

同时,加强施工管理,提高管理水平,降低成本,为企业创造更大的利润空间。
