消力池底板
消力池底板
池底段由沉降缝分割成为五个部分,施工顺序先进行2、4块施工,然后1、3、5块施工。
具体位置见平面图池底板施工工艺:放样→基底平整→砂石垫层及砼垫层→铺塑料膜→钢筋安装→模板安装→泄水孔安装→止水带安装→砼浇筑→养护(挡墙)→挡墙模板→挡墙砼浇筑→拆模养护施工放样:根据预先经过复核的控制点对消力池放样,精确放出横纵轴线及角点,在四角设置控制桩,在基底平面控制桩上标上基底高程线。
基底平整:在基坑开挖时,人工配合机械及时进行了基底平整。
在砂石垫层施工时,首先对基底再次进行清理平整,使基面高程、平整度及平面尺寸满足设计要求,不得有超挖现象。
如发生局部超挖则应利用砂石换填。
砂石及砼垫层:先进行砂石垫层然后浇筑砼垫层,如先进行砼垫层那么在砂石垫层下料时机械破坏砼垫层。
砂石垫层分两层进行,底层为中砂,厚度20㎝;上层为碎石层,厚度为20㎝.填筑时利用人工夯实。
砂石垫层完成后进行砼垫层浇筑,厚度10㎝,标号C15。
浇筑前先支边模,采用泵送商砼,人工平整振捣压光,终凝后洒水养护。
铺塑料膜:在碎石垫层上铺一层塑料膜,目的是防止在浇筑砼过程中,水泥浆在振捣时进入到碎石垫层中影响渗水管渗水效果。
边缘要超出边线20㎝,防止支模过程中发生漏浆部位。
平铺时塑料膜不得有褶皱和破损处,搭接宽度在20㎝以上。
钢筋安装:钢筋安装前,在砼垫层上弹上钢筋摆放的墨线,确保钢筋位置及保护层厚度符合规范要求。
在钢筋加工厂内制作好的钢筋,按照安装顺序将
钢筋按编号通过运料通道运到指定地点。
先安装底层筋,再安装上层筋。
满扣绑扎,双层筋之间的支撑筋要牢固的焊接在底层筋上,使上层筋能安装牢固。
钢筋的间距、数量、规格严格按设计及规范要求执行。
在消力池挡墙及肋板墙钢筋安装前,首先要利用钢管搭设钢管架,高度超过挡墙高度。
钢管架一是可以做为钢筋安装的脚手架,二是可以固定竖起的钢筋。
在底板砼浇筑完成及挡墙横向钢筋安装完成后拆除钢管架。
模板安装:材料选择→制作→安装→加固→校正基础底板模板均采用木模,这样便于将止水带水平夹在准确位置,用木方备肋,内外支撑加固。
挡墙采用组合钢模板,加固采用拉杆及钢管,两侧对支对拉,保证砼浇筑过程中不变形。

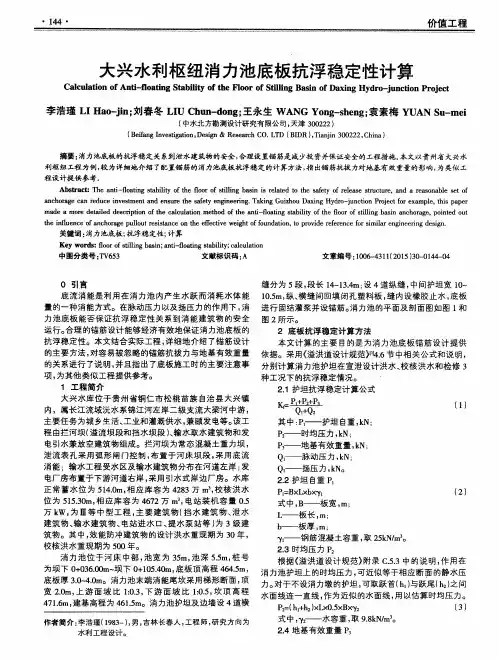

大兴水利枢纽消力池底板抗浮稳定性计算
中图分类号 : T V 6 5 3
文献标识码 : A
文章编号 : 1 0 0 6 — 4 3 1 1 ( 2 0 1 5 ) 3 0 - 0 1 4 4 —段 , 段长 l 4 ~ 1 3 . 4 m: 设4 道 纵缝 , 中间护坦 宽 1 0 ~
底 流消能是 利用在 消 力池 内产 生水跃 而消耗 水体能 量 的一 种消能方式。在脉动压力 以及扬压 力的作 用下 , 消 力池底板 能否保证抗浮 稳定 性关 系到消能 建筑物 的安全 运行 。 合理 的锚筋设计 能够经 济有效地保证消力池底板 的 抗浮稳定性 。本文结合 实际工程 , 详细地介绍 了锚 筋设计 的主要 方法 , 对容 易被 忽略的锚筋抗拔力与地基 有效重量 的关 系进行 了说 明 , 并且指出 了底板施工时 的主要 注意事 项, 为其他 类似 工程 提供 参考。 1 工程简介 大 兴水库位于 贵州 省铜仁市 松桃苗 族 自治 县 大兴镇 内,属长江流域沅水 系锦江 河左 岸二级支流 大梁河 中游 , 主要任务 为城 乡生活、 工业和 灌溉供 水 , 兼顾发 电等。 该工 程 由拦河坝 ( 溢流坝段和 挡水 坝段 ) 、 输水取 水建筑 物和发 电引水兼放空建筑 物组成 。拦河坝 为常态混凝土重 力坝 , 泄流表 孔采用弧 形 闸门控制 , 布 置于河床 坝段 , 采 用底 流 消能 ;输水工程受水 区及输 水建筑 物分布在河道左 岸 ; 发 电厂房布置于下游河道 右岸 , 采用引水式岸边厂房 。水库 正常 蓄水位 为 5 1 4 . 0 m, 相应 库容 为 4 2 8 3万 m , , 校核 洪 水 位为 5 1 5 . 3 0 m, 相应 库容 为 4 6 7 2万 m3 , 电站 装机 容量 0 . 5 万k W, 为 Ⅲ等 中型工 程 , 主 要 建筑 物 ( 挡水 建筑 物 、 泄水 建筑物 、 输 水建筑 物、 电站 进水 口、 提水 泵站等 ) 为 3级 建 筑 物。其中 , 效能防冲建筑物 的设计 洪水重现期 为 3 0年 , 校核 洪水重现期 为 5 0 0年。 消 力池位 于 河床 中部 , 池宽为 3 5 m, 池深 5 . 5 m, 桩号 为坝下 0 + 0 3 6 . 0 0 m一 坝下 0  ̄ 1 0 5 . 4 0 m, 底板 顶高程 4 6 4 . 5 m, 底板厚 3 . 0 . O m。消力池 末端消 能尾 坎采用梯形 断面 , 顶 宽2 . O m, 上游面坡 比 h 0 . 3 , 下游面坡 比 1 : 0 . 5 , 坎 顶 高 程 4 7 1 . 6 m, 建基高程为 4 6 1 . 5 m。消力池护坦及边墙设 4道横
消力池底板施工方案
消力池底板施工方案一、前期准备在进行消力池底板施工之前,需要进行充分的准备工作,包括但不限于:•设计方案确认:根据实际工程要求,确认消力池底板的设计方案,包括尺寸、材料、施工要求等。
•材料准备:准备好所需的材料,如水泥、砂子、砖块等。
•设备准备:准备好所需的施工设备,如搅拌机、平整机等。
•人员配备:确定施工人员的数量和分工,保证施工过程的顺利进行。
•安全防护:确保施工现场安全,设置警示标志,备足安全防护用具。
二、施工工艺流程1. 基础处理•选好地点:选择适合建造消力池的地点,避免软土地基和积水区域。
•地面处理:清理施工区域,确保地面平整干净,去除顽固污物。
2. 地基处理•填土夯实:在基础上铺设一层填土,并使用夯实机对填土进行夯实,确保地基坚实。
•防渗处理:可在填土层上加一层防渗膜,防止地下水渗入。
3. 混凝土浇筑•搅拌混凝土:按照设计比例将水泥、砂子、骨料等原材料进行混合,搅拌均匀。
•浇筑混凝土:将混凝土倒入已夯实的地基上,使用铲车或其他设备进行均匀铺设。
•振捣处理:使用振捣机对混凝土进行振实,排除气泡,提高混凝土的密实度。
•平整处理:待混凝土初凝后,用整平机对底板表层进行平整处理。
4. 养护工作•水养护:在混凝土浇筑后,应及时进行湿润养护,以保持混凝土的强度和稳定性。
•覆盖保护:可使用塑料薄膜或湿棉布等材料覆盖混凝土,避免太阳暴晒和雨淋。
•养护时间:一般应养护7天以上,具体时间根据当地气候和混凝土强度等因素而定。
三、施工质量控制•施工过程中要严格按照设计方案进行操作,避免施工过程中的偏差和失误。
•施工过程中要定期检查施工质量,及时发现问题并进行整改。
•施工结束后要对底板进行验收,确认质量符合设计要求后方可进行后续工序。
四、施工安全防护•施工人员要统一穿戴安全帽、安全鞋等安全防护用具。
•确保施工现场通道畅通,设置警示标志和安全提示牌。
•遇有恶劣天气时,暂停施工并采取相应安全措施。
五、总结消力池底板施工是一项重要的工程,只有严格按照设计要求和施工工艺进行操作,才能确保施工质量和工程安全。
橡胶坝消力池底板失稳原因分析及处理
橡 胶 坝 消 力 池 底 板 失 稳 原 因 分 析 及 处 理
徐 景 起 卞 江 德2 王 桂 平 刘 琳
(. 1 山东 省 莱 芜市 雪 野水 库 管理 处 , 山东 莱 芜 2 11 ; 2 山东 省 莱 芜 市 水利 建 筑 安装 工 程 有 限 公 司 , 7 15 . 山东 莱 芜 2 10 ) 7 10
坡, 每块沿坝轴线方 向长度 均为 j 火 稳 0m 场情 况 为: 消 力 池 底 板 ( 间 3 ) 升 , 坡 下 滑 插 入 { 池 底 板 卜 , 中 块 上 陡 『J J j 两侧 陡坡 向 中 间 侧 翻 ; 外 , 他 消 力 池 底 板 亦 订 轻 微 I丁 现 象 , 另 其 1 . 上 升 高度为 5 0mn ~2 l 不等。
分析 :
( )消力 池 底 板 所 受 扬 压 力 过 大 是 造 成 失 稳 的 直 接 原 因 。 1
根据消力池底板及陡坡失稳后的现场情 况分析 , 失稳 的过程为 : 消力池底板破坏在先 , 陡坡 破 坏 在后 。 消 力池 底 板 在 扬 压 力 ( 渗 透 压 力 与 浮 托 力 之 和 ) 用 下 , 服 自身 重 力 上 浮 , 后 陡坡 顺 作 克 然 坡下滑 , 在下泄水 流作用下 向下游倾斜 , 并 两侧陡坡在中间 3 块 下 滑 后 向 中 间侧 翻 。 由此 可 见 , 压 力 过 大 是 造 成 消 力 池 失 稳 扬
摘要 : 泰丰橡胶坝 自20 03年 1 0月竣 工即开始蓄水 ,04年 6月 3日, 20 橡胶 坝蓄 水至设计 高度 4 0m时 , . 消力池 底板和陡坡 发生失稳破 坏 , 现场情况 为: 消力池底板 上升 , 陡坡 下滑插入 消 力池底 板 下面 , 两侧 陡坡 向 中间侧
消力池底板混凝土-水-化学多场耦合模型及数值模拟

消力池底板混凝土-水-化学多场耦合模型及数值模拟消力池底板混凝土-水-化学多场耦合模型及数值模拟
在建设大型水利工程的过程中,消力池是一种常见的水力结构,用于减缓水流的冲刷和水流对铺砌底板的冲刷。
消力池的功能、结构和性能是决定水利工程运行安全和寿命周期的关键因素之一。
然而,由于水流的复杂性和消力池的特殊性,消力池底板的研究和设计仍然是一个开放性和具有挑战性的问题。
底板混凝土-水-化学多场耦合模型是一个对消力池底板水流冲刷损伤机理的深入研究和预测的有效方法。
在这种模型中,混凝土的物理、化学和力学性质是耦合在一起的,同时考虑了水流对混凝土表面的作用和化学反应,因此可以更准确地预测混凝土底板的损伤程度和底板的寿命。
为了验证这种多场耦合模型的准确性和可靠性,数值模拟是必不可少的方法。
利用数值模拟技术,可以模拟底板混凝土-水-化学多场耦合模型的动态过程,包括水流的流动和混凝土材料的应力和应变状态的变化。
此外,数值模拟结果可以提供底板损伤程度的可视化和可量化的比较,从而得到混凝土材料的损伤特征和破坏机制。
在实际应用中,底板混凝土的强度、表面粗糙度、水化反应和渗透性
是该模型中的关键参数。
通过实验测量和基本理论计算,可以确定这些参数的值,并用于多场耦合模型中进行数值模拟。
同时,为了更好地掌握底板混凝土的损伤机理,还可以通过微结构分析和断面观察来揭示混凝土内部的变化过程。
综上所述,消力池底板混凝土-水-化学多场耦合模型及数值模拟是一个基于深入研究和实验验证的有效的工程研究方法。
该方法可以为消力池底板的结构设计和性能评估提供有力的支持,并为水力工程学领域的研究和发展提供了新的思路和方法。
消力池底板施工技术方案_上报
江西赣江新干航电枢纽工程W3标消力池底板专项施工技术方案中交第二航务工程局有限公司第五工程分公司二0一五年十一月江西赣江新干航电枢纽工程W3标消力池底板专项施工技术方案编制:岗位:复核:岗位:审核:岗位:批准:岗位:中交第二航务工程局有限公司第五工程分公司二0一五年十一月目录一、工程概况 (1)1.1工程简介 (1)1.2主要工程数量 (2)1.3施工进度计划 (2)1.4地质条件 (4)1.5主要技术特点及工程重难点 (4)二、施工总体流程及工艺、方法 (5)2.1施工工艺流程 (5)2.2主要施工方法及工艺要点 (5)2.3 温控工序施工方法 (11)三、安全、环保、质量保证、文物保护及文明施工措施 (13)3.1安全保证措施 (13)3.2环保保证措施 (14)3.3质量保证措施 (14)3.4文明施工措施 (16)四、资源配置计划 (17)4.1人力资源配置计划 (17)4.2设备资源配置计划 (18)五、参考规范、手册及文献 (20)一、工程概况1.1 工程简介泄水闸消力池共分20块,消力池厚度 2.5m,基底高程为15.5m,顶面层高程18.0m。
上下游设有两道齿槽,上游齿槽底高程13.0m,下游齿槽底高程11.0m,下设0.1m厚C15砼垫层,上设0.5m厚C40HF砼面层。
沿坝轴线方向,1#、2#消力池长度18m,3#—9#消力池长度为23m,10#消力池长度28m;上下游方向长度每段40m。
在泄水闸与消力池间、消力池与消力池间结构缝设护角角钢,结构缝宽度0.2m,全截面填充中压聚乙烯闭孔泡沫塑料板。
消力池上设消力墩,高度2.5m;末端设2.5m高的钢筋混凝土消力坎,消力池上每隔3m设反滤排水孔。
消力池具体布置和结构尺寸见图1和图2。
图1消力池平面图图2 消力池剖面图1.2 主要工程数量表1 主要工程数量表1.3 施工进度计划1、施工总体思路(1)泄水闸基坑开挖时先确保4#消力池的基坑成形,后面基坑陆续成形。
消力池底板抗浮计算书

消力池底板抗浮计算书一、概述溢流堰、闸室后接消力池,消力池长18m,宽17m,深1.1m,底板高程为11.9m,消力池底板厚度为0.5m,。
底板设置排水孔,孔排距均为2m,成梅花型布置,其下设置砂石反滤垫层,层厚1.00m。
泄洪冲沙闸消力池和泄洪闸底板后接防冲海漫,海漫长29m。
海漫采用M7.5浆砌石,厚0.3m。
二、主要设计依据及参数选取1.特征水位及流量正常蓄水位17.00m,设计水位19.81m,校核洪水位20.03m。
洪水流量及水位见表2-1。
底板采用C30混凝土: 容重2.4t/m3, fc=20.1 N/mm2, ft=2.01N/mm2;弹性模量Ec=3.00×10-4N/mm2;基岩与混凝土面的抗剪断强度ƒ=0.4~0.7,粘滞力c=0.06~0.2Mpa;Ⅱ级钢筋,fy=fy’=310 N/mm三、设计工况本次分析主要计包括坝后消力池底板的结构设计及配筋计算,具体计算工况如下:(1)工况一:正常蓄水位+自重+扬压力+脉动压力(基本荷载组合)(2)工况二:设计洪水位+自重+扬压力+脉动压力(基本荷载组合)(3)工况三:校核洪水位+自重+扬压力+脉动压力(特殊荷载组合)四、底板荷载计算1.计算公式及参数选取(1)自重 G=γc×A×hG —底板自重(KN);A —底板面积(m2),306m2;h —底板厚度(m),0.5m;γC—C30混凝土容重,取值24KN/m3。
带入数据求的底板自重为3672KN。
(2)时均压力Pw =γw×H×APw—水压力(KN);H —下游水深(m);A —底板面积(m2);γw—水的容重。
计算工况底板面积(m2)水的容重(KN/m3)下游水深(m)时均压力(KN)正常蓄水306 9.8 0 0设计洪水306 9.8 3.04 9116.35 校核洪水306 9.8 4.07 12205.116wPy—底板承受的扬压力(KN);H —下游水深(m);h—底板厚度(m),此处为0.5m;γw—水的容重,取值9.8KN/m3;计算工况底板面积(m2)水的容重(KN/m3)下游水深(m)底板厚度(m)扬压力(KN)正常蓄水306 9.8 0 0.5 1499.4 设计洪水306 9.8 3.04 0.5 10615.75 校核洪水306 9.8 4.07 0.5 13704.52(4)脉动压力P m =am××γw×APm—脉动压力(KN);V —底板计算断面处得平均流速(m/s)am—脉动压力系数,此处取值0.1;A —底板面积(m2),306m2;γw—水的容重,取值9.8KN/m3;计算工况下泄流量(m3/s)下游水深(m)平均流速(m2/s)水的容重(KN/m3)脉动压力(KN)设计洪水64.98 3.04 1.26 9.8 24.29 校核洪水111.57 4.07 1.61 9.8 39.66(5)作用效应及抗力效应函数作用效应函数(垂直向上所有合力)R(•)=γQ ×Py+γQ×Pm抗力效应函数(垂直向下所有合力)S(•)=γG ×G+γQ×PwγG——永久荷载分项系数,取1.05;γQ——可变荷载分项系数,取1.20;2.荷载计算结果由计算结果可以看出:消力池底板在各工况的抗力效应均大于作用效应,即垂直向上的合力小于垂直向下的合力,满足规范要求。
消力池底板砂砾石带固结灌浆施工技术
消力池底板砂砾石带固结灌浆施工技术摘要】利用固结灌浆提高消力池底板砂砾石段基础的整体性、均质性和抗压强度,减小基础变形与不均匀沉陷。
新疆和田波波娜大坝工程消力池段基础由岩石基础和砂砾石基础两部分组成,为减小两种不同基础对消力池的影响,在砂砾石基础上进行固结灌浆,成功解决了砂砾石基础的整体性。
均质性和抗压强度问题,为今后类似工程施工积累了丰富的经验。
【关键词】砂砾石基础、固结灌浆、施工技术1.概述固结灌浆,是指用浆液灌入岩体裂隙或破碎带以提高岩体的整体性和抗变形能力的灌浆。
其主要作用是:①提高岩石的整体性与均质性;②提高岩石的抗压强度与弹性模量;③减少岩石的变形与不均匀沉陷。
2.施工布置施工平面布置示意图图1122.1施工用电、用水从指定的配电柜,将用电电缆引至工作配电盘,再分至各用电设备。
在制浆站内修建蓄水罐,由供水水泵向蓄水罐供水。
2.2制浆系统制浆站布置在消力池护坦下游一处平台上,该部位高程约为▽1840.00m,制浆站内布置2台JJS-2B型双层搅拌筒、2台输送浆液的3SNS型灌浆泵以及相应的临时水泥仓库。
2.3排污系统将施工过程中产生的废水、废浆集中,经污水沉淀池进行沉淀处理,集中排至导流明渠。
3.施工分区及施工工艺33.1施工分区采用分区施工。
3.2施工工艺要点消力池砂砾石段固结灌浆主要施工工艺包括:准备工作→钻孔→制浆→灌浆→待凝→检测。
灌浆孔采用地质钻机钻进,每孔分为3段进行施工。
由于砂砾石层内钻孔和成孔困难,故砂砾石固结灌浆采用自上而下分段灌浆法进行施工。
每段为0.8~2.3米,钻孔完成后灌浆,待凝后再在原孔下钻,灌浆,直至完成。
此法针对砂砾石层钻孔过程中易塌孔现象有明显效果。
4.施工方法44.1施工准备消力池砂砾石段固结灌浆为有盖重灌浆,待消力池底板混凝土强度到达80%以上后,进行消力池砂砾石段固结灌浆施工。
人员、设备和灌浆材料准备就绪,保证设备具备施工生产,灌浆材料已检验合格后,进行灌浆施工。
消力池底板衬砌_施工方案(3篇)
第1篇一、工程概况本工程为某水利枢纽工程消力池底板衬砌工程,主要施工内容包括:混凝土浇筑、钢筋绑扎、模板安装、防水施工等。
消力池底板衬砌是保证消力池正常运行的重要结构,其质量直接关系到工程的安全和使用寿命。
为确保施工质量,特制定本施工方案。
二、施工准备1. 施工组织设计根据工程特点,成立专门的施工组织机构,明确各部门职责,确保施工顺利进行。
2. 施工人员及设备(1)施工人员:配备专业的混凝土浇筑、钢筋绑扎、模板安装、防水施工等施工人员。
(2)施工设备:混凝土搅拌站、混凝土运输车、钢筋加工设备、模板及支撑系统、防水材料等。
3. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥。
(2)砂、石:选用符合国家标准的河砂、碎石。
(3)钢筋:选用符合国家标准的HRB400钢筋。
(4)模板:选用符合国家标准的钢模板。
(5)防水材料:选用符合国家标准的防水卷材、防水涂料等。
三、施工工艺及质量控制1. 混凝土浇筑(1)混凝土配合比:根据设计要求及现场实际情况,确定混凝土配合比。
(2)混凝土搅拌:采用混凝土搅拌站进行搅拌,确保混凝土质量。
(3)混凝土运输:采用混凝土运输车将混凝土运输至施工现场。
(4)混凝土浇筑:采用分层浇筑、分段施工的方式,确保混凝土密实。
(5)混凝土养护:浇筑完成后,及时进行养护,保证混凝土强度。
2. 钢筋绑扎(1)钢筋加工:根据设计图纸要求,对钢筋进行加工,确保钢筋规格、尺寸符合要求。
(2)钢筋绑扎:按照设计图纸要求,进行钢筋绑扎,确保钢筋位置准确、牢固。
(3)钢筋保护层:在钢筋绑扎过程中,设置保护层,保证钢筋不受腐蚀。
3. 模板安装(1)模板选择:选用符合国家标准的钢模板。
(2)模板安装:按照设计图纸要求,进行模板安装,确保模板位置准确、牢固。
(3)模板支撑:根据模板安装情况,设置支撑系统,保证模板稳定。
4. 防水施工(1)防水材料选择:选用符合国家标准的防水卷材、防水涂料等。
(2)防水层施工:按照设计要求,进行防水层施工,确保防水效果。
里底水电站溢洪道消力池底板及一期工程消缺处理
Abstract: Chemical grouting, epoxy cement and epoxy mortar have been widely used in treatment of cracks, leakage problems and reinforcement and rectification of deviation in construction of hydraulic and Hydropower projects. Chemicals are mostly liquid. They can be injected into fine cracks by high-pressure grouting or mixed with other materials to form high-strength solids, thus achieving good leakage plugging and seepage-proof reinforcement effect. The construction technology of epoxy material is discussed and summarized in combination with the elimination treatment of floor slab of stilling basin of spillway of Lidi Hydropower Station. Key words: Lidi Hydropower Station; stilling basin of spillway; defect elimination treatment; chemical grouting
对消力池底板设计的探讨
2 . 0 i n , 分 5条横缝 , 3条纵缝 , 分缝 面不作 任何处理 , 以利 排水 , 底板 和边墙均设排水孔 q b 7 6 @6 . 0 i n×6 . 0n l , 孔深 5 m。 基础岩体
为Ⅲ、Ⅳ类 ,设锚筋 西2 5 长 9 m@3 . 0i nx 3 . 0i n , 2 0 0 5年一 2 0 o 7 年汛期泄洪后检查 , 消力池底板 未发现破坏 。
四、 结 论
( 1 ) 坝高小于 3 0 n l 或消能设施完善 的中型大坝的坝后护坦 ,
一
般脉动压力不大 , 也不 受水流直接 冲击 , 其 设计应该简 化 , 厚
高1 1 5 . 9 5 m, 最大下泄流量 1 5 9 5 6 m , 单宽流量为 2 4 5 . 4 8 m ・ m 1 。 采用表孔泄洪,并采用 X形宽尾墩 +台阶坝 面 +消力池联 合消能
方式 消能 , 消力池长约 9 0 i n 。按透水式底板设计 , C 2 5混凝土厚
设止水 。该工程运行 以来 , 泄洪 多次, 使得消力池底板发生了抬 动, 维护 检修 时要 2次加大底板厚度 , 达1 0i n左右 , 仍 旧不能保 持其稳定 , 最后还是采用 了 3 0 0 0 k N预应力锚索进行加 固。 3 . 五强溪水 电站。此水 电站为一等工程 , 库容 2 9 . 9 亿r n 3 , 装
挑流 、 挑流 +水垫塘联合消能等。
4 . 消力 池 底 板 稳 定 计 算 。 消 力 池底 板失 稳 主要 是 升 浮 移 动 失
