同济大学 土木工程施工学 期末复习知识点提纲(全)

同济大学土木工程施工学期末复习知识点提纲
1、土的工程性质(重点掌握土的可松性)
2、场地标高计算的一般方法、最佳设计平面的定义
3、土方调配的目的,用“表上作业法”进行土方调配并计算土方运输量(能叙述“表上作业法”的步骤并进行计算)
4、土方边坡坡度的表示方法,影响边坡稳定的主要因素
5、常见基坑支护结构的形式(能对各支护结构形式名词解释)
6、板桩工程事故的原因
7、用相当梁法计算嵌固支承单支点板桩(能叙述步骤并计算)
8、钢板桩的打桩方法
9、降水的方法(对常用的降水方法能进行名词解释)
10、井点降水的作用
11、流沙现象产生的原因及防治措施
12、轻型井点系统设计计算,进行高程布置和平面布置并能计算井点系统的涌水量(复杂的公式题目会给出)
13、主要的挖土机械
14、填土的压实方法及适用范围,影响填土压实的因素,压实系数的概念
15、桩基础按不同施工方法的分类
16、预制桩沉桩顺序
17、预制桩预制、运输、堆放工艺要求
18、预制桩的沉桩工艺
19、钻孔灌注桩成桩过程中泥浆的作用,泥浆护壁的原理,泥浆循环的不同方式
20、灌注桩的成桩工艺
21、深层搅拌法水泥土搅拌桩施工工艺
22、钢筋连接方法
23、大模板、爬升模板和滑升模板的定义、施工工艺
24、模板设计的荷载计算及组合
25、混凝土拌合物运输的基本要求,泵送混凝土工艺队混凝土配合比的要求
26、混凝土正确留置施工缝,施工缝处继续浇筑时的处理措施
27、大体积混凝土裂缝产生机理,大体积混凝土结构的浇筑方案
28、混凝土养护和冬期施工
29、先张法‘夹具的自锁和自锚能力,先张法预应力筋的张拉程序
30、后张法孔道留设方法,后张法预应力筋的张拉工艺
31、砖墙砌筑工序,砌筑质量要求
32、常用的脚手架类型及基本构造
33、锚碇的稳定性计算
34、常用的起重机械
35、桩的吊装工艺,屋架的吊装
36、大型结构安装方法
37、流水施工参数(名词解释)
38、流水施工的分类,成倍节拍流水的组织,非节奏流水的组织及允许偏差范围的确定
39、双代号网络图绘制,计算时间参数,确定关键线路
40、基本建设项目的划分
41、施工组织设计的分类和一般内容
42、单位工程施工进度计划的评价指标。

合集下载

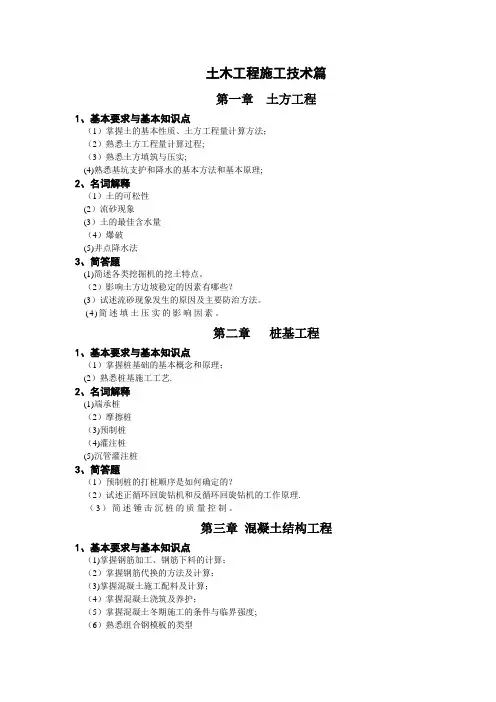

土木工程施工复习要点

土木工程施工复习要点

土木工程施工技术篇第一章土方工程1、基本要求与基本知识点(1)掌握土的基本性质、土方工程量计算方法;(2)熟悉土方工程量计算过程;(3)熟悉土方填筑与压实;(4)熟悉基坑支护和降水的基本方法和基本原理;2、名词解释(1)土的可松性(2)流砂现象(3)土的最佳含水量(4)爆破(5)井点降水法3、简答题(1)简述各类挖掘机的挖土特点。

(2)影响土方边坡稳定的因素有哪些?(3)试述流砂现象发生的原因及主要防治方法。

(4)简述填土压实的影响因素。

第二章桩基工程1、基本要求与基本知识点(1)掌握桩基础的基本概念和原理;(2)熟悉桩基施工工艺.2、名词解释(1)端承桩(2)摩擦桩(3)预制桩(4)灌注桩(5)沉管灌注桩3、简答题(1)预制桩的打桩顺序是如何确定的?(2)试述正循环回旋钻机和反循环回旋钻机的工作原理.(3)简述锤击沉桩的质量控制。

第三章混凝土结构工程1、基本要求与基本知识点(1)掌握钢筋加工、钢筋下料的计算;(2)掌握钢筋代换的方法及计算;(3)掌握混凝土施工配料及计算;(4)掌握混凝土浇筑及养护;(5)掌握混凝土冬期施工的条件与临界强度;(6)熟悉组合钢模板的类型(7)熟悉模板拆除;(8)熟悉钢筋连接、组装;(9)熟悉混凝土运输、混凝土质量检查;(10)了解木模板、大模板、爬升模板、其他模板;2、名词解释(1)钢筋冷拉(2)钢筋冷拔(3)量度差值(钢筋弯曲调整值)(4)施工缝(5)自然养护(6)冬季施工(7)混凝土受冻临界强度(8)保护层厚度3、简答题(1)对模板及其支架的要求是什么?(2)模板有哪些分类?(3)影响混凝土侧压力的因素有哪些?(4)现浇结构拆模时有何规定?(5)冷拉的作用和目的是什么?冷拉控制方式有哪几种?(6)钢筋的连接方式有哪几种类型?每一类型中又有哪几种方法?(7)钢筋代换有哪些原则?(8)混凝土施工有哪几个施工过程?(9)试述混凝土施工缝留设的原则及留置位置。

(10)混凝土运输有哪些要求?(11)混凝土浇筑的一般规定有哪些?(12)大体积混凝土有何特点?有哪几种浇筑方案?(13)大体积混凝土浇筑时,预防内外温差过大的措施有哪些?(14)混凝土振动按振动力传递方式分为哪几种?(15)混凝土的养护有几种方式?各包括哪几种方法?(16)混凝土冬季施工时为什么要求混凝土达到受冻临界强度?(17)混凝土冬季施工时有何工艺要求?(18)泵送混凝土浇筑有何基本要求?第四章预应力混凝土工程1、基本要求与基本知识点(1)掌握先张法、后张法、电张法、无粘结预应力混凝土的概念;(2)熟悉预应力筋的种类;(3)熟悉预应力混凝土的特点;(4)熟悉预应力的施工方法;(5)熟悉先张法和后张法的施工工艺;(6)了解先张法、后张法、无粘结预应力的设备。

土木工程施工复习重点

土木工程施工复习重点

土木工程施工一、名词解释1.外防内贴法:待结构边墙(钢筋混凝土结构外墙)施工完成后,直接把卷材防水层贴在边墙上(即地下结构墙迎水面),最后作卷材防水层的保护层。

{(先立面后平面)垫层、保护墙→防水层→底板及结构墙特点:槽宽小,省模板;损坏无察觉,可靠性差,内侧模板不好固定。

(场地小,无法用外贴法)}2.外防外贴法:待结构边墙(钢筋混凝土结构外墙)施工完成后,直接把卷材防水层贴在边墙上(即地下结构墙迎水面),最后作卷材防水层的保护层。

{(先底后立面)墙体结构→防水→保护特点:结构及防水层质量易检查,可靠性强;工期长。

(此法常用)}3.全玻璃幕墙:全玻璃幕墙是指由玻璃肋和玻璃面板构成的玻璃幕墙。

全玻璃幕墙多用于建筑物的首层,它的骨架除主框架外,次骨架使用玻璃制成的玻璃肋,上、下、左、右用胶固定,且下端采用支点。

该类幕墙的玻璃本身既是饰面材料又是承受自重、风荷载、地震荷载的结构构件。

4.柱的吊升方法(1)旋转法:起重机边升钩边转臂,柱脚不动而立起,吊离地面后,转臂插入杯口。

(2)滑行法:起重机只升钩不转臂,柱脚向前滑动而立起,转臂插入杯口。

5.悬臂现浇法:当桥墩浇筑到顶以后,在墩上安装脚手架钢桁架并向两侧伸出悬臂以供垂吊挂篮,对称浇筑混凝土,最后合拢。

悬臂浇筑法包括移动挂篮悬臂施工法、移动悬吊模架悬臂施工法和滑移支架悬臂施工法。

6.自由时差:在不影响紧后工作最早可以开始时间前提下,本项工作拥有的机动时间。

自由时差=紧后最早开始时间—本工作最早完成时间7.总时差:在不影响总体工程任务按计划工期完成提下,本项工作拥有的机动时间。

用工作的最迟开始时间LSi-j与最早开始时间ESi-j之差表示。

8.流水施工,是将拟建工程项目全部建造过程,在工艺上分别为若干个施工过程,在平面上划分为若干个施工段,在竖直方向上划分为若干个施工层;然后按照施工过程组建相应的专业工作队;各专业工作队的工人使用相同的机具、材料,按施工先后顺序,依次的不断投入各施工层中的各施工段进行工作,在规定的时间完成所承担的施工任务。

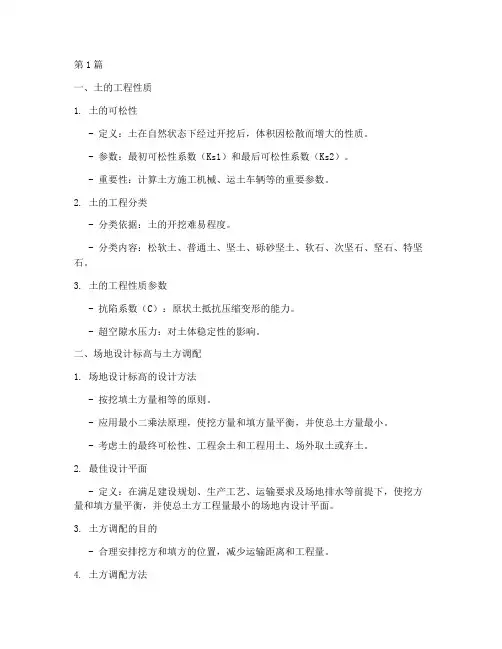

土木工程施工复习提纲(3篇)

土木工程施工复习提纲(3篇)

第1篇一、土的工程性质1. 土的可松性- 定义:土在自然状态下经过开挖后,体积因松散而增大的性质。

- 参数:最初可松性系数(Ks1)和最后可松性系数(Ks2)。

- 重要性:计算土方施工机械、运土车辆等的重要参数。

2. 土的工程分类- 分类依据:土的开挖难易程度。

- 分类内容:松软土、普通土、坚土、砾砂坚土、软石、次坚石、坚石、特坚石。

3. 土的工程性质参数- 抗陷系数(C):原状土抵抗压缩变形的能力。

- 超空隙水压力:对土体稳定性的影响。

二、场地设计标高与土方调配1. 场地设计标高的设计方法- 按挖填土方量相等的原则。

- 应用最小二乘法原理,使挖方量和填方量平衡,并使总土方量最小。

- 考虑土的最终可松性、工程余土和工程用土、场外取土或弃土。

2. 最佳设计平面- 定义:在满足建设规划、生产工艺、运输要求及场地排水等前提下,使挖方量和填方量平衡,并使总土方工程量最小的场地内设计平面。

3. 土方调配的目的- 合理安排挖方和填方的位置,减少运输距离和工程量。

4. 土方调配方法- 表上作业法:通过计算和优化,确定挖方和填方的最佳调配方案。

三、结构安装工程1. 结构安装工程特点- 构件类型多、体量大。

- 多专业工种配合作业,协同要求高。

- 起重机械在吊装过程中起重要作用。

- 构件吊装过程中内力变化较大,需进行验算。

- 高空作业安全问题突出。

2. 起重机械- 履带式起重机:负重行走,起重能力大,工作速度快。

- 塔式起重机:轨道式和爬升式,附着式。

- 汽车起重机:移动灵活,起重能力大。

- 把杆式起重机:独脚把和人字把。

3. 起重机具的使用与验算- 求解最小臂长:采用图解法。

- 抗倾覆验算:根据不同情况,进行稳定性验算。

四、土木工程项目经济管理1. 建设程序- 项目建议书、前期工作阶段、可行性研究、设计工作、建设准备、建设实施、竣工验收。

2. 可行性研究- 对新建设项目的技术先进性和经济合理性进行全面综合分析和论证。

土木工程施工期末考试复习

土木工程施工期末考试复习

第一章土方工程简答题1、土方工程的特点及内容、要求。

答:特点:工程量大、劳动强度高;施工条件复杂;易受地区气候条件影响;场地受限。

内容:常见类型:(1)场地平整:设计标高、挖方量确定、土方调配、(2)土方开挖:基坑(槽)及管沟开挖、地坪填土、路基填筑、隧道(3)土方填筑:基坑回填、路基填筑等等。

施工过程:包括土或石的挖掘、填筑和运输等以及排水、降水和土壁支撑等准备和辅助过程.要求:施工总的要求:根据工程自身条件,制定合理施工方案,尽可能采用新技术和机械化施工2、土方工程的分类:根据土的开挖难易程度,将土分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石等八类.前四类为一般土,后四类为岩石。

3、土方调配的原则:(1)应力求达到挖填平衡和运距最短的原则; (2)考虑近期施工与后期利用相结合的原则;(3)应采取分区与全场相结合来考虑的原则;(4)应考虑与大型地下建筑施工相结合的原则;(5)选择恰当的调配方向、运输路线,使土方机械和运输车辆的功效能得到充分发挥。

4、试分析流砂产生的原因及防止方法及措施:流砂概念:当基坑(槽)、竖井、隧道等地下工程的挖土挖到地下水位以下,而土质又是细砂和粉砂,若采用明排水的方法疏干,则底下面的土会形成流动状态,并随地下水涌入开挖区,这种现象叫流砂。

危害:流砂可造成边坡塌方、附近建筑物(构筑物)下沉、倾斜、倒塌等。

流砂产生的原因:是单位体积颗粒所受的向上动水压力G D大于颗粒浸水容重;产生流砂的条件是细砂或粉砂且颗粒较均匀;外因是动水压力G D.防治流砂的原则:可概括为“治砂先治水”,途径包括减少和平衡动水压力的大小和改变动水压力的方向.具体措施包括:1)枯水期施工;2)打板桩增加地下水的渗流长度,减小动水压力;3)水下挖土,平衡动水压力;4)地下连续墙截住地下水;5)人工降水等;6) 人工地层冷冻,等等.5、土壁塌方的原因:(1)边坡过陡,土体本身稳定性不够而产生塌方;(2)基坑上边缘附近堆物过重,使土体中产生的剪应力超过土体的抗剪强度;(3)地面水及地下水渗入边坡土体,使土体的自重增大,抗剪能力降低,从而产生塌方。

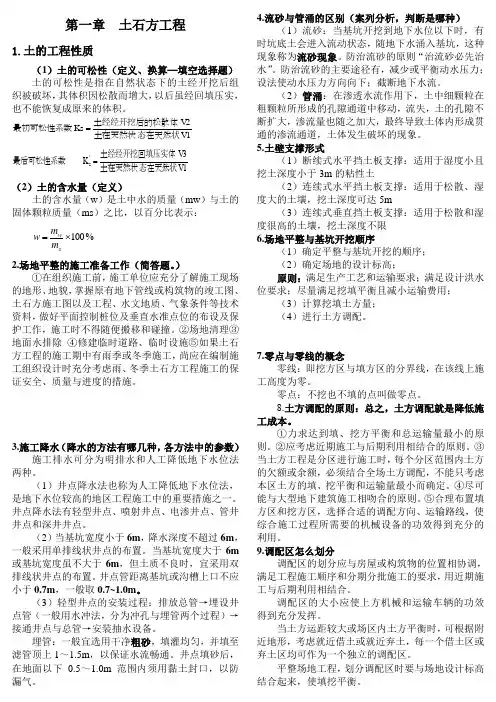

土木工程施工期末考试知识点

土木工程施工期末考试知识点

第一章 土石方工程1.土的工程性质(1)土的可松性(定义、换算—填空选择题) 土的可松性是指在自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回填压实,也不能恢复成原来的体积。

V 1土在天然状态在天然状V 2土经经开挖后的松散体Ks 最初可松性系数=V1土在天然状态在天然状V3土经经开挖回填压实体 K 最后可松性系数's =(2)土的含水量(定义)土的含水量(w )是土中水的质量(mw )与土的固体颗粒质量(ms )之比,以百分比表示:%100⨯=swm m w 2.场地平整的施工准备工作(简答题。

)①在组织施工前,施工单位应充分了解施工现场的地形、地貌,掌握原有地下管线或构筑物的竣工图、土石方施工图以及工程、水文地质、气象条件等技术资料,做好平面控制桩位及垂直水准点位的布设及保护工作,施工时不得随便搬移和碰撞。

②场地清理③地面水排除 ④修建临时道路、临时设施⑤如果土石方工程的施工期中有雨季或冬季施工,尚应在编制施工组织设计时充分考虑雨、冬季土石方工程施工的保证安全、质量与进度的措施。

3.施工降水(降水的方法有哪几种,各方法中的参数)施工排水可分为明排水和人工降低地下水位法两种。

(1)井点降水法也称为人工降低地下水位法,是地下水位较高的地区工程施工中的重要措施之一。

井点降水法有轻型井点、喷射井点、电渗井点、管井井点和深井井点。

(2)当基坑宽度小于6m ,降水深度不超过6m ,一般采用单排线状井点的布置。

当基坑宽度大于6m 或基坑宽度虽不大于6m ,但土质不良时,宜采用双排线状井点的布置。

井点管距离基坑或沟槽上口不应小于0.7m ,一般取0.7~1.0m 。

(3)轻型井点的安装过程:排放总管→埋设井点管(一般用水冲法,分为冲孔与埋管两个过程)→接通井点与总管→安装抽水设备。

埋管:一般宜选用干净粗砂,填灌均匀,并填至滤管顶上1~1.5m ,以保证水流畅通。

井点填砂后,在地面以下 0.5~1.0m 范围内须用黏土封口,以防漏气。

同济大学土木工程材料复习提纲(5篇可选)

同济大学土木工程材料复习提纲(5篇可选)

同济大学土木工程材料复习提纲(5篇可选)第一篇:同济大学土木工程材料复习提纲土木工程材料复习提纲第一章绪论1.密度;体积密度;表观密度;堆积密度;2.孔隙率;空隙率;公式!3.质量吸水率;体积吸水率(=开口孔隙率);闭口孔隙率;4.水饱和度(KB)5.孔隙率影响:强度;抗渗性(K、P);抗冻性(F);导热系数(绝热性能);体积密度;6.亲水性;憎水性;润湿角;耐水性(软化系数KP);含水率;7.导热系数;导热系数影响因素(化,显;P;W);比热容;材料热容量的意义:热容量大,温度稳定8.强度;强度等级;比强度;强度试验影响因素:试件尺寸、高宽比、表面粗糙度、加荷速度、温度湿度9.弹性;塑性;韧性;脆性;硬度;磨损;磨耗10.耐久性的概念与包括的内容第二章气硬性胶凝材料1.气硬性(水硬性)胶凝材料;生石膏(2);建筑石膏与高强度石膏;建筑石膏的凝结、硬化;2.生石灰、熟石灰、石灰膏;欠火石灰与过火石灰;陈伏;石灰的凝结、硬化过程;石灰、石膏的特性比较;3.水玻璃的化学式;水玻璃模数;水玻璃模数与密度(浓度)对水玻璃性质的影响;水玻璃的固化剂;硬化水玻璃的性质:耐酸;耐高温第三章水泥 1.硅酸盐水泥生产的原料与主要生产环节2.硅酸盐水泥的定义;熟料矿物+石膏(4+1);3.4矿物水化产物、水化特性;石膏的作用(无:速;合适;多:水化硫铝酸钙腐蚀);4.水泥石组成:凝胶体(2),晶体(3);未水化水泥颗粒;毛细孔;5.水泥强度影响因素:W/C;时间,温度、湿度;硅酸盐水泥强度等级(6)6.水泥的初凝与终凝;细度测定:硅酸盐水泥(比表面)、其他水泥(筛分析法);水泥的安定性:f-CaO, f-MgO,SO3 7.水泥的腐蚀:软水、镁盐、碳酸腐蚀(CH);硫酸盐腐蚀(C3A、Aft);防止腐蚀措施:合适水泥,CH、C3A 少,密实,表面涂层;8.活性混合材与非活性混合材;活性混合材种类;激发剂(石膏,CH);活性混合材在激发剂作用下的水化;二次反应9.硅酸盐水泥、普通硅酸盐水泥特点;矿渣(耐热好,抗渗差)、火山灰(抗渗好,干裂)、粉煤灰(收缩小,泌水大、早强低);水泥的选择:根据环境与工程要求合理选择水泥 10.其他水泥:铝酸盐水泥第四章混凝土1.混凝土的分类与基本要求(强,和,耐,经);2.骨料:含泥量、泥块含量对混凝土的影响(干缩,强度);含水状态(全干,气干,饱和面干,湿润);坚固性;3.细骨料:细度模数定义与计算;有害杂质种类与危害;级配区(3)界限0.63mm4.粗骨料:最大粒径;颗粒级配,针片状;表面粗糙度;强度测定(2);压碎指标小、强度大;骨料分类0.16~5mm5.水泥强度等级与混凝土强度等级关系:1.5~26.混凝土的和易性/工作性:流动性;粘聚性(离析);保水性(泌水)7.混凝土和易性测定方法:坍落度、维勃试验8.和易性的影响因素:W大、坍落度大;W/C大小影响水泥浆体的稠度、W一定时,在一定范围内W/C变化对坍落度影响不大(恒定用水量法则);合理砂率;骨料方面;水泥品种(标准稠度用水量);时间与温度9.混凝土立方抗压强度fcu测定;100mm(0.95);温度20℃±2℃ 10.fcu,k :C20 11.混凝土强度的影响因素:fcu=Afc(C/W-B);A、B(骨料);令期;温湿度;密实度;提高强度措施:12.混凝土的变形:水泥化学收缩;干缩湿胀;温度变形;碳化收缩13.干缩影响因素:W;W/C;骨料;水泥品种;湿度14.弹性模量:棱柱体抗压强度40%时的割线模量Eh;15.弹性模量影响因素:强度、湿度、C少、E大;蒸养混凝土低;16.徐变;瞬时恢复、徐变恢复、残余变形17.徐变影响因素:W,W/C大、徐变大;骨料级配好、Dm大、E大,徐变小18.混凝土的耐久性:抗渗性、抗冻性、环境侵蚀、碳化、碱骨料反应19.抗渗性P(6):W/C;骨料级配、Dm;水泥品种;养护质量;引气剂 20.抗冻性F:W/C;引气剂;含水状态21.碳化:W/C;C;水泥品种;密实性22.碳化影响:钢筋锈蚀;开裂;表面硬化以上11~22题均可以用标准答案微调后解答。

土木工程施工期末考试复习大纲

土木工程施工(技术)
土木工程施工 期末考试复习大纲 ——各章要点 主讲:盛志刚
1
土木工程应用课程· 土木工程施工
第一章
土方工程
了解土方施工的特点;掌握土的特性。掌握 场地平整施工中的竖向规划、土方量计算和施 工(重点掌握土木开挖和回填的计算方法)。 掌握基坑开挖施工中的降低地下水位方法,边 坡稳定及支护结构设计方法的基本原理。掌握 填土压实的要求和方法;熟悉常用土方机械的 性能和使用方法。熟悉流沙产生的原因及常见 的防治措施,且明确其本质所在。
了解混凝土结构工程的特点及施工过程,混凝 土的冬期施工,掌握为保证钢筋与混凝土共同工 作,在施工工艺上应注意的问题;了解模板系统 的构成、基本形式,掌握对模板系统的基本要求, 掌握模板的设计方法;重点掌握一般混凝土和大 体积混凝土的施工工艺和施工方法,熟悉其施工 配料计算、质量检验和评定方法。了解冬期混凝 土施工工艺和常用措施;了解钢筋的种类、性能 及加工工艺,掌握钢筋的冷拉、冷拔、连接工艺 及钢筋配料、代换的一般计算方法。
12
土木工程应用课程· 土木工程施工
第十五章 网络计划技术
对比网络计算与流水施工的优缺点,知道它们 各自的适用范围。重点掌握双代号和单代号网络 的概念、绘制方法,熟悉有关时间参数的计算。 掌握确定关键线路的几种常用方法(包括计算法 和破圈法等)。了解时标网络的计算过程和绘制 方法。
13
土木工程应用课程· 土木工程施工
第十六章 单位工程施工组织设计
掌握单位工程施工组织的主要特点,熟悉其 基本过程,对比它们与施工总设计的异同点。 了解工程概况包含的基本内容。掌握单位工程 施工计划的设计方法,重点掌握施工方案选择 的内容及主要方法,熟悉常见工程的施工顺序 和流向。了解单位工程施工进度计划的作用及 分类,知道其编制方法;了解资源需求量计划 包含的内容,掌握几种常见定额的计算方法。 掌握单位施工平面图的设计方法和基本过程 (对比它与施工总设计平面图的异同点等)。 了解施工组织管理措施的基本内容,重点是确 保质量和工期的技术措施和组织措施。

同济大学土木工程材料复习提纲

土木工程材料复习提纲第一章绪论1.密度;体积密度;表观密度;堆积密度;2.孔隙率;空隙率;公式!3.质量吸水率;体积吸水率(=开口孔隙率);闭口孔隙率;4.水饱和度(K B)5.孔隙率影响:强度;抗渗性(K、P);抗冻性(F);导热系数(绝热性能);体积密度;6.亲水性;憎水性;润湿角;耐水性(软化系数K P);含水率;7.导热系数;导热系数影响因素(化,显;P;W);比热容;材料热容量的意义:热容量大,温度稳定8.强度;强度等级;比强度;强度试验影响因素:试件尺寸、高宽比、表面粗糙度、加荷速度、温度湿度9.弹性;塑性;韧性;脆性;硬度;磨损;磨耗10.耐久性的概念与包括的内容第二章气硬性胶凝材料1.气硬性(水硬性)胶凝材料;生石膏(2);建筑石膏与高强度石膏;建筑石膏的凝结、硬化;2.生石灰、熟石灰、石灰膏;欠火石灰与过火石灰;陈伏;石灰的凝结、硬化过程;石灰、石膏的特性比较;3.水玻璃的化学式;水玻璃模数;水玻璃模数与密度(浓度)对水玻璃性质的影响;水玻璃的固化剂;硬化水玻璃的性质:耐酸;耐高温第三章水泥1.硅酸盐水泥生产的原料与主要生产环节2.硅酸盐水泥的定义;熟料矿物+石膏(4+1);3. 4矿物水化产物、水化特性;石膏的作用(无:速;合适;多:水化硫铝酸钙腐蚀);4.水泥石组成:凝胶体(2),晶体(3);未水化水泥颗粒;毛细孔;5.水泥强度影响因素:W/C;时间,温度、湿度;硅酸盐水泥强度等级(6)6.水泥的初凝与终凝;细度测定:硅酸盐水泥(比表面)、其他水泥(筛分析法);水泥的安定性:f-CaO, f-MgO,SO37.水泥的腐蚀:软水、镁盐、碳酸腐蚀(CH);硫酸盐腐蚀(C3A、Aft);防止腐蚀措施:合适水泥,CH、C3A 少,密实,表面涂层;8.活性混合材与非活性混合材;活性混合材种类;激发剂(石膏,CH);活性混合材在激发剂作用下的水化;二次反应9.硅酸盐水泥、普通硅酸盐水泥特点;矿渣(耐热好,抗渗差)、火山灰(抗渗好,干裂)、粉煤灰(收缩小,泌水大、早强低);水泥的选择:根据环境与工程要求合理选择水泥10.其他水泥:铝酸盐水泥第四章混凝土1.混凝土的分类与基本要求(强,和,耐,经);2.骨料:含泥量、泥块含量对混凝土的影响(干缩,强度);含水状态(全干,气干,饱和面干,湿润);坚固性;3.细骨料:细度模数定义与计算;有害杂质种类与危害;级配区(3)界限0.63mm4.粗骨料:最大粒径;颗粒级配,针片状;表面粗糙度;强度测定(2);压碎指标小、强度大;骨料分类0.16~5mm5.水泥强度等级与混凝土强度等级关系:1.5~26.混凝土的和易性/工作性:流动性;粘聚性(离析);保水性(泌水)7.混凝土和易性测定方法:坍落度、维勃试验8.和易性的影响因素:W大、坍落度大;W/C大小影响水泥浆体的稠度、W一定时,在一定范围内W/C变化对坍落度影响不大(恒定用水量法则);合理砂率;骨料方面;水泥品种(标准稠度用水量);时间与温度9. 混凝土立方抗压强度f cu测定;100mm(0.95);温度20℃±2℃10. f cu,k:C2011.混凝土强度的影响因素:f cu=Af c(C/W-B);A、B(骨料);令期;温湿度;密实度;提高强度措施:12.混凝土的变形:水泥化学收缩;干缩湿胀;温度变形;碳化收缩13.干缩影响因素:W;W/C;骨料;水泥品种;湿度14.弹性模量:棱柱体抗压强度40%时的割线模量E h;15.弹性模量影响因素:强度、湿度、C少、E大;蒸养混凝土低;16.徐变;瞬时恢复、徐变恢复、残余变形17.徐变影响因素:W,W/C大、徐变大;骨料级配好、D m大、E大,徐变小18.混凝土的耐久性:抗渗性、抗冻性、环境侵蚀、碳化、碱骨料反应19.抗渗性P(6):W/C;骨料级配、D m;水泥品种;养护质量;引气剂20.抗冻性F:W/C;引气剂;含水状态21.碳化:W/C;C;水泥品种;密实性22.碳化影响:钢筋锈蚀;开裂;表面硬化以上11~22题均可以用标准答案微调后解答。

土木工程施工期末考试复习要点

土方工程施工内容有:场地平整;开挖沟槽、基坑;土方回填与压实土的最初可松性系数K S 是计算挖掘机械生产率、运土车辆数量及弃土坑容积的重要参数,最后可松性系数K ,S 是计算场地平整标高及填方所需的挖方体积等的重要参 数。

场地设计标高H 0的调整:土的可松性影响;场内挖方和填方的影响;场地泄水坡度的影响基坑挖好后不能立即进入下道工序时,应预留15(人工)~30cm (机械)一层土不挖,待下道工序开始前再挖至设计标高,以防止持力层土壤被阳光曝晒或雨水浸泡。

土壁的稳定主要是由土体内磨擦阻力和粘结力来保持平衡的.一旦土体失去平衡,土体就会塌方,造成土壁塌方的原因 ⑴ 边坡过陡;⑵ 雨水、地下水渗入基坑;⑶ 基坑上口边缘堆载过大;⑷ 土方开挖顺序、方法未遵守“从上至下、分层开挖;开槽支撑、先撑后挖"的原则。

当基坑较深、地下水位较高且未施工降水时,采用板桩作为支护结构,既可挡土、防水,还可防止流砂的发生.板桩支撑可分为无锚板桩(悬臂式板桩)和有锚板桩两大类。

基坑开挖时,流入坑内的地下水和地表水如不及时排除,会使施工条件恶化、造成土壁塌方,亦会降低地基的承载力。

施工排水可分为明排水法和人工降低地下水位法两种。

在细砂或粉砂土层的基坑开挖时,地下水位以下的土在动水压力的推动下极易失去稳定,随着地下水涌入基坑。

称为流砂现象。

流砂发生后,土完全丧失承载力,土体边挖边冒,施工条件极端恶化,基坑难以达到设计深度。

严重时会引起基坑边坡塌方,临近建筑物出现下沉、倾斜甚至倒塌。

流砂防治:⑴ 防治原则:“治流砂必先治水”。

流砂防治的主要途径一是减小或平衡动水压力;二是截住地下水流;三是改变动水压力的方向。

(2)防治方法:枯水期施工;打板桩;水中挖土;人工降低地下水位;抢挖并抛大石块法大面积施工区可采用2~3台推土机并列推土,减少土的散失量而增大推土量,提高生产率。

回填土含水量过大过小都难以夯压密实,当土壤在最佳含水量的条件下压实时,能获得最大的密实度。

同济施工复习重点

《建筑工程施工》复习提纲一、名词解释(4题,12分)1.轴线投测p132.逆作法p89.1653.堆载预压法p534.强夯法p555.复合地基p566.水泥土搅拌桩复合地基p567.注浆加固578.混凝土的浇筑温度p1789.温度后浇带17910.混凝土布料机11.分件吊装法23212.综合吊装法23313.大跨度空间钢结构安装的“分条(分块)安装法”24014.大跨度空间钢结构安装的“高空滑移法”24215.大跨度空间钢结构安装的“整体提升法”24516.超高层结构施工用“整体提升钢平台体系”251二、简答题(6~8题,48分)1.一般建筑物主轴线的测设方法。

1)根据现有建筑物测设主轴线2)根据建筑红线测设主轴线3)根据建筑方格网测设主轴线4)根据施工控制网测设主轴线1.极坐标法2.角度交会法2.脚手架结构设计中需计算的项目;脚手架计算中不同情况所选用的荷载组合及相应荷载分项系数的取值。

脚手架计算中要:1.纵横向水平杆等受弯构件的强度计算和连接扣件的抗滑承载力计算2.立杆的稳定性计算3.连墙件的强度、稳定性和连接强度的计算4.临时结构中其他构件的力学计算、截面设计和连接设计5.立杆地基承载力计算不同情况的荷载组合:1.纵横向水平杆强度与变形:永久荷载+施工荷载2.脚手架立杆地基承载力:永久荷载+施工荷载型钢悬挑梁的强度、稳定与变形:永久荷载+0.9(施工荷载+风荷载)3.立杆稳定:永久荷载+可变荷载(不包含风荷载)或:永久荷载+0.9可变荷载+0.9风荷载4.连墙件强度与稳定:单排架:风荷载+2.0kN双排架:风荷载+3.0kN3.沉降控制复合桩基(预制小方桩)的适用范围,设计内容和步骤。

1.适用范围:在软土地区多层建筑中,有时天然地基的承载力可以满足要求,但往往软弱下卧层的厚度较大或压缩模量很小,导致建筑的沉降量过大,并易发生不均匀沉降。

在这种情况下,可采用沉降控制复合桩基。

2.设计内容:a)桩长,b)桩身截面,由桩身强度确定的单桩允许承载力Nd与地基土对桩的极限支撑力Qu二者数值基本相等的要求选择桩身截面尺寸c)承台设计,1.承台面积:外荷载全部由承台单独承担2.承台布置:按上部荷载重心和承台形心相重合2.桩的数量,d)最终沉降计算1.外荷载由桩承担2.外荷载由桩、承台共同承担e)桩的布置f)复合桩基承载力4.沉降控制复合桩基(预制小方桩)用桩数量的确定方法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
