工程签证单有效的填写方式
工程签证单如何填写

涉及费用签证的填写要有利于计价,方便结算不同计价模式下填列的内容要注意:如果有签证结算协议,填列内容要与协议约定的计价口径一致;如无签证协议,按原合同计价条款或参考原协议计价方式计价,另外签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
各种合同类型的签证内容可调价格合同至少要签到量,固定价格合同至少要签到量、单价;成本加酬金合同至少要签到工、料(材料规格要注明)、机(机械台班配合人工费用)、费。
如能附图的尽量附图。
另外签证中还要注明税前造价或税后造价。
同时注意以下填写内容的优先次序:1、能直接签总价的最好不要签单价;(金额特别大的除外)2、能够直接签单价的最好不要签工程量;3、能够直接签结果的(包括直接签工程量的)最好不要签事实;4、能够签文字说明的最好不要附图;其它需要填列的内容主要有:何时、何地、何因;工作内容;组织设计(人工、机械);工程量(有数量和计算式必要时附图);有无甲供材料。
签证的描述要求客观、准确,隐蔽签证要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况,如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图。
施工以外的现场签证,必须写明时间、地点、事由、几何尺寸和原始数据,不能笼统的签注工程量和工程造价。
签证发生后应根据合同规定及时处理,审核应严格执行国家定额及相关规定。
签证单要分日期和编号分别列入结算。
非一事一签的签证或图纸会审纪要,一张资料中涉及到多个事项,在编制此单结算时,还要注明“第X 条”以便清楚。
低价中标后必须注意勤签证;当发生诸如合同变更,合同中没有具体约定,合同约定前后矛盾,对方违约等情况时,需要及时办理费用签证、工期签证或费用加工期签证。
如何对待业主拒签乙方所填写的签证内容貌应使不在现场的人员能过看签证也能知道具体事件发生的内容,最好使其有一种身临其境的感觉,不会给人造成模糊概念。
在编制签证之前,首先要熟悉合同的有关约定,针对重点问题展开签证理由。
工程量签证单范本

工程量签证单范本1.工程签证单的一般范文格式工程签证单的一般范文格式:二、工程签证单的简单介绍:工程签证按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
通俗的解释工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就合同价款之外的费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
三、分类:1、现场经济签证包括:零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运拆除用工等。
零星工程临时设施增补项目。
隐蔽工程签证。
窝工、非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
议价材料价格认价单。
结算资料汇编规定允许计取议价材差的材料,需要在施工前确定材料价格。
其它需要签证的费用。
2工期签证包括停水、停电签证;非施工单位原因停工造成的工期拖延。
扩展材料:签证七原则1、准确计算原则:如工程量签证要尽可能做到详细、准确计算工程量,凡是可明确计算工程量套综合单价(或定额单价)的内容,一般只能签工程量而不能签人工工日和机械台班数量。
2、实事求是原则:如无法套用综合单价(或定额单价)计算工程量的内容,可只签所发生的人工工日或机械台班数量,但应严格把握,实际发生多少签多少,不得将其他因素考虑进去以增大数量进行补偿。
3、及时处理原则:现场签证不论是承包商,还是业主均应抓紧时间及时处理,以免由于时过境迁而引起不必要的纠纷,且可避免现场签证日期与实际情况不符的现象产生。
4、避免重复原则:在办理签证时,必须注意签证单上的内容与合同承诺、设计图纸、预算定额、费用定额、预算定额计价、工程量清单计价等所包含的内容是否有重复,对重复项目内容不得再计算签证费用。
5、废料回收原则:因现场签证中许多是障碍物拆除和措施性工程,所以,凡是拆除和措施性工程中发生的材料或设备需要回收的(不回收的需注明),应签明回收单位,并由回收单位出具证明。
工程签证单表格范本完整版

NO.
工程现场签证单(监理)
注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)
( 项目部月)
工程名称:制单日期:年
验收人:制单人:
注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,
项目部、经营部、分包方各执一份。
现场签证单(范本)
施工单位:XXXXXXXXX公司编号:202x-日期-当天编
注:本签证单一式六份,建设单位、监理单位、施工单位各二份。
现场签证原始记录
建设单位: XXXXXXXXX公司
施工单位: XXXXXXX公司签证单编号:201x-日期-当
现场工程量确认单
工程签证核价单。
工程签证单土方外运

工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程签证单表格范本完整版

NO.工程现场签证单(监理)注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)(项目部月)注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,项目部、经营部、分包方各执一份。
现场签证单(范本)注:本签证单一式六份,建设单位、监理单位、施工单位各二份。
现场签证原始记录建设单位:XXXXXXXXX公司现场工程量确认单工程签证核价单第页共页劳动合同用人单位名称劳动者姓名宁波市劳动和社会保障局使用说明一、甲乙双方订立劳动合同,应当遵循合法、公平、平等自愿、协商一致、诚实信用的原则。
二、双方在签订合同时,应仔细阅读合同书。
合同内容应协商一致后填写,合同中的空栏,必须填写清楚,不须填写的空栏请打上“/".本合同中的选择项目,只能选择一项填入确定的空格中.三、本合同必须由用人单位(甲方)的法定代表人(或委托代理人)和职工(乙方)本人签名(盖章),并加盖用人单位印章方为有效。
四、本合同的未尽事宜,可在“其它事项的约定"中列明,或另行签订补充协议。
另行签订的补充协议,作为本合同的附件,与本合同一并履行。
五、本合同请用黑墨水或蓝黑墨水填写,字迹清楚、文字简练、准确,不得涂改。
劳动合同甲方(用人单位)名称:法定代表人(或主要负责人):所在地址:乙方(劳动者)姓名: 文化程度:身份证号码:家庭地址:现居住地址:根据《中华人民共和国劳动法》、《中华人民共和国劳动合同法》(以下简称《劳动合同法》)等相关法律、法规和规章的规定,甲乙双方本着自愿、平等的原则,经协商同意订立本合同,并共同遵守履行。
一、合同期限劳动合同期限按下列第( )项确定A。
本合同为固定期限劳动合同,合同期从年月日起至年月日止,其中试用期为个月,即从年月日起至年月日止;B.本合同为无固定期限劳动合同,合同期从年月日起至符合法定终止时间止,其中试用期为个月,即从年月日起至年月日止;C.本合同为以完成一定工作任务为期限的劳动合同,合同期从年月日起至工作任务完成即行终止.若乙方实际用工起始时间与本合同约定起始时间不一致,以实际用工之日为本合同起始时间。

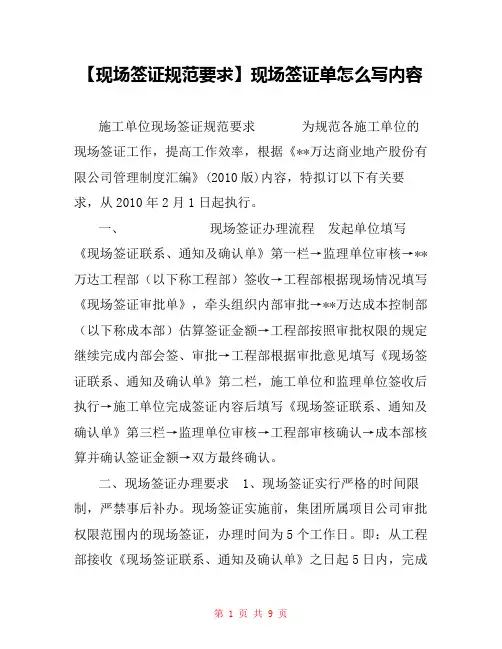

【现场签证规范要求】现场签证单怎么写内容

【现场签证规范要求】现场签证单怎么写内容施工单位现场签证规范要求为规范各施工单位的现场签证工作,提高工作效率,根据《**万达商业地产股份有限公司管理制度汇编》(2010版)内容,特拟订以下有关要求,从2010年2月1日起执行。
一、现场签证办理流程发起单位填写《现场签证联系、通知及确认单》第一栏→监理单位审核→**万达工程部(以下称工程部)签收→工程部根据现场情况填写《现场签证审批单》,牵头组织内部审批→**万达成本控制部(以下称成本部)估算签证金额→工程部按照审批权限的规定继续完成内部会签、审批→工程部根据审批意见填写《现场签证联系、通知及确认单》第二栏,施工单位和监理单位签收后执行→施工单位完成签证内容后填写《现场签证联系、通知及确认单》第三栏→监理单位审核→工程部审核确认→成本部核算并确认签证金额→双方最终确认。
二、现场签证办理要求 1、现场签证实行严格的时间限制,严禁事后补办。
现场签证实施前,集团所属项目公司审批权限范围内的现场签证,办理时间为5个工作日。
即:从工程部接收《现场签证联系、通知及确认单》之日起5日内,完成内部审批单的审批。
现场签证实施后,工程部、成本控制部、监理单位、施工单位对每月25日前已实施完毕的现场签证进行确认,即:每月25日前对已经发生的签证变更,完成《现场签证确认单》的签署。
按集团要求,必须“月结月清”,未经确认的现场签证在工程结算时不予考虑。
2、在《现场签证联系、通知及确认单》中,各方的接收人应为一名经授权的固定人员,此人签字仅代表收到该文件,不对文件中的内容进行确认,各方最终的签批人应为合同规定的业主代表、承包商代表和总监。
三、现场签证填写要求 1、《现场签证联系、通知及确认单》前三行 1.1、编号清晰统一,不得出现间断。
鉴于本工程地块较多,总包可采用:合同编号-QZ-地块名称的大写字母-专业-流水号,如大商业土建工程第26号签证,签证编号则应为:TSWD-GC-009- QZ-A-TJ-026 , D地块安装第5份签证,则为TSWD-GC-009- QZ-D-AZ-005,以此类推,顺序办理,其中酒店为 B1,B区住宅为B2。
工程现场签证单-2013-6-19

工程现场签证单编号:镇海新城B2-1地块建设单位:宁波市镇海区住房发展投资开发有限公司监理单位:镇海永安建设工程监理有限公司设计单位:宁波东方建筑设计研究院有限公司施工单位:宁波住宅建设集团股份有限公司说明:1、本签证单是工程结算依据之一,用于现场图纸和联系单以外的工程量增加或减少,现场人员务必按实填写和上报。
2、本签证单签章齐全,并且必须在事前签发有效,除特殊情况下,建设单位项目负责人或法人计可外,事后签发一律不能参加结算。
3、本签证单一式五份:施工单位两份,监理单位一份,建设单位预算员一份,建设单位项目部保管一份。
工程现场签证单编号:镇海新城B2-1地块建设单位:宁波市镇海区住房发展投资开发有限公司监理单位:镇海永安建设工程监理有限公司设计单位:宁波东方建筑设计研究院有限公司施工单位:宁波住宅建设集团股份有限公司1、本签证单是工程结算依据之一,用于现场图纸和联系单以外的工程量增加或减少,现场人员务必按实填写和上报。
2、本签证单签章齐全,并且必须在事前签发有效,除特殊情况下,建设单位项目负责人或法人计可外,事后签发一律不能参加结算。
3、本签证单一式五份:施工单位两份,监理单位一份,建设单位预算员一份,建设单位项目部保管一份。
工程现场签证单编号:镇海新城B2-1地块建设单位:宁波市镇海区住房发展投资开发有限公司监理单位:镇海永安建设工程监理有限公司设计单位:宁波东方建筑设计研究院有限公司施工单位:宁波住宅建设集团股份有限公司说明:1、本签证单是工程结算依据之一,用于现场图纸和联系单以外的工程量增加或减少,现场人员务必按实填写和上报。
2、本签证单签章齐全,并且必须在事前签发有效,除特殊情况下,建设单位项目负责人或法人计可外,事后签发一律不能参加结算。
3、本签证单一式五份:施工单位两份,监理单位一份,建设单位预算员一份,建设单位项目部保管一份。
工程现场签证单编号:镇海新城B2-1地块建设单位:宁波市镇海区住房发展投资开发有限公司监理单位:镇海永安建设工程监理有限公司设计单位:宁波东方建筑设计研究院有限公司施工单位:宁波住宅建设集团股份有限公司说明:1、本签证单是工程结算依据之一,用于现场图纸和联系单以外的工程量增加或减少,现场人员务必按实填写和上报。
管道工程现场签证单

管道工程现场签证单1. 签证单的目的本签证单旨在记录并确认管道工程现场的工作变更或调整。
通过填写此签证单,可以确保所有相关方对变更或调整有明确的了解,并做出相应的调整和协调。
2. 签证单的内容- 工程项目基本信息:- 项目名称:- 施工地点:- 施工单位:- 建设单位:- 监理单位:- 签证单编号:- 签证发起方:- 签证接收方:- 签证日期:- 签证内容:- 变更或调整的具体部分:- 影响的工作范围:- 影响的工作进度:- 相关文件或图纸变更:- 其他需要说明的事项:- 签字确认:- 签证发起方代表签字:- 签证接收方代表签字:3. 签证单的流程- 签证发起方填写签证单并提供相关文件或图纸变更。
- 签证发起方和签证接收方共同确认变更或调整的内容和影响。
- 签证发起方和签证接收方代表签字确认。
- 签证单存档并通知相关方。
4. 签证单的重要性使用签证单可以有效管理管道工程现场的变更和调整,保证工作进度和质量的控制。
签证单的填写和确认过程使得所有相关方在变更或调整发生时都能及时了解并做出相应的协调和调整。
签证单也可以作为后续工作的依据,避免纠纷和误解的发生。
5. 注意事项- 签证单应在变更或调整发生后及时填写和确认。
- 签证单应详细和准确记录变更或调整的内容和影响,避免模糊和歧义。
- 签证单上的签字应由合法授权代表进行,确保有效性和真实性。
以上为管道工程现场签证单的内容和重要性。
通过合理的使用签证单,可以更好地管理和控制工程项目的变更和调整,确保工程质量和进度的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程签证单有效的填写方式
1、认真对待甲方拒签。
乙方所填写的签证内容应使不在现场的人员通过看签证单也能知道具体事件发生的内容,最好使其有一种身临其境的感觉,不会给别人造成模糊概念。
在编制签证之前,首先要熟悉合同的有关约定,针对重点问题展开签证理由。
同时,应当站在对方的角度来考虑陈述理由和罗列签证内容,这样既容易获得签证,又使签证人感觉不用承担风险,只有这样,对方才会容易接受并签证,否则,对方会不愿意接受而拒签。
如果遇到对方有意不讲道理地拒签,实践中可以采用收发文的形式送达甲方。
不需要逼迫甲方在签证单上签字,只需要在收发文本上签字,这样就可以证明甲方已经收到我方的发文,如果甲方不在签证单上签字,但超过法定时间,签证自动生效。
2、各种合同类型签证内容。
可调价格合同至少要签到量;固定单价合同至少要签到量、单价;固定总价合同同至少要签到量、价、费;成本加酬金合同同至少要签到工、料(材料规格要注明)、机(机械台班配合人工问题)、费。
如能附图的尽量附图。
另外签证中还要注明列入税前造价或税后造价。
同时要注意以下填写内容优先次序:a、能够直接签总价的最好不要签单价;b、能够直接签单价的最好不要签工程量;c、能够直接签结果(包括直接签工程量)的最好不要签事实;d、能够签文字形式的最好不要附图。
3、涉及费用签证的填写要有利于计价,方便结算。
不同计价模式下填列的内容要注意:如果有签证结算协议,填列内容要与协议约定计价口径一致;如无签证协议,按原合同计价条款或参考原协议计价方式计价。
再有,签证的方式要尽量围绕计价依据(如定额)的计算规则办理。
4、其他需要填列的内容。
主要有:何时、何地、何因;工作内容;****设计(人工、机械);工程量(有数量和计算式,必要时附图);有无甲供材料。
签证的描述要求客观,准确,隐蔽签证要以图纸为依据,标明被隐蔽部位、项目和工艺、质量完成情况,如果被隐蔽部位工程量在图纸上不确定,还要标明几何尺寸,并附上简图。
施工以外的现场签证,必须写明时间、地点、事由、几何尺寸或原始数据,不能笼统地签注工程量和工程造价。
签证发生后应根据合同规定及时处理,审核应严格执行国家定额及相关规定。
签证单要分日期或编号分别列入结算。
非一事一签的签证或图纸会审纪要,一张资料中涉及到多个事项,在编制此单结算时,还要注明“第x条”,以便清楚。
低价中标后必须注意勤签证;当发生诸如合同变更、合同中没有具体约定、合同约定前后矛盾、对方违约等情况时,需要及时办理费用签证、工期签证或者费用+工期签证(完)
