PVC耐根穿刺防水施工方案
耐根穿刺防水卷材施工工艺

1、耐根穿刺防水卷材施工工艺工艺流程1:阴阳角倒圆弧制作工艺流程2:基层处理施工内容:阴阳角制作倒圆弧。
施工内容:抛丸处理基层控制标准:基层阴阳角制作了r=100mm的圆角控制标准:板面基层浮浆清理干净工艺流程3:板面吹灰工艺流程4:板面裂缝、孔洞封堵施工内容:板面浮灰清理。
施工内容:裂缝孔洞封堵。
控制标准:用鼓风机将板面灰尘、石子、钢珠清理干净。
裂缝、孔洞下凿1~2cm后用非固化沥青封堵,并用玻纤网网格布覆盖加强工艺流程5:转角、变形缝、施工缝、穿墙管细部处理施工内容:转角、穿墙管、后浇带细部处理控制标准:1、穿墙管:穿墙管跟应进行抹灰处理,并涂刷非固化橡胶沥青防水涂料,然后用耐根穿刺自粘防水卷材进行包裹,密封严实。
2、阴阳角、后浇带处设置附加层,附加层在立面及平面各250mm,女儿墙泛水收口处必须采用金属压条密封处理,地下室顶板防水层泛水高度高出种植土500mm。
工艺流程6:防水涂料加热及涂刷施工内容:防水涂料加热及涂刷控制标准:1、施工前应将非固化橡胶沥青防水涂料放在加热设备中加热呈液体状态,达到规定的热用温度时才能施工,手工刮涂的加热温度≥150℃。
非固化橡胶沥青防水涂料随用随热,严禁采用温度不达标的非固化橡胶沥青防水涂料刮涂施工;2、将加热融化后的非固化沥青防水涂料用刮涂方法均匀的刮涂于基层上, 非固化沥青每次刮涂的宽度应比耐根穿刺防水卷材宽100mm,非固化沥青刮涂施工一次成型,刮涂厚度为2mm。
在铺贴耐根穿刺防水卷材前采用针测法检测涂层厚度,若出现如厚度不达2mm或局部存在缺陷处,则用抹子取一些涂料,以刮涂的方式将其补上。
针测法检测产生的真眼需重新刮涂,做加强处理。
非固化沥青刮涂施工应于相邻非固化沥青完全搭接,形成整体;工艺流程7:防水卷材铺设施工内容:防水卷材铺设控制标准:1、刮涂非固化沥青防水涂料后3min内滚铺耐根穿刺防水卷材,然后采用专用刮板轻刮卷材表面,排出内部空气,使卷材与非固化沥青防水涂料牢固的粘接在一起。
耐根穿刺防水卷材施工方案(1)

耐根穿刺防水卷材施工方案(1)耐根穿刺防水卷材在现代建筑施工中扮演着非常重要的角色。
其特性包括防水、耐根穿刺等,使其成为建筑工程施工中常用的材料之一。
本文将介绍耐根穿刺防水卷材的施工方案,帮助施工人员更好地理解和使用该材料。
材料准备在进行耐根穿刺防水卷材的施工前,首先需要准备好必要的材料和工具。
常见的材料包括耐根穿刺防水卷材、面漆、底漆等。
工具包括刷子、滚筒、扒刀等。
确保材料质量符合要求,工具完好无损。
施工准备在施工前,需要对施工现场进行准备工作。
清理施工区域,确保表面平整干净。
对施工材料进行检查,确认无损坏。
根据设计要求,确定施工方案和施工顺序。
施工步骤1.底漆处理在施工区域涂刷底漆,提高基层和耐根穿刺防水卷材的附着力,增加防水效果。
2.耐根穿刺防水卷材铺设将耐根穿刺防水卷材铺设在经过底漆处理的基层上,并采用专用工具将其平整、牢固地固定在基层表面。
3.卷材接缝处理对耐根穿刺防水卷材的接缝进行处理,确保接缝处无缝隙,经过处理后的接缝牢固耐用。
4.涂刷面漆在铺设完耐根穿刺防水卷材后,需涂刷面漆,增加整体防水性能和美观度。
施工质量检验完成施工后,需要进行质量检验,确保施工质量符合要求。
主要检查项目包括接缝处理是否到位、防水效果是否良好等。
施工注意事项1.施工时应注意安全,严格遵守相关施工规范和要求。
2.施工过程中应注意保护环境,避免污染土壤和水源。
3.施工时需密切配合,协同作业,确保施工进度和质量。
通过以上施工方案,可以更好地了解耐根穿刺防水卷材的施工过程和要点,帮助施工人员顺利、高效地进行施工工作。
愿本方案对耐根穿刺防水卷材的施工提供一定的帮助和指导。

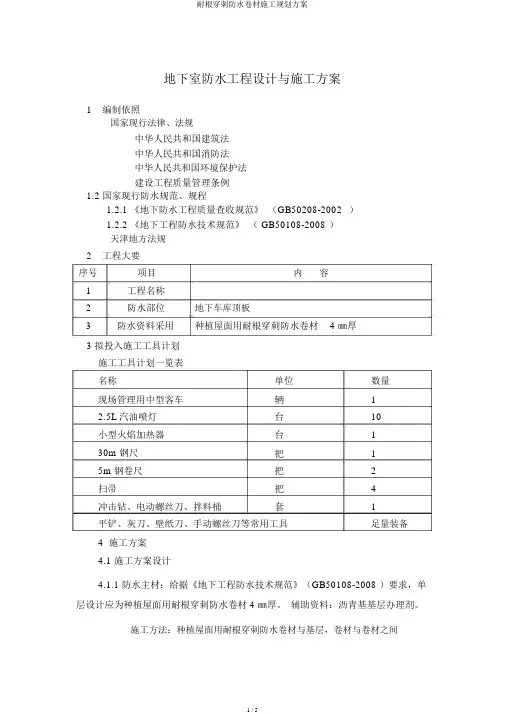

耐根穿刺防水卷材施工规划方案

地下室防水工程设计与施工方案1编制依照国家现行法律、法规中华人民共和国建筑法中华人民共和国消防法中华人民共和国环境保护法建设工程质量管理条例1.2 国家现行防水规范、规程1.2.1 《地下防水工程质量查收规范》(GB50208-2002)1.2.2 《地下工程防水技术规范》( GB50108-2008)天津地方法规2工程大要序号项目内容1工程名称2防水部位地下车库顶板3防水资料采用种植屋面用耐根穿刺防水卷材 4 ㎜厚3 拟投入施工工具计划施工工具计划一览表名称单位数量现场管理用中型客车辆12.5L 汽油喷灯台10小型火焰加热器台130m 钢尺把15m 钢卷尺把2扫帚把4冲击钻、电动螺丝刀、拌料桶套1平铲、灰刀、壁纸刀、手动螺丝刀等常用工具足量装备4 施工方案4.1 施工方案设计4.1.1 防水主材:给据《地下工程防水技术规范》(GB50108-2008 )要求,单层设计应为种植屋面用耐根穿刺防水卷材 4 ㎜厚。
辅助资料:沥青基基层办理剂。
施工方法:种植屋面用耐根穿刺防水卷材与基层,卷材与卷材之间均采用热熔满粘固定,卷材横向、纵向搭接宽度均为100mm 。
卷材施工操作流程4.2.1 工艺流程基层办理→涂刷基层办理剂→细部办理→铺贴种植屋面用耐根穿刺防水卷材→热熔焊接搭接缝→防水层查收4.2.2 操作要点及技术要求(1)基层办理:采用合适工具将基层干净。
(2)涂刷基层办理剂:在平展齐净的防水层上涂刷基层办理剂,要求涂刷均匀,一次涂好,干燥 4h (以不粘脚为宜)(3)细部办理:依照《地下工程防水技术规范》(GB50108-2008 )要求,对细部简单发生漏水部位做加强办理 .阴阳角处应做成圆角,同时加铺一层 SBS 卷材,其宽度为不小于 500 ㎜ .(4)铺贴种植屋面用耐根穿刺防水卷材:待卷材初步端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材,使喷灯距卷材及基层加热处推行往来移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料刹时分别),应加热均匀,不得过分加热或烧穿卷材。
聚乙烯PVC防水施工方案

聚乙烯PVC防水施工方案一、编制依据:GB50207-2002《屋面工程质量验收规范》GJJ62-95《房屋渗漏修缮技术规范》GB50108-2001《地下防水工程技术规范》GB50208-2002《地下防水工程质量验收规范》二、工程概况:1、高层屋面防水面积约1400㎡(总计约4800㎡)采用聚氯乙烯PVC2㎜厚外露加强型防根刺防水卷材。
2、地下车库顶板防水面积约4000㎡(总计约13000㎡)采用聚氯乙烯非外露型PVC2㎜厚防根刺防水卷材。
工程名称:财智时代工程监理:工和地点:哈尔滨市道里区河松街29号三、项目组织机构2、技术准备:组织技术人员认真熟悉设计图纸,了解图纸的设计情况、功能意图、作好图纸会审工作,针对本工程特点进行质量与检察,并作好技术措施及技术交底等项前期工作。
3、材料准备:(1)、所用材料进场必须持有产品出厂合格证书和性能检验报告并符合现行国家产品标准和设计要求。
(2)、进场材料必须进行二次复验、复验合格后方可进行施工使用。
(3)、进场材料数量应达到保证连续施工。
(4)、各配套材料齐全、质量符合规定、数量满足要求。
4、现场条件准备(1)、各种预埋件、支座、管道设施已安装就位。
(2)、找平层已检查验收,质量合格、含水率符合要求>95%(屋面)(3)、气候条件能满足铺贴卷材要求见表。
四、屋面、顶板PVC防水材料性能特点:1、该卷材材具有较强的拉伸强度腐蚀能力,无毒无味,抗氧能力强,应用于地下更具有较强的耐久性。
2、表面搭接采用热风焊接工艺,基层与卷材之间采用车库顶板铺法只铺屋面采用配套专用胶条粘法,焊接后材料熔合成全封闭的防水层。
减少了当工程受到侵蚀性介质作用或振动作用时对防水层的破坏。
3、该焊接工艺能力在潮湿基面可上人,没有明水即可施工。
4、采用自动焊接设备进行施工,不仅大提高了施工效率,缩短工期,而且使施工效果稳定可靠。
技术性能:(二)施工机具(三)、卷材防水层施工技术要求:找平层质量要求:1、找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以要求找平层必须做到“五要”、“四不”、“三做到”。
自粘耐根穿刺防水卷材的施工方法

自粘耐根穿刺防水卷材的施工方法引言自粘耐根穿刺防水卷材是一种常用于建筑工程中的防水材料。
它具有良好的防水性能,能够有效地防止地下水、雨水等外界水分渗透到建筑结构中,从而保护建筑物的结构和内部设施。
本文将介绍自粘耐根穿刺防水卷材的施工方法,包括准备工作、施工步骤和注意事项等。
准备工作在施工自粘耐根穿刺防水卷材之前,需要进行以下准备工作:1. 工具和材料准备•自粘耐根穿刺防水卷材•刮板•刮涂胶•热风枪•温度计•打孔器•打孔胶•清洁工具(如扫帚、刷子等)2. 表面处理在施工前,需要对施工表面进行清理和处理,以确保表面干净、平整、无尘和无油污。
可以使用清洁工具进行清理,如扫帚清扫灰尘,刷子清除油污等。
3. 检查施工环境在施工之前,需要检查施工环境是否符合施工要求。
首先,要确保施工环境的温度在5℃以上,以保证自粘耐根穿刺防水卷材的粘结效果。
其次,要确保施工环境的湿度不超过85%,以避免卷材受潮。
最后,要检查施工环境是否有明显的积水或渗漏现象,如果有,需要先进行修复。
施工步骤下面是自粘耐根穿刺防水卷材的施工步骤:1. 卷材切割首先,根据实际需要,将自粘耐根穿刺防水卷材切割成合适的尺寸和形状。
切割时要注意保持卷材的整洁,避免切割面有毛刺或损坏。
2. 基层处理在施工前,需要对基层进行处理,以确保其平整、干燥和无尘。
可以使用刮板将基层上的凹凸不平处修补平整,然后使用刮涂胶将基层涂抹一遍,增强基层的粘结力。
3. 自粘施工将切割好的自粘耐根穿刺防水卷材铺设在基层上,注意保持卷材的平整和紧密贴合。
在贴合的同时,使用刮板将卷材表面的气泡挤出,确保卷材与基层之间的粘结牢固。
4. 热风烘烤在自粘施工完成后,使用热风枪对卷材进行烘烤,以提高其粘结效果。
烘烤时,要注意控制热风的温度和距离,避免卷材受热过度或烧焦。
5. 根部处理在自粘施工完成后,需要对卷材的根部进行处理,以增强其耐根穿刺性能。
可以使用打孔器在卷材根部打孔,然后使用打孔胶将孔洞填充,确保卷材的根部密封。
耐根穿刺防水施工方案设计

耐根穿刺防水施工方案设计车库顶板耐根穿刺防水工程项目的施工单位是谁?请提供单位地址和联系电话。
施工方案和实用标准文案如下:施工方案:1.清理车库顶板表面,确保表面平整干净。
2.使用专业防水涂料进行涂覆,涂料厚度不少于2毫米。
3.在涂覆完成后,进行质量检验,确保涂层无裂缝、无渗漏。
4.保养涂层,防止外力损伤。
实用标准文案:1.防水涂料应符合国家相关标准。
2.涂料施工应按照产品说明书进行,确保涂层厚度均匀。
3.涂层质量检验应采用专业检测设备,确保涂层质量符合要求。
4.涂层保养应按照产品说明书进行,避免外力损伤。
将卷材热熔,使其与基层牢固粘合。
2)在铺贴第一道防水卷材后,再铺贴一道耐根穿刺防水卷材,确保防水效果。
⑤热熔封边:使用单头专用热熔封边机,将卷材边缘热熔封边,确保防水层无漏水情况。
⑥排水板、网格、土工布:在防水层上铺设排水板、网格和土工布,增强防水层的承载能力和耐久性。
⑦检查、验收:施工完成后,进行检查和验收,确保防水层无漏水、无气泡、无损坏等问题。
⑧成品保护:防水层施工完成后,应进行成品保护,防止施工过程中的损坏和外界因素的影响。
三、施工注意事项1、施工前应仔细检查材料和机具,确保无损坏、无缺陷。
2、施工过程中应注意安全,特别是热熔施工时应注意防火、防爆。
3、施工现场应保持清洁、整洁,防止施工过程中的杂物、灰尘等污染防水层。
4、施工完成后,应及时清理施工现场,保持环境整洁。
5、防水层施工完成后,应进行验收,并按照规定进行成品保护,确保防水层的质量和使用寿命。
实用标准文案:车库顶板耐根穿刺防水施工方案设计依据及原则:1.1、本施工方案依据《建筑工程施工质量验收统一标准》(GB-2008)、《屋面工程防水技术规范》(GB-2008)和《屋面防水工程质量验收规范》(GB-2011)制定。
卷材施工工艺:2.1、本方案选用3mm+4mm耐根穿刺防水卷材,并采用热融法施工。
2.2、施工机具准备包括基层清理工具、铺贴卷材工具和热熔施工机具等。
耐根穿刺种植屋面高密度聚乙烯排水保护板铺设施工工法

耐根穿刺种植屋面高密度聚乙烯排水保护板铺设施工工法耐根穿刺种植屋面高密度聚乙烯排水保护板铺设施工工法一、前言耐根穿刺种植屋面高密度聚乙烯排水保护板铺设施工工法是一种用于屋面绿化的新型施工工法。
它以高密度聚乙烯排水保护板为核心材料,通过特殊的铺设工艺和技术措施,能够有效防止根系对屋面构造物的损害,同时实现优良的排水效果,适应了屋面绿化的需求。
二、工法特点该工法具有以下几个特点:1. 提供优异的耐根穿刺性能,能有效防止根系对屋面构造物的侵害。
2. 具备良好的排水性能,能够快速将屋面积水导出。
3. 整体结构轻便,施工方便,不增加屋面承载负荷。
4. 具有优良的耐化学性能,能够抵御酸碱等化学物质的腐蚀。
5. 适用于各类建筑屋面,具有广泛的适应性。
三、适应范围该工法适用于一般民用建筑和工业建筑的屋面绿化工程,特别适合在有树木种植需求的屋面上使用。
它可以广泛应用于屋面花园、室外空中花园、别墅屋顶绿化等项目。
四、工艺原理在施工工法与实际工程之间的联系中,我们采取了如下的技术措施来保证工法的稳定和实际应用的效果。
1. 布局设计:根据实际情况确定屋面绿化的布局,合理安排高密度聚乙烯排水保护板的铺设位置。
2. 预处理:在施工前对屋面进行清洁、修补等处理,以保证施工质量。
3. 防水层施工:在屋面铺设防水膜后,进行高密度聚乙烯排水保护板的铺设。
4. 种植层施工:在高密度聚乙烯排水保护板上进行土壤、草皮或其他植被的种植工作。
5. 管道与设备安装:根据实际需要进行屋面排水设备和喷灌系统的布置和安装。
五、施工工艺1. 清洁屋面。
2. 检查并修补屋面防水层。
3. 铺设高密度聚乙烯排水保护板,采用耐力胶粘剂粘贴固定。
4. 对接板与板之间采用热融熔连接。
5. 进行排水测试和调整。
6. 铺设种植层材料,如土壤和草皮。
7. 安装排水设备和喷灌系统。
8. 进行种植和养护工作。
六、劳动组织根据工程实际情况,合理组织施工人员,包括技术人员、工人和管理人员,确保施工进度和质量。
pvc防水卷材施工方案

PVC防水卷材施工方案1. 引言PVC防水卷材作为一种防水材料,在建筑工程中起到了重要的作用。
本文将介绍PVC防水卷材的施工方案,包括准备工作、施工方法、注意事项等内容,为工程人员提供参考。
2. 准备工作在进行PVC防水卷材施工之前,需要做好以下准备工作:2.1 施工材料和工具准备•PVC防水卷材:根据工程需要选择合适的规格和类型的PVC防水卷材。
•环保胶水:用于粘贴和固定PVC防水卷材。
•封边胶:用于处理卷材的边缘部分,增强密封性能。
•切割工具:如刀片、刀具等,用于对卷材进行切割和加工。
•打磨工具:用于处理卷材的表面,提高粘结效果。
•毛刷和刷子:用于涂抹环保胶水和封边胶。
2.2 表面准备工作在施工之前,需要对基层进行表面准备工作,具体步骤如下: 1. 清理基层表面的灰尘、泥土等杂物。
2. 处理基层表面的凹坑或裂缝,确保基层平整。
3. 检查基层是否有漏水现象,必要时进行修补。
4. 确保基层表面干燥、平整、无明显污染和起鼓等现象。
3. 施工方法PVC防水卷材的施工方法包括以下几个步骤:3.1 PVC防水卷材的铺设1.将PVC防水卷材按照所需长度和宽度进行切割。
2.在铺设之前,用毛刷和刷子将基层涂抹一层环保胶水,保持基层表面湿润。
3.将PVC防水卷材平铺在基层上,并利用木板或重物等固定卷材,使其保持水平。
4.搭接两片卷材的接口处,一般要求搭接长度为100mm,用切割工具切割出搭接形状,并涂抹环保胶水,确保接口处的密封性能。
5.根据需要,对PVC防水卷材的边缘部分进行处理,涂抹封边胶,增加防水效果。
3.2 焊接处理1.使用专用的PVC焊接机进行焊接处理。
将焊接机预热至适当温度。
2.按照焊接机的操作说明,将焊接机的热喷嘴与PVC防水卷材的接缝处接触,进行焊接处理。
3.焊接过程中,要保持焊接机平稳移动,确保焊接质量。
4.完成焊接后,用刮刀清理焊接处的余料,确保焊接处的平整。
3.3 完善施工细节1.在施工过程中,要注意防水卷材的保护,避免其与锋利的物体接触,防止损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
PVC内增强型防水卷材(ZPV耐根穿刺防水卷材)目录一方案二材料介绍三施工工艺四质量控制措施五质量控制网络六工期和工程进度保证措施七安全文明施工和环境保护措施八保修承诺一推荐方案根据设计防水方案,依据《地下工程防水技术规范》GB50108-2008;《地下防水工程质量验收规范》GB50208-2011的要求,我公司对该工程各部位防水构造进行优化建议,推荐使用ZPV覆布防水卷材和排水板组合施工,ZPV防水卷材采用满粘的施工工艺,防排组合,使其达到完美的防水效果。
二推荐材料介绍ZPV耐根穿刺防水卷材欧西建科ZPV耐根穿刺系列防水卷材是针对种植屋面防水而设计的一种独特的防水卷材。
其卷材采用特定的配方技术,以聚合物聚氯乙烯为主要材料,以聚酯内增强加工而成。
它与其它防水材料比较,具有极大的增强耐根刺性能,确保防水层不会被植物根尖破坏;卷材之间焊接结合,符合国际欧美种植屋面系统耐根穿刺产品规定。
耐根穿刺与防水紧密结合,达到完美的防水阻根效果。
该产品符合JC/T1075-2008《种植屋面用耐根穿刺防水卷材》行业标准。
1 产品特点1、网格内增强,极大的增加其耐根穿刺性能,确保防水层不会被植物根尖破坏;2、采用环保自粘胶层,进一步满足施工的要求,可采用湿铺法,直接铺设到水泥砂浆上,使之与水泥砂浆紧密结合,达到完美的防水阻根效果;具有很高的化学稳定性,耐化学侵蚀性能优良,满足于各种领域的防水;较大的抗拉强度,有效的保证了防水工程的质量;极佳的弹性、脆性低、热变性小;环保无毒,配方中采用的材料均为无毒环保材料。
2 应用领域专门应用于屋顶花园,种植屋面,车库顶板,市政绿化等各种绿化防水工程。
3 规格型号341 阻根宝ZPV防水卷材的施工方法有:机械固定法、满粘法、空铺法三种方法。
接缝一般采用热风焊接工艺或专用粘结剂。
2 施工工艺:满粘法施工工艺:基层表面清理—→定位弹线—→节点部位加强处理—→大面涂胶粘材料—→铺贴卷材—→卷材搭接—→收头处理—→组织验收5 贮存与运输1)贮存与运输时,不同类型、规格的产品应分别堆放,不应混杂。
避免日晒雨淋,注意通风。
贮存温度不应高于45℃,平放贮存堆放高度不超过5 层,立放单层堆放,禁止与酸、碱、油类及有机溶剂等接触。
2)运输时防止倾斜或横压,必要时加盖苫布。
3)在正常贮存、运输条件下,贮存期自生产日起为1 年。
三施工方案3.1基层要求●基面应将尘土、杂物清扫干净,表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。
●对基层含水率无要求,基面如有明水,扫除即可施工。
●阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。
●基层验收完毕。
3.2 ZPV防水卷材工艺流程:基层表面清理—→润湿基层—→定位弹线—→水泥胶粘剂的预配制—→大面涂胶→预铺贴卷材(焊接边保护)—→卷材热风焊接—→节点部位加强处理—→收头处理—→组织验收(一)砂浆准备辅助材料:专用胶粉、PO32.5水泥。
(二)胶粘剂的制作准备✧胶浆的配比:水泥与专用胶粉质量比为100(水泥):0.5(胶粉):80(水)(水适量)。
✧配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。
(三)施工顺序✧基层表面清理,将尘土、砂粒、杂物清扫干净;并加以润湿。
✧铺贴前在未涂胶的基层表面排好尺寸,弹出标示线,作为铺贴卷材的基准线。
✧将整幅卷材打开,平摊在干净、平整的基层上,以松弛卷材应力,并将卷材从一端提起对折于另一端。
在基层上满涂基层胶,同时将基层胶满涂在卷材表面,接缝部位留出100mm不涂胶,涂胶厚度要均匀,不得有漏底或凝胶块存在。
✧铺贴平面与立墙相连接的卷材,由下向上进行,接缝留在平面上;卷材在阴阳角接缝距阴阳角200mm以上,两幅卷材短向接缝错开500mm以上,长边搭接不小于80mm。
✧排气、滚压:每铺完一幅卷材,立即用压辊从卷材的一端开始,沿卷材的长边方向顺序用力滚压一遍,以使空气彻底排出,使卷材粘接牢固。
✧接缝处理:大面铺贴完成后,在未刷基层胶的100mm处,将接头翻开,用溶剂清洗搭接面,溶剂挥发干后,再用专用焊机把接口均匀焊接完毕,焊接好的搭接处,不允许有气泡、漏焊等缺陷。
✧上返防水层卷材收头处,用专用铝型收口压条及密封胶做收口密封处理;下返防水层卷材收头处,用密封胶做收口密封处理后再用聚合物防水涂料在防水卷材的收口处涂100mm防水处理。
3.2.2 涂胶与铺设卷材注意事项(1)水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。
(2)用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。
已铺设完的防水层在水泥粘接剂具备一定强度前应避免人员来回踩踏以免卷材起鼓。
防水层验收合格后,尽快进行下道工序的施工。
(3)卷材必须平整粘贴于找平层上,不得翘边,粘贴面积应达75%以上。
附:细部处理A、三面阴角处卷材铺贴方法B、阴角阳角交接处卷材铺贴方法四、质量控制措施质量目标:工程质量保证合格,争创优质工程。
4.1劳动力的保证施工中人的因素是关键。
根据项目的情况,我们拟采取以下保证措施:(1)作好宣传工作,使全体施工人员牢固树立起“百年大计,质量第一”的质量意识,确保工程质量创优目标的实现。
(2)选派优秀的工程管理人员和施工技术人员组成项目管理班子,实施和管理本工程。
建立以项目经理为首的技术管理体系,明确体系中各部门各岗位的职责,严格执行实际文件审核制、质量负责制、定期审查制、工前培训、技术交底制、隐蔽工程检查制、“三检制”、材料成品试验、检测制、技术资料归档制、竣工文件编制办法等管理办法。
确保施工的全过程始终处于受控状态。
4.2施工机具、检测设备的保证(1)建立施工机械管理制度,岗位责任制及各种机械操作规程,对现场的机械做到定人定机的管理,对每个人的职责进行明确,保证现场机械的管理处于受控状态。
(2)按照施工组织设计的要求,组织施工机械进场,对所有进场的机械进行检查,并进行全面的保养,掌握个机械的性能状况。
(3)施工期间,定期对施工机械进行检查,随时掌握现场机械的使用情况及机械的状态情况。
确保机械处于最佳的运行状态,为施工生产服务,并使现场的机械得到充分利用。
(4)对出现故障的机械,立即组织专业人员进行维修,如无法短时间内修复,满足不了施工的需要,应立即组织新的机械进场,以满足现场施工的需求。
4.3材料的优质保证材料质量的保证是整个工程质量的保证的一个先决条件,因此对材料质量的控制是非常重要的。
工程材料选用的优劣将直接影响到工程的内在质量以产品的外观质量,为确保工程所用材料的质量,材料将按照一定的程序进行确定。
(1)材料、设备在呈报业主、监理审批之前,先对厂家提供的样品由项目专业工程师进行自审,在自审合格的基础上再向监理、业主呈报。
(2)材料在使用前按设计要求核对其规格、材质、型号,材料必须有制造厂的合格证明书。
(3)材料在入库后实行标化和分类、分规格堆放及管理,同时防止变形,防止受潮霉变等措施,材料出库检验和办理领用手续。
(4)材料出库后,在施工现场妥善保管,存放地点安全可靠,如材料堆放的场地可能产生积水,在下面必须垫上枕木,室外堆放的材料必须用塑料布遮挡严实,避免日晒雨淋。
(5)材料使用前进行严格检查包括外观检查,附着物的清楚。
(6)对不合格材料的控制。
一旦发现材料不能满足或可能不满足设计要求时,应将其与合格材料相隔离,在自检过程中如发现质量问题及时整改。
(7)注重成品保护,严禁穿带钉的鞋上屋面施工现场。
4.4技术保证(1)专业施工保证我项目部的施工队伍全部经过专业和系统的培训,确保施工质量与优质的产品相匹配,提供可靠的防水保证,免除后顾之忧。
(2)全面履行工程承包合同,加大合同执行力度,严格监督施工队伍、专业公司的施工过程,严把质量关,同时热情接受建设监理的监督。
(3)质量检查控制程序班组自检✂项目质检人员✂现场监理;5.1 施工准备阶段质量控制进入现场的施工人员必须经过专业培训。
对提供的材料和设备必须进行检验,检验合格后方可在工程中使用。
材料运至现场后,要对材料进行检查。
保证符合图纸要求。
发现问题及时同业主、监理商量解决。
5.2现场施工的质量控制严格按照施工方案和技术交底实施。
严格执行质量自检的要求,发现问题即时整改。
施工过程中严格工序管理,做到检查上工序,保证本工序,服务下工序。
5.3 焊接质量保证措施选用经过培训的合格的焊接人员从事焊接操作。
焊接前必须清理基层,保证清洁干燥。
焊接前必须调整焊机和焊枪的参数,并进行试焊,保证焊接效果。
焊枪口须随时清理,保证焊接质量。
5.4成品保护施工人员需穿软底鞋施工。
每天完成区域留出的卷材接口部位,必须加强保护,。
5.5不合格品处理对于不合格的产品,必须退还更换。
六工期和工程进度保证措施(1)由项目部经理主持召开的每周一次的项目经理部会议,对本工程施工进度、资金、物资、设备总调度和平衡,解决施工过程中的各类矛盾和问题,使工程顺利进行。
(2)项目经理部用周计划控制分部分项工程进度,按计划要求,每周召开一次平衡调度会,及时解决劳动力、施工材料、设备等问题。
确保工程计划实施。
(3)本工程施工时,将配备相应的劳动力。
(4)为加快施工速度,视现场进展和需要,组织设备材料超常规投入,项目部可以确保供应相应的设备和材料,保证工程施工顺利进行。
(5)充分利用我项目部的机械设备优势,满足工程需要,加快整个工程进度。
项目部各类库存物资及设备充裕,可满足工程急需调换要求,随时可以调运现场,保证工程顺利进行。
(6)发挥我项目部施工管理的优势,组织各作业队平面分区域流水作业,确保工期目标实现。
(7)充分体现我项目部的施工技术水平,运用我先进的设计技术,成套的体系生产技术和质量控制及组织管理技术等,确保工程建设优质高效地进行。
七安全文明施工和环境保护措施安全目标:抓好安全生产,杜绝发生质量、安全事故,把影响工期的不利因素降到最低程度。
7.1安全责任制度坚持“管生产管安全”“谁主管,谁负责”的原则。
在施工现场建立“安全生产保证体系”。
制定和全面履行“安全生产责任制”。
项目经理为安全生产的第一责任人。
建立以项目经理为组长,安全负责人为副组长,项目各专业主管员及质安员组成的现场安全文明综合治理领导小组,负责施工现场安全,文明生产的管理及综合治理工作的监督和协调工作。
按规定完成提交各种安全资料、管理报表给监理工程师及各质监部门。
7.2安全生产巡检制度项目部全体人员树立“安全第一、预防为主”的方针,安全生产实行岗位责任制,责任落实到人,层层把关。
安全检查监督分为日常检查监督和定期检查监督。
对所有检查不合格发整改通知,整改后跟踪检查。
