防火涂料施工工艺流程 防火涂料施工规范要求
车间防火涂料喷涂施工方案(3篇)

第1篇一、前言防火涂料作为一种重要的防火材料,广泛应用于各种工业和民用建筑中,具有防火、隔热、防腐、装饰等多种功能。
在车间防火涂料喷涂施工过程中,为确保施工质量和施工安全,制定一份详细的施工方案至关重要。
本方案针对车间防火涂料喷涂施工,从施工准备、施工工艺、质量控制、安全措施等方面进行详细阐述。
二、施工准备1. 施工队伍:成立专业施工队伍,包括施工负责人、技术员、涂料工、质检员等,确保施工过程中各项工作有序进行。
2. 施工材料:根据设计要求,准备符合国家标准的防火涂料、底漆、腻子等材料。
3. 施工工具:准备喷涂设备、刷子、辊子、砂纸、剪刀、梯子等施工工具。
4. 施工现场:对施工现场进行清理,确保施工环境整洁、安全。
5. 施工图纸:熟悉施工图纸,了解设计要求、施工工艺、质量控制标准等。
6. 施工技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
三、施工工艺1. 基层处理:对施工表面进行打磨、清洁,确保表面平整、无油污、无锈蚀。
2. 底漆施工:采用刷涂、喷涂或辊涂等方法,均匀涂刷底漆,涂层厚度应符合设计要求。
3. 防火涂料施工:采用喷涂、刷涂或辊涂等方法,均匀涂刷防火涂料,涂层厚度应符合设计要求。
4. 干燥固化:涂层干燥固化时间应符合产品说明书要求,施工过程中应避免阳光直射、雨水冲刷。
5. 质量检查:涂层施工完成后,对涂层进行检查,确保涂层无气泡、无裂缝、无脱落等现象。
6. 装饰性处理:根据设计要求,对涂层进行装饰性处理,如喷漆、贴膜等。
四、质量控制1. 材料质量:选用符合国家标准的防火涂料、底漆等材料,确保施工质量。
2. 施工工艺:严格按照施工工艺进行施工,确保涂层均匀、厚度一致。
3. 质量检查:施工过程中,对涂层进行质量检查,发现问题及时整改。
4. 检验合格:涂层施工完成后,进行检验,确保涂层符合设计要求。
五、安全措施1. 施工现场安全:施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全带等防护用品。
防火涂料施工方案

防火涂料施工方案一、防火涂装概述防火涂料应满足CECS24-90《钢结构防火涂料应用技术规范》的要求。
序号构件类型耐火极限(h)备注1柱、支撑 3.0厚型2梁 2.0厚型3楼板 1.0薄型二、防火涂装施工1、施工准备类别序号准备内容材料准备1钢结构防火涂料需使用经主管部门鉴定,并经当地消防部门批准的产品。
使用前检查批准文件,并以100t为一批检查出厂合格证。
2现场堆放地点应干燥、通风、防潮,发现结块变质时不得使用。
3施工时,对不需作防火保护的部位和其他物件应进行遮蔽保护。
机具准备1灰浆泵、铁锹、手推车、重力式喷枪、板刷、计量容器、带刻度钢针、钢尺等。
2灰浆泵重力式喷枪板刷钢尺作业条件1钢结构防火喷涂应由经过培训合格的专业施工队施工。
施工中的安全措施和劳动保护等应到位。
2施工过程中和涂层干燥前,环境温度保持在5~38℃,相对湿度不得大于90%,空气流通。
当风速大于5m/s,或雨天和构件表面有结露时,不准作业。
3对钢构件碰损或漏刷部位应补刷防锈漆两遍,经检查验收合格后方准许喷涂。
4防火涂装施工前彻底清除钢构件表面的灰尘、浮锈、油污。
2、施工工艺序号施工要求1清除表面油垢灰尘,保持钢材基面清洁干燥2涂层表面平整,无流淌,无裂痕等现象,喷涂均匀3前一遍基本干燥或固化后,才能喷涂下一遍4涂料应当日搅拌当日使用完3、施工工艺流程4、防火涂料施工质量保证措施钢丝刷等清除钢构件表面的浮钢构件表面不得否则必须用干净的毛巾擦拭干净。
基层表面并通过相关单位检查合格后再进行防每一遍施工必须在防火涂料施工保护示意图在施工现场环境重涂间隔时雨天或钢不防火涂料喷涂示意图对可能污染到的施工现场的成防火涂料施工完毕示意图5、防火涂料的修复。
干粉防火涂料施工流程

干粉防火涂料施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!干粉防火涂料的施工流程详解干粉防火涂料是一种广泛应用的防火材料,它能够在火灾发生时形成隔热保护层,有效阻止火势蔓延。
防火涂料的施工方法及注意事项

防火涂料的施工方法及注意事项防火涂料是一种特殊的涂料,具有良好的防火性能,能够有效地延缓火势蔓延并保护建筑物和人身安全。
在施工过程中,需要特别注意一些事项,以确保施工质量和施工人员的安全。
一、施工方法1.准备工作:在施工之前,首先需要对施工区域进行清理和准备。
清除杂物和灰尘,并确保施工区域干燥、整洁。
2.基层处理:在施工之前,需要对基层进行处理,以保证防火涂料的附着力和施工效果。
根据基层的材质和状况,可以选择刷涂底漆或使用其他适合的处理方式。
3.施工方法:防火涂料通常采用刷涂的方式进行施工。
根据施工要求,选用适当的刷具,均匀地刷涂在需要防火的建筑构件上。
在施工过程中,注意保持涂膜的均匀度和厚度,确保涂料的防火效果。
4.涂层干燥:在施工完成后,需要将涂层进行充分干燥。
根据防火涂料的种类和厚度,确定适当的干燥时间。
在干燥过程中,保持施工区域的通风良好,避免引火源和烟雾。
二、注意事项1.施工安全:在施工防火涂料时,应注意施工人员的安全。
穿着适当的防护服和防护手套,避免涂料接触到皮肤。
在施工现场设置明显的安全警示标志,确保施工区域的安全。
2.施工环境:施工防火涂料时,需要保持良好的施工环境。
施工区域应干燥、整洁并具有良好的通风条件。
避免在潮湿或高温环境下施工,以免影响涂漆的效果和涂层的质量。
3.涂层厚度:防火涂料的防火性能与涂层的厚度有关。
在施工过程中,应控制涂层的厚度,确保涂料达到预期的防火要求。
擅自调整涂层的厚度可能会导致涂层的防火性能下降或过度资源的浪费。
4.施工效果检测:在施工完成后,应进行涂料的效果检测。
通过相关的检测设备和方法,检测涂层的防火性能是否满足设计要求。
如发现涂层存在问题,需要及时进行修补或重涂。
5.维护保养:在防火涂料施工完成后,需要进行适当的维护保养,以保持涂层的防火性能。
定期检查涂层的状况,如发现涂层出现脱落、开裂或损坏等问题,及时进行维修。
防火涂料的施工方法及注意事项是确保防火涂料施工质量和施工安全的重要指导,只有正确严格地按照要求施工,才能达到预期的防火效果。
钢构防火涂料施工要求

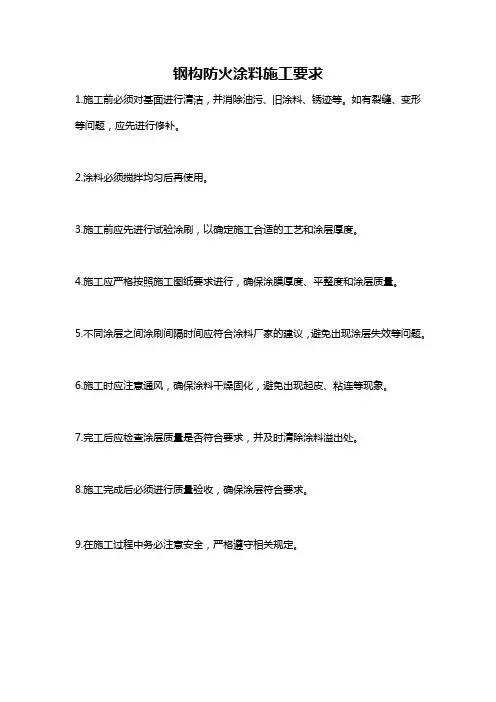

钢构防火涂料施工要求
1.施工前必须对基面进行清洁,并消除油污、旧涂料、锈迹等。如有裂缝、变形
等问题,应先进行修补。
2.涂料必须搅拌均匀后再使用。
3.施工前应先进行试验涂刷,以确定施工合适的工艺和涂层厚度。
4.施工应严格按照施工图纸要求进行,确保涂膜厚度、平整度和涂层质量。
5.不同涂层之间涂刷间隔时间应符合涂料厂家的建议,避免出现涂层失效等问题。
6.施工时应注意通风,确保涂料干燥固化,避免出现起皮、粘连等现象。
7.完工后应检查涂层质量是否符合要求,并及时清除涂料溢出处。
8.施工完成后必须进行质量验收,确保涂层符合要求。
9.在施工过程中务必注意安全,严格遵守相关规定。
钢结构防火涂料如何施工

钢结构防火涂料如何施工钢结构防火涂料施工是一个复杂的过程,涉及到多个环节。
以下是钢结构防火涂料施工的具体步骤:一、施工前准备1.钢结构表面处理:在进行防火涂料施工前,首先要对钢结构表面进行处理。
清除表面的油污、氧化皮和焊渣等,确保表面清洁平整。
对于锈蚀严重的钢材,需要进行除锈处理,达到一定的除锈等级。
2.施工工具准备:准备施工所需的各种工具,如电动搅拌器、刷子、滚筒、喷枪等。
3.防火涂料的储存:确保防火涂料在施工前储存于合适的容器中,避免阳光直射和高温,保证涂料的质量。
二、施工工艺1.涂料配制:根据产品说明书和设计要求,将防火涂料按比例混合均匀。
对于水性防火涂料,需要添加适量的水进行稀释。
2.涂刷底漆:将混合好的防火涂料均匀涂刷在钢结构表面,作为防锈底漆。
底漆涂刷应保证涂层厚度符合设计要求。
3.涂刷防火涂料:在底漆干燥后,按照设计要求的厚度和涂层数量,分遍数涂刷防火涂料。
每遍涂刷时,应保证涂层均匀,涂刷方向相互垂直。
4.涂刷面漆:根据设计要求,涂刷面漆。
面漆的涂刷应保证涂层均匀,涂刷方向与防火涂料相同。
5.涂层检查:在涂刷完成后,对涂层进行检查,确保涂层厚度、裂纹宽度等符合设计要求。
三、施工注意事项1.施工环境要求:防火涂料施工应在通风良好、温度适宜的环境中进行。
避免在雨天、雾天、湿度大于80%的环境中施工。
2.施工顺序:按照先上后下、先里后外的顺序进行施工。
3.涂层间歇时间:涂层间歇时间应根据涂料的干燥时间确定,确保每层涂层干燥后再进行下一层涂刷。
4.涂料用量控制:在施工过程中,严格控制涂料的用量,避免浪费。
5.施工安全:施工过程中,应注意佩戴防护设备,如口罩、手套、护目镜等,避免涂料对皮肤和眼睛造成伤害。
四、施工质量验收1.验收标准:防火涂料施工质量应符合《钢结构防火涂料应用技术规程》CECS24:90的规定。
2.验收内容:检查防火涂料的品种、涂层厚度、涂层表面质量、涂层间歇时间等。
3.验收方法:使用涂层厚度测量仪、测针、钢尺等工具进行检查。
防火涂料施工工艺

防火涂料施工工艺(一)防火要求对外露钢结构采用薄型防火涂料:钢柱耐火极限应达到3 小时;钢桁架及钢梁耐火极限应达到2 小时。
对非外露钢结构采用厚型防火涂料:钢柱涂刷50mm 厚,耐火极限应达到3 小时;钢桁架及钢梁涂刷30mm 厚,耐火极限应达到2 小时;钢梯涂刷7mm 厚,耐火极限应达到1.5 小时。
根据设计单位要求,区分不同的涂漆系统,选择系统1~4 的防火涂料。
(二)施工工艺1. 施工准备1)本工程在施工前,需进行试件检测。
试件为两组,喷抹2 小时及 3 小时各一组,检测报告包含耐火性能、耐火性能判断、材料性能,检测过程需通知业主、设计方、监理、总承包及发包方到场,并对检测结果认可。
2)喷抹前应检查钢构件所有表面除锈是否干净。
当钢结构表面上附有浮锈、油、尘埃等时,要进行清除,以保证实施防火保护层部分的附着性。
首先可用压缩空气吹除浮尘、浮锈,必要时用刮刀、钢丝刷等去除污染附着物。
对油污染可用挥发油去除,干净回丝擦拭干净;除锈可用砂轮批磨、刮刀、钢丝刷及100~180 号砂纸去除。
3)材料、涂料的贮存:经检验合格的涂料,应存放在库房内,防止日光曝晒。
2. 施工方法及操作要点:1)基层处理施工前要彻底清除需喷涂钢件上的灰土、油污和浮锈。
并检查钢梁、柱是否有裂缝、焊接不实、漏铆等现象。
经检查无问题后方可开始施工。
2)刷防锈漆在处理好的钢件上刷一层耐碱防锈底漆,经检查钢梁上没有漏刷现象后方可进行下一道工序。
3)底层喷涂(1)搅拌现场开启包装,用电动搅棒搅拌,直至稠度均匀为止。
如料稠可少量加水,以适合喷涂为宜。
(2)施工要领底层需分层喷涂,每次喷涂厚度根据施工环境、温度的情况而定。
一般第一遍厚度应小于2mm,以后每遍喷涂厚度2mm 左右。
直至喷够设计要求,每遍喷涂隔时间以手摸涂层表面,有一定硬度即可。
喷涂时喷枪垂直于被喷钢件,距离0.2~0.5m 为宜,空气压力0.4~0.6MPa,喷枪嘴的口径不小于4mm。
防火涂料施工工艺流程

防火涂料施工工艺流程一、前期准备工作1.1 施工前的检查:在施工之前,需要对被涂物进行检查,确认无腐蚀、无松动、无异物等问题,以确保涂料能够充分附着在被涂物上。
1.2 施工前的处理:对于有腐蚀、松动或异物的部位,需要进行处理,例如用砂纸打磨、用刷子清除异物等。
1.3 环境控制:施工环境需要保持干燥、清洁、无风、无灰尘等,以确保涂料能够充分附着在被涂物上。
1.4 保护措施:对于不需要涂料的部位,需要进行保护,例如使用胶带进行遮盖。
二、涂料准备工作2.1 原材料检查:对于涂料、稀释剂等原材料进行检查,确认无异常,以确保涂料质量。
2.2 搅拌:将涂料倒入搅拌机中,按照规定的时间和速度进行搅拌,以确保涂料混合均匀。
2.3 稀释:根据涂料的要求,将稀释剂按照规定的比例加入涂料中,以达到要求的粘度。
2.4 过滤:使用滤网对涂料进行过滤,以确保涂料中无杂质。
三、涂料施工3.1 底漆涂料施工:先将底漆涂料涂刷在被涂物上,按照规定的厚度和均匀度进行涂刷,注意不能出现漏涂、空鼓等问题。
3.2 中间涂料施工:在底漆干燥后,进行中间涂料的施工,涂刷方法同底漆涂料。
3.3 面漆涂料施工:在中间涂料干燥后,进行面漆涂料的施工,涂刷方法同底漆涂料。
3.4 涂刷顺序:涂刷顺序为先底漆、再中间涂料、最后面漆。
3.5 涂刷厚度:根据涂料的要求,按照规定的涂刷厚度进行涂刷。
3.6 涂刷均匀度:涂刷均匀度要求高,不能出现漏涂、空鼓等问题。
3.7 涂刷温度:涂刷温度要在规定范围内,以确保涂料能够充分附着在被涂物上。
四、后期处理工作4.1 检查:在涂料干燥后,需要对涂料进行检查,确认无问题。
4.2 清洗:清洗涂料施工工具和设备,以便下次使用。
4.3 清理:清理施工现场,将保护措施去除。
4.4 检验:对涂料进行检验,确保涂料符合要求。
以上为防火涂料施工工艺流程,施工前需要进行前期准备工作,包括检查、处理、环境控制和保护措施。
涂料准备工作包括原材料检查、搅拌、稀释和过滤。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
防火涂料施工工艺流程防火涂料施工规范要求您知道防火涂料怎么施工吗?防火涂料的涂装应针对不同的被保护物和不同的防火涂料应该采用适宜的涂装方法和设备,以获得最佳的涂膜质量。
所以要根据基材的不同选用不同的涂料和施工工艺,方能获得最佳的效果。
以下买购网小编为您介绍防火涂料施工工艺流程以及防火涂料施工规范要求。
一、防火涂料施工工艺流程
1、钢结构涂刷防火涂料前,应对钢架表面除锈做防腐处理。
建议使用环氧
富锌防腐底漆,环氧防腐底漆也可以。
防腐底漆必须实干后,才能进行防火涂料的施工。
2、施工前应充分搅拌WGNCB-02防火涂料,待均匀后方可施工使用。
3、施工第一遍厚度为0.10-0.15mm 为宜,表干后进行第二次施工,涂层厚度以0.15-0.20mm为宜,以后各遍施工,涂层厚度应控制在0.20mm左右,不超过0.30mm,直至达到规定厚度,每次施工时间间隔以涂层不沾手为准(一般在18-24小时左右),施工环境温度为0-40℃,基材温度为5-45℃,空气相对湿度不大于90%。
保持施工现场空气流通,风速不大于5m/s,室外作业或施工构件表面结露时不宜施工。
4、施工以刷涂为主,也可以喷涂,但材料会浪费15-30%。
二、防火涂料施工安全、环保管理
1.要求混配好的浆液熟化15-25分钟后再施工,以保证浆料达到最佳施工粘度。
2.要求按施工能力确定配制涂料量,可随用随配。
配制好的涂料应在120分钟内用完,凝固后不能再用。
3.建议第一遍施工采用喷涂施工方法,涂层厚度不大于5毫米,第二遍开始可喷涂或抹涂,涂层厚度每遍以不超过10毫米为宜,每遍间隔时间为24小时,直至达到设计厚度不低于13.3毫米。
4.要求施工现场环境温度5-38℃,相对湿度不大于85%。
理化性能检验养护期28天,耐火性能检验养护期40天。
5.未干燥的涂层不得碰撞、水冲和雨淋。
三、防火涂料施工工艺选择
防火涂料的涂装,是用不同的施工方法、工具和设备将涂料均匀地涂覆在被保护物表面。
涂装的质量直接影响涂膜的质量。
针对不同的被保护物和不同的防火涂料应该采用适宜的涂装方法和设备,以获得最佳的涂膜质量。
所以要根据基材的不同选用不同的涂料和施工工艺,方能获得最佳的效果。
1、刮涂法:
使用金属或非金属刮刀,如硬胶皮片、玻璃钢刮刀、牛角刮刀等用手工涂刮,用于涂刮各种厚浆型防火涂料和腻子。
2、辊涂法:
辊子是一个直径不大的空心圆柱,表面粘有用合成纤维制成的长绒毛,圆柱两端装有2个垫圈,中心带孔,弯曲的手柄即由这个孔中通过,使用时先将辊子浸入涂料中浸润,然后用力辊涂到所需的表面上。
现在发展有用空压机输
送涂料的辊涂装置。
3、刷涂法:
刷涂法适用于涂刷任何形状的物件,绝大多数防火涂料可以用此种方法施工。
刷涂法很容易渗透到金属表面的细孔中,因而可加强对金属表面的附着力。
缺点是生产效率低、劳动强度大,有时涂层表面留有刷痕,影响涂层的装饰性。
4、喷涂法:
使用压缩空气及喷枪使涂料雾化的施工方法,它的特点是喷涂后的涂层质量均匀,生产效率高。
缺点是有一部分涂料被损耗,同时由于溶剂的大量蒸发,影响操作者的身体健康。
空气喷涂的关键设备是喷枪。
喷枪依据涂料供给方式通常分为重力式、吸引式和压送式3种,又按喷涂能力分为小型和大型两类。
涂料黏度高,需要空气压力大,喷嘴应选大口径的;涂料黏度低,需要压力小,喷嘴可以选小口径的。
空气喷涂的空气压力一般为0.3~0.6MPa。
四、防火涂料施工要求
一般规定
第3.1.1 条钢结构防火喷涂保护应由经过培训合格的专业施工队施工。
施工中的安全技术和劳动保护等要求,应按国家现行有关规定执行。
第3.1.2 条当钢结构安装就位,与其相连的吊杆、马道、管架及其他相关连的构件安装完毕,并经验收合格后,方可进行防火涂料施工。
第3.1.3 条施工前,钢结构表面应除锈,并根据使用要求确定防锈处理。
除锈和防锈处理应符合现行《钢结构工程施工与验收规范》中有关规定。
第3.1.4 条钢结构表面的杂物应清除干净,其连接处的缝隙应用防火涂料或其他防火材料填补堵平后方可施工。
第3.1.5条施工防火涂料应在室内装修之前和不被后继工程所损坏的条件下进行。
施工时,对不需作防火保护的部位和其他物件应进行遮蔽保护,刚施工的涂层,应防止脏液污染和机械撞击。
第3.1.6 条施工过程中和涂层干燥
固化前,环境温度宜保持在5~38℃,相对湿度不宜大于90%,空气应流通。
当风速大于5m/s,或雨天和构件表面有结露时,不宜作业。
质量要求
第3.2.1条用于保护钢结构的防火涂料必须有国家检测机构的耐火极限检测报告和理化性能检测报告,必须有防火监督部门核发的生产许可证和生产厂方的产品合格证。
第3.2.2条钢结构防火涂料出厂时,产品质量应符合有关标准的规定。
并应附有涂料品种名称、技术性能、制造批号、贮存期限和使用说明。
第3.2.3条防火涂料中的底层和面层涂料应相互配套,底层涂料不得锈蚀钢材。
第3.2.4条在同一工程中,每使用100t薄涂型钢结构防火涂料应抽样检测一次粘结强度;每使用500t厚涂型钢结构防火涂料应抽样检测一次粘结强度和抗压强度。
薄涂型钢结构防火涂料施工
第3.3.1 条薄涂型钢结构防火涂料的底涂层(或主涂层)宜采用重力式喷枪喷涂,其压力约0.4MPa。
为局部修补和小面积施工,可用手工抹涂。
面层装饰涂料可刚涂、喷涂或滚涂。
第3.3.2条双组份装的涂料,应按说明书规定在现场调配;单组份装的涂料也应充分搅拌。
喷涂后,不应发生流淌和下坠。
第3.3.3 条底涂层施工应满足下列要求:
一、当钢基材表面除锈和防锈处理符合要求,尘土等杂物清除干净后方可施工。
二、底层一般喷2~3遍,每遍喷涂厚度不应超过2.5mm,必须在前一遍干燥后,再喷涂后一遍。
三、喷涂时应确保涂层完全闭合,轮廓清晰。
四、操作者要携带测厚针检测涂层厚度,并确保喷涂达到设计规定的厚度。
五、当设计要求涂层表面要平整光滑时,应对最后一遍涂层作抹平处理,确保外表面均匀平整。
第3.3.4 条面涂层施工应满足下列要求:
一、当底层厚度符合设计规定,并基本干燥后,方可施工面层。
二、面层一般涂饰1~2次,并应全部覆盖底层。
涂料用量为0.5~1kg/㎡。
三、面层应颜色均匀,接槎平整。
厚涂型钢结构防火涂料施工
第3.4.1条厚涂型钢结构防火涂料宜采用压送式喷涂机喷涂,空气压力为0.4~0.6Mpa,喷枪口直径宜为6~10mm。
第3.4.2条配料时应严格按配合比加料或加稀释剂,并使稠度适宜,边配边用。
第3.4.3条喷涂施工应分遍完成每遍喷涂厚度宜为5~10mm,必须在前一遍基本干燥或固化后,再喷涂后一遍。
喷涂保护方式,喷涂遍数与涂层厚度应根据施工设计要求确定。
第3.4.4条施工过程中,操作者应采用测厚针检测涂层厚度,直到符合设计规定的厚度,方可停止喷涂。
第3.4.5条喷涂后的涂层,应剔除乳突,确保均匀平整。
第3.4.6条当防火涂层出现下列情况之一时,应重喷:
一、涂层干燥固化不好,粘结不牢或粉化、空鼓、脱落时。
二、钢结构的接头,转角处的涂层有明显凹陷时。
三、涂层表面有浮浆或裂缝宽度大于1.0mm时
四、涂层厚度小于设计规定厚度的85%时,或涂层厚度虽大于设计规定厚度的85%,但未达到规定厚度的涂层之连续面积的长度超过1m 时。
