预付款扣回公式

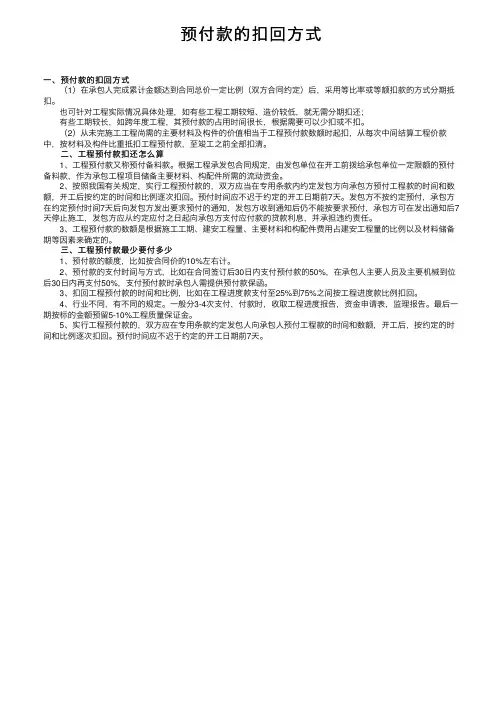

预付款的扣回方式

预付款的扣回⽅式⼀、预付款的扣回⽅式 (1)在承包⼈完成累计⾦额达到合同总价⼀定⽐例(双⽅合同约定)后,采⽤等⽐率或等额扣款的⽅式分期抵扣。
也可针对⼯程实际情况具体处理,如有些⼯程⼯期较短、造价较低,就⽆需分期扣还; 有些⼯期较长,如跨年度⼯程,其预付款的占⽤时间很长,根据需要可以少扣或不扣。
(2)从未完施⼯⼯程尚需的主要材料及构件的价值相当于⼯程预付款数额时起扣,从每次中间结算⼯程价款中,按材料及构件⽐重抵扣⼯程预付款,⾄竣⼯之前全部扣清。
⼆、⼯程预付款扣还怎么算 1、⼯程预付款⼜称预付备料款。
根据⼯程承发包合同规定,由发包单位在开⼯前拨给承包单位⼀定限额的预付备料款,作为承包⼯程项⽬储备主要材料、构配件所需的流动资⾦。
2、按照我国有关规定,实⾏⼯程预付款的,双⽅应当在专⽤条款内约定发包⽅向承包⽅预付⼯程款的时间和数额,开⼯后按约定的时间和⽐例逐次扣回。
预付时间应不迟于约定的开⼯⽇期前7天。
发包⽅不按约定预付,承包⽅在约定预付时间7天后向发包⽅发出要求预付的通知,发包⽅收到通知后仍不能按要求预付,承包⽅可在发出通知后7天停⽌施⼯,发包⽅应从约定应付之⽇起向承包⽅⽀付应付款的贷款利息,并承担违约责任。
3、⼯程预付款的数额是根据施⼯⼯期、建安⼯程量、主要材料和构配件费⽤占建安⼯程量的⽐例以及材料储备期等因素来确定的。
三、⼯程预付款最少要付多少 1、预付款的额度,⽐如按合同价的10%左右计。
2、预付款的⽀付时间与⽅式,⽐如在合同签订后30⽇内⽀付预付款的50%,在承包⼈主要⼈员及主要机械到位后30⽇内再⽀付50%,⽀付预付款时承包⼈需提供预付款保函。
3、扣回⼯程预付款的时间和⽐例,⽐如在⼯程进度款⽀付⾄25%到75%之间按⼯程进度款⽐例扣回。
4、⾏业不同,有不同的规定。
⼀般分3-4次⽀付,付款时,收取⼯程进度报告,资⾦申请表,监理报告。
最后⼀期按标的⾦额预留5-10%⼯程质量保证⾦。
2024年一级建造师《水利实务》总结性资料

一、公式汇总1.2024年一级建造师《水利水电工程管理与实务》总结性资料抗滑稳定安全系数公式:K=f(∑W −U)∑P式中K-抗滑稳定安全系数;f-接触面间的摩擦系数。
2.垂直作用于建筑物表面某点处的静水压强P =γh式中p —计算点处的静水压强(kN/m 2);h —计算点处的作用水头(m ),按计算水位与计算点之间的高差确定;γ—水的重度(kN/m 3),一般采用9.81kN/m 3,对于多泥砂河流应根据实际情况确定。
3.单位宽度上水平静水压力P=12γh2 式中P —单位宽度作用面上的水平静水压力(kN);H —水深(m );γ—水的重度(kN/m 3), —般采用9.8lkN/m 3,对于多泥砂河流应根据实际情况确定。
4.渗透系数公式:k=QL AH式中Q —通过实测的流量(m 3/s );A —渗流的土样横断面面积(m 2);L —通过渗流的土样高度(m );H —实测的水头损失(m )。
5.初期排水流量Q=ηV/T 式中Q —初期排水流量(m 3/s );V —基坑的积水体积(m 3);T —初期排水时间(s);η—经验系数,主要与围堰种类、防渗措施、地基情况、排水时间等因素有关,一般取η=3~6。
当覆盖层较厚,渗透系数较大时取上限。
6.错距宽度b 计算:b=B/n式中B —碾滚净宽(m );n —设计碾压遍数。
7.混凝土拌合设备生产能力计算:(1)混凝土拌合系统小时生产能力计算公式Q h =K h Q m /(m ·n )式中Q h —小时生产能力(m 3/h);K h —小时不均匀系数,可取1.3~1.5;Q m —混凝土高峰浇筑强度(m 3/月);m —每月工作天数(d),一般取25d ;n —每天工作小时数(h),一般取20h 。
(2)混凝土初凝条件校核小时生产能力(平浇法施工)计算公式:Q h ≥1.1SD/(t 1-t 2)式中S —最大混凝土块的浇筑面积(m 2);D —最大混凝土块的浇筑分层厚度(m);t 1—混凝土初凝时间(h),与所用水泥种类、气温、混凝土的浇筑温度、外加剂等因素有关。
监理工程师《监理案例分析(水利)》第六章 水利工程建设项目投资控制

【习题十五】某圆形平洞石方开挖,隧道长度为7290m,平洞设计外径为6.0m,混凝土衬砌厚度为50cm,平均超挖18cm,见下图。
发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。
合同中隧洞石方开挖单价为129元/m3,隧洞混凝土衬砌单价为429元/m3。
衬砌混凝土的配合比见下表。
(计算结果保留两位小数)衬砌混凝土的配合比混凝土标号水泥425/kg 卵石/m3砂/m3水/kgC25 291 0.80 0.52 150【问题】1.计算洞挖石方设计开挖量和混凝土衬砌量。
【考点解析】《水利工程工程量清单计价规范》(GB50501—2007)工程量清单由分类分项工程量清单、措施项目清单、其他项目清单和零星工作项目清单组成。
(一)分类分项工程量清单:分为水利建筑工程工程量清单(14类)和水利安装工程工程清单(3类)。
分类分项工程量清单编码采用十二位阿拉伯数字表示,一至九位为统一编码,一、二位为水利工程顺序码,三、四位为专业工程顺序码,五、六位为分类工程顺序码,七、八、九位为分项工程顺序码,十至十二位为清单项目名称顺序码。
分类分项工程量清单计价采用工程单价计价。
对有效工程量以外的超挖、超填工程量,施工附加量,加工损耗量等,所消耗的人工、材料和机械费用,均应摊入相应有效工程量的工程单价中。
工程量计量:疏浚工程(1)疏浚工程按施工图纸所示轮廓尺寸计算的水下有效自然方体积以立方米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
(2)疏浚施工过程中疏浚设计断面以外增加的超挖量、施工期自然回淤量、开工展布与收工集合、避险与防干扰措施、排泥管安拆移动以及使用辅助船只等所需费用,包含在《工程量清单》相应项目有效工程量每立方米工程单价中,发包人不另行支付。
疏浚工程的辅助措施(如浚前扫床和障碍物的清除、排泥区围堰、隔埂、退水口及排水渠等项目)另行计量支付。
【考点解析】《水利工程工程量清单计价规范》(GB50501—2007)工程量计量方面的知识。

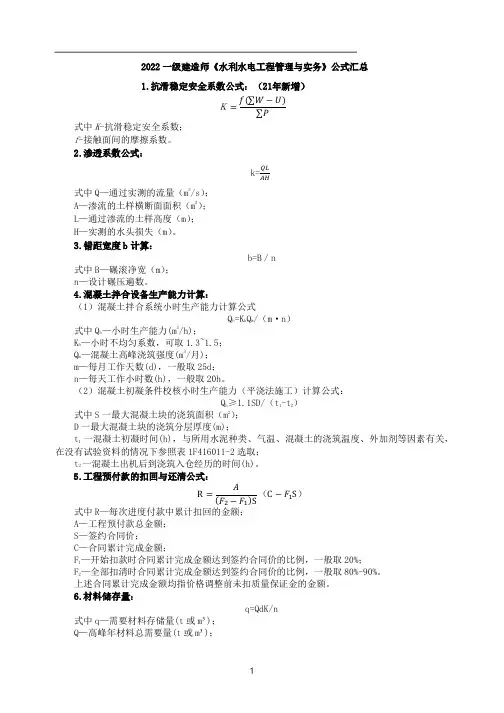

一级建造师考试《水利水电工程管理与实务》公式汇总

t2 一混凝土出机后到浇筑入仓经历的时间(h)。
5.工程预付款的扣回与还清公式:
R=
(C − 2 S)
(1 − 2 )S
式中 R—每次进度付款中累计扣回的金额;
A—工程预付款总金额;
S—签约合同价;
C—合同累计完成金额;
F1—开始扣款时合同累计完成金额达到签约合同价的比例,一般取 20%;
a—每台设备占地面积(m³);
K2—面积利用系数,库内有行车时取 0.3,无行车时取 0.17。
(3)永久机电设备仓库建筑面积:
F 总=2.8Q
F 保=O.5F 总
式中 F 总—设备库总面积(包括铁路与卸货场的占地面积)(㎡);
F 保—仓库保管净面积(指仓库总面积中扣除与卸货场占地后的积:
W=q/PK1
式中 W—材料、器材仓库面积(m³);
q—需要材料储量(t 或 m³);
K1—面积利用系数;
P—每平方米有效面积的材料存放量(t 或 m³)。
(2)施工设备仓库建筑面积:
W=na/K2
2
式中 W—施工设备仓库面积(m );
n—储存施工设备台数;
m—每月工作天数(d),一般取 25d;
n—每天工作小时数(h),一般取 20h。
(2)混凝土初凝条件校核小时生产能力(平浇法施工)计算公式:
Qh≥1.1SD/(t1-t2)
式中 S 一最大混凝土块的浇筑面积(m2)
;
D 一最大混凝土块的浇筑分层厚度(m);
t1 一混凝土初凝时间(h),与所用水泥种类、气温、混凝土的浇筑温度、外加剂等因素有关,
H—实测的水头损失(m)。
保修金起扣点计算

工程预付款起扣点;综合单价的计算公式?答:确定工程预付款起扣点的依据是:未完施工工程所需主要材料和构件的费用,等于工程预付款的数额。
工程预付款起扣点可按下式计算:T=P-M/N式中T——起扣点,即预付备料款开始扣回的累计完成工作量金额;M——预付备料款数额;N——主要材料,构件所占比重;P——承包工程价款总额(或建安工作量价值)。
例如:某项工程合同价100万,预付备料款数额为24万,主要材料、构件所占比重60%,问:起扣点为多少万元?按起扣点计算公式:T=P-M/N=100-24/60%=60万元则当工程量完成60万元时,本项工程预付款开始起扣。
再给道人家问,我的答例题:求救:造价控制的一条题目,谁帮我做下,要有过程,在线等提问者:qiangderong1. 某农贸市场工程项目,由A施工单位总承包,合同价为500万元,工期4个月。
该工程的主要材料所占比重为60%。
合同价约定工程预付款20%,工程保留金5%(保留金在竣工结算时扣留),各月完成的工程量如下:{单位:万元} 月份 4 5 6 7完成工程量80 120 200 100问题:(1)计算A单位的工程预付款和起扣点?(2)该工程每月付工程款为多少?累计工程款为多少?7月份是的工程保留金为多少?我试着给您解答::(1)计算A单位的工程预付款和起扣点333万元(2该工程每月付工程款4月份付工程款:80万元;5月份付工程款:120万元;6月份付工程款:159.8万元;(扣40.2万元)7月份付工程款:15万元;(扣60万元)累计工程款为:375万元;7月份是的工程保留金为:15万元;扣回工程预付款:扣40万元+60万元=100万元解:1、预付款:500万元×20%=100万元2、起扣:500万元-100万元÷60%=333万元3、4月份结算工程款:80万元4、5月份结算工程款:120万元累计200万元6月份:200万元+200万元=400万元超过333万元按该月起扣(400万元—333万元)×60%=40.2万元(第一次回扣预付款)5、6月份结算工程款:200万元-40.2万元=159.8万元累计359.8万元7月份扣:100万元-40.2万元=59.8万元(第二次回扣预付款)工程保留金5%×500万元=25万元6、7月份结算工程款:100万元-59.8万元-25万元=15.2万元累计375万元累计375万元+工程预付款100万元,共结算:475万元,工程保留金5%为25万元。
工程预付款规定

工程预付款是建设工程施工合同订立后由发包人按照合同的约定,在正式开工前预先支付给承包人的工程款。
它是施工准备和所需主要材料、结构件等流动资金的主要来源,国内习惯上又称为预付备料款。
工程预付款的支付,表明该工程已经实质性启动。
1.预付款的确立预付备料款(国外通称为“开办费”)是我国工程建设中一项行之有效的制度,早在中国人民建设银行行使基本建设资金管理职能时,就对备料款的拨付作了专门规定,明确备料款作为一种制度必须执行,对全国各地区、各部门贯彻预付款制度的工作在原则和程序上曾起过重要的指导作用。
各地区、各部门结合地区和部门的实际情况,制定了相应的实施办法,对不同承包方式、年度内开竣工和跨年度工程等作了具体的规定。
例如:上海市规定:凡是实行包工包料的工程项目,备料款由发包人通过经办银行办理,且应在双方签订工程施工合同的一个月内付清;包工不包料的工程,原则上不应得到备料款。
施工单位对当年开工、当年竣工的工程,按施工图预算和合同造价规定备料款额度预收备料款;跨年度工程,按当年建安投资额和规定的备料款额度预收备料款,下年初应按下年的建安投资额调整上年已预收的备料款。
凡合同规定工程所需“三材”(钢材、木材、水泥),全部由发包人负责供应实物,并根据工程进度或合同规定按期交料的,所交拨材料可按材料预算价格作价并视作预收备料款;对虽在施工合同中规定工程所需“三材”全部由发包人负责供应实物,而未能遵照合同规定按期、按品种、按数量交料的,承包人可按规定补足收取备料款;部分“三材”由发包人采购供应实物的,相应扣减备料款额度,或将这部分材料抵作部分备料款。
在对备料款的具体操作作了规定后,同时又规定了违规操作的处理办法:凡是没有签订施工合同或协议和不具备施工条件的工程、发包人不得拨给承包人备料款,更不准以付备料款为名转移资金;承包人收取备料款两个月仍不开工,或发包人不按合同规定付给备料款的,经办银行可根据双方工程承包合同的约定分别从有关账户收回和付出备料款。
预付款计算公式

预付款计算公式预付款是指在购买商品或服务之前提前支付一部分或全部款项。
预付款通常用于确保交易的顺利进行,同时也可以为卖方提供资金以支持生产和运营。
在商业交易中,预付款是一种常见的交易方式,因此了解预付款的计算公式对于企业和个人都是非常重要的。
预付款计算公式可以帮助我们确定预付款的金额,以便在交易中准确地进行预算和资金安排。
下面我们将介绍一些常见的预付款计算公式,以便大家更好地理解和应用。
1. 预付款百分比计算公式。
预付款的金额通常是根据交易总额的一定百分比来确定的。
预付款百分比计算公式如下:预付款金额 = 交易总额×预付款百分比。
其中,预付款金额是指预付的款项金额,交易总额是指整个交易的总金额,预付款百分比是指预付款占交易总额的百分比。
例如,如果某笔交易的总金额为10000元,预付款百分比为30%,那么预付款金额为10000 × 30% = 3000元。
2. 预付款比例计算公式。
有时候,预付款的金额可能是根据交易总额的一定比例来确定的。
预付款比例计算公式如下:预付款金额 = 交易总额×预付款比例。
其中,预付款金额是指预付的款项金额,交易总额是指整个交易的总金额,预付款比例是指预付款占交易总额的比例。
例如,如果某笔交易的总金额为8000元,预付款比例为40%,那么预付款金额为8000 × 40% = 3200元。
3. 预付款余额计算公式。
在一些交易中,预付款可能会分期支付,此时我们需要计算预付款的余额。
预付款余额计算公式如下:预付款余额 = 预付款金额已付预付款金额。
其中,预付款余额是指尚未支付的预付款金额,预付款金额是指预付的款项金额,已付预付款金额是指已经支付的预付款金额。
例如,某笔交易的预付款金额为5000元,已付预付款金额为2000元,那么预付款余额为5000 2000 = 3000元。
4. 预付款利息计算公式。
在一些长期交易中,预付款可能会产生利息收入或支出。
水利工程预付款公式

水利工程预付款公式水利工程预付款是在水利工程项目中,为了保障工程顺利启动和前期工作的开展,建设单位预先支付给施工单位的一笔款项。
这预付款的计算有其特定的公式,咱今儿就来好好唠唠这个事儿。
我记得之前参与过一个小型水利工程的项目。
那时候,整个团队都为了工程能够按时、高质量地完成而忙碌着。
项目刚开始,大家就被预付款的问题给难住了。
咱们先来说说水利工程预付款的作用。
它就像是给施工单位吃了一颗“定心丸”,让他们有足够的资金去采购原材料、租赁设备,为工程的开头打下坚实的基础。
没有这笔预付款,很多工作可能都会因为资金短缺而停滞不前。
水利工程预付款的计算公式通常会考虑到工程合同总价、预付款比例等因素。
比如说,常见的公式是:预付款= 合同总价×预付款比例。
这里的预付款比例一般是由合同双方协商确定的,常见的有 10% 、 15% 等等。
就拿我参与的那个小型水利工程来说,合同总价是 500 万元,双方协商的预付款比例是 10% 。
那么按照公式计算,预付款就是 500 万 ×10% = 50 万元。
这 50 万元对于施工单位来说,那可真是解了燃眉之急。
他们迅速用这笔钱购买了急需的水泥、钢材等材料,还租来了一些大型的施工设备。
但是,要注意的是,预付款可不是随便就能拿到手的。
施工单位往往需要提交一些必要的文件和资料,比如履约保函、预付款保函等等,来向建设单位证明他们有能力和诚意按照合同要求完成工程。
而且,在工程进行的过程中,预付款还会根据工程的进度逐步扣回。
这也是为了保证资金的合理使用和工程的顺利推进。
比如说,可能会按照每月完成的工程量占总工程量的比例来扣回预付款。
总的来说,水利工程预付款公式虽然看起来简单,但在实际操作中,需要考虑的因素还真不少。
从合同的签订、预付款的计算和支付,到后续的扣回,每一个环节都需要严格把控,才能确保工程的资金链稳定,工程顺利进行。
回想起那个小型水利工程,从最初为预付款的计算和申请忙得焦头烂额,到最后看着工程一步步按照计划推进,那种成就感真是无法言表。
