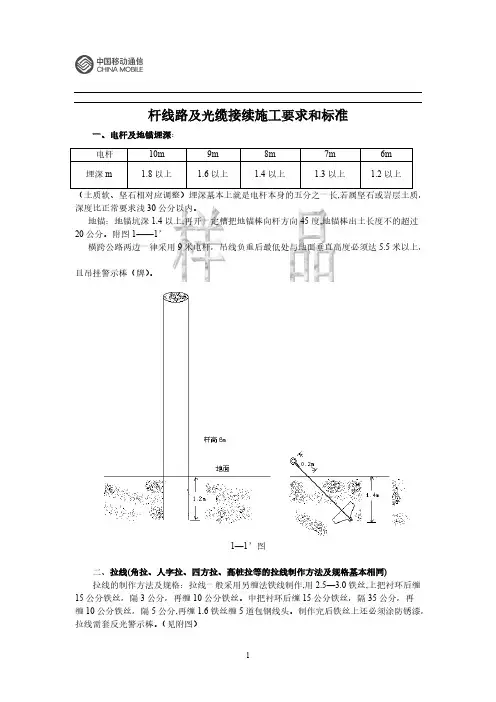

杆线路及光缆接续施工要求和标准一、电杆及地锚埋深:电杆10m 9m 8m 7m 6m 埋深m 1.8以上 1.6以上 1.4以上 1.3以上 1.2以上(土质软、坚石相对应调整)埋深基本上就是电杆本身的五分之一长,若属坚石或岩层土质,深度比正常要求浅30公分以内。

地锚:地锚坑深1.4以上,再开一定槽把地锚棒向杆方向45度,地锚棒出土长度不的超过20公分。

附图1——1’横跨公路两边一律采用9米电杆,吊线负重后最低处与地面垂直高度必须达5.5米以上,且吊挂警示棒(牌)。

1—1’图二、拉线(角拉、人字拉、四方拉、高桩拉等的拉线制作方法及规格基本相同)拉线的制作方法及规格:拉线一般采用另缠法铁线制作,用2.5—3.0铁丝,上把衬环后缠15公分铁丝,隔3公分,再缠10公分铁丝。

中把衬环后缠15公分铁丝,隔35公分,再缠10公分铁丝,隔5公分,再缠1.6铁丝缠5道包钢线头。

制作完后铁丝上还必须涂防锈漆,拉线需套反光警示棒。

(见附图)人字拉的拉距(杆至地锚坑外侧):三、拉线抱箍的安装:角杆拉线抱箍应安装在吊线抱箍下面,单独的人字拉拉线抱箍安装在吊线抱箍下面60公分处,四方拉的拉线抱箍安装(顺拉拉线抱箍安装在吊线抱箍下面20公分处,人字拉拉线抱箍安装在顺拉抱箍下面60公分处)。

四、拉线的定位及角深的测定要测定拉线的方向和量出拉距确定地锚的出土地点(撑杆的测定与拉线同,只是方向相反)。

角杆拉线方位的测定,可按测量角深的方法进行,其角深的反方向即是拉线的方向,出土位置可按杆高的比例量出拉距(见附图)丈量出OB=OC 和AB=AC 按图意测量即可。

即:OD 为角深。

AO 为拉线方向线,拉距以杆高定。

角杆拉的拉距(杆至地锚坑外侧):角杆的角深超过10米的必须打双拉。

杆高 6米 7米 8米 9米拉距 5.3米 6.2米 7米 7.9米杆高 6米 7米 8米 9米 拉距 5.1米 6.1米 7.2米 8.2米五、吊线抱箍、串钉的安装:吊线抱箍一般装在离杆顶25公分处,串钉装杆子最上面眼并且串钉装上单槽挟板后还必须有1公分左右镙干丝在外。

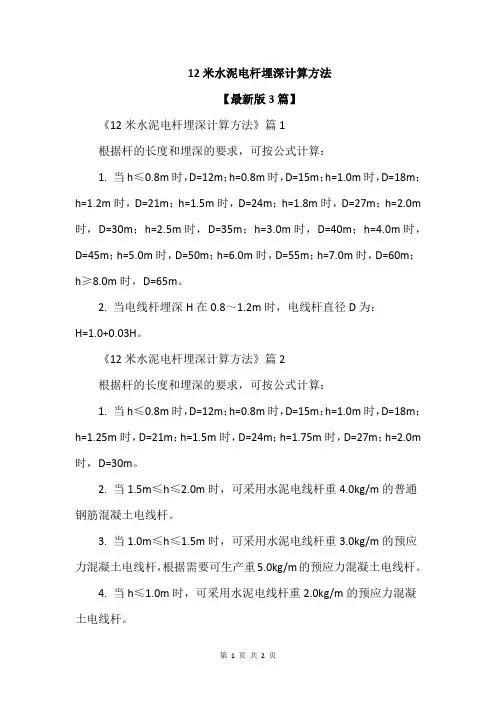

12米水泥电杆埋深计算方法

12米水泥电杆埋深计算方法

12米水泥电杆埋深计算方法
【最新版3篇】
《12米水泥电杆埋深计算方法》篇1
根据杆的长度和埋深的要求,可按公式计算:
1. 当h≤0.8m时,D=12m;h=0.8m时,D=15m;h=1.0m时,D=18m;h=1.2m时,D=21m;h=1.5m时,D=24m;h=1.8m时,D=27m;h=
2.0m 时,D=30m;h=2.5m时,D=35m;h=
3.0m时,D=40m;h=
4.0m时,D=45m;h=
5.0m时,D=50m;h=
6.0m时,D=55m;h=
7.0m时,D=60m;h≥
8.0m时,D=65m。

2. 当电线杆埋深H在0.8~1.2m时,电线杆直径D为:
H=1.0+0.03H。

《12米水泥电杆埋深计算方法》篇2
根据杆的长度和埋深的要求,可按公式计算:
1. 当h≤0.8m时,D=12m;h=0.8m时,D=15m;h=1.0m时,D=18m;h=1.25m时,D=21m;h=1.5m时,D=24m;h=1.75m时,D=27m;h=
2.0m 时,D=30m。

2. 当1.5m≤h≤2.0m时,可采用水泥电线杆重4.0kg/m的普通钢筋混凝土电线杆。

3. 当1.0m≤h≤1.5m时,可采用水泥电线杆重3.0kg/m的预应力混凝土电线杆,根据需要可生产重5.0kg/m的预应力混凝土电线杆。

4. 当h≤1.0m时,可采用水泥电线杆重2.0kg/m的预应力混凝土电线杆。

《12米水泥电杆埋深计算方法》篇3
12米水泥电线杆埋深可以通过以下公式进行计算:12米水泥电线杆埋深=1.6×√(122/3.14)=7.99米。

杆线施工要求和标准

杆线施工要求和标准

杆线路及光缆接续施工要求和标准一、电杆及地锚埋深:(土质软、坚石相对应调整)埋深基本上就是电杆本身的五分之一长,若属坚石或岩层土质,深度比正常要求浅30 地锚:地锚坑深1.420公分。

附图1——1’5.5米以上,且吊挂警示棒(牌)。

1—1’图二、拉线(角拉、人字拉、四方拉、高桩拉等的拉线制作方法及规格基本相同)拉线的制作方法及规格:拉线一般采用另缠法铁线制作,用2.5—3.0铁丝,上把衬环后缠15公分铁丝,隔3公分,再缠10公分铁丝。

中把衬环后缠15公分铁丝,隔35公分,再缠10公分铁丝,隔5公分,再缠1.6铁丝缠5道包钢线头。

制作完后铁丝上还必须涂防锈漆,拉线需套反光警示棒。

(见附图)电杆10m9m 8m7m6m 埋深m 1.8以上1.6以上1.4以上1.3以上1.2以上人字拉的拉距(杆至地锚坑外侧):三、拉线抱箍的安装:角杆拉线抱箍应安装在吊线抱箍下面,单独的人字拉拉线抱箍安装在吊线抱箍下面60公分处,四方拉的拉线抱箍安装(顺拉拉线抱箍安装在吊线抱箍下面20公分处,人字拉拉线抱箍安装在顺拉抱箍下面60公分处)。

四、拉线的定位及角深的测定要测定拉线的方向和量出拉距确定地锚的出土地点(撑杆的测定与拉线同,只是方向相反)。

角杆拉线方位的测定,可按测量角深的方法进行,其角深的反方向即是拉线的方向,出土位置可按杆高的比例量出拉距(见附图)丈量出OB=OC 和AB=AC 按图意测量即可。

即:OD 为角深。

AO 为拉线方向线,拉距以杆高定。

角杆拉的拉距(杆至地锚坑外侧):角杆的角深超过10米的必须打双拉。

杆高6米7米8米9米拉距 5.3米6.2米7米7.9米杆高6米7米8米9米拉距5.1米6.1米7.2米8.2米五、吊线抱箍、串钉的安装:吊线抱箍一般装在离杆顶25公分处,串钉装杆子最上面眼并且串钉装上单槽挟板后还必须有1公分左右镙干丝在外。

背档、吊档杆、角杆必须安装抱箍,并且夹板均安装在前进方向同左侧,以防后增加吊线,夹板三个螺丝必须全部拧紧。

[VIP专享]杆线施工要求和标准

[VIP专享]杆线施工要求和标准

杆线路及光缆接续施工要求和标准一、电杆及地锚埋深:(土质软、坚石相对应调整)埋深基本上就是电杆本身的五分之一长,若属坚石或岩层土质,深度比正常要求浅30 地锚:地锚坑深1.420公分。

附图1——1’5.5米以上,且吊挂警示棒(牌)。

1—1’图二、拉线(角拉、人字拉、四方拉、高桩拉等的拉线制作方法及规格基本相同)拉线的制作方法及规格:拉线一般采用另缠法铁线制作,用2.5—3.0铁丝,上把衬环后缠15公分铁丝,隔3公分,再缠10公分铁丝。

中把衬环后缠15公分铁丝,隔35公分,再缠10公分铁丝,隔5公分,再缠1.6铁丝缠5道包钢线头。

制作完后铁丝上还必须涂防锈漆,拉线需套反光警示棒。

(见附图)电杆10m 9m 8m 7m 6m 埋深m1.8以上1.6以上1.4以上1.3以上1.2以上人字拉的拉距(杆至地锚坑外侧):三、拉线抱箍的安装:角杆拉线抱箍应安装在吊线抱箍下面,单独的人字拉拉线抱箍安装在吊线抱箍下面60公分处,四方拉的拉线抱箍安装(顺拉拉线抱箍安装在吊线抱箍下面20公分处,人字拉拉线抱箍安装在顺拉抱箍下面60公分处)。

四、拉线的定位及角深的测定要测定拉线的方向和量出拉距确定地锚的出土地点(撑杆的测定与拉线同,只是方向相反)。

角杆拉线方位的测定,可按测量角深的方法进行,其角深的反方向即是拉线的方向,出土位置可按杆高的比例量出拉距(见附图)丈量出OB=OC 和AB=AC 按图意测量即可。

即:OD 为角深。

AO 为拉线方向线,拉距以杆高定。

角杆拉的拉距(杆至地锚坑外侧):角杆的角深超过10米的必须打双拉。

杆高6米7米8米9米拉距5.3米6.2米7米7.9米杆高6米7米8米9米拉距5.1米6.1米7.2米8.2米五、吊线抱箍、串钉的安装:吊线抱箍一般装在离杆顶25公分处,串钉装杆子最上面眼并且串钉装上单槽挟板后还必须有1公分左右镙干丝在外。

背档、吊档杆、角杆必须安装抱箍,并且夹板均安装在前进方向同左侧,以防后增加吊线,夹板三个螺丝必须全部拧紧。

10KV及以下架空配电线路工艺要求

10KV及以下架空配电线路工艺要求

郴电国际宜章分公司2018年度农网工程(二)10KV及以下架空配电线路安装工艺要求总监理工程师:何洲监理项目部(章)报告日期:2019 年02月一、电杆基坑及基础埋设1、基坑施工前的定位符合下列规定:⑴、直线杆顺线方向位移,10KV及以下架空电力线路不应超过设计档距的3%,直线杆横线路方向位移不超过50mm。

⑵、转角杆、分支的横线路、顺线路方向的位移均不应超过50mm。

2、电杆基础坑深应符合设计规定。

电杆基础坑深度允许偏差应为+100mm、-50mm。

同基基础坑在允许偏差范围内按最深一坑操平。

3、电杆的埋深应符合设计规定,一般为杆高的1/6,有底盘时坑深等于埋深加底盘厚度,电杆埋深如下表:杆高(m)8 10 12 15 18 21埋深(m) 1.5 1.7 1.9 2.3 3 3.2 4、电杆的拉线基础与堤坝基础间的水平距离不应小于电杆埋设深度的2倍。

电杆的拉线基础与沟渠边沿距离不应小于1.0M,小于1.0M 时应有保护基础措施。

5、双杆基础坑应符合下列规定:1)根开中心偏差不应超过+30mm,两杆坑深度应相等;2)直线杆、跨越杆、直线耐张杆。

两杆坑基底标高应相等;3)转角耐张双杆基础坑,内角坑高于外角坑2----3cm,使转角杆向外侧有一定倾斜。

6、15M及以上的转角、耐张杆,在沼泽地带;地下水位较高的杆位,应设底盘。

为防止洪水冲刷和基础冻胀,可采用高杆深埋措施。

电杆基础用底盘时,底盘圆形平面应与电杆中心垂直,找正后应填土夯实至底盘平面。

底盘的原槽直径不允许超过电杆根直径50mm。

7、电杆基础用卡盘时应符合以下原则:1)安装前应将其下部分层夯实,安装方向、位置、深度应符合设计要求;无设计要求时,上平面据地面不应小于500mm,安装方向应考虑主风向。

2)卡盘弧面应与电杆吻合,卡盘螺栓应紧固可靠。

3)12m及以下电杆除在沼泽地、或地下水位较高或砂壤路径外可不用卡盘;15M及以上水泥杆当倾覆稳定安全系数不够时应使用卡盘。

电杆、拉盘标准埋深计土方量

电杆、拉盘标准埋深计土方量

1.68
注:遇有土质松软、流沙、地下水位较高等情况时,应作特殊处理,另办签证。
建筑电气施工质量验收规范--拉盘埋设标准土方量
拉线棒长度/m 拉线盘(长x宽)/mm
埋深/m
工作面/m
拉盘坑面积 m2
拉盘坑体积 m3
2m
500*300
1.3
0.20 700*500
0.46
2.5m
600*400
1.6
0.20 800*600
0.77
3m
800*600
2.1
0.20 1000*800
杆长
8
9
10
11
12
13
15
马鞍山电力 (杆长1/6)m
1.33
1.50
1.67
1.83
2.00
2.17
2.50
马鞍山电力 (杆长1/6)m3
0.85
0.96
1.07
1.17
1.28
1.39
1.60
杆重பைடு நூலகம்
0.8t
1.14t
1.44t
1.5t
2t
注:遇有土质松软、流沙、地下水位较高等情况时,应作特殊处理,另办签证。
安徽2000定额--电杆埋设深度(0.8*0.8*埋深)
杆长m
8
9
10
11
12
13
15
定额埋深m
1.5
1.6
1.7
1.8
1.9
2
2.3
定额土方量m3
0.96
1.02
1.09
1.15
1.22
1.28
1.47
注:遇有土质松软、流沙、地下水位较高等情况时,应作特殊处理,另办签证。

光缆施工要求规范及要求

光缆施工要求规范及要求

光缆路线施工要求光缆敷设方式通信光缆的敷设方式普通分为三种:管道、直埋和架空敷设方式。

一、光缆路线工程实施要求(一)基本要求1、普通要求(1)路线工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。

复测中因外界环境变化而导致路由不通或者存在危及路线安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。

(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km做为配盘基数,架空光缆按3公里配盘,直埋光缆按3公里配盘;挨近局站侧的单盘长度不宜小于500米,严禁使用短段光缆。

(3)光缆敷设安装的最小曲率半径应符合下表的要求:波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15倍。

(5)光缆引上部份均采用①80mm钢管保护,钢管内穿放2根子管,子管规格为①28∕32mm聚乙烯塑料管。

钢管下部延伸至人(手)孔内或者地下,钢管上方管口以及子管管口应作阻塞处理。

(6)光缆路线在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站内预留长度等。

光缆的预留长度要严格按照下表要求实施,对特殊地段可结合工程现场实际情况确定。

XX 局为A 端,XX 中继站为B 端。

(二)架空光缆路线安装要求3杆路建造安装要求 (1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径@14-20厘米。

杆路建造标准杆高为8米,标准杆距为50米,超过65米按长杆档处理。

光缆距地面的高度达不到要求时,可采取增加电杆高度的方式,当电杆高度为12米以下时(不含12米)采用单接杆方式,当电杆高度为12米以上时采用品接杆方式。

接杆时电杆锯出断面及刨平面需用沥青作防腐处理,接杆下节杆稍径不得小于上节杆稍径,单接杆时下节杆稍径不小于上节杆根径的四分之三。

基坑开挖、立杆、架线、拉线施工安装工艺要求

基坑开挖、立杆、架线、拉线施工安装工艺要求

10KV及以下架空配电线路安装工艺要求1.电杆基坑及基础埋设1.1.基坑施工前的定位符合下列规定:⑴.直线杆顺线方向位移,10KV及以下架空电力线路不应超过设计档距的3%, 直线杆横线路方向位移不超过50mm。

⑵.转角杆、分支的横线路、顺线路方向的位移均不应超过50mm。

1.2.电杆基础坑深应符合设计规定。

电杆基础坑深度允许偏差应为+100mm、-50mm。

同基基础坑在允许偏差范围内按最深一坑抄平1.3.电杆的埋深应符合设计规定,一般为杆高的1/6,有底盘时坑深等于埋1.4.电杆的拉线基础与堤坝基础间的水平距离不应小于电杆埋设深度的 2 倍。

电杆的拉线基础与沟渠边沿距离不应小于1.0M,小于1.0M时应有保护基础措施。

1.5.双杆基础坑应符合下列规定:1)根开中心偏差不应超过+30mm,两杆坑深度应相等;2)直线杆、跨越杆、直线耐张杆。

两杆坑基底标高应相等;3)转角耐张双杆基础坑,内角坑高于外角坑2――3cm,使转角杆向外侧有一定倾斜。

1.6.15M及以上的转角、耐张杆,在沼泽地带;地下水位较高的杆位,应设底盘。

为防止洪水冲刷和基础冻胀,可采用高杆深埋措施。

电杆基础用底盘时,底盘圆形平面应与电杆中心垂直,找正后应填土夯实至底盘平面。

底盘的原槽直径不允许超过电杆根直径50mm。

1.7.电杆基础用卡盘时应符合以下原则:1)安装前应将其下部分层夯实,安装方向、位置、深度应符合设计要求;无设计要求时,上平面据地面不应小于500mm,安装方向应考虑主风向。

2)卡盘弧面应与电杆吻合,卡盘螺栓应紧固可靠。

3)12m 及以下电杆除在沼泽地、或地下水位较高或砂壤路径外可不用卡盘;15M及以上水泥杆当倾覆稳定安全系数不够时应使用卡盘。

1.8.基坑回填土应符合下列规定:1)土块应打碎。

2)10KV及以下架空电力线路基坑每回填30cm应夯实一次。

3)松软土质的基坑,回填土时应增加夯实次数或采取加固措施。

4)回填土后的电杆基础宜设防沉土层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电杆埋深标准
本文目录一览1,国家标准电线杆栽多深电线杆总长的1/6,例如:12米杆乘以1/6=2米;15米杆乘以1/6=2.5米
2,电杆埋设深度和杆坑的标准是什么答:35 kV及以下的架空线路多采用预应力钢筋混凝士电杆,电杆的埋设深度一般应根据有关规程和当地的土壤地质条件来确定。

为了简化计算在一般的土壤地质条件下,埋深可按杆长的1/6左右来考虑。

此外,也可根据表5--3决定。

5--3对杆坑一般有以下要求 (1)挖杆坑时.若坑基土质不良可挖深后换好土夯实,或加枕木。

(2)坑底要踏平夯实,分层埋土也要夯实多余土要堆积压紧在电杆根部。

(3)挖坑时.应注意地下各种工程设施.如地下电缆、地下管道等,应与这些设施保持一定的距离。

(4)土质松软的地段,要采取防止塌方措施。

3,水泥电杆坑深度标准怎么定经验数值,也符合安装规范要求,就是杆长的15%+300毫米。

例如:10米长电线杆,埋深1.8米;15米杆,埋深2.5米。

6米杆埋深1.2米。

答:35 kv 及以下的架空线路多采用预应力钢筋混凝士电杆,电杆的埋设深度一般应根据有关规程和当地的土壤地质条件来确定。

为了简化计算在一般的土壤地质条件下,埋深可按杆长的1/6左右来考虑。

此外,也可根据表5--3决定。

5--3对杆坑一般有以下要求(1)挖杆坑时.若坑基土质不良可挖深后换好土夯实,或加枕木。

(2)坑底要踏平夯实,分层埋土也要夯实多余土要堆积压紧在电杆根部。

(3)挖坑时.应注意地下各种工程设施.如地下电缆、地下管道等,应与这些设施保持一定的距离。

(4)土质松软的地段,要采取防止塌方措施。

4,电线杆杆基埋入地下深度按规定必须达到电杆长度六分之一中华人民共和国电力行业标准架空绝缘配电线路设计技术
规程 DL/T 601—1996 8.16 电杆的埋设深度,应进行倾覆稳定验算,单回路的配电线路,电杆最小埋设深度见表5。

表5 电杆的最小埋设深度m 杆高 8.0 9.0 10.0 11.0 12.0 13.0 15.0 18.0 埋深 1.5 1.6 1.7 1.8 1.9 2.0 2.3 2.6~3.0 遇有土松软、流沙、地下水位较高等情况时,应做特殊处理。

中华人民共和国电力行业标准架空绝缘配电线路设计技术规程再看看别人怎么说的。

中华人民共和国电力行业标准架空绝缘配电线路设计技术规程5,10KV高压电线杆的埋深是多少电杆与拉线地锚坑的埋深、要求电杆的埋深要求为: 6m杆普通土埋深1.2m,石质1.0m; 7m杆普通土埋深1.3m,硬土1.2m,水田、湿地1.4m,石质1.0 m; 8m杆普通土埋深1.5m,硬土1.4m,水田、湿地1.6m,石质1.2m; 9m杆普通土埋深1.6m,硬土1.5m,石质1.4m; 10m杆普通土埋深1.7m,硬土1.6m,
石质1.6m; 12m杆普通土埋深2.1m,硬土2.0m,石质2.0m;拉线地锚坑的埋深:普通土埋深1.4m,硬土1.3m,水田、湿地1.5m,石质1.1m。

电杆埋深严格按照规范执行。

杆路建设电杆埋深不够及松土地段,需装设卡盘;在土质松软处角深大于5m旦鱼杆、终端杆、分线杆、跨越杆、长杆档杆的杆底均应加垫底盘;上述电杆在石质土及坚石地带可不装卡盘、底盘或固根横木。

河滩及塘边杆根缺土的电杆,应做护墩保护。

在路边易被车辆碰撞的地方立杆,应加设护杆桩,加高为40-50cm。

架空光缆沿线设置标志牌,尺寸为的铝制片,每隔300m间距点,加挂标志牌,标志牌牢固固定于钢绞线上,面对观看方向。

钢线与其他线路交越时均须加设交越保护套,两侧各超出0.5m。

钢线架
设挂缆后应无明显垂度。

光缆吊线采用7/2.2镀锌钢绞线,挂钩采用25mm塑托挂钩,每隔50cm安装一只;吊线抱箍采用D144、D164、D184(根据不同杆径配置)单吊线抱箍,吊线与抱箍采用三眼单槽夹板固定,固定穿钉采用中16X60规格的有头穿钉。

杆路吊线架设应满足净距要求,在跨越主要公路缆路间
净距应不小于5.5m;跨越土路缆路间净距应不小于4.5m,跨越铁路缆路间净距应不小于7m。

电杆的埋深要根据杆高和地质条件来确定的.一般来说埋深=0.1*杆高+0.8埋深为杆高的1/6,看杆多高自己算一下10千户线路瓷瓶破裂,会导致线路的绝缘性能下降,有可能会发生电弧甚至发生接地故障,应予更换。

6,如何确定电杆的埋设深度各型电杆应按下列荷载条件进行计算:1最大风速、无冰、未断线。

2覆冰、相应风速、未断线。

3最低气温、无冰、无风、未断线(适用于转角杆和终端杆)。

各杆塔均应按以下3种风向计算杆身、导线的风荷载:1风向与线路方向相垂直(转角杆应按转角等分线方向)。

2风向与线路方向的夹角成60°或45°。

3风向与线路方向相同。

风向与线路方向在各种角度情况下,杆塔、导线的风荷载,其垂直线路方向分皿和顺线路方向分量,应符合GB 50061的规定。

杆塔的风振系数β,当杆塔高度为30m以下时取1.0。

风荷载档距系数α,应按下列规定取值:1风速20m/s以下,α=1.0。

2风速(20~29)m/s,α=0.85。

3风速
(30~34)m/s,α=0.75。

4 风速35m/s及以上,α=0.7。

配电线路的钢筋混凝土电杆,应采用定型产品。

电杆构造的要求应符合现行国家标准。

配电线路采用的横担应按受力情况进行强度计算,选用应规格化。

采用钢材横担时,其规格不应小于:∠63mm×∠63mm×6mm。

钢材的横担及附件应热镀锌。

拉线应根据电杆的受力情况装设。

拉线与电杆的夹角宜采用45°。

当受地形限制可适当减小,且不应小于30°。

跨越道路的水平拉线,对路边缘的垂直距离,不应小于6m。

拉线柱的倾斜角宜采用10°~20°。

跨越电车行车线的水平拉线,对路面的垂直距离,不应小于9m。

拉线应采用镀锌钢绞线,其截面应按受力情况计算确定,且不应小于25mm2。

空旷地区配电线路连续直线杆超过10基时,宜装设防风拉线。

钢筋混凝土电杆,当设置拉线绝缘子时,在断拉线情况下拉线
绝缘子距地面处不应小于2.5m,地面范围的拉线应设置保护套。

拉线棒的直径应根据计算确定,且不应小于16mm。

拉线棒应热镀锌。

腐蚀地区拉线棒直径应适当加大2mm~4mm或采取其他有效的防腐措施。

电杆基础应结合当地的运行经验、材料来源、地质情况等条件进行设计。

电杆埋设深度应计算确定。

多回路的配电线路验算电杆基础底面压应力、抗拔稳定、倾覆稳定时,应符合的规定。

多回路的配电线路验算电杆基础底面压应力、抗拔稳定、倾覆稳定时,应符合的规定。

现浇基础的混凝土强度不宜低于C15级,预制基础的混凝土强度等级不宜低于C20级。

采用岩石制做的底盘、卡盘、拉线盘应选择结构完整、质地坚硬的石料(如花岗岩等),且应进行试验和鉴定。

配电线路采用钢管杆时,应结合当地实际情况选定。

电杆长度应根据电杆最上层横担距杆尖的距离(l1)、横担与横担之间的距离(l2)、导线的最大弧垂(l3)、导线对地面允许的最小垂直距离(l4)以及电杆的埋设深度(l5)等因素确定。

如果用l代表电杆长度,则l=l1+l2+l3+l4+l5。

电杆埋设深度应根据电杆的长度、承受力的大小和土质情况来确定。

一般为杆长的1/6,但最浅不得小于1.5m;变台杆不应小于2m。

一般电杆埋设深度如下表所示。

7,15米电线杆埋深是多少电线杆的埋深是有标准要求的,15米杆普通土埋深
2.3m,硬土2.2m,石质2.2m。

电杆埋深严格按照规范执行。

杆路建设电杆埋深不够及松土地段,需装设卡盘;在土质松软处角深大于5m旦鱼杆、终端杆、分线杆、跨越杆、长杆档杆的杆底均应加垫底盘。

上述电杆在石质土及坚石地带可不装卡盘、底盘或固根横木。

河滩及塘边杆根缺土的电杆,应做护墩保护。

在路边易被车辆碰撞的地方立杆,应加设护杆桩,加高为40-50cm。

扩展资料:电线杆制作工艺水泥电线杆分为预应力和非预应力电线杆两种。

工艺流程:◆ 钢筋加工和钢筋笼制作:钢筋冷拔,切断,弯曲和绑扎◆混凝土配料、搅拌系统:混凝土配料与搅拌◆ 电线杆成型:离心发成型圆形电杆
(需要离心机、模具和布料机等设备),或震动成型其它类型电杆(需要布料机、震动台、模具等设备)◆ 蒸汽养护:新成型电杆带摸静停一段时间,进入蒸汽养护室,养护几小时◆ 脱模和养护:电杆带模出养护室,脱模,清模,脱模的电杆继续保湿或泡水养护一段时间模具的投资较大,生产效率决定于模具周转率。

相关文档
最新文档
