管路拆除安全技术措施
轨道管路拆除装运安全技术措施

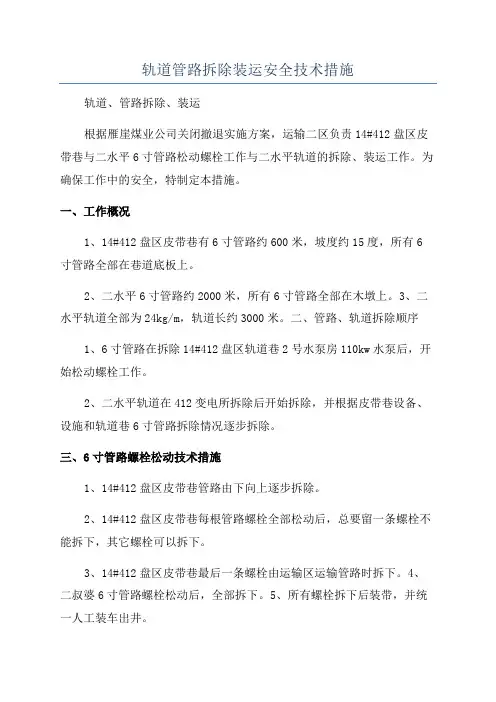

轨道管路拆除装运安全技术措施轨道、管路拆除、装运根据雁崖煤业公司关闭撤退实施方案,运输二区负责14#412盘区皮带巷与二水平6寸管路松动螺栓工作与二水平轨道的拆除、装运工作。
为确保工作中的安全,特制定本措施。
一、工作概况1、14#412盘区皮带巷有6寸管路约600米,坡度约15度,所有6寸管路全部在巷道底板上。
2、二水平6寸管路约2000米,所有6寸管路全部在木墩上。
3、二水平轨道全部为24kg/m,轨道长约3000米。
二、管路、轨道拆除顺序1、6寸管路在拆除14#412盘区轨道巷2号水泵房110kw水泵后,开始松动螺栓工作。
2、二水平轨道在412变电所拆除后开始拆除,并根据皮带巷设备、设施和轨道巷6寸管路拆除情况逐步拆除。
三、6寸管路螺栓松动技术措施1、14#412盘区皮带巷管路由下向上逐步拆除。
2、14#412盘区皮带巷每根管路螺栓全部松动后,总要留一条螺栓不能拆下,其它螺栓可以拆下。
3、14#412盘区皮带巷最后一条螺栓由运输区运输管路时拆下。
4、二叔婆6寸管路螺栓松动后,全部拆下。
5、所有螺栓拆下后装带,并统一人工装车出井。
四、轨道拆除与装车技术措施1、使用撬棍先将道钉起掉。
2、由5人以上同时拿起轨道后装车。
3、轨道必须使用专用车辆装车。
4、必须在车辆前后用4分或4分以上钢丝绳用搅杠将钢轨与矿车牢牢固定,不能有任何松动,搅杠必须使用2寸钢管,钢丝绳刹车至少两道。
5、钢轨每车只能装一层,钢轨必须侧躺在防护材料上,并使钢轨之间相互扣紧,即一根钢轨轨底压在另一根钢轨的道腰上,以此类推。
6、必须用8号铅丝将所有钢轨两端轨道眼穿起来固定。
7、要使轨道重心与车辆重心一致。
五、管路、轨道运输技术措施1、轨道:符合轨道线路标准,轨型24K以上。
2、道岔:与轨型相符,盘区轨道巷工作面入口处的道岔必须是单开或对称道岔,质量符合要求。
3、运输设备:a、各类提升绞车、回柱车(双速多用绞车)、内齿轮调度绞车必须完好。
工作面瓦斯管路拆除安全技术措施

工作面瓦斯管路拆除安全技术措施概述工作面瓦斯管路拆除是煤矿生产中的一项危险作业。
如果操作不当,可能会引起瓦斯爆炸等严重事故。
为确保安全生产,必须采取一系列安全技术措施。
作业前的准备工作1.聘请合格的工作面瓦斯技术人员负责此项工作,确保技术人员持有相应的煤矿安全生产资格证书。
2.对拆除管路的区域进行严格控制,确保无人进入作业区域。
3.撤离与拆除区域相邻的所有人员和设备。
4.确认拆除管路前,相关设施已经切断并处于安全状态。
5.确认工作面风量满足安全生产的要求,并做好防范瓦斯积聚的措施。
安全技术措施1.管路切割和拆卸(1)采用逆向燃烧器烧断管路。
利用逆向燃烧器烧断管路可以使管路内的瓦斯被控制燃烧,减少了瓦斯的积聚,是安全可靠的一种拆卸方法。
(2)对于管路较小的情况下,还可以采用人工切割的方法拆除管路。
但是,切割过程中一定要注意防火,并做好通风处理,减少瓦斯积聚。
2.瓦斯检测在管路拆除前,应该对拆除区域及周边区域进行瓦斯检测,确保瓦斯浓度处于安全范围内。
拆除过程中也需要不断进行瓦斯检测,以保证作业的安全。
3.通风在拆除管路过程中,应按照规定增加风量,确保作业区域内新风量充足,瓦斯能够及时排放。
4.现场管理必须有专人对拆除现场进行管理,确保拆除作业符合煤矿安全生产规定。
在管路拆除期间,应严格限制人员进入作业区域,保证现场无人员非法闯入。
5.废渣处理废弃管路应及时处理清理,废渣要存放在指定地点,存放前必须清除、洗净、处理干燥,并进行防火处理。
总结在进行工作面瓦斯管路拆除时,必须对所在区域进行严格控制,并采取一定的技术措施,从而确保安全生产。
这些安全技术措施包括管路切割和拆卸、瓦斯检测、通风、现场管理和废渣处理等。
只有严格遵守这些安全措施,才能有效避免矿井瓦斯爆炸等严重安全事故的发生。
拆瓦斯管路安全技术措施

拆瓦斯管路安全技术措施近年来,使用燃气的家庭越来越多,燃气管道也随之扩建,这使得拆瓦斯管路越来越常见。
拆除瓦斯管路是一项高危作业,因此必须遵守相应的安全技术措施,以保障工人的安全以及周围居民的生命财产安全。
在本文中,我们将介绍一些必要的拆除瓦斯管路的安全技术措施。
1. 调查瓦斯管道位置在拆除瓦斯管路之前,需要先调查管道位置,以避免损坏瓦斯管道和周围建筑物。
地下瓦斯管道通常由瓦斯公司控制,可以通过向瓦斯公司申请获取地下管道的位置图纸。
如果没有位置图纸,可以使用探测器来查找瓦斯管道位置。
2. 停止燃气供应在拆除瓦斯管道之前,必须先停止燃气供应,以避免瓦斯泄漏。
可以通过关闭燃气阀门或与瓦斯公司联系来停止燃气供应。
3. 排空瓦斯管道在拆除瓦斯管道之前,需要排空管道内的瓦斯。
可以将风扇放在管道口处,以促进瓦斯的排出。
如果管道内的瓦斯浓度过高,气体检测器应用于检测瓦斯含量,并确保瓦斯浓度低于可燃限。
4. 使用防火措施拆除瓦斯管道是一项高危作业,存在爆炸和火灾的风险。
因此,在拆除管道时必须采取防火措施,例如在作业现场使用不产火花的工具和电器,并确保有灭火器材在场,以便在发生火灾时迅速扑灭火苗。
5. 使用个人防护装备在拆除瓦斯管道时,工作人员必须穿着符合安全标准的个人防护装备,例如戴上带有面罩的呼吸器,穿着手套和护目镜。
这些个人防护装备可以保护工人免受瓦斯和灰尘等有害物质的侵害。
6. 依照操作规程进行作业在拆除瓦斯管道时,必须遵循相应的操作规程,确保作业安全。
必须使用专业工具和设备,禁止超负荷使用工具,禁止随意更改管线走向,必须按照正确的顺序进行作业,以避免搞混作业程序。
总之,拆除瓦斯管道是一项高危作业,需要制定详尽的安全技术措施,确保工作人员的安全,避免瓦斯泄漏和火灾等情况的发生,同时也要保障周围居民的生命财产安全。
因此,操作人员在进行拆除工作时,必须严格按照操作规程和安全措施进行作业,同时要使用相应的个人防护装备,杜绝因疏忽大意造成的悲剧。
工作面瓦斯管路拆除安全技术措施

工作面瓦斯管路拆除安全技术措施简介煤矿工作面瓦斯管路是矿井内最危险的设备之一。
为了保障矿工的生命安全,必须严格按照规程执行拆除作业。
本文以工作面瓦斯管路的拆除作业为例,介绍相关的安全技术措施。
安全技术措施确认管路在进行管路拆除之前,必须对管路的走向、长度、直径等进行确认。
同时,还需要检测管路是否被压缩、变形、老化或损坏等情况。
如果存在上述情况,必须第一时间采取措施。
防止瓦斯积聚在拆除管路之前,要进行充分通风,防止瓦斯积聚导致爆炸风险。
同时,要将周围已停止产煤的工作面的瓦斯抽走,避免影响整个矿井的安全。
遵守操作规程进行管路拆除的前提是训练有素的作业员掌握了工具的正确使用方法,并且遵循了操作规程。
使用防爆工具管路拆除的工具要具有防爆功能,一旦发现管路泄漏,采取了预防措施。
在拆除后使用相应的设备检测管路是否完好。
张贴安全警示标志在进行管路拆除前,请在附近设置安全警示标志,提醒其他工人注意管路拆除作业,禁止进入烟囱。
停止煤炭产出煤炭生产应在管线处停止,以免产生危险。
安排封堵工作在拆除管路时,要停止瓦斯的运输。
封堵工作要尽量做到全面、完整,避免漏洞。
做好监测工作在管路的拆除过程中,需要不断进行快速的空气质量监测,以及瓦斯检测和煤尘检测等。
结论在拆除工作面瓦斯管路时,必须进行充分的安全技术措施,以避免危险事故的发生。
以上技术措施包括确认管路、防止瓦斯积聚、遵守操作规程、使用防爆工具、张贴安全警示标志、停止煤炭产出、安排封堵工作以及做好监测工作。
只有在严格遵循全部安全规程、策略时,我们才能确保安全的进行工作面瓦斯管路拆除工作。
井下管路改造安装拆除安全技术措施

井下管路改造敷设拆除及龙门安装安全技术措施编制:编制单位:机电队编制时间:2015年3月22日井下管路改造敷设拆除及龙门安装安全技术措施一、工程概述:根据我矿安全生产的实际情况,井下部分瓦斯抽放管路及风水管路需改造敷设安装拆除,部分地点需加装龙门,现需我队施工。
为保证施工的安全顺利进行,特制定本措施。
二、编制依据:1、《煤矿安全规程》、《安全质量标准化》、《技术操作规程》和《工种作业规程》。
2、公司下达的相关质量标准和技术要求。
3、矿井和区队制定的各类管理制度。
三、施工时间:2015年3月22日始(常规措施)四、施工方案:1、安装步骤:(1)、首先按照事先测量好的尺寸在地面加工相应的管路、短节和龙门;(2)、把加工好的短节、龙门放在花车上(用2T手拉葫芦捆绑,捆绑标准严格按照机电科下发的大件捆扎标准捆绑),由运输队运至井下需安装地点;(3)、组织人员拆除原有需拆除的管路、龙门等需拆除部件;(4)、组织人员起吊龙门、短节,起吊龙门时用2T或3T手拉葫芦起吊管路(后附大件(管路)起吊安全技术措施),起吊时把手拉葫芦挂在巷道顶部的起吊锚杆上(无起吊锚杆时改用Φ50管子做起吊架起吊)。
无需起吊时用人工抬至需安装位置;(5)、管路起吊到位放至托架上或用专用抱箍包住后,由专人用螺栓连接管路;(6)、原有管路用钢丝绳吊挂部分,如有需要(托架已装好),可把钢丝绳拆除,更换成成U型抱箍,把管路安装到正式的托架上。
(7)、部分不用管路拆除后,放到指点位置。
2、安装要求:1、在管路安装时严格按照指定的地点加装阀门和预留三通;2、法兰连接应保持同心,螺栓孔无错位,螺栓能自由穿入且穿法一致;连接各法兰盘的专用螺栓紧固、可靠;各阀门安装位置、方向正确,连接牢固,转动装置开启、闭合灵活可靠。
3、改造安装的瓦斯抽放管路或风水管路要美观;4、各焊缝、连接法兰处无漏气或滴漏现象。
五、安全技术措施1、施工人员要认真学习此施工措施,熟知施工步骤,明确安全注意事项。
综采工作面瓦斯抽放管路拆除、安装安全技术措施

0 XXX 综采工作面瓦斯抽放管路撤除、安装施工安全技术措施为了进一步标准 XXXXXx 综采工作面瓦斯抽放管路布置,经矿上争论打算,现将原布置在 XXX 综采工作面回风巷的瓦斯抽放管路撤除, 重进展标准化安装,为了施工安全,依据《煤矿安全规程》 2023 版、《煤矿瓦斯抽放标准》相关要求,结合我矿的实际状况,特制订 XXX 综采工作面瓦斯抽放管路撤除、安装安全技术措施:一、巷道概况XXX 综采工作面回风巷井筒净宽 3.4m ,风井井筒导“测点 F ”点 到“测点 5”点斜长为 64m ,倾角-18°;平巷长度为 506m 。
巷道轨道距离敷设抽放管路的巷帮为 3m 。
二、敷设管路系统概况瓦斯抽放管使用 DN200 矿用聚乙烯管瓦斯抽放管,敷设实行吊挂式敷设,每隔 3 米设置一个吊挂点并固定结实,用于加固瓦斯抽放管,防止管路下滑。
三、施工要求:〔1〕+1690-+1700m 轨道上山,瓦斯抽放管路铺设在轨道上山巷道顶端中部,并用卡子固定好。
〔2〕XXX 回风巷瓦斯抽放管路由原巷道左帮,移至巷道右帮, 并按要求摆放,并每隔 3m ,安置一组托架(3) 敷设管路时要依据由外向里的挨次逐节接入,管子连接用法兰连接,管路连接配件要齐全。
法兰接头要加垫圈、要拧紧,做到不漏气。
(4)管路连接时要专人托起,专人连接。
连接后吊挂平直、结实,拐弯处要设弯头,不拐急弯,斜巷要用管卡固定。
(5)安装后的管路必需进展漏气打压试验,假设不符合标准应拆解再重安装。
(6)管路安装完工后必需做好收尾工作,首先要检查管路安装工程质量,确保符合要求。
四、瓦斯抽放管路撤除的预备工作〔一〕、瓦斯抽放管路撤除的预备工作1、施工前由施工负责人组织施工人员认真学习措施,并做好学习签名记录。
2、施工前应把工具、材料预备齐全,确保完好正常使用。
3、撤除瓦斯抽放管前必需向矿调度室请示汇报,经调度室同意前方可进展作业。
4、瓦斯抽放管路撤除前先关闭XXX 回风巷抽放管路阀门。
工作面瓦斯管路拆除安全技术措施

工作面瓦斯管路拆除安全技术措施随着煤矿工作面的开采不断深入,瓦斯管路的拆除越来越成为一项必要的工作。
但是,瓦斯管路的拆除操作却存在着一定的安全风险,一旦操作不当则可能引发严重的事故。
因此,我们在进行工作面瓦斯管路拆除时,必须要严格按照相关的安全技术措施进行操作,确保工人的安全和矿山的稳定运营。
工作前的准备工作在进行工作面瓦斯管路拆除之前,我们必须要进行一系列的准备工作,以确保操作的安全性和稳定性。
这些准备工作主要包括以下几个方面:瓦斯抽采和通风措施在进行瓦斯管路的拆除时,首先要根据现场的情况进行瓦斯抽采和通风措施。
通过瓦斯抽采和通风措施,可以有效地降低现场瓦斯浓度,减少瓦斯爆炸的风险。
制定安全操作规程在进行工作面瓦斯管路拆除之前,我们必须要制定一份详细的安全操作规程,规定操作人员的职责和要求,明确操作步骤和注意事项,确保操作安全、科学、合理。
选派专业人员进行拆除在进行瓦斯管路拆除时,必须选派专业人员进行操作。
这些人员必须具备一定的专业知识和操作经验,能够熟练地操作拆除工具和设备,确保拆除质量和安全性。
工作时的安全技术措施在进行工作面瓦斯管路的拆除时,还需要采取一系列的安全技术措施,以确保操作的安全和稳定性。
这些安全技术措施主要包括以下几个方面:确定拆除方案在进行工作面瓦斯管路拆除时,必须要制定详细的拆除方案。
拆除方案应根据场地情况,确定拆除的具体方法和工具,制定安全操作规程,确保拆除过程中的安全和可控性。
告知相关人员在进行瓦斯管路拆除时,必须要告知相关责任人员。
责任人员要对整个断管区域进行控制和监督,确保拆除过程中的安全和稳定性。
采用专业工具在进行瓦斯管路拆除时,应采用专业工具。
拆除用的工具必须经过严格的检验和测试,确保其安全和可靠性,避免拆除过程中的卡顿、断裂等意外事故。
及时清理作业场地在进行瓦斯管路拆除之后,还要及时清理作业场地。
清理作业场地不仅可以提高工作效率,还可以避免相关设备受损或损坏,保障后续工作的顺利进行。
供水管路整改安全技术措施

供水管路整改安全技术措施标题:供水管路整改安全技术措施引言概述:供水管路是城市生活中不可或缺的重要设施,为了保障供水系统的正常运行和居民的生活用水安全,供水管路的整改工作显得尤为重要。
在进行供水管路整改时,必须严格遵守安全技术措施,以确保工作过程中不发生意外事故。
本文将详细介绍供水管路整改的安全技术措施。
一、施工前的准备工作1.1 确定施工范围和施工计划:在进行供水管路整改前,必须明确施工范围和施工计划,包括施工的时间、地点、工序等,以确保施工过程有序进行。
1.2 安全防护设施的设置:在施工现场周围设置警示标志、围挡等安全防护设施,确保施工现场的安全。
1.3 检查施工人员的安全装备:施工人员必须佩戴符合要求的安全帽、安全鞋、手套等安全装备,确保施工过程中的人身安全。
二、供水管路的拆除和更换2.1 确保供水管路的排水:在进行供水管路的拆除和更换时,必须先进行排水处理,避免施工过程中出现水压过大的情况。
2.2 使用专业工具进行拆除:供水管路的拆除必须使用专业工具,避免因操作不当导致事故发生。
2.3 定期检查施工现场:在供水管路拆除和更换过程中,必须定期检查施工现场,确保施工过程安全可控。
三、供水管路的连接和固定3.1 确保连接部位的密封性:在进行供水管路的连接时,必须确保连接部位的密封性,避免因连接不牢固导致漏水事故。
3.2 使用专业的连接工具:连接供水管路时,必须使用专业的连接工具,确保连接的牢固性和安全性。
3.3 固定供水管路:连接完成后,必须对供水管路进行固定,避免管路晃动或移位导致事故发生。
四、供水管路的测试和验收4.1 进行压力测试:在供水管路整改完成后,必须进行压力测试,确保管路的密封性和耐压性。
4.2 检查供水管路的运行情况:供水管路整改完成后,必须检查供水管路的运行情况,确保供水系统正常运行。
4.3 进行验收:供水管路整改完成后,必须进行验收,确保整改工作符合相关标准和要求。
五、施工后的清理和安全交底5.1 清理施工现场:供水管路整改完成后,必须及时清理施工现场,清除杂物和垃圾,确保施工现场的整洁和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南翼轨道巷风、水管路拆除安全技术措施
一、概述
南翼轨道巷安装梭车,在巷帮管路上方打眼安装钢梁,需拆除南翼轨道巷的风、水管路。
为确保施工安全,特编制本措施。
二、施工地点:南翼轨道巷四部车场坡头至南翼轨道巷2204风
桥口,共420m。
三、施工内容:拆除南翼轨道巷原有的风、水管路
四、施工程序:停止原有管路供风、供气—拆除部分管路—将未拆除管路恢复通水、通气
五、施工方案及要求:
1、准备两个高度为1.3-1.5m左右的工作平台及两个3m的梯子。
作业时,工作平台、梯子必须有专人负责抓牢。
2、作业前,关闭需拆除管路前方的控制阀门,并排净管路内的风、水。
3、管路拆除工作从南翼轨道巷2204风桥口开始进行,至南翼轨道巷四部车场坡头。
4、两人同时在工作台上作业拆除管路,工作台下两人负责将拆除的管路摆放整齐,并回收拆除的螺丝及法兰垫。
5、登高作业时,当班负责人负责排查作业地点的安全隐患,发现隐患及时处理后方可继续作业。
6、管路拆除完毕后,在未拆除管路末端加装堵头及支管、阀门。
恢复施工地点的供风、供水。
7、打眼作业结束后及时恢复拆除的管路。
管路恢复接通后要认真排查,检查是否存在漏风、漏水现象。
如若发现问题,立即整改。
六、安全技术措施
1、拆除管路前应先检查原来固定管路的铁丝是否牢固,如出现松动需及时进行加固。
2、需拆除的管路前后各3根管路进行加固后,方可拆除。
3、施工前,将施工地点的杂物清理干净,保证作业地点安全畅通。
4、发现螺丝有锈死现象时,需事先喷螺丝松动剂,待螺丝松动后再进行拆除。
严禁两根管路同时拆除。
5、工作台上的作业人员必须口令一致,拆除过程中工作台2m 范围内严禁站人。
6、管路拆除后,将拆除的管路平稳放在工作台上,确定管路在工作台上摆放平稳后,通知工作台下方人员将管路抬下,并排放在巷道另一侧不影响作业的地点。
7、作业地点每班必须有一名安全员现场监督。
8、施工结束后及时清理作业地点的杂物。
山西翼城首旺煤业有限责任公司
南翼轨道巷压风、供水管路拆除安全技术措施
通风科
2015年1月30日
会审人员签字表。
