钻孔灌注桩施工技术交底记录大全
灌注桩技术交底15篇

灌注桩技术交底15篇【第1篇】桥梁钻孔灌注桩施工技术交底一、护筒埋设及要求1、护筒埋置深度:粘质土不大于 1.0~1.5m高出地面0.3m。
2、护筒埋设采用挖坑埋设法,护筒底部及四周所填粘质土须分层夯实。
3、平面位置偏差小于5cm,倾斜度偏差小于1%。
二、泥浆性能要求1、相对密度:1.05~1.20,粘度:16~22s,含砂率≤4%。
三、正循环回转法成孔1、钻机就位:钻机调平对准钻孔,装上转盘,钻杆位置偏差小于2cm。
2、初钻:启动泥浆泵和转盘,空转一段时间,待泥浆输进钻孔中一定数量后开始钻进。
3、钻进时操作要点:开始钻进时,进尺适当控制,在护筒刃脚处,应低档慢速钻进。
4、泥浆补充与净化:钻进过程中及时检查泥浆指标,并适当调整每钻进2m或地层变化处,捞取钻渣样品并记录,与设计资料核对。
四、成孔检查1、孔径检查:用笼式检孔器检查,外径等于设计孔径,长度为4.5m。
2、孔深和孔底沉渣检查:标准测锤检测。
五、常见事故处理1、坍孔:回填砂和粘质土混合物到坍孔处以上1~2m,重新钻进。
2、钻孔偏斜:用检孔器查明钻孔偏斜位置,在偏斜处反复扫孔。
3、掉钻落物:用打捞叉、打捞钓等工具取出落物。
4、糊钻和埋钻:调节泥浆指标,增大泵量及向孔内投入砂石,严重糊钻时,停钻清除钻渣。
六、清孔(换浆法)1、终孔后,停止进尺,稍提钻锥离孔底10~20m空转,保持泥浆正常循环,以中速将比重为1.03~1.10,纯泥浆压入,使孔内钻渣较多泥浆换出,清孔后泥浆含砂率<2%粘度17-20s,比重1.03~1.10。
孔底沉淀土厚度小于10cm时,终止清孔。
2、沉淀厚=施工孔深——测量孔深。
七、钢筋骨架1、钢筋骨架保护层厚6cm,砂垫块15×20×6cm,沿钻孔竖向每2cm设一道,圆周设4块。
2、钢筋接头采用搭接电弧焊,搭接端部预先折向一侧,使两钢筋轴线一致,焊缝长度大于10d,在35d接头范围内,同一钢筋不得有两个接头,配置在接头长度区段内受力筋,接头截面积占总截面积百分率为50%以内。
钻孔灌注桩安全技术交底

三级安全技术交底记录交底摘要:桩基础施工一、编制依据《公路桥涵施工技术规范》(JTJ 041-2000)《公路桥涵地基与基础设计规范》 (JTG 3363—2019)《公路工程质量检验评定标准》(JTGF80/1-2004)二、适用范围适用于福银高速中水河互通工程ZSHDG-1。
三、交底内容1、施工准备1.1、先清除地表杂物,整平场地,如遇软土,必须进行处理,确保钻机安放平稳牢固,在施工钻进中不产生倾斜。
1.2、在浅水中钻孔时,采用筑岛法施工。
根据钻机的大小和吊装钢筋笼的场地要求确定筑岛的范围,要求在埋护筒的位置必须用黏土并压实。
1.3、沉淀池和泥浆池,应根据场地合理布置,严禁随意开挖。
2、护简制作和埋设要求2.1、护简采用 10mm 钢板加工,并且保证坚实不漏水,采用反循环钻成孔时护筒的内径大于所施工孔径 20-40cm。
2.2、护筒埋设高出施工水位或地下水位2.0m,并高出施工地面 0.3m。
2.3、护简的埋设还应符合下列规定:在岸滩上、黏性土、粉土不小于 2m,,当表层土松软时,将护简埋置在较坚硬密实的土层中至少1m。
2.4、筑岛施工时,护筒埋入河床以下 1.0m,如果地质条件不良,应加深埋设。
2.5、护筒顶面位置允许偏差为5cm,斜度为1%。
3、反循环钻机钻孔施工3.1、钻机就位前,对主要机具及配套设备进行检查、维修。
3.2、钻孔前按照每根桩钻进技术交底书写在板面上挂设在钻台上。
3.3、开钻时宜低挡慢速钻进,钻至护筒以下1米后再以正常速度钻进。
使用反循环钻机钻孔,应将钻头提离孔底20厘米,待泥浆循环通畅后方可开钻。
3.4、钻进过程中及时滤渣,同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,记入记录表中,并与设计提供的地质剖面图相对照,钻渣样应编号保存,以便分析备查。
3.5、经常检查泥浆的各项指标。
3.6、开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌3.7、当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行检查,确认满足设计要求后,报项目工程部人员检验并经现场监理工程师认可后方可进行提钻、孔底清理和灌注水下混凝土的准备工作。
钻孔灌注桩技术交底记录

钻孔灌注桩技术交底记录
一、引言
钻孔灌注桩技术作为一种常见的基础施工方法,在建筑工程中
起到非常重要的作用。
钻孔灌注桩技术交底记录将详细介绍该技术
的施工要点、操作规程和安全注意事项,以确保施工过程的顺利进
行和施工质量的可控性。
二、施工要点
1.材料准备
a)灌注桩混凝土所选用的材料应符合相关规范要求。
主要包括水泥、砂、石子等。
b)根据设计要求的强度等级选用相应的水泥品种。
c)石子应洁净,无泥土和杂质。
2.设备检查
a)钻孔设备的检查和维护应定期进行,确保设备运行正常。
b)钻孔机的安全防护装置应完好无损,以保障施工人员的安全。
3.钻孔操作
a)根据设计要求,确定钻孔的位置、直径和深度。
b)钻孔进程中,要不断调整和检查钻孔机的位置和角度,确保孔洞的质量和几何形状。
c)孔底需要进行清洁,以去除堆积的碎石、泥土等。
4.灌注桩施工
a)在钻孔后立即开始灌注桩施工,以避免孔洞塌陷。
b)在灌注桩操作过程中,要注意控制流量、压力和浆液的均匀性。
c)灌注桩的尺寸和形状应符合设计要求,以保证承载能力和稳定性。
5.灌注桩质量检验
a)进行灌注桩的质量检验,主要包括灌注桩强度、孔隙率等指标。
b)质量检验结果应符合设计要求,并进行记录和归档。

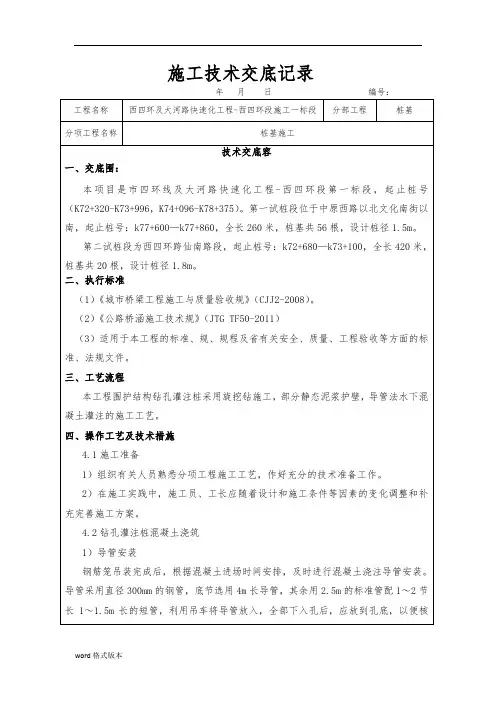

钻孔灌注桩混凝土浇筑技术交底记录大全

(1)《城市桥梁工程施工与质量验收规》(CJJ2-2008)。
(2)《公路桥涵施工技术规》(JTG TF50-2011)
(3)适用于本工程的标准、规、规程及省有关安全、质量、工程验收等方面的标准、法规文件。
(9)吊钩、起重限位器、力矩限位器、吊钩保险、起重量指标器等应齐全,灵敏,有效,灯光、喇叭(警铃)等完好无损。各种制动器、离合器、方向和其它操作机构灵活可靠,润滑良好,油路系统液压油充足无渗漏。吊装作业须在起吊机具组织试吊、试运行之后进行。吊装作业中严禁超载。吊装设备、提升系统由专人定期检查,操作人员严格按操作规程操作。
水下混凝土浇筑
水下混凝土应连续浇筑,中途不宜停顿,并应尽量缩短拆除导管的间断时间,保证每根桩在配合比设定的初凝时间浇筑完成。
在浇筑混凝土过程中,浇注过程中应勤量测,勤拆管。量测采用在水中泡透经合格钢尺校正后的测绳测量孔混凝土顶面位置,保持导管埋深在2~6m围。
当混凝土浇筑面接近设计高程时,应缓慢提升导管,并用重锤及测绳准确量测混凝土的顶面位置,保证混凝土顶面浇筑到桩顶设计高程以上0.5-1.0m。在浇筑水下混凝土过程中,应如实填写混凝土浇筑记录,同时防止钢筋笼上浮。
V=H1×πd2/4+Hc×πD2/4
式中:D—钻孔桩直径;
d—导管直径;
HC—首批需要混凝土面至孔底高度=导管埋深(1m)+导管底至孔底高度;
H1—混凝土面到水面高度。
混凝土灌注前精确计算首次混凝土浇筑方量,制作合适容积的漏斗(大小根据首批封底混凝土方量计算),确保封底顺利,确认封底成功后,进行正常灌注。灌注过程严格依照规进行,随时进行混凝土质量、导管埋置深度等各项检测,以保证整个灌注过程的顺利。

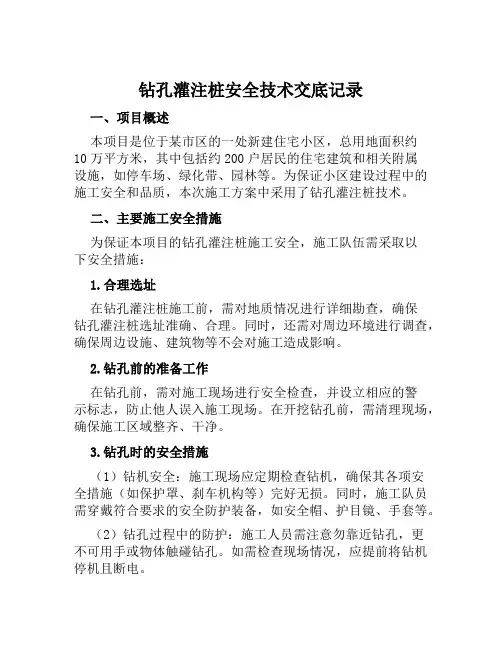

钻孔灌注桩安全技术交底记录

钻孔灌注桩安全技术交底记录一、项目概述本项目是位于某市区的一处新建住宅小区,总用地面积约10万平方米,其中包括约200户居民的住宅建筑和相关附属设施,如停车场、绿化带、园林等。
为保证小区建设过程中的施工安全和品质,本次施工方案中采用了钻孔灌注桩技术。
二、主要施工安全措施为保证本项目的钻孔灌注桩施工安全,施工队伍需采取以下安全措施:1.合理选址在钻孔灌注桩施工前,需对地质情况进行详细勘查,确保钻孔灌注桩选址准确、合理。
同时,还需对周边环境进行调查,确保周边设施、建筑物等不会对施工造成影响。
2.钻孔前的准备工作在钻孔前,需对施工现场进行安全检查,并设立相应的警示标志,防止他人误入施工现场。
在开挖钻孔前,需清理现场,确保施工区域整齐、干净。
3.钻孔时的安全措施(1)钻机安全:施工现场应定期检查钻机,确保其各项安全措施(如保护罩、刹车机构等)完好无损。
同时,施工队员需穿戴符合要求的安全防护装备,如安全帽、护目镜、手套等。
(2)钻孔过程中的防护:施工人员需注意勿靠近钻孔,更不可用手或物体触碰钻孔。
如需检查现场情况,应提前将钻机停机且断电。
(3)钻孔时的防爆:采用钻孔灌注桩技术时会用到一些易燃易爆的材料,如电钻、油料等。
因此,在钻孔过程中需保持通风良好,确保施工现场无明火,以免引发火灾事故。
4.灌浆时的安全措施(1)施工人员需注意防护:在灌浆过程中,需遵循施工标准,确保灌浆质量。
施工人员需确保自己的安全,如避免灌浆物质直接喷溅自己身上,穿戴符合要求的安全防护装备等。
(2)喷淋设备的安全使用:喷淋设备是灌浆过程中的常用设备之一,应定期检查其使用情况,并注意存储、使用时的防火安全措施。
三、相关人员的安全交底在本项目的钻孔灌注桩施工安全措施中,施工队员、现场管理人员和监理人员在工作中需遵循以下规则:1.务必佩戴符合要求的安全防护装备,并在每次施工前进行检查。
2.在施工现场,需保持周围秩序,确保施工区域整洁有序。
3.在钻孔、灌浆等施工过程中,需严格按照标准操作,并注意施工质量和安全。
钻孔灌注桩施工(冲击钻)技术交底记录

技术交底记录(编号: )A-J1-12合同号: 监理单位:5.成孔检查及清孔:1.成孔检查:成孔检查一般包括孔的中心位置、倾斜度、孔深、孔径、护筒顶标高等。
孔的中心位置允许偏差W50mπι,倾斜度不超过1%桩长,且不大于500mm,孔深、孔径不小于设计值。
2.清孔:钻孔达到设计标高后,经成孔检查合格后,立即进行清孔.清孔应达到的标准:孔内排出的泥浆手摸无2〜3n≡颗粒,泥浆比重不大于1.1,含砂率小于2%,黏度17〜20s;沉渣厚度:柱桩不大于5cm;摩擦桩不大于20Cm。
否则需进行2次清孔。
清孔注意事项:A.清孔过程中保持孔内水头压力,避免坍孔。
8.清孔要认真对待,不得用加深孔深代替清孔。
C.清孔后,泥浆应符合设计及规范要求。
D.清孔完毕后,经自检合格后请监理检查,合格后方可进入下道工序。
6.钢筋笼加工及安装:①钢筋笼骨架在钢筋加工场制作,利用运输车托运至现场,配合吊车进行钢筋笼的下放。
②起吊时采用双吊点,吊点位置设在加强箍筋处。
③钢筋笼吊装在清孔之前完成,以缩短清孔完毕到开始灌注水下混凝土的时间。
④吊入钢筋笼时,应对准孔位轻放、慢放,避免碰撞孔壁,防止引起坍孔。
⑤放至孔内设计标高后将骨架吊环挂在孔口,并临时与护筒口焊接牢固。
钢筋笼制作允许偏差表17.①导管采用直径25〜30CnI钢导管,中间节长宜为2m,底节长宜为4m,配1~2节0.5m〜1.5IT1短管。
使用前要进行水密性、承压和接头抗拉等实验。
②施工人员应根据孔深合理配置导管,导管下口距离孔底的距离一般控制在25〜40Crn之间。
8.二次清孔:在一清合格后,因为下放钢筋笼和导管,与孔壁产生摩擦和孔内泥浆长时间的未循环,都会在孔底产生泥浆,此时需要进行二次清孔。
在导管顶部安装一个弯头和皮笼,用泵将泥浆压入导管内,再从孔底沿着导管置换沉渣。
复测沉渣厚度,符合要求后立即进行混凝土灌注。
9.水下混凝土灌注:①灌注水下混凝土必须经过成孔、清孔检查合格后方可进行。
钻孔灌注桩技术交底记录

钻孔灌注桩技术交底记录钻孔灌注桩技术交底记录一、引言钻孔灌注桩是一种常见的基础施工技术,本将对钻孔灌注桩技术进行详细的交底记录,包括项目背景、施工步骤、施工注意事项等内容。
二、项目背景在此章节中,我们将详细阐述钻孔灌注桩项目的需求和背景,包括工程地点、工程类型、项目规模、土质情况等信息。
同时,我们也要介绍与该项目相关的设计文件和施工图纸。
三、施工准备此章节包括施工前的准备工作,包括施工设备的准备、施工材料的采购和检验、现场前期准备等。
细化的内容包括暂时场地布置、施工机械的选择和调试、施工人员的组织和培训等。
四、钻孔施工本章节详细描述钻孔施工的过程。
包括钻孔机的设置和调试、钻孔的过程控制、孔径和孔深的测量和记录、钻孔泥浆的使用和处理等内容。
对于钻孔过程中的常见问题和解决方法也要进行描述。
五、灌注施工灌注施工是钻孔灌注桩的关键步骤,本章节将详细描述灌注施工的步骤和注意事项。
包括灌注桩筒的自洁和测量、灌注桩混凝土的调配和浇筑、灌注桩桩顶的处理等。
此外,要对灌注过程中的质量控制和验收标准进行细化。
六、施工注意事项本章节将提供施工中需要注意的要点和问题。
包括施工安全措施、环境保护要求、施工过程中与其他工程的协调等内容。
同时,要根据实际项目情况提供一些建议和解决方案。
七、施工质量控制本章节将描述施工过程中的质量控制措施和方法。
包括材料检验、施工记录和数据采集、质量验收等内容。
此外,还要对施工质量不达标的处理措施和程序进行描述。
八、施工验收本章节将介绍钻孔灌注桩施工过程的验收标准和程序。
包括验收指标的要求、验收文件的准备、验收测试和数据记录、验收合格证书的发放等内容。
九、施工总结通过本章节,对本次钻孔灌注桩施工进行总结和评估。
包括施工进度和质量的评价、施工过程中存在的问题和改进措施等。
同时,还要对施工过程中的成功经验进行总结。
扩展内容:附件:1. 钻孔灌注桩设计图纸2. 钻孔灌注桩施工记录表3. 钻孔灌注桩质量验收报告法律名词及注释:1. 施工图纸:根据工程设计要求绘制的施工图纸,用于指导施工人员进行施工。
旋挖钻孔灌注桩施工技术交底记录大全

4、成孔检测:成孔结束后,对成孔质量进行检测,及时请监理验收。(注:成孔前1小时提前请监理。)所有灌注桩成孔记录表由负责该桩的施工员负责。
17~20
50000/70000漏斗法
3
含砂率(%)
≤2
4
胶体率(%)
≥98
量杯法
一、施工工序
施工准备→定位放线→开挖泥浆池沟(制作泥浆)→护筒埋设→钻机就位校正→钻孔、掏渣→清孔→成孔检查→下钢筋笼及导管→二次清孔→灌注混凝土→成桩养护
二、施工准备
在桩基施工前要先调查钻孔桩施工范围内有无地上、地下管线和构筑物,及时与有关单位协商,经同意后方可进行管线改移或加固处理。施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道。
五、埋设护筒
护筒采用10mm钢板卷制,护筒直径大于设计桩径200mm,护筒长度为2-4m,在护筒的上口边缘开设1个溢浆口,为防止护筒下沉需在护筒两侧焊接担铁,担铁采用δ≥10mm钢板。建议挖孔直径比护筒大0.4m左右,挖孔深度以挖尽上部杂填土,进入下部原状土0.2~0.3m为宜,同时其深度不得小于1.5m深,坑底应平整。护筒埋设时,通过预先引放的纵、横方向的4个护桩点进行调整就位,护筒中心与桩位中心重合,其偏差不得大于20mm,并应严格控制护筒的垂直度,护筒调整到位并固定稳后,周边用黏土均匀回填并分层夯实,并采用道木将护筒架设牢固,以保证在钻孔过程中护筒稳定不下落以及周边不跑浆。
序号
项目
允许偏差
检验方法
1
