LNG接收站项目规划设计审批及建设流程
油气(lng)合建站报建流程及审批

2019/4/6
6
项目立项
1、受理部门、时限 ××市发展和改革局、10个工作日。 2、申请材料 1)项目申请报告 2)××市社会投资项目核准申请表(项 目申报时须提供电子报盘) 3)组织机构代码(复印件)、企业营业 执照(复印件)、法定授权委托书(原 件)等 4)资本金证明文件(原件):包括银行 开具的三个月内的存款证明文件(原件 ),最新的财务审计报告(复印件) 5)燃气经营批复文件或意见(原件)
2019/4/6
9
建筑物命名
1、受理部门、时限 ××市规划和国土资源委员会、10 个工作日。 2、申请材料 1)申请表 2)法定代表人证明 3)法人授权委托书 4)委托代理人身份证(复印件) 5)营业执照(复印件) 6)《房地产证》(复印件) 7)宗地图(复印件) 8)建筑物效果图
2019/4/6
建设工程方案 设计审批
道路开口审批 建设工程消防设计 审批 民防报建 建设工程环境影响 审批 水务相关审批
建设工程危险化 学品建设项目设 立安全审查
办理施工、监理 招投标
施工许可证办理
2019/4/6
2
土地使用权证办理
1、受理部门、时限 ××市规划和国土资源委员会、44个工作日+ 公告期30自然日。 2、申请材料 1)填写××市房地产初始登记申请表。 2)申请人身份证明,属企业的,提供工商营 业执照复印件、法定代表人或负责人证明及身 份证复印件,复印件需加盖公章。 3)土地权属证明:土地使用合同书、付清地 价款证明(原件)、缴款发票复印件(验原件 )。 4)宗地图原件。
2019/4/6
5
立项申请报告编制
1、编制单位、时限 有咨询、设计资质的设计单位、15个工作日。 2、业主准备材料 1)项目所在城市概况、项目单位及项目概况 2)建设用地规划许可证 3)建设工程设计方案 4)设立加油站的批复 3、办理流程 1)业主根据上述材料编制立项申请报告设计任务书 2)经审核后,向设计单位下达设计任务书 3)跟踪立项申请报告编制进度

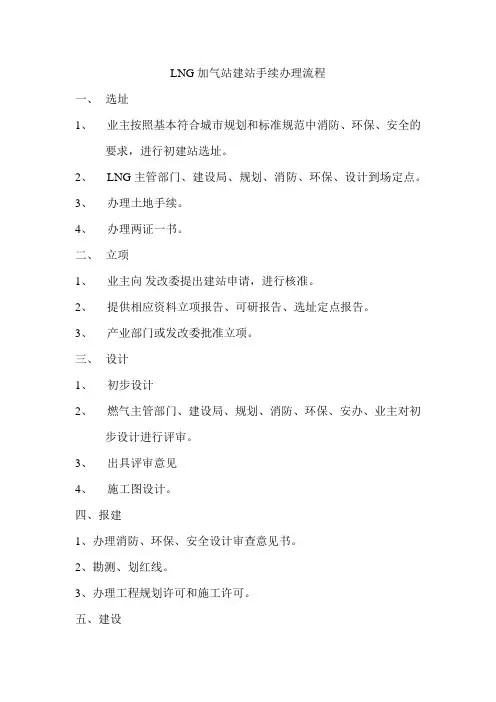

LNG加气站办理手续流程

LNG加气站建站手续办理流程
一、选址
1、业主按照基本符合城市规划和标准规范中消防、环保、安全的
要求,进行初建站选址。
2、LNG主管部门、建设局、规划、消防、环保、设计到场定点。
3、办理土地手续。
4、办理两证一书。
二、立项
1、业主向发改委提出建站申请,进行核准。
2、提供相应资料立项报告、可研报告、选址定点报告。
3、产业部门或发改委批准立项。
三、设计
1、初步设计
2、燃气主管部门、建设局、规划、消防、环保、安办、业主对初
步设计进行评审。
3、出具评审意见
4、施工图设计。
四、报建
1、办理消防、环保、安全设计审查意见书。
2、勘测、划红线。
3、办理工程规划许可和施工许可。
五、建设
1、办理设备、土建、安装、水电气工程、监理招标。
2、办理质检委托。
4、办理合同鉴定。
5、组织施工。
六、验收
1、出具质检报告。
2、进行消防、安全、环保、压力容器等单项验收,并出具报告。
办理危化品评价报告,防雷静电检测报告、环评报告。
3、办理压力容器施工登记证、危化品经营许可证、气体充装许可证。
4、出具计量使用登记证。
5、员工技术培训,取得上岗证书。
6、试运行
7、进行综合验收。
8、办理燃气经营许可证。
9、投产运行。

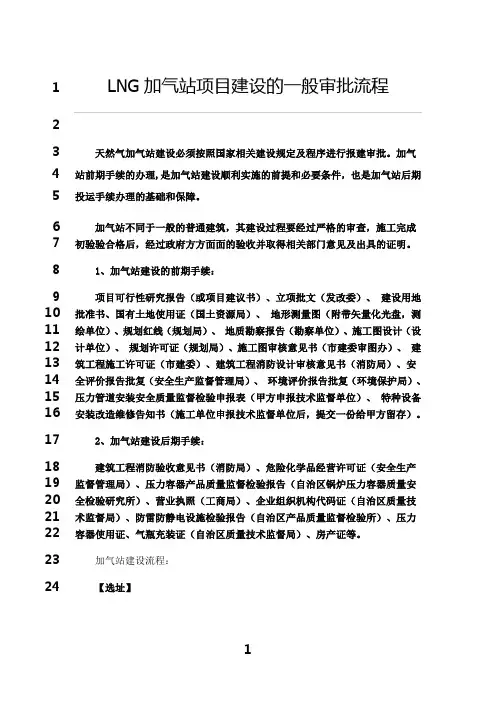

最新LNG加气站项目建设的一般审批流程

LNG加气站项目建设的一般审批流程123天然气加气站建设必须按照国家相关建设规定及程序进行报建审批。
加气4站前期手续的办理,是加气站建设顺利实施的前提和必要条件,也是加气站后期5投运手续办理的基础和保障。
6加气站不同于一般的普通建筑,其建设过程要经过严格的审查,施工完成7初验验合格后,经过政府方方面面的验收并取得相关部门意见及出具的证明。
81、加气站建设的前期手续:9项目可行性研究报告(或项目建议书)、立项批文(发改委)、建设用地10批准书、国有土地使用证(国土资源局)、地形测量图(附带矢量化光盘,测11绘单位)、规划红线(规划局)、地质勘察报告(勘察单位)、施工图设计(设12计单位)、规划许可证(规划局)、施工图审核意见书(市建委审图办)、建13筑工程施工许可证(市建委)、建筑工程消防设计审核意见书(消防局)、安14全评价报告批复(安全生产监督管理局)、环境评价报告批复(环境保护局)、15压力管道安装安全质量监督检验申报表(甲方申报技术监督单位)、特种设备16安装改造维修告知书(施工单位申报技术监督单位后,提交一份给甲方留存)。
172、加气站建设后期手续:18建筑工程消防验收意见书(消防局)、危险化学品经营许可证(安全生产19监督管理局)、压力容器产品质量监督检验报告(自治区锅炉压力容器质量安20全检验研究所)、营业执照(工商局)、企业组织机构代码证(自治区质量技21术监督局)、防雷防静电设施检验报告(自治区产品质量监督检验所)、压力22容器使用证、气瓶充装证(自治区质量技术监督局)、房产证等。
23加气站建设流程:24【选址】25(1)建设单位熟悉建站政策和标准规范,在城区或交通主干道上,按靠近26水、电、气源,靠近车源,加气方便,基本符合城市规划和标准规范中消防、27环保、安全要求,初选建站地址;28(2)主管部门、建设、规划、安监、消防、环保、设计到现场定点;29(3)在国土部门办理土地征用手续和国土证;30(4)在规划部门办理规划用地许可证、施工用地许可证。
CNG及LNG加气站建站审批流程及手册(最全)

LNG加气站建设流程省燃气有限公司2014年7月一、前期手续二、建设程序三、验收阶段前 期 手 续一、市场调研☐市场调研开发人员搜集许平南高速目标车型车流、服务区可建站用地等资料;☐委托设计单位编制项目建议书;☐上报本公司决策层决策☐相关单位:公司决策层领导。
二、政府批复☐通过当地招商局、经贸局介入,向当地市、县级人民政府递交投资申请;☐当地县、市级人民政府批示或签署协议;☐相关部门:招商局、经贸局、建设局及县人民政府。
三、注册公司☐编制公司章程,确定法定代表人,申请注册资本金;☐选择开户银行,会计事务所出具验资报告;☐注册公司、领取营业执照;☐刻制公章、办理组织机构代码证、国税、地税税务登记证;☐相关单位:网络发展部,当地银行、会计事务所、工商局、公安局、质量技术监督局、国税局、地税局。
四 立项或备案☐根据签订的协议到当地发改委或经贸委办理立项或项目备案手续。
☐为设计单位提供当地地质地貌、人口资源、车辆数据、经济状况、水文气象等资料,委托设计院编制项目建议书或可研。
☐上报项目建议书或可研,督促发改委、经贸局批复。
相关部门:发改委或经贸委五 选址意见书站址选择原则:—交通便利,便于消防车辆、加气车辆、送液车进出;—具备供水供电条件,供水:能满足3-6人生活用水;供电:周边有10千伏电源或附近有能满足100KW负载的380伏动力电源;☐占地面积:一般单独的LNG加气站约5亩,(注:具体选址按照站外安全间距和周边环境酌情增减)。
☐选址办理:邀请规划局、建设局、土地局、安监局、环保局、消防等部门人员到现场实地踏勘,签署意见。
☐相关单位:规划局、建设局、土地局、安监局、环保局、消防局(大队)。
六 建设用地预审☐联系有资质的土地测绘单位测量地形图(关系融洽的也可在当地建设局、规划局、土地局获得);☐规划局办理土地规划蓝线(及征地范围);☐土地局办理建设用地预审意见,乡镇土地所、县国土局、县人民政府逐级预审,再由县级国土局上报到地区一级国土资源局批复。
LNG加气站建设程序要求

28
室外变配电站
45
45
40
铁路
45
45
45
电缆沟、暖气管沟、下水道
10
8
8
城市道路
快速路、主干路
15
13
11
次干路、支路
12
11
10
架空通信线
国家一、二级
1.5倍杆高
1.5倍杆高
1.5倍杆高
一般
1.5倍杆高
1倍杆高
1倍杆高
架空电力线路
电压>380V
1.5倍杆高
1.5倍杆高
电压≤380V
1.5倍杆高
3.3加气站后期投运手续办理程序及规定见附表5。
3.4加气站站房房产证:在市房产局办理,手续办理所需提交的资料要求见附表6。
二、LNG加气站站址选择要求
1、天然气加气站(或天然气加油加气站合建站)的站址选择,应符合城镇规划、环境保护和防火安全的要求,并应选在交通便利的地方。
2 、在城市建成区内不应建一级加油站、一级加油加气合建站。
12、L-CNG加气站宜设罩棚,罩棚应采用不燃烧构料制作,其有效高度不应小于4.5m。罩棚边缘与加油机或加气机的平面距离不应小于2m。
13、L-CNG加气站中LNG储罐的布置宜符合下列要求:
⑴LNG储罐之间的净距不应小于相邻较大罐直径的1倍;
⑵LNG储罐组四周必须设置周边封闭的不燃烧体防渗漏实体防护墙,防护墙内的有效容量不应小于LNG储罐最大的容量,防护墙的高度宜为1~1.6m,防护墙内堤脚线至罐壁净距离不应小于2m。
GB18047-2000
1.4
城镇燃气设计规范
GB50028-93(2002版)
1.5
高压地下储气井

lng气站建设办理相关流程及标准

lng气站建设办理相关流程及标准1.气站建设需先了解所在地相关规划和政策法规。
The construction of LNG station needs to understand the relevant planning, policies and regulations in the area.2.制定项目建设方案,包括选址、规划设计、环评等内容。
Develop a construction plan for the project, including site selection, planning and design, environmental impact assessment, etc.3.申请相关部门批准,依法开展选址和用地手续。
Apply for approval from relevant departments and carry out site selection and land procedures in accordance with the law.4.编制工程建设项目申报书及可行性研究报告。
Prepare the project declaration and feasibility study report for the construction of the LNG station.5.召开相关的听证会或公示,接受社会各界的意见和建议。
Hold public hearings or announcements to receive comments and suggestions from the society.6.确保建设项目符合环境保护要求,通过环境影响评价。
Ensure that the construction project meets the requirements of environmental protection through environmental impact assessment.7.确定气站建设的施工图纸和工程量清单。
LNG液化工厂或储配站项目审批流程

LNG液化工厂或者是调峰储配站审批手续前期准备阶段、设计阶段、施工阶段、试生产、竣工验收、投产阶段)的相关报建、审批和验收的工作内容(1)前期准备阶段办理及到如下政府部门的审批:投资服务中心(资金到位证明)、先注册项目公司,到投资服务中心拿到资金到位证明国土局(国土使用证)、土地需要招牌挂。
发改委(项目备案证)、拿到设计院的可研报告去市级的发改委备案规划建设局(建设用地规划许可证)、市级的建设局办理规划用地许可证。
前期手续到此告一段落,接下来要确定EPC厂家了。
环保局(提供环境影响报告(设计院提供环评专篇),土地证、规划许可证,获得环境影响批复意见)、市级环保局办理即可公安消防局(消防选址意见书)、(设计院出具消防专篇),市级消防局办理安全生产监督管理局(提供项目批复文件、建设用地规划许可证、环评报告的审批意见,得到生产储存批准书)、市级质量监督局办理卫生局(提供职业病危害预评价报告(设计院提供此报告),可研报告,得到职业病危害预评价批复意见)市级卫生局办理相关手续(2.)设计阶段:(以下手续可同时进行,EPC公司配合,业主去办理)该阶段办理相关部门审批时,涉及到建设规划局(乙方提供总平面设计、建筑设计方案配合甲方参与审查、配合办理建设工程规划许可证)环保局(乙方提供初步设计环保专篇,配合甲方得到环保设施审查意见书)公安消防局(乙方提供初步设计消防专篇,配合甲方得到消防设施设计审查意见书)安全生产监督管理局(乙方提供初步设计安全篇,配合办理甲方消防设施审批意见,得到安全设施设计审查意见书)卫生局(乙方提供初步设计职业病防护专篇,配合甲方办理职业病防护设施设计审批意见书)气象局(乙方提供防雷设计资料,甲方提供建设工程规划许可证,乙方配合甲方办理防雷设施设计审批意见书。
(3).施工阶段:(以下手续可同时进行,EPC公司配合,业主去办理)该阶段审批时,涉及到建设规划局:(3.1)提供石油化工建设工程报监用表、监理工程师资质及总监任命文件,办理(规划局、质监站)的质量受监证明)(3.2)提供工程概况表、重大危险源清单(乙方提供),办理安全受监证明(3.3)提供建设单位营业执照副本、项目批复文件、用地批准文件、工程规划许可证、承包单位中标通知书、项目审图合格书、质量受监安全受监证明,施工合同,施工噪音污水许可证明,办理施工许可证环保局:提供企业申请报告,建设用地规划许可证、用地红蓝线图,环评报告书、环评批复,并办理施工期噪音、排污许可证公安消防局:提供消防设施设计图纸及光盘、消防单位资质证书(乙方提供),提供建设工程规划许可证,办理消防施工设计审查意见)气象局:提供防雷施工设计图(乙方提供),办理防雷设施设计审查(4)试生产、竣工验收阶段(以下手续可同时进行,EPC公司配合,业主去办理)规划建设局:提供完工报告、特种设备监测报告(乙方提供),办理质监站的施工质量监督合格意见)环保局:提供环境影响批复意见,临时排污申请表,环保预评价报告办理试生产临时排污许可证及办理环保设施验收意见公安消防局:提供建设工程消防验收申请表,隐蔽工程验收登记表,消防产品供货证明,办理消防竣工验收意见安全生产监督管理局:甲方提供建设项目安全设施设计审查意见书、建设项目质量监督手续、消防竣工验收合格意见书、压力容器、压力管道等特种设备设施验收合格,管理人员资质证书,办理项目安全试生产备案意见书、项目安全设施竣工验收意见、安全生产许可证卫生局:办理职业病危害控制设施验收意见)气象局:提供防雷设施监测合格证明办理防雷设施验收合格)。
LNG加气站建设审批流程

LNG加气站建设审批流程随着中国经济的发展和城市化进程的不断推进,人口数量快速增长、机动车保有量也大幅度提高,环境污染成为影响人民生活质量的重要因素。
LNG加气站的建设,可以降低柴油机车二氧化碳、氮氧化物、PM等有害排放物质,也是当前环境治理的重要方法之一。
那么,LNG加气站的建设审批流程,成为建设者必须要清楚掌握的流程。
一、LNG加气站建设前期调研在申请LNG加气站建设前期,需要对LNG加气站的技术、市场等相关问题进行详细的前期调研。
包括可行性研究报告、技术方案报告和环境影响评价等文件的准备。
二、LNG加气站立项批准LNG加气站的建设需经过背景资料审批、调研报告和测绘设计方案审核等步骤,以及开展多种行政管理、监管、协商等环节。
必须取得县级以上城市规划主管部门核准建设用地、获得燃气种类和气量指标,并通过城市规划、环保、质检、消防等审批后,才能立项并进行相关工作。
三、LNG加气站施工许可在立项后,需要申请LNG加气站施工许可证,施工图设计、安全评估、防雷勘察等审批工作,需要交付相关部门以取得相关的证件。
四、全过程的监督与管理在LNG加气站建设的全过程中,相关部门会不断监督和管理,确保建设过程中的合法性和规范性。
如施工单位需取得竣工验收合格证,并向消防、城市规划、燃气等管理部门备案,方可正式投入使用。
五、LNG加气站日常检查建成后的LNG加气站需要定期进行运行维护、检查和评估,确保良好的运营状态和使用安全。
以上是LNG加气站建设审批流程的基本介绍。
需要注意的是,在LNG加气站建设过程中,要以保障工程的质量和安全为核心,确保完善的相关证件的手续,符合国家和地方的法规和标准,并按照相应的手续严格审批建设,确保气站的运行安全、规范,并做好相关后续工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
接收站关键设备 上下游压力设计及
控制方案优化
总图优化
LNG储罐桩基础设计 优化
八、初步设计(FEED)
设计审查及优化
储罐工程
LNG储罐隔热层 设计优化
LNG储罐罐顶结构 设计优化
LNG储罐承台结构 设计优化
LNG储罐罐体结构 LNG储罐及管线水压
设计优化
试验方案优化研究
七、总体核准
国土厅 交通厅 省发改委
国土局 交通部 国家发改委
陆域审查意见 岸线审批意见 项目核准意见
八、初步设计(FEED)
基本内容:
接收站工程(总体) 储罐工程 码头工程 海水取排水工程 外输管道工程
八、初步设计(FEED)
接收站工程(总体)
总则 设计总说明 工艺 设备布置与管道 总图运输 设备 自动控制 电气 电信 建筑结构 采暖、通风与空调
设计审查及优化
外输管道
外输管道设计方案 审查
外输管道加压站 设计审查
十、EPC详细设计
安全专题研究
安全专题研究
危险源辨识(HAZID) 危险与可操作性
研究
分析(HAZOP)研究
安全完整性等级 划分(SIL)研究
基于风险的检验 (RBI)研究
定量风险分析 (QRA)研究
可靠性、可用性、 可维护性(RAM)
投料试车
十四、竣工验收
单机验收 系统验收 竣工资料 竣工决算 竣工报告
消防局 消防验收
环保局 环境保护验收
安监局 劳动安全卫生验收
谢谢大家!
专题研究
储罐相关
LNG储罐大体积 混凝土浇筑裂缝
控制措施
LNG储罐日蒸发率 测量方法研究
八、初步设计(FEED)
专题研究
取排水
取水口前池泥沙 淤积分析研究
冷排水数学模型 研究
取水口进水流道 优化数学模型研究
离岸取水口物模 试验业主顾问
八、初步设计(FEED)
专题研究
码头、栈桥、航道
码头工程潮流场数 值计算及泥沙淤积
工艺设计 管道设计 电气设计 仪表设计
土建设计 结构设计 取排水、消防设计 暖通设计
十、EPC详细设计
设计审查及优化
接收站工艺
接收站主要工艺单 元设计优化
接收站预冷工艺 优化
接收站DCS与SIS一体 化集成技术优化
高低压配电系统/自 控系统设计优化
接收站关键设备上 下游压力设计及控
制方案优化
总图优化
市场分析与预测
产品方案、拟建规模和厂址环境
生产技术和主要设备 项目建设的必要性和依据 项目建设与运营的实施方案 投资初步估算、资金筹措与投资使用计划初步方案
项目立项申请 及
《项目建议书》
财务效益和经济效益的同步分析
环境影响和社会影响的初步分析 投资风险的初步分析
提交发改委申请“路条”
LNG码头栈桥设计方 案(跨径及结构)
优化研究
栈桥管道系统设计 优化
八、初步设计(FEED)
设计审查及优化
外输管道
外输管道设计方案 审查
外输管道加压站 设计审查
八、初步设计(FEED)
专题研究
接收站工艺
接收站BOG量模拟方 法独立核算
接收站物料/热量 平衡模拟方法
独立核算
安全阀/真空阀流量/ 主管道压降等工艺
海洋局 规划行政主管 项目所在地人民政府或其指定的部门、单位 工信局 林业局 ? 卫生局
六、项目申请报告
申报单位及项目概况 发展规划、产业政策和行业准入分析 资源开发及综合利用分析 节能方案分析 建设用地、征地拆迁及移民安置分析 环境和生态影响分析 经济影响分析 社会影响分析(社会稳定风险分析)
注:《预可行性盐焗》和《项目建议书》同时进行
三、预可行性研究
总体规划
专题研究:
上游资源与市场专题研究 下游市场专题研究 LNG项目开发策略研究 接收站建设/管理模式研究 LNG接收站站址技术评估
四、可行性研究
基本内容:
接收站工程可研(总体) 码头工程可研 海水取排水工程可研 外输管道工程可研
研究
十一、EPC采购
设备采购
询价文件 技术澄清 订货 监造 催交货 交货验收
十一、EPC采购
电器仪表采购
询价文件 技术澄清 订货 监造 交货验收
十二、EPC项目建造
基本内容
场地准备 码头、栈桥建造 储罐设计、采购 储罐监造 土建施工 管廊建造 设备安装 管道安装 电器、仪表安装 防腐、保温
海底管道工程及埋 深及保护研究
取排水对船舶航行 影响研究
五、批文准备
土地使用申请 规划批文 岸线使用批文 环评报告 通航安全报告 航道论证报告 海洋生态报告 地震评估报告 是否压覆矿床报告 水土保持工作报告 文物考古调查/勘探报告 职业病危害预评价报告 项目用电情况报告 项目用水情况报告 无线电情况报告
四、可行性研究
接收站相关专题:
总图设计优化 接收站低负荷运行适应性研究 接收站外输技术可行性研究 天然气输出热能调控技术研究 物料平衡分析
四、可行性研究
码头工程相关专题:
码头工程潮流、泥 沙数值分析研究
码头设计波浪要素 (小型)LNG船舶系
பைடு நூலகம்
推导研究
靠泊稳定性研究
码头系靠泊作业期/ 接收站不可作业天
方案审查及优化
审查及优化
十、EPC详细设计
设计审查及优化
海水取排水 工程
取水头部结构优化 设计
海水泵房流道优化 设计
海水泵房结构优化 设计
排水口结构优化 设计
十、EPC详细设计
设计审查及优化
码头、栈桥、 航道
LNG码头栈桥设计方 案(跨径及结构)
优化研究
栈桥管道系统设计 优化
十、EPC详细设计
四、可行性研究
接收站工程可研(总体):
项目建设的必要性 市场分析 建设方案 投资估算 融资方案 财务分析 经济分析 经济影响分析 资源利用分析 土地利用及移民搬迁安置方案分析 社会影响分析(社会稳定风险分析) 敏感性分析与盈亏平衡分析 风险分析 结论与建议
LNG储罐预应力施工 LNG储罐施工方案
方案审查及优化
审查及优化
基于ASPEN的LNG 液化工艺
节能分析/优化
八、初步设计(FEED)
设计审查及优化
海水取排水 工程
取水头部结构优化 设计
海水泵房流道优化 设计
海水泵房结构优化 设计
排水口结构优化 设计
八、初步设计(FEED)
设计审查及优化
码头、栈桥、 航道
城乡规划委员会 沿海开发领导小组办公室 环保局 海事局 航道局 渔业局 地震局 国土局 文物局 供电局 水务局 通信管理局 无线电管理局 安监局 地矿局 国土资源局
五、批文准备
海域使用情况报告 安全评价报告 地灾评估报告 工程用地 工程用海 项目选址 社会稳定风险评估报告 固定资产投资节能报告 危险化学品项目安全报告 森林用地报告 项目前期工作报告
接收站冷循环工艺 优化
基于ASPEN的LNG 液化工艺
节能分析/优化
十、EPC详细设计
设计审查及优化
储罐工程
LNG储罐隔热层设计 LNG储罐罐顶结构
优化
设计优化
LNG储罐承台结构 设计优化
LNG储罐罐体结构 LNG储罐及管线水压 LNG储罐桩基础设计
设计优化
试验方案优化研究
优化
LNG储罐预应力施工 LNG储罐施工方案
十三、预试车
基本内容
压力试验 气密试验 单机调试 系统联调
十三、预试车
试车技术指导
接收站操作手册审查 试运投产方案及应急预案编制/审查 自控系统调试现场技术指导 接收站试运投产风险分析 试运投产过程现场技术支持 接收站PSSR工作 对试运投产过程进行安全技术咨询、指导
十二、EPC项目建造
施工技术指导
储罐施工方案审查 码头施工方案审查 取排水工程审查 储罐施工技术指导 审查设计文件中的安全、码头专项施工方案中安全措施 对施工过程进行安全技术咨询、指导 接收站施工现场HSE评估及安全培训 LNG储罐气压升顶HSE评估 接收站现场定期HSE调研 施工工作安全性分析JSA
参数独立核算
接收站栈桥管道
应力(含补偿器) 独立核算
接收站管道PDS模型 危险源辨识(HAZID) 危险与可操作性分
(3D)审查
研究
析(HAZOP)研究
定量风险分析(QRA) 基于风险的检验
研究
(RBI)研究
可靠性、可用性、 可维护性(RAM)
研究
安全完整性等级 划分(SIL)研究
八、初步设计(FEED)
LNG接收站项目规划、设计、审批及建设流程
*********************** 2018年8月15日
一、项目组成立
项目组成立
二、概念性总体规划
投资机会研究
上游资源及市场分析
下游市场分析
项目选址及概念性规划
经济可行性分析
风险识别与减轻
三、预可行性研究
总体规划
基本内容:
主要原材料(LNG)的来源和其他建设条件
分析研究
锚地评估及LNG船 紧急撤离码头方案
研究
船舶操纵模拟试验 研究(2D/3D)
LNG船系泊作业标准 研究
