水利工程施工期末复习
水利工程施工

水利工程施工课程期末复习(一)判断题(1)围堰防冲护脚措施主要有抛石、沉排、混凝土块柔性排三种. ()答案:√(2)爆破工程包括爆破材料、起爆方法、爆破方法等主要内容。
( )答案:√(3)振捣是混凝土浇筑过程中的次要工序。
()答案:×(二)单项选择题(1)()一般适用于岸坡平缓或有宽阔滩地的平原河道。
A.底孔导流B.缺口导流C.隧洞导流D.明渠导流答案:D(2)全段围堰法导流又称为().A.河床内导流B.一次拦断法C.分期围堰法D.分期导流。
答案:B(3)分段围堰法导流又称为() 。
A.一次拦断法B.河床外导流C.河床内导流答案:C(4)导流隧洞布置时,转弯半径应().A.大于5 倍洞径B.等于5 倍洞径C.小于5 倍洞径答案:A(三)多项选择题(本题有一个以上答案,多选或错选均不得分)(1)与导流时段划分有关的主要因素是().A.河道水文特性B.枢纽类型C.导流方式D.施工总进度与工期。
答案:A,B,C,D(2)填筑面作业主要内容是:()A.铺料和平料B.土料的压实C.质检和刨毛D.洒水。
答案:A,B,C(3)浅孔爆破炮孔布置的主要技术参数有:()A.炮孔间距及排距B.炮孔直径C.最小抵抗线D.炮孔深度答案:A,C,D(4)混凝土垂直运输设备有:()A.缆机B.皮带机C.门,塔机D.履带式起重机答案:A,C,D中央广播电视大学2010—2011学年度第一学期“开放专科”期末考试水利工程施工试题一、单项选择题(每小题2分,共20分。
在所列备选项中,选一项正确的或最好的作为答案,将选项号填入各题的括号中)1.全段围堰法导流又称为()。
A.河床内导流B.-次拦断法C.分期围堰法D.分期导流2.我国工程爆破中以()作为药量计算的标准炸药。
A.TNT B.铵油炸药C.1号铵梯炸药D.2号铵梯炸药3.岩基灌浆钻孔冲洗的目的是()。
A.浸润孔壁B.冲洗孔壁测定灌浆参数C残存在孔内、孔壁的岩粉碎屑冲到孔外D.将残存在孔内、孔壁的岩粉碎屑冲到孔外并将岩层裂缝中冲填物冲洗干净4.以下哪种机械不属于土方开挖机械()。

《水利工程施工》试题及答案

《水利工程施工》期末考试试题姓名--------------学号-----------成绩---------——一、单项选择题(每小题2分,共20分)1.经常性排水排水量估算中可以忽略的因素有( )。
A.基坑积水 B.围堰与基坑渗水C.降水 D.岩基冲洗及混凝土养护用废水2.土石坝综合机械化施工龙头机械一般指( )。
A.坝面作业机械 B.削坡机械C.运输机械 D.挖掘机械3.岩基灌浆钻孔冲洗的目的是( )。
A.浸润孔壁B.冲洗孔壁测定灌浆参数C.将残存在孔内、孔壁的岩粉碎屑冲到孔内D.将残存在孔内、孔壁的岩粉碎屑冲到孔外并将岩层裂缝中冲填物冲洗干净4.以下机械属于多斗式挖掘机的是( )。
.A.反向铲 B.铲运机C.推土机 D.斗轮式挖掘机5.以下地基锚固与结构型式无关的是( )。
A.预应力锚索锚固 B.集中系统锚固C.锚洞锚固 D.锚桩锚固6.岸边开挖顺序一般是( )。
A.自上而下 B.自下而上C.上、下同时 D.任意7.以下原则中哪一个属于土石坝料场规划中的时间规划( )。
A.易淹没料场先用 B.高料低用C.充分利用两岸供料 D.低料高用8.不属于砂砾石地基钻孔灌浆方法有( )。
A.固结灌浆 B.打管法C.循环钻灌法 D.预埋花管法9.网络计划图中与基本要素无关的因素是( )。
A.项目 B.主要矛盾线C.事件 D.路线10.骨料筛分中的超径是指( )。
A.筛子网眼直径超过原有直径B.骨料长宽比过大C.上一级粒径大的骨料进入下一级粒径小骨料之中D.低一级骨料进入高一级骨料二、判断题(正确的打“√”,错误的打“×”,每小题2分,共20分)1.关键线路法网络图具有以下三个基本要素:工作、事件和线路。
( ) 2.水利水电工程概算一般采用工程量乘单价。
( )3.工程概算文件,均由规定的表格与文字组成。
( )4.基本直接费包括人工费、材料费和施工机械使用费。
( )5.在非关键线路上的时差等于零。
水利工程施工复习

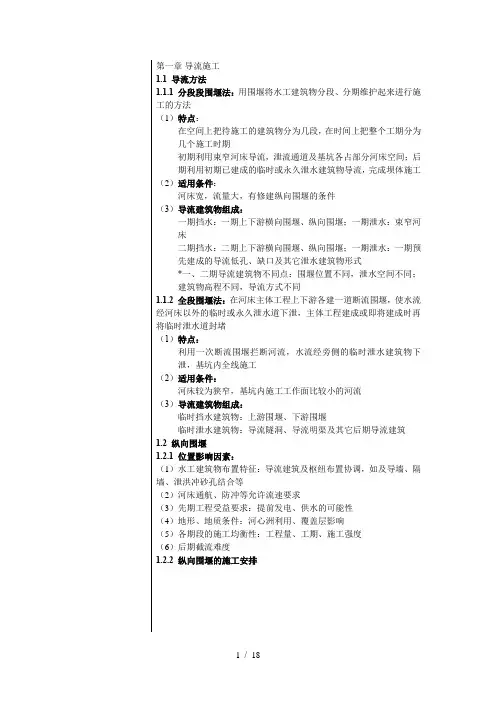

第一章导流施工1.1 导流方法1.1.1 分段段围堰法:用围堰将水工建筑物分段、分期维护起来进行施工的方法(1)特点:在空间上把待施工的建筑物分为几段,在时间上把整个工期分为几个施工时期初期利用束窄河床导流,泄流通道及基坑各占部分河床空间;后期利用初期已建成的临时或永久泄水建筑物导流,完成坝体施工(2)适用条件:河床宽,流量大,有修建纵向围堰的条件(3)导流建筑物组成:一期挡水:一期上下游横向围堰、纵向围堰;一期泄水:束窄河床二期挡水:二期上下游横向围堰、纵向围堰;一期泄水:一期预先建成的导流低孔、缺口及其它泄水建筑物形式*一、二期导流建筑物不同点:围堰位置不同,泄水空间不同;建筑物高程不同,导流方式不同1.1.2 全段围堰法:在河床主体工程上下游各建一道断流围堰,使水流经河床以外的临时或永久泄水道下泄,主体工程建成或即将建成时再将临时泄水道封堵(1)特点:利用一次断流围堰拦断河流,水流经旁侧的临时泄水建筑物下泄,基坑内全线施工(2)适用条件:河床较为狭窄,基坑内施工工作面比较小的河流(3)导流建筑物组成:临时挡水建筑物:上游围堰、下游围堰临时泄水建筑物:导流隧洞、导流明渠及其它后期导流建筑1.2 纵向围堰1.2.1 位置影响因素:(1)水工建筑物布置特征:导流建筑及枢纽布置协调,如及导墙、隔墙、泄洪冲砂孔结合等(2)河床通航、防冲等允许流速要求(3)先期工程受益要求:提前发电、供水的可能性(4)地形、地质条件:河心洲利用、覆盖层影响(5)各期段的施工均衡性:工程量、工期、施工强度(6)后期截流难度1.2.2 纵向围堰的施工安排1.3 围堰的辅助处理工作防渗:心墙、斜墙、铺盖、防渗墙接头:混凝土纵向围堰及土石横向围堰一般采用刺墙型式,以增加绕流渗径;基础部位可用混凝土刺墙,还可采用土工膜防冲:采用抛石护底、铅丝笼护底等,围堰布置应选在水流条件好的地方,在围堰的上下游转角处设置导墙1.4 分段分期常用形式两段两期、两段三期(影响因素:施工强度、进度要求、河宽、综合利用要求)1.5 导流隧洞1.5.1 特点:开挖量小、造价高、可能占主体工程施工期、可永临结合、超泄能力低1.5.2 适用条件:山区河流、河谷狭窄、坡度陡、地质条件好1.6 导流明渠1.6.1 特点:开挖量大、造价低、可永临结合、超泄量大、易于河流综合利用1.6.2 适用条件:河岸平缓、建筑物布置在弯道河流的情况1.7 土石围堰1.7.1 防渗形式(1)堰体:心墙、斜墙、铺盖、帷幕、防渗墙(2)基础:上游铺盖、帷幕、防渗墙1.7.2 土石过水围堰(1)特点:堰体可过水(2)引起两种破坏作用:泄流冲刷作用、渗透压力作用(3)保护措施:混凝土板护面、加筋护面、钢筋石笼护面1.8 混凝土围堰1.8.1 特点:抗冲、防渗性强、挡水水头高、断面紧凑、易于永临结合、可过水1.8.2 形式:拱性、重力式1.9 其他围堰形式1.9.1 钢板桩格型围堰:施工速度快、可重复使用、断面紧凑、抗滑抗倾能力强1.9.2 草土、竹笼、木笼围堰:断面紧凑、有一定抗冲能力、可在水中施工、便于拆除、施工速度快、承受水头不大1.10 围堰选型1.10.1 纵向围堰:混凝土、浆砌石围堰,水头不高时也可用草土、竹笼类围堰1.10.2 横向围堰:土石、混凝土、浆砌石围堰1.11 基坑布置(绘图说明)1.11.1 距离:满足基坑排水、交通、材料堆放、开挖边坡1.11.2 平面形态:分段围堰法上下游围堰呈梯形布置,全段围堰法围堰常及河道垂直;及有利地形结合、永临结合1.12 围堰立面布置1.12.1 堰顶高程:下游围堰:下游水位+波浪爬高+安全超高;上游水位:下游水位+水位壅高+波浪爬高+安全超高1.12.2 纵向围堰长度:上游防冲距离+上游围堰底宽+坝底宽度及工作面要求+下游围堰底宽+下游防冲距离1.12.3 不过水围堰安全超高III IV-V土石围堰0.7 0.5混凝土、浆砌石围堰0.4 0.31.13 导流标准:选择导流设计流量进行施工导流设计的标准,包括:初期导流标准、坝体拦洪度汛标准、孔洞封堵标准1.13.1 确定方法:规范标准(先确定导流建筑物级别,再根据级别和围堰类型选定标准)、风险分析1.13.2 导流建筑物级别确定:保护对象、失事后果、使用年限、围堰工程规模、洪水重现期(导流标准影响因素)1.13.3 导流风险分析:先计算导流系统动态综合风险率,然后综合考虑风险、投资及工期三者之间的关系,进行多目标决策分析风险率:R=f(Zu)或R=1/T (T:洪水重现期)n年内遭遇超标洪水的动态综合风险率:R(n)=1-(1-R)^n1.14 导流时段:按导流程序所划分的各施工时段的延续时间1.14.1 影响因素:(1)河流水文特征(2)水工建筑物型式和布置方式(3)导流方案:不同时段,不同导流建筑物(4)施工进度1.14.2 划分方法(一般宏观划分)(1)原河床导流阶段(2)初期导流时段(3)中期导流时段(4)后期导流时段1.14.3 基坑淹没法技术经济比较(总费用最小)1.15 导流方案:从工程开工到完建,按导流程序进行,不同导流时段、不同导流方法的组合1.15.1 影响因素:(1)水文条件:流量、水位、枯期、汛期(2)地形条件:河心岛、地形陡缓(3)地址及水文地质条件:地下水、基岩或覆盖层、抗冲性(4)水工建筑物型式及布置:土石坝、拱坝、重力坝;永久孔洞、混凝土导墙利用(5)施工期河流综合利用:通航等(6)施工进度、施工方法及施工场地布置1.16 截流方法(绘图说明)1.16.1 立堵法:从龙口一端向另一端或从两端向中间抛投进占,逐渐束窄龙口,直至全部拦断;分为:单戗、双戗、宽戗、多戗1.61.2 平堵法:事先在龙口架设浮桥或栈桥,沿龙口全线从浮桥或栈桥上均匀逐层抛填截流材料,直至戗堤高出水面为止1.16.3 截流时间(1)河流水位显著下降时期(最枯期附近)(2)截流后后续工作开展(度汛形象)(3)对航运影响较小(水位变幅)(4)避免开流冰期1.16.4 截流流量:T=5-10年的旬或月平均流量1.16.5 流量变化:(绘图说明)截流开始时,大部分流量由龙口下泄,随龙口断面不断缩小,上游水位不断上升,龙口泄流量越来越小,分流建筑物的泄流量越来越大1.16.6 截流材料:取决于河流流速、开挖、起重运输设备能力1.17 拦洪度汛1.17.1 标准:洪水位1.17.2 方式及措施:(1)土石围堰:不允许过水,起拦洪作用(2)混凝土围堰:允许过水度汛1.18 封堵蓄水1.18.1 孔口封堵:先用闸门或爆破石渣封堵,再浇筑混凝土堵头1.18.2 缺口封堵:浇筑混凝土作为水工建筑物的一部分1.18.3 堵头长度计算第二章爆破工程2.1 炸药性能指标2.1.1 威力:炸药的做功能力(1)静力威力:即爆力,用定量炸药炸开规定尺寸铅柱体内空腔的容积(ml)衡量,表征炸药炸胀介质的能力(2)动力威力:即猛度,用定量炸药炸塌规定尺寸铅柱体的高度(mm)衡量,表征炸药粉碎介质的能力2.1.2 敏感度:炸药起爆的难易程度,包括热感度、火焰感度、摩擦感度、爆轰感度等2.1.3 氧平衡:反映炸药含氧量和氧化反应程度的指标。
水利工程施工期末复习

水利工程施工期末复习一、基本概念1、施工导流:在河流上修建水利水电工程时,为了使水工建筑物能在干地上进行施工,需要用围堰围护基坑,将河水引向预定的的泄水建筑物往下游宣泄。
2、导流设计流量:是指选定导流标准的年最大流量。
3、围堰:是指在水利工程建筑中,为建造永久性水利设施,修建的临时性围护结构。
4、导流方案:是指在水利水电枢纽工程施工中,为了取得最佳的技术经济效果而采用的几种导流施工方式配合运用的组合方案。
5、导流时段:是指按导流程序所划分的各施工阶段的延续时间,具有实际意义的导流时段,主要是围堰挡水而保证基坑干地施工的时间。
6、截流:是指在施工导流中,截断原河床水流,把河水引向导流泄水建筑下泄,在河床中全面开展主体建筑物的施工。
7、基坑排水:是指在截流戗堤合龙闭气以后,将基坑的积水和渗水排除。
8、敏感度:是指炸药起爆的难易程度。
9、安定性:是指炸药在长期贮存中保持自身性质稳定不变的能力。
10、炸药的威力:是指炸药的做功能力。
11、氧平衡:是指炸药的含氧量与可燃物完全氧化所需要的含氧量之间的关系。
12、殉爆距离:是指炸药药包的爆炸引起相邻药包起爆的最大距离。
13、不耦合系数:是指炮孔半径与药卷半径的比值。
为防止炮孔壁破坏,一般取2-5。
14、单位耗药量:是指在标准爆破时每爆破一立方米岩石所消耗的炸药量。
15、临空面和自由面:是指岩石介质与空气接触的交界面。
16、光面爆破:是指先爆除主体开挖部位的岩石,然后再起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面。
17、预裂爆破:是指首先起爆布置在设计轮廓线上的预裂爆破孔药包,形成一条沿设计轮廓线贯穿的裂缝,再在该人工裂缝的屏蔽下进行主体开挖部位的爆破,保证保留岩体免遭破坏。
18、帷幕灌浆:是指将浆液灌入岩体或土层的裂隙、孔隙,形成连续的阻水帷幕,以减小渗流量和降低渗透压力的灌浆工程。
19、固结灌浆:是指为了改善节理裂隙发育或破裂带的岩石的物理力学性能而进行的灌浆工程。
水利工程施工复习题

水利工程施工复习题 Revised by BLUE on the afternoon of December 12,2020.三、填空题1、施工导流的基本方法可以分为分段围堰法和全段围堰法两类。
2、分段围堰法导流时,宣泄水流前期用束窄的原河道,后期用底孔、坝体缺口或明槽等。
3、导流时段的划分与其河流的水文特征、水工建筑物的布置形式、导流方式及施工进度有关。
4、截流的基本方法有立堵法和平堵法两种。
5、截流的过程包括戗堤的进占、龙口加固、合龙及闭气等6、土石坝施工,若坝身在汛前不可能达到拦洪高程时,可采用降低溢洪道高程、设置临时溢洪道、用临时断面挡水及临时坝面保护措施过水等措施。
7、人工降低地下水位法按排水工作原理分为管井法和井点法两种。
8、基坑排水按排水时间及性质分为基坑开挖前的初期排水与基坑开挖及建筑物施工过程的经常性排水。
9、在无线均匀介质中,炸药爆炸按岩石破坏特性,可将爆破作用的影响全划分为压缩圈、抛掷圈、松动圈和震动圈。
10、无限均匀介质中炸药爆炸,岩石受爆破作用产生各影响圈半径的大小与炸药特性及用量、药包结构、爆破方式以及介质特性密切相关。
11、爆破作用指数n为爆破漏斗底半径与最小抵抗线长度的比值。
当n=1时,其爆破作用为标准抛掷爆破;当n>1时,其爆破作用为加强抛掷爆破;当<n<1时,其爆破作用为减弱抛掷爆破;当<n<时,其爆破作用为松动爆破。
12、土石方开挖工程中,通常采用的基本爆破方式有浅孔爆破法、深孔爆破法、药壶爆破法及洞室爆破法。
13、在阶梯爆破中,为充分利用临空面,无论是基坑还是渠道开挖,总是先开出先锋槽,形成阶梯,这样,不仅增加了临空面,同事便于组织钻孔、装药、爆破和出渣等各道工序的平行流水作业。
14、洞室爆破中,联通地表与药室的通道统称为导洞,通常有平洞和竖井两类。
其进口位置的选择应以便于运输、施工安全和工程量最省为原则。
15、采用不耦合装药,可降低爆炸的峰压,从而降低或避免了粉碎作用,同时增长了爆压的作用时间,可以获得较大的爆破冲量,从而提高爆破的有效能量利用率。
水利工程施工期末考试知识点

第一章施工导流1、导流隧洞进出口应与上下游水流相衔接,与河道主流的交角以30°左右为宜2、导流隧洞进出口与上下游围堰之间的距离,一般不应大于50m3、导流隧洞中的弯道转弯半径应该大于5倍隧洞直径为宜4、导流明渠的进出口与上下游围堰之间一般要保持50-100m的距离5、在通航的河道上,分段围堰法导流时,束窄河床后的水流速度,除特殊情况外,一般不得超过2m/s6、截流设计流量可采用截流时期内10%-20%频率的月或旬平均流量7、坝体施工期临时度汛的洪水标准,对土石坝当拦洪库容小于0.1亿m3时为50-20年一遇洪水8、水库蓄水一般按保证率为75%-85%的月平均流量过程线来制定9、导流用临时泄水建筑物封堵的设计流量,选用封堵时段5-10年重现期的月或旬平均流量10、截流日期一般选择枯水期的前期11、基坑初期排水水位下降速度一般以每昼夜0.5-1.0为宜12、分段围堰法河床束窄程度约在40%-70%之间13、对于河床狭窄、基坑工作量不大、水深流急难于实现分期导流的地方采用全段围堰法14、一般河谷狭窄、两岸地形陡峻、山岩坚实的山区河流常用隧洞导流15、导流的分期数和围堰的分段数不一定相同16、分段围堰法后期常用泄水建筑物的类型有底孔、缺口等17、导流建筑物根据其保护对象、失事后果、使用年限和工程规模分为3-5级18、导流建筑物设计洪水标准应根据建筑物的类型和级别选择,并结合风险度综合分析,使所选标准经济合理,对失事后果严总的工程,要考虑对超标准洪水的应急措施19、当坝体筑高到不需围堰保护时,其临时度汛洪水标准应根据坝型及坝前拦洪库容选取20、划分导流时段时要全面分析河道的水文特点,被围的永久建筑物的结构型式及其工程量大小、导流方案、工程最快的施工速度等21、划分导流时段时尽可能采用低水头围堰,进行枯水期导流,是降低导流费用,加快工程进度的重要措施22、在划分导流时段时,要确保枯水期,争取中水期,还要尽力在汛期中争工期,既要安全可靠,又要力争工期23、山区性河流,其特点是洪水流量大,历时短,而枯水期则流量小,经常可采用淹没基坑的导流方法,以降低导流费用24、导流建筑物设计流量即为导流时段内根据洪水设计标准确定的最大流量,据以进行导流建筑物的设计25、围堰是一种临时性水工建筑物,用来围护河床中基坑,抱枕水工建筑物施工在干地进行26、当泄水建筑物完成时,抓住有利时机,迅速实现围堰合龙,迫使水流经泄水建筑物下泄,截流第二章爆破1、爆破作用指数的大小可判断爆破作用性质及岩石抛掷的远近程度,一般用n来区分不用爆破漏斗,划分不同爆破类型,当n>1时,为加强抛掷爆破漏斗2、当采用药壶法爆破时,每次爆扩药壶后,须间隔20-30min3、进行石方开挖时,在主爆区爆破之前沿设计轮廓线先爆出一条具有一定宽度的贯穿裂缝,以缓冲、反射开挖爆破的振动波,控制其对保留岩体的破坏影响,使之获得较为平整的来挖轮廓,这种爆破技术称为预裂爆破4、施工现场临时仓库内爆破材料严格控制贮存数量,炸药不得超过3t,雷管不得超过10000个和相应数量的导火索。
水利工程施工复习资料

绪论水利工程施工的特征:1.受自然条件影响大;2.工程量大,投资高,工期长;3.施工质量高;施工干扰机会多;4.综合利用制约因素多;5.施工风险较大;6.需要修建许多临时工程;7.施工组织和管理难度较大水利工程施工的任务:1、编制切实可行的施工组织设计;2、科学、合理地组织施工;3、开展科学研究、推动水利事业的发展。
第一章施工导流1.施工导流可概括为:“导、截、拦、蓄、泄”2.导流方法主要有:1、全段围堰法导流1)隧洞导流:河谷狭窄、两岸地形险峻、岩体坚实的山区性河流2)明渠导流:岸坡平缓或有宽阔滩地的平原河道3)涵管导流:导流量较小或只用来承担枯水期的导流任务4)明渠隧洞组合导流:河床狭窄,河床覆盖层很厚,流量大,地形允许5)渡槽导流:结构简单,泄流量较小,用于流量小、河床窄、导流期短的中小型工程2、分段围堰法导流束窄河床导流:一期或前期导流底孔导流:二期或后期导流坝体预留缺口导流:联合宣泄洪峰流量3、其他导流方式(淹没基坑导流、渡槽导流、电站厂房导流、船闸闸室导流)3.截流的定义:在施工导流过程中,为修筑围堰、围护基坑修建主体建筑物,必须截断原河床水流迫使河水按人的意志经系统泄水建筑物下泄,这一过程就叫截流。
4.截流的基本方法:1.立堵法:将截流材料,从龙口一端向另一端或从两端向中间抛投进占,逐渐束窄龙口,直至全部将河流拦断。
2.平堵法:沿整个龙口宽度全线抛投,抛投料堆筑体全面上升,直至露出水面。
5.立堵法截流的施工过程是:戗堤进占→龙口加固→合龙→闭气6.截流日期的选择:截流年份内截流时段的选择,既要把握截流时机,选择在枯水期初、河水流量显著下降时进行;又要为后续的基坑工作和主体建筑物施工留有余地,不致影响整个工程的施工进度。
7.截流抛投材料主要有:块石、石串、装石竹笼、帚捆、柴捆、土袋等,当截流水力条件较差时,还须采用人工块体8.围堰是一种临时性水工建筑物9.围堰的基本要求:1)安全可靠,能满足稳定、抗渗、抗冲要求;2)结构简单,施工方便,宜于拆除并能充分利用当地材料及开挖弃料3)堰基易于处理,堰体便于与岸坡或已有建筑物连接;4)在预定施工期内修筑到需要的断面和高程;5)具有良好的技术经济指标。
水利工程施工复习题(最新版)

《水利工程施工》复习题一、填空题(20题)25分1、工程中所称的“四通一平”四通是水通,路通,电通,电讯通,一平是场地平整。
2、建造围堰缩窄后的河流应满足的要求河床地质条件、通航要求3、在水电站大坝建设中,影响确定围堰顶高程的因素导流设计流量、围堰的工作条件。
4、根据使用材料可将围堰分为:土石围堰、混凝土围堰、钢板桩格形围堰、草土围堰。
5、土石过水围堰的下游坡面及堰脚加固保护措施常有:混凝土板护面、大块石护面、加筋、钢筋石笼护面。
6、截流的基本方法:立堵法、平堵法、综合法.7、通过水力参数计算,确定龙口诸水力参数的变化规律是截流水力计算的目的.8、根据炸药包的外形特点,可将药包分为:集中药包和延长药包。
9、根据河床、岸坡地形分布等环境条件,定向爆破施工时的药包布置种类一岸布药、两岸布药。
10、依爆破作用范围划分的四个圈分别是什么压缩圈、抛掷圈、松动圈、震动圈。
11、水电工程对地基的基本要求:有足够的强度、具有足够的整体性和均一性;具有走狗的抗渗性和耐久性12、按照灌浆时浆液灌注和流动的特点,灌浆方法可分为哪三种:纯压式、循环式、13、土石坝的冬季作业措施:防冻、保温、加热14、岩基水泥灌浆的结束条件控制指标一般有:残余吸浆量、闭浆时间。
15、面板堆石坝的坝体分区为:垫层区、过渡区、主堆石区、下游堆石区。
(特殊垫层区)16、面板堆石坝的面板可以采用材料:钢筋混凝土、沥青混凝土.17、混凝土的温度裂缝类型:表面裂缝、贯穿裂缝和深层裂缝。
18、骨料破碎的常用机械类型有:颚式破碎机、圆锥破碎机、旋回破碎机、反击式破碎机、立轴式冲击破碎机和棒磨机.19、根据断面布置,洞室开挖的主要方法:全断面开挖、断面分部开挖和导洞扩大法开挖.20、钻孔爆破法开挖地下建筑物,开挖断面上的炮孔按作用不同划分类型:掏槽孔、周边孔和崩落孔(辅助孔)。
二、名词解释(20题)5题5分1、河床缩窄系数:围堰和基坑所占去的原过水断面面积与原河床过水断面面积的百分比。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利工程施工期末复习1.水利工程施工是一门理论与实践紧密结合的专业课,其主要特征是实践性和综合性强,是在总结国内外水利水电建设先进禁言的基础上,从施工机械、施工技术、施工组合与管理等方面,研究多快好省地进行水利水电建设基本规律的一门学科。
2.施工导流:广义上说可以概括为采取“导、截、拦、蓄、泄”等工程措施来解决施工和水流蓄泄之间的矛盾,避免水流对水工建筑物施工的不利影响,把河水流量全部或部分地导向下游或拦蓄起来,以保证干地施工和施工期不影响或尽可能少影响水资源的综合利用。
狭义:在河流上修建水利水电工程时,为了使水工建筑物能在干地上进行施工,需要用围堰围护基坑,将河水引向预定的的泄水建筑物往下游宣泄。
3、在确定纵向围堰的位置或选择河床的束窄程度时,应重视下列问题:充分利用河心洲、小岛等有利地形条件;纵向围堰尽可能与导墙、隔墙等永久建筑物相结合;束窄河床流速要考虑施工通航、筏运、围堰和河床防冲等的要求,不能超过允许流速;各段主体工程的工程量、施工强度要比较均衡;便于布置后期导流泄水建筑物,不致使后期围堰过高或截流落差过大。
辅助导流的主要方式:淹没基坑法导流、束窄河床导流、明渠导流、隧洞导流、底孔导流、坝体缺口导流、涵管导流3.明渠导流:明渠导流多用于河床外导流,适用于河谷岸坡较缓,有较宽阔滩地或有溪沟、老河道等可利用的地形,且导流流量较大的情况。
4.隧洞导流(P13)6、按围堰和水流方向的相对位置可以分为:横向围堰、纵向围堰按导流期间基坑淹没条件可以分为:过水围堰、不过水围堰、混凝土围堰、钢板桩格型围堰、草土围堰5.导流设计流量一般需结合导流标准和导流时段的分析来决定6.导流标准包括:1)、保护对象;2)失事后果;3)、使用年限、3)、工程规模7.截流的施工过程截流:是指在施工导流中,截断原河床水流,把河水引向导流泄水建筑下泄,在河床中全面开展主体建筑物的施工。
整个截流过程包括戗堤的进占、龙口范围的加固、合龙和闭气等工作。
进占:向水中筑堤的工作合龙:封堵龙口的工作河道截流的方法:立堵法、平堵法、立平堵法、下闸截流、定向爆破截流,其中基本方法为立堵法、平堵法。
立堵法截流:将截流材料从龙口一端向另一端或者从两端向中间抛投进占,逐渐束窄龙口,直至全部拦断。
平堵法:事先要在龙口架设浮桥或栈桥,用自卸汽车沿龙口全线从浮桥或栈桥上均匀、逐层抛填材料,直到戗堤高出水面为止。
9、截流时段一般多选在枯水期初,流量已有明显下降的时候,而不一定选在流量最小的时刻。
10、施工导流方式,大体上可分为三类,即分段围堰法导流、全段围堰法导流、淹没基坑法导流。
11、龙口位置时需考虑的技术要求(简答):1)龙口应设置在河床主流部位,方向力求与主流顺直,使截流前河水能较顺畅地经由龙口下泄2)龙口应选择在耐冲河床上,以免截流时因流速增大,引起过分冲刷。
3)龙口附近应有较宽阔的场地,以便布置截流运输线路和制作、堆放截流材料12、蓄水计划(P46)13、下闸封堵导流用临时泄水建筑物封堵的设计流量,一般选用封堵时段 5-10 年重现期的月或旬平均流量。
封堵工程施工阶段选用封堵时段 5-20 年重现期14、基坑排水分为初期排水、经常性排水初期排水包括:包括基坑积水,以及在排除基坑积水的过程中围堰堰体,与基础渗水和可能出现的降水的排除。
经常性排水包括:围堰和基坑的渗水、降水、基岩冲洗及混凝土养护用废水的排除等15、排水量的估算(P52)16、爆破是利用炸药的爆炸能量对周围岩石、混凝土或土等介质进行破碎、抛掷或压缩,达到预定的开挖、填筑或处理等工程目的的技术。
17、爆破器材:炸药和起爆材料的统称。
18、殉爆距离:炸药药包的爆炸引起相邻药包起爆的最大距离。
该指标表征对爆轰的感度,是确定分段装药参数和盲炮处理等基础。
19、起爆器材::雷管、导火索、导爆索、导爆管、导爆雷管20、起爆方法可分为:电力起爆、非电起爆。
其中非电起爆包括火雷管起爆、导爆索起爆及导爆管起爆;21、爆破漏斗:当爆破在有临空面的有限介质表面附近进行时,若药包的爆破作用具有使部分破碎介质直接飞逸出临空面的能量时,往往形成一个倒立圆锥形的爆破坑,形如漏斗,称为爆破漏斗。
22、爆破作用指数n是指爆破漏斗半径r与最小抵抗线W的比值。
即n=23、爆破作用指数能反映爆破漏斗的几何特征,是设计中重要的参数。
当n=1即r=W时,称为标准抛掷爆破;当n>1即r>W时,称为加强爆破;当0.75<n<1时,称为减弱抛掷爆破;当n<0.75时,称为松动爆破。
(水利常用)24、爆破圈:粉碎区、破碎区、弹性振动区25、钻孔爆破;钻孔爆破又分为浅孔爆破(孔径小于75mm,孔深小于5m)(应用于地下工程开挖、露天工程的中小型料场开挖)和深孔爆破(孔径大于75mm,孔深超过5m)(适用于料场和基坑的大规模、高强度开挖);26、预裂爆破是为了保护非开挖区岩石免遭破坏。
预裂爆破孔的起爆是在开挖区爆破之前。
预裂爆破设计参数有孔距、线装药量。
见(P72)27、基坑开挖一般遵循自上而下分层开挖的原则,并广泛运用深孔台阶爆破方法。
28、爆破公害:在完成岩石爆破破碎的同时,爆破作业必然会伴生爆破飞石、地震波、空气冲击波、噪声、粉尘和有毒气体等负面效应,即爆破公害。
29、水工建筑物的基础:岩基、软基30、最通用可靠的基础处理方法:爆破、机械挖掘31、基岩灌浆的分类:帷幕灌浆、固结灌浆、接触灌浆帷幕灌浆:是指将浆液灌入岩体或土层的裂隙、孔隙,形成连续的阻水帷幕,以减小渗流量和降低渗透压力的灌浆工程。
固结灌浆:是指为了改善节理裂隙发育或破裂带的岩石的物理力学性能而进行的灌浆工程。
32、水泥灌浆的施工工序:钻孔、钻孔冲洗、压水试验、灌浆的方法和工艺、灌浆的质量检查。
33、钻孔的质量包括:a.确保孔深、孔向、孔位符合设计要求b.力求孔径上下均一、孔壁平顺c.钻孔过程中产生的岩粉细屑较少34、钻孔冲洗的方法:高压压水冲洗、高压脉动冲刺、扬水冲洗、群孔冲洗35、压水实验(P92)36、灌浆工艺:37、基岩的钻孔与灌浆应遵循分序加密的原则进行。
双排孔帷幕通常是先灌下游排,后灌上游排。
灌浆方式:纯压式灌浆、循环式灌浆38、钻孔方法:全孔一次钻灌、全孔分段钻灌全孔分段钻灌又分为:自上而下分段钻灌法、自下而上分段钻灌法、综合灌浆法、孔口封闭法。
自上而下分段钻灌法适用:自下而上分段钻灌法适用:岩层比较完整或基岩上部已有足够压重、不致引起地面抬动的情况。
39、砂砾石地基的可灌性是指砂砾石地层能否接受灌浆材料灌入的一种特性。
它是决定灌浆效果的先决条件。
砂砾石地基的可灌性主要取决于地层的颗粒级配、灌浆材料的细度、灌浆压力和灌浆工艺等因素。
般常用可灌比M指标衡量砂砾石地基的可灌性。
40、砂砾石地层的钻孔灌浆的方法:打管灌浆、套管灌浆、循环灌浆、预埋花管灌浆41、凝结体的形式:旋喷、定喷、摆喷42、防渗墙的施工工艺:造孔准备、固壁泥浆与造孔成槽、终孔验收与清孔换浆、槽孔浇筑、全墙质量验收43、三通一平:是指碾压式土石坝施工准备作业中的通车、通电、通水、平整场地。
44、造孔成槽的方法:钻劈法、钻抓法、分层钻进法、铣削法45、清洗换浆目的:(P113)46、防渗墙的质量检测:1)、槽孔的检查;2)、混凝土质量的检查;3)、墙体的质量的检查47、土石坝按其施工方法可分为:碾压式土石坝;冲填式土石坝;水中填土坝和定向爆破堆石坝等。
应用最为广泛的是碾压式土石坝。
48、碾压式土石坝施工的四项作业准备作业、基本作业、辅助作业、附加作业。
49、料场规划:空间规划、时间规划、质于量的规划50、土石方平衡的原则是:充分而合理地利用建筑物开挖料(P121)51、土石料掺和办法:1)、水平互层铺料——立面(斜面)开采掺和法;2)、土料场水平单层铺放掺料——立面开采掺和法;3)、在填筑面堆放掺和法;4)、漏斗——带式输送机掺和法52、推土机的经济运距为60-100m国产铲运机的铲斗容量一般为6-7m;运距在几百米至几公里以内一般过程自卸汽车吨位是10-35t53、土石料开挖与运输:(1)正向铲开挖,自卸汽车运输上坝。
(2)正向铲开挖,带式运输机运输上坝。
(3)斗轮式挖掘机开挖,带式运输机运输,转自卸汽车上坝。
(4)采砂船开挖,有轨机车运输,转带式运输机(或自卸汽车)上坝。
54、坝面作业的施工工序:包括卸料、铺料、洒水、压实、质量检查等55、卸料和铺料有3种方法:进占法、后退法、综合法56、流水作业:施工组织应先按施工工序数目对坝面分段,然后组织相应专业施工队依次进入各工段施工。
57、为配合碾压施工,防渗土料铺筑应平行于坝轴线方向进行58、填筑方法有:削坡法、挡板法;土、砂松坡接触平起法59、先土后砂法是先填压三层土料再铺一层反滤料,并将反滤料与土料整平,然后对土砂边沿部分进行压实。
由于土料表面高于反滤料,土料的卸、散、平、压都是在无侧限的情况下进行的,很容易形成超坡。
在采用羊角碾压实时,要预留30~50cm的松土边,应避免因土料伸入反滤层而加大清理工作。
这种施工方法,在遇连续晴天时,土料上升较快,反滤料往往供不应求,必须注意克服。
先砂后土法是先在反滤料的控制边线内用反滤料堆筑一小堤。
为了便于土料收坡,保证反滤料的宽度,每填一层土料,随即用反滤料补齐土料收坡留下的三角体,并进行人工捣实,以利于土砂边线的控制。
由于土料在有侧限的情况下压实,松土边很少,仅20~30cm,故采用较多。
图9-18 无论是先砂后土法还是先土后砂法,土料边沿仍有一定宽度未压实合格,所以需要每填筑三层土料后用夯实机具夯实一次土砂的结合部位,夯实时宜先夯土边一侧,合格后再夯反滤料一侧,切忌交替夯实,以免影响质量。
例如某水库,铺筑粘土心墙与反滤料时采用先砂后土法施工。
60、压实机械及压实方法根据压实作用力来划分,通常有碾压、夯击、振动压实3种机具常用的压实机:羊脚碾(适用于粘性土料的压实)、振动碾(压实非粘性土石料的高效压实机械)、气胎碾(既适合于粘性土料,又适用于压实非黏性土料)61、土石料压实标准:1)、黏性土以压实干表现密度和施工含水量两个指标控制;2)、非粘性土以相对密度指标控制62、混凝土面板坝的防渗系统由基础防渗工程、趾板、面板组成63、混凝土面板坝分区(P142)64、骨料的来源:天然骨料、人工骨料、组合骨料65、用天然骨料时,为减少弃料、减少总开挖量,常采取哪些措施?答:①调整混凝土的配合比设计;②搭配人工骨料。
66、骨料的破碎:碎石机的分类(P157)颚板式碎石机反击式碎石机锥式碎石机67、骨料的筛分水力筛分:适用于细骨料机械筛分:适用于粗骨料规范要求超径不大于5%,逊径不大于10%方满足质量控制标准68、沙料堆场的排水尤应良好,应有3天以上的堆存时间,以利脱水。
