土建预算定额说明及计算规则第五章

合集下载

《建筑工程定额预算与清单计价》课件 第五章

《建筑工程定额预算与清单计价》课件 第五章

5.6 金属结构工程()
【例5.6.1 】
解: 根据工程量计算规则规定,金属构件的制作、安装、运输工程量相同。 钢材共4组,每组4根,共16根。单根L75×5长度为
l 2.42 5.72 2 0.05 6.08(m)
L75×5重量为6.08×16×5.818=565.975(kg);
连接板为多边形连接板,根据计算规则按外接矩形计算:
5.6 金属结构工程()
【例5.6.1 】 某厂房上柱间支撑尺寸如图5-30所示,共4组。
第 11 页
图5-29 某建筑物屋面
各种钢材的理论重量:L75×5为5.818 kg/m,δ8钢板为62.8 kg/㎡,刷防锈漆1遍,套定额并计算该 钢屋架制作、安装、运输的工程量。
第5章 《广西壮族自治区建筑装饰装修工程消耗量定额》详解及应用
第5章 《广西壮族自治区建筑装饰装修工程消耗量定额》详解及应用
第8 页
5.4 混凝土及钢筋混凝土工程()
【例5.4.3 】 某工程屋面混凝土挑檐如图5-26所示,采用C30商品混凝土,计算挑檐混凝土浇捣工程量,并按《广西
壮族自治区建筑装饰装修工程消耗量定额》(桂建标[2013]39号)确定套用定额子目编号及名称。
• 垂直运输工程() • 模板工程() • 混凝土运输及泵送工程() • 建筑物超高增加费() • 大型机械设备基础、安拆
及进退场费() • 材料二次运输() • 成品保护工程()
第5章 《广西壮族自治区建筑装饰装修工程消耗量定额》详解及应用
5.1 土(石)方工程()
第2 页
【例5.1.1】
某建筑物基础平面及剖面如图5-3所示。已知设计室外地坪以下砖基础体积量为15.85 m3,混凝土垫层 体积为2.86 m3,工作面宽度c=300 mm,土壤类别为二类土。求:采用人工开挖,放坡自垫层下表面开始, 挖出土方堆于现场,回填后余下的土外运。计算平整场地、挖沟槽各分项工程量。

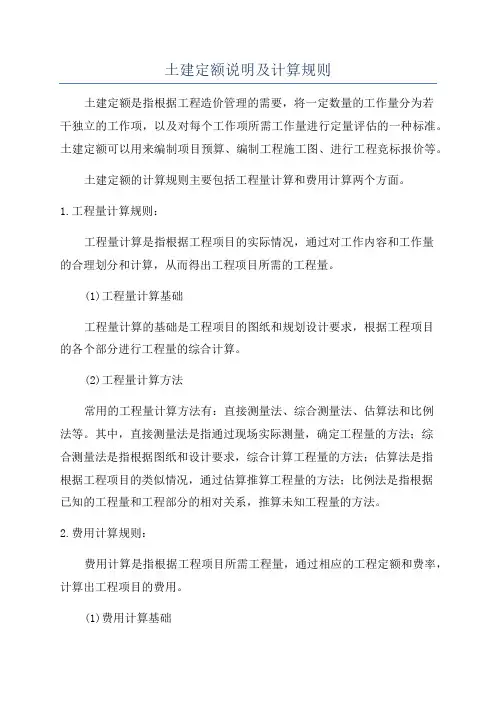

土建定额说明及计算规则

土建定额说明及计算规则

土建定额说明及计算规则土建定额是指根据工程造价管理的需要,将一定数量的工作量分为若干独立的工作项,以及对每个工作项所需工作量进行定量评估的一种标准。

土建定额可以用来编制项目预算、编制工程施工图、进行工程竞标报价等。

土建定额的计算规则主要包括工程量计算和费用计算两个方面。

1.工程量计算规则:工程量计算是指根据工程项目的实际情况,通过对工作内容和工作量的合理划分和计算,从而得出工程项目所需的工程量。

(1)工程量计算基础工程量计算的基础是工程项目的图纸和规划设计要求,根据工程项目的各个部分进行工程量的综合计算。

(2)工程量计算方法常用的工程量计算方法有:直接测量法、综合测量法、估算法和比例法等。

其中,直接测量法是指通过现场实际测量,确定工程量的方法;综合测量法是指根据图纸和设计要求,综合计算工程量的方法;估算法是指根据工程项目的类似情况,通过估算推算工程量的方法;比例法是指根据已知的工程量和工程部分的相对关系,推算未知工程量的方法。

2.费用计算规则:费用计算是指根据工程项目所需工程量,通过相应的工程定额和费率,计算出工程项目的费用。

(1)费用计算基础费用计算的基础是工程定额和相关标准规定的费率。

(2)费用计算方法费用计算方法一般分为综合单价法和综合总价法两种。

-综合单价法是指将工程项目的每个工作项按照定额计算工程量,然后根据工程量和相关费率计算出每个工作项的费用,最后累加得到整个工程项目的费用。

-综合总价法是指将工程项目的各个工作项按照定额进行估算,然后根据估算的结果和相关费率计算出整个工程项目的总费用。

值得注意的是,土建定额计算规则在不同的地区和工程项目中可能会有一些差异,需要根据具体情况进行调整和适用。

另外,土建定额的编制和应用需要严格按照相关的国家标准和规定进行,以确保工程造价的准确性和公正性。

第五章建筑工程定额计价

第五章建筑工程定额计价

第五章建筑⼯程定额计价第⼆节⼟⽯⽅⼯程计量与计价⼀.基础知识1.⼟壤类别划分:根据⼟质实际状况判断⼟质2.⼟⽅体积换算沟槽:凡沟槽底宽在3⽶以内,沟槽底长⼤于3倍槽底宽为~(b ≤3⽶,l/b>3)基坑:凡⼟⽅基坑底⾯积在20㎡以内为~(S ≤20㎡)⼟⽅:凡沟槽底宽在3⽶以上,基坑底⾯积在20㎡以上,平整场地挖填⽅厚度在±300以上均按挖⼟⽅计算4.⼲湿划分:有地质勘测资料,地下⽔位以上的为⼲⼟,地下⽔位以下的为湿⼟⽆地质勘测资料,地下常⽔位以上为⼲⼟,常⽔位以下为湿⼟5.⼟壤放坡表(有施⼯组织设计按施⼯组织设计计算;⽆施⼯组织设计是,放坡⾼度⽐例按6.基础施⼯所需⼯作⾯宽度表1.⼀般规则(1)⼟⽅体积,以挖凿前的天然密实体积为准,若虚⽅,计算须进⾏换算(2)挖⼟⼀律以设计室外地坪标⾼为起点,深度按图⽰尺⼨计算(3)按不同的⼟壤类别、挖⼟深度、⼲湿⼟分别计算⼯程量(4)在同⼀槽坑内或沟内有⼲湿⼟是应分别计算,但使⽤定额时,按槽坑或沟的全深计算2.平整场地的⼯程量计算平整场地是指建筑物挖、⼟⽅⾼度在±300㎜以内及找平平整场地⼯程量按建筑物外边线每边各加2⽶围成的⾯积,以平⽅⽶计算3.沟槽⼯程量计算: V=S×L按沟槽长度乘沟槽截⾯积计算沟槽长度取定:外墙按图⽰基础中⼼线长度计算内墙按图⽰基础底宽加⼯作宽度之间净长度计算沟槽底宽度取定:按设计宽度加基础施⼯所需⼯作⾯宽度计算沟槽深度取定:按垫层底⾯⾄室外地坪深度计算4.计算挖⼟⽅、基坑、沟槽⼯程量注意点:①考虑放坡②考虑基础施⼯⼯作⾯③沟槽、基坑中⼟壤类别不同,分别按⼟壤类别放坡⽐例以不同⼟壤厚度不同分别计算④计算放坡⼯作量时交接处重复⼯作量不扣除,符合放坡规定时才能放坡,放坡⾼度应⾃垫层底⾯⾄设计室外地坪标⾼计算5.回填⼟⼯程量计算回填⼟区分夯填、松填以⽴⽅⽶计算⑴基坑、沟槽回填⼟体积=挖⼟体积-设计室外地坪以下埋设的实体体积(基础垫层、各类基础、地下室板墙、地下⽔池壁)及其空腔体积⑵室内回填⼟体积按主墙间房间净⾯积乘填⽅厚度计算⑶管道沟槽回填,按挖⽅体积减去管外径所占体积计算,管径≤500mm时,不扣除管道所占体积;管径超过500mm以上时,按下表扣除6.余⼟外运、缺⼟内运⼯程量计算:运⼟⼯程量=挖⼟⼯程量-回填⼟⼯程量正值为余⼟外运负值为缺⼟内运“0”为⼟⽅均衡⼀般⼯程⼒求运⼟接近零7.机械⼟⽯⽅:⑴机械⼟⽯⽅运距按下列规定计算推⼟机推距:按挖⽅区重⼼⾄回填区重⼼之间的直线距离计算铲运机运距:按挖⽅区重⼼⾄卸⼟区重⼼加转向距离45⽶计算⾃卸汽车运距:按挖⽅区重⼼⾄填⼟区(堆放地点)重⼼的最短距离计算⑵强夯加固地基:以夯锤底⾯积计算,并根据设计要求夯击能量和每点夯击次数,执⾏相应定额。

土建05定额说明及计算规则(已修正)

土建05定额说明及计算规则(已修正)

建筑工程总说明1.《广西壮族自治区建设工程量清单计价依据建筑工程消耗量分册》(以下简称本分册)是完成规定计量单位建筑分部分项工程所需的人工、材料、机械台班的消耗量标准。

2.本分册参考基价为全区统一参考基价,各地市不再编制参考基价表。

本分册实际使用时应以市场人工单价、市场材料价格进行计算。

3.本分册适用于广西壮族自治区辖区范围内新建、扩建和改建的工业与民用建筑工程。

4.本分册是编审标底(预算控制价)、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价、衡量投标报价合理性的基础;是编制企业定额、投标报价的参考。

5.本分册的编制是依据。

(1)《建设工程工程量清单计价规范》(GB50500-2003。

)(2)《全国统一建筑工程基础定额》(GJD-101-95)。

(3)《全国统一建筑工程基础定额编制说明》(土建工程)。

(4)1998年《全国统一建筑工程基础定额广西壮族自治区单位估价表》(包括其补充定额)。

(5)现行国家有关产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程。

6.本分册是按照广西建筑施工企业正常施工条件、现有的施工机械装备水平、合理的施工工期、施工工艺和劳动组织为基础进行编制的,反映了社会平均消耗水平。

7.本分册的工作内容,只说明了主要施工工序,次要工序虽未说明,均已包含在定额内。

8.本分册包括施工过程中所需的人工、材料、半成品和机械台班数量,除定额中有规定允许调整外,不得因具体工程施工组织设计、施工方法及工、料、机等耗用与定额不同时进行调整换算。

9.本分册人工消耗量包括基本用工、辅助用工、超运距用工、人工幅度差。

按不同分部分项工程的施工技术要求,划分为建筑综合工日(一类)(22.00元/工日)和建筑综合工日(二类)(26.00元/工日),其中:土(石)方工程、桩与地基基础工程、垂直运输工程、混凝土运输及泵送工程、材料二次运输按建筑综合工日(一类)结算,其他均按建筑综合工日(二类)计算。

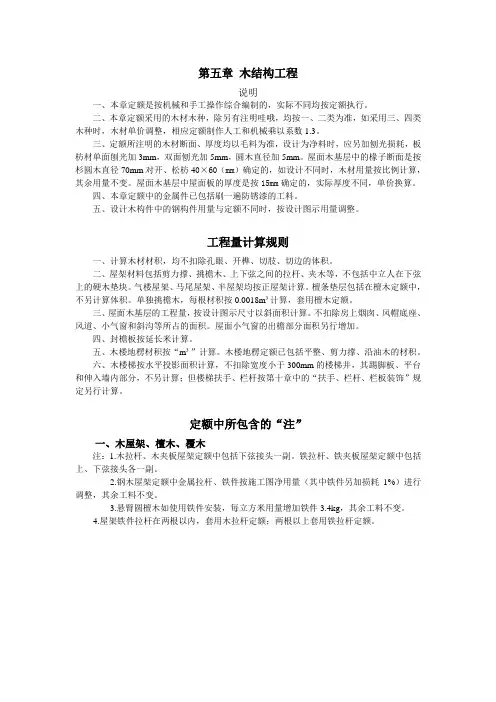

浙江省建筑工程预算定额2010版(说明及计算规则)第五章和第六章

浙江省建筑工程预算定额2010版(说明及计算规则)第五章和第六章

说明一、本章定额是按机械和手工操作综合编制的,实际不同均按定额执行。

二、本章定额采用的木材木种,除另有注明哇哦,均按一、二类为准,如采用三、四类木种时,木材单价调整,相应定额制作人工和机械乘以系数1.3。

三、定额所注明的木材断面、厚度均以毛料为准,设计为净料时,应另加刨光损耗,板枋材单面刨光加3mm,双面刨光加5mm,圆木直径加5mm。

屋面木基层中的椽子断面是按杉圆木直径70mm对开、松枋40×60(mm)确定的,如设计不同时,木材用量按比例计算,其余用量不变。

屋面木基层中屋面板的厚度是按15mm确定的,实际厚度不同,单价换算。

四、本章定额中的金属件已包括刷一遍防锈漆的工料。

五、设计木构件中的钢构件用量与定额不同时,按设计图示用量调整。

工程量计算规则一、计算木材材积,均不扣除孔眼、开榫、切肢、切边的体积。

二、屋架材料包括剪力撑、挑檐木、上下弦之间的拉杆、夹木等,不包括中立人在下弦上的硬木垫块。

气楼屋架、马尾屋架、半屋架均按正屋架计算。

檀条垫层包括在檀木定额中,不另计算体积。

单独挑檐木,每根材积按0.0018m³计算,套用檀木定额。

三、屋面木基层的工程量,按设计图示尺寸以斜面积计算。

不扣除房上烟囱、风帽底座、风道、小气窗和斜沟等所占的面积。

屋面小气窗的出檐部分面积另行增加。

四、封檐板按延长米计算。

五、木楼地楞材积按“m³”计算。

木楼地楞定额已包括平整、剪力撑、沿油木的材积。

六、木楼梯按水平投影面积计算,不扣除宽度小于300mm的楼梯井,其踢脚板、平台和伸入墙内部分,不另计算;但楼梯扶手、栏杆按第十章中的“扶手、栏杆、栏板装饰”规定另行计算。

定额中所包含的“注”一、木屋架、檀木、覆木注:1.木拉杆、木夹板屋架定额中包括下弦接头一副。

铁拉杆、铁夹板屋架定额中包括上、下弦接头各一副。

2.钢木屋架定额中金属拉杆、铁件按施工图净用量(其中铁件另加损耗1%)进行调整,其余工料不变。

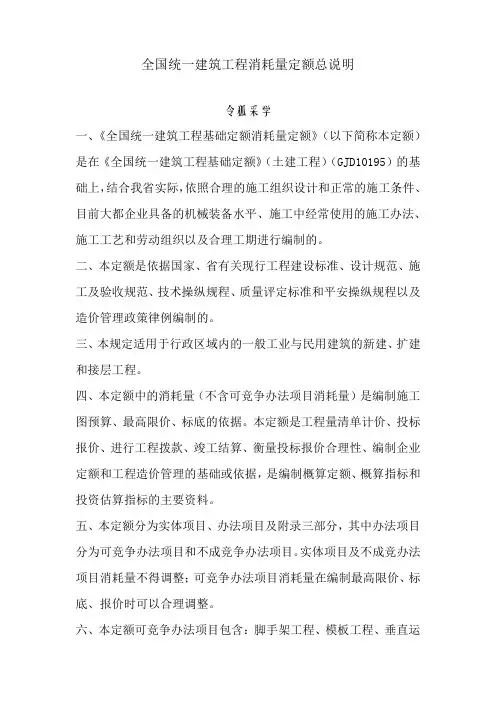

土建定额说明及计算规则含定额总说明

土建定额说明及计算规则含定额总说明

全国统一建筑工程消耗量定额总说明令狐采学一、《全国统一建筑工程基础定额消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD10195)的基础上,结合我省实际,依照合理的施工组织设计和正常的施工条件、目前大都企业具备的机械装备水平、施工中经常使用的施工办法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操纵规程、质量评定标准和平安操纵规程以及造价管理政策律例编制的。

三、本规定适用于行政区域内的一般工业与民用建筑的新建、扩建和接层工程。

四、本定额中的消耗量(不含可竞争办法项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、办法项目及附录三部分,其中办法项目分为可竞争办法项目和不成竞争办法项目。

实体项目及不成竞办法项目消耗量不得调整;可竞争办法项目消耗量在编制最高限价、标底、报价时可以合理调整。

六、本定额可竞争办法项目包含:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争办法项目,其中其他可竞争办法项目由支挡土板、打拔钢板桩、降水工程、夏季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、制品呵护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不成竞争办法项目包含平安生产、文明施工费。

七、本定额适用于供料单价法,也可用于综合单价法。

八、建筑工程应用于供料单价法计价方法时,在不合的计价阶段使用本定额应合适以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部分或造价管理机构宣布的指导价调整;资料机械台班单价根据市场行情或造价信息调整;可竞争办法项目依照科学、合理的施工办法计算。

施工图预算工程量计算规则

施工图预算工程量计算规则
必须采取措施降低地下水位。
降低地下水位的方法: 集水坑降水法和井点降水法。
3、机械开挖
采用机械挖土时,由于不能准确地挖至设计 标高,往往会使基土遭受破坏,因此,要预留 200mm(铲运机)~300mm(挖土机)土层由人工 铲除。
挖土机是大型基坑开挖中最常用的一种机械, 根据其工作装置不同,可分为;正铲、反铲、拉 铲、抓铲等
挖基坑与挖土方的工程量计算方法相同(执行 定额项目不同),均以立方米体积计算。
梭台体积Байду номын сангаас
V1=1/3(S1 +S2+S1×S2 )h S1、S2―分别上、下两平行的底面的面
积; h―两平行底面的距离。 土方体积V=V1+A1×B1×(H-h)
6、人工挖孔桩土方工程量计算
人工挖孔桩土方工程量,按图示桩断面面积 乘以设计桩孔中心线深度,以立方米体积计算。
(1)正铲挖土机的挖土特点:“前进向上,强制切 土”。其挖掘力大,生产率高,能开挖停机面以上 的I~IV级土,宜用于开挖高度大于2m的干燥基坑, 但需设置上下坡道。
(2)反铲挖土机的挖土特点:“后退向下,强制切 土”。其挖掘力比正铲小,能开挖停机面以下的I~ II级土,宜用于开挖深度不大于4m的基坑,对地下 水位较高处也适用。
垫层的上表面开始计算。
2、设置支撑 在基坑或沟槽开挖时,常因受场地的限制不能
放坡,或放坡所增加的土方量很大,可采用设置支撑 的施工方法。
(1)钢筋混凝土灌注桩支撑 在开挖的基坑周围,现场灌注钢筋混凝土桩,
达到强度后,在基坑中间用机械或人工挖土,下挖 1m左右装上横撑,在桩背面装上拉杆与已设锚桩拉 紧,然后继续挖土至要求深度。
(二)场地平整
是指工程动土开工前,对施工现场±30cm以内高低

第五章__建筑工程预算定额

第五章__建筑工程预算定额

建筑工程预算定额
• 2.2.2 劳动定额
3、劳动定额的制定
步骤二
定额时间 工人 工作时间
确定工日消耗 量时不考虑
确定工日消 耗量时考虑
损失时间
休息时间
有效 工作时间
不可避免 的中断时间
多余和 偶然时间
停工 损失时间
违反劳动 纪律时间
准备与 结束时间
基本 工作时间
辅助 工作时间
施工本身 造成的停工
非施工本 身造成的停工
建筑工程预算定额
• 一、编制定额的基本方法 • • • • • • • (一) 、技术测定法 1、测时法 2、写实记录法 3、工作日写实法 (二) 经验估计法 (三) 统计计算法 (四) 比较类推法
建筑工程预算定额
• • • • • • • 二、预算定额的特性 1、科学性 2、权威性 3 、群众性 三、预算定额的编制原则 1 、平均水平原则 2 、简明适用
计算公式
基本工作时间 时间定额= 1 规范时间%
建筑工程预算定额
【解】 【示例】现测定一砖基础墙的时 间定额,已知每m3砌体的基本工 140 时间定额= 作时间为140工分,准备与结束 1 (5.45% 5.84% 2.49%) 时间、休息时间、不可避免的中 162.4工分 = 162 . 4 工分= =0.34工日 断时间占时间定额的百分比分别 8小时 60分钟 为:5.45%、5.84%、2.49%, 1 辅助工作时间不计,试确定其时 产量定额= =2.94 m 3 间定额和产量定额。 0.34
建筑工程预算定额
• 劳动定额
3、劳动定额的制定
步骤三 劳动定额 制定方法
经验估计法
统计分析法
技术测定法
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

说明及工程量计算规则说明(一)本章包括:现浇混凝土基础,现浇混凝土柱,现浇混凝土梁,现浇混凝土墙,现浇混凝土板,现浇混凝土楼梯,现浇混凝土其他构件,现浇混凝土后浇带,预制混凝土柱,预制混凝土梁,预制混凝土屋架,预制混凝土板,预制混凝土楼梯,其他预制构件,钢筋工程,铁件,现浇混凝土垫层,现场搅拌混凝土增加费18节共154个子目。

(二)现浇混凝土构件1.现浇混凝土构件是按预拌混凝土编制的,采用现场搅拌时,执行相应的预拌混凝土子目,换算混凝土材料费,再执行现场搅拌混凝土调整费子目。

2.现浇混凝土定额子目中不包括外加剂费用,使用外加剂时其费用应并入混凝土价格中。

m时,执行小型构件相应定额子目;单3.定额中未列出项目的构件以及单件体积≤0.13m的构件,执行其他构件相应定额子目。

件体积>0.134.基础(1)箱式基础分别执行满堂基础、柱、梁、墙的相应定额子目。

(2)有肋带型基础,肋的高度≤0.15m时,其工程量并入带型基础工程量中,执行带型基础相应定额子目;肋的高度>0.15m时,基础和肋分别执行带型基础和墙定额子目。

(3)梁板式满堂基础的反梁高度≤0.15m时,执行梁相应定额子目;反梁高度>0.15m 时,执行墙相应定额子目。

(4)带型桩承台,独立桩承台分别执行带型基础、独立柱基相应定额子目,综合工日乘以系数1.05.(5)框架式设备基础,分别执行独立柱基、柱、梁、墙、板相应定额子目。

(6)现浇混凝土基础不扣除伸入承台基础的桩头所占体积。

(7)杯形基础定额子目中已综合了杯口底部找平的工、料,不得另行计算。

5.钢筋混凝土结构中,梁、板、柱、墙分别计算,执行各自相应定额子目,和墙连在一起的暗梁、暗柱并入墙体工程量中,执行墙定额子目;突出墙或梁的装饰线,并入相应项目工程量内。

6.斜梁、折量执行拱形梁定额子目。

7.墙肢截面的最大长度与厚度之比≤6倍的剪力墙,执行短肢剪力墙定额子目;L、Y、T十字形、Z形、一字型等短肢剪力墙的单支中心线长≤0.4m时,执行柱定额子目。

8.现浇混凝土结构板的坡度>10º时,应执行斜板定额子目,15º<板的坡度≤25º时,综合工日乘以系数1.05,板的坡度>25º时,综合工日乘以系数1.1。

9.现浇空心楼板执行混凝土板的相应定额子目,综合工日和机械分别乘以系数1.1。

10.劲性混凝土结构中现浇混凝土除执行本章相应定额子目外,综合工日和机械分别乘以系数1.05;型钢骨架执行第六章金属结构工程中相应定额子目。

11.现浇混凝土挑檐、天沟、雨棚、阳台与屋面板或楼板连接时,以外墙外边线为分界线;与圈梁或其他梁连接时,以梁外边线为分界线;分别执行相应定额子目。

12.阳台、雨棚立板高度≤500mm时,其体积并入阳台内,雨棚工程量内;立板高度>500mm时,执行栏板相应定额子目。

13.看台板后浇带执行梁后浇带定额子目,综合工日乘以系数1.05.14.定额中楼梯踏步及梯段厚度是按200mm编制的,设计厚度不同时,按梯段部分的水平投影面积执行每增减10mm定额子目。

15.楼梯与现浇板的划分界限:楼梯与现浇混凝土板之间有梯梁连接时,以梁的外边线为分界;无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为分界线。

16.架空式混凝土台阶执行楼梯定额子目,栏板和挡墙另行计算。

17.散水、坡道、台阶定额子目中,不包括面层的工料费用,面层执行第十一章楼地面装饰工程相应定额子目。

18.后浇带定额子目中已包括金属网,不得另行计算。

(三)预制混凝土构件1、预制板缝宽<40mm时,执行接头灌封定额子目;40mm<缝宽≤300mm执行补封板定额子目;缝宽>300mm时执行板定额子目。

2、圆孔板接头灌缝定额子目中已综合了空心板堵孔的工料费用及灌入孔内的混凝土,执行时不得另行计算。

m时,执行小型构件相应定额子目;3、定额中未列出项目的构件以及单件体积≤0.13m的构件,执行其他构件相应定额子目。

单件体积>0.13(四)钢筋1、定额中钢筋时按手工绑扎编制的,采用机械连接时,应单独计算接头费用,不再计算搭接用量。

2、现浇混凝土伸出构件的锚固钢筋、预制构件的吊钩等并入钢筋用量中。

3、劲性混凝土中的钢筋安装,除执行相应定额子目外,综合工日乘以系数1.25。

4、劲性钢柱的地脚埋铁,执行第六章金属结构工程中钢柱预埋件定额子目。

工程量计算规则(一)现浇混凝土1、现浇混凝土工程量除另有规定外,均按设计图示尺寸以体积计算,不扣除构件内钢m 筋、预埋铁件、螺栓及0.3㎡以内的孔洞所占体积,型钢混凝土结构中,每吨型钢应扣减0.13混凝土体积。

2、现浇混凝土基础:按设计图示尺寸以体积计算。

不扣除构架内钢筋、预埋铁件和伸入承台基础的桩头所占体积。

(1)带型基础:外墙按中心线,内墙按净长线乘以基础断面面积以体积计算;带型基础肋的高度自基础上表面算至肋的上表面。

(2)满堂基础:局部加深部分并入满堂基础体积内。

(3)杯形基础:应扣除杯口所占体积。

3、现浇混凝土桩:按设计图示尺寸以体积计算。

不扣除构件内钢筋,预埋铁件所占体积。

型钢混凝土柱扣除构件内型钢所占体积。

依附柱上的牛腿并入柱身体积计算。

(1)柱高的规定:①有梁板应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;②无梁板应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算;③框架柱应自柱基上表面至柱顶高度至柱顶高度计算;④构造柱应自柱基上表面至柱顶高度计算;⑤空心砌块墙中的混凝土芯柱按孔的图示高度计算;(2)钢筋混凝土柱按设计图示尺寸以体积计算。

4.现浇混凝土梁:按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。

型钢混凝土梁扣除构件内型钢所占体积。

(1)梁长的规定:①梁与柱连接时,梁长算至柱侧面;②主梁与次梁连接时,次梁长算至主梁侧面;③梁与墙连接时,梁长算至墙侧面;④圈梁的长度外墙按中心线,内墙按净长线计算;⑤过梁按设计图示尺寸计算;(2)圈梁带过梁者其过梁体积并入圈梁工程量内。

(3)迭合梁按设计图示二次浇注部分的体积计算。

5.现浇混凝土墙:按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋铁件所占面积,扣除门窗洞口及单个面积>0.3㎡的孔洞所占体积,墙垛及突出墙面部分并入墙内体积计算内。

(1)墙长:外墙按中心线、内墙按净长线计算;(2)墙高的规定:①墙与板连接时,墙高从基础(基础梁)或楼板上表面算至上一层楼板上表面;②墙与梁连接时,墙高算至梁底。

③女儿墙:从屋面板上表面算至女儿墙的上表面,女儿墙压顶、腰线、装饰线的体积并入女儿墙工程量内。

6.现浇混凝提板:按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件及单个面积≤0.3㎡的柱、垛以及孔洞所占的体积。

压型钢板混凝土楼板应扣除构件内压形钢板所占体积。

无梁板的柱帽并入板体积内。

(1)板的图示面积按下列规定确定:①有梁板按主梁间净尺寸计算。

②无梁板按板外边线的水平投影面积计算。

③平板按主墙间的净面积计算。

④版与圈梁连接时,算至圈梁侧面:板与砖墙连接时,伸出墙面的板头体积并入板工程量内。

(2)有梁板的次梁并入板的工程量内。

(3)迭合板按设计图示板和肋合并后的体积计算。

(4)看台板按图示尺寸以体积计算,看台板的梁并入看台板工程量内。

(5)压型钢板上现浇混凝土,板厚应从压型钢板的板面算至现浇混凝土板的上表面,压形钢板凹槽部分混凝土体积并入板体积内。

(6)斜板按设计图示尺寸以体积计算。

(7)雨蓬、悬挑板、阳台板:按设计图示尺寸以外墙部分体积计算,包括伸出墙外的牛腿和雨蓬反挑檐的体积。

(8)栏板、天沟、挑檐:按设计图示尺寸以体积计算。

(9)各类板伸入墙内的板头并入板体积内,薄壳板的肋、基梁并入薄壳体积内计算。

、(10)其他板:按设计图示尺寸以体积计算;空心板应扣除空心部分体积。

(11)空心板中的芯管按设计图示长度计算。

7、楼梯(包括休息平台、平台梁、斜梁及楼梯的连接梁),按设计图示尺寸以水平投影面积计算。

不扣除宽度≤500mm的楼梯井,伸入墙内部分不计算。

8、散水、坡道、台阶、电缆沟、地沟、扶手、压顶、其他构件、小型构件按设计图示体积计算。

不扣除构件内钢筋、预埋铁件所占体积。

9、补板缝按预制板长度乘以板缝宽度再乘以板厚以体积计算,预制板边八字角部分的体积不得另行计算。

10、柱、梁、板及其他构件接头灌缝按预制构件体积以体积计算;杯形基础灌缝按个计算。

11、后浇带按设计图示尺寸以体积计算。

(二)预制混凝土1、预制混凝土柱、梁、屋架按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积。

2、预制混凝土板及外墙按设计图示尺寸以体积计算。

不如扣除构件内钢筋、预埋铁件及单个面积≤300mm*300mm的孔洞所占体积。

3、预制沟盖板、井盖板、井圈:按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋铁件所占体积。

4、预制混凝土楼梯:按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋铁件所占的体积,扣除空心踏步板空洞体积。

5、预制混凝土镂空花格按设计图示垂面投影面积计算。

6、预应力混凝土构件按设计图示尺寸以体积计算,不扣除灌浆孔道所占体积。

(三)钢筋1.现浇构件的钢筋、钢筋网片、钢筋笼均按设计图示钢筋(网)长度(面积)乘以单位理论质量计算。

现浇构件中伸出构件的锚固钢筋应并入钢筋工程量内2.钢筋搭接应按设计图纸注明或按规范要求计算;图纸未注明搭接的按以下规定计算搭接数量:(1)钢筋Φ12以内,按12m长计算1个搭接;(2)钢筋Φ12以外,按8m长计算1个搭接;(3)现浇钢筋混凝土墙,按楼层高度计算塔接;3.预应力钢丝束、钢绞线及张拉按设计图示长度乘以单位理论质量计算。

(1)钢筋(钢纹线)采用JX、XM、QM型锚具,钢丝束采用锥形锚具,孔道长度≤20m时,钢筋长度按孔道长度增加1m计算,孔道长度>20m时,钢筋长度增加1.8m计算;(2)钢丝束采用墩头锚具时,钢丝束长度按孔道长度增加0.35m计算;4.支撑钢筋(铁马)按钢筋长度乘以单位理论质量计算。

5.锚具安装以孔计算。

6.预埋管孔道铺设按构件设计图示长度计算。

7.铁件(1)预埋铁件按设计图示尺寸以质量计算。

(2)钢筋接头机械连接按数量计算。

(3)植筋以根计算。

(四)垫层1.基础垫层:按设计图示尺寸以体积计算。

不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。

(1)满堂基础垫层如遇基础局部加深,其加深部分的垫层体积并入垫层工程量内。

(2)带型基础垫层长度的确定:外墙按垫层中心线,内墙按垫层净长线计算。

2.楼地面混凝土垫层按室内房间净面积乘以厚度以体积计算。

应扣除沟道、设备基础等所占的体积;不扣除柱垛、间壁墙和附墙烟囱、风道及≤0.3㎡以内孔洞所占体积,但门洞口、暖气槽和壁龛的开口部分所占的垫层体积内也不增加。
