卫生间找坡层
卫生间楼地面找平层找坡层制作

卫生间楼地面找平层找坡层制作一、找平层的制作方法1.清理地面:首先,应将卫生间楼地面上的杂物、灰尘等清理干净,确保地面干燥、整洁。
2.修补地面:对于有坑洞或凹陷的地面,应先进行修补处理。
可以使用水泥砂浆或地面修补剂等材料将地面凹陷处填平,使其与周围地面平齐。
3.扩大裂缝:对于已有的地面裂缝,可以使用电锤等工具将其扩大,以利于填补。
4.打底涂料:在开始找平层之前,应先涂刷一层底漆。
底漆可以提高找平层的附着力,并减少后期出现起泡或裂缝的可能性。
5.制作找平层:可以使用水泥砂浆或自流平砂浆来制作找平层。
具体操作方法如下:(1)搅拌找平砂浆:根据产品说明,将水泥和沙子按比例搅拌均匀,加水至适宜的稠度。
(2)倒浆找平:将搅拌好的找平砂浆倒在地面上,用木板或铺设找平网格进行找平。
(3)摸光找平:待找平层稍微干燥时,用木质或金属拍平器对找平层进行摸光,以确保地面表面平整。
6.养护找平层:完成找平层后,需要进行养护。
一般来说,找平层前24小时需要保持地面湿润,避免表面龟裂。
在找平层完全干燥之前,不要行走或施工。
二、找坡层的制作方法1.确定坡度:根据卫生间楼地面的实际情况,确定需要设置的坡度,一般建议为1%-2%。
2.定位参考点:根据确定的坡度,通过量尺测量,确定离墙角一定距离处的找坡点,作为参考点。
3.标记水平线:使用水平仪,在参考点处标记出水平线,此线即为找坡层最高点的位置。
4.打线:根据标记的水平线,可以上下调整,用粉笔或线绳在卫生间楼地面上打线。
5.制作找坡层:可以使用水泥砂浆或自流平砂浆来制作找坡层。
具体操作方法如下:(1)搅拌找坡砂浆:按照产品说明,将水泥和沙子按比例搅拌均匀,加水至适宜的稠度。
(2)倒浆找坡:将搅拌好的找坡砂浆从找坡线最高点处倒至最低点,用木板或铺设找坡网格进行找坡。
(3)摸光找坡:待找坡层稍微干燥时,用木质或金属拍平器对找坡层进行摸光,以确保地面坡度均匀。
6.养护找坡层:完成找坡层后,同样需要进行养护。
卫生间地面找坡交底内容

3.1.6面层细石混凝土铺设:将搅拌好的细石混凝土铺抹到地面基层上,紧接着用抹子刮平、拍实,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,撒一层干拌水泥砂(1∶1=水泥∶砂)拌合料,要撒匀(砂要过3mm筛),(操作时均要从房间内往外退着走)。
将墙角和管根部位用细石砼做成八字脚,或用啤酒瓶做成圆弧形。
3.1.7抹面层、压光:
3.1.7.1当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
3.1.7.2第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。
3.1.7.3第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
3.1.8养护:面层抹压完24h后(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间一般至少不少于3d(房间应封闭养护期间禁止进入)。
3.2、质量检查:
3.2.1保证项目:
3.2.1.1面层的材质、强度(配合比)和密实度必须符合设计要求和施工规范的规定:
3.2.1.2面层与ห้องสมุดไป่ตู้层的结合必须牢固,无空鼓。
3.2.2基本项目:
3.2.2.1细石砼面层表面洁净,无裂纹、脱皮、麻面和起砂等现象。
3.2.2.2坡度符合设计要求,不倒泛水、不渗漏、无积水。
一、卫生间厨房工程做法:
现浇钢筋砼板
细石砼找坡层坡向地漏,砼面压光,最薄处30mm厚,坡度1%。
最薄处30厚细石混凝土从门口向地漏找坡。
防水施工工艺流程做法表

防水施工工艺流程做法表一、下沉式卫生间:(地面)1、现浇混凝土板(原浆收光)预埋侧排地漏,从四向侧排地漏找2%的坡度。
2、最薄处2厚高分子防水涂料(管道边300围加厚20,门口涂出200)二、下沉式卫生间:(墙面)1、6厚1:2.5水泥砂浆,分层抹平,8厚1:3水泥砂浆打底(砖墙面加界面剂)2、1.5厚高分子防水涂料(防水上反至顶板底)备注:1.地面:附加层施工:地面的地漏、管根、出水口根部(边沿),阴、阳角等部位,应在大面积涂刷前,两侧各压交界缝200mm,再涂刷防水材料。
三、厨房(降板50mm)、卫生间:(地面)1、现浇混凝土板(原浆收光)预埋侧排地漏,从四向地漏找1%的坡度2、双组份2厚聚氨酯防水涂料(聚)四、厨房(降板50mm)、卫生间:(墙面)1、6厚1:2.5水泥砂浆,分层抹平,8厚1:3水泥砂浆打底(砖墙面加界面剂)2、1.5厚高分子防水涂料(聚)(卫生间上反至顶板底)(厨房上反300)备注:1.地面:附加层施工:地面的地漏、管根、出水口根部(边沿),阴、阳角等部位,应在大面积涂刷前,两侧各压交界缝200mm,再涂刷防水材料。
五、阳台:(地面)1、1:2.5水泥砂浆1%找坡层,最薄20厚抹平2、双组份2厚聚氨酯防水涂料,遇墙翻起高度不小于300备注:阳台墙面均采用外墙涂料六、保温上人屋面(住宅上人平屋面露台下封闭房间)1、最薄处30厚LC5.0轻集料混凝土2%找坡层2、25厚挤塑聚苯板保温隔热层3、20厚1:3水泥砂浆找平层,刷处理剂一遍4、1.2厚三元乙丙橡胶卷材5、配双向Φ6@150钢筋6、40厚C20细非泵送商品防水混凝土捣实压光,每6m设分隔缝,缝填高分子密封膏。
7、300*300防滑地砖,干水泥擦缝,20厚1:3干硬性水泥砂浆结合层,表面撒水泥粉。
七、保温防水不上人屋面(住宅不上人平屋面管井盖板楼梯间屋面)1、最薄处30厚LC5.0轻集料混凝土2%找坡层。
2、25厚挤塑聚苯板保温隔热层(邻近女儿墙或檐口500宽采用燃烧性能为A级的酚醛复合板)。
卫生间防水施工工艺及控制要点

卫生间防水施工工艺及控制要点作者:中国防水网中国防水网频道一、卫生间防水:卫生间防水建筑用料及做法:①、浇钢筋混凝土楼板。
②、1:3水泥砂浆找坡层,最薄处20厚,坡向地漏,一次抹平。
③、1。
5㎜厚聚氨脂防水材料,周围翻起150㎜高。
④、30㎜厚1:3干硬性水泥沙浆结合层(内掺建筑胶)二、工艺流程基层处理、清理做找平层结合层细部附加层聚氨脂防水层蓄水试验保护层施工二次蓄水试验。
1。
应对厨房、卫生间的标高复核正确,特别注意地漏的标高位置正确.2. 对地漏、管道根部墙洞质量要仔细检查,墙洞要密实合格,找平层施工时管道根部必须按要求作嵌缝处理.3。
阴阳角应作成圆弧形,并顺直、平光。
4。
找平层施工前,应先满刮水泥素浆一道,以便使找平层和基层粘接牢固。
5。
找平层干燥后方可进行防水层施工,施工期间应防火、防水。
施工人员应穿软底鞋。
6. 防水层完成后,要进行成品保护,不得商人走动。
经检验确认合格后,方可办理隐蔽工程验收签证后,方可进行下道工序施工。
7. 防水施工完毕后,进行蓄水试验,经过24小时以上无渗漏视为合格。
在设备安装完成后进行二次蓄水试验。
一、施工准备(一)作业条件1.厨厕间楼地面垫层已完成,穿过厨厕间地面及楼面的所有立管、套管已完成,并己固定牢固,经过验收。
管周围缝隙用1∶2∶4 豆石混凝土填塞密实(楼板底需吊模板)。
2.厨厕间楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实.平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。
3.找平层的泛水坡度应在2%(即1∶50),以上不得局部积水,与墙交接处及转角处、管根部,均要抹成半径为100mm 的均匀一致、平整光滑的小圆角、要用专用抹子。
凡是靠墙的管根处均要抹出5%(1∶20)坡度,避免此处积水。
4.涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留灰浆硬块及高出部分应刮平,扫。
对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用众霸胶∶水泥∶砂=1∶1。

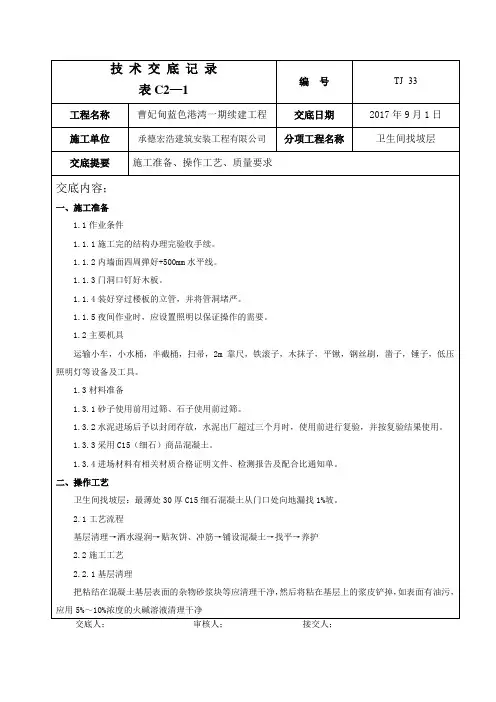

技术交底 卫生间找坡层

四、其他注意事项
4.1质量要求
4.1.1因基层杂物未清理干净,水泥浆皮没有剔掉、刷净,铺垫层前没洒水湿润。粗骨料粒径大于垫层厚度的2/3或砂子含泥量大于3%,均可造成垫层空鼓开裂。施工前应彻底清理基层杂物,剔除干净水泥浆皮,适当洒水湿润,如表面有油污,应用5%~10%浓度的火碱溶液清理干净。并严格控制石子的粒径
分项工程名称
卫生间找坡层
交底提要
施工准备、操作工艺、质量要求
交底内容;
2.2.2洒水湿润。
在施工前一天对基层进行洒水湿润。
2.2.3贴灰饼、冲筋
(1)贴灰饼:根据已弹出的垫层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高为垫层标高。
(2)冲筋:面积较大的房间为保证垫层的平整度,还要做标筋,以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土垫层厚度的标准。
2.2.6找平抹面
(1)混凝土振捣密实后,以墙上+500mm线及找平墩为准检查平整度,高的铲掉,凹的用同配合比的混凝土补平,待垫层振捣面层出现泌水现象,撒一层干拌水泥砂(1:1=水泥:砂)拌合料,要撒匀(砂要过筛),用2m长水平木刮杠刮平,表面用木抹子搓平。
(2)抹面压光:找平施工后在初凝前用木抹子搓压三遍:第一遍在混凝土找平后用木抹子将混凝土表面拍实挫平,将灰浆的水分拍出来;第二遍在混凝土表面水分较少时进行,也就是在表面踩出的脚印可以保持时抹压;第三遍在第二遍抹压后进行,压实挫平。最后在混凝土终凝前用铁抹子压光,使表面密实平整,闭合收水裂缝,将微小裂缝抹平,以提高混凝土的密实度,避免因密实度不同而产生应力集中,出现裂缝。
1.3.2水泥进场后予以封闭存放,水泥出厂超过三个月时,使用前进行复验,并按复验结果使用。
卫生间防水做法及防水规范 卫生间防水高度是多少

卫生间防水做法及防水规范卫生间防水高度是多少卫生间防水是卫生间装修的重要环节,卫生间防水做的不好对以后的生活质量影响也是非常大。
卫生间防水做法、卫生间防水规范是很多业主都不了解的也是大家最想知道的。
下面我爱我家装修界小编就来详细告诉大家卫生间防水做法及卫生间防水规范。
一、卫生间防水做法1、卫生间防水高度:一定要做墙面防水,在铺墙面瓷砖之前,做好墙面防水。
一般防水处理中墙面要做30厘米高的防水处理,但是非承重的轻体墙,就要将整面墙做防水,至少也要做到60厘米高。
2、卫生间防水涂抹:墙与地面之间的接缝及上下水之间的管道地面接缝处,是最容易出现问题的地方,一定要督促好工人处理好这些边边角角,防水涂料一定要涂抹到位。
3、卫生间防水铺砖:重铺地砖要做地面防水如需更换卫生间原有地砖,将原有地砖凿去后,一定要先用水泥砂浆将地面找平,再做防水处理,这样可以避免防水涂料因厚薄不均而造成渗漏。
在做防水之前,一定要将地面清理干净。
4、卫生间防水护根:尽量不破坏原有防水层在新交付使用的楼房一般地面都做了防水层,所以,不破坏原有的防水层一般是不会发生渗漏的。
要求装修队给卫生间的上下水管一律做好水泥护根,从地面起向上刷10至20厘米的防水涂料,然后地面再重做酯防水,加上原防水层,组成复合性防水层,以增强防水性。
5、卫生间防水墙凹槽:内水管凹槽也要做防水,施工过程中在管道、地漏等穿越楼板时,其孔洞周边的防水层必须认真施工。
墙体内埋水管,做到合理布局,铺设水管一律做大于管径的凹槽,槽内抹灰圆滑,然后凹槽内刷防水涂料。
二、卫生间防水规范1、防水施工宜用于涂膜防水材料。
2、防水材料性能应符合国家现行有关标准的规定,并应有产品合格证书。
3、基层表面应平整,不得有空鼓、起砂、开裂等缺陷。
基层含水率应符合防水材料的施工要求。
4、防水层应从地面延伸到墙面,高出地面250mm。
浴室墙面的防水层高度不得低于1800mm。
5、防水水泥砂浆找平层与基础结合密实,无空鼓,表面平整光洁、无裂缝、起砂,阴阳角做成圆弧形。
卫生间防水施工技术交底

工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、作业条件
(1)卫生间楼板的所有立管、套管定位安装完毕经验收,管周缝隙用1:3水泥防水砂浆堵严。缝大于20mm时可用1:2:4豆石防水混凝土堵塞。
(2)楼板上垫层找坡向地漏、排水口等细部的排水坡度2%。在地漏边缘向外50mm内排水坡度5%,找坡层厚度大于30mm时用水泥、砂、焦渣垫层。找坡厚度小于30mm时用混合灰。
(3)第三层涂膜:第二层涂膜固化后,按前述两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮防水层,地面的防水层可不撒黄砂结合层,其结合层可用1:1的791胶或水泥浆进行扫毛处理,地面防水保护层做完后,墙面防水层滚涂一遍防水涂料,未固化时,其表面上撤干净的2~3mm砂粒,以增加其与面层的粘结力。
5、涂膜防水层的验收:根据防水涂膜施工工艺流程,对每道工序进行认真检查验收,做好记录,合格后方可进行下道工序施工。防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,薄厚均匀一致,封闭严密,厚度达到设计要求。防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。经检查验收合格后可进行蓄水试验,24h无渗漏,做好记录,可进行保护层施工。
(3)基层泛水坡度应在2%以上,不得倒坡积水。基层与相连接的管件、卫生洁具、地漏、排水口等应在防水层施工前先将预留管道安装牢固。预留管道未安装完不得进行防水层施工。与墙交接处及转角处水泥砂浆应抹成小圆角。凡是靠墙的管根处抹出5%的坡度,避免此处存水。
(4)基层做防水涂膜之前,应将尘土,杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平,扫净。
(5)操作人员应经过专业培训,持证上岗,先做样板间,经检查验收合格后,方可全面施工。
2、材质要求
室内地面做法

技术交底记录TJ1.5工程名称无锡马山御园三期(A区)一标段施工单位江苏南通二建集团有限公司交底部位室内地面工序名称装饰工程交底提要:一、室内地面做法交底内容:一、地坪做法1、餐厅、客厅、卧室:25厚1:3水泥砂浆找平(可自拌细石混凝土),完成面标高为室内建筑+50cm线向下51.5cm;(标高具体由每栋号长现场交底)2、厨房、无沉箱卫生间:20厚1:2.5水泥砂浆保护层(可自拌细石混凝土)1.5厚聚合物水泥防水涂料最薄处20厚1:2.5水泥砂浆找平层(卫生间兼做1%找坡层)(可自拌细石混凝土)完成面为室内建筑+50cm线向下53.5cm;(标高具体由每栋号长现场交底)(根据现场特殊情况,地面80厚结构砼做完后,直接找平找坡40mm,1.5厚聚合物水泥防水涂料施工完,批3mm界面剂扫毛保护层)3、下层有房间的露台:50厚C30细石混凝土内配4@100双向钢筋网片保护层90厚挤塑聚苯板1.5厚反应粘高分子防水卷材1.5厚聚合物水泥防水涂料最薄处30厚1:2.5水泥砂浆(坡度3%)(可自拌细石混凝土)4、下层无房间的露台:50厚C30细石混凝土内配4@100双向钢筋网片保护层1.5厚反应粘高分子防水卷材1.5厚聚合物水泥防水涂料最薄处20厚1:2.5水泥砂浆(坡度2%)(可自拌细石混凝土)5、下沉式卫生间:20厚1:2.5水泥砂浆保护层(可自拌细石混凝土)1.5厚聚合物水泥防水涂料(上返600)20厚1:2.5水泥砂浆找平层(可自拌细石混凝土)6、户内楼梯:20厚1:2.5水泥砂浆找平(楼梯面设防滑凹槽、用直径8钢筋压槽,踏步斜板底部设10X10滴水线、)7、雨篷最薄处20厚1:2.5防水砂浆(内掺5%防水剂)找坡1%8、楼地面找平要求:(1)结构楼面、墙根垃圾、残浆全部清理干净(2)按照标高提前做灰饼或冲筋,保证刮尺能刮到(3)地坪砼浇筑前一天结构楼面浇水湿润(4)地坪砼施工前结构楼面必须扫浆(5)地坪表面压光处理(7)地坪砼浇筑12小时后,进行浇水养护,养护时间不少于7天(8)平整度要求:3mm,标高高低+2mm,-1mm技术负责人宋建生交底人施晓健2016/4/28 接受交底人注:本记录一式两份,一份交接受交底人,一份存档。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、主要材料:C20细石混凝土
2、主要工具:手推车、铁锹、铁抹子、水平刮杠、水平尺、计量器具、白线。
二、操作工艺
1、混凝土找坡工艺流程
弹1m标高控制线→基层清理→贴灰饼→铺设C20细石混凝土→找坡→压光
2、测量人员根据建筑1m标高控制线、在现场砌筑墙面弹出建筑标高控制线。
3、在浇筑C20混凝土之前应对结构地面进行清理,主要是基层上粘结的松动混凝土、砌筑过程中墙角的浮浆、各专业施工过程中的废料等,卫生间管道固定完毕并经监理验收。
2、表面密实光洁、无裂纹、脱皮、起砂等现象;
3、有地漏和带有坡度的房间,坡度符合设计要求,不倒泛水、无渗漏、无积水,地漏与管道口结合处严密平顺;
4、与走道地面垫层交接处抹成半径2-3公分的圆弧。
四、成பைடு நூலகம்保护
1、在已抹好的找坡层上,运输材料时,应铺设木脚手板,防止损坏找坡层。找坡层施工完毕,未达到一定强度时不得上人踩踏。
2、下水管道部位应采取临时保护措施,防止杂物进处堵塞。
3、找坡层未达到涂刷防水材料的强度要求时,不得进行下道工序作业,临时堆放材料应分散堆设。
4、墙面已弹线找规矩,在不同材料基层时需挂钢丝网,两边各压100mm,压实抹平,在防水高度300mm范围内抹10mm左右厚的DP砂浆,并找平抹光。
5、浇筑混凝土之前后对基层洒水润湿,并用水灰比为1:0.5
(重量比)水泥浆用扫帚涂刷结合层,结合层应均匀涂抹,尤其是墙角部位。
6、卫生间地面浇筑C20细石混凝土从门口处向地漏找1%坡,随打随抹平,墙边四周以及立管管根处用DS干拌砂浆抹成圆弧,圆弧半径为2-3公分。地面C20细石混凝土浇筑厚度依据建筑1m线,向下返110厘米为卫生间混凝土找坡最高点,找坡厚度60mm高左右。
7、如果遇到水平给水管或者水平排水管局部高于找坡层厚度,用混凝土覆盖管道5mm到10mm,防止涂抹防水材料时出现裂缝。
8、浇筑混凝土过程中应用铁锹把混凝土摊平并拍打密实,再用木抹子搓平并进行找坡。
9、浇筑混凝土后根据天气情况一般4小时后,用铁抹子进行抹平压光。
三、质量标准
1、细石混凝土找坡层的材质、强度等符合施工规范的规定;
