建筑水电工程试验检测方案

建筑水电工程试验检测方案

建筑水电工程试验检测方案一、引言建筑水电工程试验检测是为了确保建筑水电设施的安全性、可靠性和耐久性而进行的一系列测试活动。

建筑水电工程试验检测方案的制定是工程质量管理的重要环节,它为施工单位提供了明确的测试流程和标准,确保工程质量符合相关规范和标准。

本文将详细介绍建筑水电工程试验检测方案的制定内容,包括试验检测的目的、范围、方法、仪器设备、试验标准和程序等。

二、试验检测的目的建筑水电工程试验检测的主要目的是保证工程质量,确保建筑水电设施的安全运行。

具体目的包括:1. 检测设备的性能指标,确认设备各项性能指标是否符合设计要求。

2. 检测设备的耐久性,确认设备是否能够在长期使用过程中保持良好的性能。

3. 发现施工过程中的质量问题,及时进行处理,防止施工质量对设备性能造成影响。

4. 检测设备与管道安装的密封性和稳定性,确保设备运行安全。

三、试验检测的范围本次试验检测的范围主要包括建筑水电工程的各项设备和管道,具体包括但不限于以下内容:1. 水泵及配管系统2. 给水管道、排水管道和污水处理设施3. 供暖设备和管道4. 空调设备和管道5. 电气设备、线路及照明系统四、试验检测的方法1. 设备性能测试:采用对设备进行实际运行测试的方式,监测设备的运行指标和性能指标,如流量、压力、温度等。

2. 耐久性测试:通过连续运行设备一段时间,并监测设备运行情况,评估设备的耐久性。

3. 密封性测试:通过对管道系统进行压力测试,检测管道的密封性和安全性。

4. 稳定性测试:检测设备在不同负荷下的运行情况,评估设备的稳定性和安全性。

五、仪器设备1. 流量计、压力表、温度计等检测设备2. 电压表、电流表等电气测量设备3. 压力测试仪、漏点检测仪等检测设备4. 环境监测仪器,如湿度计、温度计等六、试验标准本次试验检测将按照《建筑水电工程规范》及相关国家标准进行,确保试验检测的严谨性和可靠性。

七、试验检测程序1. 编制试验检测方案:根据工程设计要求和施工进度,制定试验检测方案,并报经相关部门审核批准。

水利水电工程施工测量方法及要求

水利水电工程施工测量方法及要求

水利水电工程施工测量方法及要求一、施工控制网的建立施工测量的主要目的是把在设计某某某纸、文件上的建筑物的位置、形状、大小、高程以足够的精度在实地上标定出来;用以指导施工,并检测建筑物的竣工形状;而无论是标定建筑物的位置等,还是检测其竣工形状均是以施工控制网为基准的;因此在施工放样前都需要建立与工程主体建筑物相应等级的施工控制网。

1.控制网的布设首先根据提供的资料:得到水电工程测区区地形某某某(比例尺为1/2000),经过现场实地踏勘原有的三角点、导线点、水准点的标石、标志现状和现存情况,了解坝区的自然和地理条件、交通、民情,然后进行了首级平面控制网的技术设计;选择保存较为完好、埋石稳固的三角点起算方位角推算控制网点的大地坐标(及施工坐标);布设一级平面控制网点。

控制网确定方案,网点标墩采用1.2米高普通钢标,基础挖到基岩,顶部安装中心开孔直径为16mm的钢板,做为强制归心的仪器平台,在全部埋设工作完成后,经过一段时间后进行外业观测工作。

2、控制网的施测由于一般水利工程测区山高林密、通视条件极差,利用常规方法(三角网或导线网)布设控制网无法构成附合或闭合某某某形,因此,利用GPS采用卫星定位的方法进行布网、施测。

根据测区的测绘面积及测区的地理状况,按照二级精度(相当于8秒导线)的要求进行点连式的一次布网,采用静态相对定位的方法进行GPS观测,所获得的测量结果均满足《全球定位系统(GPS)测量规范》的要求。

选择起始点,不应选过短控制边,用短边控制长边会影响了GPS待定点的精度,另外,如果已知点的数量过少,在坐标系统转换中会影响了转换精度,同时也缺少了已知点间的检核条件。

科学的布网方法应该分两级布网,首先在测区的边缘选三个点用三台GPS接收机测一个同步环(该同步环可静态观测2小时以提高其基线向量的解算精度),将这个同步环作为一个E级网(或一级网),然后以同步环中的三个点作为该测区的已知点进行二级布网,这样不仅已知点的精度较高且均匀,而且二级网的精度也大幅度得以提高,不仅提高了坐标系统的转换精度,同时也增加了已知点间必要检核数量二、施工放样为了保证放样数据的准确无误,混凝土的施工放样采用内业与外业分离,立模放样与立模验收检查相结合的办法进行。

水利水电工程检测标准

水利水电工程检测标准

水利水电工程检测标准引言:水利水电工程在当今社会是非常重要的基础设施之一,其建设与运营涉及众多方面,需要严格遵守相关的规范、规程和标准。

本文将重点介绍并阐述水利水电工程检测的相关标准,以确保工程的安全性、可靠性和质量。

一、地质勘测及水文观测标准1.地质勘测标准地质勘测是水利水电工程建设之前的重要环节,其目的是了解工程所在地的地质条件,以确定工程的可行性和设计方案。

地质勘测需要遵守以下标准:- GB 50187-2011《水文地质工程地质调查规范》:规定了水文地质调查的内容、方法和要求,包括地层、地貌、断裂、地下水等的勘测与分析。

- GB/T 50182-2013《岩土工程勘察规范》:包括针对不同地质条件下的勘察方法、内容和报告编制的要求。

2.水文观测标准水文观测是为了了解水库、河流和水源地的水文特征和变化,为水利水电工程提供依据。

水文观测需要遵守以下标准:- GB/T 7536-2003《水文观测规范》:规定了水文观测的内容、设备和方法,包括测站的建设、观测数据的记录和处理等。

- SL 303-2006《水文站网布设及水文观测数据质量控制标准》:规定了水文站网的布设原则和方法,以及水文观测数据的采集、传输和质量控制要求。

二、水利工程结构检测标准1.混凝土结构检测标准混凝土结构是水利水电工程中常见的建筑材料,需要进行质量检测以确保其强度和耐久性。

混凝土结构检测需要遵守以下标准:- GB 50203-2011《混凝土结构工程施工质量验收规范》:规定了混凝土结构施工质量验收的内容和标准,包括对混凝土强度、密实性和外观等方面的检测要求。

- GB/T 50430-2007《建筑物混凝土结构检测规范》:包括对建筑物混凝土结构检测的方法、仪器设备和数据处理等方面的要求。

2.水工结构检测标准水工结构主要指水坝、闸门和堤防等工程,需要进行结构和性能检测以确保其稳定性和安全性。

水工结构检测需要遵守以下标准:- GB 50268-2008《水工金属结构工程施工技术规范》:规定了水工金属结构的施工和质量验收的要求,包括对金属结构材料和焊缝的检测要求。

水电系统检测与试验

水电系统检测与试验

水电系统检测与试验1.1风管强度与严密性试验1)风管强度与严密性试验应按风管系统的类别和材质分别制作试验风管,均不应少于3节,并且不应小15㎡,制作好的风管应连接成管段,两端口进行封堵密封,其中一端预留试验接口。

2)风管严密性试验采用测试漏风量的方法,应在设计工作压力下进行。

漏风量测试可按下列要求进行:①风管组两端的风管端头应封堵严密,并应在一端留有两个测量接口,分别用于连接漏风量测试装置及管内静压测量仪。

②将测试风管组置于测试支架上,使风管处于安装状态,并安装测试仪表和漏风量测试装置。

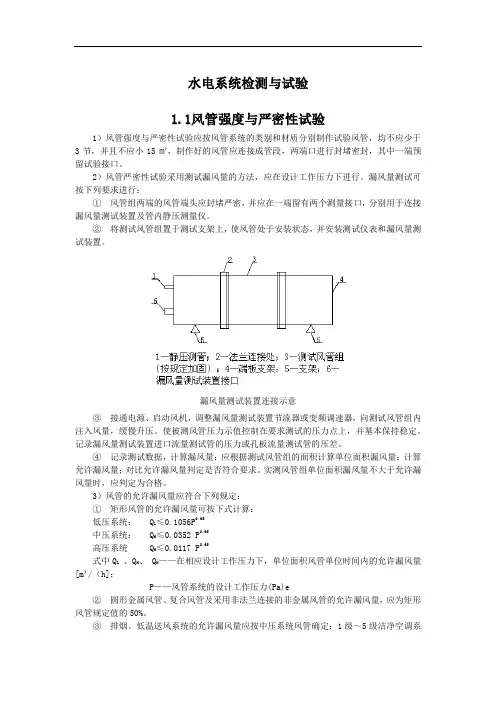

漏风量测试装置连接示意③接通电源、启动风机,调整漏风量测试装置节流器或变频调速器,向测试风管组内注入风量,缓慢升压。

使被测风管压力示值控制在要求测试的压力点上,并基本保持稳定。

记录漏风量测试装置进口流量测试管的压力或孔板流量测试管的压差。

④记录测试数据,计算漏风量;应根据测试风管组的面积计算单位面积漏风量;计算允许漏风量;对比允许漏风量判定是否符合要求。

实测风管组单位面积漏风量不大于允许漏风量时,应判定为合格。

3)风管的允许漏风量应符合下列规定:①矩形风管的允许漏风量可按下式计算:低压系统: Q L≤0.1056P0.65中压系统: Q M≤0.0352 P0.65高压系统 Q H≤0.0117 P0.65式中Q L、Q M、 Q H——在相应设计工作压力下,单位面积风管单位时间内的允许漏风量[m³/(h];P——风管系统的设计工作压力(Pa)e②圆形金属风管、复合风管及采用非法兰连接的非金属风管的允许漏风量,应为矩形风管规定值的50%。

③排烟、低温送风系统的允许漏风量应按中压系统风管确定;1级~5级洁净空调系统的允许漏风量应按高压系统风管确定。

④风管强度试验宜在漏风量测试合格的基础上,继续升压至设计工作压力的1.5倍进行试验。

在试验压力下接缝应无开裂,弹性变形量在压力消失后恢复原状为合格。

1.2风管系统严密性试验1)风管系统严密性试验应按不同压力等级和不同材质分别进行,并应符合下列规定:①低压系统风管的严密性试验,宜采用漏光法检测。

装修水电验收标准

装修水电验收标准

装修水电验收标准
装修工程中,水电验收是非常重要的一环,它关系到整个装修
工程的质量和安全。

水电验收标准的合理性和严谨性,直接影响到
房屋的使用寿命和居住环境的舒适度。

因此,对于水电验收标准的
要求必须严格执行,以确保装修工程的质量和安全。

首先,水电验收标准应包括以下内容:
1. 电路验收,检查电路的布线是否符合规范,插座和开关的位
置是否合理,电线是否有老化、断裂等情况,保证电路的安全可靠。

2. 给排水验收,检查给排水管道的安装是否符合规范,排水是
否通畅,防水措施是否到位,以确保居住环境的卫生和安全。

3. 燃气验收,检查燃气管道的安装是否符合规范,燃气阀门是
否灵活可靠,燃气设备是否安全可靠,以确保居住环境的燃气安全。

其次,水电验收标准的执行应遵循以下原则:
1. 严格按照国家和地方相关规定执行,不得随意更改验收标准。

2. 由专业的水电工程师进行验收,确保验收的专业性和准确性。

3. 在验收前应进行充分的准备工作,包括检查验收工具的完好
性和准备验收记录表等。

最后,水电验收标准的执行应注意以下几个方面:
1. 严格按照验收标准进行验收,不得违规操作或者漏项验收。

2. 对于存在问题的地方,应及时进行整改,并重新进行验收,
直至问题完全解决。

3. 对于合格的地方,应及时进行验收记录,并及时通知相关人员。

总之,水电验收标准的执行对于装修工程的质量和安全至关重要,必须严格执行,不得有丝毫马虎。

希望所有装修从业人员都能
够重视水电验收标准的执行,共同维护装修工程的质量和安全。

小型水电站安全检测与评价规范

小型水电站安全检测与评价规范

小型水电站安全检测与评价规范随着水利系统技术的发展,小型水电站已经成为当前能源供给的重要组成部分。

小型水电站在发电和供水方面发挥着重要的作用,给人们的生活带来了极大的便利。

小型水电站的安全检测和评价规范对于保障水利设施的安全运行以及确保社会的安全稳定非常重要,因此有必要制定一系列小型水电站安全检测与评价规范。

小型水电站安全检测与评价规范包括以下内容:一、检测目标检测目标要求检测小型水电站共分为三部分:建筑物结构、设备及系统、施工质量。

1.建筑物结构:检测指标包括建筑物结构的抗震性能、屋顶、墙体、桥梁、洞口和地基的安全状态。

2.设备及系统:检测指标包括水泵站的设备和系统的设计、制造、安装、运行及自动控制系统等等。

3.施工质量:包括工程施工质量的检测,如施工质量检验、操作质量检查、质量评定等。

二、检测要求检测要求要求小型水电站的安全检测实施细致,专业,多重,全面,有组织,并符合相关的国家标准和技术规范和行业准则的要求: 1.检测要求应符合《安全检测与评价的基本要求》、《工程结构安全检测与评价规范》、《水利工程安全检测与评价规范》等标准和规范。

2.检测内容应包括小型水电站的建筑物结构、设备及系统、施工质量等检测要素,检测方法应采用适当的检测方法进行检测。

3.检测结果应准确、体面、详细,应记录每一项检测的检测方法、检测结果和检测结论,同时也应记录检测过程中出现的异常情况和处理方案。

三、评价结果评价结果要求根据检测结果,结合当地特点和实际情况,作出评价,确定小型水电站的安全状态:1.对检测结果中出现的安全问题和隐患,要及时采取有效的措施,阐述检测结果的安全趋势。

2.对小型水电站的安全性能评价,能更好的反映小型水电站的安全性能,以判断小型水电站的安全水平。

3.每一次检测结果的评价,除了评价小型水电站的安全性能外,还要对该次检测的过程及对应的解决措施作出评价。

四、安全控制安全控制是为保证小型水电站的安全运行而实施的控制措施。

水电材料送检要求

水电材料送检要求

主要建筑原材料及中间产品检测预定方法下面是赠送的几篇网络励志文章需要的便宜可以好好阅读下,不需要的朋友可以下载后编辑删除!!谢谢!!出路出路,走出去才有路“出路出路,走出去才有路。

”这是我妈常说的一句话,每当我面临困难及有畏难情绪的时候,我妈就用这句话来鼓励我。

一定有很多人想说:“这还在北京混个什么劲儿啊!”但他每天都乐呵呵的,就算把快递送错了也乐呵呵的。

某天,他突然递给我一堆其他公司的快递单跟我说:“我开了家快递公司,你看得上我就用我家的吧。

”我有点惊愕,有一种“哎呦喂,张老板好,今天还能三蹦子顺我吗”的感慨。

之后我却很少见他来,我以为是他孩子出生了休假去了。

再然后,我就只能见到单子见不到他了。

某天,我问起他们公司的快递员,小伙子说老板去上海了,在上海开了家新公司。

我很杞人忧天地问他:“那上海的市场不激烈吗?新快递怎么驻足啊!”小伙子嘿嘿一笑说:“我们老板肯定有办法呗!他都过去好几个月了,据说干得很不错呢!”“那老婆孩子呢?孩子不是刚生还很小吗?”“过去了,一起去上海了!”那个瞬间,我回头看了一眼办公室里坐着的各种愁眉苦脸的同事,并且举起手机黑屏幕照了一下我自己的脸,一股“人生已经如此的艰难,有些事情就不要拆穿”的气息冉冉升起。

并不是说都跳槽出去开公司才厉害,在公司瞪着眼睛看屏幕就是没发展,我是想说,只有勇气才能让自己作出改变。

《拒绝平庸》里有一句话:很多时候我们为什么嫉妒别人的成功?正是因为知道做成一件事不容易又不愿意去做,然后又对自己的懒惰和无能产生愤怒,只能靠嫉妒和诋毁来平衡。

其实走出去不一定非要走到什么地方去,而是更强调改变自己不满意的现状。

有人问我那你常说要坚持,天天跑出去怎么坚持?其实要坚持的是一种信仰,而不是一个地方,如果你觉得一个地方让你活得特别难受,工作得特别憋屈,除了吐槽和压抑没别的想法,那就要考虑走出去。

就像歌词里说的:“梦想失败了,那就换一个梦想。

”不能说外面都是大好前程,但肯定你会认识新的人,有新的机会,甚至改头换面重新做人。

水利水电工程试验规程

水利水电工程试验规程

水利水电工程试验规程水利水电工程试验规程一、概述水利水电工程试验规程是指在建设完毕的水利水电工程中进行的各种试验,以检测工程质量和性能是否符合设计要求。

试验过程需要严格遵守规定的程序和方法,以保证试验结果的准确性和可靠性。

本文将详细介绍水利水电工程试验规程的相关内容。

二、试验前准备1.试验计划编制根据设计要求和施工进度,制定相应的试验计划。

试验计划应包括:试验项目、试验方法、检测仪器设备及其精度等内容。

2.检查设备及仪器检查各种设备及仪器是否完好,并进行必要的校准。

如有损坏或不合格,应及时更换或修理。

3.安全措施在进行任何试验前,必须制定相应的安全措施,并严格执行。

如有危险情况出现,应立即采取应急措施并报告上级领导。

三、常见试验项目及方法1.压力测试压力测试是指对管道系统或容器进行内部压力测试,以检测其承受压力能力是否符合设计要求。

常用的试验方法有静水压力测试和气体压力测试。

2.流量测试流量测试是指对水流进行测量,以检测管道系统的流量是否符合设计要求。

常用的试验方法有重力式流量计、瞬时式流量计和电磁式流量计等。

3.泄漏测试泄漏测试是指对管道系统或容器进行密封性测试,以检测其泄漏情况是否符合设计要求。

常用的试验方法有压力损失法、气密性测试法和水密性测试法等。

4.振动测试振动测试是指对水利水电设备进行振动测量,以检测其运行状态是否稳定。

常用的试验方法有位移传感器法、加速度传感器法和速度传感器法等。

5.温度测试温度测试是指对水利水电设备进行温度测量,以检测其工作温度是否符合设计要求。

常用的试验方法有接触式温度计、红外线温度计和热电偶温度计等。

四、试验结果处理1.数据记录在进行试验过程中,必须详细记录各项数据,并及时汇总整理。

数据应包括:试验时间、试验地点、试验人员、试验条件、试验结果等内容。

2.数据分析对试验结果进行数据分析,以确定是否符合设计要求。

如果不符合要求,应及时采取相应的措施进行调整。

3.报告编制根据试验结果,编制相应的试验报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水电检测及要求:
系统冲洗方法:
一、利用自来水或临时水泵向系统内充水,从底层到顶层逐个的打开配水点阀门,或打开临时管道排水阀门,冲洗至流出水无污物和可见物为合格。

二、冲洗方法:利用自来水或临时水泵向系统充水。

三、冲洗结果:冲洗至流出水无污物和无可见物水质与进水水质为合格。

阀门试验:
一、阀门安装前,应作强度和气密性水压试验。

试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于1个。

对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。

强度试验压力为阀门公称压力的1。

5倍。

严密性试验压力为阀门公称压力的1。

1倍。

试验压力在试验持续时间内应保持压力不下降,且壳体填料及阀瓣密卦面无渗漏为合格。

二、散热器组对后,以及整组出厂的散热器在安装之前应全部作水压试验,试验压力按设计要求,当无要求时,应为工作压力的1。

5倍,但不小于0。

6mpa,试验持续时间为2~3分钟,压力不降,且不渗不漏为合格。

阀门试验持续时间
排水管灌水试验:
一、排水管灌水试验:隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。

灌水方法(过程)满水15分钟水面下降后,再灌满观察5分钟,液面不下降,检查管道及接口无渗漏为合格。

二、雨水排水管灌水试验,安装在室内的雨水排水管安装后应做灌水试验,灌水高度应到每根立管上部的雨水斗。

灌水时间为1小时,不渗不漏水为合格。

二、雨水排水管灌水试验,安装在室内的雨水排水管安装后应做灌水试验,灌水高度应到每根立管上部的雨水斗。

灌水时间为1小时,不渗不漏为合格。

SN2。

8伸缩器预留伸缩量:
夏季5—10mm;春秋季:10—15mm;冬季:15—20mm;
SN2。

6立管洞:
在设计无要求时,洞周围用石灰膏围堰,高度约20mm,堰内灌
满水,时间24小时,管道应洞不漏水为合格。

SN2。

4管道隐蔽验收记录:
1、管道应填写管下部垫层状态(如细砂厚度≥100mm,宽度≥管径的2。

5倍,坡度与管道坡度相同,管项回填细土或砂的厚度≥200mm)说明栏应填写:
1)当管道采用吊架时应说明吊架与楼板连接处理情况,如预埋钢板,吊杆与钢板双面焊接长度,如用膨胀螺栓应说明膨胀螺栓直径,连接角钢规格及吊杆及角钢双面焊缝长度。

2)如采用支架应说明时支架埋设深度(一般不小于200mm)。

3)支、吊架防腐情况(如刷沥清漆二遍)。

DQ2。

9线路(设备)绝缘电阻测试记录:
一、检测绝缘电阻时,采用兆欧表的电压等级,在无特殊要求时,必须与被测回路的耐压等级一致。

二、对于5芯电缆或有用BV型线五根(A、B、C、O、地)穿管三相供电线路在测一相时,应把其它二相及0、地,短接,再接上金属线管(金属桥架)后测量。

三、对四芯电缆,除A、B、C三相外,有时作为工作零线使用,则在测量时A、B、C三相各只对其它两相及零把“地”划掉。

假如另一根线作为地线保护,则把“0”划掉。

四、如测单相插座照明等回路,如用金属管穿线数,则测相对零或地,把其它两相划掉,再测0 地,如用PVC管穿线回路则只测相对零,把其他相和地划掉。

DQ2。

6配线敷设施工隐蔽验收记录:
一、说明中应包括:
1、相对座标、标高位置。

2、固定方式。

3、备用长度。

4、支架、防腐。

5、接地(接零)状况
6、埋地时应说明埋深、垫层、覆盖状况。

7、隐蔽前各种试验记录应齐全合格。

DQ2。

10接地电阻测试记录:
一、在计算接地电阻时,应考虑土壤干燥或冻结等季节变化的影响,从而使接地电阻在不同季节中均能保证达到所要求的值。

但防雷接地装置的接地电阻,可只考虑在畦季中土壤干燥状态的影响。

二、实测的接地电阻值或土壤电阻率,要乘以下列季节系数ψ1或ψ2或ψ3进行修正。

各种性质土壤的季节的系数
注:ψ1—测量前数天下过较长时间的雨,土壤很潮湿时用之;
ψ2—测量时土壤较潮湿,具有中等含水量时用之;
ψ3—测量时土壤干燥或测量前降雨不在时用之。

一、试验压力:
1、强度试验:当系统工作压力不大于0.6Mpa,钢管、给水铸铁管试验压力为工作压力1.5倍,但不应小于0.6Mpa,也不大于1.0Mpa;强度试验升压应缓慢,达到试验压力后,在10min内压力下降不大于0.02Mpa为合格。

2、严密性试验应在强度试验合格后进行。

将强度试验压力降至工作压力做外观检查,经不渗漏为合格。

3、塑料给水系统应在试验压力下稳压1h,压力下降不得超过0.05Mpa,然后在工作压力的1.15倍状态下稳压2h,压力下降不得超过0.03 Mpa,同时检查各连接处不得渗漏。

(规范规定:设计未注明时,试验压力均为工作压力1.5倍,但不能小于0.6 MPa)
方法措施:
1)试验管道系统和设备的中间控制阀门应全部开启。

2)向试验管道系统和设备注水时应先开启高处排气阀门排气,并由下向上,或由回水向供水进行管道系统注水,待水注满后,
关闭阀门,稳定半小时后继续向系统注水,经排气阀门出水无
气泡为准,关闭排气阀。

3)向管道系统和设备加压,启动加压泵加压,先缓慢升至工作压力,停泵检查,观察各部位无渗漏,压力不降后,再升至试验
压力,停泵稳压,按批准的试验方案进行全面检查,在确认管
道和设备试验合格后降至工作压力再做较长时间检查,确认全
系统部位仍无渗漏、无裂纹,则管道系统的的严密性和承压能
力试验为合格,经验收(现场)各方同意后将工作压力逐渐降
至零,填写试验记录。

灌水(满水)试验应注意管道的设备试验的位差,管道的封堵、阀门的启闭。

检验方法:各种管道系统水压试验,都是在试验压力下观测10min,压力降不应大于0.02-0.05Mpa,然后降到工作压力进行检查,压力应保持不变,不渗不漏。

设备试验则是在试验压力下10min内压力不降,不渗不漏。

静置设备灌水(满水)试验应在灌水(满水)后,静置24h,观察四周及底部是否渗漏,水位应不降且无渗漏为合格。

二、阀门安装前应做强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于1个。

对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。

试验应符合以下规定:阀口的强度试验压力为公称压力的1.5倍;
严密性试验压力为公称压力的1.1倍;试验压力的持续时间内应保持不变,且壳体填料及阀瓣封面无渗漏,阀门试压的试验持续时间不应少于下表规定:
管道穿过墙壁、楼板应设置金属或塑料套管,安装在楼板内的套管其顶端应高出装饰面20mm;卫生间及厨房内高出50mm,底部应与楼板相平,套管与管道之间缝隙应用阻燃密实材料和防水油膏填实,端面光滑,管道接口不得设在套管道内。

三、系统冲洗:饮用水管道在在使用前应以含20-30mg/L游离氯的水灌满管道进行消毒,含氯水在管道中应留置24小时以上,消毒完成后再用饮用水冲洗,并经有关部门取样试验,符合国家《生活饮用水标准》方可使用。

a.冲洗时水压力应大于系统供水工作压力。

b.出水口处管径截面不得小于被冲洗管径的3/5。

c.出水口处排水流速≮1.5m/S。

质量标准:观察各冲洗环路出水口处水质,无杂质,无沉积物与入口处水质相比无异样为合格。

四、通水试验:观察和开启阀门,水嘴等放水。

五、灌水试验:(灌水高度应不低于底层卫生器具的上边缘、或底层
地面)
工艺流程:封闭排出管口向管道内灌水检查管道接口认定试验合格
灌满水后,15min内未发现管道及接口有渗漏情况,再次向管道灌水,使水面恢复到停止灌水时水面位置,在第二次灌水5min以后,水面位置无下降为合格。

检验方法:灌水15min后水面下降后,再灌满观察5min,液面不下降,管道及接口无渗漏为合格。

通球试验:(球径为管径2/3)通球率为100%。

雨水管灌水试验:应从上部雨水漏斗至立管底部排出口计,灌满水15min后,水位下降,再灌满持续5min;液面不下降不渗不漏为合格。
