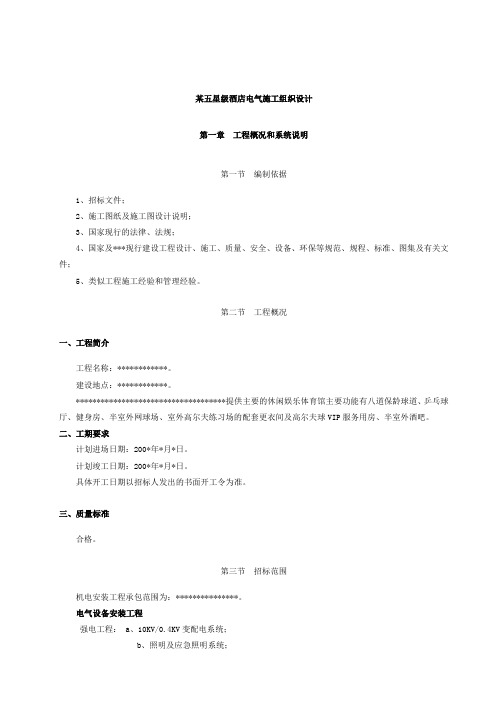

某五星级酒店电气施工组织设计

某五星级酒店电气施工组织设计第一章工程概况和系统说明第一节编制依据1、招标文件;2、施工图纸及施工图设计说明;3、国家现行的法律、法规;4、国家及***现行建设工程设计、施工、质量、安全、设备、环保等规范、规程、标准、图集及有关文件;5、类似工程施工经验和管理经验。
第二节工程概况一、工程简介工程名称:************。
建设地点:************。
************************************提供主要的休闲娱乐体育馆主要功能有八道保龄球道、乒乓球厅、健身房、半室外网球场、室外高尔夫练习场的配套更衣间及高尔夫球VIP服务用房、半室外酒吧。
二、工期要求计划进场日期:200*年*月*日。
计划竣工日期:200*年*月*日。
具体开工日期以招标人发出的书面开工令为准。
三、质量标准合格。
第三节招标范围机电安装工程承包范围为:***************。
电气设备安装工程强电工程: a、10KV/0.4KV变配电系统;b、照明及应急照明系统;c、电力、空调配电系统;d、防雷及安全接地系统;e、电线电缆敷设;f、支路(管)线敷设;弱电工程: a、综合布线系统;b、楼宇自控系统;c、有线电视、广播音响系统;d、安全防范系统系统;e、火灾自动报警及控制系统;本工程水处理机房内部由专用厂家深化设计,本单位仅提供电源。
第二章工程的重点、难点分析工程的难点1、工期紧任务重是该工程的最大难点,从土建开工、机电安装、装饰装修总工期只有6个多月的时间。
而土建及装修将占近6个月的工期,留给电气安装的绝对工期几乎没有。
2、如何做好施工组织将是此项工程的另一个难点。
由于电气安装没有绝对施工工期,因此电气专业施工将始终在土建与装修施工期间交叉作业,这无形中将加大施工组织、作业、检测的难度。
这将是对我们的管理水平、操作能力、沟通协调能力的一大考验。
对此我单位将配备充足的能够胜任的工程管理人员,高效率地开展工作,对整个工程的进度、质量、安全和成本进行有效的管理和控制,全面对业主负责。
酒店机电安装工程施工方案

一、工程概况本工程为某酒店机电安装工程,包括暖通、给排水、强电、弱电等系统的安装调试。
工程地点位于某市某区,占地面积约10000平方米,总建筑面积约30000平方米。
工程内容包括:建筑设备安装、管道安装、电气系统安装、弱电系统安装等。
二、施工组织与管理1. 施工组织机构成立机电安装工程项目部,负责整个工程的施工组织与管理工作。
项目部下设以下部门:(1)施工管理部:负责施工计划、进度、质量、安全、成本等方面的管理工作。
(2)技术部:负责施工图纸会审、技术交底、技术指导、技术培训等工作。
(3)材料设备部:负责材料采购、验收、保管、供应等工作。
(4)质量安全管理部:负责工程质量、安全、文明施工等方面的管理工作。
2. 施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按期完成。
施工进度计划如下:(1)施工前期:完成施工图纸会审、技术交底、材料设备采购等工作。
(2)主体结构施工阶段:完成暖通、给排水、强电、弱电等系统的预留预埋工作。
(3)装饰装修阶段:完成暖通、给排水、强电、弱电等系统的安装调试工作。
(4)竣工验收阶段:完成工程验收、移交等工作。
三、施工技术措施1. 暖通系统安装(1)采用地暖系统,确保供暖效果。
(2)新风系统采用高效过滤器,保证室内空气质量。
(3)空调机组采用变频调速技术,实现节能运行。
2. 给排水系统安装(1)采用管道直埋方式,降低工程造价。
(2)给排水管道采用PPR管材,具有良好的耐腐蚀性。
(3)消防系统采用自动报警、自动喷淋系统,确保消防安全。
3. 强电系统安装(1)配电系统采用两级配电,确保供电可靠性。
(2)电缆采用铠装电缆,提高电缆的防护性能。
(3)照明系统采用节能灯具,降低能耗。
4. 弱电系统安装(1)电话、网络、有线电视等弱电系统采用综合布线方式。
(2)音响系统采用高品质音响设备,确保音响效果。
(3)监控系统采用高清摄像头,实现全方位监控。
四、质量保证措施1. 严格按照施工规范和设计要求进行施工。
某大酒店机电安装施工组织设计

某大酒店机电安装施工组织设计1. 引言在某大酒店的建设过程中,机电安装是不可或缺的一部分。
机电安装工程的顺利进行和质量保证,对于酒店的正常运营至关重要。
本文档旨在对某大酒店的机电安装施工组织设计进行详细的说明,以确保工程的顺利进行。
2. 施工组织设计原则2.1 安全第一在机电安装施工组织设计中,安全应是最重要的考量。
施工期间需要采取一系列安全措施,确保施工过程中的人员和设备的安全。
2.2 合理规划施工组织设计需要合理规划各个施工分项工程的先后顺序和时间节点,以最大程度地提高施工效率。
2.3 协同配合机电安装施工过程中,需要与其他相关工程进行协同配合,确保各项工程的顺利进行。
3. 施工组织设计内容3.1 施工人员组织酒店机电安装施工人员的组织是一个关键环节,包括主要负责人、施工队伍和各个分工人员的配备,以及工作责任和安全责任的分配等。
3.2 现场布置根据机电安装施工的需要,合理规划施工现场的布置,包括临时施工场地的选址、施工设施的摆放和组织。
3.3 施工流程安排对机电安装施工的各个分项工程进行详细的流程安排,包括先后顺序、时间节点和所需的人力、材料和设备资源等的安排。
3.4 质量控制措施制定质量控制措施,确保机电安装工程的质量符合要求。
包括施工技术要求、工序检查和验收标准等。
3.5 安全管理措施制定安全管理措施,确保施工过程中的安全。
包括安全培训、施工现场安全措施和应急预案等。
4. 施工组织设计实施4.1 施工人员配备根据施工计划,确定所需的施工人员,并进行适当的培训。
确保施工人员具备必要的技能和知识。
4.2 现场布置和施工设施组织根据现场实际情况,进行现场布置和施工设施的组织,确保施工进展顺利。
同时,对施工现场进行安全检查和监督。
4.3 施工流程安排和协调按照施工组织设计的流程安排进行施工,并与其他相关工程进行协调配合。
保证施工进度和质量。
4.4 质量控制和验收严格按照质量控制措施进行施工,并按照验收标准进行质量验收。
大型酒店机电设备安装工程施工组织设计

大型酒店机电设备安装工程施工组织设计一、项目背景随着旅游业的快速发展以及经济的不断增长,大型酒店的建设需求日益增长。
大型酒店的机电设备安装工程是一个庞大而复杂的工程项目,需要合理的施工组织设计,以确保施工的顺利进行和质量的保障。
二、施工组织设计的目标1.确定施工进度:根据项目的时间要求和工期安排,制定详细的施工进度计划,合理安排各项工程的进度,确保施工进度的准确性和合理性。
2.优化资源配置:根据项目的工程量和需要,合理配置施工人员和设备,确保施工资源的充分利用和效益最大化。
3.确定施工方法:根据工程的特点和要求,确定合适的施工方法,以提高施工效率和质量。
4.确保施工安全:制定施工安全管理措施,保障施工人员的人身安全和设备的安全运行。
5.确定质量要求:根据项目的质量要求,制定施工质量控制措施,确保工程质量符合相关标准和要求。
三、施工组织设计的内容1.制定施工进度计划:1.1确定项目的工期安排;1.2分解工作任务,确定每个工作任务的开始时间和完成时间;1.3制定项目的总工期计划图和各个分项工程的进度计划。
2.确定施工人员和设备:2.1根据项目的工程量和要求,确定所需的施工人员数量和类型;2.2招聘和培训合适的施工人员;2.3根据工程的特点和要求,确定所需的施工设备和机械设备。
3.确定施工方法:3.1根据工程的特点和要求,确定施工的主要方法和步骤;3.2制定施工工序图,明确施工的先后顺序和依赖关系;3.3制定各个施工工序的施工质量要求和控制措施。
4.制定施工安全管理措施:4.1制定施工现场安全规划;4.2培训施工人员安全意识和操作技能;4.3配备必要的安全设备和保护措施;4.4定期进行安全检查和隐患排查。
5.制定施工质量控制措施:5.1制定施工质量控制计划;5.2配备质量检验人员和设备;5.3编制施工质量检验报告;5.4定期进行质量检查和评估。
四、施工组织设计的实施步骤1.分析项目需求和要求,确定施工的目标和任务。
酒店机电安装施工组织设计

酒店机电安装施工组织设计1. 引言本文档旨在对酒店机电安装施工组织设计进行详细阐述,包括施工组织架构、工作流程、施工计划和调度等方面的内容。
通过合理的组织设计,能够提高施工效率、保证质量,确保酒店机电设备安装工作的顺利进行。
2. 施工组织架构在酒店机电安装施工过程中,合理的组织架构可以确保各项施工任务得以顺利进行。
一个典型的酒店机电安装施工组织架构应包括以下职能部门:2.1 项目经理办公室项目经理办公室是施工组织架构中的核心部门,负责项目的整体管理和协调,包括资金管理、物资采购、技术支持等。
2.2 施工部门施工部门是直接参与酒店机电安装施工的核心部门,负责具体施工任务的安排和执行,并保证施工质量。
2.3 质量控制部门质量控制部门负责对施工过程中的各个环节进行监督和质量检查,确保施工工作符合相关标准和规范。
2.4 安全监管部门安全监管部门负责对施工现场进行安全管理和监督,确保施工过程中不发生安全事故,并及时处理各种安全隐患。
3. 工作流程酒店机电安装施工的工作流程包括以下几个环节:3.1 前期准备前期准备阶段主要包括项目规划、施工方案编制、施工资源准备、施工计划制定等工作。
3.2 施工准备施工准备阶段主要包括施工现场的搭建和准备、施工材料和设备的调运和安装等工作。
3.3 施工执行施工执行阶段是整个施工过程的核心阶段,包括酒店机电设备的安装、调试和运行等工作。
3.4 质量控制质量控制阶段需对施工过程进行质量检查,确保施工质量符合规范和标准。
3.5 完工验收完工验收阶段是对施工项目进行最终验收,确保酒店机电设备安装工作符合相关要求和标准。
4. 施工计划与调度酒店机电安装施工计划与调度是确保施工进度按时完成的重要环节。
4.1 施工计划制定施工计划制定需要根据项目的具体情况和施工的工期要求,合理安排施工进度,确保工期的合理性和可行性。
4.2 施工进度控制施工进度控制是通过监控施工过程中的工期进展,及时调整工作计划,确保施工进度按时完成。
完整版五星级酒店工程施工组织设计方案

完整版五星级酒店工程施工组织设计方案一、项目概况二、项目管理组织机构为了保证施工的有序进行,建议形成以下管理组织机构:1.项目经理:负责整个项目的管理和协调工作,负责与业主沟通,把握项目进度和质量。
5.施工班组长:负责具体施工过程的管理和协调,组织施工人员安排工作。
三、施工流程管理1.施工准备阶段:包括地面平整、基坑开挖、地下管道敷设、地下一层施工等。
此阶段需要准备施工人员、机械设备、原材料等,并按照施工计划进行组织。
2.主体施工阶段:包括地上五层的主体施工,包括结构施工、安装工程等。
此阶段按照标准施工程序进行各项工作,如浇筑砼、砖石施工、钢结构安装等。
3.装修施工阶段:包括室内装修施工,包括水电安装、粉刷装饰等。
此阶段需要根据装修设计图纸进行施工,并保证施工质量和安全。
4.收尾工作:包括清理现场、安装试运行等。
此阶段需要参照相关规定进行收尾工作,并正式交付业主。
四、施工安全管理1.制定施工安全规范:制定并重新修订施工安全规章制度,制定各项工程施工安全指导书,确保施工人员的安全意识。
2.安全员培训:对施工班组进行安全教育培训,提高施工人员的安全素质,确保施工期间的安全。
3.安全设施设置:在施工现场设置防护栏杆、安全标识、警示标志等设施,并保持施工现场的整洁与安全。
4.施工现场管理:监督各施工单位和班组,规范施工现场秩序,妥善处理施工事故和纠纷,做好日常的施工记录和统计工作。
5.定期安全检查:定期对施工现场进行安全检查,保证施工过程中的安全。
五、质量管理1.制定质量控制方案:制定并贯彻实施质量标准、验收标准、检测标准等文件,确保施工质量符合标准要求。
2.技术交底和培训:组织施工人员进行现场技术交底,明确工作要求,提高施工人员的技术水平和质量意识。
3.施工过程中的质量控制:严格按照工程图纸和规范进行施工,对施工过程进行监督和检查,及时发现和解决质量问题。
4.完工验收:完成各项工程后,进行施工质量验收,并做好验收记录和档案保存。
某五星级饭店机电安装施工组织设计方案
某五星级饭店机电安装施工组织设计方案一、项目背景与目标五星级饭店机电安装项目是指对酒店的各项设备进行机电安装施工的工程项目。
项目旨在通过合理的机电设备布局与安装,实现酒店的高效运营、节能环保和舒适度的提升,为客户提供优质的服务体验。
1.项目组织架构(1)总项目经理:负责全面组织、协调、指导与监督整个机电安装施工工作,对项目达到的质量、安全、进度、成本负主要责任。
(2)机电工程师:负责机电设备的选型、布置、安装、调试和运行维护等工作。
(3)工程监理:负责监督施工过程中的安全、质量和进度等问题,确保施工按照合同的要求进行。
(4)施工班组:根据不同的施工任务,组织专业的电气工、水暖工、中央空调工等进行作业,负责具体的操作与安装工作。
(5)供应商管理:负责机电设备的采购、进场、验收等工作,与供应商进行合作沟通,确保材料的质量和交付进度。
2.施工组织流程(1)前期准备:项目启动后,由总项目经理组织相关人员进行工程目标的确定和施工方案的制定,同时制定详细的施工组织计划。
(2)设备选型与采购:由机电工程师负责根据酒店实际情况进行设备选型,并与供应商进行合作,对设备进行采购。
(3)施工准备:工程监理组织施工前的踏勘与勘查工作,确定施工现场的布置和工作区域。
(4)施工作业:根据施工组织计划,施工班组按照任务进行具体的施工作业,并及时与工程监理进行沟通与协调。
(5)设备安装调试:施工完成后,机电工程师负责对设备进行安装调试工作,确保设备正常运行。
(6)竣工验收与移交:工程监理负责对施工质量进行验收,确保符合设计要求,然后进行移交。
三、风险管理1.施工期间可能出现的风险(1)工人安全意识不强,存在安全事故的风险。
通过加强安全教育培训,确保工人遵守安全规章制度,佩戴个人防护装备。
(2)供应商提供的设备不合格,有可能导致后期设备运行故障的风险。
通过与供应商建立长期合作关系,建立严格的设备验收标准与流程,确保设备质量。
(3)施工过程中的变更和设计不合理,可能会导致后期维护困难或产生额外费用。
机电安装工程施工组织设计方案
机电安装工程施工组织设计方案一、项目概况本项目为某大型商业综合体的机电安装工程,总建造面积约10万平方米,包括商场、写字楼、酒店等功能区域。
本施工组织设计方案旨在合理安排机电安装工程施工的各项任务、流程和资源,确保施工进度和质量。
二、施工组织设计原则1. 安全第一:施工过程中,严格按照国家相关安全规范进行操作,确保工人和设备的安全。
2. 质量优先:严格按照设计图纸和规范要求进行施工,确保机电设备的安装质量。
3. 进度控制:合理安排施工任务和资源,确保施工进度按计划进行。
4. 环保节能:在施工中,采用环保节能的机电设备和材料,减少对环境的影响。
三、施工组织设计内容1. 施工组织机构根据项目规模和施工需求,设立机电安装施工部门,并明确部门职责和人员配备。
施工部门包括施工经理、技术负责人、安全负责人、质量负责人等。
2. 施工任务划分根据机电安装工程的不同特点,将施工任务划分为以下几个阶段:- 准备阶段:包括施工图纸的审核、材料准备、设备采购等。
- 地下管线施工:包括给排水管道、电缆路线等地下工程的施工。
- 室内机电设备安装:包括空调、电梯、消防设备等机电设备的安装。
- 系统调试:对安装完成的机电设备进行系统调试和功能测试。
- 质量验收:对机电安装工程进行质量验收,确保符合设计要求。
3. 施工流程安排根据施工任务的划分,制定详细的施工流程安排,包括施工顺序、时间节点和工序交接等。
确保各工序之间的衔接顺畅,避免因施工流程不合理导致的工期延误和质量问题。
4. 施工资源配置根据施工任务和流程安排,合理配置施工所需的人力、物力和机械设备资源。
确保施工过程中资源的充分利用和合理分配,提高施工效率。
5. 安全措施制定详细的安全管理计划,包括施工现场的安全防护措施、施工人员的安全培训和施工设备的安全操作规范等。
确保施工过程中的安全风险得到有效控制。
6. 质量控制制定详细的质量控制计划,包括施工过程中的质量检查、验收标准和纠正措施等。
[浙江]五星级大酒店机电安装工程施工组织设计(创鲁班奖)
XX酒店机电安装工程施工组织设计编制人:审核人:审批人:2012年11月25日目录第一章施工组织设计编制依据 (4)1.1 编制依据及原则 (4)1.2 工程技术规范 (4)1.3 总体工程概况 (5)1.4 安装工程概况 (5)第二章主要施工方法 (10)2.1 管道安装工程施工方案 (10)2.2 暖通安装工程施工方案 (22)2.3 电气安装工程施工方案 (28)2.4 设备安装工程施工方案 (36)2.5 单机调试方案 (44)2.6 单系统调试方案 (47)2.7 系统联调 (62)第三章关键施工重点、难点认识及解决措施 (65)3.1 工程技术难点及解决措施 (65)3.2 工程管理的难点、重点及解决措施 (68)3.3 与安装各专业标段及土建施工的衔接配合 (70)3.4 设备、材料的使用 (71)第四章工程投入的施工机具、检测仪器配备情况及保障措施 (72)4.1 施工机械、检测仪器投入的保障措施 (72)42 拟投入的施工机械设备、检测仪器 (72)第五章确保工程质量的技术组织措施 (73)5.1 施工工程质量承诺 (73)5.2 确保工程质量的保证体系 (73)5.3 确保工程质量的技术组织措施 (74)5.4 施工质量管理目标 (91)第六章确保安全生产的技术组织措施 (92)6.1 安全组织机构图 (92)6.2 技术组织措施 (92)6.3 施工安全管理目标 (95)6.4 重大危险源控制目标和管理方案 (95)第七章确保文明施工的技术组织措施 (96)7.1 文明标化、市容及市政现场保证体系 (96)7.2 技术组织措施 (96)7.3 方法和控制手段 (97)7.4 工程文明施工管理目标 (98)7.5 重大环境因素清单 (98)第八章确保工期的技术组织措施 (99)8.1 施工总工期、节点工期的承诺 (99)8.2 施工进度网络计划 (99)8.2.1 关键节点和线路的保证措施 (99)8.3 确保工期进度的保证体系及技术组织措施 (103)8.4 工程工期管理目标 (104)第九章设备、材料的采购、储运及质量保证措施 (106)9.1 宗旨 (106)9.2 设备、材料的选型配置 (106)9.3 乙供设备、材料的采购和储运 (106)9.4 材料、设备的现场防护 (108)9.5 设备、材料的质量保证措施 (108)第十章项目保修服务承诺 (110)附表一:拟投入本标段的主要施工设备表 (111)附表二:拟配备本标段的试验和检测仪器设备表 (114)附表三:劳动力计划表 (115)第一章施工组织设计编制依据1.1 编制依据及原则编制依据及原则为浙江省XX设计研究院的工程设计图纸以及相应的规范标准,结合我公司在其他安装工程中的施工经验、技术,现有的机械装备能力以及施工现场的条件和资源配备情况而进行编制的。
1层酒店机电安装工程施工组织设计方案
酒店机电安装工程施工组织设计第一章施工组织与计划第一节工程概况1.1工程简述工程名称:工程地点:工程类别:机电安装工程一类建设单位:设计单位:工程简介:本工程是现代化五星级豪华酒店,建筑物楼高廿十一层,当中包括地库两层及地面一层至廿十一层,总建筑面积超过六万平方米。
地库:地下一层及地下二层部分地区为停车场,其余为酒店后勤区域及主要机电设备房。
一层至四层:当中包括酒店堂、餐厅、宴会厅、健身中心、泳池等地区。
五至廿十层:酒店客房,其中十九层部分地区为酒吧。
廿十一层:机电设备房。
1.2工程内容工程内容按业主提供的图纸,根据招标文件和有关资料与说明,承包本项目的机电设备安装工程,主要包括该大厦的通风及空调工程、给排水消防工程、电气/弱电安装工程。
1.3工程的特点与难点分析1.3.1施工场地狭小施工场地狭小,施工期间有多个施工单位同时施工,没有可供大批量材料堆放的场地,要求科学、合理安排施工程序和进度及材料的进退场计划,充分利用已有场地。
1.3.2现场位于城市繁华地带本工程现场位于城市繁华地带,对现场文明施工、噪音污染控制、污水排放等管理要求高,必须采取切实、可行的技术方案来确保整个工程的文明施工和环境保护。
酒店机电安装工程施工组织设计1.3.3抓住综合性高层大厦的特点对项目进行管理(1)垂直运输作业多,由项目部统一协调好垂直运输,包括施工人员上下运输、吊装设备的使用,以确保垂直运输的安全及材料设备运输的通畅。
(2)楼层高、建筑物高,制定切实的安全措施。
(3)结合标准层多的特点,制定周详的施工进度计划,制定科学的流水作业面,提高施工质量,缩短施工工期,为业主提高投资效益。
第二节施工目标2.1工期目标本工程设备安装工程招标文件要求施工总工期为570个日历天,需预留近两个月的时间进行后期末端设备的安装调试以及装饰工程的施工,故我公司从预留预埋开始到此次招标内容施工结束的施工工期为518个日历天,我单位结合该工程的特点及本公司的施工能力与经验,将精心组织,严格施工,按期完成本工程施工任务。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况1工程简述工程名称:某大饭店二期扩建机电安装工程工程地点:山东省青岛市XX区XX路XX号,东XX东路,南邻XX中路工程类别:机电安装工程一类建设单位:某大饭店有限公司设计单位:青岛XX设计事务所监理单位:青岛XX监理有限责任公司1.1工程简介本工程是现代化五星级豪华酒店,建筑物楼高82.11米,建筑面积约77000平方米。
地下三层,地下二层及地下三层主要为车库,地下一层为设备机房及各种公用娱乐场所等。
地上B楼为酒店公寓,共20层。
一层至四层为群楼:其中包括酒店大堂、餐厅、宴会厅、健身中心、游泳池等。
1.2工程内容工程内容:主要包括该工程的通风及空调工程、给排水消防工程、电气/弱电安装工程。
1.3工程的特点与难点分析1.3.1施工场地狭小:施工场地狭小,施工期间有多个施工单位同时施工,没有可供大批量材料堆放的场地,要求科学、合理安排施工程序和进度及材料的进退场计划,充分利用已有场地。
1.3.2现场位于城市繁华地带:本工程现场位于城市繁华地带,对现场文明施工、噪音污染控制、污水排放等管理要求高,必须采取切实、可行的技术方案来确保整个工程的文明施工和环境境保护。
1.3.3抓住综合性高层大厦的特点对项目进行管理(1)垂直运输作业多,由项目部统一协调好垂直运输,包括施工人员上下运输、吊装设备的使用,以确保垂直运输的安全及材料设备运输的通畅。
(2)楼层高、建筑物高,制定切实的安全措施。
(3)结合工程特点,制定周详的施工进度计划,制定科学的流水作业面,提高施工质量,缩短施工工期,为业主提高投资效益。
1.4 施工目标1.4.1工期目标本工程开工日期为2006年4月17日,竣工日期为2007年9月8日,设备安装工程施工工期为510个日历天,我单位结合该工程的特点及本公司的施工能力与经验,精心组织,严格施工,按期完成本工程施工任务。
1.4.2质量目标工程全部达到设计的功能与标准,质量等级验收一次合格,确保山东省优质工程,争创鲁班奖。
1.4.3安全生产目标施工中坚持“安全第一,预防为主”的方针,严格贯彻执行《建筑施工安全检查评分标准》(JGJ59-99),施工中要认真执行“企业负责、行业管理、国家监察、群众监督”的安全生产管理制度,确保杜绝重伤和死亡事故,轻伤事故频率控制在5‰以下。
第二章主要施工方法及技术2.1.设备安装2.1.1工程概况1、通风空调设备,主要分布于楼顶及地下室冷冻机房和各层的空调机房内,设备种类和数量较多,主要包括:冷水机组、冷却塔、锅炉、风盘、空调箱及新风机组、风机、泵等。
2、电气设备中5台干式变压器,每台容量为2000KVA,不属于超大容量变压器,因此这5台变压器都可采取整体安装。
变压器位于地下一层,拟采用50吨吊车吊到一层平台,然后通过发电机房预留吊装口水平拖运到变电所。
3、配电箱安装包括动力配电箱、照明配电箱、电源控制箱安装。
配电间、设备机房、电气竖井内配电箱采用明装挂墙式,装在走廊梯间、办公室及公共场所配电箱,采用暗装。
4、柴油发电机组及其控制设备的安装内容包括:柴油机组设备;交流发电机;发电机控制箱及保护设备;柴油机仪表;保护装置;柴油机过滤系统;电动起动系统;电池充电系统;发电机组底座架;燃油系统;起动系统;散热器;排气消音系统;发电机组电缆。
2.1.2设备安装施工方法1 施工准备1)准备好有关施工规范及安装技术资料,组织施工人员熟悉图纸,编制好施工方案,并进行技术、安全交底。
2)设备基础要待设备到货且校核其尺寸无误后,及时同土建单位联系配合进行设备基础的施工,按设备要求预留地脚螺栓孔(二次灌浆)。
3)布置好贮存库房,放置零、部件、配件及工具等;备齐施工机具、计量检测器具等。
计量检测器具必须完备,经检验合格并在有效期内使用。
根据设备安装和施工需要,准备好设备运输及吊装机具。
4)清理场地,保证运输和消防道路畅通,现场整洁,准备好施工用水、用电,并配备必要的消防器材,采取足够的照明措施。
5)若土建工程进度满足要求,地下室设备从一层预留洞口吊装进去,设备吊装后再由土建及时封闭。
2 设备运输及装卸1)设备运抵现场后,大型设备可直接运至厂房或设备基础附近,以减少周转环节,提高工效,降低在搬运过程中受损的可能性;小型设备可运至临时库房内,待安装时再运至基础附近进行安装。
2)设备进场装卸、运输及吊装时,要注意包装箱上的标记,不得翻转倒置、倾斜、不得野蛮装卸;要按包装箱上的标志绑扎牢固,捆绑设备时承力点要高于重心,不得将钢丝绳、索具直接绑在设备的非承力外壳或加工面上,并有必要的保护措施,钢丝绳与设备接触处要用软木条或用胶皮垫保护,避免划伤设备;捆绑位置要根据设备及内部结构选定支垫位置,一般选在底座、加强圈或有内支撑的位置,并尽量扩大支垫面积,消除应力集中,以防局部变形;并严禁碰撞与敲击设备,以保证设备运输装卸安全。
3)因吊装及运输需要需拆卸设备的部件时,按设备部件装配的相反顺序来拆卸,并及时在其非工作面上作上标记,避免以后装配时发生错误。
4)设备在室外时,可直接用吊车装卸,用叉车或拖车运输;地下及冷冻机房内设备用叉车运输。
室内及以上各层设备,要在各层预留口处准备好手动液压拖车或钢制拖排,用吊车将其吊送其上,拖运至基础附近,再用龙门架、倒链吊装就位。
5)由于受到层高及高度的限制,吊送相应各层设备无法吊送到位时,要搭设专用平台,先将设备吊送至平台上,再用拖排运至室内,见下图。
吊送和拖运时要注意设备安装后的方向和方位,避免不必要的掉头和翻身,以便于吊装和组装作业。
设备拖运外伸平台示意图3 设备开箱检查为保证设备安装质量,加快工程进度,对设备应进行严格的验收,以便能事先发现问题,予以处理。
设备运至基础附近后,按设备技术资料文件及装箱清单拆箱验收,并认真填写“设备开箱检查记录”。
对暂时不能安装的设备和零、部件要放入临时库房,并封闭设备外接管口,以防掉入杂物等,有些零、部件的表面要涂防锈剂和采取防潮措施。
随机的电气仪表元件要放置在防潮防尘的库房内,安排专人妥善保管。
无法放入库房的设备要加以保护、包装或覆盖,以免因建筑施工、恶劣天气或其他原因而造成损坏。
设备检验项目如下:1)设备随机文件,如装箱清单、出厂合格证明书、安装说明书、安装图等。
2)核实设备及附件的名称、规格、数量。
并核实设备的方位、规格、各接口位置是否与图纸相符。
3)进行外观质量检查,不得有破损、变形、锈蚀等缺陷。
4)随机的专用工具是否齐全,设备开箱检验后,做好开箱检验记录,检验中发现的问题,由业主、厂家、施工单位协商解决。
4 基础验收1)土建移交基础时,要提交有关技术资料和各种测量记录,基础上明显标出标高基准线及纵横中心线。
2)设备安装前对照土建图、安装图和设备实际尺寸对基础进行验收,以便确认基础有无问题,使问题提前得到解决,保证安装的质量与进度。
基础复核合格后由土建办理中间交工。
合格后方可办理交接手续。
3)具体验收内容包括以下各项:(1)检查土建提供的中心线、标高点是否准确;(2)对照设备和工艺图检查基础的外形尺寸、标高及相互位置尺寸等;(3)基础外观不得有裂纹、蜂窝、空洞、露筋等缺陷;(4)所有遗留的模板和露出砼的钢筋等必须清除,并将设备安装场地及地脚螺栓孔内的脏物、积水等全部清除干净;(5)预埋钢板的位置、大小、数量是否正确;(6)减震基础的表面需平整,偏差符合设备技术文件要求;其余设备基础的偏差须符合下表的要求:设备基础各部分的偏差(mm)5 基础放线及垫铁布置1)基础验收合格后进行放线工作,划出安装基准线及定位基准线,地脚螺栓的中心线也同时弹出来。
对相互有关联或衔接的设备,按其关联或衔接的要求确定共同的基准。
2)在基础平面上,划出垫铁或减震器的布置位置,放置时按设备技术文件规定摆放。
垫铁放置的原则是:负荷集中处,靠近地脚螺栓两侧,或是机座的立筋处。
相临两垫铁组间距离一般规定为300~500mm,若设备安装图上有要求,要按设备安装图施工。
垫铁的布置和摆放要作好记录,并经业主代表签字认可。
3)需二次灌浆的整个基础平面要修整铲麻面,预留地脚螺栓孔内的杂物清理干净,以保证灌浆的质量。
放置垫铁组的位置要铲平,最好用砂轮机打磨,保证水平度偏差不大于2mm/m,接触面积大于75%以上。
检查时放置标准垫铁,用塞尺测四周检查接触面情况,用水平尺测量水平度。
6 找正找平及灌浆1)设备找正找平按基础上的安装基准线(纵横基准线、标高基准线)对应设备上的基准点进行调整和测量。
基准规定如下:(1)设备支承的底面标高以基础标高基准线为基准;(2)设备中心位置以基础上的中心线为基准;(3)立式设备的方位以基础上距离最近的中心划线为基准;(4)立式设备的垂直度以设备两端部的测点为基准;(5)卧式设备的水平度以设备中心划线为基准。
2)地脚螺栓光杆部分的油脂、污物及氧化皮要清理干净,螺纹部分要涂油脂。
放置时要垂直无歪斜,与孔壁及孔底的间隙要符合规范要求;设备底座套入地脚螺栓要有调整余地,不得有卡住现象,螺母、垫圈与设备底座间接触良好。
3)找正找平要在同一平面内两个或两个以上的方向上进行,找平要根据要求用垫铁调整精度,不得用松紧地脚螺栓或其他局部加压的方法调整。
垫铁的位置及高度、块数均应符合有关规范要求,垫铁表面污物要清理干净,每一组放置整齐平稳、接触良好。
最终找正找平后将地角螺栓拧紧,每组垫铁点焊牢固。
4)在初找正找平以及隐蔽工程检查合格后进行预留孔灌浆工作,用比基础砼标号高一级的细石砼浇灌,捣固密实,且不影响地脚螺栓和安装精度。
强度达到设计强度的75%以上时,方可进行设备的精平及紧固地脚螺栓工作。
拧紧螺栓时应对称均匀,并保持螺栓的外露螺纹 2~3扣要求。
在隐蔽工程检查合格、最终找正找平并检查合格后24小时内进行二次灌浆工作。
二次灌浆要敷设外模板,模板拆除后表面要抹面处理。
一台设备要一次浇灌完。
7 联轴对中1)联轴器对中初调时,用钢板尺在联轴器外圆互相垂直的上、下、左、右四个位置上检查调整,精调可用专用夹具与百分表来调整,转动联轴器在上、下、左、右四个互相垂直的位置测量调整,直至联轴器的两轴同心度、端面不平行度和端面间隙符合设备技术文件要求。
2)采用百分表对中时,分别在径向、轴向安置两块百分表,以从动轴轴心为基准,找正电机中心。
测量过程中表架要固定牢靠,不得有晃动,使二半联轴器沿工作旋转方向转动,每转动90°进行测量记录,最后计算出调整值,根据调整值来调整电机的垫铁。
经过多次反复测量调整,使达到设备技术文件的规定。
2.1.3主要设备安装技术要求1 制冷机安装1) 设备和部份的安装应按照制造厂安装说明书规定的方式进行,以保证设备的正常运行及容易维修。
2) 为了便利维修及拆除配件而不需把冷冻水及冷媒排出,所以制冷机的位置上的安排及使用不同的阀门以达到这方面的要求。
