公路工程公路桥梁工程墩柱首件施工方案word可编辑
S320线xx县至xx公路工程一标段
(xxK0+000~K46+820)
xx桥1-1#、1-2#墩柱首
件施工方案
xx城建有限公司
2017年7月10日
S320线xx县至xx公路工程一标段水泉中桥1-1#、1-2#墩柱首件施
工方案
一、编制依据
(1)《S320线xx县至xx公路工程第一标段施工图设计,第四册第一分册》;
(2)《公路桥涵地基与基础设计规范》(JTG D63-2007);
(3)《公路桥涵施工技术规范》(JTJ 041-2000);
(4)《公路工程技术标准》(JTG B01-2003);
(5)《建筑基桩检测技术规程》(DGJ08-218-2003);
(6)现场条件。
二、工程概况
1、本标段总体概况
本标段起点桩号K0+000位于甘(肃)陕(西)界处灵台县邵寨镇东郭村,经邵寨镇、雷家河村、灵台县城、终点至中台镇坷台水厂,终点桩号为K46+820,路线总长度46.820km(其中K35+710~K36+250段为S202线完全利用段、长度0.54km;K36+250~K37+730段为县城街道滨河路利用段、长度1.48km;K44+750~K46+820段为S202线完全利用段、长度2.07km);实际施工线路总长为42.730KM,路基挖方77.76万m3 ,填方49.32万m3,防护工程2.861万m3,防排水工程3.189万m,桥梁345m/新建8座,旧桥利用5座;涵洞72道,其中
新建58道,完全利用10道,废弃4道;平交路口13处,工程开工时间为2017年3月,竣工时间为2019年4月,总工期26个月,工程总造价1.413亿元。
2、水泉中桥梁概况
水泉中桥K39+767,桥跨布置为2×16米预应力砼空心板,桥宽约9+2×0.5m(防撞护栏),沟渠中心线与线路夹角为90°,桥墩采用GYZ200*35mm板式橡胶支座,桥台采用GYZ-200*35mm支座,下部结构采用柱式墩、桩基础;桥台采用柱式桥台,桩基础,全桥长38m。
3、水文地质概况
桥址区位于陇东黄土高原丘陵沟壑区,黄土梁峁起伏,沟壑纵横。
沿线地貌主要可划分为黄土堆积侵蚀塬面、梁峁地貌(含黄土堆积侵蚀长梁地貌)、河谷平原地貌,其中以黄土堆积侵蚀梁峁地貌为主。
本项目主要为路线新生界第四系更新统(Qp)广泛分布,沿线大部分路段为第四系马兰风积黄土覆盖,局部出露中生界白垩系。
本项目区域河流属黄河流域,主要河流有达溪河和黑河。
达溪河古名黑水,发源于陕西省陇县白石里,于灵台县龙门乡雁落庄入境,流经龙门、新集、百里、中台等乡镇,至吊街乡告王河村出境,向东流入陕西省长武县巨家乡河床沟与黑河汇流,至彬县亭口镇入泾河。
黑河发源于xx县上关乡石罐子村,流经崇信县新窑、赤城,经灵台县梁原乡横渠村西庄、景家庄的芋园,入泾川黑河乡,经梁河乡至张河(陕西省长武县境),再东至河床沟与达溪河汇流,流程长135公里,多年平均流量为1.49立米/秒,多年平均径流总量0.47亿立米,河床比降为1/135,落差为86.7米。
三、施工组织和工期安排
1、人员组织
为了科学高效的组织施工,桥梁施工主要管理人员有主要负责人一名:吕伟峰;技术员两名:毛宏伟、李旭阳;试验员一名:付强峰;质检工程师一名:杨虎平。
每一作业队下配有队长1人,安全员1人,电工1人,工人20人,施工中可以根据工程实际进展情况考虑增加辅助工人若干名。
2、材料组织
每批材料进场后,项目部实验室及时按频率抽检,必要时送代建办抽检。
每作业区设有水泥库、砂石料堆放场及零星材料仓库,分类放置,专人保管。
材料员负责建立材料进、出场台帐,科学有效的组织管理。
3、机械设备组织
桥梁墩柱工程首件施工设备一览表
设备名称型号数量单位备注吊斗1m³ 1 个
挖掘机小松250 1 台
自卸汽车50T 2 台
装载机50 1 台
罐车10m³ 2 台
油泵ZB4-500 4 台
汽车吊QZ25 2 台
电焊机BX1-300 4 台
切割机庐创切割机 2 台
手拉葫芦 4 个。
墩柱施工方案30页word

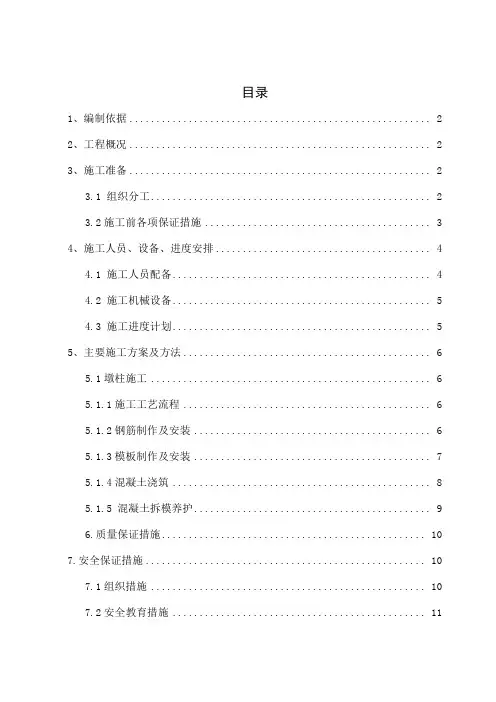

目录1、编制依据 (2)2、工程概况 (2)3、施工准备 (2)3.1 组织分工 (2)3.2施工前各项保证措施 (3)4、施工人员、设备、进度安排 (4)4.1 施工人员配备 (4)4.2 施工机械设备 (5)4.3 施工进度计划 (5)5、主要施工方案及方法 (6)5.1墩柱施工 (6)5.1.1施工工艺流程 (6)5.1.2钢筋制作及安装 (6)5.1.3模板制作及安装 (7)5.1.4混凝土浇筑 (8)5.1.5 混凝土拆模养护 (9)6.质量保证措施 (10)7.安全保证措施 (10)7.1组织措施 (10)7.2安全教育措施 (11)7.3现场施工措施 (12)8.文明环保施工 (12)墩柱施工方案1、编制依据1.1 《公路桥涵设计通用规范》(JTG D60-2004);1.2《公路桥涵施工技术规范》(JTJ041-2011);1.3 《公路工程质量检验评定标准》JTGF80/1-2004;1.4 《公路工程技术标准》(JTG B01-2003);1.5 我单位从事公路桥涵工程建设施工经验、施工能力以及施工技术装备水平和设备配备能力。
2、工程概况铜陵~南陵~宣城高速公路起自铜陵钟鸣镇东,终点九女湾,接已建成的广德至宣城高速公路,全长83.863475公里,全线采用四车道高速公路标准建设,设计速度采用100公里/小时,路基宽度采用26米。
全线采用沥青混凝土路面。
本标段为第LJ-4合同段,标段起讫桩号为K28+777~K35+100 ,全长6.323Km。
主要工程内容包括路基、桥涵、防护排水、分离立交、南陵东互通立交等,墩柱331根。
3、施工准备3.1 组织分工为了确保墩柱的施工顺利完成,项目经理部组成由总工、副经理挂帅,各部室负责人、技术主管、项目队长参加的质量保证班,全方位跟踪服务施工现场,具体分工如下:由总工负责施工方案的审核,对施工过程中可能出现的各种情况提出预测性的计划和处理措施;副经理负责各方协调和安排生产;工程部负责施工前的图纸复核和技术交底,桩位放样;安质部负责制定施工质量及安全措施并检查现场每道施工工序的质量以及安全措施落实情况;物资部负责供应施工所需工程材料,及施工所需机械设备就位和正常运转,保证按期进场,并对所辖范围的机具设备定期维修、保养、确保施工的有序高效;试验室负责各种原材料、试块的检测和试验,以及混凝土配合比的设计,并根据试验配合比、天气情况和原材料性能适时调整施工配合比。
桥梁墩柱首件施工方案(二)2024
桥梁墩柱首件施工方案(二)引言概述:本文将重点介绍桥梁墩柱首件施工方案,该方案是在桥梁施工中的关键环节,对于整个桥梁的稳定性和安全性至关重要。
在该方案中,我们将侧重于墩柱首件的制作和安装,详细描述了整个过程中需要注意的事项,以确保施工过程顺利进行,并最终获得优质的墩柱首件。
正文:一、墩柱首件制作1. 确定墩柱首件的形状和尺寸,根据设计图纸制作模具。
2. 配置合适的混凝土材料,按照设计要求进行调配。
3. 将模具安装在预定位置,确保模具的稳定性和精准度。
4. 进行混凝土浇筑,注意控制浇筑的速度和压实度,避免产生空洞和缺陷。
5. 对浇筑完的墩柱首件进行养护,保持湿润和适宜的温度,以保证混凝土的强度发展。
二、墩柱首件安装1. 检查墩柱基础的平整度和垂直度,必要时进行修整。
2. 将墩柱首件放置在基础上,根据设计图纸的要求进行正确的定位和调整。
3. 使用合适的起重设备将墩柱首件提升至合适的高度,确保安装的准确性。
4. 进行墩柱首件与基础的连接,采用专用的连接件进行固定,确保稳固和牢固。
5. 完成墩柱首件的安装后,进行必要的检查和调整,确保墩柱的垂直度和位置的准确性。
三、墩柱首件施工安全措施1. 在墩柱首件制作和安装过程中,必须配备适当的防护设施,确保施工人员的人身安全。
2. 检查起重设备的工作状态和稳定性,以确保其安全使用。
3. 在墩柱首件施工现场设置明显的警示标志,并确保施工区域的安全隔离。
4. 布置施工场地,确保施工人员和设备能够顺利作业,严禁乱堆放材料和工具。
5. 培训施工人员,提高他们的安全意识和操作技能,确保他们遵守施工安全规范。
四、墩柱首件施工质量控制1. 在墩柱首件制作过程中,严格按照设计要求和相关标准进行操作。
2. 对混凝土材料进行取样测试,确保其符合强度和耐久性要求。
3. 定期进行墩柱首件的尺寸和外观检查,确保其符合设计规定。
4. 进行非破坏性测试,如超声波检测,以评估墩柱首件的质量。
5. 在墩柱首件安装完成后,进行结构的整体检查,确保其稳定性和完整性。
桥梁墩柱首件工程施工方案
桥梁墩柱首件工程施工方案一、工程概况本项目为某高速公路桥梁工程,桥梁总长XX米,共包括XX个墩柱。
墩柱作为桥梁的支撑结构,其施工质量对整个桥梁的安全性和使用寿命具有重要影响。
本方案主要针对桥梁墩柱首件工程施工进行编制,旨在确保工程质量,提高施工效率。
二、施工目标1. 确保墩柱首件工程质量符合设计规范和技术标准要求。
2. 提高施工工艺水平,优化施工流程,降低施工成本。
3. 确保施工安全,减少安全事故的发生。
4. 提高工程质量和文明施工水平,树立良好的企业形象。
三、施工工艺及流程1. 施工准备(1)技术准备:对墩柱首件工程的设计文件进行复核,了解设计意图,掌握设计要求,对施工过程中可能出现的问题进行预判。
(2)现场准备:平整施工场地,搭建临时设施,布置施工现场,确保施工所需的材料、设备及人员到位。
(3)材料准备:严格按照设计要求采购原材料,并对进场原材料进行检验,确保质量合格。
2. 施工方法(1)钻孔桩施工:采用旋挖钻机进行钻孔,钻孔过程中严格控制孔径、孔深、孔位等参数,确保钻孔质量。
(2)钢筋笼制作:根据设计要求,制作钢筋笼。
钢筋笼主筋连接采用焊接,箍筋间距均匀,焊接质量符合规范要求。
(3)混凝土浇筑:采用泵送混凝土浇筑,混凝土配合比符合设计要求,浇筑过程中严格控制混凝土的坍落度、浇筑速度和振捣质量。
(4)模板安装:模板应平整、垂直,安装过程中严格控制模板的尺寸、位置和垂直度,确保模板安装质量。
(5)墩柱施工:根据设计要求,进行墩柱施工,确保墩柱断面尺寸、垂直度和强度符合设计规范要求。
四、质量控制1. 严格按照设计文件和施工技术规范进行施工,确保工程质量。
2. 加强过程质量控制,对施工过程中的关键环节进行验收,不符合要求的项目及时整改。
3. 加强对施工人员的技术培训和质量意识教育,提高施工质量。
4. 做好施工记录,为工程验收和后期维护提供依据。
五、安全措施1. 建立健全安全生产责任制,明确各级领导和员工的安全生产职责。
墩柱_施工方案(3篇)
第1篇一、工程概况本工程位于我国某市,属于城市道路改造项目。
道路全长2公里,道路红线宽度为40米,双向六车道。
墩柱施工是道路桥梁工程的重要组成部分,为确保工程质量、安全和进度,特制定本施工方案。
二、施工准备1. 人员准备- 组建一支经验丰富的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
- 对施工人员进行岗前培训,确保掌握墩柱施工的技术规范和安全操作规程。
2. 材料准备- 根据设计图纸,提前准备足够的混凝土、钢筋、模板等材料。
- 对材料进行质量检验,确保符合国家相关标准。
3. 设备准备- 准备足够的混凝土搅拌车、泵车、钢筋切割机、模板加工设备等施工设备。
- 对设备进行检查和维护,确保其正常运行。
4. 场地准备- 清理施工现场,平整场地,确保施工环境符合要求。
- 设置临时设施,如办公室、宿舍、食堂等。
三、施工工艺1. 测量放样- 根据设计图纸,进行测量放样,确定墩柱的位置和尺寸。
- 设置测量控制点,确保放样准确。
2. 基坑开挖- 根据设计要求,开挖基坑,确保基坑尺寸和深度符合要求。
- 对基坑进行排水和支护,确保施工安全。
3. 钢筋加工与安装- 按照设计图纸和规范要求,加工钢筋,确保钢筋尺寸、形状和数量符合要求。
- 将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、绑扎质量和焊接质量。
4. 模板安装- 根据设计图纸,制作模板,确保模板尺寸、形状和强度符合要求。
- 将模板安装到位,确保模板平整、牢固。
5. 混凝土浇筑- 浇筑混凝土前,对模板、钢筋进行检查,确保符合要求。
- 采用分层浇筑法,每次浇筑厚度不超过30cm,确保混凝土密实。
- 浇筑过程中,及时进行振捣,排除气泡,确保混凝土质量。
6. 养护与拆除模板- 混凝土浇筑完成后,进行养护,养护时间不少于7天。
- 养护期满后,拆除模板,检查墩柱外观和质量。
7. 质量检验- 对墩柱进行外观检查,确保墩柱无裂缝、蜂窝、麻面等缺陷。
- 对墩柱进行尺寸和强度检验,确保符合设计要求。
桥梁墩柱专项施工方案
目录1 工程概况 (1)1.1编制依据 (1)1.2工程内容 (1)2 施工组织 (1)2.1项目组织机构及人员准备情况 (1)2.2设备材料准备情况 (2)2.3具体施工组织 (2)2.4施工安排 (3)3 墩柱施工方案 (3)3.1施工工艺流程图 (3)3.2施工准备工作 (4)3.3桥墩施工方案 (5)3.3.1支架及工作平台 (5)3.3.2钢筋绑扎 (6)3.3.3模板施工 (7)3.3.4混凝土浇筑 (8)3.3.5混凝土养生 (9)4 工程质量检验标准 (9)5 质量保证体系及质量保证措施 (10)5.1质量保证体系 (10)5.2质量管理措施 (11)5.3分项、分部工程质量保证措施 (11)5.4混凝土浇注质量控制措施 (11)5.5钢筋加工及安装的质量控制措施 (12)5.6防止质量通病的关键技术措施 (13)6 安全保证措施 (14)6.1安全管理制度措施 (14)6.2安全管理组织措施 (15)6.3施工机械作业安全措施 (15)6.4用电作业安全措施 (16)6.5支架施工安全措施 (16)6.6高空作业安全措施 (17)7 环境保护的主要措施 (17)7.1生活环境保护措施 (17)7.2生态保护措施 (17)8 文明施工管理措施 (18)8.1加强施工平面规划与管理 (18)8.2加强施工组织 (18)8.3规范施工操作 (19)8.4作好安全警示牌 (19)8.5现场材料条理堆放 (19)8.6机械设备集中停放 (19)8.7作好现场宣传教育 (19)1 工程概况1.1编制依据(1)根据宜宾至彝良高速公路(绥庆互通至赵场互通段)施工图设计文件;(2)公路桥涵施工技术规范JTG/T F50-2011(3)公路工程质量检验评定标准JTG F80/1-2004(4)公路工程技术标准JTG B01-20031.2工程内容本分项工程为宜宾至彝良高速公路(四川境)绥庆互通至赵场互通段桥梁工程范围内的墩柱工程(石梁坳大桥单独编写施工方案)。
墩柱首件施工方案
首件工程(墩柱)施工方案一、工程概况本标段的起讫桩号为K10+480~K15+350,全长4.87km,主要技术指标为:路基宽度26.0米,桥面净宽2×11.5m,设计等级四车道高速公路,汽车荷载公路-Ⅰ级;设计行车速度山岭微丘区100Km/h。
全线共有桥梁四座,分别为K11+062.5(5×25m)预应力砼小箱梁,Ф1.3m墩柱16根;K11+404.5(4×25m)预应力砼小箱梁,Ф1.3m 墩柱12根;K12+976.5(10×25m)预应力砼小箱梁,Ф1.5m墩柱36根;K14+047(11×25m)预应力砼小箱梁,Ф1.5m墩柱40根。
依据项目办《质量管理要点》的要求,墩柱在规模施工前,要进行首件工程认可,本标段拟选择在K14+047大桥墩位外,进行Ф1.5m墩柱首件试验,首件墩柱浇筑高度为2.6m。
二、现场人员和机械配置1、现场人员配置生产负责人:王秋华技术负责人:孟为宗现场技术员:盛果兴测量工程师:董林质检工程师:周波现场试验:张波专职安全员:吴忠良施工队伍负责人:阮淮部施工人员:20人2、机械设备配置(见主要进场机械设备表)三、施工方法1、测量放样墩位处凿毛,且清理干净后,利用全站仪定出每个立柱中心,并在墩基顶用墨线弹出相应的立柱纵横轴线,并留出相应的引线用于立模板时定位。
经测量监理工程师复核后方可进行下道工序。
绩溪至黄山(歙县呈村降)高速公路路基工程建设项目主要进场机械设备表报-032、钢筋加工、安装钢筋在钢筋加工场统一下料、制作、绑扎成型,制作成钢筋笼。
钢筋的表面应洁净,使用前应将表面的油渍、漆皮、鳞锈等清除干净。
钢筋应平直,无局部弯折。
钢筋焊接前必须根据施工条件进行试焊,合格后方可正式施焊,焊工必须持证上岗。
钢筋接头采用搭接电弧焊,两根钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。
双面焊缝长度不应小于5d,单面焊缝长度不应小于10d。
墩柱首件施工方案
目录1、编制依据及目的 (1)1.1 编制依据 (1)1.2 编制目的 (1)2、工程概况 (1)3、首件工程组织机构及职责 (2)3.1 组织机构 (2)3.2 组织机构职责 (2)4. 首件工程施工准备 (3)4.1 施工便道 (3)4.2 施工用水 (3)4.3 施工用电 (3)4.4 材料准备 (3)4.5 技术准备 (5)4.6 人员准备 (5)4.7 施工机械准备 (6)5. 墩柱施工工艺 (7)5.1 施工工艺流程 (7)5.2 测量放样 (8)5.3 钢筋笼制作与安装 (8)5.4 模板安装 (8)5.5复测“三心” (9)5.6混凝土浇筑 (9)5.7 养护 (11)5.8 临时爬梯搭设安装 (11)6.施工进度计划 (11)7.施工质量保证 (11)7.1施工质量目标 (11)7.2质量保证措施 (11)8.施工安全文明保障体系 (15)8.1安全生产目标 (15)8.2安全生产管理机构 (15)8.3 安全保证措施 (17)9. 应急预案 (20)9.1 高空坠落事故应急预案 (20)9.2 触电事故应急预案 (20)9.3 断电应急预案 (21)9.4 拌合楼故障 (21)9.5 浇筑过程中跑模、漏浆 (21)10.附件 (21)1、编制依据及目的1.1 编制依据(1)《武汉城市圈环线高速公路洪湖段第HHTJ-2合同段两阶段施工图设计第Ⅲ.02.C下》;(2)《公路工程质量检验评定标准》JTG F80-1-2004;(3)《公路桥涵施工技术规范》JTG/T F50-2011;(4)《混凝土结构工程施工质量验收规范》GB 50204-2002;(5)《钢筋焊接及验收规程》JGJ-18-2012;(6)《公路工程技术标准》JTG B01-2003;(7)《公路工程施工安全技术规程》JTJ 076-95;(8)《公路桥涵设计通用规范》JTG D60-2004。
1.2 编制目的编制此方案目的有以下几点:一是指导、策划、组织团结大桥1#墩墩柱首件施工;二是摸索墩柱施工中的各项工艺流程,技术要点;三是合理组织调配各类资源,实现资源优化配置;四是推广施工中的优点,总结改进施工中的缺点,为后续墩柱工程提供良好的借鉴和指导。
桥梁墩柱首件工程施工方案
桥梁墩柱首件工程施工方案1. 引言桥梁墩柱是桥梁结构中的重要组成部分,其施工质量直接影响整个桥梁的安全性和稳定性。
本文档旨在提出一套合理有效的桥梁墩柱首件工程施工方案,确保施工进度顺利、质量可控。
2. 施工准备在进行桥梁墩柱首件工程施工之前,需要进行以下准备工作:• 2.1 施工材料准备准备高强度混凝土、钢筋、脱模剂等施工所需的主要材料。
• 2.2 施工人员组织组织一支合格的施工团队,包括工程经理、技术员、施工工人等。
• 2.3 设备准备准备塔吊、混凝土搅拌站、钢筋加工设备等施工所需的机械设备。
• 2.4 施工现场准备清理施工现场,确保施工区域平整、无障碍,并设置安全警示标志牌。
3. 施工流程桥梁墩柱首件工程的施工流程如下:• 3.1 桥梁墩柱首件放样根据设计要求,将首件放置在施工现场上,并进行精确测量和放样。
• 3.2 墩台安装在放样的基础上,安装墩台模板并进行调整,确保水平度和垂直度满足要求。
• 3.3 钢筋加工与安装根据设计要求,对钢筋进行加工,并按照墩台模板的要求进行安装。
• 3.4 混凝土浇筑进行混凝土拌合和浇筑作业,保证混凝土的均匀性和密实性。
• 3.5 脱模处理在混凝土初凝后,进行脱模处理,并进行养护。
• 3.6 墩柱首件验收对施工完成的墩柱首件进行验收,确保其满足设计要求和质量标准。
4. 施工安全措施为确保施工过程中的安全,需要采取以下安全措施:• 4.1 安全培训对施工人员进行必要的安全培训,使其熟悉施工过程中的各项安全要求和操作规程。
• 4.2 安全警示标志在施工现场设置明显的安全警示标志,提醒施工人员和过往行人注意安全。
• 4.3 施工监督安排专人对施工现场进行监督和巡查,及时发现并处理施工过程中的安全隐患。
• 4.4 使用防护设备施工人员必须佩戴必要的防护设备,如安全帽、安全鞋、防护眼镜等。
5. 质量控制为保证施工质量,需要进行以下质量控制措施:• 5.1 材料质量检验对施工所使用的材料进行质量检验,确保其符合设计要求和相关标准。
高速公路墩柱工程施工方案
一、工程概况本工程为新建高速公路桥梁工程,桥梁下部结构采用桩基础、承台、墩柱、盖梁等形式。
墩柱为C30钢筋混凝土结构,主要规格包括圆柱和方柱,高度从几米到几十米不等。
为确保施工质量和进度,特制定本施工方案。
二、施工准备1. 技术准备(1)组织技术培训,确保施工人员掌握墩柱施工技术要领。
(2)熟悉施工图纸,明确墩柱施工要求。
(3)编制施工方案,明确施工流程、工艺要求、质量标准等。
2. 临时设施建设(1)搭建施工便道,确保材料、设备运输。
(2)设置施工场地围挡,保证施工现场安全。
(3)搭建施工用临时设施,如办公室、宿舍、食堂等。
3. 机械设备、人员等准备(1)准备挖掘机、吊车、混凝土搅拌车等机械设备。
(2)配备足够的技术人员和施工人员。
(3)制定机械设备和人员调度计划。
4. 主要材料供应计划(1)提前采购钢筋、水泥、砂、石子等原材料。
(2)确保原材料质量符合设计要求。
(3)制定材料进场、存储、使用计划。
三、施工流程及工艺1. 施工流程(1)基础施工:开挖基槽,铺设垫层,浇筑基础。
(2)承台施工:测量放样,绑扎钢筋,浇筑承台。
(3)墩柱施工:测量放样,绑扎钢筋,安装模板,浇筑墩柱。
(4)养护:墩柱浇筑完成后,进行养护。
2. 施工工艺(1)基础施工:采用人工挖掘机开挖基槽,铺设垫层,浇筑混凝土基础。
(2)承台施工:采用模板支架法,绑扎钢筋,浇筑承台。
(3)墩柱施工:采用固定模板法,绑扎钢筋,安装模板,浇筑墩柱。
(4)养护:墩柱浇筑完成后,采用洒水养护,保证混凝土强度。
四、质量保证措施1. 严格遵循设计要求,确保墩柱尺寸、高度等符合规范。
2. 严格控制原材料质量,确保混凝土强度、钢筋质量等满足要求。
3. 加强施工过程控制,确保施工工艺、施工质量符合规范。
4. 定期进行质量检测,及时发现和处理质量问题。
五、安全保证措施1. 制定安全管理制度,明确安全责任。
2. 加强安全教育培训,提高施工人员安全意识。
3. 设置安全警示标志,确保施工现场安全。
墩柱首件工程施工方案
墩柱首件工程施工方案
一、工程概述
本工程旨在实施墩柱首件的施工,其施工方案涉及工程的准备、施工流程、安全措施等内容。
二、施工准备
在施工前,需做好以下准备工作:
1.确认施工图纸和设计要求;
2.准备必要的施工材料和设备;
3.组织施工人员接受必要的培训;
4.定义施工计划和时间表;
5.检查施工现场和周边环境,确保施工安全。
三、施工流程
1. 基础施工
1.清理施工现场,确保无障碍物;
2.根据设计要求进行基础开挖和浇筑,确保基础牢固。
2. 墩柱组装
1.将预制的墩柱构件按照设计图纸要求进行组装;
2.使用起重设备将墩柱吊装至指定位置;
3.调整墩柱位置,确保垂直度和水平度达标;
4.进行墩柱的固定,采用专用的连接件或钢筋焊接方式。
3. 细部施工
1.进行墩柱的验收和质量检测;
2.完善墩柱的表面处理,如抹灰、喷涂等;
3.检查墩柱的防腐、防火等特殊处理。
四、安全措施
1.施工现场实行封闭管理,严禁非施工人员进入;
2.操作人员需穿戴必要的安全防护用品,如安全帽、安全鞋等;
3.起重设备操作需由合格人员进行,并定期检测设备状态;
4.涉及高空作业时,需设置必要的防护措施,如安全网等。
五、总结
墩柱首件工程施工方案的制定和实施对于工程的顺利进行和质量保障起着至关重要的作用。
只有严格按照规定的安全措施和施工流程进行施工,才能确保工程的顺利完成。
以上为墩柱首件工程施工方案的相关内容,希望能够对工程实施提供一定的参考价值。
