排水板施工方案(详细)
排水板施工方案

排水板施工方案(2)主要机具:清理基工具:铁锹、扫帚、墩布、钢丝刷、手锤、钢凿、高压水泵等。
土方推平、开挖工具:推土机、手推车、铁锹等。
排水板施工工具:剪刀、裁纸刀。
四、施工流程示意图:(如下)五、塑料排水板适用范围及工艺原理1. 适用于一般工业与民用建筑工程中采用种植物的隔热屋面工程,以及地下车库顶板、裙楼屋面、架空层和屋顶等有种植要求的园林建筑工程。
2. 该排水保护板系采用高密度聚乙烯(HDPE)土工膜,经特殊工艺压型,在土工膜上压出封闭突起的圆台状、柱状、球冠状壳体,形成的一种膜、壳连续,具有立体空间和一定支撑刚度,结合表面铺贴的无纺土工布滤水层,构架出架空层,利用架空层形成排水、排气通道;同样利用架空层达到隔音、隔振的功能;在排水板上铺贴的土工布滤水层阻止泥土微粒通过,避免通道阻塞,使孔道排水顺畅,从而形成一个具有渗水、贮水和排水功能的系统。
3. 传统的排水方式使用砖石瓦块作为导滤层,使用较多的鹅卵石或碎石作为滤水层,将水排到指定地点;而现在用排水板取代鹅卵石滤水层来排水则省时、省力又节能、节省投资以及降低建筑物的荷载。
六、施工工艺流程及操作要点1. 种植顶板面施工工艺流程顶板(屋面)结构层清理→聚氨酯防水→找坡层施工→自粘卷材防水施工→干铺油毡→细石混凝土保护层→排水盲沟→排水层施工→隔离过滤层施工→回填土施工→种植介质层施工→植物层种植。
2. 施工操作要点(1)施工前须完成的其他工作1)种植顶板(屋面)上的反梁、电缆井、排水沟、主楼侧壁墙等构件,在排水板施工前均应进行防水处理。
2) 种植顶板(屋面)上的预留孔洞、埋件、电器和给排水管道等,涉及到安装施工的工作都应在排水板施工前完成,不应在排水板施工后进行;给排水系统的管道还应在安装完毕后试压检验合格,各种管道节点的密封处理应符合防水施工要求。
3)细石混凝土保护层应达到相应的强度,表面清理干净,无其他杂物。
4)防水卷材在墙面收头必须仔细打胶(压条)处理,防止埋土时脱落。
塑料排水板施工方案方案

塑料排水板施工方案方案

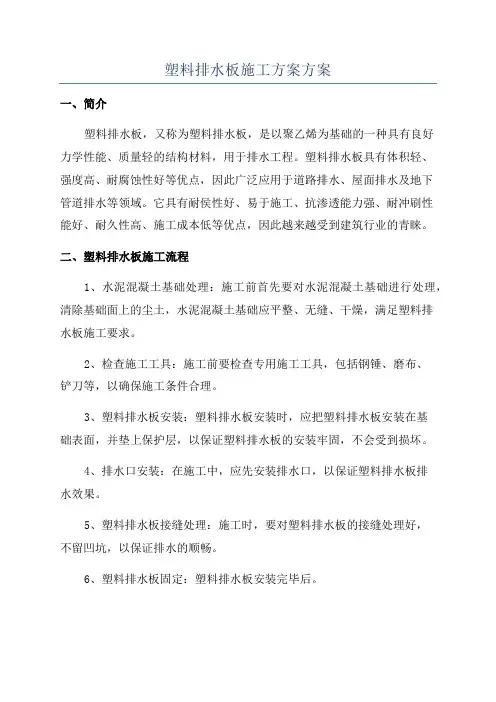

一、简介
塑料排水板,又称为塑料排水板,是以聚乙烯为基础的一种具有良好
力学性能、质量轻的结构材料,用于排水工程。
塑料排水板具有体积轻、
强度高、耐腐蚀性好等优点,因此广泛应用于道路排水、屋面排水及地下
管道排水等领域。
它具有耐侯性好、易于施工、抗渗透能力强、耐冲刷性
能好、耐久性高、施工成本低等优点,因此越来越受到建筑行业的青睐。
二、塑料排水板施工流程
1、水泥混凝土基础处理:施工前首先要对水泥混凝土基础进行处理,清除基础面上的尘土,水泥混凝土基础应平整、无缝、干燥,满足塑料排
水板施工要求。
2、检查施工工具:施工前要检查专用施工工具,包括钢锤、磨布、
铲刀等,以确保施工条件合理。
3、塑料排水板安装:塑料排水板安装时,应把塑料排水板安装在基
础表面,并垫上保护层,以保证塑料排水板的安装牢固,不会受到损坏。
4、排水口安装:在施工中,应先安装排水口,以保证塑料排水板排
水效果。
5、塑料排水板接缝处理:施工时,要对塑料排水板的接缝处理好,
不留凹坑,以保证排水的顺畅。
6、塑料排水板固定:塑料排水板安装完毕后。
排水板施工方案

排水板施工方案排水板施工方案一、施工准备1. 现场勘测:对施工区域进行勘测,了解场地状况、存在的问题及可能的风险。
2. 设计方案:根据勘测结果,制定合理的施工方案,并进行必要的设计。
二、材料采购1. 排水板:选用质量好、耐用的排水板材料,保证施工质量。
2. 辅助材料:根据具体情况选购需要的辅助材料,如固定件、密封胶等。
三、施工过程1. 无尘处理:清理施工区域,确保无杂物、灰尘等污染物。
2. 固定排水板:根据设计方案,使用固定件将排水板固定在施工区域,并确保牢固可靠。
3. 接缝处理:使用密封胶对排水板的接缝进行处理,确保水不会渗透进入地下或其他不应渗水的区域。
4. 排水板测试:安装完成后,使用水源对排水板进行测试,确保排水效果正常。
5. 改进施工:如果测试中发现排水效果不理想,需要及时改进施工,根据具体情况进行调整。
四、安全措施1. 佩戴防护用品:施工人员必须佩戴安全帽、工作鞋、手套等防护用品,确保施工安全。
2. 安全警示:在施工现场设置明显的安全警示标志,提醒他人注意施工区域。
3. 废弃物处理:将施工过程中产生的废弃物及时清理,防止造成环境污染。
五、质量控制1. 施工验收:在施工完成后,进行验收工作,确保施工符合设计要求。
2. 辅助工具:使用专业的辅助工具对施工过程进行监测,确保施工质量可靠。
六、清理工作1. 施工完毕后,清理施工区域,将杂物、废弃物等清理干净。
2. 整理工具:将工具进行整理,妥善存放。
3. 施工污染处理:对施工过程中产生的污染物进行妥善处理,防止对环境造成影响。
总结:施工排水板时需要注意安全、质量等因素,确保施工质量和现场安全。
同时,也要注意施工区域的清洁,并对施工过程中产生的废弃物进行妥善处理,保护环境。
排水板施工方案

排水板施工方案1. 简介排水板是一种用于排水系统的构建材料,主要用于防止水池、道路、屋顶等地面积水。
本文档将介绍排水板的施工方案,包括施工前的准备工作、施工步骤和注意事项等内容。
2. 施工前准备工作在进行排水板施工前,需要进行以下准备工作:2.1 确定施工区域首先需要确定需要施工的区域,包括具体的位置和面积。
同时需要对施工区域进行测量和标记,以便后续施工。
2.2 准备材料和工具根据施工需求,准备所需的排水板、胶粘剂、切割工具等材料和工具。
确保所有材料和工具都符合相关安全标准。
2.3 清理施工区域在施工前需要清理施工区域,清除杂物和障碍物,保证施工区域的平整和干净。
2.4 检查施工区域对施工区域进行检查,确保没有地面凹陷、漏水等问题。
如果有问题需要提前进行修复。
3. 施工步骤3.1 铺设排水板根据施工区域的准备工作,开始铺设排水板。
将排水板按照预先测量的位置逐个铺设在需要施工的区域上。
排水板之间要保持一定的间隙,确保水能顺利进入排水板。
3.2 切割排水板若遇到有不规则形状的区域,需要使用切割工具将排水板进行切割。
确保切割的形状和尺寸符合实际需要,并使得排水板与周围区域完美贴合。
3.3 固定排水板使用胶粘剂将排水板固定在地面上,确保排水板不会移动。
注意在固定过程中要使用适量的胶粘剂,避免涂抹过多或过少。
3.4 清理工作在完成排水板的铺设和固定后,清理施工区域,确保没有残留的材料和工具。
检查排水板的铺设质量,确保所有排水板与地面接触紧密,没有空隙。
4. 注意事项在排水板的施工过程中,需要注意以下事项:•安全第一,遵守相关安全操作规程,使用个人防护装备。
•施工前要对施工区域进行仔细检查,确保没有地面问题。
•使用合适的工具和材料进行施工,避免使用损坏的排水板或过期的胶粘剂。
•在固定排水板时,注意胶粘剂的使用量,过多或过少都会影响固定效果。
•施工完成后,及时清理施工区域,检查排水板的质量,确保没有质量问题。
地下室侧墙排水板施工方案

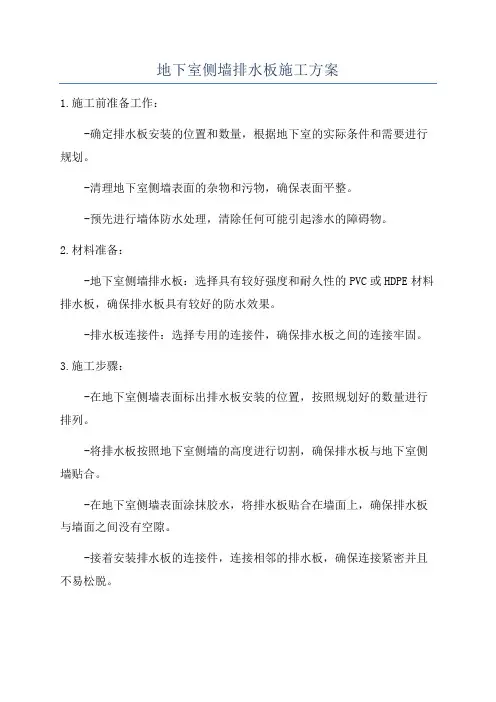

地下室侧墙排水板施工方案
1.施工前准备工作:
-确定排水板安装的位置和数量,根据地下室的实际条件和需要进行规划。
-清理地下室侧墙表面的杂物和污物,确保表面平整。
-预先进行墙体防水处理,清除任何可能引起渗水的障碍物。
2.材料准备:
-地下室侧墙排水板:选择具有较好强度和耐久性的PVC或HDPE材料排水板,确保排水板具有较好的防水效果。
-排水板连接件:选择专用的连接件,确保排水板之间的连接牢固。
3.施工步骤:
-在地下室侧墙表面标出排水板安装的位置,按照规划好的数量进行排列。
-将排水板按照地下室侧墙的高度进行切割,确保排水板与地下室侧墙贴合。
-在地下室侧墙表面涂抹胶水,将排水板贴合在墙面上,确保排水板与墙面之间没有空隙。
-接着安装排水板的连接件,连接相邻的排水板,确保连接紧密并且不易松脱。
-在地下室侧墙的底部留出足够的空间,方便排水板的出水口与排水
管连接。
-安装排水板的出水口连接管道,确保排水畅通。
4.施工注意事项:
-在施工之前,一定要对地下室侧墙进行彻底的防水处理,确保没有
任何漏水问题。
-施工过程中要密切注意排水板的安装位置和连接件的牢固性,确保
排水板的质量和使用效果。
-施工结束后,对排水板进行测试,确保排水顺畅,并且没有渗漏的
情况。
-在地下室使用过程中,定期清理排水板和排水管道,确保排水通畅,避免堵塞和积水。
总结:。
地下室排水板施工方案

地下室排水板施工方案第一篇模板:施工方案一、工程概述地下室排水板施工旨在解决地下室排水问题,确保室内干燥,并防止水分渗透和积聚造成的损害。
本施工方案详细介绍了地下室排水板系统的安装步骤和具体工艺要求。
二、材料准备1. 排水板材料:选择具有良好排水性能的排水板材料,确保排水效果。
2. 密封材料:选择优质的密封材料,以确保地下室与排水板之间的密封性。
3. 固定材料:选择符合工程要求的固定材料,确保排水板的牢固固定。
4. 施工工具:根据实际施工情况准备所需的施工工具。
三、施工步骤1. 地下室清理:清除地下室内的杂物和污垢,并确保表面平整。
2. 排水板铺设:按照设计要求,逐块将排水板铺设在地下室的地面上。
3. 排水板连接:将排水板拼接紧密,确保连接处无缝隙,并采用适当的固定材料固定。
4. 密封处理:在排水板与地下室墙壁和地面之间进行密封处理,利用密封材料确保密封效果。
5. 排水系统安装:根据设计要求,在合适的位置安装排水系统,以便于地下水的收集和排放。
6. 排水板覆盖层施工:根据设计要求,在排水板上铺设覆盖层,确保地下室内地面的平整和美观。
四、施工要求1. 施工过程中,严格按照设计图纸要求进行,确保排水板的正确安装。
2. 确保施工现场整洁,严禁乱堆放材料和污染环境。
3. 加强对施工人员的安全教育和培训,提供必要的个人防护设备。
4. 施工后,进行验收,确保施工质量符合要求。
五、附件1. 施工图纸2. 排水板材料样品3. 密封材料样品六、法律名词及注释1. 施工方案:指施工工作的具体安排和步骤,是施工项目的重要指导文件。
2. 排水板:一种具有良好排水性能的材料,通常用于解决地下室排水问题。
3. 密封材料:一种具有防水和密封性能的材料,通常用于防止水分渗透。
第二篇模板:施工方案一、工程概述地下室排水板施工旨在解决地下室排水问题,确保室内干燥,并防止水分渗透和积聚造成的损害。
本施工方案详细介绍了地下室排水板系统的安装步骤和具体工艺要求。
塑料排水板施工方案

1.1.主要施工工序的施工方案
1.1.1.塑料排水板
1.1.1.1.工艺流程
图4.2-2:塑料排水板施工工艺流程图
1.1.1.
2.施工方法
(1)场地准备
塑料排水板施工前,要对场地进行清表、整平和初步碾压,做好土拱坡,铺设好砂垫层,为了保持工作面的整洁,根据地形要挖好排水沟,以利排水。
(2)砂垫层
砂应选用具有良好的透水性,不含有机质、无粘土块和其它有害物质的材料,压实方法根据地基情况选择振动法(平振、插振、夯实)、水撼法、碾压法。
采用碾压法施工时,应控制最佳含水量。
砂垫层应宽出路基边脚不小于100cm。
路基两侧(砂垫层坡脚及护道)沿线路纵向铺设1层透水土工布并在透水土工布上铺设袋装中粗砂进行防护,以免砂料流
失。
(3)测量放样
在压实的第一层砂垫层上放样,放样时要根据设计要求准确定位放点,制定插板分区点位图,并在每个孔位做好标记,点位标记采用石灰、油布、细条塑料板芯等作为标识,做到明显且不宜被损坏为宜。
(4)定位
插带机就位,调正导架垂直度,空心套管中穿入塑料排水板,对中桩位。
(5)穿靴
将塑料排水板端部穿过预制靴头固定架,对折带子长约10cm,固定连结。
一般预制靴头可采用铁制或混凝土靴头等材料,将靴头套在空心套管端部,固定塑料排水板,并使其在下沉过程中能阻止泥砂进入套管。
(6)下插排水板
按照设计要求,插入下卧层50cm,为保证施工质量,要求在正常插设过程中出现回机现象方可拔管。
(7)割带
拔管后,人工割断排水板,要求板头留在砂垫层上的长度≥0.2米。
(8)记录
在施工过程中记录好每根插扳的长度和孔深。
塑料排水板施工方案

塑料排水板施工方案
目录:
1. 安装前准备工作
1.1 清理施工区域
1.2 准备材料工具
1.3 测量施工尺寸
2. 排水板铺设
2.1 排水板调整
2.2 排水板固定
2.3 排水板连接
3. 施工完成后清理
在进行塑料排水板的施工前,首先需要进行一些准备工作。
首先
要清理施工区域,确保地面平整干净,没有任何杂物影响安装。
接着
准备好需要的材料工具,如排水板、螺丝刀、橡胶锤等。
最后要测量
施工尺寸,确保排水板能够准确铺设在需要的位置上。
在进行排水板的铺设时,需要先调整排水板的位置,按照测量出
的尺寸将排水板放置在预定位置上。
接着使用螺丝刀等工具将排水板
固定在地面上,确保其稳固不会移动。
最后,将各块排水板进行连接,确保整体排水效果良好,没有任何漏水情况出现。
施工完成后,要对施工现场进行清理,清除掉施工过程中产生的
杂物和垃圾。
同时要对排水板进行一次检查,确保安装牢固,没有松
动现象。
这样就能保证塑料排水板的施工效果达到预期,保证排水畅通。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
排水板施工方案
一、施工方法
1.工艺流程
基层验收→规划弹线→空铺排水板(只有要求固定的部位、区域才固定)→钉挂侧墙防水排水板→橡胶锤轻扣扣合搭接带→自检验收→检查验收。
2.基层种类要求
(1)坚实、平整的混凝土表面
(2)坚实、平整的水泥砂浆抹面
(3)铺贴于坚实稳定基层的防水材料表面
3.操作要点及技术要求
(1)排水板自然展开、舒松地铺设于规划好的位置。
(2)排水板可按排水坡度的纵向或横向统一的方向铺设。
(3)搭接必须按照顺排水坡度的方向搭接,不允许逆向搭接。
(4)需要定位的部位或形状变化部位需要临时固定时,采用沥青马蹄脂点式粘接固定
(5)排水板的终止收口需要结合建筑部位设计确定。
4.回填方法
在排水系统上回填土,为了防止运土车辆对排水系统的破坏,回填需要由周边向内回填,工序如下:
(1)在回填时先行铺设无纺布,一边铺设无纺布一边采用回填土堆点压固,随后回填土(可直接铺设带布排水板直接回填土)。
(2)第一层回填土一次性回填厚度要大于600mm后,蛙夯机夯实后才可以在回填土上行走
(3)其后分层回填,每次回填厚度可为600mm厚。
(4)最后留有300~500mm厚为人工配制种植土,自然回填,不夯实。
二、施工注意事项
1.请在干燥、通风的环境下储存排水板,防止曝晒、远离火源。
2.请立放或平放排水保护板,不得倾斜或交叉横压,堆放高度不要超过3层、避免重物堆压
3.铺设时要平整自然,顺坡或依水流向铺设.
铺设前的准备工作
1.清理铺设现场的垃圾、水泥找平、使现场没有明显凹凸处,室外车库顶和屋顶花园需要有2-5‰的找坡。
2.屋顶绿化和室外车库顶板绿化可配多孔渗水管使用,这样能把排水板中排出的水集中排到附近的下水管或附近城市下水道。
3.地下室地面防渗水,在基础上面架空地坪,也就是在做地坪前现做一层排水板,圆突台向上,四周留有盲沟,使地下水上不来,渗水自然通过排水板的空间流入四周盲沟,再通过盲沟流入集水坑。
4.地下室内墙防渗水,可在建筑物主体墙面上铺设排水板,圆突台面向主体墙面,排水板外再砌一层单墙或用钢丝网粉水泥来保护排水板,使墙外面的渗水板的空间直向下流入盲沟直致集水坑。
5.在任何地段铺设排水板,必须注意,不要让泥土、水泥、黄沙等垃圾进入排水板的正面空间,确保排水板的空间畅通。
6.当排水板铺设时尽可能做好保护措施,层面或室外车库铺设排水板应及时尽快做好回填土工作,防止大风吹乱排水板影响铺设质量;地下室和内墙防水要尽快做好保护层,预防排水板被人或物破坏。
7.回填土是粘性土,在土工布上面需铺3-5公分的黄沙为比较理想,有利于土工布的滤水;如回填土是一种营养土或轻质土就无需再铺设一层黄沙,这种土本身就很松很容易滤水。
8.排水板在铺设时边与边右搭接下来1-2支点,也可以两块底板碰齐,上面利用土工布搭接,只要保持没有泥土进入排水板的排水通道就可以,保持排水畅通。
