轨道梁安装方案
目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (1)四、施工方法及技术措施 (1)五、质量保证措施及质量控制点一览表 (13)六、安全健康环保措施 (15)七、文明施工措施 (17)八、劳动力组织 (18)九、主要机具及手段用料、措施用料 (18)十、特殊季节施工措施 (19)十一、工作危险性分析 (20)一、工程概况1.1本方案适用于神华宁煤400万吨/年煤炭间接液化项目煤气化装置第四标段悬挂运输设备轨道梁的安装1.2 神华宁煤400万吨/年煤炭间接液化项目煤气化装置第四标段悬挂运输设备轨道梁共15条,总长度共计660米。
其中,气化框架2条,安装标高13.800,总长度76.34米,轨道为工字钢I40a,材质Q235B;备煤框架11条,安装标高分别为17.300,17.200,10.500,总长度509米,轨道为工字钢I22a, I63a,材质Q235B,Q345B;黑水闪蒸框架2条,安装标高13.800,总长度74.34米,轨道为工字钢I45a,材质Q235B。
二、编制依据2.1 中国五环工程有限公司提供的施工图纸;2.2《钢结构工程施工质量验收规范》 GB50205-2001;2.3《起重设备安装工程施工及验收规范》 GB50278-2010;2.4《建筑钢结构焊接规程》 JGJ81-2002;2.5《钢结构高强度螺栓连接技术规程》JGJ82-2011;2.6《石油化工工程起重施工规范》 SH/T3536-2002;2.7《悬挂运输设备轨道》 05G359;三、施工准备3.1钢结构施工的准备:3.1.1施工图纸及其它技术文件齐全,施工图已经会审,施工方案已经批准。
3.1.2技术人员已向有关施工人员进行技术交底。
3.1.3轨道梁及连接件制作材料已进场并检验合格。
3.2.4施工用机械进场检验合格,施工人员组织、安排到位。
3.2.5施工用的各种检试验器具,测量器具检验合格。
3.2.6施工现场道路畅通、场地平坦、电力满足要求具备施工条件。
3.2.7参加施焊的焊工必须有相应位置的焊工合格证,特殊工种必须持证上岗。
四、施工方法及技术措施4.1施工顺序测量放线→放样下料、校正→制作连接件→连接件安装→安装轨道→轨道焊接→轨道附属件安装→成品检验4.2施工步骤见下图。
成品验收4.3材料进场检验4.3.1外购标准件、加工件等均应有材质证明书和合格证。
性能,规格符合国家现行产品标准和设计要求。
4.3.2所用的钢板、型材和附件及焊接材料符合设计文件的要求并有质量明书,钢材质量证明书中应标明钢号、规格、化学万分、力学性能、供货状态及材料的标准4.3.3钢板必须逐张进行外观检查,表面不得有气孔、结疤、拉裂、折叠、夹渣和压入的氧化皮,且不得有分层,表面质量符合现行的钢板标准。
4.3.4验收后的钢板、型材,标准件等应作好标记,并按照使用部位、材质、规格、厚度分类存放,存放过程中,应防止产生永久变形,所垫木块应保证垂直方向上在一条直线上,钢板下方严禁用带棱角的物件垫底。
4.4定位放线4.4.1轨道梁安装定位线放线前应对建筑物的定位轴线、基础轴线和标高等进行检查:建筑物的定位轴线、基础上柱的定位轴线和标高的允许偏差(mm)引上,不得从下层的轴线引上。
4.5轨道梁的预制和加工4.5.1轨道梁的钢材下料切割前应到现场对实际尺寸进行测量,测量后的数据应与图纸数据进行核对,确认无误后方可进行。
4.5.2钢材下料采用气割,钢材切割面应无裂纹、夹渣、分层和大于1mm的缺棱。
气割的允许偏差见下表:进行复核,确认无误后使用台钻进行钻孔。
螺栓孔钻孔成型后,孔边应无飞边、毛刺。
4.5.4对于A/B级螺栓孔应具有H12的精度。
其孔径的允许偏差要符合下表的规定:钻或补焊后重新钻孔。
补焊用焊条应与母材力学性能相当,严禁用钢块填塞。
处理后螺栓孔应作出记录。
4.6 轨道梁连接件及轨道的安装4.6.1轨道梁用工字钢经检验合格后,用吊车运至安装层面标高,在楼层上用滚杠直线运至安装位置。
连接件在预制完成后,用吊车吊至安装层面摆放,待组装时用人力运至各安装位置处。
4.6.2 现场经测量核对尺寸无误后,开始对工字钢进行螺栓孔的加工。
螺栓孔加工完成经检验合格后,将连接件与工字钢组装连接。
4.6.3连接件与工字钢的普通A、B、C级螺栓连接应牢固、可靠,螺栓外露丝扣不应少于2扣。
4.6.4连接用的高强度螺栓应进行连接摩擦面的抗滑移系数试验和复验,其结果应符合设计要求。
高强度螺栓连接副终拧完成1小时后48小时内应进行终拧扭矩检查。
4.6.5高强度螺栓应室内存放,堆放不宜过高,防止生锈及沾染脏物,在使用前严禁任意开箱。
安装时应按照当天的需用量进行领取。
当天安装剩余的螺栓必须妥善保管,不得乱扔,乱放。
安装过程中,不得碰伤螺纹及沾染脏物,以防扭矩系数发生变化。
4.6.6轨道的拼接接头位置宜设在距支撑点1/3~1/4的跨度内,工字钢翼缘采用等强度熔透焊斜对接焊缝,腹板采用等强度熔透焊正对接焊缝,焊缝焊接后应将悬挂运输设备轮子行走范围内的焊缝打磨平整,保证设备的平稳运行。
拼接焊缝的形状具体见下图:4.6.7焊接用焊材与母材的匹配应符合设计要求及国家现行行业标准,焊材在使用前,应按其产品说明书及焊接工艺文件的规定进行烘烤。
使用时应采用焊条桶盛装,不得将焊条随意拿放。
轨道梁及连接件使用焊条见下表:Q235B E4315(J427) 烘烤时间1小时烘烤温度350度Q345B E5015(J507) 烘烤时间1小时烘烤温度350度4.6.8轨道梁的工字钢拼接缝为对接焊缝,质量等级为一级,其余焊缝为角焊缝,质量等级为三级。
轨道梁拼接焊接韩峰的超声检测应符合下表规定4.6.9轨道梁的角焊缝的焊脚尺寸不得小于t/4,具体见下图:4.6.10焊缝焊接前应对焊接区域50mm范围内进行清理,清理干净成后方可施焊。
焊接完毕后应及时清理熔渣、飞溅、焊疤等,焊条头应随时回收,不得乱丢。
4.6.11焊缝的表面不得有裂纹、焊瘤等缺陷。
一级焊缝不得有表面气孔、夹渣、弧坑裂纹、电弧擦伤等缺陷,且不得有咬边、未焊满、根部收缩等缺陷。
二、三级质量的焊缝外观检查应符合下表:项目允许偏差缺陷类型二级三级未满焊(不足设计要求)≤0.2+0.02t,且≤1.0 ≤0.2+0.04t,且≤2.0 每100.0焊缝内缺陷总厂≤25.0根部收缩≤0.2+0.02t,且≤1.0 ≤0.2+0.04t,且≤2.0 长度不限咬边≤0.05t,且≤0.5;连续长度≤100.0且焊缝两侧咬边总长≤10%焊缝全长≤0.1t,且≤1.0,长度不限弧坑裂纹---- 允许存在个别长度≤5.0的弧坑裂纹电弧擦伤----- 允许存在个别电弧擦伤接头不良缺口深度0.05t且≤0.5 缺口深度0.1t且≤1.0每1000.0焊缝不应超过1个表面夹渣--- 深≤0.2t 长≤0.5t,且≤20.0表面气孔--- 每50.0焊缝长度允许直径≤0.4t,且≤3.0的气孔2个,孔距≥6倍孔径注:表内t为连接处较薄的板厚4.6.12轨道梁的拼接焊缝余高应符合下表规定:4.6.13轨道在通过混凝土框架内伸缩缝时,应有符合下图结构形式的预留间隙的伸缩缝:4.7轨道梁的吊装就位4.7.1 轨道梁在楼层面上连接组装完成后,在轨道梁的连接件安装位置处,用混凝土梁上预埋圆管做为吊点,将钢丝绳两弯4股从两个预埋管内各自穿进,下面悬挂手拉葫芦进行起升吊装。
为保护混凝土梁在吊装过程中不受破坏,应在钢丝绳与梁的接触位置上衬垫软性材料。
4.7.2 吊装索具的选用4.7.2.1气化框架钢丝绳主要用于吊点处挂手拉葫芦使用,选用抗拉强度为1700N/mm2,直径为ф14-6×37+1钢丝绳,吊装点3处,每处吊点钢丝绳采用一弯2股使用,则钢丝绳的破断拉力P 破=0.3бd 2=0.3×1700×14²=99960N ,吊装重量为工字钢5.3吨+连接板1.81吨+螺栓0.1吨+手拉葫芦0.3吨=7.51吨,每吊装点安全系数K=4P 破/P=2×99960/9.8×7.51×1000×0.4=6.79,满足吊装要求。
4.7.2.2备煤框架框架钢丝绳主要用于吊点处挂手拉葫芦使用,选用抗拉强度为1700N/mm2,直径为ф20-6×37+1钢丝绳,吊装点4处,每处吊点钢丝绳采用一弯2股使用,则钢丝绳的破断拉力P 破=0.3бd 2=0.3×1700×20²=204000N ,吊装重量为工字钢10.2吨+连接板7.4吨+螺栓1.43吨+手拉葫芦0.4吨=19.43吨,每吊装点安全系数K=2P 破/P=2×204000/9.8×19.43×1000×0.25=9.33,满足吊装要求。
4.7.2.3黑水闪蒸框架钢丝绳主要用于吊点处挂手拉葫芦使用,选用抗拉强度为1700N/mm2,直径为ф14-6×37+1钢丝绳,吊装点4处,每处吊点钢丝绳采用一弯2股使用,则钢丝绳的破断拉力P 破=0.3бd 2=0.3×1700×14²=99960N ,吊装重量为8.3吨+手拉葫芦0.3吨=8.6吨,每吊装点安全系数K=2P 破/P=2×99960/9.8×8.6×1000×0.25=9.49,满足吊装要求。
4.7.2.4手拉葫芦的选用:气化框架主要采用5T 手拉葫芦进行吊装,吊装重量为7.51吨 则有每台手拉葫芦的实际最大重量:W=Q/K*N 式中:Q ——起升总重量(Q=7.51吨) N ——倒链的数量,N=3K ——倒链的安全系数。
取 K=0.65 所以W= =3.85吨<5T 。
选择5吨手拉葫芦满足吊装要求。
备煤框架采用10T 手拉葫芦进行吊装,吊装重量为19.43吨 则有每台手拉葫芦的实际最大重量:W=Q/K*N 式中:Q ——起升总重量(Q=19.43吨) N ——倒链的数量,N=4K ——倒链的安全系数。
取 K=0.65 所以W= =7.47吨<10T 。
选择10吨手拉葫芦满足吊装要求。
3×0.65 7.5119.43黑水闪蒸框架采用5T 手拉葫芦进行吊装,吊装重量为8.6吨 则有每台手拉葫芦的实际最大重量:W=Q/K*N 式中:Q ——起升总重量(Q=8.6吨) N ——倒链的数量,N=3K ——倒链的安全系数。
取 K=0.65 所以W= =4.41吨<5T 。
选择5吨手拉葫芦满足吊装要求。
4.7.3按照上述索具及葫芦的选用在各框架内将吊装点准备就绪后,起升已预制好的轨道,起升至安装标高后,用抗剪螺栓将已组装好的轨道连接件与混凝土梁紧固在一起,抗剪螺栓的紧固应符合设计及规范要求。
吊车轨道梁安装施工方案
一、工程概况本项目位于XX工厂内,主要工程内容为吊车轨道梁的安装。
吊车轨道梁全长为60米,采用I25b型工字钢,轨道梁的安装高度为10米。
为确保吊车轨道梁的安装质量与安全,特制定以下施工方案。
二、施工准备1. 材料准备:I25b型工字钢、螺栓、焊条、焊机、水平尺、经纬仪、卷尺等。
2. 人员准备:项目经理、施工队长、技术人员、焊工、测量员、搬运工等。
3. 施工工具准备:吊车、叉车、卷扬机、电焊机、切割机等。
三、施工步骤1. 施工测量:根据设计图纸,对吊车轨道梁安装位置进行测量放线,确保轨道梁的安装位置准确。
2. 预埋件安装:在吊车轨道梁安装位置,按照设计要求预埋固定轨道梁的螺栓孔,并进行加固处理。
3. 吊装准备:将I25b型工字钢吊装到预埋件上,确保吊装过程中的安全。
4. 轨道梁安装:将吊装好的I25b型工字钢轨道梁与预埋件进行焊接固定,焊接过程中注意焊接质量。
5. 轨道梁校正:使用水平尺和经纬仪对轨道梁进行校正,确保轨道梁的垂直度和平整度符合设计要求。
6. 轨道梁加固:在轨道梁两端焊接加固板,提高轨道梁的稳定性。
7. 轨道梁焊接:将轨道梁与预埋件进行焊接固定,确保焊接质量。
8. 施工验收:对安装完成的吊车轨道梁进行验收,确保安装质量符合设计要求。
四、施工注意事项1. 施工过程中,确保人员安全,严格按照操作规程进行施工。
2. 吊装过程中,注意吊车轨道梁的平衡,避免因不平衡导致吊装事故。
3. 焊接过程中,注意焊接质量,确保焊接牢固。
4. 轨道梁校正过程中,注意测量数据的准确性,确保轨道梁的垂直度和平整度。
5. 施工过程中,做好现场清理工作,确保施工环境整洁。
五、施工进度安排1. 施工准备:3天2. 轨道梁安装:5天3. 施工验收:2天总计:10天六、施工质量保证措施1. 严格按照设计要求和技术规范进行施工,确保施工质量。
2. 施工过程中,对关键工序进行严格控制,确保施工质量。
3. 施工完成后,进行质量验收,确保施工质量符合设计要求。
轨道梁方案
1编制说明 (1)1.1编制依据 (1)1.2编制原则 (1)2工程概况 (1)2.1工程简介 (1)3龙门吊轨道梁设计概况 (2)3.1轨道梁的平面布置示意图 (2)3.2轨道梁钢筋布置 (2)3.3模板的建立要求 (3)3.4混凝土的浇筑要求 (3)4施工方案 (4)4.1施工流程 (4)4.2工艺流程说明 (4)4.2.1测量放样 (4)4.2.2轨道梁钢筋绑扎 (5)4.2.3施工进度计划 (5)5安全、质量、进度保证措施 (10)5.1安全保证措施: (10)5.2质量保证措施: (11)5.3进度保证措施: (11)1编制说明1.1编制依据1、武汉市轨道交通2号线南延线第五标段土建工程合同文件;2、武汉市轨道交通2号线南延线第五标段土建工程主体结构施工图纸;3、地下铁道工程施工及验收规范《GB50299-1999》;4、混凝土结构工程施工质量验收规范《GB50204-2015》;5、混凝土结构工程施工质量验收规程《DBJ01-82-2015》;6、车站工程施工质量验收标准《QCD-006-2005》;7、混凝土质量控制标准《GB50164-92》;8、钢筋混凝土用热轧带肋钢筋《GB1499-2008》;9、钢筋焊接及验收规范《JGJ18-2012》;10、滚轧直螺纹钢筋连接接头《JC163-2015》;11>混凝土泵送施工技术规程《JGJ/T10-2011》;12、长期对钢筋、混凝土工程的施工经验。
1.2编制原则1、严格执行国家及武汉市政府所指定的法律、法规和各项管理条例,并做到模范守法、文明施工。
2、针对城市施工的特点,科学安排、合理组织、严格管理、精心施工,以减少对周围环境及居民正常生活的影响。
3、选用成熟的施工技术及先进的设备和施工工艺,确保施工安全和工程质量。
2工程概况2.1工程简介XX车站位于东湖高新技术开发区光谷大道与三环交汇以南路段上,车站沿光谷大道南北向布置,车站主体位于光谷大道偏东,车站西侧延光谷大道由北向南临街分布有银都宾馆、汉庭酒店、如家酒店、碧荔精品酒店、7天连锁酒店和在建的当代国际花园总部基地。
行车梁轨道安装施工方案
一、工程概况本工程为某工厂内行车梁轨道安装工程,主要内容包括行车梁的制作、运输、安装以及轨道的安装、调试等。
行车梁采用钢结构,轨道采用无缝钢轨,主要用于工厂内部货物的运输。
二、施工准备1. 施工图纸:熟悉并掌握施工图纸,明确行车梁和轨道的规格、尺寸、数量等要求。
2. 施工材料:准备行车梁、轨道、锚固件、螺栓、焊条等施工材料。
3. 施工设备:准备吊车、叉车、测量仪器、切割机、焊接设备等施工设备。
4. 施工人员:组织施工队伍,明确各岗位人员职责。
三、施工工艺1. 行车梁制作与运输(1)行车梁采用现场制作,按照设计图纸要求,严格控制尺寸和焊接质量。
(2)行车梁制作完成后,进行预拼装,确保行车梁各部件尺寸准确,焊接牢固。
(3)行车梁预拼装合格后,进行运输,运输过程中注意保护行车梁表面,防止变形。
2. 行车梁安装(1)根据设计图纸要求,确定行车梁安装位置,进行基础处理。
(2)利用吊车将行车梁吊装至安装位置,进行初步调整。
(3)根据测量数据,对行车梁进行精确调整,确保行车梁水平、垂直度满足设计要求。
(4)行车梁调整合格后,进行焊接固定。
3. 轨道安装(1)根据设计图纸要求,确定轨道安装位置,进行基础处理。
(2)利用切割机将钢轨切割成所需长度,并进行预拼装。
(3)将预拼装合格的钢轨吊装至安装位置,进行初步调整。
(4)根据测量数据,对轨道进行精确调整,确保轨道水平、垂直度满足设计要求。
(5)轨道调整合格后,进行焊接固定。
4. 轨道调试(1)根据设计要求,进行轨道几何尺寸测量,确保轨道安装质量。
(2)进行轨道调试,确保行车在轨道上运行平稳、顺畅。
四、施工质量控制1. 材料质量控制:确保施工材料符合设计要求,并进行验收。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 质量检验:在施工过程中,对关键工序进行检验,确保工程质量。
五、安全文明施工1. 施工现场安全:严格按照施工现场安全管理规定,确保施工安全。
吊车轨道梁安装方案
吊车轨道梁安装方案一、方案说明1.本方案适用于吊车轨道梁安装,包括吊车轨道梁的制造、运输、安装和调试等各个环节。
2.吊车轨道梁的安装为保证工作安全和效率,需要合理的施工方案和严格的操作规范。
3.本方案主要包括轨道梁的选择、测量、安装、固定和调试等五个方面。
二、轨道梁的选择1.根据工程需求和承载要求,选择适合的轨道梁材质和规格,常见的材质有钢结构梁、混凝土梁等。
2.根据轨道梁的安装位置和工作环境的要求,选择合适的轨道梁类型,常见的类型有单梁、双梁、箱梁等。
三、测量1.在轨道梁安装前,需要对工作区域进行测量,确定轨道梁的位置和坡度。
2.使用测量仪器对轨道梁的长度、宽度和高度进行测量,并记录相应的数据。
3.根据测量结果,调整轨道梁的位置和高度,确保吊车能够顺利通过并安装轨道梁。
四、安装1.在轨道梁的安装前,需要对吊车进行检查和维护,确保其正常工作。
2.根据测量数据和位置要求,在工作区域内设立合适的起吊点,并安装起重机械设备。
3.使用吊车将轨道梁吊装到预定的位置,并按照设计要求进行调整和定位。
4.在轨道梁的安装过程中,需要严格控制吊车的起重量和速度,确保工作安全。
5.在安装轨道梁后,进行相关的固定工作,包括焊接、螺栓连接等,确保轨道梁的稳固性和安全性。
五、调试1.在轨道梁安装完毕后,进行调试工作,包括轨道梁的水平度、平直度和标高等的检查。
2.使用测量仪器对轨道梁进行检测,发现问题及时进行调整和修正。
3.在调试过程中,要保持与工程负责人和相关人员的沟通和协调,确保调试工作的顺利进行。
4.在调试完成后,落实相关的记录和验收工作,确保吊车轨道梁的安装符合设计要求和安全标准。
总结:吊车轨道梁的安装是一项关乎工程安全和工作效率的重要工作,通过制定合理的施工方案和严格的操作规范,能够保证吊车轨道梁的安全、稳定和可靠。
在轨道梁的选择、测量、安装、固定和调试等方面,应该遵循相关的标准和规定,并与工程负责人和相关人员密切协作,以确保工程的顺利进行。
轨道梁施工方案
轨道梁施工方案一、前言轨道交通已经成为现代城市交通系统中不可或缺的一部分。
轨道梁是轨道交通系统中的重要组成部分,承担着承载列车和行人、车辆的功能。
因此,轨道梁的施工方案至关重要,需要充分考虑安全性、施工效率和质量控制。
本文将就轨道梁施工方案进行详细介绍。
二、施工前准备工作1. 施工方案设计:根据轨道梁的设计要求和实际情况,制定合理的施工方案。
确保施工过程中的安全性和质量控制。
2. 施工场地准备:清理施工场地,确保施工场地平整、无障碍物。
按照设计要求设置施工临时设施,如施工桩、拆除设备等。
3. 施工材料准备:根据设计要求和施工方案,采购和配送所需的施工材料,确保施工过程中的材料供应充足。
4. 人员培训:组织轨道梁施工人员进行必要的培训,确保他们具备必要的专业知识和技能,能够安全、高效地完成施工任务。
三、施工过程1. 轨道梁桥梁基础施工:按照设计要求和施工方案,进行基础的施工工作。
包括地基处理、桩基施工、基础浇筑等。
2. 轨道梁主体施工:根据设计要求和施工方案,进行轨道梁主体的施工工作。
包括拆除旧梁、浇筑新梁、安装预制梁等。
3. 连续梁浇筑:在梁段间采用连续浇筑的方式,确保轨道梁的连续性和稳定性。
4. 梁体加固:根据设计要求,在轨道梁的悬挑段和关键部位进行加固处理,以增强梁体的承载能力和稳定性。
5. 预应力张拉:通过预应力张拉工序,减小轨道梁的内应力,提高其承载能力和稳定性。
四、质量控制1. 施工过程中,对施工材料进行质量检验,确保材料符合设计要求和国家标准。
2. 施工现场设置质量检验点,进行施工过程的质量检查,及时发现和解决施工中的质量问题。
3. 施工结束后,进行轨道梁的质量验收,确保轨道梁达到设计要求和国家标准。
五、安全控制1. 施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
2. 对施工现场进行安全巡检,及时发现和排除安全隐患。
3. 做好施工现场的防护措施,确保施工期间不发生事故。
4. 技术人员和施工人员要定期参加安全培训和练习,提高安全意识和应急处置能力。
轨道交通工程轨道梁施工方案
XX轨道交通3号线一期工程土建第十标段XXX站轨道梁施工方案一、编制依据1、《建筑结构荷载规范》GB50009-20012、《混凝土结构设计规范》GB50010-20023、《建筑地基基础设计规范》GB50007-20024、我单位其他工程的类似经验二、设计概况XXX站主体结构为两层单跨矩形框架结构,采用明挖法施工,其围护结构选用800mm地下连续墙,基坑竖向共设四道内支撑。
车站外包长182.0米、标准段外包宽19.7米,呈狭长形,东西两侧为盾构井扩大端,盾构井宽24.4米。
拟建轨道梁跨度21.3,底部直接坐落于回填碎石上,轨道梁地基下部为冠梁。

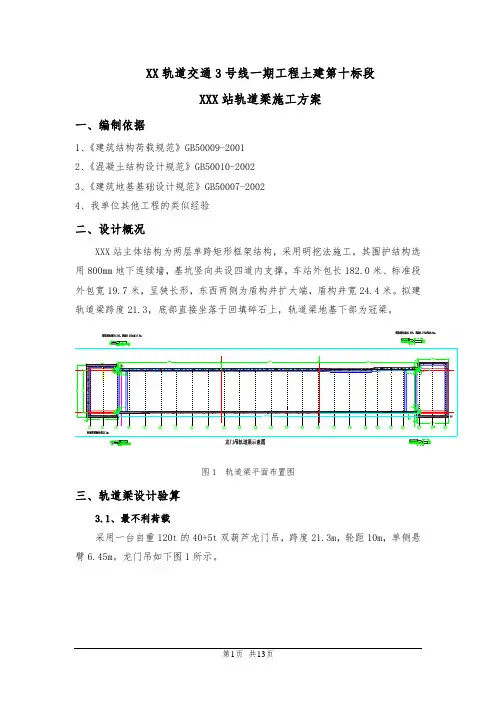

图1 轨道梁平面布置图三、轨道梁设计验算3.1、最不利荷载采用一台自重120t的40+5t双葫芦龙门吊,跨度21.3m,轮距10m,单侧悬臂6.45m。
龙门吊如下图1所示。
图1 轨道梁正面图 轨道梁侧面图当40t 及5t 双葫芦都同时满吊且滑至悬臂同一侧时,此时下部轮子受最大压力,即轨道梁有最不利荷载。
以龙门吊为研究对象,受力简图如图2,因风荷载相对起重荷载及龙门吊自重荷载都较小,故暂不考虑风荷载。
图2 最不利荷载受力简图对b 点取距,由0b M =∑,1200*21.3/2+450*(21.3+6.45)=Fa*21.3得Fa=1191KN,取单个轮子受力为593KN.设轨道梁横截面为宽600mm ,高700mm 的矩形钢筋混凝土截面形式。
按照荷载规范,考虑龙门吊对轨道梁的动荷载采用动静法进行计算,对动荷载乘以1.3的系数。
轨道梁受力模型如图3所示,上部承受集中力:轮压593*1.3=770.9kn ;上部承受线荷载:轨道梁自重荷载25*0.65*0.7=11.38kn/m ;下部承受线荷载:地基反力q 。
图3 轨道梁受力简图3.2、地基承载力验算轮压的影响范围取1.5m,地基反力简化为均布荷载,则根据静力平衡基底压力f=770.9/0.5*3+25=422kn/m.轨道梁下地下连续墙,地基承载力不考虑修正取480kpa。
吊车轨道梁安装方案
吊车轨道梁安装方案一、工程概况本标段吊车轨道梁工程(含调机工程车库、综合维修车间)包含10条吊车轨道梁的安装工作,分别为维修综合楼4条、C区镟轮车库2条、D区镟轮车库4条。
吊车轨道梁采用45a热轧工字钢。
现有起重机吊车混凝土梁预留了部分轨道梁连接悬吊点钢筋,混凝土梁未预留吊车轨道梁悬吊点连接用的钢筋或穿钢筋套管处采用植筋方式进行悬吊点连接。
部分悬吊点处需进行植筋。
二、主要参考规范1)施工图纸2)起重设备安装工程施工及验收规范(GB50278-98)3)机械设备安装工程施工及验收通用规范(GB50231-98)4)吊车轨道联结(G-325)5)钢筋混凝土吊车梁(G-323)6)混凝土结构后锚固技术规程 (JGJl45-2004)7)混凝土结构加固技术规范 (CECS25—90)8)混凝土结构设计规范(GB0010)三、主要施工工艺I、植筋1、施工材料1.1、植筋胶防潮性能好;粘接广泛,可粘接各种石材,大理石砼、金属等;耐介质,抗老化。
1.2、钢筋2、主要机具2.1、机械:钢筋探测仪器、电锤、水钻、小型气泵、砂轮锯、磨光机2.2、工具:毛刷、钢丝刷、气管、胶枪3、施工工艺流程植筋的定位、放线——植筋的钻孔——钻孔的清理和处理——钻孔的验收——配制结构胶—钻孔注胶——植入钢筋并临时固定——固化——植筋拉拔检验。
示意图如下:3.1、放线:由现场施工人员根据图纸放线,确定钻孔位置,定位时应避开原结构钢筋,最好应确定在有钢筋布置的区域内(钢筋种植在保护层区域内无效),间距、保护层厚度应符合施工规范要求。
施工人员核实无误后,再进行钻孔施工。
3.2、钻孔:采用冲击电钻进行钻孔施工。
按植筋技术参数对照表钻出孔径、孔深相应的孔。
钻孔时如遇到钢筋需要移位时,应请示甲方及监理工程师确定后再进行钻孔。
3.3、清孔:a用毛刷将孔壁的粉尘反复消刷;b用高压强风从孔底吹尽孔内残渣和粉尘;c重复(ab)步至少三次以上,直至孔壁无任何粉尘为止;d如孔内有积水或潮湿,应用烘干机使孔内干燥。
轨道梁施工方案(3篇)
第1篇一、工程概况本工程位于我国某城市,全长约10公里,包括主线、互通立交和桥梁工程。
其中,桥梁工程包括跨河大桥、跨铁路桥、跨高速公路桥等。
轨道梁是桥梁工程的重要组成部分,其施工质量直接影响到桥梁的整体性能和使用寿命。
本方案针对轨道梁施工进行详细规划,确保工程顺利进行。
二、施工组织设计1. 施工组织机构成立轨道梁施工项目部,下设工程部、技术部、质量部、安全部、物资部、财务部等职能部门。
项目经理为项目负责人,全面负责轨道梁施工的组织实施。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
具体进度安排如下:(1)前期准备:2个月(2)轨道梁预制:4个月(3)轨道梁运输:1个月(4)轨道梁安装:3个月(5)轨道梁验收:1个月(6)工程收尾:1个月总计:12个月3. 施工人员配备根据工程需求,合理配置各类施工人员,包括技术人员、施工人员、质量管理人员、安全管理人员等。
确保施工过程中各类人员充足、专业。
三、施工工艺及质量控制1. 施工工艺(1)轨道梁预制轨道梁采用预应力混凝土结构,采用现场预制方式。
预制工艺如下:1)模板制作:根据设计图纸要求,制作轨道梁模板,确保模板尺寸准确、表面平整。
2)钢筋绑扎:按照设计要求,绑扎轨道梁钢筋,确保钢筋间距、位置正确。
3)混凝土浇筑:采用商品混凝土,严格按照配合比进行浇筑,确保混凝土强度、耐久性。
4)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
5)预制梁脱模:养护期满后,进行预制梁脱模,确保预制梁表面质量。
(2)轨道梁运输1)运输车辆:选用专用运输车辆,确保运输过程中预制梁不受损坏。
2)运输路线:根据现场实际情况,合理规划运输路线,确保运输安全、快捷。
3)运输方法:采用吊装方式,将预制梁吊装至运输车辆上。
(3)轨道梁安装1)测量放样:根据设计图纸,进行测量放样,确保轨道梁安装位置准确。
2)基础处理:对轨道梁基础进行处理,确保基础坚实、平整。
吊车轨道梁安装方案
吊车轨道梁安装方案一、工程概况本标段吊车轨道梁工程(含调机工程车库、综合维修车间)包含10条吊车轨道梁的安装工作,分别为维修综合楼4条、C区镟轮车库2条、D区镟轮车库4条。
吊车轨道梁采用45a热轧工字钢。
现有起重机吊车混凝土梁预留了部分轨道梁连接悬吊点钢筋,混凝土梁未预留吊车轨道梁悬吊点连接用的钢筋或穿钢筋套管处采用植筋方式进行悬吊点连接。
部分悬吊点处需进行植筋。
二、主要参考规范1)施工图纸2)起重设备安装工程施工及验收规范 (GB50278-98)3)机械设备安装工程施工及验收通用规范 (GB50231-98)4)吊车轨道联结 (G-325)5)钢筋混凝土吊车梁 (G-323)6)混凝土结构后锚固技术规程 (JGJl45-2004)7)混凝土结构加固技术规范 (CECS25—90)8)混凝土结构设计规范 (GB0010)三、主要施工工艺I、植筋1、施工材料1.1、植筋胶1.1.1、用高强型结构胶植筋,此胶固化快、粘接力强,抗拔拉力大:可在-5℃~+40℃的条件下进行施工,亦可带水作业,施工简便工艺性能好;密封、防潮性能好;粘接广泛,可粘接各种石材,大理石砼、金属等;耐介质,抗老化。
1.1.2、化学植筋的钢筋强度指标按现行国家标准《混凝土结构设计规范》GB50010规定采用。
1.2、 钢筋1.2.1、钢筋的品种、级别、规格应符合设计要求及相关标准规定,并有出厂质量证明。
1.2.2、钢筋应平直、无损伤、表面不得有裂纹、油污、颗粒或片状老锈。
2、主要机具2.1、机械:钢筋探测仪器 、电锤、水钻、小型气泵、砂轮锯、磨光机2.2、工具:毛刷、钢丝刷、气管、胶枪3、施工工艺流程植筋的定位、放线——植筋的钻孔——钻孔的清理和处理——钻孔的验收——配制结构胶—钻孔注胶——植入钢筋并临时固定——固化——植筋拉拔检验。
示意图如下:3.1、放线:由现场施工人员根据图纸放线,确定钻孔位置,定位时应避开原结构钢筋,最好应确定在有钢筋布置的区域内(钢筋种植在保护层区域内无效),间距、保护层厚度应符合施工规范要求。
行车用钢梁安装施工方案
一、工程概况本工程为某厂区行车用钢梁安装工程,主要包括行车轨道梁、支撑梁、横梁等钢结构安装。
工程地点位于厂区车间内,施工周期为30天。
二、施工准备1. 技术准备(1)熟悉工程图纸,了解工程结构、尺寸、材料要求等。
(2)查阅相关规范、标准,掌握行车用钢梁安装施工工艺。
(3)编制详细的施工方案,明确施工步骤、质量要求、安全措施等。
2. 材料准备(1)行车用钢梁:按照设计要求采购,确保材料质量符合国家标准。
(2)螺栓、焊接材料等配件:按照设计要求采购,确保质量符合国家标准。
3. 人员准备(1)组建施工队伍,明确各岗位人员职责。
(2)对施工人员进行安全技术培训,提高安全意识。
三、施工步骤1. 钢梁运输与存放(1)将钢梁运输至施工现场,确保运输安全。
(2)按照施工图纸要求,将钢梁堆放在指定位置,做好标识。
2. 钢梁安装(1)根据施工图纸,确定钢梁安装位置。
(2)使用吊车将钢梁吊起,缓慢移动至安装位置。
(3)将钢梁放置在轨道上,调整位置,确保水平、垂直度符合要求。
(4)使用螺栓将钢梁与轨道连接牢固。
3. 钢梁焊接(1)对需要焊接的部位进行检查,确保无裂纹、锈蚀等缺陷。
(2)按照焊接工艺要求,进行焊接作业。
(3)焊接完成后,对焊缝进行检查,确保焊缝质量符合要求。
4. 钢梁防腐处理(1)对钢梁表面进行除锈处理,确保表面无锈蚀、油污等。
(2)按照防腐工艺要求,对钢梁进行涂装处理。
四、质量控制1. 材料质量:严格按照设计要求,采购合格的材料。
2. 施工质量:按照施工规范、标准,确保施工质量。
3. 焊接质量:严格按照焊接工艺要求,确保焊缝质量。
4. 防腐质量:按照防腐工艺要求,确保防腐质量。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 严格遵守施工规范,防止安全事故发生。
4. 定期对施工现场进行检查,发现问题及时整改。
六、施工进度根据施工方案,预计30天内完成行车用钢梁安装工程。
