各工序协调措施作为综合性体育馆施工建设是多个专业协同配合的综合性工程,在土建施工过程中即引入钢结构预埋和的安装,保证域面积按及时准确安装,是后续整体工程顺利的施工重点。

除钢结构施工的配合外,与设备安装、幕墙、弱电智能化、电梯施工、装饰装修施工等配合均要有合理科学的技术措施加以保证。

本工程由于专业众多,导致交叉作业多,人员、材料、机械设备投入多工序衔接交叉量大,其中不论哪个环节出问题,将繁盛连锁影响大范围甚至整个工程的施工。

为保证工程顺利施工就必须制定完善的总承包管理制度,合理组织调度,做好各专业之间协调的工作。

(一)与桩基施工单位工作协调本工程桩基工程已实施完毕,并按照相应规范要求完成了第三方检测,我方进场后将参与桩基工程验收及工程资料的收集。

桩基是整个地下结构,我司将于桩基队伍采取以下协调措施:实践证明做好装饰施工有关专业工种的配合工作是保证工程顺利进行、保证装饰质量和减少返工浪费的前提。

因此,室内装饰施工须做好以下穿插配合。

1、土建插入装修阶段应排出每月详尽装修计划安装,发至相关单位或其它工种,以便于配合。

2、土建应为各专业工种提供需要的各楼层标,高水平控制线和轴线控制点。

3、室内装饰施工顺序应先进行湿作业的砂浆找平、抹灰等,再做二次装修、吊顶罩面板、油漆、涂料等面层工程的施工。

4、与门窗工程配合:土建应提供符合图纸结构的洞口,待门窗框安装完毕后,方可进行内、外墙面装饰。

5、交叉配合施工时, 注意相互工种的成品、半成品的保护也非常重要。

上、下道工序间应严格进行交接检查,并作好记录,以便在出现问题时能及时追溯到责任人和原因,及时的解决问题。

(三)土建工程与给排水工程配合施工措施1、施工预留、预埋应严格按照本专业的图纸要求并同时符合建筑、结构等专业图纸的要求进行。

2、现浇钢筋混凝土中埋设的套管位置应与设计图纸中的位置相符。

3、现浇钢筋混凝土中埋设的套管,在安装时与周围的钢筋连接牢,以免混凝土浇灌振捣引起偏位。

各工序的协调措施

各工序的协调措施

各工序的协调措施协调是一门软科学,具体到一个工程项目来说,协调是生命线,是各项管理目标控制的保障,可以用这样一句话来概括:施工项目组织协调是施工项目管理的“诺亚方舟”。

施工阶段各工序组织与技术协调1、土建施工阶段:从开工到工程竣工的全过程施工中,始终存在土建与安装配合问题,搞好土建成与安装的配合施工,是多、快、好、省地完成工程的重要保证,其措施如下:加强领导工作,充分利用本公司集土建成与安装为一体的优势,加强内部协调管理,做到土建成熟一块,安装配合施工一块。

特别是关键部位和重要工序,制订切实可行的措施,以保证配合工作的顺利进行。

加强土建与安装工程的图纸会审工作,从总体工程的会审、分项工程的会审和重要、关键部位的会审,彻底解决预埋件、预留孔、留洞、设备搬运进室内以及施工位置的相互重叠,相互影响等问题,预留由土建实施,安装负责校核,避免土建受专业限制而发生遗漏。

积极主动、密切联系,随时掌握现场施工动态,对配合工程项目,上道工序为下道工序创造良好条件。

每周召开施工现场碰头会,研究解决土建与安装工序之间的配合、施工、进度等问题。

搞好土建与安装的联合检查验收工作,每项工程先由土建、安装联合自检小组,验收合格后申报建设单位、监理单位共同验收。

从全局出发,密切各施工单位的协作关系,对配合施工好的个人、班组予以表扬的奖励;对配合施工差的进行批评,必要时,给予处罚,直至退出施工现场。

在结构施工阶段的配合主要是安装、装饰及电梯工程预留预埋,土建结构施工为机电安装预留预埋创造条件,在施工前与土建、钢结构、装饰工程等专业进行核对,在土建施工图上明确标明,在施工现场检查核对,做好专业会签工作,对于隐蔽工程须经各专业人员会签后方可施工,并采取专业跟班作业制;在主体结构施工时要给出结构留洞图、墙体套管图及结构内预埋管线图,考虑机电各专业的同时要同结构专业配合,尤其是在承重梁及结构板上的预留洞要得到结构工程师确认,避免后凿洞。

协调措施(含各工序之间、各协调单位之间)

协调措施(含各工序之间、各协调单位之间)

协调措施(含各工序之间、各协调单位之间)第一节工程工序安排1、加强组织领导,按照“精干机构、精良设备、精兵强将”的原则组建项目经理部,根据工程特点投入足量的专业化施工队伍进行施工。

2、根据工程实际情况制定《生产技术管理办法》,严格制度的执行。

根据工程施工进度和施工质量,对各工序进行对比,对能够按照质量检查记录对部位控制较好的班组或个人进行奖励,对工作质量偏低,导致工序衔接不合理的班组或个人进行处罚。

3、精心编制实施性施工组织设计,实行动态网络管理,及时高效对各分项工程的计划进度和劳动力进行调度。

施工负责人应及时反馈项目实际进度情况,技术科根据施工现场实际情况并经业主同意后适时对施工计划进行调整、修正和完善。

确保工程按照进度计划完工。

施工过程中,一旦发现项目实际进度落后与计划进度,技术科和生产科应根据实际情况召开专题会议,进行分析原因,采取高效措施,保证其后序项目施工不受影响。

4、优化施工方案,优先配套机械设备,提高设备利用率和机械化作业程度,为工程施工赢得时间,确保各工序顺利展开。

5、做好施工准备工作。

我们将充分发挥投入本工程的施工队伍及主要施工机械设备积极能动性的有利条件,尽量缩短进场准备时间,保证“三快”,即“进场快、安家快、开工快”,并组织强有力的组织机械,突击施工便道,确保主体工程按时顺利展开。

6、挖掘内部潜力,广泛开展生产劳动竞赛,不断掀起生产高潮,确保总工期和里程碑工程工期的顺利实现。

7、重抓质量、安全,以促进度,确保不出任何安全质量事故,精心施工,加强预测手段,科学施工,确保工程各工序顺利开展。

8、强化施工调度指挥与协调工作,超前布局谋势,密切监控落实,及时解决问题,避免搁置延误。

重点基础上或工序采取垂直管理,横向强制协调的强硬手段,减少中间环节,提高决策速度和工作效率。

9、严密组织,精心安排工序,实行均衡生产,掀起阶段施工高潮,提早解除工期警报。

根据工程特点,恰当安排季节性施工项目,增加施工天数,避开不利时间,争取最好效果,提高劳动生产率,达到提前工期的目的。

各工序协调措施

各工序协调措施

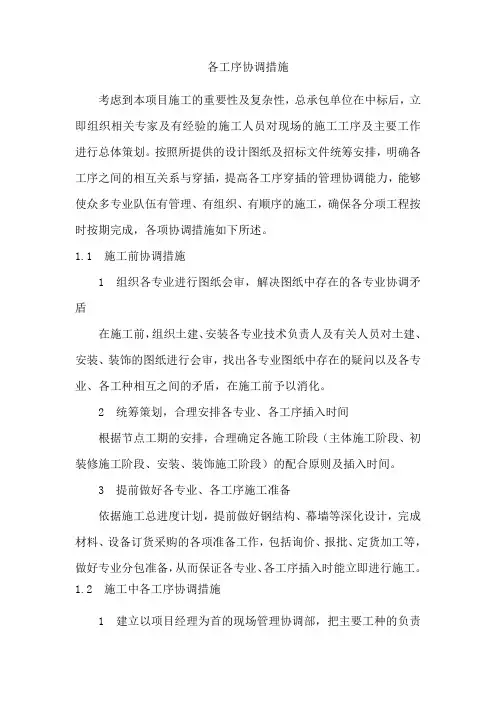

各工序协调措施考虑到本项目施工的重要性及复杂性,总承包单位在中标后,立即组织相关专家及有经验的施工人员对现场的施工工序及主要工作进行总体策划。

按照所提供的设计图纸及招标文件统筹安排,明确各工序之间的相互关系与穿插,提高各工序穿插的管理协调能力,能够使众多专业队伍有管理、有组织、有顺序的施工,确保各分项工程按时按期完成,各项协调措施如下所述。

1.1 施工前协调措施1 组织各专业进行图纸会审,解决图纸中存在的各专业协调矛盾在施工前,组织土建、安装各专业技术负责人及有关人员对土建、安装、装饰的图纸进行会审,找出各专业图纸中存在的疑问以及各专业、各工种相互之间的矛盾,在施工前予以消化。

2 统筹策划,合理安排各专业、各工序插入时间根据节点工期的安排,合理确定各施工阶段(主体施工阶段、初装修施工阶段、安装、装饰施工阶段)的配合原则及插入时间。

3 提前做好各专业、各工序施工准备依据施工总进度计划,提前做好钢结构、幕墙等深化设计,完成材料、设备订货采购的各项准备工作,包括询价、报批、定货加工等,做好专业分包准备,从而保证各专业、各工序插入时能立即进行施工。

1.2 施工中各工序协调措施1 建立以项目经理为首的现场管理协调部,把主要工种的负责人组合进现场管理协调部,作为成员共同参与工程的统一安排与协调。

2 在施工总平面布置时统一考虑且布置各专业、各工种施工及生活区以便于管理和加强联系。

3 根据节点工期目标,编制出合理的生产进度月计划,周计划直到日计划由施工员随时进行调整。

4 每周全体职能人员召开一次生产会,每日对当天生产的有关人员召开一次碰头会及时协调生产,确保进度计划能如期完成。

5 督促各专业及时进行工种技术资料的记录、收集和整理,做到与工程同步,并保证其准确性。

6 主体结构验收采取分阶段验收以保证装饰装修、机电安装等工序能尽早插入施工。

7 加强成品保护工作,各专业均应根据自身的情况制定详细的成品保护制度,施工中严格按成品保护措施进行保护。

各工序的协调措施

各工序的协调措施

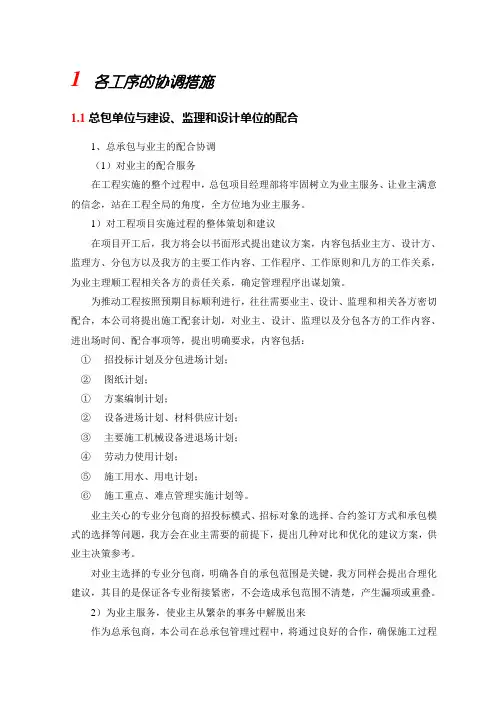

1 各工序的协调措施1.1总包单位与建设、监理和设计单位的配合1、总承包与业主的配合协调(1)对业主的配合服务在工程实施的整个过程中,总包项目经理部将牢固树立为业主服务、让业主满意的信念,站在工程全局的角度,全方位地为业主服务。

1)对工程项目实施过程的整体策划和建议在项目开工后,我方将会以书面形式提出建议方案,内容包括业主方、设计方、监理方、分包方以及我方的主要工作内容、工作程序、工作原则和几方的工作关系,为业主理顺工程相关各方的责任关系,确定管理程序出谋划策。

为推动工程按照预期目标顺利进行,往往需要业主、设计、监理和相关各方密切配合,本公司将提出施工配套计划,对业主、设计、监理以及分包各方的工作内容、进出场时间、配合事项等,提出明确要求,内容包括:①招投标计划及分包进场计划;②图纸计划;①方案编制计划;②设备进场计划、材料供应计划;③主要施工机械设备进退场计划;④劳动力使用计划;⑤施工用水、用电计划;⑥施工重点、难点管理实施计划等。

业主关心的专业分包商的招投标模式、招标对象的选择、合约签订方式和承包模式的选择等问题,我方会在业主需要的前提下,提出几种对比和优化的建议方案,供业主决策参考。

对业主选择的专业分包商,明确各自的承包范围是关键,我方同样会提出合理化建议,其目的是保证各专业衔接紧密,不会造成承包范围不清楚,产生漏项或重叠。

2)为业主服务,使业主从繁杂的事务中解脱出来作为总承包商,本公司在总承包管理过程中,将通过良好的合作,确保施工过程全面履行承包合同,为业主建造一座符合设计要求,满足使用功能的建筑精品。

为此,我公司将根据“三个服从”原则,落实“三制”,从多层次、多角度协调好总承包与业主的关系。

①“三个服从”在施工管理过程中,总承包商和业主对同一问题的认识和看法可能有所不同,但应该相信,双方的目的是绝对一致的,我公司将本着全面履行合同,建造优质工程的精神,在双方的合作中,将根据以下“三个服从”的原则协调总承包与业主的关系,即:业主要求与总承包要求不一致,但业主要求不低于国家规范要求时,服从业主要求;业主要求与总承包要求不一致,但业主要求有利于工程建设时,服从业主要求;业主要求超出合同范围,但总承包单位能够做到的,服从业主要求。

各工序的协调及配合措施

各工序的协调及配合措施

各工序的协调及配合措施第一节、工序协调原则及主要部位施工顺序一、各工序协调原则本工程规模较大,设备及设施多而复杂。

因此交叉作业及各工序的协调、配合也尤为频繁,做好各工序的协调及配合工作是影响工程效果、做好成品保护工作的关键。

1、主要工序交叉施工原则及措施:装修插入后要与结构工作适当隔离,划分区域、有一定的独立性,避免过多的干扰,应以不影响结构施工为原则。

2、安装与安全防护设施方面的交叉施工原则:部分防护设施可能会妨碍粗装修的正常施工,在确保安全的情况下可临时拆除,施工完后马上恢复。

严禁私自拆除必要的防护设施,以保证结构施工安全的原则。

3、装修与机电安装工程之间的交叉施工原则:装修与水电通风之间的交叉施工较多,交叉工作面大,内容复杂,如处理不当将出现相互制约,相互破坏的不利局面,土建与水电的交叉问题必须重点解决。

解决的原则为:(1)在技术准备阶段就把土建、安装的协调图绘好,如卫生间、厨房、屋面等协调图,各专业根据该图纸安排施工,不得打乱施工顺序抢先施工,造成双重破坏,留下质量隐患,每个分项工程的协调图不仅应包括水、通风空调、电等安装专业还应包括土建有关工作,协调图绘好后,按《文件控制程序》执行。

进行审批、修改与分发工作,使各专业有关人员做到心中有数。

(2)各专业人员根据协调图进行施工。

每周召开碰头协调会,安排同一工作面上有关专业的施工顺序问题,并形成会审纪要,每个专业进入工作面上施工,必须有上道工序传来的专业会签单和项目部的“施工许可证”方可进行施工。

(3)做好总进度控制计划。

水电安装应根据计划合理进行穿插作业,要在统一的协调指挥下施工,使整个工程形成一盘棋。

(4)明确责任,划分利益关系,建立固定的协调制度。

(5)一切从大局出发互谅互让,土建和水、通风空调、电、安装各专业要尽可能为对方创造施工条件,并注意保护对方成品和半成品。

4、内外装修的交叉施工原则:内外装修期间二者存在交叉点,但总体原则为:先外后内,内装修要为外部装修提供条件和工作面。

各工序的协调措施

各工序的协调措施

各工序的协调措施一、工序组织原则1为确保该工程高质量高速度按期完成,我总承包方将精心组织精心施工,运用高超的施工组织艺术统一指挥统一调度。

本着抓住主要矛盾线,统筹兼顾、空间占满、时间不断的原则,组织全方位多任务平行搭接流水、多层面立体交叉作业。

施工中各工序关系的协调,是工程能否正常有效运转的关键环节。

2针对本工程建筑结构特点和工期要求,只有采用统筹法分段搭接流水施工,形成多层面立体交叉作业,才能加快工程进度,更好地组织人力、物力资源的调配,集中优势兵力,确保工期与质量目标的实现。

3我们组织的分段流水作业,并不是各施工段依次施工而出现空闲工作面,而是使各工序能在不同的施工段上互不干扰,同时施工作业。

这样可充分利用空间,提高劳动效率,避免多任务多工序在一起相互干扰、窝工现象的发生,使人力物力资源加快在建筑工程上的流动,达到最佳的资源组合。

二、总体工序安排和对工序的协调总体工序安排:1填充内墙、维护外墙、墙内管线预埋施工,为装饰工程的提前插入创造条件。

2结构阶段安排土建及设备插入,充分利用已有的工作面,组织部分装饰水电及设备安装,多条流水线同时多层面立体交叉施工。

对工序的协调:①作为本工程施工总承包商,首先要协调好所有参建队伍包括各分包单位与项目经理部的关系,使他们的一切施工活动服从项目经理部的统一指挥,这是确保该工程按时竣工的最基本条件。

②切实落实施工组织设计对全方位多任务多工序平行施工、分段搭接流水,多层面立体交叉作业的规划安排,各工序的施工该严格按照施工总进度计划图表执行,保证工程空间占满、时间不断、工序紧凑、有条不紊的进行。

③在工程总目标的基础上,对分包商提出阶段性目标。

④生产例会制度:建立由监理、总承包及分包定期参加的生产例会制度。

(每周最少一次)通过生产例会落实业主、监理的各项要求,同时全面检查和掌握自身及分包对各工序施工进度计划的执行落实情况,并听取各方面的意见,及时改进和调整有关施工工序安排,使施工进展的更加顺利。

各工序的协调措施

各工序的协调措施

各工序的协调措施People need independence to be free. October 2, 2022
各工序的协调措施
1、建立、完善项目经理部经济责任制,采用科学管理机制,将工期目标层层落实,用经济手段调动职工的积极性;
2、结合施工现场情况和工程进度要求,编制科学、合理的施工进度计划,加强流水作业,合理安排各种资源,避免窝工、浪费现象,加强机械设备的维修保养,使人力、物力和财力发挥最大效益;
3、根据施工现场情况,施工中将采取沟槽开挖、管道安装、井室和支墩砌筑、设备安装、分段试压、难点部位等分项工程平行交叉、多作业面同时施工方法;
4、积极与现场监理工程师配合,协调好各方关系,作好统一计划、创造良好的施工环境和条件确保工程顺利进行;
5、严格执行“三检制”,配置专职质检人员,并赋予质量否决权,施工中严格执行“班组自检、现场施工技术负责人复检及专职质检人员终检”的“三检制”,再报送监理检查,并进行质量评定,对不合格的工序坚决予以返工;
6、收集每天进度信息,按日、周、月进行统计,将结果与施工进度计划进行比较,当发生与计划有出入时,适当进行调整;
7、根据月施工进度计划,预测施工总进度目标的实现,必要时修改整个施工进度计划;。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

各工序协调措施
随着建筑市场的不断发展,施工项目管理对工序衔接的协调性要求越来越严格。

仅强调上道工序为下道工序服务,工序之间相对独立的纯生产性指导思想的缺陷开始暴露。

考虑到本工程多是室内装修,工序种类较多,我公司结合以前工程中的施工经验,为保证本工程的各工序衔接合理,交接顺利,采用如下措施。

1、采用“拉链效应”管理。

我们将工程项目的运作过程比喻成“拉链”,“人”就是“拉链”中的“链头”,每道工序都是“链齿”。

“拉链效应”就是以人为本,利用信息反馈,调整各种来自系统内外的偏差,控制施工节奏,保持自身运行的最佳状态,铸造精品工程,主要包括三部分:坚持“以人为本”,将人的精神力量、技术力量与施工组织手段结合起来,形成自觉的全盘意识。

保持自身工序运行的最佳状态,运用全面质量管理和适时生产的理论,有效地进行工序交接点的衔接,努力实现整体最优。

针对失控问题,制定预防和应急措施,处理好“脱节”与“阻塞”环节,保证顺利、迅速地完成任务。

加强教育培训,提高人员素质
我公司将工程项目管理人员分为三个层次:项目领导层,现场管理层,实施操作层,各个层次所站的角度不同,面对的工作不同,所完成的任务也不同。

每位员工都是一个“链头”,他们都发挥着重要的衔接作用,“链头”不仅仅要看到上道工序和本道工序中是否“缺齿”,还要看到在工序衔接过程中是否“卡齿”或“跳齿”。

为塑造高素质的员工队伍,多年来,我公司牢固树立“质量为本、科技兴企、诚实守信、精益求精”的宗旨,努力增强企业员工的凝聚力和向心力,同时通过多种形式对“链头”进行新技术、新工艺的业务培训,不断提高技术水平。

1)、利用信息反馈,进行“链齿”优化
目前我公司已经建立了庞大的信息库,为施工项目的总体规划提供了科学依据。

“链齿的好坏直接影响”链头“作用的发挥。

在工程项目管理中,公司还通过建立健全各项规章制度和施工方案(如技术交底制度、材料进场检验制度、样板引路制度、质量否决制度及施工测量方案、地面石材铺设工程施工方案等),实现”链齿“优化,形成整体合力。

2)、动态过程中“链齿”的控制
为保障工程项目的工期、质量和效益,减少因工序衔接不利造成的工程返工,成本增加等不良现象,我公司除了加强宣传教育外,还在项目部组建时制定了切实可行的奖惩制度,将生产中的每一个环节落实到人,实行标准化施工作业,对每道工序进行过程控制,充分展示每个“链齿”的优势。

3)、对原进度计划分析调整。

根据工程项目及现场施工的实际情况,找出进度计划的关键线路,关键工序及节点,预测可能出现问题之处,控制人、财、物的运行率,争取及时发现问题,及时调整和优化,避免只按主观愿望盲目确定进度目标,防止进度失控。

4)、制定相应的应急方案。

对施工项目管理中出现的“卡齿”或“跳齿”之处,根据实际情况合理预测,做好偏差分析和归纳,抓住主要矛盾,解决好动态控制问题,减少工序失控产生的连锁反应。

5)、分阶段制定控制计划。

“拉链效应”是个动态过程,在工序调整时,线路上相关工作要同时进行调整。

要将各项工作的资源需求量及持续时间与资源可供应量联系起来,必须分阶段制定控制计划,做好动态规划和现场管理,将目标分解到各个施工班组,使各个管理层层次清楚,任务明确,充分调动各方面积极性、主动性和责任感,发挥“拉链效应”的主体作用。

2、施工工序相互影响和交叉污染是施工过程中难以调和的矛盾,由于各工种交叉作业频繁,对于成品或半成品容易造成二次污染、损坏和丢失,因此在工序交接中,应做到:
1)设专人负责成品保护。

2)制定合理的施工顺序:排出整个工序流程表,各专业均按此流程表施工,严禁违反施工程序施工。

3)做好工序标识工作:在施工工程中对受污染、破坏的成品、半成品标识出“正在施工,注意保护”的标牌。

4)采取“护、包、盖、封’”的保护措施,对成品或半成品进行保护,并由专门负责人经常巡视检查,发现有保护措施损坏的情况,及时恢复。

5)制定处罚措施,明确责任,对破坏成品的要按章进行处罚。

6)工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成
品保护负责人同时签字确认,并保存工序交接书面材料,下道工序工作人员对防止成品的损坏、污染和丢失负直接责任,成品保护负责人对成品保护负监督、检查责任。
