临近高压线下施工安全专项方案范本

合集下载

高压线下安全专项施工方案

高压线下安全专项施工方案

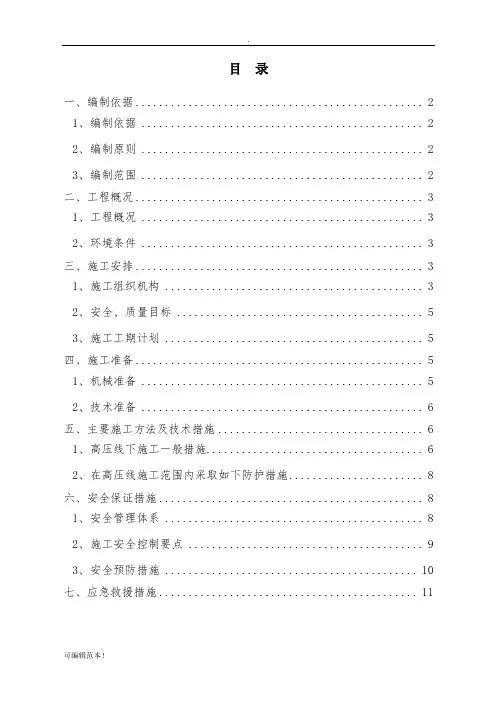

目录一、编制依据 (2)1、编制依据 (2)2、编制原则 (2)3、编制范围 (2)二、工程概况 (3)1、工程概况 (3)2、环境条件 (3)三、施工安排 (3)1、施工组织机构 (3)2、安全、质量目标 (5)3、施工工期计划 (5)四、施工准备 (5)1、机械准备 (5)2、技术准备 (6)五、主要施工方法及技术措施 (6)1、高压线下施工一般措施 (6)2、在高压线施工范围内采取如下防护措施 (8)六、安全保证措施 (8)1、安全管理体系 (8)2、施工安全控制要点 (9)3、安全预防措施 (10)七、应急救援措施 (11)高压线下施工安全专项方案一、编制依据1、编制依据(1)中铁七局郑徐枢纽路基平面施工图。

(2)中铁七局集团郑徐客专代建工程施工组织设计。

(3)《施工现场临时用电安全技术规范》JGJ 46-2005。

(4)前期实际调查资料。

2、编制原则(1)安全第一坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学,确保既有高压线输电安全。

(2)质量根本严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。

(3)风险预控为保证高压线的输电安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。

(4)资源合理配置按照管理人员精干高效、技术人员业务精通、施工队伍经验丰富、施工设备先进合理的原则、满足现场需求,确保工程顺利实施。

3、编制范围七里河路基过渡段工点110KV高压线下施工安全防护方案。

主要包括:素混凝土桩、SDS桩施工、土方开挖、路基回填及吊装作业等主体结构施工。

二、工程概况1、工程概况七里河路基段是郑州新东站向南出口段,七里河北路立交桥和562米路基,路基填土方27万方。

在路基北段、西北方向及东西方向上空有110KV 高压线,输电线距离地面高度41米。

2、环境条件根据现场实测,高压线离地面高度41 m,按照最大安全距离5m计算。

110KV高压线距地面距离约36m以下是安全范围,所以机械设备高度在36m 以内都是在安全距离范围内。

临近220kv高压线安全施工方案

临近220kv高压线安全施工方案

技术参数
设备检验与维护
定期对特殊设备进行检验和维护,确 保其处于良好状态,降低故障风险。
确保所选设备的技术参数满足安全施 工要求,如绝缘等级、机械强度等。
施工人员培训与考核
高压线安全知识培训
01
对施工人员进行高压线安全知识培训,包括高压线的基本知识
、安全距离要求、防护措施等。
特殊设备操作技能培训
02
CHAPTER 06
总结回顾与未来展望
项目成果总结回顾
安全施工标准制定
成功制定了针对220kv高压线安全施工的详细标准和操作规范,确 保施工过程中的安全性。
创新技术应用
通过引入先进的无人机巡检技术、智能传感器等,实现了对高压线 安全状态的实时监测和预警。
团队协作能力提升
强化了各施工部门之间的沟通与协作,提高了整体施工效率和应对突 发情况的能力。
适用对象
本方案适用于所有参与高压线附 近施工的单位和个人,包括施工 单位、监理单位、设计单位以及 相关的管理人员和施工人员等。
CHAPTER 02
高压线安全施工风险评估
风险评估方法与流程
评估方法
采用定性与定量相结合的方法,包括 专家评估、历史数据分析、现场勘查 等。
评估流程
明确评估目标、收集相关资料、现场 勘查、识别潜在风险、分析风险等级 、制定应对措施。
施工方案必须符合国家电力安全相关法律法规的要求。
确保人员安全
把保障施工人员和周边居民的生命安全放在首位。
保证施工质量和进度
在保障安全的前提下,合理安排施工计划,确保施工质量和进度。
关键施工环节安全措施
现场勘察
施工前进行详细现场勘察,了 解高压线的走向、高度、距离

高压线杆下施工安全专项方案范本(二篇)

高压线杆下施工安全专项方案范本(二篇)

高压线杆下施工安全专项方案范本一、工程概况本工程为西兰银综合物流园区道路工程第III合同段道路工程建设地点位于原州区深沟村。

工程内容包括道路长约___米,雨水管DN300,长约___米;污水管线DN-1000,长约___米;DN-800,长约___米;DN-600,长约___米。

二、编制说明因在本施工路段内,有___道高压杆输电线路,分别为靖固线___KV、清瓦线___KV、固吉线___KV高压输电线路,无法停用。

为确保施工安全,依据《电力设施保护条例实施细则》及《道路施工安全规范》等相关安全规定编制本施工标段注意事项及措施。

三、编制原则1、安全第一的原则:坚持施工准备完善、周全;过程控制科学严谨;技术准确,管理科学,确保施工和高压线输电线路安全。

2、质量根本的原则:严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。

3、风险预控的原则:为保证施工和高压线输电线路安全,我方制定了在施工生产过程中切实可行的预控指导方案和措施。

4、资源合理配备的原则:按照管理高效、技术精湛、作业队伍经验丰富、设备先进合理的原则、满足现场需求,确保工程顺利实施。

5、节约环保的原则:以科学发展观的思想为指导,严格遵守环境保___相关规定。

节约用地,科学文明施工,将环境保护工作落实到实处。

四、施工安全管理措施1、贯彻安全第一、预防为主、综合治理的方针,遵守国家和地区安全法律、法规,确保施工现场有序可控。

2、严格执行各种规章制度,并做到责任到人,措施到位,定期检查,整改措施专人负责。

3、执行三级安全教育制度,做好工序交接记录,加强工序前的安全教育,对进场的施工人员进行高压线下安全施工培训教育。

并对施工操作人员进行安全技术交底。

4、建立安全生产巡查制度,定期或不定期对施工现场的安全进行巡查,对查出的问题,进行整改。

5、施工前进行安全隐患排查,对作业进行书面安全技术交底,双方签字确认。

6、施工人员佩戴安全帽,并按规定配备安全防护用品和安全用具。

35KV高压线下施工安全专项方案

35KV高压线下施工安全专项方案

项目名称:如东深水环境科技有限公司2000 0m3/ d 综合污水处理厂项目高压线下施工安全专项方案编制:审核:批准:执行日期:发布日期:南通五建控股集团有限公司污水处理厂项目部高压线下施工安全专项方案1、编制依据(1)工程施工图纸;(2)《建设工程安全生产管理条例》;(3)《电力设施保护条列》;(4)《施工现场临时用电安全技术规范》JGJ46-2005。

(5)现场施工环境实地调查情况。

2、本工程高压线的位置情况本工程位于如东沿海经济开发区洋口化工园区凯发新泉污水处理厂东北侧,在本工程现内有两条高压线,场内南侧还有一条10KV 高压线(此10KV 高压线已经跟业主方沟通,开工前移除);另外一道西南东北贯穿的35KV 高压架空电线并在场内有2 座高压铁塔(详见平面图),该35KV 高压线无法停用。

该高压架空电线距离自然地坪20~25 米高,不在塔吊回转半径的覆盖区之内,3#塔吊与高压线最小水平距离15 米远,4#楼塔吊距高压线最小水平距离25米,临时办公室与高压线最小水平距离米。

符合《施工现场临时用电安全技术规范》JGJ46-2012第条的规定。

表4.1.2 在建工程(含脚手架)的周边与架空线路的边线之间的最小安全操作距离35KV 高压线穿越本工程的活性炭虑池(出地面高度米),尾水排放池(出地面高度米),两构筑物均无桩基础。

3、高压线下施工主要机械及运输车辆高度挖掘机极限高度(铲斗升至极限高度)。

运土车(正常行驶时高度,自卸时升至顶端高度6m)。

汽车吊:本工程高压线下材料运输采取人工搬运及汽车吊吊运的施工方式,需要限制汽车吊起吊高度,保证安全距离大于6 米。

砼汽车泵:本工程高压线下砼浇筑采用汽车泵施工,需要限制汽车泵起泵高度,保证安全距离垂直大于4 米,水平大于。

起重机严禁越过无防护设施的外电架空线路作业。

在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合表规定。

高压线下施工安全专项方案

高压线下施工安全专项方案

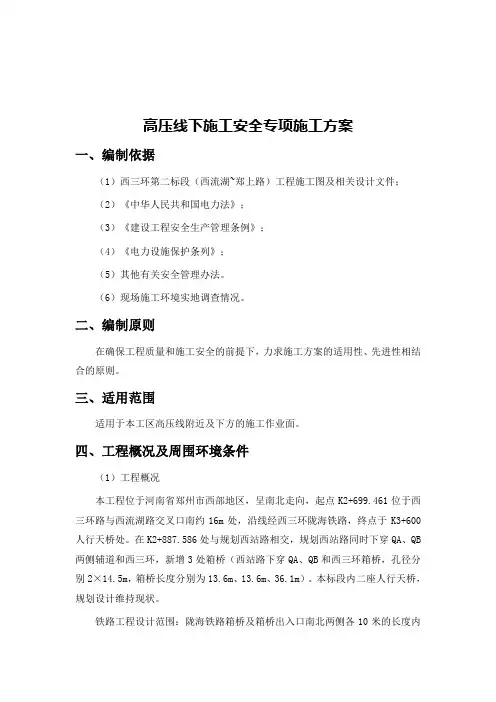

高压线下施工安全专项施工方案一、编制依据(1)西三环第二标段(西流湖~郑上路)工程施工图及相关设计文件;(2)《中华人民共和国电力法》;(3)《建设工程安全生产管理条例》;(4)《电力设施保护条列》;(5)其他有关安全管理办法。

(6)现场施工环境实地调查情况。

二、编制原则在确保工程质量和施工安全的前提下,力求施工方案的适用性、先进性相结合的原则。

三、适用范围适用于本工区高压线附近及下方的施工作业面。

四、工程概况及周围环境条件(1)工程概况本工程位于河南省郑州市西部地区,呈南北走向,起点K2+699.461位于西三环路与西流湖路交叉口南约16m处,沿线经西三环陇海铁路,终点于K3+600人行天桥处。

在K2+887.586处与规划西站路相交,规划西站路同时下穿QA、QB 两侧辅道和西三环,新增3处箱桥(西站路下穿QA、QB和西三环箱桥,孔径分别2×14.5m,箱桥长度分别为13.6m、13.6m、36.1m)。

本标段内二座人行天桥,规划设计维持现状。

铁路工程设计范围:陇海铁路箱桥及箱桥出入口南北两侧各10米的长度内的支挡结构,桩号为AK0+372.675~AK0+445.395和BK0+384.146~BK0+452.866。

(2)周围环境条件郑州市三环路快速化工程西流湖路~郑上路工程施工区段位于郑州市中原区西三环与陇海铁路交汇处,位于郑州市电厂西侧,二工区承建段下穿陇海铁路QA、QB两侧辅道(除下穿铁路箱涵),及西站路下穿西三环箱桥(下穿陇海铁路箱桥除外)。

海森小区,豪德置业、监狱、监狱家属院、陈伍寨村、柿园、西流湖公园、中州盆景园等商业、住宅、旅游综合区域,施工环境功能区为城市。

五、安全方针、目标以“安全第一、预防为主”为指导方针,以“从严治本、基础取胜”为指导思想,以创建安全标准工地为载体,落实安全生产逐级负责制,强基达标,强化管理,以控制惯性事故的发生为重点,杜绝施工重大责任事故的发生,以坚持规范管理和日常安全检查为手段,积极开展事故预想、预防,认真落实施工安全措施,使安全生产始终处于有序可控状态。

临近高压线施工安全方案

临近高压线施工安全方案

临近高压线施工安全方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (2)1.3 工程概况 (4)二、施工区域环境分析 (5)2.1 地形地貌 (5)2.2 气候条件 (6)2.3 交通状况 (8)2.4 社会环境 (9)三、施工安全风险识别与评估 (9)3.1 高压线风险点识别 (10)3.2 高压线施工风险因素分析 (11)3.3 风险评估方法与标准 (13)3.4 风险等级划分 (13)四、施工安全防护措施 (15)4.1 个人防护装备配置 (16)4.2 施工现场布置与管理 (17)4.3 安全警示标识 (18)4.4 施工过程中的安全监控 (19)五、应急预案与事故处理 (20)5.1 应急预案制定 (21)5.2 应急资源准备 (22)5.3 事故预防与预警机制 (23)5.4 事故处理流程与责任人 (24)六、施工安全培训与教育 (25)6.1 培训对象与内容 (26)6.2 培训方式与时间安排 (28)6.3 培训效果评估 (28)七、施工安全检查与验收 (29)7.1 检查频次与方法 (31)7.2 检查内容与标准 (32)7.3 验收程序与标准 (33)一、前言随着我国经济的快速发展,电力需求不断增长,电力基础设施建设也在不断推进。

在电力工程建设过程中,高压线施工是一项重要的任务。

高压线施工过程中存在一定的安全风险,如触电、火灾等事故。

为了确保施工现场的安全,降低事故发生率,提高施工质量和效率,本文档将对临近高压线施工的安全方案进行详细阐述。

1.1 编制目的本安全方案的编制目的在于确保在临近高压线施工时,能够全面、系统地规划和管理施工安全,有效预防和减少因施工活动引发的高压线安全事故,保障施工现场人员的人身安全和财产安全。

通过明确安全管理的目标、要求和措施,规范施工流程,提高施工现场的安全水平,确保施工过程的顺利进行。

本方案还将为施工过程中的决策提供科学依据,降低施工风险,保障工程项目的顺利进行。

2023年高压线周围施工安全专项方案

2023年高压线周围施工安全专项方案

2023年高压线周围施工安全专项方案____年高压线周围施工安全专项方案一、背景介绍随着城市建设和基础设施建设的不断推进,高压线周围的施工活动也日益增多。

然而,由于高压线具有较高的电压和危险性,未经科学规划和安全防护的施工容易导致人员伤亡和财产损失。

因此,制定一份针对____年高压线周围施工安全的专项方案,具有重要的现实意义。

二、目标和原则1. 目标:确保高压线周围施工的人身安全和财产安全,减少事故发生率。

2. 原则:科学规划、安全施工、风险防范、全员培训、安全监管。

三、方案内容1. 高压线周围施工前期准备1.1 获取相关施工许可证和手续,确保合法施工。

1.2 进行高压线周围地质勘测和环境评估,确定施工区域和安全防护措施。

1.3 设立专门的施工管理组织机构,明确责任和权限。

2. 高压线周围施工方案设计2.1 研究制定科学安全施工方案,重点考虑高压线的电磁辐射对施工人员和设备的影响。

2.2 确定高压线周围施工的禁区和限制区,划定安全距离,避免施工人员靠近高压线。

2.3 强化现场安全警示标志和隐患提示,提高施工人员的安全意识。

3. 高压线周围施工人员培训3.1 对高压线周围施工人员进行安全教育和培训,包括电气知识、紧急救援等方面。

3.2 建立健全施工人员的岗前培训和定期复训机制,提高施工人员的技能和安全意识。

4. 高压线周围施工设备购置和使用4.1 选用符合安全规定的施工设备和工具,确保施工过程中的电气安全。

4.2 定期检查和维护施工设备,防止设备故障引发事故。

4.3 建立施工设备使用档案,记录设备的购置、维护和检查情况。

5. 高压线周围施工现场管理5.1 设置专门的安全检查岗位,加强对施工现场的安全监管和巡视。

5.2 严格按照规定进行施工现场防护设施的搭建,如挡板、护栏等。

5.3 定期组织现场安全应急演练,提高处理突发事故的能力。

5.4 加强与电力公司的沟通和协调,及时解决施工过程中的安全问题。

6. 高压线周围施工安全监督和评估6.1 设立专门的施工安全监督机构,加强对施工现场的监管和指导。

某特大桥临近kv高压线安全专项施工方案

某特大桥临近kv高压线安全专项施工方案

特大桥临近高压线安全专项施工方案一、工程概况特大桥起点县镇村,止于市镇张小庄。

起止桩号为:~,中心桩号为,桥全长。

全桥共孔,计个墩台。

其中深水区(~)个墩,浅水区(<)个墩,其余均为旱地墩台计个。

全桥墩台基础采用Φ钻孔桩基础,墩身采用双线圆端形墩,桥台采用双线矩形空心台。

全桥孔跨布置为:简支箱梁。

施工管段有二处下穿或临近省电力公司供电公司的输电线路,其中在处(台)下穿蚌埠电网田凤线号至号受高压影响的墩台为:台、墩、墩;在处(墩)下穿蚌埠电网田凤线号至号施工受高压影响的墩台:墩、墩、墩。

高压线与特大桥线路交叉情况表我工区施工的特大桥下部作业主要是桩基础、承台和墩身施工,其中对高压线路安全造成潜在影响的主要是桩基础钻机钻孔和钢筋笼、模板吊装、砼灌注等作业,尤其是大型机械高压线下的施工作业易发生高压线触电。

由于输电线路在短期内不能迁改,为确保正常施工,保证按期完成施工任务,我工区计划采取一定的安全措施保证施工正常进行。

二、编制范围、依据和原则㈠、编制范围新建合蚌客运专线站前一标特大桥下穿高压线施工的安全防护方案。

㈡、编制依据、国家、铁道部、安徽省政府的有关政策、法律、法规;、现行的高速铁路设计规范、施工规范、验收标准;、中铁设计院集团有限公司提供的相关设计图纸及文件;、前期实地调查及可行性研究;、新建合蚌客运专线站前一标总体实施性施工组织设计。

、根据《国家电网公司电力安全工作规程》(电力线路部分)和《架空送电线路运行规程》()。

高压导线安全距离㈢、编制原则、安全第一的原则坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学,确保既有高压线输电安全。

、质量根本的原则严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。

、风险预控的原则为保证高压线的输电安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。

、资源合理配置的原则按照管理人员精干高效、技术人员业务精通、施工队伍经验丰富、施工设备先进合理的原则、满足现场需求,确保工程顺利实施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

整体解决方案系列临近高压线下施工安全专项方案(标准、完整、实用、可修改)编号:FS-QG-34954临近高压线下施工安全专项方案Special plan for construction safety near high-voltage lines说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、编制依据(1)新建海南西环铁路XHZQ-2标工程施工图及相关设计文件;(2)《中华人民共和国电力法》;(3)《建设工程安全生产管理条例》;(4)《电力设施保护条列》;(5)海南电网公司相关文件;(6)其他有关安全管理办法;(7)现场施工环境实地调查情况。

二、编制原则在确保工程质量和施工安全的前提下,力求安全专项施工方案的适用性、先进性相结合的原则。

三、适用范围本施工方案适用于中铁二十一局集团第四工程有限公司新建海南西环铁路XHZQ-2标项目部所属各桥涵路基临近高压线附近及下方的施工地段,作为安全预控和事故应急救援工作的指导。

四、工程概况本工程位于海南省澄迈县境内,本段新建海南西环铁路起点为颜春岭隧道出口300米D1K17+800,途径大丰村、富力红树湾、文生村、博文村、远征村、凤行村、白堂村,终点D2K37+226.09皮波河双线特大桥海口方向桥台尾(不含福山站D1K33+770.95-D1K35+300),正线全长17.897km。

其中路基长度5.483km,占线路长度的30.64%,桥梁长度12.244km,占线路长度的68.41%,隧道长度0.15km,站线路的0.95%。

全线路基工点11处,路基土石方156.29万立方,附属污工13万立方。

新建梁式桥梁9座,其中特大桥4座10339.9m,大桥4座1785.1m,中桥1座119.6m,特殊桥梁2座,采用摩擦桩、人工挖孔桩、明挖基础。

不同跨度的特殊结构较多(如连续梁),技术复杂,工期又紧,安全压力大。

框架桥2座271.89顶平米,涵洞9座184.91横延米,倒哄吸1座,公路跨线桥5座383.96m。

五、安全方针、目标以“安全第一、预防为主”为指导方针,以“从严治本、基础取胜”为指导思想,以创建安全标准工地为载体,落实安全生产逐级负责制,强基达标,强化管理,以控制惯性事故的发生为重点,杜绝施工重大责任事故的发生,以坚持规范管理和日常安全检查为手段,积极开展事故预想、预防,认真落实施工安全措施,使安全生产始终处于有序可控状态。

安全目标:杜绝一切施工人员触电伤亡事故;消灭一切高压线短路事故。

六、危险源辨识及安全控制措施临近高压线附近施工被我项目部列为重要危险源之一进行监控。

安全控制措施1、组织措施项目部成立以经理为组长的电力安全领导小组,做到分工明确、责任到人,组织有力,行动迅速。

应急领导组织机构组长:梁红权………………副组长:李全文………………朱光辉………………李春杨………………龙生福………………组员:尹建忠………………徐正雄………………刘立明………………刘保安………………2、管理措施制定临近高压线附近施工安全专项方案,涉及高压线下施工的必须由专职的安全员和技术人员实行安全值班制度。

每个工点开工前,架子队组织相关技术和安全人员对施工作业人员进行安全教育培训,提高现场施工人员高压线下作业的安全意识;技术人员要对高压线距施工现场的垂直及水平距离进行测量,保证安全距离:1-10千伏5米,35-110千伏10米,220千伏15米。

并对现场施工员进行安全交底,保证施工安全。

3、现场控制措施(1)在施工现场必须有安全警示标志,并在高压线下采用红色标杆标示出安全施工净空高度;重视个人自我防护,进入工地按规定佩戴安全帽,进入高压线下施工现场的,必须戴好安全帽、穿戴绝缘手套、穿防护鞋、绝缘衣服才能进行施工;严禁穿拖鞋进入施工现场。

在高压线下立警戒杆,标杆顶以下为安全作业空间。

(2)高压线下进行挖装作业时,必须有专人进行指挥,施工高度不得高于安全作业空间,防止施工机械碰触高压线。

(3)针对不同区段高压线离地距离,采取不同的安全防护措施,必要时通知电力部门派专人,进行现场管控,钢筋笼吊装除采用钢筋笼分节制作、分节安装的方案,起重机械吊装作业时,必须采取绝缘防护措施并设专业人员负责指挥,同时应有施工负责人,安全人员盯场。

起重设备操作人员、指挥人员及其他各种工作人员必须是取得操作合格证。

起重设备顶部必须安装绝缘套,起重机的吊装小钩必须加设小钩反弹装置,以防止吊物突然下落时起重小钩反弹而触碰高压线,起重机作业半径与架空线路边线的最小安全距离不小于6m,起重设备操作人员、桩机操作人员、电工在施工期间必须配备绝缘手套、绝缘鞋及高压绝缘垫,并按安全防护用品使用规定穿戴,严禁无防护设施进行施工。

(4)阴雨及大风、大雾等恶劣性天气停止高压线下及附近施工,防止感应电伤人,禁止高压线疲劳作业。

电表及电敏感性仪器在高压线下施工时尽量远离高压线,必须放置在高压线下时,必须加设防护罩,以免仪器损坏。

施工现场在明显处设立警示牌,写明高压线电压、安全操作距离,防护措施及注意事项。

施工期间发现异常或者检测出机械感应电集中现象,应立即停止作业,不得自行处理,必须立即上报,由项目部专业人员进行解决。

(5)机械在边坡边沟作业时,应与边缘保持必要的安全距离,使轮胎(履带)压在坚实的地面上。

(6)起重吊车伸臂吊装钢筋笼子和模板、墩身、桥梁、台帽钢筋时,保证伸到有效安全距离,设专人指挥。

(7)施工作业区域进行全封闭,严禁非施工人员出入,各出入口设专人看守,设明显安全警示标志。

(8)在施工混凝土时确保泵车臂离高压线的安全距离,如混凝土输送不到位之处采用人工运输。

(9)对钢筋工及现场人员进行交底,派专人每日对高压线下施工进行专项检查。

(10)如遇大风、下雨天气,停止高压线下的施工,以防发生触电事故。

(11)项目部安全领导组成员进行每日巡视检查,发现存在安全事故隐患,要求立即整改,情况严重,暂时停止施工,报告项目部负责人。

拒不整改者清除出场,把事故隐患消灭在萌芽状态,决不留后患。

4、技术措施根据高压线下施工安全防护要求,最小安全距离为6m。

我标段每根桩基施工前,都需先用全站仪准确测出施工区域内最低点高压线的高度,然后再确定施工机械起升垂直高度固定并设置标杆,在施工过程中派专职安全员24小时监管;特种作业人员必须执证上岗。

施工前并对操作人员进行安全交底,对每个墩位位置距高压线的距离和安全操作距离进行技术交底。

针对每个墩位位置高压线的距离,采取钢筋笼分节加工、安装,根据现场测定的高压线的水平、垂直距离,考虑吊车大臂顶部和钢筋笼高度,计算每个墩位钢筋笼的分节加工长度,保证6m的安全距离,同时下笼时吊车必须尽量压低大臂,加大与高压线的距离。

吊装时现场技术员、安全员、施工员必须在场盯场。

(1)防护措施在水平距高压线的6m安全距离位置,设置警戒线,并在每个墩位位置处设置高压线警示牌,牌上标明该处高压距地面的水平、垂直距离,并要求施工机械严禁进入警戒线内。

(2)机械管理现场施工机械有吊车、旋挖钻等机械,为了确保不发生高压触电事故,工程处制定了高压下施工机械管理制度,将外协队伍施工机械,纳入工程处机械设备管理,施工过程中必须由架子队安全员、施工员在场监督、指挥的情况下,方可进行施工,违者项目部进行严惩。

并由物资部不定期的对机械性能进行检查,严禁机械带病作业。

该类型施工机械严禁夜间在高压线附近作业。

(3)安全培训由安质部、工程部加强对作业现场施工人员、机械操作人员进行安全培训,对高压线下施工注意事项进行讲解,提高人员的安全防范意识。

同时对触电事故的急救措施进行讲解,并进行演练。

(4)应急响应①当现场发生触电事故时应立即起动应急预案。

现场管理人员根据出现的险情或有可能出现的险情,迅速逐级上报,次序为现场、办公室、抢险领导小组、上级主管部门。

由综合部收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。

事故处理根据事故大小情况来确定,如果事故特别小,根据上级指示可由施工单位自行直接进行处理。

如果事故较大或施工单位处理不了,则由施工单位向总包部进行请示,请示启动上一级救援预案。

②紧急情况发生后,现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的负责人指挥,在1分钟内电话通报到应急值班室,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车、消防车或警力支援到现场实施抢救,如需可直接拨打120、110等求救电话。

③遇到紧急情况,全体职工应特事特办、急事急办,主动积极地投身到紧急情况的处理中去。

各种设备、车辆、器材、物资等应统一调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。

a、高压线短路事故施工过程中如操作不当造成高压线短路事故,施工人员应立即撤离事故现场并设置警戒线,由现场负责人立即通知供电公司和供电公司电力抢修部门,由电力抢修部门组织抢修,把损失降低到最小。

b、触电事故现场施工发生触电安全事故以后,工程处必须立即报告到总承包部或公司安监部,安监部在了解事故准确位置、事故性质、死伤人数及其它有关情况后,立即报告公司分管领导、主管领导和集团公司有关部门,全过程时间不得超过6小时。

(5)触电事故的指挥控制发生触电事故后,立即启动应急预案,架子队长为现场总指挥,发现事故发生的人员首先用扩音器或喇叭呼喊,并通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医院打电话抢救,同时通知组织应急领导小组进行现场抢救。

有程序的处理事故、事件,最大限度的减少人员和财产损失。

紧急救援的一般原则:以确保人员的安全为第一,其次是控制材料的损失。

紧急救援关键是速度。

此外要培养施工人员正确的处险意识,凡发现险情要立刻使用事故报警系统进行通报,紧急救援响应者必须是紧急工作组成员,其他人员应该撤离至安全区域,并服从紧急工作组成员的指挥。

(6)急救知识与技术①脱离电源对症抢救当发生人身触电事故后,首先使触电者脱离电源,迅速抢救,关键要“快”。

②对于高压触电事故,采取如下方法使触电者脱离电源。

立即通知有关部门停电戴上绝缘手套,穿上绝缘鞋,用相应高压等级的绝缘工具按顺序拉开开关。

如果触电者伤势不重,神志清醒,但有些心慌,四肢麻木,全身无力或者触电者曾一度昏迷,但已清醒过来,应使触电者安静休息,不要走动,严密观察并送往医院。

如触电者伤势较重,已失去知觉,但心脏跳动和呼吸还存在,应将触电者抬至空气通畅处,解开衣服,让触电者平直仰卧,并用软衣服垫至身下,使头部比肩稍低,以免妨碍呼吸,如果天气较冷,应注意保温,并迅速送往医院。
