建设工程筏板基础施工技术交底
筏板基础混凝土技术交底(全)

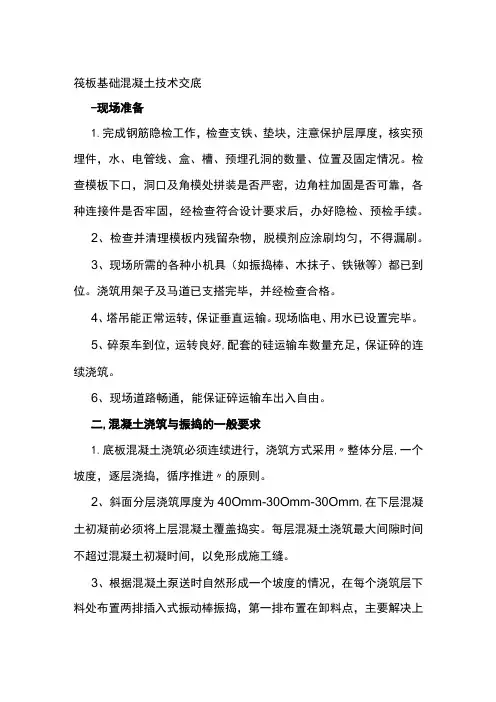

筏板基础混凝土技术交底-现场准备1.完成钢筋隐检工作,检查支铁、垫块,注意保护层厚度,核实预埋件,水、电管线、盒、槽、预埋孔洞的数量、位置及固定情况。
检查模板下口,洞口及角模处拼装是否严密,边角柱加固是否可靠,各种连接件是否牢固,经检查符合设计要求后,办好隐检、预检手续。
2、检查并清理模板内残留杂物,脱模剂应涂刷均匀,不得漏刷。
3、现场所需的各种小机具(如振捣棒、木抹子、铁锹等)都已到位。
浇筑用架子及马道已支搭完毕,并经检查合格。
4、塔吊能正常运转,保证垂直运输。
现场临电、用水已设置完毕。
5、碎泵车到位,运转良好,配套的硅运输车数量充足,保证碎的连续浇筑。
6、现场道路畅通,能保证碎运输车出入自由。
二,混凝土浇筑与振捣的一般要求1.底板混凝土浇筑必须连续进行,浇筑方式采用〃整体分层,一个坡度,逐层浇捣,循序推进〃的原则。
2、斜面分层浇筑厚度为40Omm-30Omm-30Omm,在下层混凝土初凝前必须将上层混凝土覆盖捣实。
每层混凝土浇筑最大间隙时间不超过混凝土初凝时间,以免形成施工缝。
3、根据混凝土泵送时自然形成一个坡度的情况,在每个浇筑层下料处布置两排插入式振动棒振捣,第一排布置在卸料点,主要解决上部的振实,第二排布置在混凝土坡角处,确保下部的振实(见图3-1)。
为防止混凝土集中堆积,先振捣出料口处混凝±,形成自然流淌坡度,然后全面振捣,在振捣时应将振动棒插入下层混凝土IOCm,以消除层面接缝,振动棒应快插慢拔,每点振捣时间20~30秒,以表面不溢出气泡为止,每点距离不大于50Omm,严格控制振捣时间和移动间距。
4、除了钢筋稠密处,采用斜向振捣外,其它部位均采用垂直振捣,振捣点的距离为300-400mm,插点距模板不大于200mm o5、在混凝土浇筑过程中,为了使上下层不产生冷缝,上层混凝土振捣,应在下层混凝土初凝前完成,且振捣棒下插IOcm o6、泵送混凝土排除泌水和浮浆后,表面仍有较厚的水泥浆,在混凝土浇筑后一定要认真处理。
筏板基础砼浇筑施工技术交底

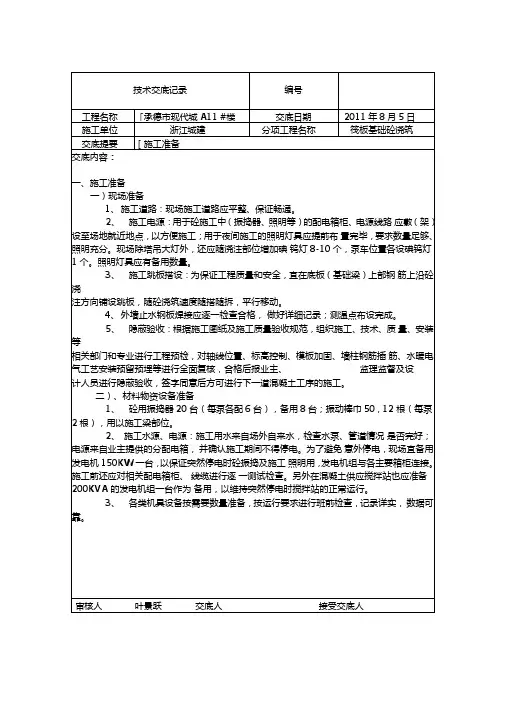

技术交底记录编号工程名称施工单位交底提要交底内容:承德浙江城建混凝土浇筑交底日期分项工程名称2011年8月5日筏板基础审核人三、混凝土浇筑1、混凝土全部采用泵送。
计划安排二台汽车泵,覆盖全部工作面,每个输送管口配置6根50型振捣棒,在混凝土流淌的端部、中部和后部跟随振捣,确保混凝土振捣密实,防止漏振。
机电科安排操作工人提前试机。
另备数台振动器、数条振动棒作为应急。
振动棒采取行列式行进,移动间距40-50cm ,防止漏振。
每一振点的振动时间15-30S,以混凝土表面泛浆并基本平整,不再溢出气泡为准。
同时要防止过振。
塔吊作为补充,如果泵管出现故障,及时吊运混凝土进行接茬,防止形成不规则的施工缝。
2、采用斜面分层法,计划分三层由低向高逐步浇筑到设计标高,混凝土的浇筑要保持沿基础高度均匀上升。
混凝土振捣时要控制每层的浇筑高度及振捣后坡度,第一层分层高度500mm,也即防水板的厚度,第二层分层高度控制在500mm左右,第三层分层高度控制在500mm始时候就首先将电梯基坑底板混凝土浇筑,在底板混凝土能够承受上层混凝土的重量,浇筑上层混凝土时不至外溢时再浇筑上层混凝土,浇筑上层混凝土的时间由现场值班人员和混凝土带班工长视混凝土的凝结的速度确定。
适时浇筑上层混凝土,既方便现场作业,又不会在横纵交接处形成施工缝。
目前的气候条件,混凝土浇筑的间歇时间控制在3小时内。
结合现场的实际情况和混凝土泵的工作效率,按每台泵每小时泵送量30-40m3计算。
基础混凝土每个工作面的宽度可定在8-10m 之间,在每个工作面内,浇筑完下层混凝土应返回头浇筑上层混凝土。
电梯井基坑侧墙混凝土较厚,浇筑侧墙混凝土的分层高度不得大于300mm,并要循环浇筑,适当间歇,必要时可采用塔吊吊运浇筑。
基础承台、基础梁和防水板相交的吊模处浇筑混凝土的方法与上述部位类似。
浇筑上层混凝土时,振捣棒插入下层混凝土5-10cm,以消除上下层混凝土间的缝隙和下层混凝土表面的泌水。
基础筏板钢筋施工技术交底

基础筏板钢筋施工技术交底一、引言基础施工是建筑工程的重要环节,而在基础施工中,筏板的钢筋施工是一个至关重要的工作。
本文将详细介绍基础筏板钢筋施工的技术要点,以确保施工的质量和安全。
二、施工前的准备工作1. 施工图纸的仔细审查和理解。
在施工前,工程师和施工人员应对施工图纸进行认真审查,并充分理解其中的细节。
2. 筏板位置的确定。
在开始施工之前,需要确定筏板的位置,并进行标记和测量,确保其水平和平整。
3. 钢筋及配件的检验和验收。
钢筋及配件的质量是施工的关键因素之一。
在施工前,需要对钢筋及配件进行检验,并确保其符合规定的质量标准。
4. 施工现场的安全防护。
施工现场应设置相应的安全警示标志和防护措施,确保施工过程中的安全。
三、筏板钢筋施工的步骤1. 定位筏板。
根据施工图纸上的要求,用绳线或标线将筏板的位置确定下来,并进行合理的标记。
2. 安装并固定筏板模板。
根据筏板的尺寸,选择合适的模板,并进行安装。
安装模板时,要注意模板的平整和固定,以确保施工时不会出现移动和变形的情况。
3. 钢筋的搭设和绑扎。
根据施工图纸上的要求,将钢筋按照预定的位置和间距搭设在模板上,并用铁丝或钢丝绳进行绑扎。
钢筋的搭设要注意数量的准确和位置的精确,以确保后续施工的顺利进行。
4. 钢筋的交叉连接。
在搭设完钢筋后,需要进行钢筋的交叉连接,以增强筏板的整体刚性和抗震能力。
交叉连接时,要注意连接件的质量和固定的牢固性。
5. 筏板周边的钢筋施工。
在筏板内部钢筋施工完成后,需要对筏板周边的钢筋进行施工。
周边钢筋的布置要符合设计要求,并与筏板内部钢筋进行牢固的连接。
6. 钢筋混凝土的浇筑。
完成钢筋施工后,需要进行混凝土的浇筑。
浇筑时,要注意混凝土的均匀性和充实性,避免出现空鼓和裂缝。
7. 待混凝土充分硬化后,可以进行模板的拆除和收场工作。
四、施工注意事项1. 施工质量的监控。
在施工过程中,应加强对施工质量的监控,及时发现和纠正问题,并确保施工质量符合要求。

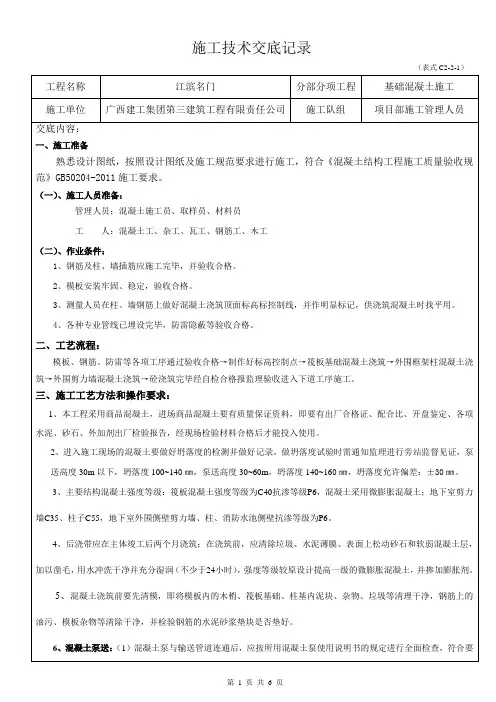

施工技术交底记录(筏板基础混凝土施工)01

接受交底人
交底日期
接受交底日期
+25,0
钢尺检查
井筒全高(H)垂直度
H/1000且≤30
用经纬仪、钢尺检查
6
表面平整度
8
用2m靠尺和楔形塞尺检查
7
预埋设施中心线位置
预埋件
10
钢尺检查
8
所需坍落度(mm)
≤100
坍落度允许误差(mm):±20
>100
坍落度允许误差(mm):±30
五、安全要求:
1、由安全员、工长、班组长进行安全设施、防护设施、劳动防护用品的使用检查,电工负责对电气设备的防触电进行安全检查,以消除事故隐患。
8、施工缝留置和处理技术要求:
(1)施工缝的留置:尽量少留施工缝,必须要留置施工缝时,施工缝留在变形缝或者后浇带位置。地下室外围剪力墙柱的施工缝留设在距离底板面以上+500处,施工缝处加设钢板止水带。混凝土浇筑施工缝处部位时,混凝土不能浇筑满盖过止水钢板顶面,只能浇筑到止水钢板的一半。
(2)后浇带的留置:后浇带按设计图纸要求进行设置,后浇带要做好止水钢板,止水钢板要求一半留设在底板砼里面,另一半留在后浇带里面,与后浇带砼一起浇筑。
项次
项目
允许偏差(㎜)
检验方法
1
轴线位置
基础
15
钢尺检查
独立基础
10
墙、柱、梁
8
剪力墙
5
2
标高
层高
±10
用水准仪或拉线、钢尺测量检查
全高
±30
3
截面尺寸
-8-5
钢尺检查
4
垂直度
层高≤5m
8
用经纬仪或吊线、钢尺检查
筏板基础施工技术交底

筏板基础工程技术交底一、施工准备(一)钢筋工程1、材料要求①钢筋:级别、规格符合设计要求。
质量符合现行标准要求。
②20~22#火烧丝、水泥砂浆(塑料)垫块等。
2、施工机具钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、墨斗、墨汁、小白线、粉笔等。
3、作业条件①钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再使用。
②做好放线工作,已弹出柱、墙的位置线,并弹好钢筋位置线。
(二)模板工程1、材料要求竹胶板、木方、穿墙螺栓(外墙一次性使用,内墙下套管周转使用)、架子管、各种规格的钉子等。
2、施工机具手推车、大铲、托线板、砖夹子、铁抹子、靠尺板、电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水性隔离剂等。
3、作业条件①外墙高出300mm部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水性隔离剂,分规格堆放。
②放好轴线、模板边线、水平控制标高线。
③底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。
(三)混凝土工程(商品混凝土、泵送)1、材料要求①使用商品混凝土,应具有强度、配合比及配比材料的出厂合格证、检测报告等质量证明资料。
②钢筋:钢筋的级别、规格必须符合设计要求。
质量符合现行标准。
钢筋表面应保持清洁,无锈蚀和油污。
③隔离剂:水性隔离剂。
2、施工机具①混凝土罐车、汽车泵(或地泵)、插入式振捣器、振捣棒。
②木袜子、2~3m杠尺、塑料薄膜、小白线。
胎模采用烧结普通砖,M5.0水泥砂浆砌筑,内侧及顶面采用1:2.5水泥砂浆抹面。
③考虑混凝土浇筑时侧压力较大,砖胎模外侧面必须采用木方及钢管进行支撑加固,支撑间距不大于1.5m。
3、作业条件①检查固定模板的铅丝和螺栓是否穿过混凝土墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。
混凝土浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,模板内的杂物和钢筋油污等要清理干净,模板的缝隙和孔洞已堵严。
筏板基础混凝土施工技术交底

2.打桩机行走道路必须平整、坚实,必要时宜铺设道渣,经压路机碾压密实。场地四周应挖排水沟以利排水,保证移动桩机时的安全。
3.打桩前应先全面检查机械各个部件及润滑情况,钢丝绳是否完好,发现有问题时应及时解决;检查后要进行试运转,严禁带病作业。打桩机械设备应由专人操作,并经常检查机架部分有无脱焊和螺栓松动,注意机械的运转情况,加强机械的维护保养,以保证机械正常使用。
上海利恩建筑工程建筑有限公司
单位工程施工质量技术交底
JLJS01-3版本/状态:A/0施工单位:上海利恩建筑工程有限公司
工程名称
施工项目部位
预制钢筋混凝土桩施工
承接施工单位.预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。
2.焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,Ⅰ级钢筋用E43××型,Ⅱ级钢筋用E50××型。
九、质量记录
本工艺标准应具备以下质量记录:
1.钢筋混凝土预制桩的出厂合格证。
2.试桩或试验记录。
3.沉桩记录和隐蔽工程验收记录。
承接人:
(签名)日期:
交底单位或部门:交底人:
(签名)日期:
3.起吊预制桩:先拴好吊桩用的钢丝绳和索具;然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确,垂直度偏差不得超过0.5%;再在桩顶扣好桩帽或桩箍,即可除去索具。
4.稳桩。桩尖插入桩位后,先用较小的落距锤击1~2次,桩入土一定深度,再使桩垂直稳定。10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过0.5%。桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。
筏板基础施工技术交底

内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题.
基础的允许偏差及检验方法。
三、成品保护
1、模板拆除应在混凝土强度能保证其表面及菱角不同受损坏时,方可进行
2、在已浇筑的混凝土强度达到1.2MPa以上,方可在其上行人或进行下道工序施
参加交底人员:
记录人
施工技术交底记录
单位工程名称:年月日
交底项目
筏板基础施工
交底、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
1、浇筑高度超过2m时,应使用串筒、溜槽(管),以防离析,混凝土应分层连续进行,每层厚度为250~300mm。
3、筏板基础施工,可根据结构情况和施工具体条件及要求,采用以下两种方法之
(1)现在垫层上绑扎底板、梁的钢筋和上部柱插筋,先浇筑底板混凝土,待达到25%以上强度后,再在底板上支梁侧模板,建筑完梁部分混凝土;(2)采取底板和梁钢筋、模板一次同时支好,梁侧模板用混凝土支墩或钢支脚支承,并固定牢固,混凝土一次连续浇筑完成.但两种方法都应注意保证梁位置和柱插筋位置正确,混凝土应一次连续浇筑完成。
2、浇筑混泥土时,应经常注意观察模板、钢筋、预埋铁件、预留孔洞和管道有无走动情况,发现变形或位移时,应停止浇筑,在混凝土初凝前处理完后,再继续浇筑.
3、混凝土浇筑振捣密实后,应用木抹子搓平或用铁抹子压光.
4、基础浇筑完毕,表面应覆盖和洒水养护,时间不少预7d,必要实应采取保温养护措施,并防止浸泡地基。
3、在施工过程中,对暖卫、电气、暗管以及所立的门口等进行妥善保护,不得碰撞。
4、基础内预备孔洞、预埋螺栓、铁件,应按设计要求设置,不得后凿混凝土。
筏板基础施工技术交底

紫阳县工安局业务技术用房筏板基础施工技术交底一、概况及主要工程量:本工程基础设计为钢筋砼有梁式筏板基础。
筏板平面呈“倒品字”形,筏板厚400mm至1600mm,宽度26.29m,东西向长度39.7m。
基础梁截面尺寸为650×700mm至1300×3600,筏板混凝土底标高负15.1米,集水坑混凝土底标高负16.0米,升降机坑混凝土底标高负15.4米。
砼标号为C40P6级抗渗混凝土,总方量为1310m3,所用钢筋量110T。
二、施工部署及主要施工方案:基础桩浇注完成后,先进行筏板基底土方开挖找平,开挖找平先挖至负15.27米为一个平面,再挖集水垃、升降机坑等标高较低的位置,开挖深度均比混凝土底标高低170mm,因有100mm厚C15混凝土垫层,然后是4mm厚SBS防水卷材层,再是70mm厚砂浆保护层,加起来170mm厚。
然后上面才是钢筋混凝土筏板。
坑道处采用MU10红砖M7.5砂浆砌筑处理,筏板及基础梁外围采用模板支护。
垫层施工时边缘应比筏板或梁外边线宽岀200mm,以便模板支护。
1.模板工程本工程筏板基础模板工作量小,施工简便,所以不考虑划分施工段,整体为一个施工段,钢筋及砼浇筑工程均为一个施工段,主要施工方法如下:(1)模板采用组木模板,木方连接,钢管固定。
垫层面清理干净后,放岀轴线、墙线、柱线,边绑钢筋边进行模板拼装,模板拼装前先刷好隔离剂。
(隔离剂主要用机油)。
外围侧模板支撑在下部的砼垫层上,水平支撑用钢管及圆木短柱、木楔等支在四周基坑侧壁上。
基础梁上部比筏板面高出的侧模内模采用吊模,在梁或墙钢筋上焊水平横向钢筋作支撑,用铁丝拧紧,中间用垫块或钢筋头支撑,以保证梁的截面尺寸。
模板边的顺直拉线较正,轴线、截面尺寸根据垫层上的弹线检查较正。
模板加固检验完成后,用水准仪定标高,在模板面上弹出砼上表面平线。
作为控制砼标高的依据。
(2)拆模的顺序为先拆模板的支撑管、木楔等,松连接件,再拆模板,清理,分类归堆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)现在垫层上绑扎底板、梁的钢筋和上部柱插筋,先浇筑底板混凝土,待达到25%以上强度后,再在底板上支梁侧模板,建筑完梁部分混凝土;(2)采取底板和梁钢筋、模板一次同时支好,梁侧模板用混凝土支墩或钢支脚支承,并固定牢固,混凝土一次连续浇筑完成。但两种方法都应注意保证梁位置和柱插筋位置正确,混凝土应一次连续浇筑完成。
2、坑基土方开挖注意坑基底土原状结构,如采用机械开挖时,坑基底面以上20~40cm厚的土层,采用人工清除,避免超挖和破坏基土。如局部有软弱土层或超挖,应进行换填,并夯实。基坑的开挖应连续进行,如基坑挖好后不能立即进行下一道工序,应在基底以上留置150~200mm一层不挖,待下一道工序施工时在挖至设计基坑底标高,以免基土被扰动。
(2)当筏板基础长度很长(40m以上)时,应考虑在中部适当部位留设贯通后浇缝带,以避免出现温度收缩裂缝和便于进行施工分段流水作业;对超厚的筏形基础,应考虑采取降低水泥水化热和浇筑入模温度的措施,以避免出现过大温度收缩应力,导致基础底板裂缝,作法参见“8.5大型设备基础混凝土浇筑”一节。
(3)混凝土浇筑,应先清除地基或垫层上淤泥和垃圾,基坑内不得存有积水;木模应浇水湿润,板缝和孔洞应予堵严。
参加交底人员:
记录人
施工技术பைடு நூலகம்底记录
单位工程名称:年月日
交底项目
筏板基础施工
交底人
施工班组
内容摘要:1、配合比情况;2、冬、雨季施工注意要点;3、工艺标准及质量
要求;4、保证质量具体措施;5、容易忽略的其他问题。
一、施工操作工艺
1、地坑开挖,如有地下水,应人工降低地下水至基坑底50cm以下部位,保持在无的水情况下进行土方开挖和基础结构施工。
