砖砌体及抹灰施工组织设计方案

合集下载

砌体工程专项施工组织方案

砌体工程专项施工组织方案

砌体工程专项施工组织方案一、项目概况本项目是一座住宅小区的砌体工程,包括建筑物的墙体、隔墙、烟道等砌体部分,总建筑面积为X平方米。

施工周期为X个月。

二、施工目标1.按照设计图纸要求,完成所有砌体工程。

2.确保施工质量,避免砌体出现开裂、空鼓等质量问题。

3.做好施工过程中的安全管理,保证施工人员的安全。

三、施工组织1.总体施工方案根据项目特点和施工条件,制定以下施工方案:1)施工分包:将砌体工程分为若干分包任务,分包给不同的施工队伍进行施工。

2)施工工序:按照墙体→隔墙→烟道的工序进行施工,确保施工进度和质量。

3)施工队伍:组织由专业砌筑工人组成的施工队伍进行施工,施工人员应熟悉砌体工艺,并具备相关操作证书。

4)施工设备:准备好钢筋剪、螺纹钢剪、测量仪器、搅拌机等必要施工设备。

2.施工流程图3.项目管理1)建立施工现场的安全管控区域,在施工现场设置必要的警示标志和围栏,确保施工人员和周围环境的安全。

2)每日施工前,施工管理人员应进行安全交底,明确施工任务和相关安全事项,并提醒施工人员使用个人防护装备。

3)施工人员应按照工艺要求进行作业,避免使用质量不合格的材料。

4)定期组织施工质量检查,发现问题及时整改。

包括检查墙体、隔墙的垂直度、平整度和抗压强度等。

四、施工进度计划制定详细的施工进度计划,合理安排每个分包任务的施工进度,并与相关供应商和施工队伍进行沟通和协调,确保施工进度的顺利进行。

五、安全措施1)施工过程中,要加强对高处作业的管理,设置安全防护网和安全带等措施,确保施工人员的安全。

2)施工现场要保持整洁,定期清理施工现场的杂物和垃圾,避免滑倒和事故发生。

3)施工人员应定期参加安全培训,了解施工现场的安全风险和应对措施。

4)针对特殊环境和特殊工艺的施工,要制定详细的安全操作方案,并严格执行。

六、质量保证1)施工人员应按照图纸要求和工艺要求进行施工,严禁违章施工和擅自改变施工工序。

2)施工过程中,要对材料进行抽检,确保材料质量符合要求。

砖混结构砖砌体施工方案

砖混结构砖砌体施工方案

砖混结构砖砌体施工方案一、施工前准备工作1.砖料准备:根据设计要求和数量计算,进场配送砖料,并进行验收和分类。

2.施工设备准备:准备好扬子石墨振动压模机、水泥搅拌机、砂浆搅拌机、售水泥搅拌机、钢筋切割机、电焊机等设备,并进行检查和保养。

3.施工人员准备:组织好砌筑工、水泥浆工、搅拌工、钢筋工等人员,并安排他们的工作任务和岗位。

二、基础处理1.清理基础:清除基础表面的杂物、泥垢等,并确保基底平整。

2.基础涂料施工:根据设计要求,对基础进行涂料施工,提高砖砌体的附着力。

三、铺砖工序1.基准线测量:按照设计要求,使用水平仪等工具确定基准线,标示出砖砌体的起点和终点,并进行调整。

2.涂抹水泥砂浆:使用水泥搅拌机将水泥、砂和适量的水按砂水比调匀,然后将该砂浆涂抹在基底上。

3.长线振捣:使用扬子石墨振动压模机将砂浆进行振捣,使其密实。

4.砖砌:将预先浸水的砖头按砂浆块数进行砌放。

砌放时,通过检查定位的水平仪、水平尺等工具,保持水平和垂直。

5.凹槽处理:按设计要求,对砖砌体进行凹槽处理,用于搭接门窗等。

6.灰缝处理:按设计要求,在砖砌体之间留出一定的灰缝。

7.抹灰处理:使用水泥搅拌机将水泥和砂按比例混合,然后用抹子将砂浆抹在砖砌体表面,使其光滑。

四、钢筋加工及焊接工序1.钢筋验收:验收并检查钢筋的质量和数量。

2.加工:根据设计要求,使用钢筋切割机对钢筋进行切割、弯曲等处理。

3.焊接工序:根据设计规范和施工图纸,使用电焊机将钢筋焊接成预定形状。

五、验收1.砖砌体验收:对砖砌体的表面平整度、垂直度、水平度等进行检查,确保符合设计要求。

2.钢筋验收:对焊接质量、连接牢固度等进行检查,确保符合设计要求。

六、安全措施1.工人应穿戴好安全帽、安全鞋,严禁在高处站立或行走,以防止高空坠落事故。

2.施工现场应设置明显的安全标志,保持安全通道的畅通。

3.施工现场应设置专人进行安全监管,对违规行为及时进行制止。

通过以上步骤,可以保证砖混结构砖砌体施工的质量和安全,并最终实现设计要求。

砌筑及抹灰工程施工方案

砌筑及抹灰工程施工方案

一、工程概况本工程为某住宅小区的住宅楼砌筑及抹灰工程,总建筑面积约12万平方米。

主体结构为钢筋混凝土框架结构,砌体采用蒸压加气混凝土砌块和蒸压灰砂砖。

抹灰工程包括外墙抹灰和内墙抹灰,抹灰材料为混合砂浆。

二、施工准备1. 材料准备(1)蒸压加气混凝土砌块:尺寸符合设计要求,质量合格。

(2)蒸压灰砂砖:尺寸符合设计要求,质量合格。

(3)水泥:采用P.O 32.5级水泥,质量合格。

(4)砂:中粗砂,质量合格。

(5)石灰膏:熟化时间不少于15天,质量合格。

(6)混合砂浆:按设计要求配比,质量合格。

2. 施工机具准备(1)搅拌机:用于搅拌砂浆。

(2)砖夹子、瓦刀、扁子等:用于砌筑施工。

(3)铁抹子、木抹子、阴阳角抹子等:用于抹灰施工。

(4)托线板、线坠、小白线等:用于测量和找平。

(5)扫帚、喷壶、胶皮水管等:用于清理和养护。

3. 作业条件(1)完成室外及房心回填,基础工程结构施工完毕,并经有关单位验收合格。

(2)弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求。

(3)立皮数杆:用3040mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。

按标高立好皮数杆,转角处距墙皮或墙角50mm设置皮数杆。

皮数杆应垂直、牢固、标高一致。

三、施工工艺及施工要点1. 砌筑施工(1)按设计要求,在基础顶面弹出轴线,确定砌筑位置。

(2)根据砌块尺寸,弹好砌筑层高,并设置皮数杆。

(3)按照砌筑层高,依次砌筑墙体,注意墙体垂直度和水平度。

(4)砌筑过程中,每层砌块应错缝搭接,搭接长度不小于砌块长度的1/3。

(5)墙体砌筑完成后,应及时进行养护,防止墙体裂缝。

2. 抹灰施工(1)抹灰前,将墙面上的灰尘、污垢、油渍等清理干净。

(2)根据设计要求,选用合适的混合砂浆,按比例配比。

(3)在墙体上弹出抹灰层厚度线,确保抹灰层厚度均匀。

(4)按照抹灰层厚度线,先刮涂底层砂浆,然后进行面层抹灰。

砖砌体及抹灰专项施工方案

砖砌体及抹灰专项施工方案

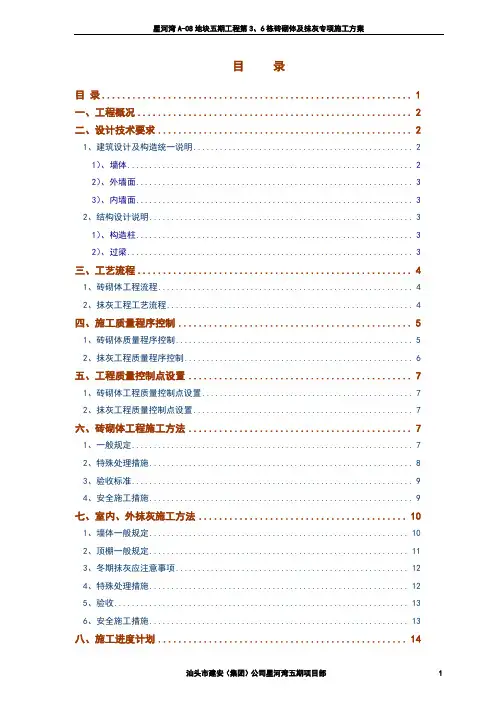

目录目录 (1)一、工程概况 (2)二、设计技术要求 (2)1、建筑设计及构造统一说明 (2)1)、墙体 (2)2)、外墙面 (3)3)、内墙面 (3)2、结构设计说明 (3)1)、构造柱 (3)2)、过梁 (3)三、工艺流程 (4)1、砖砌体工程流程 (4)2、抹灰工程工艺流程 (4)四、施工质量程序控制 (5)1、砖砌体质量程序控制 (5)2、抹灰工程质量程序控制 (6)五、工程质量控制点设置 (7)1、砖砌体工程质量控制点设置 (7)2、抹灰工程质量控制点设置 (7)六、砖砌体工程施工方法 (7)1、一般规定 (7)2、特殊处理措施 (8)3、验收标准 (9)4、安全施工措施 (9)七、室内、外抹灰施工方法 (10)1、墙体一般规定 (10)2、顶棚一般规定 (11)3、冬期抹灰应注意事项 (12)4、特殊处理措施 (12)5、验收 (13)6、安全施工措施 (13)八、施工进度计划 (14)砖砌体及抹灰专项施工方案一、工程概况本工程位于广州番禺区大石镇番禺大桥南岸东侧,由我司总承包建设的3、6栋商住楼工程总建筑面积为36250m2;地下一层,层高为4.1m;地上14~15层,层高为3.15m;结构形式为现浇混凝土框—剪结构。

坡屋顶上铺西班牙瓦,外墙涂料,外墙装饰线多采用GRC构件;根据总承包施工合同我司完工验收交接标准以粗装修标准为准。

本工程属星河湾五期地块,建设投资方:广州宏富房地产有限公司,监理方:广州市宏业金基建设监理咨询有限公司,土建总包方:汕头市建安(集团)公司,设计方:广州市番禺城市建筑设计院,政府监督部门:广州市番禺区质量、安全监督站。

二、设计技术要求1、建筑设计及构造统一说明1)、墙体1、砌块强度等级不小于MU5,内地台以下砌体用MU10实心砖,M7.5水泥砂浆砌筑。

其余砌体厚度和砂浆强度等级详见下表:2、凡60厚砖隔墙采用M10混合砂浆砌筑。

3、承重墙或柱与后砌的非承担重隔墙交接处,沿高度每隔500mm在灰缝内配置2Φ6钢筋与非承墙拉结,并且每边伸入墙内不少于1000mm或伸至门、窗洞口边。

砖砌体施工方案

砖砌体施工方案

砖砌体施工方案
一、施工前准备
在进行砖砌体施工之前,需要做好以下准备工作:- 确定施工图纸和设计要求;- 打磨基层表面,确保平整干净; - 准备工程所需的砖块、胶浆、水泥等材料; -
确保施工现场通风良好,便于施工作业。

二、砌砖操作流程
1. 砌筑墙体
•根据设计要求,选择合适的砖块,采用水泥浆粘贴的方式进行砌筑;
•在墙体砌筑过程中,要注意控制砌缝的宽度、墙面的垂直度和平整度;
•采用砌筑过程中的交叉砌法,提高墙体的稳定性和整体强度。

2. 处理墙角和门窗洞口
•在砌筑墙角时,要注意保持墙角的垂直度和平整度;
•处理门窗洞口时,要根据设计要求和实际尺寸,精确切割砖块,保证洞口的整体美观性和结构稳定性。

3. 加固处理
•在砖砌体施工中,根据需要进行加固处理,采用金属筋或防水剂等材料,提高墙体的整体强度和耐久性。

三、收尾工作
施工完成后,还需要进行以下收尾工作: - 清理施工现场,保持环境整洁; -
对墙体进行检查和修正,确保墙面平整、垂直; - 进行防水、防潮处理,提高墙体
的防护性能。

四、注意事项
在砖砌体施工过程中,需要注意以下事项: - 施工人员要做好安全防护措施,
避免意外伤害发生; - 严格按照设计要求和标准施工,确保施工质量; - 控制施工
过程中的湿度和温度,避免影响砌筑效果。

砖砌体施工是建筑工程中常见的一种施工方式,通过上述施工方案的执行,可
以确保墙体的稳固性和美观性,为建筑工程的顺利进行提供保障。

砌体如何组织施工方案

砌体如何组织施工方案

砌体如何组织施工方案一、工程概况与目标工程概况本工程为砌体结构建筑工程,主要涉及墙体、柱子、楼板等部分的砌筑工作。

工程地点位于(具体地址),工程规模(如:总建筑面积、层数等)。

工程目标确保工程安全、质量优良、进度合理,同时满足国家及地方相关标准和规范要求。

二、材料选择与检验材料选择优先选择符合国家标准的优质砌块、砂浆等材料,确保材料性能稳定,符合设计要求。

材料检验对进场的材料进行严格检验,包括外观检查、尺寸测量、强度测试等,确保材料质量满足设计要求。

三、施工顺序与流程施工顺序按照先基础后主体,先下层后上层的原则进行施工。

施工流程基础处理:清理基础表面,确保平整、干净。

墙体放线:按照设计图纸进行墙体位置标定。

砌块铺设:按照设计要求进行砌块铺设,保证砌块间砂浆饱满,接缝平整。

墙体养护:砌筑完成后,对墙体进行养护,确保墙体强度稳定。

四、技术措施与安全标准技术措施采用科学的砌筑方法,保证砌块间的砂浆饱满、均匀。

对于墙体转角、门窗洞口等特殊部位,采取专门的加固措施。

安全标准施工现场设置安全警示标志,确保人员安全。

定期对施工人员进行安全培训,提高安全意识。

五、质量控制与验收质量控制施工过程中,定期对施工质量进行检查,确保施工质量满足设计要求。

验收标准工程完成后,按照国家及地方相关标准进行验收,确保工程质量合格。

六、人员与设备配置人员配置按照施工进度和工程量,合理配置施工人员,包括砌筑工、辅助工等。

设备配置根据需要配置砌块运输车、砂浆搅拌机、垂直运输设备等,确保施工顺利进行。

七、工期安排与进度监控工期安排根据工程规模和目标,制定合理的工期计划,确保工程按时完成。

进度监控定期对施工进度进行检查,及时发现问题并采取措施解决,确保工程按计划进行。

八、应急预案与措施应急预案针对可能出现的施工安全问题,制定专门的应急预案,包括人员伤亡、设备故障等。

应急措施对于人员伤亡,立即进行救援并送往医院治疗。

对于设备故障,立即组织人员进行维修或更换。

砌体工程施工组织设计

砌体工程施工组织设计

砌体工程施工组织设计一、工程概况砌体工程是建筑领域中的一项重要工程,其施工组织设计对于工程质量、进度和安全都有着至关重要的作用。

本次施工的砌体工程位于某市的一个住宅小区内,总建筑面积约为5000平方米,共分为10栋建筑,每栋为5层高。

该工程需要完成的主要任务包括砌筑外墙、隔墙、楼梯间墙等。

二、工程实施计划1.施工单位的选择本次砌体工程的承包单位由某建筑工程公司担当,该公司有着丰富的施工经验和专业的技术团队,可以有效保障工程质量和进度。

2.施工队伍的组建施工队伍由一名工程师、两名技术负责人和20名工人组成,其中技术负责人具有砌筑工程施工经验,能够有效指导工人进行施工。

3.施工设备的准备为保障施工进度和质量,本次施工将准备足够的砌筑设备,包括搅拌机、砌筑机、砂浆泵等,以确保施工的高效进行。

4.施工方案的制定根据施工现场的实际情况和工程要求,施工单位将综合考虑施工工艺、安全措施等因素,制定合理的施工方案,并按照方案的要求进行施工。

三、施工管理措施1.质量管理砌体工程的质量关乎建筑结构的稳定性和安全性,施工单位将严格按照设计要求和施工规范进行施工,确保每道工序的质量,避免出现质量问题。

2.安全管理施工中将加强对施工现场的安全管理,设置警示标识,加强对工人的安全教育培训,规范施工作业流程,提高工人的安全意识,确保施工过程中的安全。

3.进度管理为保证工程按期完成,施工单位将制定详细的工程进度计划,合理安排施工任务,确保各道工序的顺利进行,及时发现并解决进度滞后的问题。

四、环境保护措施1.施工废弃物的处理对于施工过程中产生的废弃物,将按照相关规定进行合理分类和处理,避免对周边环境造成污染。

2.施工现场的清洁施工现场保持整洁,定期清理垃圾和杂物,确保施工环境的清洁和整洁,减少对周边居民的影响。

五、总结与展望砌体工程施工组织设计是工程施工中的一个重要环节,其质量和安全管理对工程的质量和进度具有决定性的影响。

通过合理的施工方案和严格的管理措施,本次砌体工程将按照计划有序进行,力争达到预期的效果。

砌体及抹灰施工方案

砌体及抹灰施工方案

砌体及抹灰施工方案
砌体及抹灰是建筑施工中的重要环节,直接关系到整体建筑质量和外观效果。

砌体施工是建筑结构中承重墙体、隔墙等构筑物的基础,而抹灰则是为了美观和保护墙面。

本文将介绍砌体及抹灰的施工方案。

1. 砌体施工方案
1.1 材料准备
砌体施工所需材料主要包括砖块、砂浆、水泥等。

在开始施工前,应确保这些材料的质量符合标准,并进行检查确认。

1.2 现场准备
砌体施工前,需要对施工现场进行清理,确保施工环境安全整洁。

同时,还需对墙体进行测量、布置参考线等准备工作。

1.3 砌墙工艺
在进行砌体施工时,应按照设计图纸要求进行,注意砌缝要垂直平整,砖头要有规律,夯实牢固。

1.4 砌墙质量检验
完成砌墙后,需进行质量检验,检查墙体垂直度、平整度等指标,确保施工质量符合标准。

2. 抹灰施工方案
2.1 材料准备
抹灰所需材料包括水泥、砂浆、抹灰工具等。

同样,施工前需对材料质量进行检查。

2.2 基层处理
在进行抹灰前,需对墙体进行基层处理,包括清洁、湿润等工作,以确保抹灰层附着力。

2.3 抹灰工艺
抹灰的工艺主要包括抹底灰、抹面灰等环节,需要注意抹灰层厚度、平整度和表面光滑度。

2.4 抹灰质量检验
完成抹灰后,应进行质量检验,检查墙面平整度、表面光滑度等指标,确保抹灰质量达标。

结语
砌体及抹灰是建筑施工中不可或缺的环节,施工方案的科学性和标准化直接关系到建筑质量和外观效果。

通过合理的材料选择、施工工艺和质量检验,可以确保砌体及抹灰施工质量,从而保证建筑工程的可靠性和美观性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

砖砌体及抹灰施工案一、编制依据1.1别样幸福城4#地块相关图纸1.2设计交底、变更、图纸会审答疑及工程联系单1.3土建工程施工涉及的有效建筑工程质量验收规和规程:《砌体工程施工质量验收规》GB50203-2011《砌体结构设计规》GB50003-20111.4 《建筑工程施工质量验收统一标准》GB50300-20131.5 《装饰装修工程施工质量验收规》GB/T50203-2002二、工程概况本工程位于市官渡区巫家坝机场附近。

本工程总建筑面积为214203.88m2,为12栋楼及地下室组成。

三、施工准备(一)、砌体工程1、主要施工机具:搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。

2、作业环境的准备2.1、砖在砌筑前应提前1-2天浇水湿润。

2.2、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。

2.3、墙拉筋植筋结束,墙拉筋采用6.5设置,并居中置于灰缝中,不得少预埋或漏预埋。

并做好隐蔽验收记录。

2.4、按标高立好皮数杆,皮数杆的间距以15~20m为宜。

2.5、卫生间墙根部120mm高翻边施工完。

3、测量准备弹水平控制线:由墙体围的水平50mm控制线为基准线,来确定门窗洞口以及各线盒的控制标高。

(二)、抹灰工程1、机具准备:砂浆搅拌机、小推车、铁锹、铁抹子、木抹子、靠尺、线坠、钢卷尺、筛子(径5mm)、灰槽、胶皮水管、笤帚、喷壶、毛刷、脚手架杆、扣件、脚手架板、冲机钻。

2、作业条件准备:2.1、抹灰前必须经监理等有关部门对墙体基层及钢板网(或加强网)进行验收后,进行样板间的抹灰验收。

2.2、不同基体交接处加强网、墙面浇水湿润均应提前2d完成,经监理等有关人员检查验收后可大面积施工。

2.3、根据室高度和抹灰现场的具体情况,脚手架搭设应稳固,架子距墙面、墙脚为200—250mm以便抹灰操作。

3、抹灰施工:采用干混砂浆。

四、施工工艺(一)、墙抹灰施工操作流程:基层处理→浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底灰、中灰→抹窗台板、墙裙或提脚板→抹面灰→清理1、基本要求1.1、抹灰所用的材料品种,质量必须符合设计要求和现行材料标准的规定;1.2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。

1.3、表面:表面光滑、洁净接槎平整,线角顺直清晰。

1.4、护角、门窗与墙体之间缝隙,护角符合施工规规定,表面光滑平顺。

门窗框与墙体间隙填塞密实,表面平整;1.5、洞、槽、盒和管道后面的抹灰表面,尺寸正确,边缘整齐、光滑,管道后面平整;1.6、分格条(缝):宽度、深度,均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺。

2、施工要求2.1、墙面抹灰水泥砂浆2.1.1、基层处理:首先将凸出的砼剔平,再浇水湿润,然后,用1:1水泥细砂浆掺水重20%的107胶,喷或用扫帚将砂浆甩到顶、墙上(混凝土墙),直至水泥砂浆疙瘩全部粘到混凝土光面上。

此工序前混凝土与砖墙连接处钉钢丝网(宽度300);2.1.2、直、套、找规矩、贴灰饼:根据基层表面平整垂直度情况,经检查后确定抹灰层厚度,灰饼宜用1:3水泥砂浆,做成50m见,水平距离改为1.2-1.5m左右;2.1.3、面冲筋:根据灰饼用与抹灰层相同的1:3水泥砂浆冲筋,冲筋的根数应根据层间的高度来决定;2.1.4、护角:根据灰饼和冲筋首先应把门窗口角和墙面、柱面阳角抹灰水泥护角,其高度不应低于2m,每侧宽度不小于50mm(1:2水泥砂浆)。

2.1.5、抹底灰:一般应在抹灰前一天用水把墙面浇透,先刷107胶素水泥一道,随刷随打底,底灰采用1:3水泥砂浆。

应分层分遍与所冲筋抹平,用大杠刮平、找直,木抹子槎平槎毛;2.1.6、抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙面湿润后,即可进行罩面工作,采用1:2水泥杜拉纤维砂浆罩面(0.9Kg杜拉纤维/m3水泥砂浆),用大杠刮平找直.3、混凝土天棚抹水泥砂浆3.1、基层处理:(同混凝土顶板抹水泥砂浆)3.2、弹线、套、找规矩:根据+50cm水平线找出靠近顶板四的水平线,作为顶板抹灰水平控制线;3.3、刷素水泥浆、抹底灰:先刷素水泥浆,再用1:2水泥砂浆打底拉毛,再用1:1水泥砂浆抹面,应横竖均匀顺平。

4、质量要求允偏差立面垂直:5mm ;表面平整: 4mm ;阳台角垂直: 4mm;阳台角正: 4mm (二)、砖墙砌筑施工操作流程:工艺流程:施工准备→砖浇水→砂浆搅拌→砌墙→验收1、砌块排列时,必须根据设计图纸和砌块尺寸、垂直灰缝的宽度水平灰缝的厚度等计算砌块的皮数和排列,以保证砌体的尺寸。

砌筑前,先根据砖墙位置弹出墙身轴线及边线,开始砌筑时先要进行摆砖排出灰缝宽度,摆砖时应注意门窗位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌法,以及七分头砖、半砖等砌在处为好,务使各皮砖的竖缝相互错开。

2、砌筑采用一顺一丁的形式。

3、砌体施工前,应先将基底清理干净。

基底用砂浆找平,砖砌体组砌法应正确,上、下错缝,灰缝厚度为8-12mm,横平竖直,厚薄均匀。

灰缝应饱满,水平缝饱满度≥80%,竖缝不得有透明缝、瞎缝、假缝。

尤其是外墙,灰缝一定要饱满,以防日后渗水。

同时应采用ф8的钢筋变钩对灰缝随砌随钩,保持灰缝光滑密实。

4、砌筑时非承重砖墙,其底部先砌4皮实心砖,在门洞口两侧一砖围,采用加气砼砖砌筑。

5、砌墙顶面与上层结构的接触处,采用侧砖,必须待砖墙砌筑7天后,大部砌砖沉实后,再砌顶部斜砖。

6、宽度小于1米的窗间墙,应选用整砖砌筑。

7、木门与墙体的固定可预埋木砖,每侧设四个连墙点,其中上下的连墙点距门端部180mm,中间均匀布置,木砖用沥青油浸泡作防腐处理;也可采用预埋砼的办法,以后通过在砼块上钻,塞紧小园木钉的法固定铁钉。

8、门窗过梁采用现浇式施工,过梁底部的模板,应在灰缝砂浆强度超过设计强度50%时,可拆除。

9、砖砌体施工临时间断处补砌时,尽量留斜槎,无法留斜槎时,应留阳直槎。

接槎处表面应清理干净,浇水湿润,并填实砂浆,保持灰缝平直。

10、浇灌构造柱混凝土前,必须将砖砌体和模板浇水湿润,并将模板落地灰、砖渣清除干净。

11、构造柱与墙体的连接处应砌成马牙槎,马牙槎先退后进,并“四进四出”。

五、质量标准(一)、砌体工程1 保证项目:1.1 砖的品种、强度等级必须符合设计要求。

1.2 砂浆品种及强度应符合设计要求。

1.3 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。

1.4外墙转角处禁留直槎,其他临时间断处留槎做法必须符合施工规的规定。

2 基本项目;2.1 砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。

2.2 砖砌体接槎处灰浆密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm或透亮的缺陷不超过5个。

2.3 植筋的数量、长度均符合设计要求和施工规规定,留置间距偏差不超过一皮砖。

2.4 构造柱留置正确,大马牙槎先退后进;上下顺直;残留砂浆清理干净。

2.5 清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。

3 允偏差项目;见下表砖墙砌筑允偏差(二)、抹灰工程1、主控项目(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。

(2)一般抹灰材料的品种和性能应符合设计要求。

水泥凝结时间和安定性应合格。

砂浆的配合比应符合设计要求。

(3)抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。

2、一般项目(1)普通抹灰表面应光滑、洁净,接槎平整,分格缝应清晰。

(2)护角、洞、槽、盒围的抹灰应整齐、光滑,管道后面抹灰表面平整。

(3)抹灰总厚度应符合设计要求,水泥砂浆不得抹在灰砂浆上,罩面膏灰不得抹在水泥砂浆层上。

(4)一般抹灰工程质量的允偏差和检验法应符合下表一般抹灰的允偏差和检验法六、注意事项(一)、砌体工程1 排列时,应尽可能采用主规格、大规格和工厂生产的标准规格砌块,少用或不用异形规格砌块。

2 外墙转角处和纵横墙交接处的砌块应分皮咬槎、交错搭砌。

3 砌体的上下皮砌块应互相错缝搭砌,搭接长度不宜小于砌块长度的三分之一。

4 砌体的垂直缝与窗洞口边线要避免同缝。

5 凡砌体中需固定门窗或其他构件、以及搁置过梁、搁板等部位,应尽量采用大规格和规则整齐的砌块砌筑,不得使用零星砌块砌筑。

6 施工时先砌墙体,后浇捣构造柱的砼。

构造柱的砼骨料的粒径不宜大于20mm,砼坍落度宜为50-70mm。

7 墙身砌体高度超过1.2m以上时,应搭设脚手架。

8 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同块脚手板上的操作人员不应超过2人。

9 在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。

10 不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠架一层。

11 砍砖时应面向打,注意碎砖跳出伤人。

12 如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌。

13 在同一垂直面上下交叉作业时,必须设置安全隔板,下操作人员必须配戴安全帽。

(二)、抹灰工程1、墙抹灰质量细部控制的要点。

1.1、墙柱门口的阴阳角:阴阳角有正和顺直两项。

抹灰施工时,制作L50×5 长50 ㎝角铁工具顺直阴阳角,并用尺控制阴阳角正;施工时经常检查。

1.2、抹灰面层:护壁墙施工时,易出现的问题是:罩面白灰膏或素水泥浆施工过迟,压面无法压光滑,有细小格楞;涂料施工时,不得不用砂纸将小格楞磨平,既费工又费时。

1.3、外墙交接窗口位置:有的工程墙靠框架柱边齐,框架柱边兼做窗边。

这时施工时一定要等外墙瓷片排好版后再施工墙。

避免先施工墙,再施工外墙面砖时,外墙在窗口位置不同面。

1.4、墙体踢脚板位置、吊顶标高位置、平整度:抹灰工操作的时候,刮杆靠尺往往放不到踢脚板位置和吊顶标高位置,而使这两个位置平整度欠佳。

踢脚板施工时能保证踢脚线上口平直,而保证不了踢脚线上口厚薄均匀一致。

项目管理者联盟,项目管理问题。

2、室抹灰的工程质量检查与验收一般抹灰工程2.1、抹灰层与基层之间及各层抹灰层之间必须粘结牢固,抹会层应无脱层空鼓,面层应无爆灰和裂缝。

检查办法:观察;用小锤轻击检查.2.2、一般抹灰工程的表面质量应符合下列规定:2.2.1、普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。

2.2.2、高级抹灰表面应光滑、洁净、颜色均匀,无抹纹,分格缝和灰线应清晰美观。

检查办法:观察;手模检查。

3、护角、洞、槽、灰盒围的抹灰表面应整齐、光滑;管道后面的抹灰应平整。

相关文档
最新文档
