工程施工月报(2019年)
工程施工月报工程量

工程施工月报工程量一、工程概况本月工程施工进展顺利,各项工作有序推进。
主要完成的工作包括土建施工、设备安装、电气工程等工程量,总体进度符合预期,未出现大的延期情况。
本月工程总投入资金为XX万元,累计完成建设工程量为XX%,整体进度正常。
二、土建施工本月主要完成了XX平方米的厂房土建施工,包括基础、墙体、柱梁等主要部位的施工。
其中,钢筋加工、混凝土浇筑等重要工序按计划完成,质量可靠,未发现明显质量问题。
土建工程施工过程中,各项安全措施得到严格执行,未发生安全事故。
三、设备安装本月设备安装工作主要包括XX台设备的安装及调试,其中包括生产设备、电气设备、管道设备等。
设备安装过程中,施工人员按照设计要求进行施工,确保设备安装牢固稳定。
设备调试周期较长,需很多专业技术人员参与,预计下个月可完成所有设备的调试。
四、电气工程本月电气工程主要包括电缆敷设、线路接线等工作。
电气工程施工严格按照设计要求进行,确保电气设备的正常运行。
施工人员严格执行安全操作规程,保证施工过程安全有序,未发生电气事故。
五、质量安全情况本月工程施工过程中,质量安全各项工作得到有效保障。
严格执行施工方案和验收标准,严格控制施工质量,确保施工质量符合要求。
同时,加强安全管理,做好施工现场安全防护,预防事故发生。
未发生较大的质量安全事故,全面提升了工程施工质量和安全水平。
六、下月工作计划1. 继续推进土建施工进度,确保按计划完成各项土建工程;2. 完成设备安装及调试工作,准备生产前的设备投产准备;3. 继续进行电气工程施工,确保电气设备正常运行;4. 加强质量安全管理,全面提升工程施工质量和安全水平。
七、总结本月工程施工进展顺利,各项工程量有序推进,质量安全得到有效保障。
工程进度符合预期,达到了本月工作目标。
希望在下一个月的工作中,继续保持良好的施工态势,确保工程按期按质完成,为工程建设提供强有力的支持。
以上为本月工程施工月报,供领导及相关部门参考。

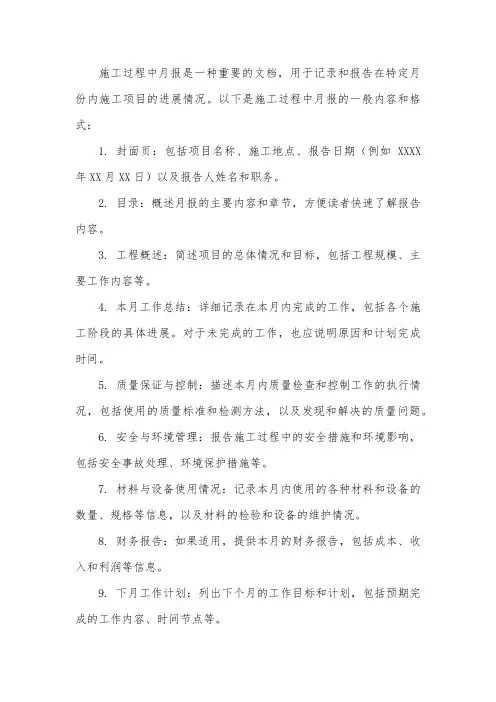

施工过程中月报

施工过程中月报是一种重要的文档,用于记录和报告在特定月份内施工项目的进展情况。
以下是施工过程中月报的一般内容和格式:
1. 封面页:包括项目名称、施工地点、报告日期(例如XXXX 年XX月XX日)以及报告人姓名和职务。
2. 目录:概述月报的主要内容和章节,方便读者快速了解报告内容。
3. 工程概述:简述项目的总体情况和目标,包括工程规模、主要工作内容等。
4. 本月工作总结:详细记录在本月内完成的工作,包括各个施工阶段的具体进展。
对于未完成的工作,也应说明原因和计划完成时间。
5. 质量保证与控制:描述本月内质量检查和控制工作的执行情况,包括使用的质量标准和检测方法,以及发现和解决的质量问题。
6. 安全与环境管理:报告施工过程中的安全措施和环境影响,包括安全事故处理、环境保护措施等。
7. 材料与设备使用情况:记录本月内使用的各种材料和设备的数量、规格等信息,以及材料的检验和设备的维护情况。
8. 财务报告:如果适用,提供本月的财务报告,包括成本、收入和利润等信息。
9. 下月工作计划:列出下个月的工作目标和计划,包括预期完成的工作内容、时间节点等。
10. 附录:可以包括照片、图纸、检测报告等相关资料,以辅助说明报告内容。
在编写施工过程中月报时,应注意保持内容的真实性和准确性,同时尽量使用简明扼要的语言,以便于阅读和理解。
月报不仅是向上级或业主汇报工作的一种方式,也是项目团队内部沟通、协调和管理的工具。
工程施工月度报告

工程施工月度报告一、项目概况1.1 项目名称:XXXX工程施工项目1.2 项目地点:XXXX地区1.3 项目周期:XXXX年1.4 项目规模:XXXX平方米1.5 项目投资:XXXX万元二、工程进度概述2.1 工程总体进度:截至目前,本项目已完成XX%的工作量。
2.2 各分部分项工程进度:(1)土建工程:已完成XX%,主要包括主体结构、地下室、屋面等部位的建设。
(2)安装工程:已完成XX%,主要包括给排水、供电、通风空调、消防等系统的安装。
(3)装饰工程:已完成XX%,主要包括室内外装修、装饰材料的选择和施工。
(4)园林绿化工程:已完成XX%,主要包括绿化带、景观小品、景观照明等部位的建设。
2.3 工程质量概述:严格按照国家相关标准和规范进行施工,确保工程质量。
截至目前,本项目质量控制指标均符合规定要求。
三、安全生产状况3.1 安全生产总体情况:本月项目现场共计发生安全事故XX 起,均未造成人员伤亡,已严格按照相关规定进行处理。
3.2 安全生产措施:(1)加强施工现场安全管理,严格执行安全操作规程。
(2)定期对施工现场进行安全隐患排查,发现问题及时整改。
(3)加强员工安全教育培训,提高安全意识。
(4)落实施工现场消防、防尘、防噪声、防污染等措施。
四、工程变更及索赔4.1 工程变更:本月共计发生工程变更XX项,均按照相关规定和程序进行审批。
4.2 索赔情况:本月共计发生索赔事件XX起,涉及金额XX万元。
已严格按照合同约定进行处理。
五、项目成本及资金状况5.1 项目成本:截至目前,本项目累计发生成本为XX万元,较预算有所节约。
5.2 资金状况:本月项目资金到位XX万元,累计到位资金为XX万元。
资金使用情况严格按照预算和资金管理要求执行。
六、项目协调与管理6.1 项目协调:本月项目协调工作重点为解决施工现场与周边环境的矛盾,保障施工顺利进行。
6.2 项目管理:严格执行项目管理制度,加强施工现场巡查,确保工程质量、安全、进度等方面的可控。
1111工程)安全月报表2019.7 - 副本

0
0
0
三、本月工伤事故月报表(详:见附件)
四、本月项目主要机械汇总表:
****项目机械汇总表(详:见附件)。
五、本月项目部对施工起重机械维保进行现场监控的照片(现场无起重设备)
2、下午9#楼电梯井、集水井墙体粉刷50%;
3、9#主楼土方开挖完成95%;
二、临设进度情况:
卫生间外墙贴砖,线条粉刷,水电安装,会议室圈梁模板安装.合计临时设施完成80%
项目进展过程存在的问题(安全)
1、配电箱日常巡查记录缺失;
2、施工现场坑洞处未设防坠落安全围护,存在隐患;
3、上下基坑坡道未完整设置临边防护,边缘土坡落差大,存在隐患。
1、施工区
地块3
地块1
地块2
临时设施办公区
大门
道路硬化
沉淀池
洗车台
二、本项目动态监管安全文明行为评价记分统计表(2019年月)
序号
项目名称
项目
经理
记分情况
当月企业安全文明主要记分问题
(企业)
项目经理
(安全)
当月
累计
当地块1、地块2、地块3地下室、上部主体及精装修工程)
李杰钦
项目安全月报表
(2019年月)

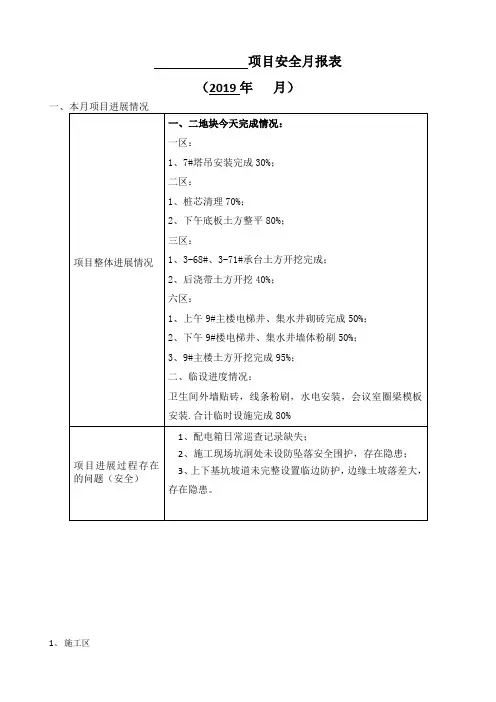

一、本月项目进展情况
项目整体进展情况
一、二地块今天完成情况:
一区:
1、7#塔吊安装完成30%;
二区:
1、桩芯清理70%;
2、下午底板土方整平80%;
三区:
1、3-68#、3-71#承台土方开挖完成;
2、后浇带土方开挖40%;
六区:
1、上午9#主楼电梯井、集水井砌砖完成50%;
施工月报范本(最全)[6]
![施工月报范本(最全)[6]](https://img.taocdn.com/s3/m/b352152d876fb84ae45c3b3567ec102de2bddf33.png)
施工月报范本(最全)一、施工概况工程进度:本月,完成了具体工程内容的施工,累计完成了百分比的工程量,与计划相符。
目前,正在进行具体工程内容的施工,预计于日期完成。
质量管理:本月,严格按照质量管理体系和规范要求,对各项工作进行了质量控制和检验。
通过了具体检验内容的验收,无不合格或遗留问题。
同时,对已完成的工程进行了定期巡查和维护,保证了工程质量的稳定性。
安全管理:本月,坚持安全第一的原则,加强安全教育和培训,落实安全责任制和措施,规范安全操作和行为。
未发生任何安全事故或隐患。
并及时更新了安全台账和档案,做好安全记录和报告。
环境保护:本月,遵守环境保护法律法规和标准,执行环境保护管理制度和措施,有效地控制了施工现场的噪声、粉尘、废水、废气等污染物的排放。
并定期监测和评估了环境影响,及时处理了环境问题和投诉。
合同管理:本月,按照合同条款和变更程序,与业主、监理、设计、供应商等相关方进行了有效的沟通和协调。
及时提交了各类合同文件和资料,处理了合同变更和索赔事宜。
并按时收取了应收款项,支付了应付款项。
二、存在问题及解决办法问题一:由于设计变更导致的工程量增加和材料延迟。
解决办法一:及时与业主、监理、设计方协商,确认变更内容和费用,并签订变更协议。
同时,加快材料采购和运输,调整施工计划和资源配置,保证进度不受影响。
问题二:由于恶劣天气导致的施工停滞和损失。
解决办法二:根据天气预报和实际情况,及时调整施工安排和方法,采取防雨、防风、防冻等措施,保护好已完成的工程。
同时,对受损的设备、材料、人员进行修复、补充、赔偿,并申请延期索赔。
三、下月计划及建议计划一:完成具体工程内容的施工,并通过验收。
建议一:加强与业主、监理、设计方的沟通和协调,及时反馈施工情况和问题,争取得到支持和配合。
计划二:开始具体工程内容的施工,并按照质量、安全、环境等要求进行控制和检验。
建议二:加大对施工人员的培训和考核,提高施工质量和效率,防止出现差错和事故。
建筑工程_施工月报(3篇)

第1篇一、项目概况项目名称:XX大厦项目地点:XX市XX区建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司项目负责人:张三项目工期:36个月本月完成进度:完成总工程量的30%二、本月施工情况1. 土建工程本月土建工程主要包括基础施工、主体结构施工、装饰装修施工等。
(1)基础施工:已完成基础垫层、基础底板、基础梁、基础墙等施工,基础工程量已完成70%。
(2)主体结构施工:已完成主体结构柱、梁、板的施工,主体结构工程量已完成60%。
(3)装饰装修施工:已完成地面、墙面、顶面的抹灰、刮腻子等施工,装饰装修工程量已完成20%。
2. 安装工程本月安装工程主要包括给排水、电气、暖通、消防等施工。
(1)给排水工程:已完成给水管道、排水管道的敷设,给排水工程量已完成60%。
(2)电气工程:已完成强电、弱电的敷设,电气工程量已完成50%。
(3)暖通工程:已完成通风管道、散热器的安装,暖通工程量已完成40%。
(4)消防工程:已完成消防管道、消防设施的安装,消防工程量已完成30%。
3. 绿化景观工程本月绿化景观工程主要包括绿化种植、景观小品等施工。
(1)绿化种植:已完成绿化植物的种植,绿化种植工程量已完成70%。
(2)景观小品:已完成景观小品的安装,景观小品工程量已完成50%。
三、本月质量管理1. 施工过程中,严格按照施工图纸、规范、标准进行施工,确保工程质量。
2. 加强对原材料、半成品、成品的检验,确保材料质量。
3. 加强施工现场的安全管理,严格执行安全生产责任制,确保施工安全。
4. 对施工过程中发现的质量问题,及时整改,确保工程质量。
四、本月进度计划1. 下月土建工程计划完成主体结构施工、装饰装修施工等。
2. 下月安装工程计划完成给排水、电气、暖通、消防等施工。
3. 下月绿化景观工程计划完成绿化种植、景观小品等施工。
五、本月存在问题及解决方案1. 存在问题:部分施工人员对施工规范、标准掌握不够熟练,导致施工质量不高。
施工月报(施工单位)

施工月报(2019年11月)工程名称:中国共产党宁夏回族自治区纪律检查委员会信息化建设项目(一卡通系统)施工月报2019年第2期2019年10月26日至2019年11月26日工程名称:中国共产党宁夏回族自治区纪律检查委员会信息化建设项目(第二标段:一卡通系统)承包人:宁夏希望信息产业股份有限公司项目经理:杨兴昌日期:2019年 11 月27 日施工月报一、工程概况目前中心一人多卡存在办公不便、管理不便且极易出现安全隐患。
急需建设一套一卡通系统。
一卡通系统:全面支持单位智能卡管理、餐饮业务、财务管理、资金管理、办公楼智能门禁管理、身份验证翼闸、统计分析等全方面完成体系的管理需求;出入口管理系统:车牌识别及人行通道系统在南大门、5#楼前、1#西侧、7#楼出入口设置。
电子围栏:电子围栏分两个部分组成,脉冲电子围栏主机和电子围栏前端。
前端设备主要是探测器,为适应室外天气,减少误报,探测器选用脉冲电子围栏探测器。
本次建设对7#楼及中心周界建设电子围栏系统,提高中心的安全等级。
二、本月工程进度1、本月工程实际完成情况与计划量对比:2、原因分析及采取的措施:①电梯刷卡与4号楼一层刷卡门禁系统需等所有系统调试完成后,方可安装,否则会影响甲方原系统的使用。
②我单位进行的7号楼一层软包施工,在9月初已完工,因未给门禁系统安装预留管线,造成门禁系统无法施工,现对部分软包进行拆除重新施工。
③软件调试及调整门锁。
三、本月工程质量1、本月施工采取的质量控制方法和措施在管线敷设施工中,严格按照施工规范进行施工①施工前,组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的要求和施工的技术标准,理解业主的需要和要求,如有不清楚或是不明确之处,及时向业主或设计单位提出书面报告。
②对进场工人进行三级安全教育,并进行安全、技术交底、经各班组签名留底后才能开工③从进货、检验、试验、进仓、登记、标识、使用等全过程,都必须严格执行“进货检验和试验控制程序”文件要求,从采购的第一个程序开始,层层把关,确保材料质量做好各种材料的质量记录和资料的整理和保存工作,使各种证明、合格证(单)、验收、试验单据等齐全,确保其可追溯性的完整性。
工程施工月报

工程施工月报一、项目进展情况本月工程施工项目进展良好,计划工作进度顺利推进。
各参与方充分配合,协商一致,有效提高了工程进度。
具体进展如下:1.项目总体进度:本月总体进度完成百分比为xx%,与计划进度基本一致。
2.施工工作:主体结构施工、装饰装修、设备安装等工作按计划进行,各施工单元协同作业,确保施工质量。
3.安全生产:本月发生安全事故xx起,较上月有所减少。
安全教育和培训工作得到加强,提高了全体员工对安全的意识。
二、质量管理情况质量管理是施工工程的重中之重,本月我方对质量管理工作进行了全面检查和整改,取得了一定成效:1.质量管理制度:完善了质量管理制度,强化了过程控制和监督检查,提升了各工序的质量保障。
2.工程质量:本月未发生任何质量问题和投诉,确保了工程质量的稳定和可靠,得到了业主的一致好评。
三、成本控制情况成本控制是工程施工的重要环节之一,本月我方对成本进行了精准控制,实现了预算内的施工成本。
1.材料采购:本月完成材料采购xx%,按照项目计划和合同约定采购,实现了优质材料的合理利用和节约成本。
2.人工费用:本月人工费用控制在预算范围内,合理安排施工人员工作时间,提高了施工效率。
四、环保与能耗情况环保和能耗是当前社会重要议题,我方本月在环保与能耗方面也取得了一些成果:1.环保措施:严格遵守环保法规,做好施工废水、废气及垃圾处理,保障施工过程环保达标。
2.能源节约:采取合理的节能措施,控制施工现场能耗,提高能源利用效率,为可持续发展贡献力量。
五、下月工作计划下月工作计划主要包括以下几个方面:1.加快进度:争取在下月提前完成xx%的工程进度,确保工程按时交付。
2.加强安全:进一步加强安全生产教育和培训,做好施工现场安全隐患排查工作。
3.优化质量:持续优化质量管理体系,加强过程质量控制,确保施工质量稳定可靠。
4.控制成本:继续精准控制成本,压缩不必要的支出,提高施工效益。
5.环保与能耗:继续落实环保政策,加强对能耗的监测和管理,实现节能减排。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
CB34 施工月报表(2019年9月)(鄂水总[2019]月报003号)合同名称:工程合同编号:HBZX-201811SL-540001001本表一式份,每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。
施工月报(鄂水总[2019]月报003号)2019年第3期2019 年8 月25日至2019年9月25日工程名称:合同编号: HBSJ-201811SL-540001001 承包人:水总水利水电建设股份项目经理:日期:2019 年9 月25 日目录1.综述2.现场机构运行情况3.工程总体形象进度4.工程施工容5.工程施工进度6.工程施工质量7.完成合同工程量及金额8.安全、文明施工及施工环境管理9.现场资源投入等合同履约情况10.下月进度计划及工作安排11.需解决或协商的问题及建议12.施工大事记13.附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工机械设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总。
(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表1 综述曲江河为唐岩河左岸支流,贯穿整个丁寨乡,且横跨新城区。
曲江河流域面积达357km2,多年平均流量为10.5 m³/s,水量充沛,但河道下游为盲谷,主要靠天然溶洞及1 条已建成的排洪隧洞泄水,其排水流量太小,导致河道两岸大片土地和房屋经常受淹。
已建排洪隧洞线路基本呈直线,长度约2740m,水流向327°,洞室断面为城门洞形,高约3m,宽约2m。
排洪隧洞进口位于曲江河右岸天明坝下游约200m 处,底板高程734.847m。
排洪隧洞出口位于肖洞和凉风洞之间,底板高程733.5m,此部位修建有排洪控制闸。
排洪闸下游,水流主要采取两种方式进行排泄:其一,洪水期水流经下游排洪明渠直接向附近凉风洞(落水洞)排泄,进入地下暗河,在断明峡流出;其二,通过右侧山体引水隧洞及傍山明渠将水流(线路曲折)引向丁寨电站进行发电,前池一带水渠底板高程733m 左右。
据调查,泄洪洞修建过程中洞室局部地段曾发生过塌陷破坏。
根据城区建设及发展规划,咸丰县城市规划建设区以高镇为中心,沿椒石公路东至家坝,西至蒲草塘,北面沿猫儿岭、太平沟、白虎山到白水坝,南到土地关、青龙山至十字路,总用地面积约36km2。
咸丰县新城区丁寨防洪排涝工程项目防洪保护对象为咸丰县新城区,能有效地提高咸丰县新城区综合防洪能力,促进人与自然和谐相处和生态文明建设,促进区域经济多元化发展。
鉴于此,咸丰县水利水产局经多方筹划部署,最终确定启动咸丰县新城区*****工程项目。
建****工程进口位于丁寨乡天星孔一带,线路经S232 省道在72km 附近,穿039 乡道东侧山体,出口位于断明峡丁寨水电站一带。
线路全长4.577km,走向340°,隧洞进口底板设计高程729m,出口底板设计高程548m,坡比1:75 至1:16,洞室断面开挖基本尺寸宽7m~12m、高10m~12m。
为缓解狭窄河段的排洪压力,在断明峡弯曲河段的河间地块部位设置了2#泄洪洞,进口底板高程545m,出口底板高程533.92 m,洞长约155m,洞向291°,坡比1:12,洞室断面呈城门洞形,宽5.6m,高7.85m。
表1工程合同投资及主要工程量情况表2 现场机构运行情况2.1现场人员本月现场人员统计见表2。
表2现场人员情况统计表2.2现场设备现场现有设备良好,现场设备情况详见下表:表3 现场主要机械设备统计表3 工程总体形象进度3.1工程形象进度我标段本月组织人力物力主要完成临时电路安装、1#进场道路通至漫水桥,1#临建场地筛分设备进场、完成筛分土建基础,1#洞洞脸开挖、喷护完成;现阶段现场情况如下:(1)临时工程:仓库一个、活动板房五栋。
1#支洞洞脸开挖、喷护完成;1#临建场地混凝土浇筑完成40%,土方回填完成60%;1#支洞生活区土方回填100%,活动板房地坪混凝土硬化完成1#支洞洞脸开挖、喷护完成;2#支洞进场道路扩宽完成100%2#洞已进洞**米,并完成拱架安装及喷护(3)安全费用:**万元。
4 工程施工容本月完成2#支洞洞身(0+000-0+***)开挖及边坡的锚固支护;2#支洞进场道路扩宽100%;;1#支洞启闭机平台爆破开挖40%;1#支洞进场临时道路拓宽及山体爆破已完成。
5.工程施工进度本月完2 #支洞洞身****米开挖及锚喷支护;2#支洞进场道路至拌合筛分系统的进场道路拓宽完成90%,土方回填完成80%;1#支洞洞脸开挖、喷护完成6.工程施工质量6.1原材料、中间产品试验检测情况6.1.1原材料检验情况钢筋、水泥送检合格6.1.2中间产品以及施工质量检测情况本月无6.2工程质量评定及验收合格6.2.1单元工程质量评定情况合格6.2.2工程质量验收情况本月无质量验收,施工质量控制良好,符合规及设计要求。
7.完成合同工程量及金额1、本月完成混凝土喷护90m³,临建设施地坪混凝土浇筑63m³,钢筋网制作2.5t,拱架安装15榀,临建设施活动板房搭设,完成产值*************万元。
2、1#支洞筛分系统一套,拌合系统一套设备采购定金已支付。
8.安全、文明施工及施工环境管理8.1本月安全生产情况表6 ************************工程职工伤亡事故月统计表8.2安全生产、文明施工检查、评比(价)情况8.3安全事故及处理情况本月无安全事故。
9.现场资源投入等合同履约情况现阶段,项目投入人员59名、主要机械7台(辆),满足现阶段施工要求,后续阶段根据需要将加大人力物力投入,合同履约良好。
10.下月进度计划及工作安排10.1下月的主要工作目标1#支洞进场路漫水桥至咸丰大道规划道路施工;1#支洞洞身开挖**米,筛分、拌合系统安装完成、临时钢筋加工场、空压机房安装完成;2#支洞洞身开挖**米(o+***+**);2#临建场地完成0.75m3小型拌合站安装、拌合楼安装;出口段覆盖表皮清楚,初步形成进洞施工道路。
10.2计划工作进度安排表72019年9月份工作进度安排详细根据现场实际状况适当调整。
11.需解决或协商的问题及建议1、出口段征地问题CB34附表1 原材料/中间产品使用情况月报表(鄂水总[2019]材料月003号)合同名称:********************************工程合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表2 原材料检验月报表(鄂水总[2019]材料月003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表3 主要施工机械设备情况月报表(鄂水总[2019]设备月003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表4 现场人员情况月报表(鄂水总[2019]人员月003号)合同名称:工程合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表5 施工质量检测月汇总表(鄂水总[2019]质检月003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表6 施工质量缺陷月报表(鄂水总[2019]缺陷月003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB 34附表7 工程事故月报表(鄂水总[2019]事故月003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001说明:本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
CB 34附表8 合同完成额月汇总表(鄂水总[2019]完成额003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001、本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
2、本表的一级项目指核工程工程量清单中的分类工程,一级项目合同完成额依据CB34附表8- 1 汇总表填写。
3、本表中的项目编号是指合同工程量清单的项目编号。
CB 34附表8— 2建筑工程合同完成额月汇总表`(鄂水总[2019]完成额月003号)合同名称:工程项目合同编号:HBSJ-201811SL-540001001、本表一式 4 份,由承包人填写,作为合同完成额月汇总表的附件一同上报。
2、本表的二级项目指核工程工程量清单中的分类工程。
3、本表做为CB34的附表,根据一级项目数量一次编码。
4、本表中的项目编号是指合同工程量清单的项目编号。
CB 34附表9 主要实物工程量月月汇总表(鄂水总[2019]实物月003号)合同名称:咸丰县新城片区丁寨防洪排涝(曲江河、唐岩河水系连通)工程项目合同编号:HBSJ-201811SL-540001001说明:1、本表一式 4 份,由承包人填写,作为《施工月报》的附件一同上报。
