注册造价工程师(建设工程计价)历年真题试卷汇编16

注册造价工程师(建设工程计价)历年真题试卷汇编16(总分:58.00,做题时间:90分钟)一、单项选择题(总题数:22,分数:44.00)1.单项选择题共72题,每题。

每题的备选项中只有一个最符合题意。

(分数:2.00)__________________________________________________________________________________________ 解析:2.某预算定额项目的基本用工为2.8工日,辅助用工为0.7工日,超运距用工为0.2工日,人工幅度差系数为10%。

该定额的人工工日消耗为( )工日。

【2010年真题】(分数:2.00)A.3.98B.4.00C.4.05D.4.07 √解析:解析:人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数;预算定额人工工日消耗量=基本用工+辅助用工+超运距用工+人工幅度差=(2.8+0.7+0.2)×(1+10%)=4.07(工日)。

3.完成某单位分部分项工程需要用工4.2工日,超运距用工0.3工日,辅助用工1工日,人工幅度差系数为10%,则该单位分部分项工作预算定额人工消耗量为( )工日。

【2014年真题】(分数:2.00)A.5.92B.5.95C.6.02D.6.05 √解析:解析:预算定额人工工日消耗量=(4.2+0.3+1)×(1+10%)=6.05(工日)。

4.在正常施工条件下,完成10m 3混凝土梁浇捣需4个基本用工,0.5个辅助用工,0.3个超运距用工,若人工幅度差系数为10%,则该梁混凝土浇捣预算定额人工消耗量为( )工日。

【2015年真题】(分数:2.00)A.5.20B.5.23C.5.25D.5.28 √解析:解析:预算定额人工工日消耗量=(4+0.5+0.3)×(1+10%)=5.28(工日)。

5.完成某分部分项工程1m 3需基本用工0.5工日,超运距用工0.05工日,辅助用工0.1工日。

如人工幅度差系数为,1 %,则该工程预算定额人工工日消耗量为( )工日/10m 3。

【2016年真题】(分数:2.00)A.6.05B.5.85C.7.00D.7.15 √解析:解析:预算定额人工工日消耗量=(0.5+0.05+0.1)×(1+10%)×10=7.15(工日)。

6.经现场观测得知,完成某分项工程需消耗某种材料1.76,其中损耗量为0.055,则该种材料的损耗率为( )。

【2012年真题】(分数:2.00)A.3.03%B.3.13%C.3.20%D.3.23%√解析:解析:材料净用量=材料消耗量-材料损耗量=1.76-0.055=1.705;材料的损耗率=损耗量/材料净用量×100%=0.055/1.705×100%=3.23%。

7.正常施工条件下,完成单位合格建筑产品所需某材料的不可避免损耗量为0.90kg,已知该材料的损耗率为7.20%,则其总消耗量为( )kg。

【2014年真题】(分数:2.00)A.13.50B.13.40 √C.12.50D.11.60解析:解析:材料损耗率=材料损耗量/净用量×100%,故材料净用量=材料损耗量/损耗率(%)=0.90/7.2%=12.5(kg),材料消耗量=材料净用量+损耗量=材料净用量×[1+损耗率(%)]=12.5+0.9=13.4(kg)。

8.下列材料损耗,应计入预算定额材料损耗量的是( )。

【2016年真题】(分数:2.00)A.场外运输损耗B.工地仓储损耗C.一般性检验鉴定损耗D.施工加工损耗√解析:解析:预算定额材料损耗量,指在正常条件下不可避免的材料损耗,如现场内材料运输及施工操作过程中的损耗等;选项A、B均属于材料单价。

9.下列施工机械的停歇时间,不在预算定额机械幅度差中考虑的是( )。

【2012年真题】(分数:2.00)A.机械维修引起的停歇B.工程质量检查引起的停歇C.机械转移工作面引起的停歇D.进行准备与结束工作时引起的停歇√解析:解析:机械台班幅度差,包括:(1)施工机械转移工作面及配套机械相互影响损失的时间;(2)在正常施工条件下,机械在施工中不可避免的工序间歇;(3)工程开工或收尾时工作量不饱满所损失的时间;(4)检查工程质量影响机械操作的时间;(5)临时停机、停电影响机械操作的时间;(6)机械维修引起的停歇时间。

10.关于预算定额人工、材料、机械台班消耗量的计算和确认,下列说法中正确的是( )。

【2013年真题】(分数:2.00)A.人工消耗中包含超出预算定额取定运距后的超运距用工B.材料损耗量按照材料消耗量的一定比率计算C.各种胶结、涂料等材料的配合比用料,按换算法计算√D.机械停机影响操作的时间属于机械台班幅度差解析:解析:选项A,超运距是指劳动定额中已包括的材料、半成品场内水平搬运距离与预算定额所考虑的材料、半成品场内水平运输距离之差;选项B,材料损耗量=材料净用量×损耗率;选项C,换算法,各种胶结、涂料等材料的配合比用料,可根据要求条件换算,得出材料用量;选项D,临时停机、停电影响机械操作的时间属于机械台班幅度差。

11.某挖掘机挖土一次正常循环工作时间为50s,每次循环平均挖土量为0.5m 3,机械时间利用系数为0.8,机械幅度差系数为25%,按8h工作制考虑,挖土方预算定额的机械台班消耗量为( )台班/1000m 3。

【2014年真题】(分数:2.00)A.5.43 √B.7.2C.8D.8.68解析:解析:机械纯工作1h循环次数=60×60/50=72(次/h);机械台班产量定额=72×0.5×8×0.8=230.4(m 3/台班);机械台班时间定额=1/230.4=0.004341(台班/m 3 );预算定额机械台班消耗量=1000×0.004341×(1+25%)=5.43(台班)。

12.下列人工费用中,不属于预算定额基价构成内容的是( )。

【2010年真题】(分数:2.00)A.施工作业的生产工人工资B.施工机械操作人员工资C.工人夜间施工的夜班补助D.大型施工机械安装与拆卸所发生的人工费√解析:解析:无论是直接工程费单价还是全费用单价,均是针对实体项目而言,因此非实体工程消耗的人工费不应属于定额基价的内容。

13.在概算指标编制时,关于不同类型工程应选取的计算单位,下列说法中符合要求的是( )。

【2012年真题】(分数:2.00)A.安装工程以占设备购置费的百分比表示√B.建筑工程以综合生产能力的单位投资表示C.构筑物以每立方米的投资表示D.建设项目以使用功能的单位投资表示解析:解析:选项A,设备以“t”或“台”为计量单位,也可以设备购置费或设备原价的百分比(%)表示;工艺管道以“t”为单位;通信电话安装以“站”为计量单位。

选项B、C,房屋建筑、构筑物一般以建筑面积、建筑体积、“座”“个”等为计量单位。

选项D,建设项目以项目的综合生产能力单位投资表示。

14.关于概算指标的编制,下列说法中正确的是( )。

【2013年真题】(分数:2.00)A.概算指标分为建筑安装工程概算指标和设备工器具概算指标B.综合概算指标的准确性高于单项概算指标C.单项形式的概算指标对于工程结构形式可不作说明D.构筑物的概算指标以预算书确定的价值为准,不必进行建筑面积换算√解析:解析:选项A,概算指标分为建筑工程概算指标和设备及安装工程概算指标。

选项B,综合概算指标的概括性较大,其准确性、针对性不如单项指标。

选项C,单项指标的针对性较强,故指标中对工程结构形式要做介绍。

选项D,构筑物是以座为单位编制概算指标,因此,在计算完工程量,编制出预算书后不必进行换算,预算书确定的价值就是每座构筑物概算指标的经济指标。

15.下列工程项目总投资构成项中,应计入单项工程投资估算指标中的是( )。

【2013年真题】(分数:2.00)A.生产家具购置费√B.基本预备费C.涨价预备费D.铺底流动资金解析:解析:单项工程投资估算指标包括建筑工程费、安装工程费、设备、工器具及生产家具购置费和可能包含的其他费用。

16.在预算定额的编制阶段,以下选项中不属于确定编制细则阶段内容的是( )。

【2008年真题】(分数:2.00)A.统一编制表格及编制方法B.统一计算口径、计量单位和小数点位数C.统一项目划分和工程量计算规则√D.统一名称、专业用语和符号代码解析:解析:编制细则主要包括:(1)统一编制表格及编制方法;(2)统一计算口径、计量单位和小数点位数的要求;(3)有关统一性规定,名称统一,用字统一,专业用语统一,符号代码统一,简化字要规范,文字要简练明确。

17.我国多年来常用于编制预算定额的专业测定方法是( )。

【2008年真题】(分数:2.00)A.定额修正法B.经验统计法C.现场观察测定法√D.理论计算法解析:解析:人工工日数有两种确定方法:一种是以劳动定额为基础确定;另一种是以现场观察测定资料为基础计算。

18.预算定额的人工工日消耗量包括( )。

【2006年真题】(分数:2.00)A.基本用工、其他用工√B.基本用工、辅助用工C.基本用工、人工幅度差D.基本用工、其他用工、人工幅度差解析:解析:预算定额的人工工日消耗量包括基本用工和其他用工,其他用工包括超运距用工、辅助用工和人工幅度差。

19.在计算预算定额人工工日消耗量时,基本用工中除包括完成定额计量单位的主要用工外,还应包括( )。

【2009年真题】(分数:2.00)A.劳动定额规定应增(减)计算的用工√B.劳动定额内不包括的材料加工用工C.施工中不可避免的其他零星用工D.质量检查和隐蔽工程验收用工解析:解析:基本用工包括:(1)完成定额计量单位的主要用工;(2)按劳动定额规定应增(减)计算的用工量。

20.在计算预算定额人工工日消耗量时,对于工种间的工序搭接及交叉作业相互配合影响所发生的停歇用工,应列入( )。

【2007年真题】(分数:2.00)A.辅助用工B.人工幅度差√C.基本用工D.超运距用工解析:解析:人工幅度差包括:①各工种间的工序搭接及交叉作业相互配合影响所发生的停歇用工;②施工过程中移动临时水电线路所造成的影响工人操作的时间;③工程质量检查和隐蔽工程验收工作而影响工人操作的时间;④同一现场内单位工程之间因操作地点转移而影响工人操作的时间;⑤工序交接时对前一工序不可避免的修整用工;⑥施工中不可避免的其他零星用工。

21.砌筑10m 3砖墙需基本用工20个工日、辅助用工为5个工日、超运距用工需2个工日、人工幅度差系数为10%,则预算定额人工工日消耗量为( )工日/10m 3。

合集下载

2016造价师《建设工程计价》真题及解析

2016造价师《建设工程计价》真题及解析

2016建设工程计价一、单项选择题(共72题,每题I分,每题的备选选顶中,只有I个是符合题意)1.【题干】关于我国建设项目投资,下列说法中正确的是()【选项】A.非生产性建设项目总投资由固定资产投资和铺底流动资金组成B.生产性建设项目总投资由工程费用、工程建设其他费用和预备费三部分组成C.建设投资是为了完成工程项目建设,在建设期内投入且形成现金流出的全部费用D.建设投资由固定资产投资和建设期利息组成【答案】C【解析】A错误,不包含流动资金;B错误,应该包含流动资金;D错误,固定资产投资包含建设投资和建设期利息。

【考点】我国建设项目投资及工程造价的构成。

12.【题干】已知生产某非标准设备所需材料费、加工费、辅助材料费、专用工具费合计为30万元,废品损失率为10%,外购配套件费为5万,包装费率为2%,利润率为10%,用成本估算法计算该设备的利润值为()元。

【选项】A.3.366B.3.370C.3.376D.3.876【答案】C【解析】{[30×(1+10%)+5]×(1+2%)-5}×10%=3.376【考点】国产非标准设备原价的计算。

40489 9E29 鸩026370 6702 朂27710 6C3E 氾•33961 84A9 蒩i25924 6544 敄3.【题干】进□设备的原价是指进口设备的()【选项】2A.到岸价B.抵岸价C.离岸价D.运费在内价【答案】B【解析】进口设备的原价就指进口设备的抵岸价。

【考点】4.【题干】某县城建筑公司承建市区某建筑工程,2015年8月编制估算的税前造价为,已知6000万元,已知营业税率为3%,市、县城市维护建设税税率分别为7%、5%,教育附加率和地方费附加率分别为3%、2%。

该工程的结算造价为()万元【选项】A.6198.0B.6201.2C.6204.8D.6208.63【答案】D【解析】6000/(1-3%-3%×7%-3%×3%-3%×2%)=6208.6【考点】税金的计算.c36024 8CB8 貸.s3t5.【题干】根据我国现行建筑安装工程费用项目构成的规定,下列费用中属于安全文明施工费的()【选项】A.夜间施工时,临时可移动照明灯具的设置、拆除费用B.工人安全防护用品的购置费用C.地下室施工时采用的照明设施拆除费D.建筑物的临时保护设施费【答案】B【解析】A属于夜间施工增加费;C属于非夜间施工照明费;D选项属于建筑物的临时保护设施费。

2023年造价工程师《建设工程计价》考试题及答案

2023年造价工程师《建设工程计价》考试题及答案

2023年造价工程师《建设工程计价》考试题及答案第 1 题 (单项选择题)下列费用中,不属于工程建设其他费用的是()。

A. 建设单位管理费B. 技术服务费C. 价差预备费D. 建设期计列的生产经营费参考答案:C,第 2 题 (单项选择题)关于国外建设工程造价中的应急费,下列说法中正确的是()。

A. 未明确项目的准备金是用以应付天灾、非正常经济情况及罢工等情况的费用B. 未明确项目的准备金用来支付那些几乎可以肯定要发生的费用C. 未明确项目的准备金是用于在估算达到一定的完整性并符合技术标准的基础上,由于物质、社会和经济的变化,导致估算增加的情况的费用D. 不可预见准备金是一定要发生的费用参考答案:B,第 3 题 (单项选择题)某进口设备,按人民币计算的离岸价为200万元,到岸价为250万元,进口关税税率为10%,增值税率为13%,无消费税。

该进口设备应纳的增值税额为()万元。

A. 34.00B. 37.40C. 42.50D. 35.75参考答案:D,第 4 题 (单项选择题)当计算施工机械台班单价中台班折旧费时,对于进口施工机械,以下各项中不包括在机械预算价格中的是()。

A. 车辆购置税B. 关税C. 消费税D. 增值税参考答案:D,第 5 题 (单项选择题)下列关于施工排水、降水费说法中,正确的是()。

A. 连接试抽费用包含在施工排水、降水费的排水、降水中B. 成井费用按照图示尺寸以钻孔直径和深度按立方米计算C. 施工排水、降水费由成井和排水、降水两个独立的费用项目组成D. 施工排水、降水费按施工工期日历天数以天为单位计算参考答案:C,第 6 题 (单项选择题)在应予计量的措施项目中,垂直运输费通常可采用的计算方法包括()。

A. 按照建筑面积以“m2”计算B. 按照垂直投影面积以“m2”计算C. 按照施工工期日历天数以“昼夜”计算D. 按照垂直运输距离以“m”计算参考答案:A,第 7 题 (单项选择题)当单层建筑物檐口高度超过20m,多层建筑物超过()层时,可计算超高施工增加费。

注册造价工程师(建设工程计价)历年真题试卷汇编16

注册造价工程师(建设工程计价)历年真题试卷汇编16

注册造价工程师(建设工程计价)历年真题试卷汇编16(总分:58.00,做题时间:90分钟)一、单项选择题(总题数:22,分数:44.00)1.单项选择题共72题,每题。

每题的备选项中只有一个最符合题意。

(分数:2.00)__________________________________________________________________________________________ 解析:2.某预算定额项目的基本用工为2.8工日,辅助用工为0.7工日,超运距用工为0.2工日,人工幅度差系数为10%。

该定额的人工工日消耗为( )工日。

【2010年真题】(分数:2.00)A.3.98B.4.00C.4.05D.4.07 √解析:解析:人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数;预算定额人工工日消耗量=基本用工+辅助用工+超运距用工+人工幅度差=(2.8+0.7+0.2)×(1+10%)=4.07(工日)。

3.完成某单位分部分项工程需要用工4.2工日,超运距用工0.3工日,辅助用工1工日,人工幅度差系数为10%,则该单位分部分项工作预算定额人工消耗量为( )工日。

【2014年真题】(分数:2.00)A.5.92B.5.95C.6.02D.6.05 √解析:解析:预算定额人工工日消耗量=(4.2+0.3+1)×(1+10%)=6.05(工日)。

4.在正常施工条件下,完成10m 3混凝土梁浇捣需4个基本用工,0.5个辅助用工,0.3个超运距用工,若人工幅度差系数为10%,则该梁混凝土浇捣预算定额人工消耗量为( )工日。

【2015年真题】(分数:2.00)A.5.20B.5.23C.5.25D.5.28 √解析:解析:预算定额人工工日消耗量=(4+0.5+0.3)×(1+10%)=5.28(工日)。

5.完成某分部分项工程1m 3需基本用工0.5工日,超运距用工0.05工日,辅助用工0.1工日。

2016年注册造价工程师考试建设工程造价管理真题

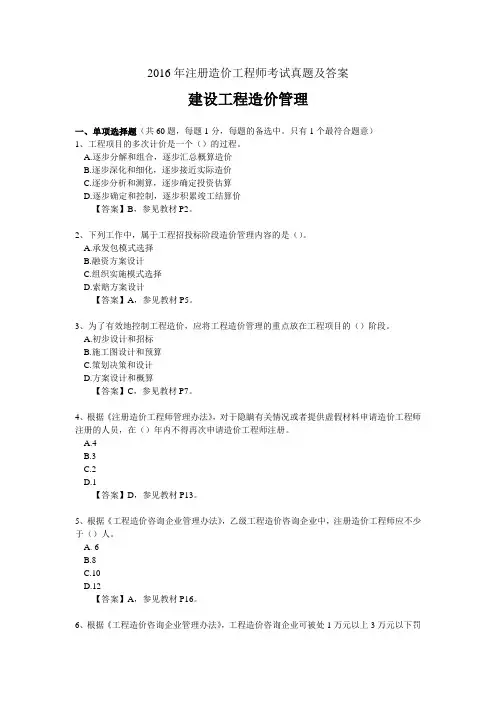

2016年注册造价工程师考试建设工程造价管理真题

2016年注册造价工程师考试真题及答案建设工程造价管理一、单项选择题(共60题,每题1分,每题的备选中。

只有1个最符合题意)1、工程项目的多次计价是一个()的过程。

A.逐步分解和组合,逐步汇总概算造价B.逐步深化和细化,逐步接近实际造价C.逐步分析和测算,逐步确定投资估算D.逐步确定和控制,逐步积累竣工结算价【答案】B,参见教材P2。

2、下列工作中,属于工程招投标阶段造价管理内容的是()。

A.承发包模式选择B.融资方案设计C.组织实施模式选择D.索赔方案设计【答案】A,参见教材P5。

3、为了有效地控制工程造价,应将工程造价管理的重点放在工程项目的()阶段。

A.初步设计和招标B.施工图设计和预算C.策划决策和设计D.方案设计和概算【答案】C,参见教材P7。

4、根据《注册造价工程师管理办法》,对于隐瞒有关情况或者提供虚假材料申请造价工程师注册的人员,在()年内不得再次申请造价工程师注册。

A.4B.3C.2D.1【答案】D,参见教材P13。

5、根据《工程造价咨询企业管理办法》,乙级工程造价咨询企业中,注册造价工程师应不少于()人。

A. 6B.8C.10D.12【答案】A,参见教材P16。

6、根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是()。

A.跨地区承接业务不备案的B.出租、出借资质证书的C.设立分支机构未备案的D.提供虚假材料申请资质的【答案】B,参见教材P21。

7、判断合同是否成立的依据是()。

A.合同是否生效B.合同是否产生法律约朿力C.要约是否生效D.承诺是否有效【答案】D,参见教材P31。

8、合同订立古城中,属于要约失效的情形是()。

A.承诺通知到达要约人B.受要约人立法撤销承诺C.要约人在承诺期限内未作出承诺D.受要约人对要约内同做出实质性质变更【答案】D,参见教材P31。

9、根据《合同法》,合同生效后,当事人就价款约定不明确又未能补充协议的,合同价款应按()执行。

2016年全国造价工程师考试《建设工程计价》真题及详解

2016年全国造价工程师考试《建设工程计价》真题及详解

2016年全国造价工程师考试《建设工程计价》真题及详解一、单项选择题(共72题,每题1分。

每题的备选项中,只有1个最符合题意)1.关于我国建设项目投资,以下说法正确的是()。

A.非生产性建设项目总投资由固定资产投资和铺底流动资金组成B.生产性建设项目总投资由工程费用、工程建设其他费用和预备费三部分组成C.建设投资是为了完成工程项目建设,在建设期内投入且形成现金流出的全部费用D.建设投资由固定资产投资和建设期利息组成【参考答案】C【参考解析】工程造价中的主要构成部分是建设投资,建设投资是为完成工程项目建设,在建设期内投入且形成现金流出的全部费用,包括工程费用、工程建设其他费用和预备费三部分。

A选项,非生产性建设项目总投资包括建设投资和建设期利息两部分。

B选项,生产性建设项目总投资包括建设投资、建设期利息和流动资金三部分。

D选项,建设投资和建设期利息之和对应于固定资产投资。

2.已知生产某非标准设备所需材料费、加工费、辅助材料费、专用工器具费合计为30万元,废品损失率为10%,外购配套件费为5万元,包装费率为2%,利润率为10%。

用成本估算法计算该设备的利润值为()万元。

A.3.366B.3.370C.3.376D.3.876【参考答案】C【参考解析】该设备的利润值={[(材料费+加工费+辅助材料费+专用工具费率)×(1+废品损失费率)+外购配套件费]×(1+包装费率)-外购配套件费}×利润率。

代入题中数据得,该设备的利润值={[30×(1+10%)+5]×(1+2%)-5}×10%=3.376(万元)。

3.进口设备的原价是指进口设备的()。

A.到岸价B.抵岸价C.离岸价D.运费在内价【参考答案】B【参考解析】进口设备的原价是指进口设备的抵岸价,即设备抵达买方边境、港口或车站,交纳完各种手续费、税费后形成的价格。

抵岸价通常是由进口设备到岸价(CIF)和进口从属费构成。

造价工程师《建设工程计价》历年真题精选及详细解析0923-16

造价工程师《建设工程计价》历年真题精选及详细解析0923-16

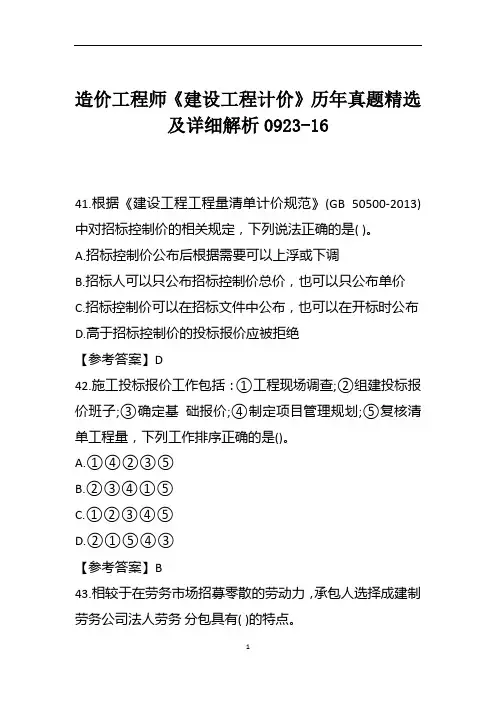

造价工程师《建设工程计价》历年真题精选及详细解析0923-1641.根据《建设工程工程量清单计价规范》(GB 50500-2013)中对招标控制价的相关规定,下列说法正确的是( )。

A.招标控制价公布后根据需要可以上浮或下调B.招标人可以只公布招标控制价总价,也可以只公布单价C.招标控制价可以在招标文件中公布,也可以在开标时公布D.高于招标控制价的投标报价应被拒绝【参考答案】D42.施工投标报价工作包括:①工程现场调查;②组建投标报价班子;③确定基础报价;④制定项目管理规划;⑤复核清单工程量,下列工作排序正确的是()。

A.①④②③⑤B.②③④①⑤C.①②③④⑤D.②①⑤④③【参考答案】B43.相较于在劳务市场招募零散的劳动力,承包人选择成建制劳务公司法人劳务分包具有( )的特点。

A.价格低,管理强度低B.价格高,管理强度低C.价格低,管理强度高D.价格高,管理强度高【参考答案】B44.关于工程施工投标报价过程中的工程量复核,下列说法正确的是( )。

A.复核的准确程度不会影响施工方法的选用B.复核的目的在于修改工程量清单中的工程量C.复核有助于防止由于物资少***的停工待料D.复核中发现的遗漏和错误影响招标人提出【参考答案】C45.招标工程量清单中某分部分项清单项目与某一计价定额子目的工作内容与计量规则一致,则确定该清单项目综合单价不可或缺的工作是( )。

A.计算工程内容的工程数量B.计算工程内容的清单单位含量C.计算措施项目的费用D.计算管理费、利润和风险费用【参考答案】D46.根据《评标委员会和评标方法暂行规定》等,评标委员会发现的投标报价算数错误,应由( )进行修正。

A.评标委员会B.招标监督机构C.招标人D.投标人【参考答案】A47.某招标工程采用综合评估法评标,报价越低的报价得分越高,评分因素、权重比例、各投标人得分情况见下表。

则推荐的第一中标候选人应为( )。

A.甲B.乙C.丙D.甲或乙【参考答案】A48.依法必须招标的项目.中标公示应包含的内容是( )。

造价工程师《建设工程计价》历年真题精选及详细解析0923-33

造价工程师《建设工程计价》历年真题精选及详细解析0923-3361.根据《注册造价工程师管理办法》,属于注册造价工程师权利的有()。

A.执行工程计价标准和计价方法B.使用注册造价工程师名称C.保证工程造价执业活动成果的质量D.发起设立工程造价咨询企业E.依法独立执行过程造价业务【答案】BDE【解析】注册造价工程师的权利(1)使用注册造价工程师名称。

(2)依法独立执行工程造价业务。

(3)在本人执业活动中形成的工程造价成果文件上签字并加盖执业印章。

(4)发起设立工程造价咨询企业。

(5)保管和使用本人的注册证书和执业印章。

(6)参加继续教育。

62.根据《工程造价咨询企业管理办法》,工程造价咨询企业设立的分值机构不得以自己名字进行的工作有()。

A.承接工程造价咨询业务B.订立工程造价咨询合同C.委托工程造价咨询项目负责人D.组件工程造价咨询项目管理机构E.出具工程造价成果文件【答案】ABE【解析】分支机构不得以自己名义承接工程造价咨询业务、订立工程造价咨询合同、出具工程造价成果文件。

63.根据《合同法》,应当先履行债务的当事人,有确切证据证明对方()的,可以终止履行债务。

A.免除自己主要责任B.抽逃资金以逃避债务C.经营状况严重恶化D.转移财务以逃避债务E.丧失商业信誉【答案】BCDE【解析】应当先履行债务的当事人,有确切证据证明对方有下列情形之一的,可以中止履行:(1)经营状况严重恶化。

(2)转移财产、抽逃资金,以逃避债务。

(3)丧失商业信誉。

(4)有丧失或者可能丧失履行债务能力的其他情形。

64.根据《建设工程质量管理条例》建设工程竣工验收应具备的条件有()。

A.有完整的技术档案和施工管理资料B.有勘察、设计、施工、工程监理等单位分别签署的质量合格文件C.有施工单位签署的工程保修书D.有工程兹结清证明文件E.有工程使用的主要建筑材料的进场试验报告【答案】ABCE【解析】建设工程竣工验收应当具备下列条件:(1)完成建设工程设计和合同约定的各项内容;(2)有完整的技术档案和施工管理资料;(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;(4)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件;(5)有施工单位签署的工程保修书。

造价工程师《建设工程计价》历年真题精选及详细解析0923-49

造价工程师《建设工程计价》历年真题精选及详细解析0923-4961、根据《建设工程工程量清单计价规范》(GB50500-2008),关于索赔时限的规定的说法,错误的是()。

A、承包人应在确认引起索赔事件发生后28天内向发包人发出索赔通知B、承包人应在确认引起索赔事件发生后42天内向发包人递交一份详细的索赔报告C、对于具有连续影响的索赔事件,承包人应在该事件产生的影响结束后42天内,递交一份最终索赔报告D、发包人在收到最终索赔报告的28天内未作答复即视为该索赔报告已经认可62、根据我国现行合同条件,关于索赔计算的说法中,正确的是()。

A、人工费索赔包括新增加工作内容的人工费,不包括停工损失费B、发包人要求承包人提前竣工时,可以补偿承包人利润C、工程延期时,保函手续费不应增加D、发包人未按约定时间进行付款的,应按银行同期贷款利率支付迟付款的利息63、根据《建设工程工程量清单计价规范》(GB50500-2008)及住建部《招标文件示范文本》的相关规定,关于工程预付款的说法中,正确的是()。

A、包工不包料工程预付款比例可适当降低B、国有资金投资项目应对实体性消耗和非实体性消耗部分分别约定预付款比例C、工期短的工程预付款比例可适当降低D、跨年度工程按年度完成工程价值占合同额的比例分年扣回预付款64、根据《建设工程价款结算暂行办法》,发包人应在一定时间内预付工程款,否则,承包人应在预付时间到期后的一定时间内发出要求预付工程款的通知,若发包人仍不预付,则承包人可在发出通知的()天后停止施工。

A、7B、10C、14D、2865、关于竣工结算的编制与审查的说法中,错误的是()。

A、单位工程竣工结算由承包人编制B、建设项目竣工总结算经发、承包人签字盖章后有效。

C、竣工结算的编制依据包括经批准的开、竣工报告或停、复工报告D、结算中的暂列金额应减去工程价款调整与索赔、现场签证金额,若有余款归承包人66、关于工程预付款的说法中,符合FIDIC“新红皮书”规定的是()。

注册造价工程师试题及答案

注册造价工程师试题及答案一、单项选择题(每题1分,共20分)1. 根据《建设工程工程量清单计价规范》(GB 50500-2013),工程量清单中所列的工程量应由()提供。

A. 施工单位B. 设计单位C. 建设单位D. 造价咨询单位答案:B2. 工程量清单计价中,对于工程量清单中未列明的工程量,应如何处理?A. 由施工单位自行估算B. 由建设单位提供C. 由设计单位补充D. 由造价咨询单位补充答案:D3. 根据《建设工程工程量清单计价规范》(GB 50500-2013),工程量清单的编制应遵循的原则是()。

A. 公平、公正、公开B. 合理、准确、透明C. 经济、高效、安全D. 以上都是答案:B4. 以下哪项不属于工程量清单计价的组成部分?A. 分部分项工程量清单B. 措施项目清单C. 其他项目清单D. 施工图纸答案:D5. 工程量清单计价中,措施项目费用的计算应基于()。

A. 工程量B. 工程规模C. 施工方案D. 施工进度答案:C二、多项选择题(每题2分,共10分)6. 工程量清单计价的编制应包括以下哪些内容?()A. 工程量清单的编制B. 工程量清单的审核C. 工程量清单的调整D. 工程量清单的发布答案:ABCD7. 工程量清单计价中,以下哪些因素会影响措施项目费用的计算?()A. 施工方法B. 施工环境C. 施工设备D. 施工人员答案:ABC8. 工程量清单计价中,以下哪些属于风险因素?()A. 市场价格波动B. 工程变更C. 施工进度延误D. 施工质量问题答案:ABC9. 工程量清单计价中,以下哪些属于工程量清单的编制原则?()A. 准确性B. 完整性C. 可操作性D. 可比性答案:ABCD10. 工程量清单计价中,以下哪些属于工程量清单的审核内容?()A. 工程量清单的完整性B. 工程量清单的准确性C. 工程量清单的合理性D. 工程量清单的合法性答案:ABCD三、判断题(每题1分,共10分)11. 工程量清单计价的编制应由具有相应资质的造价工程师完成。

造价工程师《建设工程计价》考试历年真题汇总含答案参考16

造价工程师《建设工程计价》考试历年真题汇总含答案参考1. 多选题:根据《建筑安装工程费用项目组成》(建标[2013]44号文),工程造价管理机构在确定计价定额中的利润时,应以()作为计算基数。

A.分部分项工程费B.定额人工费+机械费C.定额人工费D.分部分项工程费+措施费合计E.分部分项工程费+措施费+其他项目费+规费正确答案:BC2. 单选题:下列项目中不属于建筑工程费用的是()。

A.供水设备及其油饰工程的费用B.与设备相连的工作台的工程费用C.卫生设备及其装设工程的费用D.环境绿化工作的费用正确答案:B3. 单选题:如果增加一个楼层不影响建筑物的结构形式,则单位建筑面积的造价可能为()。

A.降低B.增加C.不变D.不确定正确答案:A4. 多选题:下列工程造价指数中,采用平均数指数形式编制的有()。

A.各种单项价格指数B.设备、工器具价格指数C.建筑安装工程价格指数D.单项工程造价指数E.建设项目造价指数正确答案:CDE5. 单选题:《FIDIC条件》规定,尽管暂列金额计入合同价格,但其使用却归()控制。

A.工程师B.指定分包商C.业主D.承包商正确答案:C6. 单选题:工人的工作时间中,熟悉施工图样所消耗的时间属于()。

A.基本工作时间B.辅助工作时间C.准备与结束工作时间D.不可避免的中断时间正确答案:C7. 单选题:工程量清单计价模式所采用的综合单价不含()。

A.管理费B.利润C.措施费D.风险费正确答案:C8. 单选题:【2011年真题】关于工程变更的说法中,正确的是()。

A.除了受自然条件的影响外,一般不得发生变更B.尽管变更的起因有多种,但必须一事一变更C.如果出现了必须变更的情况,则应抢在变更指令发出前尽快落实变更D.若承包人不能全面落实变更指令,则扩大的损失应当由承包人承担正确答案:D9. 单选题:已知国内制造厂生产某非标准设备所用材料费.加工费.辅助材料费.专用工具费.废品损失费共20万元,外购配套件费3万元,非标准设备设计费1万元,包装费率1%,利润率为8%,若其他费用不考虑,则该设备的原价为()万元A.25.82B.25.85C.26.09D.29.09正确答案:B10. 单选题:【2011年真题】下列内容中,属于施工图预算重点抽资法审查重点的是()。
