桩基施工旁站细则
旁站监理范围及编制安全监理实施细则范围

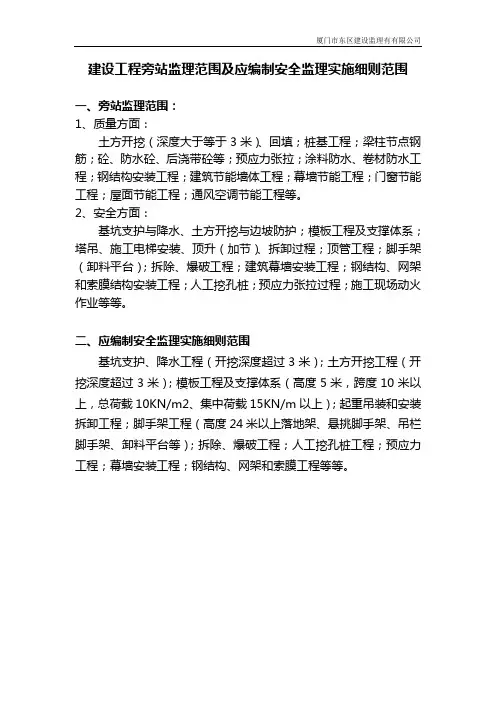

厦门市东区建设监理有有限公司建设工程旁站监理范围及应编制安全监理实施细则范围
一、旁站监理范围:
1、质量方面:
土方开挖(深度大于等于3米)、回填;桩基工程;梁柱节点钢筋;砼、防水砼、后浇带砼等;预应力张拉;涂料防水、卷材防水工程;钢结构安装工程;建筑节能墙体工程;幕墙节能工程;门窗节能工程;屋面节能工程;通风空调节能工程等。
2、安全方面:
基坑支护与降水、土方开挖与边坡防护;模板工程及支撑体系;塔吊、施工电梯安装、顶升(加节)、拆卸过程;顶管工程;脚手架(卸料平台);拆除、爆破工程;建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖孔桩;预应力张拉过程;施工现场动火作业等等。
二、应编制安全监理实施细则范围
基坑支护、降水工程(开挖深度超过3米);土方开挖工程(开挖深度超过3米);模板工程及支撑体系(高度5米,跨度10米以上,总荷载10KN/m2、集中荷载15KN/m以上);起重吊装和安装拆卸工程;脚手架工程(高度24米以上落地架、悬挑脚手架、吊栏脚手架、卸料平台等);拆除、爆破工程;人工挖孔桩工程;预应力工程;幕墙安装工程;钢结构、网架和索膜工程等等。
建设工程施工旁站规定

建设工程施工旁站规定第一条总则为了加强建设工程施工旁站的管理工作,确保工程质量,根据《中华人民共和国建筑法》、《建设工程质量管理条例》等法律、法规,制定本规定。
第二条旁站定义旁站是指监理单位的监理人员在施工现场对建设工程关键部位或关键工序的施工过程进行的监督管理活动。
第三条旁站范围凡涉及建设工程结构安全的地基基础、主体结构和设备安装工程的关键部位和工序,均应实行旁站监理。
具体包括:(一)基础工程:桩基工程、沉井过程、水下混凝土浇筑、承载力检测、独立基础框架结构、基础土方回填;(二)结构工程:混凝土浇筑、施加预应力、施工缝处理、结构吊装;(三)钢结构工程:重要部位焊接、机械连接安装;(四)设备进场验收测试、单机无负荷试车、无负荷联动试车、试运转、设备安装验收、压力容器等;(五)隐蔽工程的隐蔽过程;(六)建筑材料的见证取样、送样;(七)新技术、新工艺、新材料、新设备试验。
第四条旁站职责监理单位应安排具备相应资格的监理人员进行旁站监理。
旁站监理人员的主要职责包括:(一)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;(二)在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;(三)核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;(四)做好旁站监理记录和监理日记,保存旁站监理原始资料。
第五条旁站安排监理单位在编制监理规划时,应当制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。
旁站监理方案应当送建设单位和施工企业各一份,并抄送工程所在地的建设行政主管部门或其委托的工程质量监督机构。
第六条施工企业通知施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。
项目监理机构应当安排旁站监理人员按照旁站监理方案进行监督。
监理旁站内容和实施细则

监理旁站内容和实施细则一、旁站监理工作制度1)项目监理部在实施监理前,总监理工程师应组织监理人员认真熟悉施工图纸,明确工程的关键部位、关键工序中需要实施旁站监理的工作内容。
2)项目监理部在编制监理规划时,要制定旁站监理方案一式三份(送建设单位、施工单位及自留)。
包括旁站监理的范围、内容、程序和旁站监理人员职责等。
3)项目监理部接到施工企业有关旁站监理书面通知时,应及时派监理人员到现场按旁站监理方案实施旁站监理,并做好旁站监理记录和监理日记。
凡旁站监理人员未在旁站监理记录上签字的,不得进行下一道工序的施工。
4)旁站监理人员应当认真履行职责,在现场跟班监督,及时发现和处理旁站过程中出现的质量问题。
如果施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改。
如发现施工单位未按施工规范和设计要求施工并危及工程质量的,应及时向监理工程师或者总监理工程师报告。
5)旁站人员必须认真填写旁站监理记录,凡没有实施旁站监理或者没有旁站记录的,监理工程师或者总监理工程师不得在相应文件上签字。
6)承包单位应根据旁站工作范围,在需要进行旁站监理部位施工前24小时,以书面形式通知项目监理机构。
7)项目监理部接到施工企业有关旁站监理书面通知,监理人员未及时到岗实施旁站监理的,将由总监负直接责任。
8)旁站监理人员未按旁站监理职责进行旁站监督,弄虚作假,不实事求是地填写旁站监理记录者,将责令整改。
二、旁站监理人员的主要职责1)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。
2)在现场跟班监督重点部位、关键工序的施工方案和工程建设强制性标准执行情况。
3)在旁站过程中,对施工人员违反合同规定及操作规程,影响工程质量的施工活动,应及时制止,经劝阻无效时,可现场拍摄相片,并及时向总监汇报。
4)核查进场建筑材料、建筑构配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验。
桩基及承台施工监理要点及旁站监理措施

桩基及承台施工监理要点及旁站监理措施1.施工方案审查:监理人员应仔细审查施工方案,包括桩基和承台的设计图纸、计算书、施工工艺等,确保施工方案符合设计要求和规范要求。
2.材料验收:监理人员应对桩基和承台所使用的材料进行验收,包括混凝土、钢筋和其他辅助材料等,确保其质量符合相关要求。
3.施工进度监控:监理人员应定期检查施工进度,并与施工单位进行沟通,确保按照计划进行施工,避免延误。
4.施工质量监控:监理人员应对桩基和承台的施工质量进行监控,包括浇筑质量、尺寸精度、质量检验等,确保施工质量符合要求。
5.施工现场安全监控:监理人员应对施工现场进行安全监控,包括施工作业人员的安全防护、设备的安全使用等,确保施工过程中无安全事故发生。
旁站监理措施:1.检查记录:旁站监理人员应详细记录每次旁站的时间、地点、检查内容和发现的问题,以备日后参考。
2.问题反馈:旁站监理人员应将发现的问题及时反馈给施工单位,并要求其及时整改,确保问题得到解决。
3.解决争议:旁站监理人员应及时处理施工单位与设计单位之间的争议,确保在施工过程中的问题能够得到妥善解决。
4.参与会议:旁站监理人员应参加施工单位和设计单位的会议,了解施工的最新进展,并提供专业意见和建议。
5.报告编写:旁站监理人员应定期编写监理报告,详细记录施工过程中的问题及整改情况,以备后续参考。
6.文件管理:旁站监理人员应对桩基及承台施工的相关文件进行管理,包括设计文件、施工方案、验收文件等,确保文件的完整性和准确性。
总之,桩基及承台施工监理要点包括施工方案审查、材料验收、施工进度监控、施工质量监控和施工现场安全监控。
旁站监理措施包括检查记录、问题反馈、解决争议、参与会议、报告编写和文件管理。
通过这些监理要点和旁站监理措施,可以确保桩基及承台施工的质量和安全性,防止施工过程中的问题和争议。
监理旁站实施细则

监理旁站实施细则一、旁站监理的概念旁站监理是监理单位依据合同约定,在工程项目施工现场关键部位和关键工序实施全过程监督的施工活动。
二、旁站监理的范围凡在工程建设的地下工程、钢筋混凝土结构、砖混结构、钢结构等关键部位和关键工序的施工过程,以及涉及到的设备安装等重要环节,均应实施旁站监理。
三、旁站监理的形式旁站监理可采用定点旁站和巡查旁站两种形式。
定点旁站适用于工程建设的关键部位和关键工序的施工过程,由监理单位依据合同约定,在施工现场关键部位和关键工序的施工地点安排专职人员进行全过程监督。
巡查旁站适用于对工程建设的重要环节和重要工序的施工过程,由监理单位安排专职人员在施工作业区域内进行巡查,发现问题及时处理。
四、旁站监理的内容旁站监理应重点对以下内容实施监督:1、施工单位的施工方案及技术交底的执行情况;2、施工人员的资格和进场设备、材料的检验情况;3、关键部位和关键工序的施工过程情况;4、隐蔽工程的施工过程及验收情况;5、混凝土、砂浆等半成品、成品的检验及验收情况;6、其他需要旁站的施工活动。
五、旁站监理的程序1、总监理工程师应根据工程项目的具体情况,制定旁站监理方案,并明确具体的旁站监理人员及职责。
2、旁站监理人员应提前了解施工方案和施工计划,熟悉施工图纸和相关规范要求,明确需要旁站的关键部位和关键工序,并做好相应的准备工作。
3、在施工过程中,旁站监理人员应按照方案和计划要求,对关键部位和关键工序进行全过程监督,并做好相应的记录和影像资料留存。
4、对于出现的问题,旁站监理人员应及时通知施工单位进行整改,并报告总监理工程师。
对于需要调整或修改的关键部位和关键工序,应经总监理工程师批准后执行。
5、每个关键部位和关键工序的施工结束后,旁站监理人员应进行验收,并在验收记录上签字确认。
验收记录应作为工程档案保存。
6、总监理工程师应对旁站监理工作进行定期检查和评估,并及时向建设单位报告相关情况。
同时,旁站监理人员也应定期向建设单位提交工作报告。
桩基础工程旁站方案

桩基础工程旁站方案一、方案概述桩基础工程旁站方案是为了确保桩基础施工工艺的质量和安全,预防施工中可能出现的质量事故,保障施工现场和周边环境的安全,明确施工责任和程序,制定的一系列工作措施和要求。
本方案适用于各类桩基础工程施工现场,包括桥梁、建筑物、码头等各类桩基础工程。
二、旁站范围1.施工现场的桩基础工程;2.周边环境安全控制;三、旁站人员1.旁站负责人:负责现场管理和督促管理人员落实工作措施;2.旁站管理人员:按照负责人的要求检查工程质量和安全工作;3.旁站记录员:负责站点纪录和工作整理;4.其他必要的人员:包括施工方和监理方的工程技术人员,施工作业人员等;四、旁站具体工作内容1. 巡查施工现场;2. 对各类桩基础工程的施工工艺进行检查,比如钻孔、灌注桩、钢柱、锁口墙、顶管桩、水泥土桩、水泥搅拌桩及钢板桩等;3. 对现场施工的各项安全措施的落实情况进行检查,保障现场人员的安全;4. 对周边环境安全进行检查,检查是否存在环境污染和生态破坏等情况;5. 对施工现场的桩基础工程材料质量进行检查;6. 监督施工现场的文明施工情况;7. 对施工现场的临时设施进行检查,确保设施的安全可靠;8. 对施工现场的现场施工图设计要求进行检查;9. 对施工现场的安全生产管理和责任落实情况进行检查;10. 安排日常例行检查工作;11. 其他管理要求;五、旁站工作要求1. 旁站负责人必须对旁站人员进行技术交底和安全教育培训,确保全面理解旁站方案和相关管理要求;2. 旁站负责人对每位旁站人员的工作质量负责;3. 旁站人员应严格做好站点工作纪录,必须按照要求填写现场检查记录,确保工作的真实性和完整性;4. 旁站负责人对旁站人员工作进行定期检查,发现问题及时进行整改;5. 施工单位应提供必要的工器具和设备支持旁站工作;6.监理单位应对旁站工作进行监督;7. 按照现场实际情况,灵活运用各项检查手段和方法,确保检查工作能力和质量;8. 确保旁站工作的全面性和连续性;9. 严格遵守相关的管理规定和要求;六、旁站记录管理要求1. 旁站记录员应当严格按照旁站负责人的要求,规范和认真填写各项记录;2. 每项记录必须做到真实、准确、完整;3. 现场检查记录应当及时归档存档,为工程验收提供依据;4. 每天的记录必须及时汇总,上报旁站负责人,及时发现问题;5. 对发现问题的整改情况进行跟踪记录;6. 确保记录的真实性和完整性;七、旁站现场安全注意事项1. 旁站人员必须严格遵守现场安全生产规定,必须配戴好安全帽和防护用品;2. 现场巡查需注意安全隐患的排查和整改情况,发现问题要及时报告;3. 严禁在施工现场违章指挥,违章作业和违章操作;4. 发现安全问题要及时制止和纠正;5. 现场作业要与其他单位的作业协调安全;6. 严格遵守现场文明施工规定,不擅自乱动设施和现场事物;八、旁站检查结果处理1. 对发现的问题要及时报告,严格按照现场质量和安全管理程序进行整改处理;2. 发现严重的质量问题和安全隐患要立即停工整改,直至问题得到解决;3. 对于发现的问题,要及时与监理单位和相关部门汇报;4. 对问题的整改要跟踪记录,确保整改到位并重新进行检查;5. 对报告的问题要及时进行汇总分析,及时进行改进,防止问题再次出现;九、旁站收尾工作1. 完成各项工作记录的整理和归档;2. 对整体的旁站工作进行总结,提出改进意见;3. 与监理单位进行总结交流,接受质量安全的评价;4. 完成旁站工程活动检查汇报表;十、工作总结桩基础工程旁站方案是桩基础施工管理的重要手段,对于确保桩基础工程的施工质量和安全管理至关重要。
桩基工程施工监理实施细则

目录1、专业工程概况2、监理工作依据和工程质量验收规定3、监理工作流程4、监理工作控制要点及目标值5、监理工作方法和措施6、旁站监理工作7、安全生产的监理措施预制钢筋砼桩施工监理实施细则1 专业工程概况本工程主要有7幢18层住宅及沿东侧路面的2幢2层商业配套建筑,并有附建式地下车库。
根据设计要求,采用的桩型及施工工艺如下:1、本工程的1~7号房的桩基工程采用的是预制混凝土管桩。
设计总桩数847根,其中试桩14根,采用锤击桩机施工。
2、本工程的地下车库和4号房与7号房的配套公建采用的是预制钢筋混凝土方桩,均为抗拔桩,设计总桩数305根,其中试桩3根,采用静压桩机施工,如遇到暗浜,则在回填压实后改用锤击桩机施工。
3、采用静载荷试验方法对桩承载力进行检验。
本工程设计单位:上海东方建筑设计研究院有限公司;总承包单位:浙江舜江建设集团有限公司;桩基工程分包单位:上海龙明建设发展有限公司;监理单位:上海住远建设工程监理有限公司;2 监理工作依据和工程质量验收规定2.1 监理工作依据:2.1.1 《建筑工程施工质量验收统一标准》GB50300-2001。
2.1.2 《建筑地基基础工程施工质量验收规范》GB50202-2002。
2.1.3 设计图纸及设计交底、图纸会审纪要。
2.1.4 政府有关政策法规等。
2.1.5 监理合同、施工合同和经监理审批的施工组织设计(方案)。
2.1.6 建设工程监理规范(GB50319-2000)2.2 验收规定:根据《建筑工程施工质量验收统一标准》中划分要求,本桩基工程作为一子分部工程进行验收:●验收不合格桩必须作处理,不符要求的桩严禁使用;●在桩基工程验收前,须提供本桩基的单桩承载力的静载荷测试报告,以及桩身完整性的小应变检测报告;●预制方桩沉桩分项工程的检验批,一般划分为一批。
3 监理工作流程施工过程控制原材料质量控制资料控制4 监理工作控制要点及目标值:4.1 质量控制要点及目标值4.1.1 质量目标风险分析由于接桩质量差,可引起桩位偏差,桩身倾斜,严重者接桩处在沉桩过程中或开挖产生侧向土压力作用下松脱开裂,造成严重事故。
监理旁站规范

监理旁站要求第一章总则第一条为了加强对建设工程监理工作监督管理, 有效控制建设工程质量, 依据《中国建筑法》和《建设工程质量管理条例》等法律、法规, 制订本要求。
第二条凡在中国境内从事建设工程施工阶段监理活动, 必需实施旁站监理。
旁站监理是指监理单位监理人员在施工现场对建设工程关键部位或关键工序施工过程进行监督管理活动。
第三条建设单位应支持监理单位实施旁站监理。
施工单位应接收监理单位旁站监理。
第四条县级以上人民政府建设行政主管部门负责旁站监理工作监督管理。
第二章旁站监理范围、依据和内容第五条凡包含建设工程结构安全地基基础、主体结构和设备安装工程关键部位和工序, 均应实施旁站监理。
第六条下列工程部位或工序应实施旁站监理:(一)基础工程: 桩基工程、沉井过程、水下混凝土浇筑、承载力检测、独立基础框架结构、基础土方回填;(二)结构工程: 混凝土浇筑、施加预应力、施工缝处理、结构吊装;(三)钢结构工程: 关键部位焊接、机械连接安装;(四)设备进场验收测试、单机无负荷试车、无负荷联动试车、试运转、设备安装验收、压力容器等;(五)隐蔽工程隐蔽过程;(六)建筑材料见证取样、送样;(七)新技术、新工艺、新材料、新设备试验过程;(八)建设工程委托监理协议要求应旁站监理部位和工序。
第七条旁站监理依据:(一)建设工程相关法律、法规;(二)相关技术标准、规范、规程、工法;(三)建设工程承包协议文件、委托监理协议文件;(四)经同意设计文件、施工组织设计、监理计划和旁站监理工作方案。
第八条旁站监理工作关键内容:(一)是否根据技术标准、规范、规程和同意设计文件、施工组织设计施工;(二)是否使用合格材料、构配件和设备;(三)施工单位相关现场管理人员、质检人员是否在岗;(四)施工操作人员技术水平、操作条件是否满足施工工艺要求, 特殊操作人员是否持证上岗;(五)施工环境是否对工程质量产生不利影响;(六)施工过程是否存在质量和安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桩基施工旁站细则
2.监理目标
监理目标应从质量、进度、安全三个方面进行监控。
在确保桩基施工质量的前提下,尽可能采取有效施工方案缩减工期,满足进度计划的要求,同时加强施工期间的安全防护和保障的监督检查。
2.1 质量目标:确保预应力砼方桩按照设计图纸要求顺利施工,满足现行有关基础施工及验收规范、地方标准对施工允许偏差(垂直度、桩芯偏移量)的限值。
2.2 进度目标:提高工作效率,改进工作方法,确保合同工期的实现。
2.3 安全目标:安全文明施工,杜绝安全事故。
同时达到总体的安全控制目标“六无”。
按照优质工程项目的要求做好安全教育、安全设施
4.4.试打桩
4.4.1.控制标准:试打桩位置应在典型钻孔附近,复杂地质条件应多点试打。
确定桩长、最终压力、稳定时间及沉降差。
4.4.2.控制方法:审查试打方案,组织、参加、监督试打桩。
4.5.垂直度
4.5.1.控制标准:机座水平,垂直度偏差小于0.5%。
4.5.2.控制方法:吊线检查。
4.6.桩长
4.6.1.控制标准:实际桩长在设计桩长范围内,终孔压桩力达到设计要求压桩力。
4.6.2.控制方法:沉管时巡视,终孔时旁站,检查沉桩施工记录应准确详细。
4.7.接桩
4.7.1.控制标准:
4.7.1.1.符合《建筑钢结构焊接规程》JGJ81-2002有关规定。
4.7.1.2.入土部分桩段的桩头宜高出地面0.5-1.0米。
4.7.1.3.下节桩的桩头处宜设导向箍以方便上节桩就位,接桩时上下节桩段应保持顺直,错位偏差不宜大于2mm。
4.7.1.4.方桩对接前,上下端表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。
4.7.1.
5.焊接时应采用措施减小焊接变形,应先将四角点焊固定,然后对称同时施焊,焊缝应连续饱满,焊缝厚度必须满足设计要求。
4.7.1.6.焊好后的桩接头应自然冷却后才能继续打桩,自然冷却时间不宜少于10min;严禁
用水冷却或焊好即打。
4.7.1.7.焊接接桩应进行隐蔽工程验收(焊缝质量等级二级,同一工程探伤抽样检验不得少于3个接头)。
4.7.2.控制方法:尺量及观感检查。
4.7.2.1.质量控制方面:[强调对打桩顺序的要求,先打大直径桩后小直径桩、先长桩后短桩,一般自中间往外围施打;]
4.7.2.2. 要求施工单位先测设准确的轴线控制网,然后再测设各桩中心位置,打入红色竹签或钢筋头作为以后压桩时的标记。
4.7.2.3. 打桩前要进行试打,试打前监理先检查打桩机的机型、锤重、落锤高度是否满足规范要求,试打后,根据试打结果由设计、监理、业主、施工、质量监督等单位一起确定收锤标准,作为打桩的收锤控制依据。
4.8.质量控制方面:方桩的施打应符合下列规定
4.8.1.第一节方桩起吊就位插入地面时的垂直度偏差不得大于0.5%,并宜用长条水准尺或其他测量仪器校正;必要时,拔出重插。
4.8.2.方桩施打过程式中[特殊情况处理方法:
4.8.2.1.当桩打入自然地面下4.0米以内,若桩垂直度偏差超过0.5%,应将桩拔出重插;若遇到砼地面无法调整垂直度时,应先将地面破坏然后调整。
4.8.2.2.当桩打入自然地面下4.0米以内,发现桩严重反弹或者突然偏离原位时,应立即停打,待清理障碍物后再打桩。
桩锤、桩帽和桩身的中心线应重合。
当桩身倾斜率超过0.8%时,应找出原因并设法纠正;当桩尖进入硬土层后,严禁用移动桩架等到强行回扳的方法纠偏。
4.8.2.3.打桩时每根桩要一次性连续打到底,尽量减少中间休息时间,且尽可能避免在接近设计深度时进行接桩。
4.8.2.4.打桩时要进行旁站,施工方要有专职记录员及时准确地填写方桩施工记录表,并经监理人员验证签名后方可作为有效施工记录。
4.8.3. 打同一根桩,各工序应连续,并做好记录,遇到下列情况应暂停打桩,并及时报监理人员,监理应组织各有关单位研究处理:
4.8.3.1.贯入度突变。
4.8.3.2.桩头砼剥落、破碎。
4.8.3.3.桩身突然倾斜、跑位。
4.8.3.4.地面明显隆起、邻桩上浮或位移过大。
4.8.3.
5.桩身回弹曲线不规则。
4.8.4.打桩的最后贯入度应在下列条件下测量:
4.8.4.1.桩头完好无损;
4.8.4.2.柴油锤跳动正常;
4.8.4.3.桩锤、桩帽、送桩器及桩身中心线重合;
4.8.4.4.打桩结束前立即测定。
4.8.
5.测量最后贯入度时,用收锤回弹曲线纸先测绘出方桩的回弹曲线,再从回弹曲线上量出贯入度。
测绘结果应附在同一桩号的方桩施工记录表上。
4.8.
5.1.桩打好后桩头高出地面的部分应小心保护,严禁施工机械碰撞或将桩头用作拉锚点;送桩遗留的孔洞,应立即回填或做好覆盖。
4.8.6.截桩头应采用锯桩器截割,严禁采用大锤横向敲击截桩或强行扳拉截桩。
6.旁站监理:
6.1锤击方桩打桩过程中,监理应进行旁站监理,对每根桩打桩过程认真观察,并按表4进行详细记录。
6.2验收评定:当承包人施工结束,应向监理工程师提交竣工报告,并提交竣工资料,监理工程师在收到报告后,应及时进行验收评定。
6.3竣工资料应包括以下内容:
6.3.1桩位测量放线图;
6.3.2经审定的施工组织设计或施工方案;
6.3.3锤击方桩出厂合格证及其技术性能资料;
6.3.4工程地质和水文地质报告;
6.3.5桩基设计文件和施工图,包括图纸会审纪要、设计变更通知单等;
6.3.6桩的施工记录,包括桩位编号图、
6.3.7桩位竣工平面图;
6.3.8成桩质量检查报告;
6.3.9单桩承载力检测报告;
6.3.10质量事故处理资料。
6.4监理工程师依照国家现行施工质量验收规范、施工质量验收统一标准进行验收评定。
当监理的评定结果与承包人不一致时,监理应独立填写有关评定表格。
6.5正式验收前,应首先检查承包人的竣工资料,并提出书面核查意见。
承包人修改后,监理再行复核。
然后,监理工程师写出监理总结报告,报总监理工程师审阅。
由总监理工程
师通知代建单位(建设单位)组织有关单位,进行验收。
附表:
表1 锤击方桩的尺寸验收标准
表2 锤击方桩外观质量的验收标准
表3 锤击方桩桩顶平面位置的允许偏差。
