用全站仪进行工程施工放样
工程测量全站仪放样方案

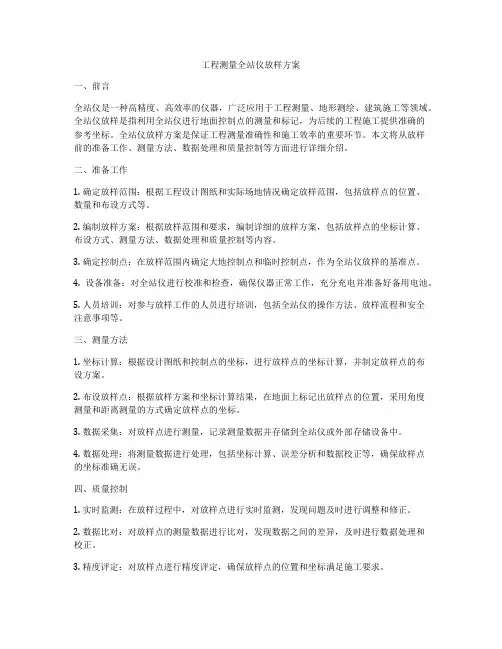

工程测量全站仪放样方案一、前言全站仪是一种高精度、高效率的仪器,广泛应用于工程测量、地形测绘、建筑施工等领域。
全站仪放样是指利用全站仪进行地面控制点的测量和标记,为后续的工程施工提供准确的参考坐标。
全站仪放样方案是保证工程测量准确性和施工效率的重要环节。
本文将从放样前的准备工作、测量方法、数据处理和质量控制等方面进行详细介绍。
二、准备工作1. 确定放样范围:根据工程设计图纸和实际场地情况确定放样范围,包括放样点的位置、数量和布设方式等。
2. 编制放样方案:根据放样范围和要求,编制详细的放样方案,包括放样点的坐标计算、布设方式、测量方法、数据处理和质量控制等内容。
3. 确定控制点:在放样范围内确定大地控制点和临时控制点,作为全站仪放样的基准点。
4. 设备准备:对全站仪进行校准和检查,确保仪器正常工作,充分充电并准备好备用电池。
5. 人员培训:对参与放样工作的人员进行培训,包括全站仪的操作方法、放样流程和安全注意事项等。
三、测量方法1. 坐标计算:根据设计图纸和控制点的坐标,进行放样点的坐标计算,并制定放样点的布设方案。
2. 布设放样点:根据放样方案和坐标计算结果,在地面上标记出放样点的位置,采用角度测量和距离测量的方式确定放样点的坐标。
3. 数据采集:对放样点进行测量,记录测量数据并存储到全站仪或外部存储设备中。
4. 数据处理:将测量数据进行处理,包括坐标计算、误差分析和数据校正等,确保放样点的坐标准确无误。
四、质量控制1. 实时监测:在放样过程中,对放样点进行实时监测,发现问题及时进行调整和修正。
2. 数据比对:对放样点的测量数据进行比对,发现数据之间的差异,及时进行数据处理和校正。
3. 精度评定:对放样点进行精度评定,确保放样点的位置和坐标满足施工要求。
4. 数据存档:将放样点的测量数据进行存档,作为施工过程中的参考数据,同时为日后的工程监测和验收提供依据。
五、总结全站仪放样是工程测量中的重要环节,直接关系到工程施工的准确性和效率。
用全站仪进行工程(公路)施工放样、坐标计算

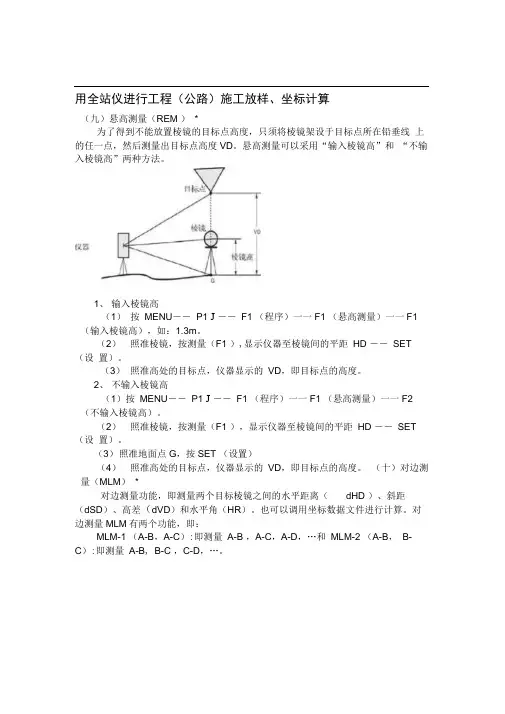

用全站仪进行工程(公路)施工放样、坐标计算(九)悬高测量(REM ) *为了得到不能放置棱镜的目标点高度,只须将棱镜架设于目标点所在铅垂线 上的任一点,然后测量出目标点高度VD 。
悬高测量可以采用“输入棱镜高”和 “不输入棱镜高”两种方法。
1、 输入棱镜高(1) 按 MENU ―― P1 J ―― F1 (程序)一一F1 (悬高测量)一一F1(输入棱镜高),如:1.3m 。
(2) 照准棱镜,按测量(F1 ),显示仪器至棱镜间的平距 HD ―― SET(设 置)。
(3) 照准高处的目标点,仪器显示的 VD ,即目标点的高度。
2、 不输入棱镜高(1)按 MENU ―― P1 J ―― F1 (程序)一一F1 (悬高测量)一一F2(不输入棱镜高)。
(2) 照准棱镜,按测量(F1 ),显示仪器至棱镜间的平距 HD ―― SET(设 置)。
(3) 照准地面点G ,按SET (设置)(4) 照准高处的目标点,仪器显示的 VD ,即目标点的高度。
(十)对边测量(MLM ) *对边测量功能,即测量两个目标棱镜之间的水平距离( dHD )、斜距(dSD )、高差(dVD )和水平角(HR )。
也可以调用坐标数据文件进行计算。
对边测量MLM 有两个功能,即:MLM-1 (A-B ,A-C ):即测量 A-B ,A-C ,A-D ,…和 MLM-2 (A-B , B-C ):即测量 A-B , B-C ,C-D,…。
以 MLM-1 ( A-B , A-C )为例,1、 按MEN P1 J ――程序(F1 )――对边测量(F2 )――不使 用文件(F2)―― F2 (不使用格网因子)或F1 (使用格网因子)一一MLM-1(A-B ,A-C )( F1 )02、 照准A 点的棱镜,按测量(F1),显示仪器至A 点的平距HD ―― SET (设置)3、 照准B 点的棱镜,按测量(F1),显示A 与B 点间的平距dHD 和高 差 dVDo4、照准C 点的棱镜,按测量(F1),显示A 与C 点间的平距dHD 和高 差dVD …,按丄,可显示斜距。
全站仪点放样实验报告(5篇)

全站仪点放样实验报告(5篇)学生现在学习的内容是为以后的进展奠定根底,是丰富自己的文化学问,是自己能够成为一个对社会,对国家有用的人才,但是现在我们所学的学问大多只是理论上的东西,为此我们应当将理论和实际联系起来,积极参与实际工程,这次为期20天的实习教会了我们如何将自己所学的学问应用于实际工程工程之中,懂得了解决一些实际问题的k“ href=“/Special/xuexifangfa/“ target=“_blank“方法,对增加自己的生活和工作经受有很大益。
同时也可以说这次工作是对同学的一次考念,在实习过程中有的同学虽然生病但是依旧坚持工作,可以说着种精神是相当名贵的。
通过这次野外工程实习,加强了自身把握数字测图外业数据采集方法与内业作图方法,更加深刻的理解了数字测图在野外的运用,数字测图带来的不但是数据采集速度的提高,工作效率的增加,更加减轻了工作人员的工作强度;明白了在数据采集过程中应当留意的问题,使自己在课堂上学到的学问得到了在实际中的运首先,通过实习,让我发觉我在平常学习中存在的许多学问漏洞。
课本上介绍仪器使用的学问都比拟抽象,到了真正实践中的时候,我们未能很好把书本学问应用到实践中,还需要教师再次进展指导。
在近距离的接触这些实物,能我更坚固的把握相关的学问点;也能令我提高对仪器的操作的娴熟、精准程度(比方能够快速对中整平)。
全站仪点放样试验报告二首先感谢学校和教师给以了我这次参与工程实践的时机,在这次20多天的实习过程中,经过这次实习,无论在心理上还是在生理上都得到了很好的熬炼,全站仪测量实习报告。
学生现在学习的内容是为以后的进展奠定根底,是丰富自己的文化学问,是自己能够成为一个对社会,对国家有用的人才,但是现在我们所学的学问大多只是理论上的东西,为此我们应当将理论和实际联系起来,积极参与实际工程,这次为期20天的实习教会了我们如何将自己所学的学问应用于实际工程工程之中,懂得了解决一些实际问题的方法,对增加自己的生活和工作经受有很大好处,实习报告《全站仪测量实习报告》。
全站仪放样步骤

全站仪放样步骤引言全站仪是一种高精度的测量仪器,常用于土木工程、建筑工程、道路工程等领域的放样测量。
全站仪的应用能够提高工作效率和测量精度,确保工程施工的准确性。
本文将介绍全站仪的具体放样步骤,以帮助读者更好的理解和应用该仪器。
步骤一:设立基准点在进行放样测量之前,首先需要设立一个基准点。
基准点是用来作为全站仪放样的基准参照点,其他点位的测量坐标都是相对于基准点而言的。
设立基准点时,需要选择一个稳定的地面位置,确保其不会受到工程施工的影响或移位。
步骤二:设置全站仪1.将全站仪放置在基准点附近的平稳地面上,并确保其水平仪显示为水平状态。
2.打开全站仪的电源开关,等待其自检完成。
在等待过程中,可以进行其他准备工作,如设置测量模式、选择测量单元等。
3.通过观察全站仪显示屏幕上的图像,使用仪器调节螺丝,确保视野清晰。
步骤三:设置测量参数在进行放样测量之前,需要设置一些测量参数,以确保测量的准确性和适应不同的工程需求。
1.设置测量模式:根据工程需求选择适当的测量模式,如角度测量模式、距离测量模式等。
2.设置坐标系:根据工程要求选择合适的坐标系,如直角坐标系或极坐标系。
3.设置测量单位:选择合适的测量单位,如度、米等。
4.设置仪器参考点:根据实际情况选择合适的仪器参考点,以确定测量时的水平仪参照位置。
步骤四:测量点位1.使用全站仪测量仪器自身的坐标,以确定仪器位置的初始坐标。
2.对于需要测量的点位,将全站仪对准目标点,并观察仪器显示屏幕上的图像。
通过调节仪器,使目标点位准确显示在屏幕视野中心。
3.通过仪器操作,记录目标点位的坐标数据,并进行确认。
步骤五:数据处理和导出完成测量后,将测得的数据进行处理和导出,以便后续分析和应用。
1.将全站仪连接到计算机或数据处理设备上,并将测量数据导入到相应的软件或工具中。
2.在数据处理软件中,进行数据的清理、筛选和修正等操作,确保数据的准确性和可靠性。
3.导出处理后的数据,生成相应的报告、图表或其他形式的数据输出。
全站仪如何进行施工测量放样

全站仪如何进行施工测量放样全站仪是一种高精度的测量仪器,常用于施工测量放样。
本文将详细介绍使用全站仪进行施工测量放样的步骤和注意事项。
一、准备工作确定测量方案:在进行施工测量放样前,需要确定测量方案,包括测量范围、控制点设置、测量精度等。
准备测量仪器:根据测量方案,准备全站仪、棱镜、脚架等测量仪器和工具。
收集现场资料:收集施工现场的地形图、建筑图、施工方案等资料,以便进行测量设计和现场核对。
二、架设仪器选择合适的地点:选择视野开阔、无遮挡物的地点,以便全站仪能够获取更准确的测量数据。
安装脚架:将脚架安装在稳固的地面上,调整好高度和角度,确保仪器安装稳定。
安装全站仪:将全站仪安装在脚架上,调整好角度和高度,确保视线清晰无遮挡。
校准仪器:对全站仪进行校准,以确保测量数据的准确性和精度。
三、输入放样数据确定放样点:根据施工方案和现场实际情况,确定需要放样的点位、角度和距离等数据。
输入放样数据:将需要放样的点位、角度和距离等数据输入全站仪中。
四、进行测量锁定目标:通过全站仪的望远镜,瞄准需要放样的点位或物体,确保目标清晰可见。
进行测量:根据全站仪的指示,逐步移动到需要放样的位置,进行点位、角度和距离的测量。
记录数据:将测量结果记录在笔记本或电子设备中,以备后续使用。
五、调整位置根据测量结果,对需要调整的点位、角度和距离进行微调,直到达到设计要求。
在调整过程中,需要注意观察全站仪的指示,以便及时发现问题并进行调整。
六、注意事项使用全站仪进行施工测量放样需要专业的技能和经验,建议由专业技术人员操作。
在操作过程中要遵守相关规定和安全操作规程,确保人身和设备安全。
需要对全站仪进行定期保养和维护,以保证其正常运行和使用寿命。
在进行测量前,需要对现场进行充分的调查和核对,确保测量数据的准确性和精度。
在进行测量时,需要注意气象条件和环境因素对测量结果的影响,如风力、温度、湿度等。
在进行测量时,需要注意对周围环境和建筑物的保护,避免因施工测量放样而对它们造成损害。
全站仪放样步骤

全站仪放样步骤全站仪是一种测量仪器,它可以用来测量水平角和垂直角,从而可以确定物体在地球表面上的位置。
在建筑工地上,全站仪通常用于放样,这是为了确保将建筑物建在正确的位置上。
下面是一些全站仪放样的步骤:1.准确测量基准点在进行放样之前,首先需要确保基准点是准确的。
这可以通过进行一次基准点测量来完成。
要进行测量,需要确定至少两个点,然后在这些点之间测量距离和角度。
这将帮助确定基准点是否准确,并调整全站仪的设置。
这个步骤非常重要,因为准确的基准点会直接影响放样的准确性。
2.设置全站仪全站仪必须在正确的位置和设置下进行。
首先,需要将全站仪放置在基准点上,然后使用三脚架将其固定在地面上。
一旦全站仪被安装,需要进行校准,这可以通过简单的操作完成。
首先,需要确定全站仪指向北方的基准方向,然后根据需要进行其他调整。
在进行放样测量之前,应该根据所测量的距离和角度进行必要的测量校准。
3.确定参考桩位参考桩位是放样过程中一个重要的步骤。
在确定参考桩位之前,需要测量并确定建筑物的基本要素,如地基深度和楼层的高度。
确定参考桩位之后,需要在地面上标记位置,并使用桩位确定所在位置。
4.调整全站仪在测量期间,可能需要调整全站仪的设置或移动全站仪来适应工作区域。
在进行这些调整之前,必须使用全站仪确定当前位置,并重新校准其测量设置。
在调整全站仪时,请始终注意安全性并遵循所有标准程序和操作规程。
5.进行放样测量测量参考桩位和工程现场中需要进行测量的区域之后,可以开始进行放样测量。
这个过程可以通过在全站仪和参考桩位之间的视线和按照特定角度进行操作来完成。
一旦测量完成,就可以将数据记录在计算机或其他设备中,并进行必要的数据分析和评估。
在进行这些评估之前,需要确保测量数据的准确性和可靠性。
6.分析和调整在建筑工地上,全站仪放样是非常重要的一步。
它可以帮助确保建筑物被建在正确的位置上,并确保所有建筑物的要素都被准确明确。
通过正确地设置全站仪并遵循所有标准程序和操作规程,可以确保放样测量数据的准确性和可靠性,并确保最终建筑物的质量和可靠性。
全站仪的应用及测量在施工中的放样

全站仪的应用及测量在施工中的放样前言全站仪是一种使用广泛的精密测量仪器,它可以测量多种参数,如距离、高度、角度等。
在建筑施工中,全站仪被广泛应用于土建和装配工程的放样,对于保证工程质量和工期进度具有重要的意义。
本文将介绍全站仪的基本原理和应用,并探讨在施工中使用全站仪进行放样的方法和技巧。
全站仪的基本原理和应用全站仪的测量原理是三角测量法。
在测量时,全站仪的望远镜对准目标点和定位点,并测量目标点和定位点之间的距离和角度。
根据三角形的定理可以计算出目标点的坐标。
在土建和装配工程中,全站仪主要应用于地下管道、基础和结构的放样、机械装配和试验、立柱、板和墙面的定位等领域。
全站仪具有高精度的测量功能,可以达到亚毫米级别的测量精度。
同时,全站仪可以存储和传输测量数据,远距离传输数据和获取数据处理结果。
全站仪的放样方法和技巧放样是土建施工中非常常见的操作,它是确保建筑质量和工期进度的重要环节。
在放样中,全站仪是非常重要的测量工具。
下面将介绍一些全站仪在放样中的应用方法和技巧。
地下管道的放样地下管道的放样是一个复杂的过程,需要考虑地面上的障碍物和地下管道的深度。
全站仪可以通过瞄准地面上的目标点来确定管道的方向和水平位置,然后可以根据地下管道的深度来计算出管道的坐标。
在进行地下管道的放样时,应该先给地面打好放样点,然后瞄准放样点,并原地打标记,确定位置后才能在管道上进行标识。
基础和结构的放样在建筑结构的放样中,全站仪可以帮助工人确定建筑的尺寸、重心和轮廓。
在放样时,需要确定好基础标高和地面高程,选定基准点。
然后使用全站仪对极点和定位点进行测量,测量完之后应该将收到的数据进行处理和核对。
机械装配和试验在机械制造和装配中,全站仪可以用来进行机械零件的布置、重心计算和安装位置的确定。
在进行机械装配时,应该先熟悉机械图纸,确定好机器的结构和尺寸,然后使用全站仪测量机械零件,确定其位置和尺寸。
全站仪是土建施工中不可缺少的工具,它可以通过高精度的测量,保证建筑的质量和工期进度。
用全站仪进行工程施工放样

用全站仪进行工程施工放样(建工方向)培训教材编写: 王劲松广东交通职业技术学院第一部分:TOPCON GTS-312全站仪的使用一、仪器外观和功能说明1.仪器外观图1:GTS-312全站仪外观及各部件名称2.面板上按键功能——进入坐标测量模式键。
◢——进入距离测量模式键。
ANG ——进入角度测量模式键。
MENU ——进入主菜单测量模式键。
ESC ——用于中断正在进行的操作,退回到上一级菜单。
POWER ——电源开关键 ► ◄ ——光标左右移动键 ▲ ▼ ——光标上下移动、翻屏键F1、F2、F3、F4——软功能键,分别对应显示屏上相应位置显示的命令。
3.显示屏上显示符号的含义V ——竖盘读数 ;HR ——水平读盘读数(右向计数);HL ——水平读盘读数(左向计数); HD ——水平距离;VD ——仪器望远镜至棱镜间高差;SD ——斜距;*——正在测距; N ——北坐标,相当于x ;E ——东坐标,相当于y ;Z ——天顶方向坐标,相当于高程H 。
二、角度测量模式功能:按ANG 键进入,可进行水平角、竖直角测量,倾斜改正开关设置。
F1 OSET :设置水平读数为000000'''。
F2 HOLD :锁定水平读数。
第1页F3 HSET :设置任意大小的水平读数。
F4 P1↓: 进入第2页。
F1 TILT :设置倾斜改正开关。
第2页 F2 REP : 复测法。
F3 V% : 竖直角用百分数显示。
F4 P2↓: 进入第3页。
F1 H-BZ :仪器每转动水平角90°时,是否要蜂鸣声。
F2 R/L :右向水平读数HR/左向水平读数HL 切换,一般用HR 。
第3页 F3 CMPS :天顶距V/竖直角CMPS 的切换,一般取V 。
F4 P3↓:进入第1页。
三、距离测量模式功能:先按◢键进入,可进行水平角、竖直角、斜距、平距、高差测量及PSM、PPM、距离单位等设置。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
用全站仪进行工程施工放样(建工方向)培训教材编写: 李红耀平顶山工学院第一部分:TOPCON GTS-312全站仪的使用一、仪器外观和功能说明1.仪器外观图1:GTS-312全站仪外观及各部件名称2.面板上按键功能——进入坐标测量模式键。
◢——进入距离测量模式键。
ANG ——进入角度测量模式键。
MENU ——进入主菜单测量模式键。
ESC ——用于中断正在进行的操作,退回到上一级菜单。
POWER ——电源开关键 ► ◄ ——光标左右移动键 ▲ ▼ ——光标上下移动、翻屏键F1、F2、F3、F4——软功能键,分别对应显示屏上相应位置显示的命令。
3.显示屏上显示符号的含义V ——竖盘读数 ;HR ——水平读盘读数(右向计数);HL ——水平读盘读数(左向计数); HD ——水平距离;VD ——仪器望远镜至棱镜间高差;SD ——斜距;*——正在测距; N ——北坐标,相当于x ;E ——东坐标,相当于y ;Z ——天顶方向坐标,相当于高程H 。
二、角度测量模式功能:按ANG 键进入,可进行水平角、竖直角测量,倾斜改正开关设置。
F1 OSET :设置水平读数为000000'''。
F2 HOLD :锁定水平读数。
第1页F3 HSET :设置任意大小的水平读数。
F4 P1↓: 进入第2页。
F1 TILT :设置倾斜改正开关。
第2页F2 REP : 复测法。
F3 V% :竖直角用百分数显示。
F4 P2↓:进入第3页。
F1 H-BZ:仪器每转动水平角90°时,是否要蜂鸣声。
F2 R/L :右向水平读数HR/左向水平读数HL切换,一般用HR。
第3页F3 CMPS :天顶距V/竖直角CMPS的切换,一般取V。
F4 P3↓:进入第1页。
三、距离测量模式功能:先按◢键进入,可进行水平角、竖直角、斜距、平距、高差测量及PSM、PPM、距离单位等设置。
F1 MEAS:进行测量。
F2 MODE:设置测量模式,Fine/coarse/tragcking(精测/粗测/跟踪)。
第1页F3 S/A:设置棱镜常数改正值(PSM)、大气改正值(PPM)。
F4 P1↓:进入第2页。
F1 OFSET:偏心测量方式。
F2 SO:距离放样测量方式。
第2页F3 m/f/i:距离单位米/英尺/英寸的切换。
F4 P2↓:进入第1页。
四、坐标测量模式功能:按进入,可进行坐标(N,E,H)、水平角、竖直角、斜距测量及PSM、PPM、距离单位等设置。
F1 MEAS:进行测量。
F2 MODE:设置测量模式,Fine/Coarse/Tracking。
第1页F3 S/A:设置棱镜改正值(PSM),大气改正值(PPM)常数。
F4 P1↓:进入第2页。
F1 :输入棱镜高。
F2 :输入仪器高。
第2页F3 OCC:输入测站坐标。
F4 P2↓:进入第3页。
F1 OFSET:偏心测量方式。
第3 页F3 m/f/i: 距离单位米/英尺/ 英寸切换。
F4 P3↓:进入第1页。
五、主菜单模式功能:按MENU进入,可进行数据采集、坐标放样、程序执行、内存管理、参数设置等。
DATA COLLECT(数据采集)第1页LAY OUT(点的放样)MEMORY MGR.(内存管理)PROGRAM(程序)第2页GRID FACTOR(坐标格网因子)ILLUMINATION(照明)PARAMETRERS(参数设置)第3页 CONTRAST ADJ.(显示屏对比度调整)1、MEMORY MGR.(存储管理)STATUS(显示测量数据、坐标数据文件总数)第1页(查找测量数据、坐标数据、编码库)MAINTAIN(文件更名、查找数据、删除文件). INPUT(坐标数据文件的数据输入) 第2页COORD.(删除文件中的坐标数据)INPUT(编码数据输入)TRANSFER(向微机发送数据、接收微机数据、设置通讯参数) 第3页(初始化数据文件)2、PROGRAM(程序)(悬高测量)第1页(对边测量)COORD.(设置测站点Z坐标)(计算面积)第2 页TO LINE(相对于直线的目标点测量)。
3、PARAMETRERS(参数设置)READING(最小读数)第1页POWER OFF(自动关机)ON/OFF(垂直角和水平角倾斜改正)第 2 页——ERROR CORRECTION(系统误差改正。
注:仪器检校后必须进行此项设置)存储管理菜单操作可参见图2。
图2:存储管理操作菜单六、全站仪的主要功能介绍说明:测量前,要进行如下设置——按◢或,进入距离测量或坐标测量模式,再按第1页的S/A(F3)。
1.棱镜常数PRISM的设置——一般原配棱镜设置为0,国产棱镜设置为-30mm。
(具体见说明书)。
图4:点的坐标放样示意图 2. 大气改正值PPM 的设置——按“T-P ”,分别在“TEMP.”和“PRES.” 栏,输入测量时的气温、气压。
(或者按照说明书中的公式计算出PPM 值后,按“PPM ”直接输入)。
3. PSM 、PPM 设置后,在没有新设置前,仪器将保存现有设置。
(一)角度测量按ANG 键,进入测角模式(开机后默认的模式),其水平角、竖直角的测量方法与经纬仪操作方法基本相同。
照准目标后,仪器即可显示水平度盘读数和竖直度盘读数。
(二)距离测量先按◢ 键,进入测距模式,瞄准棱镜后,按F1(MEAS ),即可。
(三)坐标测量见图3按键步骤:1、ANG 键,进入测角模式,瞄准后视点A 。
2、HSET ,输入测站O 至后视点的坐标方位角OA α。
3、键, 进入坐标测量模式。
P1, 进入第2页。
4、OCC ,输入测站坐标(X 0,Y 0,H 0)。
6、P1,进入第2页。
: 输入仪器高。
7、P1,进入第2 页。
:输入棱镜高。
8、瞄准待测量点B ,按MEAS ,得B 点的(X B ,Y B ,H B )。
(四)零星点的坐标放样见图4按键步骤为:1、按MENU ——进入主菜单测量模式。
2、按LAYOUT ——进入放样程序,再按SKP ——略过选择文件。
3、按(F1),再按NEZ ,输入测站O 点的坐标(x 0,y 0,H 0);并在一栏,输入仪器高。
4、按BACKSIGHT (F2),再按NE/AZ ,输入后视点A 的坐标(x A , y A );若不知A 点坐标而已知坐标方位角OA α,则可再按AZ ,在HR 项输入OA α的值。
瞄准A 点,按YES 。
5、按LAYOUT (F3):输入待放样点B 的坐标(x B ,y B ,H B )及测杆单棱镜的镜高后,按ANGLE (F1)。
使用水平制动和水平微动螺旋,使显示的dHR=000000''',即找到了OB 方向,指挥持测杆单棱镜者移动位置,使棱镜位于OB 方向上。
图3:坐标测量示意图6、按DIST,进行测量,根据显示的dHD来指挥持棱镜者沿OB方向移动,若dHD为正,则向O点方向移动;反之若dHD为负,则向远处移动,直至dHD=0时,立棱镜点即为B点的平面位置。
其所显示的dZ值即为立棱镜点处的填挖高度,正为挖,负为填。
7、按NEXT——放样下一个点C。
(五)TOPCON全站仪与电脑的数据通讯1、电脑中数据文件的上载(UPLOAD)(1)在电脑上用文本编辑软件(如Windows 附件的“写字板”程序),输入点的坐标数据,格式为“点名,Y,X,H”;保存类型为“文本文档”。
具体见图5。
(2)用“写字板”程序打开文本格式的坐标数据文件,并打开T-COM程序,将坐标数据文件复制到T-COM 的编辑栏中。
(3)用通讯电缆将全站仪的“SIG”口与电脑的串口(如COM1)相连,按MENU—MEMORY MGR.—DA TA TRANSFER,进入数据传输,先在“COMM. PARAMETER”(通讯参数)中分别设置“PROTOCOL”(议协)为“ACK/NAK”;“BAUD RATE”(波特率)为9600;“CHAR./PARITY”(校检位)为“8/NONE”;“STOP BITS”(停止位)为“1”。
图5:编辑上载的数据文件(4)点击按钮,出现“Current data are saved as:”对话框时,点“OK”,出现如下图6的通讯参数设置对话框。
按全站仪上的相同配置进行设置并选择“Read text file”后,点“GO”将刚保存的文件打开,出现P oint Detail s(点描述)对话框。
图6:上载的数据文件(5)回到全站仪主菜单MENU中的MEMORY MGR.—DA TA TRANSFER—LOAD DATA—COORD. DATA 。
用INPUT为上传的坐标数据文件输入一个文件名后,点“YES”使全站仪处于等待数据状态(Waiting Data),再在电脑P oint Detail s对话框中点“OK”。
注:可以直接在T-COM软件编辑栏中按“点名,Y,X,H ”的格式编辑待上载的坐标数据文件。
2、全站仪中数据文件的下载(DOWNLOAD)同上载一样,进行电缆连接和通讯参数的设置。
点击按钮,设置通讯参数并选择“Write text file”后,再在全站仪上选择下载数据文件的类型(测量数据文件或坐标数据文件)。
先在电脑上按“GO”,处于等待状态,再在全站仪上按“确定”,即可将全站仪中的数据下载至电脑。
出现“Current data are saved as ”及“是否转换”时对话框时,点击“Cancel”。
点击按钮“”,将下载的数据文件取名后保存。
(保存时下载的测量数据文件及坐标数据文件均要加上扩展名gt6)。
(六)批量点的坐标放样1、放样坐标数据文件的编辑及上载。
可采用以下两种方法来实现:(1)数据通讯方法。
按TOPCON全站仪与电脑的数据通讯中“电脑中数据文件的上载(UPLOAD)”的方(2)坐标输入方法。
按MENU——COORD. INPUT(坐标输入)————分别在PT#、N、E、Z2、实地放样操作如图7所示,要在控制点D3样点K0+040、K0+060、K0+080三点。
(1)按MENU,进入主菜单模式,选择LAYOUT(放样)。
(2)在“SELECT A FILE”中,用INPUT输入或LIST选择电脑上载的坐标数据文件名。
(3)在“INPUT”中用INPUT输入或LIST选择测站点D3,并输入(仪器高)。
(4)在“BACKSIGHT”中同样输入或选择后视点的点号D2。
(5)瞄准后视点D2,按“YES”。
(6)在“LAYOUT”中同样输入或选择待放样点号K0+040及棱镜高,则计算出要仪器旋转的水平角值HR 及平距HD。
(7)按ANGLE,显示目前望远镜方向与放样方向之差dHR;按DIST,显示目前立镜点与放样点间水平距离之差dHD。
