路缘石专项施工方案

合集下载

人行步道及路缘石专项施工方案

人行步道及路缘石专项施工方案

人行步道及路缘石专项施工方案一、项目概述二、施工准备1.组织相关人员进行施工前的安全教育培训,使所有施工人员了解施工安全规范和操作要求。

2.组织施工人员进行设备和工具的检查和维护,确保施工中使用的设备和工具处于良好的工作状态。

3.整理施工现场,清除垃圾和杂物,确保施工现场整洁。

三、施工步骤1.标定和放线:根据设计要求,在施工区域进行标定和放线工作,确定人行步道和路缘石的位置和尺寸。

2.开挖:根据放线标记,在指定位置进行开挖工作,确保开挖深度和宽度符合设计要求。

3.树立围板:在开挖好的区域周围树立围板,确保施工区域的安全和封闭。

4.铺设基层:在开挖好的区域上铺设基层材料,如碎石、砂浆等,确保基层的平整和牢固。

5.安装人行步道和路缘石:根据设计要求,在基层上安装人行步道和路缘石,确保安装位置准确、牢固。

6.整平和压实:在完成人行步道和路缘石安装后,对其进行整平和压实,确保表面平整、牢固。

7.清理和检查:清理施工现场的杂物和垃圾,对施工质量进行检查,确保符合要求。

8.维护和保护:在施工完成后,及时对施工区域进行维护和保护,避免损坏和污染。

四、安全措施1.所有人员必须戴好安全帽,并穿着符合规定的工作服。

2.施工现场必须设置警示标志,提醒过往行人和车辆注意安全。

3.施工现场必须保持整洁,避免杂物和垃圾堆积,避免事故发生。

4.施工现场必须设置围栏或警示线,限制非施工人员进入。

5.施工过程中,必须正确使用和操作设备和工具,避免发生安全事故。

6.施工人员必须严格按照操作规程进行施工,禁止违规操作。

五、质量控制1.施工过程中,必须按照设计要求进行施工,确保人行步道和路缘石的尺寸和位置符合要求。

2.施工材料必须符合相关标准,确保施工质量满足要求。

3.施工过程中,必须对每一个工序进行质量检查,及时纠正和处理不合格问题。

4.施工完成后,必须进行验收和记录,确保施工质量达到预期效果。

六、施工方案的时间安排根据具体工程的规模和复杂程度,制定详细的施工计划和时间安排,合理安排各项工作的顺序和进度,确保施工能够按时完成。

2024年市政道路路缘石安装工程专项施工方案

2024年市政道路路缘石安装工程专项施工方案

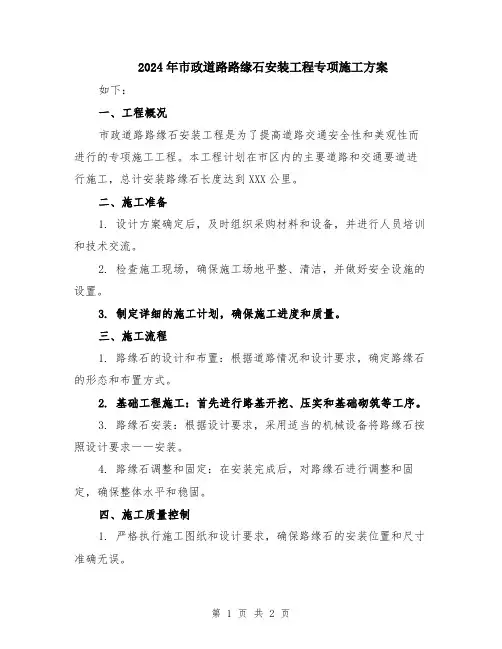

2024年市政道路路缘石安装工程专项施工方案如下:一、工程概况市政道路路缘石安装工程是为了提高道路交通安全性和美观性而进行的专项施工工程。

本工程计划在市区内的主要道路和交通要道进行施工,总计安装路缘石长度达到XXX公里。

二、施工准备1. 设计方案确定后,及时组织采购材料和设备,并进行人员培训和技术交流。

2. 检查施工现场,确保施工场地平整、清洁,并做好安全设施的设置。

3. 制定详细的施工计划,确保施工进度和质量。

三、施工流程1. 路缘石的设计和布置:根据道路情况和设计要求,确定路缘石的形态和布置方式。

2. 基础工程施工:首先进行路基开挖、压实和基础砌筑等工序。

3. 路缘石安装:根据设计要求,采用适当的机械设备将路缘石按照设计要求一一安装。

4. 路缘石调整和固定:在安装完成后,对路缘石进行调整和固定,确保整体水平和稳固。

四、施工质量控制1. 严格执行施工图纸和设计要求,确保路缘石的安装位置和尺寸准确无误。

2. 施工过程中定期进行质量检查和自检,并及时处理发现的问题。

3. 完工验收前进行整体检查,确保施工质量符合规定标准。

五、施工安全保障1. 严格执行安全作业规程,做好施工现场的安全警示标识和隔离措施。

2. 工人需穿着符合要求的安全防护装备,严格遵守施工作业安全规定。

3. 定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。

六、施工后期维护1. 完工后进行清洁整理,保持施工场地的整洁和安全。

2. 定期对路缘石进行检查和维护,确保其使用寿命和外观效果。

七、经费管理1. 严格按照预算编制指南进行经费管理,做好费用预算和结算工作。

2. 做好经费监管和审计工作,确保经费使用合理、规范。

以上为2024年市政道路路缘石安装工程专项施工方案。

道路路缘石工程施工方案

道路路缘石工程施工方案

一、工程概况本工程为XX道路路缘石施工项目,道路全长XX公里,路缘石设计长度为XX米。

路缘石主要用于分隔行车道与人行道,提高道路排水能力,同时起到保护路面边缘和美化城市景观的作用。

本工程采用预制花岗岩路缘石,强度等级符合设计要求。

二、施工准备1. 施工材料:预制花岗岩路缘石、水泥、砂、石子、钢筋、模板等。

2. 施工设备:挖掘机、装载机、平板振动器、切割机、砼搅拌机、运输车辆等。

3. 施工人员:项目管理人员、施工人员、测量员、质检员等。

三、施工工艺流程1. 路缘石沟槽开挖(1)根据设计图纸,进行路缘石沟槽开挖,沟槽宽度根据路缘石尺寸及施工要求确定。

(2)采用挖掘机配合装载机进行土方开挖,注意保持沟槽尺寸和形状,确保沟槽壁平整。

(3)开挖过程中,注意保护地下管线,确保施工安全。

2. 基础浇筑(1)根据设计要求,进行基础浇筑,基础采用C15细石砼。

(2)浇筑前,对沟槽进行清理,确保基础浇筑质量。

(3)浇筑过程中,采用平板振动器进行振捣,确保砼密实。

3. 路缘石安装(1)根据设计图纸,确定路缘石安装位置,进行测量放样。

(2)将预制花岗岩路缘石安装到位,确保路缘石与基础紧密贴合。

(3)安装过程中,注意路缘石的水平度和垂直度,确保安装质量。

4. 表面处理(1)对路缘石表面进行清理,去除杂质和污垢。

(2)采用切割机对路缘石进行切割,确保切割面平整。

(3)对切割面进行打磨,使路缘石表面光滑。

四、质量控制1. 材料质量控制:严格按照设计要求,选用符合标准的预制花岗岩路缘石、水泥、砂、石子等材料。

2. 施工过程控制:严格按照施工工艺流程进行施工,确保施工质量。

3. 路缘石安装质量:确保路缘石与基础紧密贴合,水平度和垂直度符合设计要求。

4. 表面处理质量:确保路缘石表面光滑,无杂质和污垢。

五、安全措施1. 施工人员应佩戴安全帽、安全带等防护用品。

2. 施工现场应设置安全警示标志,确保施工安全。

3. 施工过程中,注意保护地下管线,避免损坏。

路缘石施工方案

路缘石施工方案

路缘石施工方案路缘石施工方案一、施工方案概述路缘石,又称“护坡石”,是固定路面的一种重要设施。

本方案针对需要施工路缘石的工程,提出详细的实施方案,确保施工顺利进行,达到预期效果。

二、工程准备1. 确定施工区域:在施工前,仔细检查施工区域并进行标记,确定施工起止点和长度,确定施工方法和参数。

2. 准备材料:购买符合国家标准的路缘石、水泥、骨料、沙子、水等原材料及其他必要物件。

3. 确定施工队伍:选派有丰富施工经验且技术过硬的施工人员参与工作。

严格执行安全施工,确保工程质量。

三、施工步骤1. 标线定位:根据工程图纸确定路缘石位置,用白粉线标示束缚线,为施工提供准确的定位参考。

2. 准备施工现场:清理路面的杂物和泥土,铺设一层厚度不少于20厘米的碎石层,使路面稳定平坦。

3. 制定勾缝方案:根据实际情况设计勾缝方案,确定勾缝位置和宽度,保证勾缝处的路面光滑平整,相接无缝。

4. 砼浆浇筑:在路面一侧挖掘出一条深度和宽度与路缘石相匹配的槽口,将预制的路缘石放入槽口中,用砼浆将路缘石与路面牢固连接,并确保路缘石的竖直度、水平度和观感效果。

5. 初步勾缝:在浇筑刚刚结束后,用勾缝机在路缘石和路面之间勾出勾缝,首次勾缝需细心达到完美的效果。

6. 抹平填缝:用抹平板在勾缝后填充缝隙,保证缝隙的宽度和深度均匀,墨线完美无瑕。

7. 称色:浇筑完毕后,进行路缘石的称色,调整颜色达到匹配效果,保证施工的美观度。

8. 最终勾缝:等待整体干燥3~5天后,再次使用勾缝机将勾缝修补,确认缝隙无遗漏。

四、安全措施1. 施工期间必须佩戴安全帽,穿工作服,安全绳,工作时禁止穿拖鞋等不安全鞋类。

2. 施工现场禁止乱堆乱放货物,路缘石堆放要有足够的支架和固定措施,保障施工人员的安全。

3. 施工现场必须设立明显的安全警示标识,以提醒周围群众注意安全。

4. 施工期间要保持施工现场干燥、整洁,做好周边环境保护,不得占道,不得乱倒渣土、废弃材料等。

路缘石施工方案

路缘石施工方案

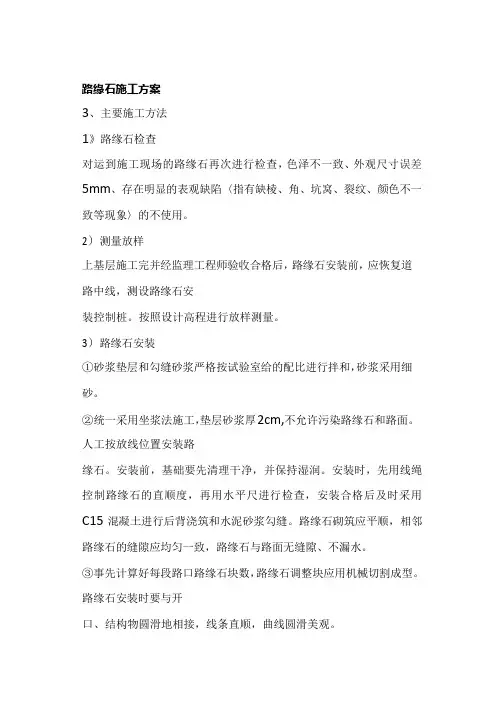

路缘石施工方案3、主要施工方法1》路缘石检查对运到施工现场的路缘石再次进行检查,色泽不一致、外观尺寸误差5mm、存在明显的表观缺陷〈指有缺棱、角、坑窝、裂纹、颜色不一致等现象〉的不使用。

2)测量放样上基层施工完并经监理工程师验收合格后,路缘石安装前,应恢复道路中线,测设路缘石安装控制桩。

按照设计高程进行放样测量。

3)路缘石安装①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,砂浆采用细砂。

②统一采用坐浆法施工,垫层砂浆厚2cm,不允许污染路缘石和路面。

人工按放线位置安装路缘石。

安装前,基础要先清理干净,并保持湿润。

安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,安装合格后及时采用C15 混凝土进行后背浇筑和水泥砂浆勾缝。

路缘石砌筑应平顺,相邻路缘石的缝隙应均匀一致,路缘石与路面无缝隙、不漏水。

③事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。

路缘石安装时要与开口、结构物圆滑地相接,线条直顺,曲线圆滑美观。

④路缘石的安装速度应能满足现场施工的需要,必须在下面层施工之前安装好。

⑤路缘石安装完后,及时回填夯打密实路肩或中央带后背的回填土。

路缘石安装后,必须再挂线,调整侧石至顺直、圆滑、平整,对侧石进行平面及高程检测,每20m 检测一点,当平面及高程超过标准时应进行调整。

⑦场地清理:路缘石安装完毕后,及时对有污染的场地和路面进行清理。

⑧已完工的路缘石用塑料薄膜覆盖,进行成品保护,防止损害及表面污染。

4》勾缝①路缘石的直顺度合格后采用砂浆进行勾缝,使相邻路缘石的缝隙应均匀密实,路缘石与路面无缝隙、不漏水。

②勾缝前先将路缘石缝内的土及杂物剔除干净,并用水润湿,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型。

用软扫帚除多余灰浆,并应适当洒水养护。

③侧石背后宜用素土或石灰土夯实。

5)检测及养生施工中采用水平尺进行控制,砌筑应稳固,顶面平整,线条直顺,曲线圆顺,缝宽均匀,勾缝密实,无杂物污染,然后采用塑料薄膜覆盖进行成品保护。

路缘石(路平石、条石)专项施工方案

路缘石(路平石、条石)专项施工方案

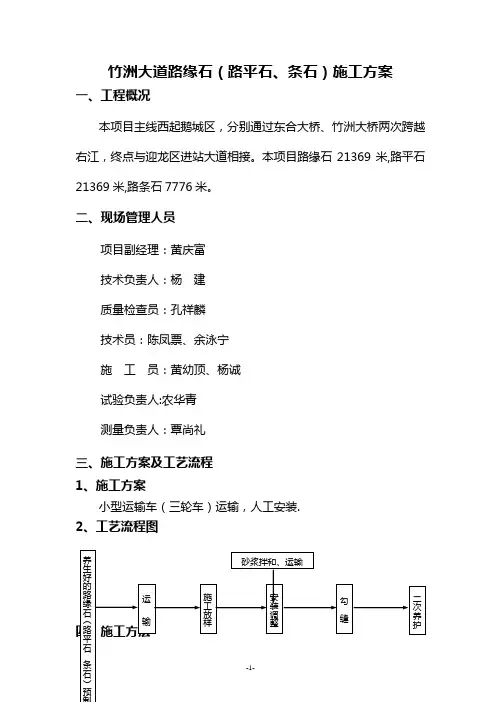

竹洲大道路缘石(路平石、条石)施工方案一、工程概况本项目主线西起鹅城区,分别通过东合大桥、竹洲大桥两次跨越右江,终点与迎龙区进站大道相接。

本项目路缘石21369米,路平石21369米,路条石7776米。

二、现场管理人员项目副经理:黄庆富技术负责人:杨建质量检查员:孔祥麟技术员:陈凤票、余泳宁施工员:黄幼顶、杨诚试验负责人:农华青测量负责人:覃尚礼三、施工方案及工艺流程1、施工方案小型运输车(三轮车)运输,人工安装.2、工艺流程图1、路缘石(路平石、条石)检查对运到施工现场的路缘石(路平石、条石)再次进行检查,应轻拿轻放,避免损坏,强度不合格、色泽不一致、外观尺寸误差5mm、表观难看(指有掉边、角、蜂窝、麻面、颜色不一致等现象)的不使用。

2、测量放样路缘石(路平石、条石)安装前,应校核道路中线,测设路缘石(路平石、条石)安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。

按照设计高程进行控制测量。

3、路缘石(路平石、条石)运输按设计尺寸精确放样后,用运输车把路缘石(路平石、条石)从预制场运到安装地点进行安装.路缘石(路平石、条石)预制件在运输过程中,应轻拿轻放,避免损坏。

运到施工现场的路缘石要及时安装,若不能及时安装完毕的路缘石(路平石、条石)及其他材料,要沿基础一侧把路缘石(路平石、条石)依次摆放整齐,不能影响路容路貌。

4、路缘石(路平石、条石)安装①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,勾缝砂浆采用细砂,标号满足施工图要求.②统一采用坐浆法施工,垫层砂浆厚10mm,不允许污染路缘石(路平石、条石)和路面。

人工按放线位置安装路缘石(路平石、条石)。

安装前,基础要先清理干净,并保持湿润。

安装时,先用线绳控制路缘石(路平石、条石)的直顺度,再用水平尺进行检查,合格后采用高标号的水泥砂浆设计进行勾缝。

路缘石(路平石、条石)砌筑应平顺,相邻路缘石(路平石、条石)缝用8mm厚木条或塑料条控制,缝隙宽不应大于10mm.③事先计算好每段路口路缘石(路平石、条石)块数,路缘石(路平石、条石)调整块应用机械切割成型.路缘石安装时要与泄水槽的喇叭口、结构物圆滑地相接,线条直顺,曲线圆滑美观。

路缘石施工方案

路缘石施工方案

路缘石施工方案一、工程概述本次路缘石施工工程位于具体工程地点,施工路段总长为具体长度。

路缘石的设置旨在规范道路边界,引导路面排水,并提升道路的整体美观度。

二、施工准备1、材料准备(1)路缘石:选用符合设计要求的预制混凝土路缘石,其规格、尺寸和强度应满足相关标准。

(2)水泥:采用具体型号水泥,具备合格的质量证明文件。

(3)砂:选用中砂,含泥量不超过具体百分比。

(4)水:使用清洁的自来水。

2、机械设备准备(1)运输车辆:用于运输路缘石至施工现场。

(2)装载机:辅助装卸路缘石。

(3)小型夯实机具:用于路缘石后背填土的夯实。

3、技术准备(1)熟悉施工图纸和相关规范,明确路缘石的铺设位置、标高和尺寸要求。

(2)进行施工技术交底,确保施工人员了解施工流程和质量标准。

4、现场准备(1)清理施工现场的杂物和障碍物,确保施工区域平整。

(2)测量放线,确定路缘石的安装位置和标高,并设置控制线桩。

三、施工流程1、测量放线根据设计图纸和现场实际情况,使用全站仪或水准仪进行测量放线,确定路缘石的安装位置和标高。

在直线段,每隔具体距离设置一个控制桩;在曲线段,适当加密控制桩。

2、基础开挖按照测量放线的结果,使用人工或机械开挖路缘石基础。

基础的宽度和深度应符合设计要求,一般基础宽度比路缘石宽具体宽度,深度为具体深度。

开挖完成后,清理基础底部的浮土和杂物,并进行夯实处理。

3、铺设垫层在基础底部铺设一层具体材料垫层,厚度为具体厚度。

垫层应平整、密实,以保证路缘石的稳定性。

4、路缘石安装(1)路缘石运输至施工现场后,使用装载机或人工进行装卸。

(2)安装路缘石时,从一端开始,按照控制线桩逐块安装。

路缘石应紧贴基础,相邻路缘石之间的缝隙应均匀一致,一般为具体缝隙宽度。

(3)安装过程中,使用水平尺和直尺检查路缘石的平整度和垂直度,确保其符合设计要求。

如有偏差,及时调整。

5、勾缝路缘石安装完成后,使用具体勾缝材料进行勾缝。

勾缝应饱满、密实,表面平整光滑。

路缘石施工方案

路缘石施工方案

路缘石施工方案第一篇:路缘石施工方案-材料和设备一、施工材料和设备1、水泥:水泥应为普通硅酸盐水泥或硫铝酸盐水泥。

2、碎石:碎石应为机制砂或天然石材,直径一般不大于20mm。

3、沙子:沙子应为洗净细沙。

4、水:施工用水应达到饮用水标准。

5、路缘石:路缘石宜选择优质混凝土制品。

6、施工设备:挖机、钢钎等。

二、施工工艺1、资料准备根据设计图纸的要求进行测量,根据实际位置进行现场排定和划线。

2、挖掘沟槽根据设计图纸和现场实际情况,在路缘石位置处挖出需要车辆纵向通过的沟槽,挖槽深度应略深于路缘石高度,宽度应为路缘石宽度加40cm。

3、放线铺砂根据设计图纸进行路缘石位置的放线,然后在沟槽内均匀铺设一层细沙。

4、浇筑底层混凝土再在细沙上均匀浇筑一层混凝土,厚度应为20~30cm,用钢钎进行压实。

5、进行中间支撑根据设计图纸要求,设置中间支撑板,然后在板上铺设一层碎石和沙子混合料,然后浇筑一层厚度达到路缘石高度的混凝土。

6、安装路缘石将路缘石一根一根放入所开槽内,将路缘石并紧,一路贯通,用水平仪进行水平校验,同时依次用锤子锤实。

7、浇筑压实在路缘石边缘铺设一层碎石和沙子混合料,在上面浇筑一层混凝土,厚度大致为5~8cm,最后用钢钎敲打,压实混凝土。

第二篇:路缘石施工方案-施工要点1、浇筑前,应先将施工场地清理干净,确保施工环境整洁无杂质。

2、应按照设计图纸和相关要求进行施工,不得随意变更施工方案。

3、路缘石的施工应注意风向和风速,确保混凝土、石材等材料不受风雨天气影响。

4、路缘石施工应掌握好潮湿程度,以免影响施工质量。

施工时,应及时补充用水,确保混凝土的均匀性和完整性。

5、路缘石施工过程中,应根据实际情况进行加固,确保路缘石的平整度和稳定性。

6、完成施工后,应及时清理施工场地,确保施工环境整洁无杂质。

第三篇:路缘石施工方案-质量验收1、路缘石施工完成后,应进行质量验收,确认施工质量。

2、对路缘石的外观进行检查,检查路缘石的尺寸是否符合要求,表面是否有裂缝或缺陷。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

北京市市管城市道路西四北大街(西四路口-地安门西大街)道路大修工程
路缘石专项施工方案
审批:日期:
审核:日期:
编制:日期:
目录
一、工程概况 (1)
二、路缘石情况 (2)
三、施工方案及工艺流程 (2)
四、施工注意事项 (4)
五、质量保证措施 (5)
六、文明、安全施工 (5)
七、环境保护措施 (6)
一、工程概况
1、西四北大街设计起点西四东大街与西四南大街大街接顺起点桩号K1+858,设计终点地安门西大街与与平安里西大街永中交终点桩号K2+834,道路全长950米。

现况道路宽12.5米,双向四车道,俩侧设机非隔离带宽2.5米、机非隔离带两侧为人行步道。

工程施工范围主路局部进行病害处理,积水路段增加雨水口,现况井周进行加固处理后,进行沥青摊铺。

人行步道部分路段进行加宽,主要进行路缘石步道砖的更换,具体工程量及施工方法详见工程图纸。

二、路缘石情况
本工程路缘石采用花岗岩路缘石,A2型花岗岩路缘石规格(15*30*99.5cm)、异型花岗岩路缘石(12/20*50*99.5cm)、C15豆石砼基础及后背。

三、施工方案及工艺流程
1、路缘石运输
⑴路缘石的运输,要求厂方对路缘石块与块、层与层之间安设夹板,并且进行四角包装,确保路缘石的完好。

⑵路缘石在经业主及监理批复的厂方进行加工制造。

路缘石出厂时必须检验合格。

运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告。

⑶第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放,并设安全提示标识。

⑷第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输。

安装后,剩余的路缘石及时运回人行步道指定地点,并用绿网苫盖设安全提示标识。

⑸路缘石在运输过程中,保证不碰撞轻拿轻放,避免损坏。

运到施工现场的路缘石要及时安装。

2、工艺流程图
3、主要施工方法
1)路缘石检查
对运到施工现场的路缘石再次进行检查,色泽不一致、外观尺寸误差5mm 、存在明显的表观缺陷(指有缺棱、角、坑窝、裂纹、颜色不一致等现象)的不使用。

2)测量放样
上基层施工完并经监理工程师验收合格后,路缘石安装前,应恢复道路中线,测设路缘石安装控制桩,单幅每10m 设一处。

按照设计高程进行放样测量。

3)路缘石安装
①砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,砂浆采用细砂。

垫层采用C15豆石混凝土;1:3水泥砂浆卧底,配比控制,现场设磅秤,按每袋水泥重量,称砂石水的重量,砂石水各设标准桶计量。

②统一采用坐浆法施工,垫层砂浆厚3cm ,不允许污染路缘石和路面。

人工按放
线位置安装路缘石。

安装前,基础要先清理干净,并保持湿润。

安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,安装合格后及时采用C10素混凝土进行后背浇筑和水泥砂浆勾缝。

路缘石砌筑应平顺,相邻花岗岩路缘石缝用4mm厚铁板或塑料板控制,相邻混凝土路缘石缝用8mm厚铁板或塑料板控制,相邻路缘石的缝隙应均匀一致,路缘石与路面无缝隙、不漏水。

③事先计算好每段路口路缘石块数,路缘石调整块应用机械切割成型。

路缘石安装时要与开口、结构物圆滑地相接,线条直顺,曲线圆滑美观。

④路缘石的安装速度应能满足现场施工的需要,必须在下面层施工之前安装好。

⑤路缘石安装完后,及时回填夯打密实路肩或中央带后背的回填土。

⑥路缘石安装后,必须再挂线,调整侧石至顺直、圆滑、平整,对侧石进行平面及高程检测,每20m检测一点,当平面及高程超过标准时应进行调整。

⑦场地清理:路缘石安装完毕后,及时对有污染的场地和路面进行清理。

⑧已完工的路缘石用塑料薄膜覆盖,进行成品保护,防止损害及表面污染。

4)勾缝
①路缘石的直顺度合格后采用M10的砂浆进行勾缝,使相邻路缘石的缝隙应均匀密实,路缘石与路面无缝隙、不漏水。

②勾缝前先将路缘石缝内的土及杂物剔除干净,并用水润湿,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型。

用软扫帚除多余灰浆,并应适当洒水养护。

③侧石背后宜用素土或石灰土夯实。

5)检测及养生
施工中采用水平尺进行控制,砌筑应稳固,顶面平整,线条直顺,曲线圆顺,缝宽均匀,勾缝密实,无杂物污染,然后采用塑料薄膜覆盖进行成品保护。

检测的实测项目见下表:
四、施工注意事项
⑴路缘石出厂前,进行检查验收,满足设计质量标准及相关技术规范要求后方可使用。

⑵测量放线:
①先校核道路中线并重新钉立边桩,在直线部分桩路为10m,在弯道上及路口圆弧为1~5m。

②按新钉桩放线,在直线部分可用小线放线,在曲线部分应划线。

在刨槽后安装前再复核一次,并应测出道牙顶面高程做好标志。

③安砌钉桩挂线后,把路缘石沿基础一侧依次排好,砂浆拌好后匀铺在基础,虚厚约3cm,按放线位置安砌路缘石,砌完的路缘石顶面应平整,线条直顺,弯道圆滑。

⑶养护:道牙的养护期不得少于3天,在此期间内应严防碰撞。

五、质量保证措施
1、健全质量管理机构,完善以施工负责人,现场负责人结合施工班组为一体的质量控制体系,实行岗位责任制,每道工序,每个施工环节实行定人、定岗、定责并有明确的奖惩措施。

2、加强质量意识教育,增强全体人员质量观念,做好施工交底和上岗前的培训,将技术标准,质量要求,施工操作方法向每一个参加施工的人员交待清楚,做到人人心中有数,使工程处于全面受控状态。

3、施工前,严格按技术要求和监理程序进行原材料试验和配合比组成设计。

4、加强工序间的质量控制和施工过程控制,技术人员跟班作业,随时督促检查施工、试验人员的工作结果,用数据正确指导施工。

加强自检,及时纠正施工,不合格段坚决返工。

5、严格按按照配合比对各种材料进行计量
6、加强与监理配合,出现问题及时反馈,及时处理并做好记录,对出现的问题及时进行分析,总结经验教训,方式类似问题再次发生。

7、养生期间,定员定时对现场进行检查,确保保湿养生的湿度。

8、路缘石安装时采用经纬仪与水平仪配合放样,10米拉线施工,在勾缝前用水平尺检校调整。

使缘石线达到顺直、顶面平整、符合标高等要求,避免了路缘石出现前倾后仰、凹进凸出前后高低错牙现象。

六、文明、安全施工
1、从事机械及电器设备的操作人员,必须经劳动部门专业培训和考试并取得合格证后,方准独立操作。

2、尊重并支持监理工程师的工作,与监理工程师关系处理得当。

3、保持施工现场整洁、有序。

施工机具整齐停放,搞好施工区、场地环境卫生。

4、做到挂牌上岗,预制现场设有施工牌,施工现场及施工设备上插有彩旗。

5、对职工安全教育在开工前进行系统教育,以各种形式调动全体职工安全生产的自觉性,在危险部位设立多处安全岗哨,时刻注意安全。

6、现场设专职安全员负责安全管理。

7、经理部安全部门人员经常到现场巡视,检查安全工作。

8、做好有关安全记录。

七、环境保护措施
环境保护是我国的一项基本国策,搞好环境保护和水土保持与国家的可持续发展密切相关。

我部将认真贯彻环保,以及相关法规,坚持“以防为主,防治结合,综合治理,化害为利”的原则,在施工中采取有力措施,按照业主、招标文件及当地政府的有关要求搞好施工环保,防止污染和破坏自然环境。

感谢您的支持与配合,我们会努力把内容做得更好!。

相关文档
最新文档
