公路工程需要编制专项方案一、前言公路是城乡交通的重要组成部分,对于经济社会的发展和人民生活的改善起着至关重要的作用。
因此,公路建设工程的规划、设计、施工和管理至关重要,需要认真编制专项方案,确保工程的安全和可持续发展。
本专项方案旨在全面分析公路工程施工中的各项情况,制定合理的工程方案,确保工程施工的顺利进行。
二、项目概况本公路工程位于某省某市,涉及道路长度为10公里,预计投资额为1000万。
公路工程的起点为某某镇,终点为某某村,途径多个乡镇,将极大地改善当地居民的交通状况。
三、工程建设内容本公路工程主要包括路基填土、路面铺装、路沿护栏、交通标线、排水系统、交通设施等。
其中,道路面属于一般的水泥混凝土路面,路基填土采用当地取材填方,路沿护栏采用预制混凝土护栏。
交通标线应符合当地交通管理规定。
四、项目布局设计1、道路线路布局:根据地形和当地交通情况,确定道路的线路布局,确保道路的平直与曲线的合理,以提高通车的安全性。
2、交通标志及标线设置:设置交通标志和标线,包括路口标线、车行道标线、行人过街标线等,以保障道路交通安全3、排水系统设置:根据道路的地形和降雨情况确定排水设施,确保道路通行不受水浸现象影响。
4、照明设施设置:在较长的隧道和山区路段需设置照明设施,以确保夜间通行安全五、施工方案1、路基填土:选用当地的土石料,按照施工规范进行路基填土,保证路基的稳定性和承载能力。
2、路面铺装:采用水泥混凝土路面,确保路面的平整度、防滑性和耐久性。
3、路沿护栏:采用预制混凝土护栏,保护路沿边坡的安全,减少交通事故发生率。
4、交通标线:根据交通管理规定,设置标线,确保车辆、行人的安全行驶。
5、排水系统:根据地形和降雨情况,设置合理的排水系统,防止水浸影响道路通行。
6、照明设施:在夜间通行频繁的路段设置照明设施,确保夜间通行的安全。
六、施工组织及管理1、施工组织设计:根据项目的特点和施工现场的实际情况,合理设计施工组织方案,确保施工进度和质量。
道路交通安全工作计划(7篇)

道路交通安全工作计划(7篇)道路交通安全工作计划(7篇)道路交通安全工作计划篇1 各村(社区)、乡直各部门、驻乡各单位:为有序开展全乡道路交通安全生产工作,根据《岳池县道路交通安全综合整治攻坚年行动实施方案》和《岳池县20xx年道路交通安全管理工作绩效考评办法》的要求,结合我乡实际,特制定东板乡20xx年道路交通安全工作计划。
一、健全组织机构,落实工作措施。
健全道路交通安全综合整治工作组织机构,制定本单位20xx年道路交通管理安全综合整治攻坚年行动实施方案及考评办法。
二、道路交通违法行为、非法客运查处。
1、组织辖区公安派出所交管中队、道安办查处道路交通违法行为600起,其中,行政拘留3人。
2、制定打击非法客运工作方案,组织辖区公安派出所、打非办查获非法客运行为,移交县运管所处理。
全年查获从事非法客运的面包车(或小车)2起(注:2辆摩托车折抵1辆面包车),并妥善处理因打非工作引发的不稳定因素。
三、重管工作。
1、对多次严重交通违法的车辆及驾驶人落实每半月约谈1次。
2、每周向辖区重点车辆及驾驶人逐车逐人通报交通违法、事故、年检、保险、记分、GPS监控等情况,由派出所负责。
3、跟踪督促1周内落实违法驾驶人的教育、处罚措施。
4、每月组织相关部门开展重点车辆及驾驶人交通违法行为、客运市场秩序、学校周边通行秩序集中整治。
5、每学期开学前组织相关单位对学校进行安全大检查。
6、禁止客运车辆在不适宜夜间山区三级以下公路通行,设警示标志。
四、基础工作。
1、2月底前将上年度道路交通安全管理工作资料按规定归档。
2、办公室规范:道安办、道路交通安全综合整治办有办公室、专职人员。
配备必要的电脑、打印机、照相机、摩托车。
《农村道路交通安全管理公开栏》、《农村道路交通安全管理办公室工作职责》、农村道路交通矛盾纠纷排查化解制度》、农村道路交通安全宣传教育制度》、农村道路交通信息采集上报制度》、农村道路交通安全隐患排查处置制度》、《农村道路交通安全宣传广播站工作制度》上墙公开。
公路工程施工大纲模板

公路工程施工大纲模板一、项目名称:XX公路工程施工大纲二、项目概况1.1 项目地点:XX省XX市XX县1.2 项目范围:XX公路改扩建工程1.3 项目背景:该项目是为了改善当地交通状况,促进区域经济发展而进行的重要工程1.4 项目总投资:XXX万元三、项目目标2.1 改善当地交通状况,提高交通运输效率2.2 促进当地经济发展,带动相关产业发展2.3 提高道路通行的舒适度和安全性四、施工单位3.1 名称:XX施工公司3.2 地址:XX省XX市XX区XX街XX号3.3 联系方式:XXXXXXXXXXXXXX五、施工内容4.1 道路设计:按照国家公路标准进行设计,保证道路的平整度和安全性4.2 土建施工:进行路基、路面、桥梁、涵洞等结构物的施工4.3 绿化工程:进行道路两侧的绿化工程,保护生态环境4.4 设备购置:购置必要的施工设备和材料,保证施工进度六、施工方案5.1 论证依据:根据项目设计要求和现场实际情况,确定施工方案5.2 施工工艺:采用先进的施工工艺,提高施工效率和质量5.3 施工进度:制定合理的施工进度计划,保证工程按时完工5.4 施工安全:重视施工安全,确保施工过程安全可靠七、质量控制6.1 施工监理:请专业监理公司对施工过程进行严格监督6.2 质量检测:对关键工程节点进行质量检测,确保工程质量6.3 质量保证:建立完善的质量保证体系,确保工程符合设计要求八、安全管理7.1 安全培训:对施工人员进行安全培训,提高安全意识7.2 安全设施:设置必要的安全设施,保障施工人员安全7.3 应急预案:制定应急预案,做好各种突发情况的处理准备九、环境保护8.1 环评报告:依法进行环境评估,并提交环评报告8.2 环境监测:实时监测施工过程中的环境影响,并及时采取措施8.3 生态修复:在工程完工后进行生态修复,保护生态环境十、工程结算9.1 施工报价:根据施工方案和进度计划,确定施工报价9.2 工程结算:严格按照合同约定进行工程结算,确保施工款及时到账十一、验收和交付10.1 工程验收:由监理单位对工程进行验收,符合要求后方可交付使用10.2 工程交付:及时将工程交付给业主单位,并协助相关手续的办理十二、项目总结11.1 工程总结:对施工过程进行总结,总结经验教训,为今后类似项目提供参考11.2 项目回顾:对项目整体进行回顾,总结成果,提出改进建议以上是XX公路工程施工大纲的内容要点,希望施工单位能按照以上要求,高质量、高效率地完成工程建设,达到预期的效果。
高速公路项目工程可行性研究、初步设计、施工图设计工作大纲

高速公路项目工程可行性研究、初步设计、施工图设计工作大纲项目工程可行性研究工作大纲1 项目基本情况和质量目标1.1 项目概况1.2 工作界面及合同要求1.3 研究目标、研究内容1.4 质量、环境、职业健康安全等目标2 本项目适用的法律法规要求3 项目特点、技术关键点和难点分析3.1 项目特点3.2 技术关键点和难点分析及对策措施3.3 工程可行性研究阶段需重点解决的问题3.4 响应高质量发展要求的相关措施3.5 质量保证措施4 项目分包及联合承担工作安排4.1 工可报告4.2 相关专题5 计划进度、专题时间计划、人员安排及设计评审、验证和确认5.1 总体进度计划5.2 专题时间计划5.3 人员安排5.4 设计评审、验证和确认6 技术路线、拟提交成果6.1 技术路线6.2 主要成果6.3 拟提交的工程可行性研究报告总目录7 服务工作安排8 安全生产相关措施8.1 目的8.2 组织保证措施8.3 管理内容与要求项目初步设计工作大纲1 项目基本情况和质量目标1.1 项目概况及功能1.2 设计界面、内容以及合同的要求1.3 设计依据1.4 路线起讫点、走廊带和主要控制点1.5 技术标准1.6 建设条件1.7 项目所在地发展规划和地方政府意见1.8 主要工点和工程规模1.9 工程可行性研究阶段成果1.10 质量、环境、职业健康安全等目标2 本项目适用的法律法规要求3 项目特点、技术关键点和难点分析3.1 项目特点3.2 技术关键点和难点分析及对策措施3.3 响应高质量发展要求的相关措施3.4 质量保证措施4 项目分包及联合承担工作安排5 总体及各专业计划进度、人员安排及设计评审、验证和确认5.1 总体及各专业进度计划5.2 人员安排5.3 设计评审、验证和确认6 设计指导原则、各专业技术要求、以往经验及改进措施6.1 初测、初勘及外业6.2 总体6.3 路线、路基路面、桥梁涵洞、隧道、路线交叉等主体工程6.4 交通工程及沿线设施6.5 房建工程6.6 环境保护与景观6.7 概算6.8 以往经验及改进措施7 服务工作安排8 安全生产相关措施8.1 目的8.2 组织保证措施8.3 管理内容与要求项目施工图设计工作大纲1 项目基本情况和质量目标1.1 项目概况及功能1.2 设计界面、内容以及合同的要求1.3 设计依据1.4 路线起讫点、走廊带和主要控制点1.5 技术标准1.6 建设条件1.7 主要工点和工程规模1.8 初步设计阶段成果1.9 质量、环境、职业健康安全等目标2 本项目适用的法律法规要求3 项目特点、技术关键点和难点分析3.1 项目特点3.2 技术关键点和难点分析及对策措施3.3 响应高质量发展要求的相关措施3.4 质量保证措施4 项目分包及联合承担工作安排5 总体及各专业计划进度、人员安排及设计评审、验证和确认5.1 总体及各专业计划进度5.2 人员安排5.3 设计评审、验证和确认6 设计指导原则、各专业技术要求、以往经验及改进措施6.1 定测、详勘及外业6.2 总体6.3 路线、路基路面、桥梁涵洞、隧道、路线交叉等主体工程6.4 交通工程及沿线设施6.5 房建工程6.6 环境保护与景观6.7 预算6.8 以往经验及改进措施7 设计后服务7.1 招标配合7.2 技术交底7.3 工程实施阶段设计服务7.4 审计配合7.5 交、竣工验收阶段设计服务。
广安岳池县北部山区公路工可、专项报告、初步设计工作大纲

广安岳池县北部山区公路工可、专项报告、初步设计工作大纲六、工可、专项报告、初步设计工作大纲目录1.对招标项目的理解 (4)1.1项目背景 (4)1.2 建设规模及总投资 (4)1.3招标范围 (5)1.4设计周期 (5)1.5建设条件 (5)1.5.1地形地貌 (5)1.5.2地质 (5)1.5.3水文 (5)1.5.4航道 (6)1.5.5气象 (7)1.5.6地震 (7)1.5.7城镇规划 (7)1.5.8区域路网情况 (10)2.总体设计思路 (12)3.对前一段工作技术结论及技术方案分析 (13)3.1桥位及接线论证 (13)3.1.1中和镇渠江上码头渡改桥 (13)3.1.2赛龙镇猫儿沱渡改桥 (14)3.2初拟桥型 (16)3.2.1控制因素 (16)3.2.2桥型比选 (17)3.2.3桥型总体布置 (18)4.主要工作内容及深度 (22)4.1工可研究的主要工作内容及深度 (22)4.1.1调查、收集主要原始资料 (22)4.1.2社会经济和交通量调查分析及预测 (22)4.1.3技术标准研究 (22)4.1.4建设条件、路线走廊方案、桥位方案沿线实地调查踏勘 (22) 4.1.5桥位及桥型方案选择研究 (23)4.1.6 路线走廊方案选择研究 (23)4.1.7工程建设规模 (23)4.1.8投资估算与资金筹措 (23)4.1.9经济及财务评价 (23)4.1.10环境影响分析、社会评价、风险分析 (23)4.2专项报告的主要工作内容及深度 (23)4.2.1环境影响评价 (23)4.2.2水土保持方案 (24)4.2.3通航安全影响论证 (24)4.2.4行洪论证与河势稳定评价 (25)4.2.5地质灾害危险性评估 (26)4.2.6压覆矿产资源调查 (26)4.2.7地震安全性评价 (27)4.3初步设计的主要工作内容及深度 (27)4.3.1目的和作用 (27)4.3.2主要工作内容及深度 (28)4.3.3初步设计文件组成 (28)4.4工程勘察主要工作内容及深度 (30)4.4.1勘察目的 (30)4.4.2勘察任务 (31)4.4.3勘察工作量布置 (31)4.4.4勘察报告文件组成 (33)5设计周期及进度计划 (34)6装备配置、软硬件配备及其应用情况 (35)7.质量保证措施 (36)7.1企业质量管理体系 (36)7.2质量管理措施 (38)8.进度保证措施 (39)8.1进度控制的方法 (39)8.2进度保证措施 (39)9.后续服务的安排及保证措施 (40)9.1后续服务安排 (40)9.2后续服务保证措施 (40)1.对招标项目的理解1.1项目背景为加快构建现代综合交通运输体系,完善交通运输网络,促进交通运输基本公共服务均等化,改善广大群众生产生活条件,促进四川省经济社会又好又快发展,为奋力实现全面建成小康社会提供坚实的交通保障,省政府办公厅印发了《渡口改桥2016-2020年建设推进方案》,确保到2020年全面消除江河渡口中的一类、二类渡口和车渡。
岳池县县乡道公里改造工程八标段施工组织设计

目录第一章:编制依据和原则第二章:工程概况第三章:项目治理组织机构第四章:项目控制目标的制定第五章:施工总平面布置与治理第六章:施工进度计划及工期保证措施第七章:工程施工关键点及重点的主要施工方案与技术措施第八章:工程质量控制和保证措施第九章:施工安全保证措施第十章:文明施工保护措施第十一章:环境保护措施第十二章:现场机器设备的治理与使用第十三章:材料的采供与治理第十四章:雨季施工措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:暂时用地表第一章编制依据和原则1 编制依据和原则1.1编制说明本施工组织设计是我公司在对岳池县县乡道100公里改造工程(八标段)项目施工进行了认真的现场实际考察和了解,在综合各个方面的因素之后进行的全盘部署。
在做到保证安全和质量的前提下,积极保证施工进度的落实,并在施工中严格按照相关工作程序执行,保证人民生活生产和基础设施建设复原与发展,努力做好各个方面的和谐工作。
我公司以投资方及用户中意为指导思想,以诚信服务于顾客,创精品工程为目的,为业主和广安区人民提供中意、优质的工程项目。
1.2编制原则1.2.1以设备保工艺、以工艺保质量的原则。
坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上保证质量目标的实现。
1.2.2确保工期的原则。
根据招标文件中规定的工期,编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、材料等,确保工期目标的实现。
1.2.3均衡生产、突出重点的原则。
在合理安排工期、搞好工序衔接的前提下,优先安排重点部位和段落的施工,并在现场治理、施工技术和物资供应等方面重点保证,确保按计划工期完工;其它工程按照均衡施工的原则,认真组织施工。
1.2.4统筹兼顾、合理安排的原则。
结合施工现场的实际情形,合理安排施工顺序和布置施工场地,优化施工工艺,正确处理工程建设与环境保护和周边交通的关系,最大限度地减少施工对当地环境和交通的影响。
公路实施方案编制大纲范本

公路实施方案编制大纲范本一、前言。
公路建设是国家基础设施建设的重要组成部分,对于促进经济发展、改善人民生活水平具有重要意义。
因此,制定科学合理的公路实施方案至关重要。
本文档旨在提供一个公路实施方案编制的大纲范本,以便相关部门和个人在编制公路实施方案时能够有一个清晰的指导。
二、背景分析。
1. 当前公路交通状况,对当前所在地区的公路交通状况进行全面的分析,包括道路状况、交通流量、交通事故率等情况。
2. 公路发展需求,根据当前的经济社会发展情况,分析公路发展的需求,包括对未来交通量的预测、对交通需求的分析等。
三、目标确定。
1. 公路建设目标,明确公路建设的总体目标,包括建设里程、提高交通效率、改善道路安全等方面的目标。
2. 建设时间节点,确定公路建设的时间节点,包括起建时间、完工时间等。
四、方案制定。
1. 资金预算,根据公路建设目标,制定资金预算,包括建设投资、运营费用等。
2. 技术方案,确定公路建设的技术方案,包括道路设计、材料选用、施工工艺等。
3. 管理机制,建立公路建设的管理机制,包括项目管理、资金监管、安全监控等。
五、风险评估。
1. 技术风险,对公路建设中可能出现的技术难题及解决方案进行评估。
2. 经济风险,对公路建设可能面临的经济风险进行评估,包括资金来源不足、投资回报率低等情况。
3. 环境风险,评估公路建设可能对环境造成的影响,包括生态破坏、污染等。
六、实施方案。
1. 具体工作安排,制定公路建设的具体工作安排,包括施工计划、物资采购、人员配备等。
2. 监督管理措施,确定公路建设的监督管理措施,包括质量监控、安全管理、进度检查等。
3. 应急预案,制定公路建设的应急预案,包括突发事件处理、安全事故应对等。
七、总结。
本文档提供了一个公路实施方案编制的大纲范本,希望能够对公路建设相关部门和个人有所帮助。
在实际编制公路实施方案时,应根据具体情况进行调整,确保方案的科学性和可行性。
公路建设是一项长期而艰巨的任务,需要各方的共同努力和支持,相信在大家的共同努力下,我们一定能够建设出更加安全、高效的公路网络,为国家的发展做出更大的贡献。
公路初步设计汇报材料

公路初步设计汇报材料尊敬的领导、评审专家:首先,感谢您的关注和审阅。
我代表公路初步设计团队,向您提交我司最新完成的公路初步设计汇报材料,请您予以审阅。
1. 项目背景与概述本次公路初步设计的项目背景包括项目地理位置、交通需求、周边环境等详细信息。
概述部分重点介绍了项目目标、设计原则和设计重点。
2.设计方案本部分主要展示了公路的设计方案,包括线形方案、纵断面、横断面等设计内容。
线形方案描述了公路在预定地形上的走向和布置,纵断面展示了公路纵向上的各种特征以及与之相关的设计要求和标准,横断面则展示了公路在横向上的布置和交通功能等。
3.设计参数本次公路初步设计中涉及的各项设计参数都在此部分详细列出,包括公路的设计等级、标准、速度要求、设计车型、横断面设计要求等。
4.设计计算公路初步设计计算是项目设计中的重要环节,本部分通过表格、图形等形式展示了各项设计计算结果,包括公路纵断面计算、横断面计算、路基设计和路面设计等。
5.设计图纸本次公路初步设计涉及的所有设计图纸都在此部分展示,包括线形图、桥梁平面图、排水设施图等。
6.风险评估公路工程设计过程中存在各种风险,本部分对可能存在的重要风险进行了评估和分析,并提出了相应的应对措施,以确保设计方案的可行性。
7.总结与建议根据对项目的整体评估,本部分对公路初步设计方案进行总结,并提出了进一步完善设计方案的建议和意见。
8.经济分析本次公路初步设计方案还进行了经济性分析,通过对项目投资、运营成本和收益等因素的评估,得出了对该设计方案经济可行性的结论。
在此,我们诚挚希望您能认真审阅我们的公路初步设计汇报材料,并提出宝贵的意见和建议,以便我们进一步完善项目设计。
再次感谢您的关注和支持!-------------------------------以上就是公路初步设计汇报材料的主要内容,如有疑问或需补充,请您及时告知。
谢谢!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

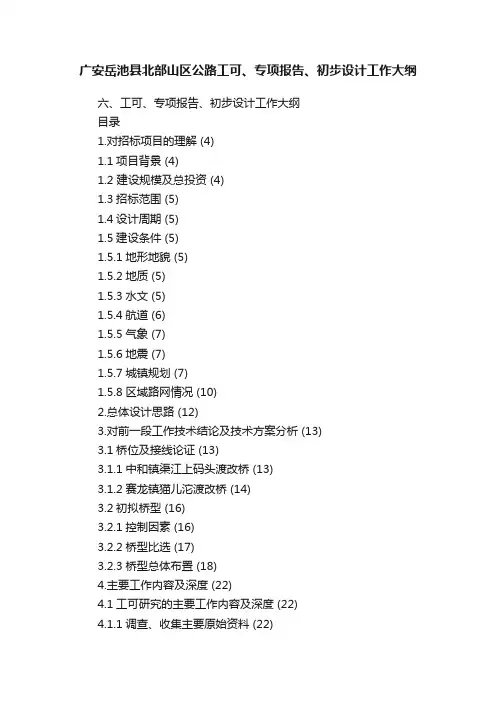

六、工可、专项报告、初步设计工作大纲目录1.对招标项目的理解 (4)1.1项目背景 (4)1.2 建设规模及总投资 (4)1.3招标范围 (5)1.4设计周期 (5)1.5建设条件 (5)1.5.1地形地貌 (5)1.5.2地质 (5)1.5.3水文 (5)1.5.4航道 (6)1.5.5气象 (7)1.5.6地震 (7)1.5.7城镇规划 (7)1.5.8区域路网情况 (10)2.总体设计思路 (12)3.对前一段工作技术结论及技术方案分析 (13)3.1桥位及接线论证 (13)3.1.1中和镇渠江上码头渡改桥 (13)3.1.2赛龙镇猫儿沱渡改桥 (14)3.2初拟桥型 (16)3.2.1控制因素 (16)3.2.2桥型比选 (17)3.2.3桥型总体布置 (18)4.主要工作内容及深度 (22)4.1工可研究的主要工作内容及深度 (22)4.1.1调查、收集主要原始资料 (22)4.1.2社会经济和交通量调查分析及预测 (22)4.1.3技术标准研究 (22)4.1.4建设条件、路线走廊方案、桥位方案沿线实地调查踏勘 (22)4.1.5桥位及桥型方案选择研究 (23)4.1.6 路线走廊方案选择研究 (23)4.1.7工程建设规模 (23)4.1.8投资估算与资金筹措 (23)4.1.9经济及财务评价 (23)4.1.10环境影响分析、社会评价、风险分析 (23)4.2专项报告的主要工作内容及深度 (23)4.2.1环境影响评价 (23)4.2.2水土保持方案 (24)4.2.3通航安全影响论证 (24)4.2.4行洪论证与河势稳定评价 (25)4.2.5地质灾害危险性评估 (26)4.2.6压覆矿产资源调查 (26)4.2.7地震安全性评价 (27)4.3初步设计的主要工作内容及深度 (27)4.3.1目的和作用 (27)4.3.2主要工作内容及深度 (28)4.3.3初步设计文件组成 (28)4.4工程勘察主要工作内容及深度 (30)4.4.1勘察目的 (30)4.4.2勘察任务 (31)4.4.3勘察工作量布置 (31)4.4.4勘察报告文件组成 (33)5设计周期及进度计划 (34)6装备配置、软硬件配备及其应用情况 (35)7.质量保证措施 (36)7.1企业质量管理体系 (36)7.2质量管理措施 (38)8.进度保证措施 (39)8.1进度控制的方法 (39)8.2进度保证措施 (39)9.后续服务的安排及保证措施 (40)9.1后续服务安排 (40)9.2后续服务保证措施 (40)1.对招标项目的理解1.1项目背景为加快构建现代综合交通运输体系,完善交通运输网络,促进交通运输基本公共服务均等化,改善广大群众生产生活条件,促进四川省经济社会又好又快发展,为奋力实现全面建成小康社会提供坚实的交通保障,省政府办公厅印发了《渡口改桥2016-2020年建设推进方案》,确保到2020年全面消除江河渡口中的一类、二类渡口和车渡。
本次招标的岳池县中和镇渠江上码头、赛龙镇猫儿沱渡口改公路桥工程位于广安市岳池县渠江流域中和镇、赛龙镇附近,原有渡口主要服务附近居民过江交通需要,在广大农村群众生产生活中发挥了重要作用,但在给老百姓提供方便的同时,存在洪水期、恶劣气候不能通行,威胁群众的出行安全等问题。
岳池县交通局根据渡改桥项目实施计划,决定开展本次招标项目的前期工作,岳池县发展和改革局2017年复函同意开展前期研究及设计工作,并初步拟定了项目工程规模和总投资。
中和镇渡改桥位置赛龙镇渡改桥位置图1.1-1 项目地理位置图1.2 建设规模及总投资根据招标文件,中和镇渠江上码头渡口改公路桥全长约630m,全宽9m;赛龙镇猫儿沱渡口改公路桥全长约460m,全宽9m。
估算总投资14715万元。
1.3招标范围投标人需完成的工作范围:编制岳池县中和镇渠江上码头、赛龙镇猫儿沱渡口改公路桥工程可行性研究报告(含调查踏勘、资料收集、测量、分析研究、项目专家评审组织汇报、会务等);编制为工可审批(或核准)及项目建设所需的相关专题报告,以及各专题报告下含的子项报告;完成项目申请报告等相关资料;协助项目业主进行报告或文件的报批等工作;以及初步设计等招标人要求的其他设计工作内容和后期服务。
1.4设计周期工可、专项报告、初步设计时间周期90日历天。
1.5建设条件1.5.1地形地貌本项目位于川东丘陵地貌区,地形起伏较大,地面标高在200~300m,相对高差20~80m,自然坡度约0º~40º,局部较陡;丘陵多为旱地,沟槽多为水田;农耕发达,村庄分布广泛。
1.5.2地质表露地层多由侏罗纪砂岩、泥岩构成,形状平缓,宽缓沟槽谷地多被土层覆盖,覆土厚约5~12m。
区内地势较为陡峻,水系发育,上覆第四系全新统软土、松软土、砂土、卵石土、粉质黏土、块石土等;下伏基岩为泥岩夹砂岩、砂岩夹泥岩。
不良地质为危岩落石,特殊岩土为软土、松软土,软土厚度不大。
1.5.3水文渠江是长江支流嘉陵江左岸最大支流,也称渠河。
渠江干流从渠县的三汇镇起,自北而南,先后有涌兴河、中滩河、罗渡河等支流注入,在合川区北7.5公里处的渠河咀,注入嘉陵江。
本次招标项目位于渠江下游,河流迂回穿流于华蓥山与盆中方山丘陵之间,河床从开阔的V形过渡到U形,两岸地势开阔,滩多沱长,河道弯曲,多呈连续的S 形。
渠江河水补给主要来自降水,其次是地下水,据下游罗渡溪站32年统计,多年平均流量为730m3/s,7-10月水量占全年总水量80%以上,枯水期延续时间长。
渠江洪水较多,洪枯变幅大。
按实测或推算所得,干支流最大洪水发生情况,渠江罗渡溪发生年份为1847、1870、1903、2011。
本次投标进行了现场踏勘,赛龙镇洪痕碑记载2011年9月19日最高洪峰水位标高226.8m,中和镇洪痕碑记载2010年7月19日洪峰水位标高228.45m,为1847年以来最高洪峰。
图1.5-1 赛龙镇、中和镇洪痕记录碑1.5.4航道渠江是大巴山区通向四川盆地腹心地带的天然黄金水道,作为全国最早实施梯级渠化的航道,原规划的7个梯级已建成6个,其中上世纪60年代建成的3个梯级已达50年。
《四川省“十三五”内河航运发展规划》中,渠江已被纳入四川省“十三五”规划的“3+3+2”航道体系中的重要航运干线之一,列入了四川省构建长江经济带综合立体交通走廊规划的重点项目。
在四川省交通勘察设计研究院、达州市水利水电建筑勘察设计研究院编制的《渠江(达州—广安段)航运发展规划》规划中,明确提出通过新建及改建梯级渠化,结合整治,使渠江达州至广安段航道达到Ⅲ级航道标准。
图1.5-2 渠江航运1.5.5气象项目区域属中亚热带湿润季风气候区,气候温暖,热量充足,雨量丰沛,空气湿度大,日照少,霜期短,风力大。
年平均气温17℃,最冷月(1月)平均气温3℃,最热月(7月)平均气温33℃。
年平均降水量1200mm,43%的降水量集中于作物生长旺盛的夏季。
1.5.6地震抗震设防地震基本烈度为6度,设计基本地震加速度值为0.05g。
1.5.7城镇规划1、广安市《广安市城市总体规划(2013-2030)》城市发展目标:贯彻落实以人为本、以人的城镇化为核心的新型城镇化发展战略,加快建设资源节约型、环境友好型社会,坚持四化互动、统筹城乡,将广安城市建设成为川东渝北最具幸福感的现代宜居城市。
规划划分为广安市域、核心功能区、城市规划区、中心城区等四个层次。
其中,核心功能区是为协调重大基础设施和公共服务设施建设、统筹区域环境保护、加强水资源的合理利用特别划定的,本次招标项目位于规划的核心功能区内。
规划期末广安市核心功能区范围内总人口约200万人,按照“城乡统筹,四化同步”的核心指导思想,核心功能区规划结构为“一主两副都市化,十二镇乡城镇化,一百社区一体化”。
“十二镇”是指:规划期末(2030 年)城镇人口共20万人,建设用地面积20平方公里,人均镇建设用地100平方米。
赛龙镇规划期末1.0 万人,以发展商贸、旅游服务和农副产品加工为主,中和镇规划期末 1.2 万人,以发展房地产、轻工业等产业为主。
图1.5-3 广安市域核心功能区综合交通规划图2、中和镇中和镇位于岳池县境东南部,广安市区正南方的渠江江畔,距离广安市区12km,距岳池县城30km。
中和镇受地形的限制,老镇区可建设用地较少,在城市发展方向上,西边受渠江限制没有空间,南边受山体影响,建设用地少,北边地形条件复杂,但生态基底良好,跃过林溪河向北可适当发展,东边偏北方向用地条件好,可建设用地规模大。
因此,《岳池县中和镇总体规划(2014-2030)》确定了东北方向发展,形成“一核一带四组团”的空间结构,将规划区建设成中和镇城北新区,以商贸、居住为主要功能的配套区,完善相应的旅游服务、行政管理等设施,促进中和镇的全新发展。
图1.5-4 中和镇特色镇区控制性详细规划图2、赛龙镇赛龙镇位于岳池县东南部,东邻罗渡镇,南接合川市香龙镇、龙市镇,西连大佛乡,北枕齐福乡。
镇政府距县城38km,距广安市35km。
《赛龙镇总体规划(2010~2030)》确定的总体发展思路是,结合农业和劳动力资源优势适度发展工业,发展农副产品深加工,带动镇域农业发展,实现农业现代化;依托农业、交通及资源环境优势,建设新兴农贸城镇;依托传统商贸及交通优势发展商贸服务业。
镇域交通规划:在现有道路的基础上继续完善镇域交通体系,建立村级公路网络,加强村镇之间的交通联系。
以枣沿公路为主骨架,辅以镇域村道通往周边乡镇的公路,改善现状村道路面,改泥土、碎石为混凝土路面,路基宽度6~7米,达到平原微丘三级标准,形成与镇村体系相配套、干支联网、四通八达、快速便捷的公路运输体系。
图1.5-5 赛龙镇道路交通规划图1.5.8区域路网情况本次招标项目区域公路主要有:巴广渝高速、S208、S407、X43、S406、齐富至赛龙乡道;铁路主要有兰渝铁路。
连接渠江两岸的公路桥梁仅有S208罗渡渠江大桥和巴广渝高速渠江大桥,由于高速公路对出入交通限制严格,渠江上中和镇至赛龙镇20km仅有1座供乡镇居民过河的公路桥,交通极为不便。
实施渡改桥工程,增加渠江桥梁,需求极为迫切。
图1.5-6 区域路网图2.总体设计思路本次投标中,我单位开展了现场调研、踏勘工作,收集了广安、岳池、中和镇、赛龙镇等规划资料,收集了渠江沿线公路、铁路、渡口现状资料,对招标项目进行了初步分析研究,提出以下总体设计思路:1、本项目咨询及设计需符合渡改桥建设政策方面的要求。
2、符合广安市、岳池县、中和镇、赛龙镇各级城镇发展规划、交通规划。
3、及早开展各项专题研究,以支撑工可设计方案。
4、与连接的两岸乡镇充分沟通,吸收有价值的建议和意见。
