化工厂施工安全质量冬季施工措施示范文本

合集下载

加强冬季建筑施工安全生产范本

加强冬季建筑施工安全生产范本

加强冬季建筑施工安全生产范本冬季是建筑施工中的一段重要时期,但由于天气寒冷,存在一系列的安全隐患。

为了保障冬季建筑施工的安全生产,提高施工效率,保证施工质量,必须加强冬季建筑施工安全生产工作。

下面是一份加强冬季建筑施工安全生产的范本,用以引导相关人员做好冬季建筑施工安全工作。

一、做好天气预报和气象观察工作,确保施工安全。

根据气象部门提供的天气预报信息,及时了解气温、降雪、降雨等情况,制定相应的施工计划和应急预案。

同时,加强现场气象观察,及时发现变化,采取相应措施,确保施工安全。

二、加强施工现场管理,确保施工区域安全。

1. 确定施工区域的边界,并设置相应的警示标志。

保持施工区域整洁有序,清理积雪、冰渣等杂物,确保施工区域平整。

2. 设立安全警示牌,明确施工区域的危险性,提醒施工人员注意安全,遵守相关安全规定。

3. 安排专人对施工现场进行巡视,发现不安全因素及时处理,并做好记录,及时整改。

三、加强施工机具和设备的安全管理,确保施工工具完好无损。

1. 对施工机具和设备进行定期检查和维护,确保其正常运行。

2. 施工机具和设备不得使用损坏、老化的设备,必要时进行更换。

3. 对机具和设备进行标准化运行和操作培训,确保相关人员掌握正确的使用方法。

四、加强施工人员的安全教育和培训,确保施工人员的安全意识。

1. 组织冬季安全生产培训,培养施工人员的安全意识和自我保护能力。

2. 严禁未经培训的人员进入施工现场,确保施工人员具备相关技能和知识。

3. 提供必要的个人防护用品,包括保暖用品、防滑鞋、防护手套等,确保施工人员的人身安全。

五、合理安排施工工艺和施工序列,提高施工效率,减少安全风险。

1. 根据冬季天气情况和工程要求,合理安排施工工艺和施工序列,确保施工进度。

2. 避免在恶劣天气条件下进行高空作业和大型机械设备的操作,确保操作人员的安全。

3. 严禁盲目冲刺施工进度,确保施工质量和安全。

六、加强现场安全监督和管理,确保施工现场的安全稳定。

冬季施工安全质量保证措施

冬季施工安全质量保证措施

冬季施工安全质量保证措施
一、安全保证措施
(-)施工现场设置安全醒目标志,严禁非施工人员进入施工现场。

(二)施工人员必须穿戴反光背心、安全帽等安全防护用品,配田女壬贝O
(三)所有机械设备严禁非操作人员进行操作、酒后操作、疲劳操作。

(四)施工完毕后,施工现场杂物、材料清理干净。

(五)现场施工人员与机械车辆必须服从管理,统一调度,安排专人进行疏导与指挥。

(六)杜绝工程质量重大、一般事故的发生。

(七)杜绝施工机械设备重大及以上责任事故、交通安全责任事故。

二、质量保证措施
(-)施工前组织技术人员和施工管理人员,仔细阅读图纸,了解设计意图,明确施工技术重点、难点。

(二)开工前,首先组织测量人员对图纸给定的桩位进行复测和加密工作。

(三)施工过程中严格执行自检、互检、专职检查的三检制度。

(四)工程开工前,要进行安全技术操作规程教育,特殊工种确保持证上岗。

(五)在项目部范围内实行质量负责制,责任到人,制定严格的质量奖罚条例。

(六)做好职工上岗前的培训,提高全民素质,增强职工质量意识。

(七)交工验收的质量评定合格,竣工验收的质量评定优良。

冬季施工安全质量保证措施

冬季施工安全质量保证措施

冬季施工安全质量保证措施一、加强施工现场管理1.按照施工计划和标准,合理安排施工队伍和施工面积,并设置施工专区,确保施工现场的秩序和安全;2.加强对施工人员的培训和教育,提高他们的安全意识和技能,确保施工操作符合相关规范;3.加强设备、材料和施工工艺的检查和验收,防止使用不合格的材料和设备;4.搭建防护设施,如安装防护栏、安全网等,确保施工现场的安全;5.定期检查施工现场的环境条件,如温度、湿度等,确保施工环境符合要求。

二、加强施工作业安全措施1.在低温环境下施工时,要确保施工人员的体温适宜,提供保暖设备,预防感冒和其他寒冷相关疾病;2.对于需要进行高空作业的项目,要设置安全防护措施,如设置安全网、安全绳等,防止发生高空坠落事故;3.对于需要进行电焊、切割等火源作业的项目,要加强火源控制和安全防护,防止火灾事故的发生;4.对于需要进行起重作业的项目,要加强吊装工具和设备的检查和维护,确保起重作业的安全进行;5.对于需要进行爆破作业的项目,要加强危险源控制和安全防护,确保爆破作业的安全进行。

三、加强施工质量控制1.在施工前,要制定详细的施工方案和施工工艺,对每个工序进行合理安排和控制;2.加强对建筑材料的选择和验收,确保选用合格的材料,并对施工过程中的材料进行抽样检测;3.加强对施工质量的监督和检查,及时发现并纠正施工中的质量问题;4.加强施工过程中的质量记录和档案管理,确保施工质量的可追溯性;5.定期进行质量检查和评估,对施工质量进行综合评价,及时采取纠正措施。

四、加强施工安全质量宣传和教育1.制定冬季施工安全质量宣传计划,通过宣传横幅、宣传画册、宣传视频等方式,向施工人员宣传安全和质量知识;2.开展安全质量培训和演练活动,提高施工人员的安全技能和应急能力;3.加强与相关单位和部门的沟通和配合,共同推动冬季施工安全质量保证工作;4.定期召开安全质量例会,及时总结经验和问题,提出改进措施;5.对施工人员进行表彰和奖励,激励他们重视施工安全和质量。

冬雨季施工措施范文

冬雨季施工措施范文

冬雨季施工措施范文冬雨季是建筑工程施工中一个特殊的时期,由于天气寒冷、降水较多,给工程施工带来了很大的困难。

为了保证工程的正常进行,施工单位应采取一系列的冬雨季施工措施。

以下是一些常用的冬雨季施工措施:1.建立防雨措施冬季降雨较多,容易造成工地积水,影响施工进度和质量。

施工单位应建立防雨措施,如合理设置排水设施、铺设防水材料等。

同时,及时清理工地积水,确保施工现场的排水畅通。

2.保障施工人员的安全冬季天气寒冷,容易造成人身意外伤害。

施工单位应提前为施工人员准备保温衣物、防滑鞋等防寒措施,加强对施工人员的安全教育,提高施工人员的安全意识。

同时,在工地设置防滑带和安全警示标识,加强对施工现场的管理和巡查。

3.加强材料保护冬季气候湿冷,容易对施工材料造成损坏。

施工单位应加强对施工材料的保护,避免受潮或结冰。

对于易受损的材料,如水泥、砖块等,应储存在干燥、通风的地方,并采取遮挡措施,防止雨水侵入。

4.控制施工进度冬季天气寒冷,影响了施工的进度。

施工单位应根据当地的气候情况合理安排施工计划,尽量减少施工进度受天气因素的影响。

同时,加强对施工进度的监控,及时调整工期和施工顺序,确保工程的按时交付。

5.增加供暖设备冬季施工,施工现场需要提供适宜的温度条件,以确保施工的正常进行。

施工单位应增加供暖设备,采取合理的供暖措施,为施工人员提供舒适的工作环境。

同时,加强对供暖设备的维护和管理,确保其正常运行。

6.加强施工现场管理冬雨季施工条件较差,施工单位应加强对施工现场管理。

加强现场巡查,及时发现和处理施工中存在的问题。

同时,加强对施工设备和机械的维护保养,确保其正常运行。

加强与工地周边环境的沟通与合作,减少工地对周边环境的污染。

综上所述,冬雨季施工措施的目的是为了保证施工的顺利进行和工程的安全质量。

施工单位应根据当地的气候条件和工程的特点,采取相应的措施,合理调整施工计划,做好施工现场管理,确保工程能够按时、按质完成。

冬季施工安全质量措施

冬季施工安全质量措施

冬季施工安全质量措施一、引言随着气温的逐渐降低,冬季施工对于安全和质量管理提出了更高的要求。

在寒冷的气候条件下,施工工人们面临着更多的挑战和风险,如滑倒、低温作业、设备故障等。

本文将探讨冬季施工中应采取的安全质量措施,以确保施工的顺利进行。

二、施工安全措施1. 加强施工人员安全教育培训在冬季施工过程中,施工人员应加强对冬季安全事故的认识,了解低温对人体的影响,包括低温病、寒冷伤害等。

施工公司应定期组织安全教育培训,提高施工人员的安全意识和应急处理能力。

2. 严格落实安全防护措施在冬季施工中,应加强对施工现场的安全管理。

确保施工人员佩戴安全帽、安全鞋,并配备防寒保暖设备,如防寒服、手套、口罩等。

对危险作业区域进行标识,并设置临时栅栏、警示标志等措施,以确保施工现场的安全。

3. 加强施工设备的维护在冬季施工中,设备的正常运行尤为重要。

施工公司应加强对施工设备的维护保养工作,定期检查设备的电气系统、润滑系统、刹车系统等,并及时处理设备的故障,以确保设备的安全性和稳定性。

4. 合理规划施工进度冬季施工受到天气条件的限制,施工计划应进行合理安排。

避免在恶劣的天气条件下进行高风险作业,及时调整施工计划。

同时,要考虑施工材料在低温下的特性,采取合适的保温措施,以确保施工质量。

三、施工质量措施1. 严格施工规范在冬季施工中,要严格执行相关的施工规范和标准,遵循程序和要求。

做好施工前的检查和准备工作,确保施工图纸和资料的准确性,并按照规定的程序进行施工,以保证施工质量。

2. 合理控制施工质量在冬季施工过程中,要加强对施工质量的控制和检查。

合理安排施工顺序和工序,确保施工过程中的质量控制。

注重材料的储存和保护,防止受潮和冻裂,确保材料的质量。

3. 加强施工过程中的监控在冬季施工中,要加强对施工过程中的监控和检查。

采用科学的施工管理手段,监测施工过程中的关键环节,并及时处理可能出现的问题。

及时进行整改和复查,确保施工质量符合工程要求。

冬季施工专项安全措施完整版

冬季施工专项安全措施完整版

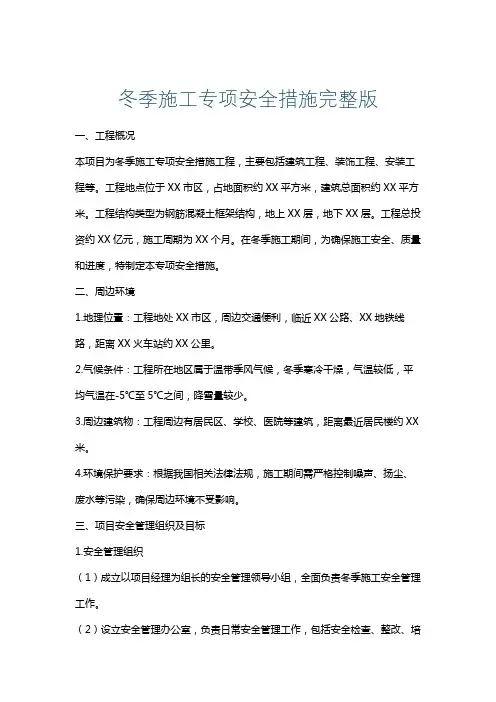

冬季施工专项安全措施完整版一、工程概况本项目为冬季施工专项安全措施工程,主要包括建筑工程、装饰工程、安装工程等。

工程地点位于XX市区,占地面积约XX平方米,建筑总面积约XX平方米。

工程结构类型为钢筋混凝土框架结构,地上XX层,地下XX层。

工程总投资约XX亿元,施工周期为XX个月。

在冬季施工期间,为确保施工安全、质量和进度,特制定本专项安全措施。

二、周边环境1.地理位置:工程地处XX市区,周边交通便利,临近XX公路、XX地铁线路,距离XX火车站约XX公里。

2.气候条件:工程所在地区属于温带季风气候,冬季寒冷干燥,气温较低,平均气温在-5℃至5℃之间,降雪量较少。

3.周边建筑物:工程周边有居民区、学校、医院等建筑,距离最近居民楼约XX 米。

4.环境保护要求:根据我国相关法律法规,施工期间需严格控制噪声、扬尘、废水等污染,确保周边环境不受影响。

三、项目安全管理组织及目标1.安全管理组织(1)成立以项目经理为组长的安全管理领导小组,全面负责冬季施工安全管理工作。

(2)设立安全管理办公室,负责日常安全管理工作,包括安全检查、整改、培训等。

(3)设立专职安全员,负责现场安全巡查、隐患排查、事故处理等工作。

(4)各施工班组设立兼职安全员,负责本班组的日常安全管理工作。

2.安全管理目标(1)确保冬季施工期间无重大安全事故发生。

(2)降低一般事故发生率,实现事故率低于行业平均水平。

(3)提高全体员工的安全意识和安全技能,实现安全培训覆盖率100%。

(4)确保施工现场符合国家环保要求,实现绿色施工。

四、施工方案1. 施工进度安排- 根据冬季气候特点,合理调整施工计划和工序,优先安排不受低温影响的室内工程。

- 对于必须在室外进行的工程,选择在气温相对较高的时段进行,并采取相应的保温和防冻措施。

2. 施工材料管理- 选择耐低温、抗冻性能好的建筑材料,确保材料质量。

- 对易受冻害的材料进行妥善保管,如水泥、混凝土等,应存放在保温库房内。

冬季施工安全质量保证措施 - 副本 (详细)

冬季施工安全质量保证措施 - 副本 (详细)

冬季施工安全质量保证措施一、冬季防火措施1、对全体作业人员进行冬季防火法制安全教育,明确防范的重点部位,重点工种,落实到位。

2、所有易燃易爆物品存放处及有易燃物存在的施工处均应有相应的灭火装备,以确保安全。

3、氧气、乙快气应存放在安全处,并按规定正确使用,工具房、操作平台、及地面临时设施处,设置足够数量的灭火器材。

4、电焊、气焊、气割时必须做到先看动火现场,并明确动火地点、动火时间以及施焊和监护负责人、防火措施,方可开具动火证。

5、电焊、气割时,先观察周围环境有无易燃物后再进行工作,高空电焊是要用石棉布垫在焊渣容易散落的地方,由于冬季风力大,除制作专用防风、防火工具外,还需增配灭火器材并增设专人监护,严防火灾发生。

6、各种气瓶要有防震胶圈,回火装置,并要有明显标志。

乙快气瓶、氧气气瓶不能混放,搬运时要带上安全瓶帽。

7、严禁在宿舍及周边进行明火取暖。

8、冬施期间必须做好防爆工作。

供热锅炉使用前,必须经技术、安全、设备等部门检查合格后方可使用。

二、施工现场安全措施1、对所用施工人员进行一次施工安全和操作工艺教育,并进行有针对性、可行性的技术交底。

2、坚持用好安全“三件宝”,所有进入现场人员必须戴安全帽,高空作业人员必须系好安全带,穿软底防滑绝缘鞋。

严禁在有浮雪、结冰的钢筋上行走。

每人必备防寒用品,如棉衣、棉裤、棉手套、棉帽、棉鞋等。

3、钢爬梯、平台、吊物钢管等,应设计得轻巧、牢靠、实用,制作焊接牢固,检查合格,考虑冬季施工的特点,相应在应增加防风、防滑措施,并按规定正确使用。

4、所有安全设施由专业班按规定统一设置,并经有关部门验收,其它人不能随便拆卸。

因工作需要必须拆卸时,要经过有关人员允许。

事后要及时恢复,安全员要认真检查。

针对冬季特点,需要增设安全工段人员,负责指定区域内的安全防护措施工作。

5、重点把好高空作业安全关,高空作业人员须体检合格。

针对冬季施工中,作业人员反应较迟钝平时且动作缓慢,高空作业时,个人防护用品必须使用,在到达作业位置后,应先观察好四周的作业环境,看清楚是否有伤害他人或被他人伤害的可能,如果存在交叉作业,应协调好先后顺序,做好呼应;同时在作业前,应检查安全绳、操作平台等安全设施是否牢固可靠。

化工厂冬季施工方案

化工厂冬季施工方案

化工厂冬季施工方案摘要:冬季是化工厂施工中的一个特殊季节,面临着低温、雪灾和寒冷等多种困难和挑战。

为了确保施工工作的顺利进行和安全,本文提出了一套化工厂冬季施工方案,包括加强安全管理、合理调配施工人员和设备、冬季保温措施以及紧急救援预案等内容,旨在帮助化工厂管理者和施工人员在冬季施工中解决问题,确保施工质量和工作安全。

1. 引言化工厂是生产危险品和化学产品的地方,施工期间安全风险高,特别是在寒冷的冬季。

因此,在冬季施工之前,必须制定一套完善的施工方案,确保施工过程的安全和顺利进行。

2. 加强安全管理冬季施工中,安全管理至关重要。

首先,要加强安全意识教育,培训施工人员掌握应对低温环境和突发事件的应急措施。

其次,建立完善的安全管理制度,包括施工现场安全巡检、安全防护用品配备、危险区域标识等。

此外,定期组织演练和模拟应急演习,以提高施工人员的应变能力。

3. 合理调配施工人员和设备冬季施工中,由于天气条件限制,施工人员和设备的调配需要更加谨慎。

首先,要合理安排施工人员的轮班和作业时间,避免在恶劣天气条件下长时间作业。

其次,对于特殊施工工种,如高空作业、足够的安全防护措施是必不可少的。

此外,对设备进行冷环境适应性测试,确保其正常运行,并做好设备防冻防护工作。

4. 冬季保温措施冬季施工中,保温措施是非常重要的一环。

首先,要对施工现场进行集中供暖,保持适宜的温度。

其次,对于暴露在室外的管道、设备等进行保温处理,如使用保温材料进行包裹。

同时,冬季施工还要加强施工现场的排风、防火和通风等措施,确保安全生产环境。

5. 紧急救援预案在冬季施工中,由于恶劣的天气条件,突发事故的风险增加。

因此,化工厂需要制定完善的紧急救援预案。

首先,要建立一个紧急救援队伍,确保救援人员配备和培训。

其次,要完善紧急救援设备和物资的储备,包括急救箱、灭火器等。

此外,在施工现场设置紧急救援电话和求救信号,以便应急情况下及时联系救援人员。

6. 结论化工厂冬季施工是一项复杂而又艰巨的任务,对安全管理和施工质量要求非常高。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

化工厂施工安全质量冬季施工措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月化工厂施工安全质量冬季施工措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

1.冬季施工技术组织措施1.1成立以项目经理为负责人的冬季施工应急预案与响应工作组,职责落实到人,形成健全的冬季施工管理体系。

1.2对本工程施工的职工进行一次冬季施工技术安全教育,提高全员安全意识,坚持“安全第一,预防为主”的方针,加强事前管理,消除事故隐患。

1.3 在冬季到来之前,冬季施工应急预案与响应工作领导组协同,对在本项目的生产、生活设施(如用电机械、材料库房库区以及电源线路等)进行现场检查,重点放在防冻、防火、防爆、防风、防毒以及施工安全、行车安全等工作上,发现问题及时指定专人负责整改,并跟踪落实。

在施工现场及其它需要的场所配备足够的消防器材,并应经消防部门或专业人员检验合格。

检查应有重点,应查细,对施工现场的每个死角也不能放松,检查时应由专人做好记录,及时地整理经领导批准后通知各项目负责人进行限期整改,责任到人,对于整改的项目应经领导组检查验收合格,同时应做好记录。

1.4抓冬季施工管理要突出重点以点带面,认真细致地做好各项冬季施工准备工作及管理工作。

1.5无论是成品、半成品都应该采取过冬的防护措施,及时排除设备、管道内的积水,凡有积水不能放尽的要采取有效措施进行防冻保护。

确属维护需要可搭设暖棚,或用帆布、草袋等遮盖,有条件的对室内还可进行封闭处理,做好善后维护工作,不使工程产品受损。

由于天气等原因而造成的沟槽积水要及时采取措施抽排干净,以免因冰冻造成不必要的损失或影响后续工程施工。

2.冬季施工技术安全措施2.1 管道工程2.1.1 冬季管道及系统进行水压试验时,环境温度必须符合施工所采用的规范规定一般(不低于5℃),否则不应进行水压试验,如必须进行试压,应对管道采取防冻措施,水压试验结束后,立即将管道内水泄空,并利用空压机向管网内充气吹扫,除尽管道内的存水,同时严禁就地排水,应采取接临时管线等措施将水排至装置周围的下水道。

2.1.2 凡工期许可的管道工程,均应将水压试验移至冬季以后进行。

2.1.3 对于较长的管道系统,全系统一次试压时间较长、并有冻结的可能性时,可采取分段试压措施。

试压过的阀门应进行检查,将阀门里面的存水(油)倒净。

2.1.4 地下管网或沟槽开挖较深的工程施工时,必须有可靠稳固的防塌支护措施,并派专人负责巡视;管网或沟槽开挖应保证其坡度,沟内不应有积水。

2.1.5 凡是完成灌水、试压的室内外管道、暖气片等未办理过交工或移交手续的,一定要做一次全面清查,排除积水,做好成品保护工作。

2.1.6 管路中的阀门在越冬过程中要处于开启状态,未施工完的管路,无论管径大小均应对其开口端做临时封堵。

2.1.7 管道支墩不得直接坐在冻土或未处理的松土上。

2.1.8 在试运行过程中,如因故停车,必须将系统内的水全部放掉,并做好设备、管道的保温工作。

2.1.9管材吊装、运输作业时,吊具要牢靠,防止打滑;运输中要对物品进行必要的捆扎,防止滑落;遇上雨雪天气,应低速运行或采取该雪地用轮胎和加装防滑链的措施;大风、雨雾天禁止吊管下沟;冬季昼夜温差大,热胀冷缩现象较为明显,应避免最低气温作业;下沟作业时,应轻起轻落,避免产生过大的内应力。

2.1.9 塑料管道施工时环境温度不应低于5℃。

2.1.10进行管道设备的防腐工作时,应在5℃以上的环境温度下,避风、无扬尘的环境中进行,以保证防腐工程质量。

2.1.11根据本工程第一台锅炉在冬季安装并进行水压试验,我单位考虑水压试验时,锅炉用水用软化水加适量氯化钠。

水压试验完毕后,尽快将锅炉内的水排放到指定地点,(开启排污阀、紧急放水阀)如省煤器等部件的水排不净,可采用空压机吹扫法将剩余炉水排出。

3.电气工程3.1 敷设电缆时,电缆敷设温度不应低于GB50168-2006中的规定值,当温度低于规定值时应采取相应措施。

3.2 制作电缆终端头、中间头时现场环境温度应保持在5℃以上。

3.3 采用硬质塑料管,塑料绝缘导线配线时,现场环境温度不得低于-15℃,当温度低于规定值时应采取措施。

3.4 带油电气设备在室外安装时,其解体和器身检查工作应在环境温度不低于0℃时进行,带油设备本体温度应高于现场环境温度。

3.5 已变形的电缆桥架在环境温度低于-16℃时不得进行冷矫正。

3.6露天安装的仪表要用塑料布包扎好以便防雨、防雪,并有专人监护,做到定期释放潮气以防受潮生锈。

4.设备工程4.1 设备基础灌浆,应符合现行有关规范的规定,并可采取热水搅拌、加盐等保温方法防冻。

4.2 设备清洗如用热油,其加热温度必须低于其闪点,严禁用明火直接对油加热。

4.3 钢结构在冬季施工时,为了保证钢结构高强度螺栓连接面接合紧密,雨霜冰雪天气,钢结构安装不得进行施工;碳素结构钢在环境温度低于-16℃时,低合金结构钢在环境温度低于-12℃时,不得进行冷矫正和冷弯曲,高强度螺栓在负温度下使用时不得施加冲击力,气温过低时,不应进行钢结构高强度螺栓的终拧。

4.4 计划在今冬进行水压试验的设备(如:锅炉),应在试验前组织制定周密、有效的试验措施,要密切注意试验时的环境温度、介质温度等参数、保温措施及试验后的排水、防冻等措施,并选择中午温度较高时进行要切实保证试验安全、可靠地进行,如环境温度低于5℃,不进行试压。

设备的试压应做到当天上水,当天试压完,试压完后应将水排净,并用压缩空气吹干。

4.5 凡与设备相联的管线试压时,应在设备的进口加设临时盲板,防止水进入设备,有冷却系统的设备,停止冷却水循环后一定要进行认真吹扫,直到干净为止,以防冻裂,并将进水阀门关闭。

4.6 今年冬季进行的设备试运行工作应严格按试运行方案进行,并按照本文件及有关规定作好冬季试车的各项保证工作,确保试运行工作安全、顺利地进行。

5.焊接工程5.1冬季焊接作业时,应搭设棚子或采取其它措施防止风、雨、雪的侵袭,焊接管道时,应将管子两端封堵,以防穿堂风,施焊必须严格按规范要求操作。

5.2焊接时的环境温度应能保证焊件焊接所需的足够温度和焊工技能不受影响。

5.3 环境温度低于-15℃时,应按照施工方案调整焊接工艺参数;环境温度低于-20℃时,一般材料和特殊材料的焊接工作均应编制相应的施焊措施,并经技术负责人批准。

5.4焊接电弧1米范围内的相对湿度不得大于90%,手工电弧焊、埋弧焊、氧乙炔焊施焊时风速不应超过8m/s;氩弧焊、二氧化碳气体保护焊施焊时风速不应超过2m/s,否则应采取防风措施。

焊件表面潮湿、覆盖有冰雪,必须用乙炔焰等烘干后方可焊接,在下雪、下雨、刮风期间,焊工及焊件无保护措施时,不应进行焊接。

5.5 在施焊过程中,严禁敲打和移动焊件,一个焊口最好一次焊完,避免中途停焊造成质量问题,氩弧焊焊接完毕后,必须及时进行电焊盖面作业,确保焊接连续性。

5.6 环境温度低于0℃时,厚度大于50mm的碳素结构钢和厚度大于36mm的低合金结构钢,施焊前预热,焊后热处理温度应根据焊接工艺试验确定。

5.7 气焊所用的乙炔瓶及气带等工具发生冻结时,严禁用明火烘烤,应使用热水或蒸汽融化。

5.8当焊接的环境温度降低至下列温度时;A、非合金钢:-20℃;B、低合金钢-10℃;C、奥氏体不锈钢-5℃;D、合金钢0℃,应编制专项施工方案,按方案要求预热到适宜温度并采取保温措施后焊接的方法进行施焊,并确保施焊时层间温度不低于规定值,做好后热缓冷工作。

5.9严格焊条领用纪律,未按规定烘焙的焊条严禁领用,每个焊工所有焊条一天一领用,未用完的焊条在下班前上交焊条保管员;焊条烘焙的次数不宜超过3次;焊工应配备有保温功能的焊条筒,所有焊条均放在焊条筒内,随用随取。

6.吊装工程6.1 冬季吊装所使用的起重设备、工具、索具,除按常规加强检查外,要适当加大安全系数,临时焊接的吊具要经强度计算,确认安全可靠后方可使用。

6.2 严禁在五级以上大风、大雪等恶劣气候下进行吊装作业。

6.3 严禁起吊与地面或其它结构冻牢的设备,应采取措施使设备和结冻面分开后再起吊。

6.4 在下雪后进行吊装和运输时,应清除现场通道及吊装物上的积雪,再进行吊装和运输工作。

6.5 起重机不允许在倾斜的地面和冰面上作业。

6.6 起重桅杆的底部不能支撑在冰面上,地锚应埋设在平稳、干燥的地方,回填土要夯实。

7.安全管理7.1 要切实加强冬施的安全领导工作,对施工现场要有布置、有规划、有检查、有落实。

7.2 要教育广大职工牢固树立安全第一的观念,认真学习有关施工验收规范和安全操作规程,并逐级交底,确保安全施工。

7.3 冬季施工要做好防冻、防滑、防火、防爆、防毒、防高空坠落等工作。

7.4 各种机械设备要有专人管理、操作、定期维修,保持其性能完好无损。

7.5 高空作业应在合适的气象条件下进行,在五级以上大风天气、雪天等恶劣气候条件下严禁实施高空作业。

7.6下雪天气中停止搭设脚手架,已搭设脚手架遇雪后,要清除架管上积雪,并在架子爬梯及施工作业面设置草袋,架子工必须穿合格的防滑鞋以便防滑;8.消防管理8.1 冬季气候干燥、多风、易引起火灾,各级领导及现场施工人员对防火从思想上要有足够的重视,防患于未然。

8.2 对广大职工要加强防火宣传教育,结合工程特点制定相应的防火措施,建立健全各级消防制度。

8.3 火源设置一定要远离易燃品,并在现场醒目处和易燃品堆放处悬挂警示牌。

8.4 电气焊作业地点下方和附近不得有易燃物,施焊完毕要对现场进行仔细检查,发现火种及时熄灭。

电焊机用毕应拉闸,乙炔瓶、氧气瓶放置应符合安全距离。

8.5 施工现场、库房、办公室、宿舍、食堂等要根据不同环境设置相应的消防器材,如:干粉灭火器、防火水桶、干沙袋等。

8.6 任何场所未经批准不允许使用电炉。

8.7 现场照明用灯具设置应符合规程并应远离易燃物品,防止由于长时间烘烤发生火灾。

9.防煤气中毒管理9.1 取暖用的煤火炉应符合防煤气中毒的要求,没有烟囱的煤火炉严禁使用,使用煤火炉的房间必须装设风斗。
