干砌块石挡墙施工方案
【精华】干砌块石施工方案3

干砌块石施工方案目录1、编制依据 (1)1.1、合同文件及有关资料 (1)1.2、规范及标准 (1)2、工程概况 (1)3、施工进度计划 (1)3.1、工程量 (1)3.2、进度计划 (2)4、干砌块石施工 (2)4.1、施工概述 (2)4.2、施工工艺流程 (3)4.3、施工总体安排 (3)4.4、测量放样 (4)4.5、施工工艺 (4)4.6、施工技术质量控制 (4)5、安全保证措施 (5)1、编制依据1.1、合同文件及有关资料1.1.1 《乐清湾港区北区沿海堤坝工程施工图设计图集》(2010年10月)。
1.1.2 《乐清湾港区北区沿海堤坝工程施工图设计说明及施工技术要求》(2010年10月)。
1.2、规范及标准1.2.1《港囗及航道护岸工程设计与施工规范》 (JTJ300—2000) 1.2.2《防波堤设计与施工规范》 (JTJ298—98) 1.2.3《海港水文规范》 (JTJ213—98) 1.2.4《水运工程测量规范》 (JTJ203—2001) 1.2.5《水运工程混凝土施工规范》 (JTJ268—96) 1.2.6《水运工程土工合成材料应用技术规范》 (JTJ239—2005) 1.2.7《堤防工程施工质量评定与验收规程(试行)》 (SL239—1999) 1.2.8《水运工程质量检验标准》 (JTS257—2008)1.2.9其他交通部现行港口工程技术规范2、工程概况本工程堤线总长为4163.9m,其中正堤长3257.3m,1#隔堤长709.8m,2#隔堤长196.8m。
干砌块石厚度30cm,位于正堤和2#隔堤的一级平台至堤顶外侧的坡面上,干砌块石正堤部分为13630m3、2#隔堤482m3。
3、施工进度计划3.1、工程量工程量汇总表表(一)序号名称工程量备注1 正堤干砌块石13630m32 2#隔堤干砌块石482m33.2、进度计划干砌块石计划分A围区、B围区两个施工作业面,计划施工时间为2012年3月20日~2012年6月30日。
干砌块石施工方案

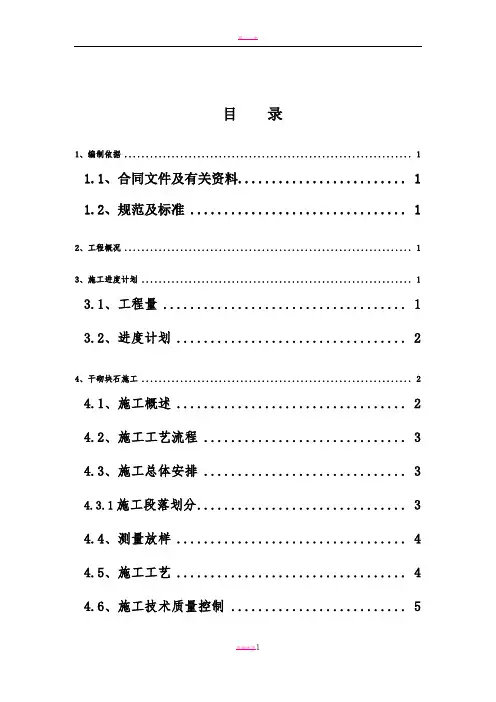

目录1、编制依据 (1)1.1、合同文件及有关资料 (1)1.2、规范及标准 (1)2、工程概况 (1)3、施工进度计划 (1)3.1、工程量 (1)3.2、进度计划 (2)4、干砌块石施工 (2)4.1、施工概述 (2)4.2、施工工艺流程 (3)4.3、施工总体安排 (3)4.3.1施工段落划分 (3)4.4、测量放样 (4)4.5、施工工艺 (4)4.6、施工技术质量控制 (5)1)、石料采用质地坚硬、无风化剥落和裂纹现象且有良好的抗风化能力。
(5)2)、石料饱和抗压强度不低于50Mpa。
(5)3)、单块重量要求30~60kg,长边尺寸不小于设计的砌石厚度,形状大致方正,具有2个大致平行的面。
(5)4)、干砌块石砌筑时长边应垂直于坡面。
(5)5)、干砌块石应与反滤层、垫层配合施工,随铺随砌;块石与镇脚砼接触面必须接触抵实。
(5)6)、干砌块石护面宜采用450斜向自下而上分层砌筑或正水平分层砌筑,块石间应紧密嵌固、互相错缝,块石与垫层衔接处块石间的空隙应用二片石填紧,不应从坡面外侧用二片石填塞块石间的缝隙。
(5)7)、干砌块石砌缝最大宽度不宜大于30mm,三角缝最大宽度不宜大于70mm,通缝长度不宜大于1000mm。
(5)5、安全保证措施 (6)1、编制依据1.1、合同文件及有关资料1.1.1 《乐清湾港区北区沿海堤坝工程施工图设计图集》(2010年10月)。
1.1.2 《乐清湾港区北区沿海堤坝工程施工图设计说明及施工技术要求》(2010年10月)。
1.2、规范及标准1.2.1《港囗及航道护岸工程设计与施工规范》 (JTJ300—2000) 1.2.2《防波堤设计与施工规范》 (JTJ298—98) 1.2.3《海港水文规范》 (JTJ213—98) 1.2.4《水运工程测量规范》 (JTJ203—2001) 1.2.5《水运工程混凝土施工规范》 (JTJ268—96) 1.2.6《水运工程土工合成材料应用技术规范》 (JTJ239—2005) 1.2.7《堤防工程施工质量评定与验收规程(试行)》 (SL239—1999) 1.2.8《水运工程质量检验标准》 (JTS257—2008)1.2.9其他交通部现行港口工程技术规范2、工程概况本工程堤线总长为4163.9m,其中正堤长3257.3m,1#隔堤长709.8m,2#隔堤长196.8m。
干砌石施工方案(3篇)

第1篇一、工程概况本工程位于XX地区,主要施工内容为干砌石护坡、挡墙、排水沟等。
工程总面积约为XXX平方米,预计工期为XX个月。
干砌石施工质量直接关系到工程的安全和使用寿命,因此,制定详细的施工方案至关重要。
二、施工准备1. 人员准备- 组建专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
- 对施工人员进行技术培训和安全教育,确保施工人员具备相应的专业技能和安全意识。
2. 材料准备- 干砌石材料:选择质地坚硬、耐风化、无裂缝、无夹层的石料,石料尺寸应符合设计要求。
- 砂浆材料:选用水泥、砂子按一定比例配制的砂浆,确保砂浆的强度和稳定性。
- 其他材料:铁丝、水泥、砂子、水泥搅拌机、水平尺、钢钎、锤子、线锤、模板等。
3. 机械设备准备- 搅拌机:用于砂浆的搅拌。
- 水泥砂浆泵:用于砂浆的输送。
- 砂浆搅拌车:用于砂浆的运输。
- 水泵:用于施工过程中的排水。
三、施工工艺1. 施工放样- 根据设计图纸,确定干砌石的位置、尺寸和形状。
- 使用全站仪进行测量,放出施工控制线,确保施工尺寸准确。
2. 基础处理- 清除施工区域的杂草、杂物和松散土层。
- 基底平整后,进行夯实处理,确保基底坚实。
3. 干砌石施工- 按照设计图纸,从一端开始,逐层砌筑。
- 石料摆放应平稳,相互搭接紧密,确保整体稳定性。
- 搭接处应留有适当的缝隙,以便于排水。
- 砌筑过程中,使用水平尺、钢钎等工具进行校准,确保干砌石表面平整、垂直。
4. 砂浆施工- 搅拌砂浆时,按水泥:砂子=1:2的比例进行配制。
- 使用砂浆泵将砂浆均匀地输送到砌筑面上。
- 砌筑完成后,及时清理砂浆残留物。
5. 排水沟施工- 按照设计图纸,开挖排水沟槽。
- 使用干砌石砌筑排水沟,确保排水沟的坡度和尺寸符合要求。
- 排水沟顶部设置盖板,防止杂物进入。
四、质量控制1. 材料质量- 严格控制石料的质量,确保石料符合设计要求。
- 检查砂浆的配比和强度,确保砂浆的质量。
干砌块石施工方案

干砌块石施工方案干砌块石(Dry stack stone)是一种常用于景观、修建围墙、花坛和地面铺装等建筑工程的施工技术。
相对于传统的砌筑方法,干砌块石不需要使用水泥或其他黏合剂,依靠石块自身的重力和摩擦力进行固定。
下面是一个关于干砌块石施工方案的700字说明:一、施工前准备1.确定施工区域:根据设计图纸和实际需求,确定施工的具体区域,确保施工的准确性和一致性。
2.清理施工区域:将施工区域内的杂物、沉积物和尘土等清理干净,保持施工区域的整洁和干燥。
3.处理地基:对于需要修建墙体或铺设地坪的区域,需要进行地基的处理,包括清理、夯实和施工基础水泥层等。
二、施工工具和材料准备1.工具:方便操作的施工工具,如放线器、水平仪、锤子、凿子、锤子等。
2.石材:干砌块石的选择很重要,需要根据施工区域、设计要求和预算来选择合适的石材。
3.石块支撑物:用于支撑石块的间隙填充物,如碎石、细沙、木材等。
4.防水材料:施工区域需要防水处理,可使用防水膜或防水涂料等材料。
三、施工方法1.铺设底层:首先要从施工区域的底部开始,铺设第一层石块,确保其稳定和平整。
石块之间可以使用石块支撑物填充,以保持平衡和稳定。
2.依次堆叠:根据设计图纸和个人喜好,将石块依次堆叠在底层石块上,保持每一层石块之间的平衡和稳定。
3.修整:在堆叠过程中,可以使用凿子、锤子等工具修整石块的大小、形状和表面,以确保每块石块的外观和尺寸一致。
4.间隙填充:当石块堆叠完毕后,使用石块支撑物将石块之间的间隙填满,以增加整体的稳定性和坚固性。
5.防水处理:在施工完成后,对地面、墙体或其他需要防水的区域进行防水处理,以保护构筑物不受水侵蚀和石块松动等问题。
四、施工注意事项1.选择合适的石材:根据设计要求和预算选择合适的石材,左右施工的质量和成本。
2.保持水平和垂直:在施工过程中,要确保石块的底部平整和堆叠的垂直度,以确保整体结构的稳定性和美观性。
3.间隙填充物的使用:间隙填充物应当均匀填充,以保证石块堆叠后的稳定性。
干砌(灌砌、浆砌)块石工程施工工艺

干砌(灌砌、浆砌)块石工程施工工艺一、工程概况:干砌(灌砌、浆砌)块石工程,包括干砌块石挡墙9710m3,镇压层干砌块石护坡(平面)4246m3。
内坡干砌块石护坡6708m3,水闸干砌护底187m3,干砌挡墙588m3,小计21439m3,镇压层浆砌块石1742m3,水闸浆砌挡墙1340m3,浆砌护坡护坦167m3,浆砌料石156m3,小计3405m3,砼灌砌石1164m3,合计26008m3。
一、有关规范规程:干砌(灌砌、浆砌)块石工程必须严格遵守下列规范规程:1、《中华人民共和国工程建设标准强制性条文》2、SL52-93《水利水电工程施工测量规范》3、SL260-98《堤防工程施工规范》4、SDJ120-84《浆砌石坝施工技术规范(试行)》5、GB50203-98《砌体工程施工验收规范》6、SL239-1999《堤防工程施工质量评定与验收规程》7、SD267-88《水利水电建筑安装安全技术工作规程》三、材料:块石挑选方正、坚硬、无裂隙、无泥污,护坡块石厚度误差小于10%,砌筑块石最小边不小于20cm,尖锐状、薄片状均需剔除,料石按设计规格进行加工。
砂浆在拌和场拌制,用拖拉机(或人力双胶车)运到现场后,卸在铁板上备用。
四、施工方法:1、浆砌块石施工(闸墙、翼墙、护坡):浆砌块石工程在监理验收基础后开始砌筑,砌前先按设计要求放好样架,然后水平方向拉横线,依线分皮砌筑,砌筑前先将石料在砌体外冲洗干净,并保持湿润,先砌面石(料石),砌时先将块石试放修凿,合适后翻起块石,在底部及已砌石周边铺好砂浆,厚3-5cm,再将块石按试砌位置砌好。
面石应按一顺一丁要求砌筑,丁石伸入腹石不少于20cm,腹石先坐浆,使大面朝下,然后灌入砂浆,用振捣机或铁钎插实,控制腹石每层高度小于40cm,腹石与腹石间错缝砌筑,灌浆分二次灌入,石块间不得有相互接触现象,块石间较大空隙,应先填塞砂浆后用碎石块嵌实。
不得采用先摆碎石后塞砂浆或干填碎石块的方法。
干砌块石挡土墙施工方法

干砌块石挡土墙施工方法干砌块石挡土墙是一种常见的挡土结构,它利用砌块石材进行干砌,不使用任何胶结材料。
这种施工方法具有简单、经济、美观等优点,适用于一些中小规模的土方工程。
下面将详细介绍干砌块石挡土墙的施工方法。
一、准备工作1. 确定挡土墙的位置和高度,并进行测量和标志。
2. 确定挡土墙的长度,根据需要进行分段。
3. 准备所需的砌块石材、沙子和水泥等材料,并进行质量检查。
二、基础处理1. 清理挡土墙基础上的杂物和污垢。
2. 对于较高的挡土墙,需要进行地基处理,如挖深基础或加设承台等。
三、砌筑挡土墙1. 在基础上铺设一层细沙,使其平整并稍微压实。
2. 根据需要,可以在挡土墙两侧设置排水系统。
3. 选择合适的砌块石材进行干砌,注意选择的砌块石材应具有一定的抗压强度和耐久性。
4. 从挡土墙的一侧开始砌筑,按照一定的规律和顺序进行砌筑。
5. 在砌块石材之间填充细沙,使其充分填实,并用锤子轻轻敲打,使其紧密结合。
6. 适当的间隔设置水平和垂直的墙缝,以增加挡土墙的稳定性。
7. 需要注意的是,挡土墙的顶部需要进行倾斜处理,以防止水流渗透和土方滑坡。
四、挡土墙的加固1. 在挡土墙的背后设置排水层,以排除挡土墙后方的积水。
2. 根据需要,可以在挡土墙背后设置加固层,如钢筋混凝土梁等。
3. 根据挡土墙高度和土质条件,可以选择在挡土墙背后设置锚杆或挡墙墩等加固措施。
五、维护与保护1. 定期检查挡土墙的稳定性和安全性,及时处理出现的裂缝和位移等问题。
2. 定期清理挡土墙表面的杂草和污垢。
3. 对于受到严重冲击或损坏的挡土墙,及时进行修复或加固。
在施工过程中,要注意安全和质量控制,严格按照设计要求进行施工。
同时,施工人员要具备一定的技术和经验,确保施工质量。
干砌块石挡土墙虽然施工简单,但也需要细心和耐心,以确保挡土墙的稳定性和安全性。
砌石挡土墙施工方案

挡土墙施工方案一、适用范围适用于砌石挡土墙施工。
二、施工准备1、技术准备(1 )施工方案已审批完成,根据施工方案内容对工人进行技术培训并交底。
(2)绘制砌体平面及立面构造图,设置泄水孔位置。
(3)根据砌石高度及石料规格、灰缝厚度计数皮数和排数,制作皮数杆。
(4)确定砂浆配合比,准备好砂浆拭模。
2、材料要求(1)石料:石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹。
石料强度、试件规格及换算应符合实际要求,石料强度的测定应按现行试验规程。
(2)水泥1)应根据结构物所处环境选用水泥品种。
2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。
当对水泥质量有怀疑或水泥出厂超过3 个月时,在使用前必须进行复试,并按复试结果使用。
不同品种的水泥不得混合使用。
(3)砂1)砂宜采用中砂或粗砂并应过筛,当缺少中粗砂时,也可用细砂。
砂的质量标准应符合混凝土工程相应材料的质量标准。
2)砂的最大粒径:用于砌筑毛石时不宜超过5伽;用于砌筑片石、粗料石时,不宜超过2.5 mm3)砂的含泥量:当砂浆强度小于M5 时,含泥量应不大于7% ;当砂浆强度大于等于M5 时,含泥量应不大于5% 。
(4 )水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格使用。
(5)砂浆1)砂浆的类别和强度等级应符合设计规定。
2 )砂浆的配合比应通过实验确定,可采用质量比或体积比,并应满足国家现行标准施工技术规范。
3)砂浆应有良好的和易性,圆锥体沉入度50mm〜70mm,气温较高时可适当增大。
3 、机体设备(1)机具:砂浆强制搅拌机、小推车、筛子、铁锹、洒水喷壶、磅秤;托灰板、半载大桶、橡皮锤、大铲、小手锤、抹子、皮数杆等。
(2 )安全防护设施:脚手架、安全帽、安全带、防护手套。
(3 )计量检测用具:水平尺、塞尺、小线、靠尺、坡度尺。
4、作业条件(1)挡土墙基槽按设计要求验收。
干砌石、浆砌石挡土墙施工要求

三、施工工艺及要求
(一)干砌石挡墙施工
1、墙体砌筑时宜分皮卧砌,块石大面应朝下,上下层交叉错缝互相压叠,内外搭砌咬紧,保证砌体密实,外坡面平整顺直美观。
2、墙体砌筑时应避免通缝,不准外塞石,不准摇大面;严禁采用内外层砌筑中间乱石填心,面层砌筑内部乱石堆填的错误砌筑方法。
(二)浆砌石挡墙施工
1、块石表面的泥垢等杂质,砌筑前应清除干净,并保持湿润。
2、墙体应采用铺浆法砌筑,须分层卧砌,上下错缝,内外搭接,石块间不得相互接触,不得采用面石侧立中间乱石填心的砌筑方法。
3、浆砌石的缝宽,较方正的块石不得大于3厘米,毛块石不得大于5厘米。
缝隙应塞足砂浆,用扁铁插捣密实。
4、浆砌体应于当天及时勾缝,避免与砌缝砂浆之间形成隔层。
5、砂浆的拌制应符合设计和规范要求。
一般应用机械拌和。
人工拌制水泥砂浆时,每盘砂浆翻拌次数做到干3湿4,拌到颜色均匀为止。
严格控制加水量,一般水灰比在0.5~0.6之间。
6、浆砌体在砂浆达到初凝后立即进行养护。
养护期不小于7天,养护方法为在浆砌体上铺设麻袋、草包后浇水,一天2~3次,保持麻袋、草包的湿润。
7、浆砌体应按设计要求设置沉降缝和排水孔。
排水孔可用PVC管或毛竹管,沉降缝可用油浸沥青板或三油二毡为填缝材料,一般每隔20米设置沉降缝一道。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
GEA Air Treatment GmbH, Südstraße 48, 44625 Herne
干砌块石挡墙施工方案一、干砌块石施工(1)、砌体要分层进行,层间竖缝要错开,每层以大石块为骨干,大面朝下(2)、不平稳部位应用小石块垫稳,不得有松动石块。
(3)、层面应经常用厚薄不同的石块调整高度,以便始终保持各层呈基本水平上升。
(4)、砌体应表里一致,不得以大块石砌外缘而内填碎石或河卵石;外砌石块要互压1/2以上,并用大块石封顶。
(5)、干砌石砌筑施工护底砌筑时人工将中粗砂和碎石摊平并均匀平整密实。
砌筑时块石大面向下,一层与一层错缝锁结方式铺砌,垫层铺设与干砌石砌筑配合进行,随铺随砌,护底表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐、牢固,砌体外露面的顶面和侧边,选用较为整齐的块石砌筑平整,所有明缝均用小片石料填塞紧密。
护坡砌筑时人工拍实碎石垫层铺设之后,进行干砌石砌筑,施工时,块石层面垂直于坡面,一层与一层错缝锁结方式铺砌,垫层与干砌石铺砌层配合砌筑,随铺随砌。
护坡表面和边缘应顺直、整齐、牢固,砌缝的宽度不大于25mm,所有明缝用小片石料填缝紧密。
(6)、干砌石施工应符合以下要求:石块要用手锤加工,打击口面。
不得使用裂石和风化石。
长度在30cm以下的石块,连续使用不得超过4块,且两端须加丁字石。
一般长条形丁向砌筑,不得顺长使用。
(7)、面石用料应大小均匀、质地坚硬,不得使用风化石料,单块重量不小于25kg,最小边长不小于20cm(8)、腹石砌筑必须排紧填严,无淤泥杂质。
(9)、面石砌筑禁止使用小石块,不得出现通缝、浮石、空洞。
1。
