钢结构吊装监理实施细则
钢结构工程监理实施细则

钢结构工程监理实施细则引言概述:钢结构工程监理是保障钢结构工程施工质量和安全的重要环节。
本文将详细介绍钢结构工程监理实施细则的五个部分,包括设计文件审查、施工过程监督、质量检验、安全监控和竣工验收。
一、设计文件审查:1.1 确认设计文件完整性:监理人员应仔细检查设计文件,确保包括结构图纸、计算书、材料规格等完整,并与相关法规和标准要求相符。
1.2 检查结构设计合理性:监理人员应对设计文件进行细致审查,确认结构设计是否合理,包括承载力、刚度、稳定性等方面的考虑。
1.3 核实施工图纸的准确性:监理人员应核实施工图纸的准确性,包括尺寸标注、连接方式、焊接缝等,确保施工过程中的准确性和可行性。
二、施工过程监督:2.1 监督施工方的资质:监理人员应核实施工方的资质和施工人员的技术水平,确保施工方具备相应的能力和经验。
2.2 监督施工过程的合规性:监理人员应定期巡查施工现场,确保施工过程符合设计要求和相关法规,包括施工质量、安全措施、材料使用等。
2.3 解决施工中的问题:监理人员应及时发现和解决施工中的问题,协调施工方和设计方之间的沟通,确保施工进度和质量。
三、质量检验:3.1 材料质量检验:监理人员应对钢材、焊材等进行抽样检验,确保材料质量符合设计要求和相关标准。
3.2 焊接质量检验:监理人员应对焊接工艺进行检验,包括焊缝的质量、焊接接头的强度等,确保焊接质量符合要求。
3.3 结构质量检验:监理人员应对施工过程中的关键节点进行质量检验,包括节点连接、预应力张拉等,确保结构质量达到设计要求。
四、安全监控:4.1 安全措施的执行:监理人员应监督施工方执行安全措施,包括施工现场的围护、防坠落措施、电气安全等,确保施工过程安全可控。
4.2 现场安全检查:监理人员应定期进行现场安全检查,发现并解决安全隐患,确保施工现场的安全环境。
4.3 紧急事件应对:监理人员应制定应急预案,指导施工方应对突发事件,确保施工过程中的安全性和稳定性。
钢结构监理细则范本

钢结构施工质量监理实施细则一、主要技术指标和说明:1、本工程在施工前,施工单位应根据本工程的设计图纸要求编制钢结构施工详图(设计深化),并通过设计单位的签字确认。
2、未经技术鉴定或设计许可,不得改变结构的用途及使用环境,且不得超过设计荷载。
3、钢材标准与要求:钢材必须达到Q235-Q钢(碳素结构钢)(GB/T700-1988)标准。
钢管、热扎型钢及钢板均采用Q235B,并要满足以下条件:力学性能中屈服强度、抗拉强度、伸长率必须符合有关规定,对焊接结构还应具有冷弯试验的合格保证,并符合冲击任性。
化学成分中硫、磷含量必须满足有关标准的规定,对焊接结构应具有含碳量的合格保证。
钢材的抗拉强度实测值与屈服强度实测值之比不应小于1:2。
钢材应有明显的屈服台阶,且伸长率应大于20%,且有良好的可焊性。
普通螺栓采用C级螺栓、其性能为4.6级,其螺栓采用现行国家标准《紧固件机械性能、螺栓、螺钉和螺柱》(GB/T3098-2000),螺栓、螺母及垫圈的制作应符合现行的国家标准《六角头螺栓C级别》(GB/T5780-2000),《六角螺母C级》(GB/T41-2000),《平垫圈C级》(GB/T95-1985)的有关规定。
锚栓采用Q235-B钢制成,其技术条件要求参照先行国家标准《地脚螺栓》GB/T799-1988的规定。
焊接材料的强度、性能应与母材相匹配,当不同强度的钢材连接时,可采用与低强度钢材相适应的焊接材料。
手工焊接用焊条应使用钢材牌号为Q235-B型,其焊条型号为:酸性类型为E4300-E4313,碱性类型(低氢型)E4315、E4316,且符合《碳钢焊条》GB/T5117-1995的标准。
二、钢结构的制造、加工的设计要求1、本工程应在具有钢结构加工制造资质并具有深化设计能力的专业公司中进行,其深化设计的图纸需经设计院和监理方确认后,方可进行钢构件的加工制造工作。
钢结构构件的焊接方法、工艺评定、试验内容和结果应得到监理方的确认。

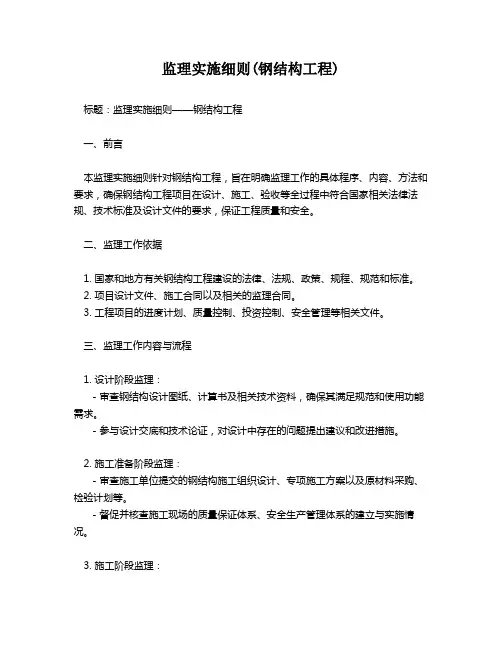

监理实施细则(钢结构工程)

监理实施细则(钢结构工程)标题:监理实施细则——钢结构工程一、前言本监理实施细则针对钢结构工程,旨在明确监理工作的具体程序、内容、方法和要求,确保钢结构工程项目在设计、施工、验收等全过程中符合国家相关法律法规、技术标准及设计文件的要求,保证工程质量和安全。
二、监理工作依据1. 国家和地方有关钢结构工程建设的法律、法规、政策、规程、规范和标准。
2. 项目设计文件、施工合同以及相关的监理合同。
3. 工程项目的进度计划、质量控制、投资控制、安全管理等相关文件。
三、监理工作内容与流程1. 设计阶段监理:- 审查钢结构设计图纸、计算书及相关技术资料,确保其满足规范和使用功能需求。
- 参与设计交底和技术论证,对设计中存在的问题提出建议和改进措施。
2. 施工准备阶段监理:- 审查施工单位提交的钢结构施工组织设计、专项施工方案以及原材料采购、检验计划等。
- 督促并核查施工现场的质量保证体系、安全生产管理体系的建立与实施情况。
3. 施工阶段监理:- 监督钢结构制作、安装过程,严格控制材料进场检验、焊接工艺、构件组装、预拼装、吊装等关键环节的质量。
- 对施工现场进行定期巡查,发现质量问题及时督促整改,并做好相关记录。
4. 验收阶段监理:- 参与钢结构工程各阶段的验收工作,包括隐蔽工程验收、中间验收、竣工验收等。
- 对工程质量进行全面评估,出具监理报告,为工程验收提供决策依据。
四、监理工作方法与要求1. 制定详细的监理工作计划,明确关键工序和重要节点的监理重点。
2. 运用巡视、旁站、平行检验等多种监理手段,全面、准确掌握工程实际进展情况。
3. 建立健全信息反馈机制,及时协调解决工程建设中出现的问题。
4. 严格执行监理工程师职业道德准则,公正公平地履行监理职责。
五、结语本细则是钢结构工程监理工作的行动指南,所有参与监理工作的人员应严格遵守并执行。
在实际工作中,我们将根据工程实际情况,灵活运用、不断完善,以期实现钢结构工程的安全、优质、高效建设目标。

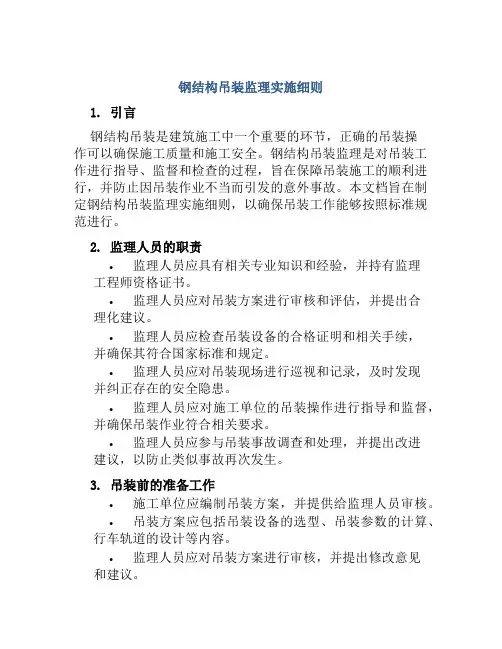

钢结构吊装监理实施细则

钢结构吊装监理实施细则1. 引言钢结构吊装是建筑施工中一个重要的环节,正确的吊装操作可以确保施工质量和施工安全。
钢结构吊装监理是对吊装工作进行指导、监督和检查的过程,旨在保障吊装施工的顺利进行,并防止因吊装作业不当而引发的意外事故。
本文档旨在制定钢结构吊装监理实施细则,以确保吊装工作能够按照标准规范进行。
2. 监理人员的职责•监理人员应具有相关专业知识和经验,并持有监理工程师资格证书。
•监理人员应对吊装方案进行审核和评估,并提出合理化建议。
•监理人员应检查吊装设备的合格证明和相关手续,并确保其符合国家标准和规定。
•监理人员应对吊装现场进行巡视和记录,及时发现并纠正存在的安全隐患。
•监理人员应对施工单位的吊装操作进行指导和监督,并确保吊装作业符合相关要求。
•监理人员应参与吊装事故调查和处理,并提出改进建议,以防止类似事故再次发生。
3. 吊装前的准备工作•施工单位应编制吊装方案,并提供给监理人员审核。
•吊装方案应包括吊装设备的选型、吊装参数的计算、行车轨道的设计等内容。
•监理人员应对吊装方案进行审核,并提出修改意见和建议。
•施工单位应修订吊装方案,确保其符合监理人员的要求。
•吊装前,监理人员需要审核吊装设备的合格证明和相关手续。
•监理人员还需检查吊装现场的准备情况,包括场地平整、吊装道路的整洁等。
4. 吊装操作的监督•监理人员应在吊装现场进行巡视,确保吊装作业符合相关标准和规定。
•监理人员应检查吊装设备的安全性能,包括起重机械、钢丝绳等。
•监理人员应指导吊装操作人员正确使用吊装设备和工具,确保操作的安全性和有效性。
•监理人员应监督吊装过程中的重要环节,如吊装点的选择、吊装速度的控制等。
•监理人员应记录吊装操作中存在的问题和不合格现象,并向施工单位提出整改要求。
•监理人员还需定期召开吊装会议,与施工单位共同讨论解决吊装操作中的问题。
5. 吊装安全的监测和评估•监理人员应对吊装现场进行安全监测,及时发现并处理安全隐患。
钢结构吊装工程安全监理实施细则

商业广场工程钢结构吊装工程安全监理实施细则编制:审批:XX海钢结构吊装工程安全监理实施细则一、钢结构吊装工程概况项目名称:XX(XX海)商业广场项目业主:XXXX房地产有限公司设计单位:XX中房建筑设计有限公司承包单位:XX第二建筑有限公司专业分包:XX飞虹网架建设有限公司工程地址:控江路以北、打虎山路以东、锦西路以南、鞍山新村以西。
建设规模:1幢22层(局部12层、16层、19层)公寓式办公塔楼及5层商业裙房、1幢4层商业楼,2幢2层商业楼以及地下3层地下室等,总建筑面积67401 M2(实际面积以竣工测绘面积为准),其中地上建筑面积48114M2(包括办公21519 M2,商业25126 M2,其他1469 M2),地下建筑面积19287M2(主要为商业、设备用房、地下车库等)。
钢结构工程主要由2#楼、3#楼及4#楼三个单体组成,三个单体均靠近控江路一侧。
2#楼结构跨越八号线鞍山新村地铁车站,是本工程最大的钢结构单体,结构平面呈三角形,共4层。
钢柱最由三种截面形式,分别是钢管柱、十字柱及H型钢柱,钢梁均采用H型钢。
2#楼总用钢量约911吨;3#楼、4#楼位于工程的东侧,结构形式相对简单,钢柱均为钢管柱,钢梁为H型钢梁,二个单体用钢量约为99吨与60吨。
工程最大截面为1450~700*240*20*20,本项目总用钢量约1000吨。
xxx工程位于xxxxxx,建筑面积xxxxm2,层数x层,建筑等级一级,防火一级,总高为xxx米.工程钢结构由xxxxxxx钢柱及钢柱与主桁架之间的连杆组成,东西方对称布置,桁架最高点标高31米,钢结构总重量约1200吨. 主桁架为空间结构管桁架,支座距离为126.133米,单榀主桁架重量约180吨,上、下弦采用曲线的圆管形式,上弦采用711×20,下弦采用711×30,上下弦腹杆均为圆管,采用φ273×8,腹杆采用φ406×8。
某钢结构吊装安全监理细则

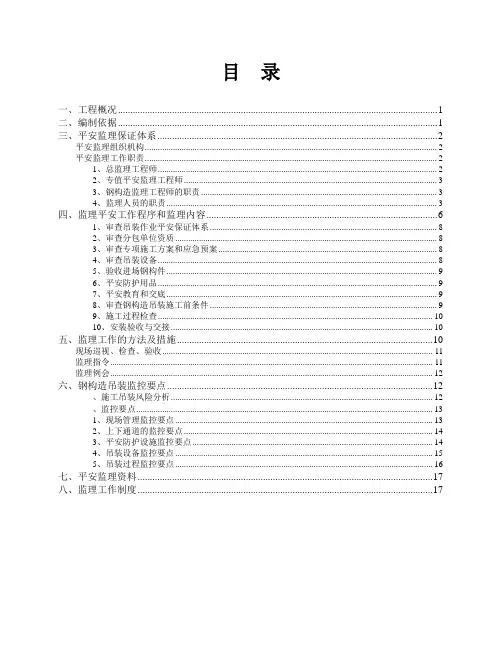

目录一、工程概况 (1)二、编制依据 (1)三、平安监理保证体系 (2)平安监理组织机构 (2)平安监理工作职责 (2)1、总监理工程师 (2)2、专值平安监理工程师 (3)3、钢构造监理工程师的职责 (3)4、监理人员的职责 (3)四、监理平安工作程序和监理内容 (6)1、审查吊装作业平安保证体系 (8)2、审查分包单位资质 (8)3、审查专项施工方案和应急预案 (8)4、审查吊装设备 (8)5、验收进场钢构件 (9)6、平安防护用品 (9)7、平安教育和交底 (9)8、审查钢构造吊装施工前条件 (9)9、施工过程检查 (10)10、安装验收与交接 (10)五、监理工作的方法及措施 (10)现场巡视、检查、验收 (11)监理指令 (11)监理例会 (12)六、钢构造吊装监控要点 (12)、施工吊装风险分析 (12)、监控要点 (13)1、现场管理监控要点 (13)2、上下通道的监控要点 (14)3、平安防护设施监控要点 (14)4、吊装设备监控要点 (15)5、吊装过程监控要点 (16)七、平安监理资料 (17)八、监理工作制度 (17)一、工程概况工程名称:东莞市兴业夹板、石材工业仓储及配套设施F/E/G区该总建筑面积,仓库和办公楼共42栋层高1~3层,建筑构造以框架/轻钢构造为主,天然/复合地基根底,框架抗震等级三级,建筑最大高度15m.跨度17m.4、建筑等级及构造类型:本工程为丙类2项仓库建筑,建筑耐火等级为一级,设计使用年限为50年。
构造类型为框架/轻钢构造构造。
抗震烈度按7度设防。
本工程厂房、单层钢筋混凝土排架柱加Q345焊接钢梁屋架,檩条用Q345钢材,屋面板为夹芯彩钢板,工程总建筑面积约m2,吊装钢构造重量约800T,钢梁节点使用GB/1228-91规定的大六角头高强螺栓连接,节点摩擦系数不小于0.4,节点板与上下翼板焊缝为二级,防腐防火采用Sa2.5基层加无机富锌加环氧云铁加超薄型膨胀防火涂料,单榀梁最大跨度17米,最大吊装高度15米,单榀梁最大重量800Kg,吊装高处作业分级属二级一般高处作业到特殊高处作业。
钢结构吊装安全监理细则

钢结构吊装安全监理细则以下是钢结构吊装安全监理细则的主要内容:1.吊装前的准备工作在开始吊装作业之前,必须对施工现场进行详细的安全检查和评估。
包括检查吊装设备和工具的安全性能,检查悬挂装置和吊装点的强度和稳定性,并确定必要的临时支撑和固定措施。
同时,还要进行现场布置,标明施工区域和安全警示标志,并设置专人负责安全监督。
2.吊装设备和工具的安全监督吊装设备和工具是钢结构吊装作业的关键,必须进行严格的安全监督。
设备操作人员必须持有相关的资格证书,并熟悉使用操作规程。
设备必须定期检查和维护,确保其安全性能良好。
吊钩、钢丝绳、吊具等必须经过专业检测合格,避免使用磨损、断裂或有缺陷的设备和工具。
3.吊装计划和方案的制定和审核在进行钢结构吊装作业之前,必须制定详细的吊装计划和方案,并经过相关部门的审核。
吊装计划应包括吊装的顺序和方法,吊装设备的选择和使用,吊装点和悬挂装置的设置,以及相关的安全措施和紧急预案等。
吊装方案应确保施工安全,合理分配人员和设备资源,并严格执行。
4.施工现场的安全保障措施在钢结构吊装作业的现场,必须设置专门的安全警示标志和围挡,明确施工区域,禁止无关人员进入。
同时,要合理设置警戒线和安全标线,确保吊装设备和人员之间的安全距离。
施工现场要保持整洁有序,防止杂物堆放和地面湿滑等危险情况。
5.吊装作业的安全操作规程钢结构吊装作业需要严格按照安全操作规程进行。
操作人员必须熟悉并遵守吊装设备的使用规程和操作要求,保持通讯畅通,确保沟通有效。
吊装过程中要及时进行交接班,保持工作人员的警觉和集中注意力,严禁操作人员疲劳、酒后作业。
6.吊装作业的安全监督和记录钢结构吊装作业必须进行专人的安全监督和记录。
监督人员要定期巡视施工现场,检查吊装设备、工具和场地的安全状况。
同时,要记录吊装作业的过程,包括重要的关键步骤、安全风险和应对措施等。
记录可以作为后续资料查阅,也可以作为吊装作业的经验总结。
钢结构吊装安全监理实施细则。

. -目录一、工程概况错误!未定义书签。
二、编制依据5三、平安监理保证体系61、总监理工程师62、专值平安监理工程师63、监理人员的职责7四、监理平安工作程序和监理内容74.1、监理平安工作程序74.2、监理平安工作内容81、审查吊装作业平安保证体系92、审查分包单位资质93、审查专项施工方案和应急预案94、审查吊装设备95、验收进场钢构件96、平安防护用品107、平安教育和交底108、审查钢构造吊装施工前条件109、施工过程检查1110、安装验收与交接11五、监理工作的方法及措施115.1现场巡视、检查、验收125.2监理指令125.3监理例会10六、钢构造吊装监控要点106.1、施工吊装风险分析106.2、监控要点141、现场管理监控要点142、上下通道的监控要点153、平安防护设施监控要点164、吊装设备监控要点165、吊装过程监控要点20七、平安监理资料21八、监理工作制度22. -一、工程概况1、工程概述本工程位于**市塘沽区滨海新区,北侧为万顺道,西侧为众智路,南侧为横勇路,东侧为**西路。
该工程为超高层写字楼,构造屋面高度238m,顶部约32m钢构架,共约270m。
总建筑面积约17万平米。
每个标准层面积约2500㎡,地下4层,地上54层,设有3个避难层。
标准层层高4.2m,避难层层高6m。
大楼整体钢构造三维示意图参建单位如下:2.1本工程办公主塔楼构造采用"钢管混凝土柱、钢梁〔钢桁架〕--钢骨混凝土核心筒〞混合构造体系,在加强层及屋面设置钢构造伸臂桁架。
2.2本工程设四层地下室,所有上部钢管混凝土柱及混凝土核心筒内的钢骨柱均落至承台面。
2.3主塔楼框架柱采用圆钢管混凝土柱,核心筒剪力墙内钢骨柱为十字型,或H型截面,框架梁和一般梁采用H型钢梁。
2.4本地下室工程中的钢构造用钢板材质为Q345B、Q345C,板厚大于40mm的厚度方向性能级别为Z15。
框架柱与框架梁连接采用铰接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
丰渠特种合金厂房五工程
钢结构吊装工程
安
全
监
理
实
施
细
则
编制人:
总监理工程师:
批准时间:
同建工程建设监理咨询有限责任公司丰渠特种合金厂房五工程项目监理机构
目录
一、工程概况与特点
二、难点分析
三、监理实施工程中的安全目标
四、监理工作依据
五、监理实施的容、工作方法及措施、责任人
六、吊装工作准备阶段监理实施的措施和方法
七、吊装作业过程中,监理监督的具体要点
钢结构吊装工程安全监理工作实施细则
一、工程概况与特点
工程名称:丰渠特种合金厂房五
建设单位:丰渠特种合金
设计单位:中和建筑设计
施工单位:勇昊建筑安装工程
监理单位:同建工程建设监理咨询有限责任公司
工程建设地点:市嘉定区马陆镇博学路101号
工程计划开竣工日期:200 年月日至200 年月日,
总日历天数天
工程造价:万元
工程规模:一个单体,总建筑面积:1624.39m2。
结构:复合地基承载(预制钢筋混凝土管桩、独立承台加基础拉梁),该厂房为五层排架结构。
屋面为钢懔条、彩钢板屋面;
施工环境:本工程位于嘉定区马陆镇博学路101号。
建设用地场地平整,基地周围道路便通,给水管、污水管、雨水管及电力、通讯线路等配套设施基本布设到位。
二、难点分析
(1)、本工程地处嘉定区马陆镇博学路101号,建筑场地东临原厂区生产车间,其余三面无建筑,但四周无建筑和高空电线、电缆对本工程的施工用电造成影响。
(2)、本工程建筑场地独立,建设场地相对比较宽敞,因此对吊装工程的合理安排、布置相对容易,但因建设场地比较大,施工现场的硬地设置工程量较大,施工期间全面硬地施工几乎不可能,因此吊装施工时对吊装机械的基础监督要求较高,确保吊装工程施工时吊装机械的稳定和安全;
(3)、由于施工工期比较紧,因此施工现场所用的机械设备和施工人员较多,相对吊装施工时现场吊装机械的配置和协调管理显得由为重要;
(4)、另外配电时根据工程特点和场地的实际情况,合理计算用电量、合理布置用电线路和距离,保证用电安全;
三、监理实施工程中的安全目标
严格履行监理合同,监督并督促安装单位在安装工程中,坚决贯彻执行“安全第一、预防为主”的安全方针和有关钢结构制作吊装的安全技术规要求,彻底纠正和消除吊装过程中人的不安全行为和物的不安定因素;把可能出现的安全隐患及时消灭在萌芽状态。
四、监理工作依据
1、监理合同,已批准的监理规划(包含安全监理方案)
2、《中华人民全生产法》国家主席令第70号
3、《建设工程安全生产管理条例》中华人民国国务院令第
393号
4、《建筑施工安全检查标准》JGJ59—99
5、《建筑施工高处作业安全技术规》JGJ80—91
6、《施工现场临时用电安全技术规》JGJ46—2005
7、《建筑机械使用安全技术规》JGJ33—2001
8、施工组织设计、吊装工程专项施工方案(包括安全技术措施)
9、其他相关的法规、工程建设强制性标准及规性文件
五、监理实施的容、工作方法及措施、责任人
1、作业前以书面形式向吊装单位递交工作联系单,要求提供下列
相关资料,以供监理核查(由总监、钢结构专业监理工程师、安全监理共同实施)
(1)、吊装单位的资质、营业执照、安全生产许可证、机械租赁单位的资质;
(2)、与总包单位签定的施工合同、安全生产管理协议书;
(3)、专项施工方案(包括安全技术措施);
(4)、吊装工程相应的应急救援预案;
(5)、项目管理人员及特殊工种上岗人员花名册、上岗证件;(6)、安全技术交底;
(7)、租赁单位提供的起重机械的准用证及组装后的检验合格证(或质量保证书);
(8)、意外伤害保险预交凭证;
2、对所报资料的审核
(1)、核查安装单位的资质、安全生产许可证、机械租赁单位的资质;
要求:安装单位的资质必须与本工程施工围相吻合,安全生产许可证合格有效,机械租赁单位的资质与其经营的围相吻合;(2)、核查施工合同、安全生产管理协议;
要求:合同及协议中必须明确双方的安全管理责任,施工单位应对该工程的安全技术管理负直接责任;
(3)、审核专项施工方案;(包括安全技术措施)
要求:要求该方案必须具有针对性和可操作性,并经公司上级有关部门的技术负责人及总工审批签字,方案中的安全技术措施应具
有针对性和可操作性(并监督实施)
(4)、审核吊装作业应急救援预案
要求:应针对该工程吊装工程中的重大危险源而编制相应切实可行、并具有针对性和可操作性的应急救援预案(并监督实施)(5)、核查机械租赁单位提供的进场的起重机械的准运证及安装后的验收合格证;
要求:租赁单位提供的进场器重机必须具有合格有效的准运证,其变幅限位器、力矩限制器、起重量限位器、行程限位器等安全装
置及部件,必须齐全,灵敏可靠,并符合(JGJ33—2001)建
筑机械使用安全技术规中的强制性条款要求,(注:安全装置
的检查,要求安装单位提供安装验收记录,具体检查验收由专
业检测机构检查验收,监理只核查验收记录)
(6)、核查项目管理人员、特殊工种上岗人员及起重机械操作和指挥
人员证件;
要求:所有上岗证件必须合格有效。
(审核原件、留加盖公司红章的复印件)
(7)、核查安全感技术交底由总监、专业监理工程师、安全监理共同实施
要求:安全技术交底必须根据吊装过程分阶段逐项进行,在实施交底时,必须有交底人和被交底人签字;
(8)、核查意外伤害保险预交凭证
要求:吊装单位必须为从事安装作业的人员办理意外伤害保险;六、吊装工作准备阶段监理实施的措施和方法
以书面工作联系单形式提交吊装单位,要求在吊装前做好下列准
备工作:
1、在吊装区域设置警戒线,划分警戒区域,并设置醒目的警示标
志及警示告知,并设专人监护。
无法封闭的通道,必须搭设安全防坠棚;
2、对于吊装所使用的钢丝绳、吊具、索具、夹具、吊环进行严格
检查(可查验产品的生产许可证、合格证及检测报告);
3、吊装作业前,应对吊装现场的作业环境情况进行全面了解,有
否障碍物及高压线路,若有则必须采取有效的安全防护措施,经检查确认以后,方可作业;
4、对移动起重机的工作场地,要求地基应平整、坚实;起重机在
操作时,支腿的支撑应保持水平,其支腿的脚下应垫坚硬的垫木或路基板,以避免发生在起重时地面下陷造成的事故;
5、吊装前必须督促司机对起重机的安全装置逐一进行检查,并惊
醒试吊。
严禁起重机械带“病”作业,吊钩必须有防止钢丝绳滑脱的保险装置(弹簧舌);
6、吊装前,必须对高处作业人员的个人保护措施的佩带及身体状
况进行逐一检查,严禁带病或酒后作业。
7、高处作业的具体安全要求应遵照《建筑施工高处作业安全技术
规》的规定执行;
8、在进行钢网架施工前,必须搭满堂脚手架,脚手架的搭设必须
按脚手架搭设规要求执行;
9、使用操作平台作业,操作平台必须实施单独的施工方案,并进
行验收合格后方可使用;
七、吊装作业过程中,监理监督的具体要点
1、要求起重机作业时,起重臂和重物下方严禁站人、工作或通过。
被吊的构件绑扎要牢固平稳,构件吊至距地面500mm时应停吊,检查机身是否平稳,绑扎是否松动,吊点是否牢固,在确认安全情况良好的前提下,方可继续进行吊装作业
2、要求在钢结构吊装时,为防止人员、物料和工具坠落或飞出造成安全事故,需铺设安全网。
安全网设置在梁面上2米处,当楼层高度小于4.5米时,安全平网要求在建筑平面围满铺。
安全网铺设在建筑
物外围,竖网铺设的高度一般为两节柱的高度,宜采用全封闭
3、为了便于施工登高,吊装柱子前要求先将登高钢梯固定在钢柱上,为便于进行柱梁节点紧固高强度螺栓和焊接,必须在柱梁节点下方;安装挂篮脚手,攀登用的梯子必须绑扎牢固;
4、要求在柱子吊装前,需在柱子距柱梁高度1.2米处加焊生命线固定环,以便在柱与柱的跨度间连接安全生命线,以便于安全带索扣的固定;
5、高处作业应按规定带好工具袋,工具必须设置于工具袋,以防坠落伤人。
高处作业严格禁止上、下抛扔一切物件和工具;
6、吊装高处作业时,如遇到垂直交叉作业,又无法避免错开时,应先采取警示告知,并必须采取有效的安全防护措施,确认无误,方可继续作业;
7、六级以上大风,和雷雨、大雾天气,应暂停露天起重和高空作业;
8、每日进行吊装作业前,督促施工队对安全设施必须进行仔细检查,对佩带的安全带进行严格的质量、安全系数检查;
9、要求施工用的电动机械和设备均须接地或接零,并实行二级漏电保护,绝对不允许使用破损的电线和电缆,严防设备漏电;
10、使用电焊作业时,必须配置防火设施及专人监护;
11、要求:起重吊装必须严格执行“十不吊”中的有关规定;
※在进行高空吊装作业中,一经发现有违反上列规定的现象,并拒不整改,应立即采取书面通知单及时通知作业
单位要求暂停施工,进行整改,并复查整改结果,符合安全要求,方可继续施工。
(由总监、安全监理共同实施)
丰渠特种合金工程项目监理机构。
