停电作业工作票 配电填写模板

合集下载

停电工作票

停电工作票

工作票(A)
变(配)电所:矿内编号:
1、工作负责人(监护人):班组:
2、工作班人员:共人
3、工作内容和工作地点:
4、计划工作时间:自年月日时分至年月日
时分
5、安全措施:
、许可开始工作时间:年月日时分,
工作负责人签名:工作许可人签名:
7、工作负责人变动:
原工作负责人离去,变更为工作负责人,变更时间年月日时分
8、工作票延期:有效期到年月日时分,工作负责人签名:
9、工作终结:
全部工作于年月日时分终结,工作人员已全部撤离,现场已清理完毕。

工作负责人签名:工作许可人签名:
接地线共组已拆除,值班负责人签名:
工作票(B)
采掘工作面配电点:矿内编号:
1、工作负责人(监护人):班组:
2、工作班人员:共人
3、工作内容和工作地点:
4、计划工作时间:自年月日时分至年月日
时分
5、安全措施:
、许可开始工作时间:年月日时分,
工作负责人签名:工作许可人签名:
7、工作负责人变动:
原工作负责人离去,变更为工作负责人,变更时间年月日时分
8、工作票延期:有效期到年月日时分,工作负责人签名:
9、工作终结:
全部工作于年月日时分终结,工作人员已全部撤离,现场已清理完毕。

工作负责人签名:工作许可人签名:
接地线共组已拆除,值班负责人签名:。

配电第一种工作票(10kV线路投运停电填写样本)

配电第一种工作票(10kV线路投运停电填写样本)

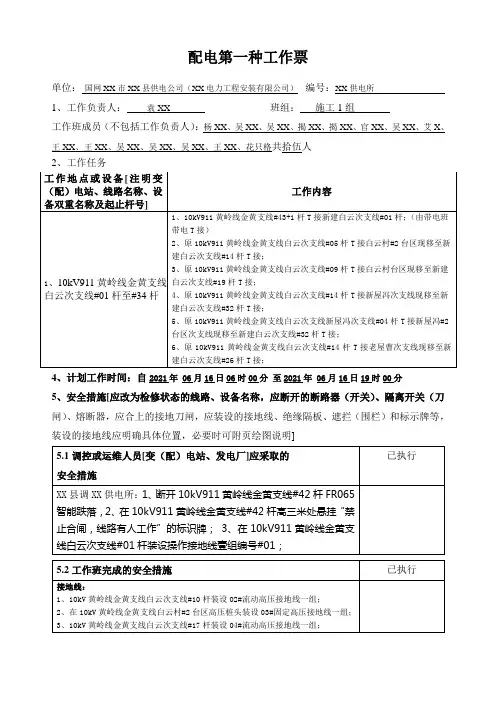

配电第一种工作票单位:国网XX市XX县供电公司(XX电力工程安装有限公司)编号:XX供电所1、工作负责人:袁XX班组:施工1组工作班成员(不包括工作负责人):杨XX、吴XX、吴XX、揭XX、揭XX、官XX、吴XX、艾X、王XX、王XX、吴XX、吴XX、吴XX、王XX、花只格共拾伍人2、工作任务4、计划工作时间:自2021年 06月16日06时00分至2021年 06月16日19时00分5、安全措施[应改为检修状态的线路、设备名称,应断开的断路器(开关)、隔离开关(刀闸)、熔断器,应合上的接地刀闸,应装设的接地线、绝缘隔板、遮拦(围栏)和标示牌等,装设的接地线应明确具体位置,必要时可附页绘图说明]5.5保留或邻进的带电线路、设备10kV911黄岭线金黄支线#42杆FR065智能跌落静触头侧;5.6其他安全措施和注意事项1、在公路两旁设置“线路施工、车辆慢行”标识牌;加强现场监护,2、工作现场必须有“红马甲”监护人,并履行监护工作;专人在道路侧监护过往行人。

3、电缆线检测防止感应电伤害在试验过后设备及电缆线立即进行逐项放电。

4、登杆前确认杆塔设备名称,防止误登带电杆塔。

5、线盘底、卡盘牢固,转动灵活、制动可靠,设专人指挥。

6、放、紧线过程中遇导线卡挂时,禁止用手直接拉、推导线。

7、放、紧线作业时,应与带电设备保持安全距离,并做好防感应电伤人、导线跳动及过牵引措施。

8、登杆塔前,应对登高工具进行详细检查,是否合格好用,并进行冲击试验;登杆塔前,应检查杆基、杆根和拉线是否牢靠;工作票签发人签名年月日时分工作票签发人签名年月日时分工作负责人签名年月日时分5.7其他安全措施和注意事项补充(由工作负责人或工作许可人填写)6.工作许可7.工作任务单登记8.现场交底,工作班成员确认工作负责人布置的工作任务、人员分工、安全措施和注意事项并签名:9.人员变更9.1工作负责人变动情况:原工作负责人离去,变更为工作负责人。

停电作业工作票(配电填写模板)

停电作业工作票(配电填写模板)

停 电 作 业 工 作 票 成铁电安-01编号: 绵配2015—05 1.单位:XX 工区XX 所, 工作票签发日期:2015年04月19日,工作票签发人:XXX (签字)。

任务来源: 生产任务计划2.工作领导人: ╱ 职务 ╱ ,工作执行人: 梁晓军 职务 副工长 。

3.工作组员: XXX 、XXX 、XXX 、XXX计 5 人。

4.工作地点及任务: 填写清楚具体的工作地点、作业范围及作业任务(如XX 配电室,1#进线柜、成方贯通馈出柜、绵方自闭馈出柜一次设备检修试验,二次设备检修校验)。

自 4月 20 日 09 时 30 分5.计划工作时间: 2015 年至 4 月 20 日 17 时 30 分6.安全措施:7.临近保留的带电线路和设备: 1) 在高压室内作业时要填写明确;室内其他带电运行的的高压柜编号。

如:Ⅱ段母线所有高压柜带电运行、××柜带电运行、除××柜外其他柜带电运行、××柜后盖箱内有电等。

2) 在低压配电盘、屏、台上作业时要填写明确;除××回路外,其他设备带电。

8.开工记录:9.工作终结及送电: 10.人员变动:原工作执行人 ╱ 离去,变更 ╱ 为工作执行人。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字);原工作组员 ╱ 离去,增加 ╱ 为组员。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字)。

11.迁移工地记录: 12.工作票延期:有效期延长到: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人: ╱ (签字)。

13.工作票接到时间: 04 月 19 日 08 时 35 分。

工作票签发人:XXX (签字),工作票执行人:梁晓军 (签字),监控干部: XXX (签字)。

填写说明:1.工作票一式两份,填写应字迹清晰,不得涂改。

不用的空格栏用“/”划掉。

2.单位:按作业组单位全称填写。

配电房电网停电操作票

配电房电网停电操作票

配电房电网停电操作票1. 操作票信息- 操作票名称:配电房电网停电操作票- 操作票编号:PDR-2021-001- 创建日期:YYYY年MM月DD日- 版本:1.02. 操作目的本操作票的目的是为了确保在需要进行维护、检修或紧急情况下安全停电配电房电网,以保障人员和设备的安全。

3. 操作步骤3.1 操作前准备- 确保操作人员已经接受过安全培训,了解本操作的安全规程和操作要求。

- 确认停电操作的原因,并通知相关人员和部门。

- 准备必要的工具和设备,包括绝缘手套、安全帽、电工工具等。

- 关闭并锁上配电房的门,保证无人进入。

3.2 停电操作1. 操作人员佩戴好个人防护装备,确认身体健康状况良好。

2. 确保配电房内部所有的设备(如空调、照明等)已经关闭。

3. 关停主干开关和进线开关。

4. 按照停电顺序,逐个关闭支路开关。

5. 操作人员使用电压表验证配电房电网是否已经完全停电(电压为零)。

6. 拆除跳闸器并妥善保管,确保所有部件被聚集放置,并进行签名备案。

7. 将所有断开的电路设置好标识牌,并进行记录。

8. 完成停电操作后,将停电时间、操作人员和操作日期记录在操作票上。

3.3 恢复供电操作1. 在进行恢复供电操作前,操作人员必须再次确认工作区域和设备的安全状况。

2. 根据停电操作的记录和标识牌恢复供电操作,按照反向顺序逐一打开支路开关。

3. 操作人员使用电压表验证配电房电网已经恢复正常供电状态。

4. 检查配电房内各设备是否正常运行,并进行记录。

5. 恢复供电操作完成后,记录供电时间和操作日期,并在操作票上签名备案。

6. 通知相关人员和部门配电房已经恢复供电。

4. 注意事项- 操作人员在进行停电和恢复供电操作过程中,务必佩戴个人防护装备,确保自身安全。

- 在停电和恢复供电过程中,严禁随意操作或进行非必要性工作。

- 操作人员需要对停电操作进行记录,并妥善保存相关记录资料。

- 若操作过程中遇到问题或异常情况,应立即停止操作,并汇报相关人员进行处理。

停电作业工作票配电填写

停电作业工作票配电填写

停 电 作 业 工 作 票 成铁电安-01编号: 绵配2015—05 1.单位:XX 工区XX 所, 工作票签发日期:2015年04月19日,工作票签发人:XXX (签字)。

任务来源: 生产任务计划2.工作领导人: ╱ 职务 ╱ ,工作执行人: 梁晓军 职务 副工长 。

3.工作组员: XXX 、XXX 、XXX 、XXX计 5 人。

4.工作地点及任务: 填写清楚具体的工作地点、作业范围及作业任务(如XX 配电室,1#进线柜、成方贯通馈出柜、绵方自闭馈出柜一次设备检修试验,二次设备检修校验)。

自 4月 20 日 09 时 30 分5.计划工作时间: 2015 年至 4 月 20 日 17 时 30 分6.安全措施:7.临近保留的带电线路和设备: 1) 在高压室内作业时要填写明确;室内其他带电运行的的高压柜编号。

如:Ⅱ段母线所有高压柜带电运行、××柜带电运行、除××柜外其他柜带电运行、××柜后盖箱内有电等。

2) 在低压配电盘、屏、台上作业时要填写明确;除××回路外,其他设备带电。

8.开工记录:9.工作终结及送电: 10.人员变动:原工作执行人 ╱ 离去,变更 ╱ 为工作执行人。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字);原工作组员 ╱ 离去,增加 ╱ 为组员。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字)。

11.迁移工地记录: 12.工作票延期:有效期延长到: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人: ╱ (签字)。

13.工作票接到时间: 04 月 19 日 08 时 35 分。

工作票签发人:XXX (签字),工作票执行人:梁晓军 (签字),监控干部: XXX (签字)。

填写说明:1.工作票一式两份,填写应字迹清晰,不得涂改。

不用的空格栏用“/”划掉。

2.单位:按作业组单位全称填写。

停电工作票2

停电工作票2

停电检修工作票
红杏旺盛煤业有限公司编号:
1、工作负责人姓名:。

全职工作人员共:人。

2、申请停电设备名称及编号:
3、工作地点:
4、工作任务:
5、预计工作时间年月日时分至年月日时分。

6.现场安全措施:
7.现场应装设接地线地点:
8.现场安全措施:
9.工作票签发日期年月日时分,工作签发人:
10.许可工作时间年月日时分。

工作负责人:
设备所属单位工作开始时间年月日时分
现场许可人。

工作负责人
12,工作结束时间年月日时分,现场已清理完毕,现场线路已拆除。

工作
人员已全部撤离现场。

全部工作已结束可以恢复送电。

现场许可人:。

工作负责人:。

工作许可人:
电气第二种工作票
红杏旺盛煤业有限公司编号:
1.工作负责人(监护人)姓名:所属:
班组负责人姓名:工作班人员共人2.工作任务:工作地点:
工作内容:
3.计划工作时间年月日时分至年月日时分。

4.工作条件(停电或不停电)
5.注意事项(安全措施):
作票签发人:
6.许可开始工作时间年月日时分
工作许可人:工作负责人:
工作已结束,材料工具已清理完毕,工作人员已全部撤出。

负责人:
工作票已与年月日时分交回。

值班人:
备注:
添注人姓名:年月日。

停电作业工作票(配电填写模板)

停电作业工作票(配电填写模板)

;.停 电 作 业 工 作 票 成铁电安-01编号: 绵配2015—05 1.单位:XX 工区XX 所, 工作票签发日期:2015年04月19日,工作票签发人:XXX (签字)。

任务来源: 生产任务计划2.工作领导人: ╱ 职务 ╱ ,工作执行人: 梁晓军 职务 副工长 。

3.工作组员: XXX 、XXX 、XXX 、XXX计 5 人。

4.工作地点及任务: 填写清楚具体的工作地点、作业范围及作业任务(如XX 配电室,1#进线柜、成方贯通馈出柜、绵方自闭馈出柜一次设备检修试验,二次设备检修校验)。

自 4月 20 日 09 时 30 分5.计划工作时间: 2015 年至 4 月 20 日 17 时 30 分6.安全措施:7.临近保留的带电线路和设备: 1) 在高压室内作业时要填写明确;室内其他带电运行的的高压柜编号。

如:Ⅱ段母线所有高压柜带电运行、××柜带电运行、除××柜外其他柜带电运行、××柜后盖箱内有电等。

2) 在低压配电盘、屏、台上作业时要填写明确;除××回路外,其他设备带电。

8.开工记录:9.工作终结及送电: 10.人员变动:原工作执行人 ╱ 离去,变更 ╱ 为工作执行人。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字);原工作组员 ╱ 离去,增加 ╱ 为组员。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字)。

11.迁移工地记录: 12.工作票延期:有效期延长到: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人: ╱ (签字)。

13.工作票接到时间: 04 月 19 日 08 时 35 分。

工作票签发人:XXX(签字),工作票执行人:梁晓军(签字),监控干部:XXX(签字)。

填写说明:1.工作票一式两份,填写应字迹清晰,不得涂改。

不用的空格栏用“/”划掉。

2.单位:按作业组单位全称填写。

停电作业安全质量环境工作票范本(二篇)

停电作业安全质量环境工作票范本(二篇)

停电作业安全质量环境工作票范本第一章总则第一条为了保障停电作业过程中的安全、质量与环境保护工作,制定本工作票。

第二条本工作票适用于所有停电作业。

第三条停电作业必须按照本工作票的要求进行,并由专职工作负责人监督执行。

第四条本工作票的内容包括:工作票基本信息、停电措施、设备状况检查、工作人员配备、停电作业过程中的安全控制、质量控制、环境保护等内容。

第五条停电作业应遵守国家相关法律法规的规定,严格执行有关技术规范和标准。

第六条本工作票由停电作业负责人起草,并经相关部门审核批准。

第七条停电作业负责人应对本工作票的内容进行全面了解,并保证信息准确、清晰。

第二章停电措施第八条停电措施是指在进行停电作业前,必需采取的措施,确保停电作业过程中人员和设备的安全。

第九条停电作业前,停电作业负责人应组织人员检查相关设备和系统的运行状态,并确保无功率传送。

第十条停电前,必须向相关部门报备停电时间和范围,并告知相关用户和单位。

第十一条停电作业负责人应将停电计划及措施按规定时间提前报送相关部门,并经审核同意后实施。

第十二条停电措施执行过程中,严禁随意停电、误停电或停电时间超出规定范围。

第十三条停电措施执行成功后,应及时向相关部门通报。

第十四条停电作业结束后,必须按照相关程序,逐一恢复设备和系统的供电。

第三章设备状况检查第十五条停电作业前,相关设备和系统必须进行检查,确保各项指标符合标准要求。

第十六条停电作业负责人应组织人员按照规定程序对设备和系统进行详细检查,并记录检查结果。

第十七条检查结果应及时向相关部门汇报,并由相关部门确认。

第十八条若设备和系统有发现安全、质量等问题,必须采取相应的措施予以整改,并重新进行检查。

第四章工作人员配备第十九条停电作业所需的工作人员应按照相关法律法规的规定进行配备。

第二十条停电作业中,各类工作人员应按照职责分工进行操作,严禁越权操作。

第二十一条停电作业负责人应组织人员进行相关规定的培训和考核,确保其具备相应的技术与操作技能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

停 电 作 业 工 作 票 成铁电安-01
编号: 绵配2015—05 1.单位:XX 工区XX 所, 工作票签发日期:2015年04月19日,工作票签发人:XXX (签字)。

任务来源: 生产任务计划
2.工作领导人: ╱ 职务 ╱ ,工作执行人: 梁晓军 职务 副工长 。

3.工作组员: XXX 、XXX 、XXX 、XXX
计 5 人。

4.工作地点及任务: 填写清楚具体的工作地点、作业范围及作业任务(如XX 配电室,1#进
线柜、成方贯通馈出柜、绵方自闭馈出柜一次设备检修试验,二次设备检修校验)。

自 4月 20 日 09 时 30 分
5.计划工作时间: 2015 年
至 4 月 20 日 17 时 30 分
6.安全措施:
7.临近保留的带电线路和设备: 1) 在高压室内作业时要填写明确;室内其他带电运行的的高压
柜编号。

如:Ⅱ段母线所有高压柜带电运行、××柜带电运行、除××柜外其他柜带电运行、
××柜后盖箱内有电等。

2) 在低压配电盘、屏、台上作业时要填写明确;除××回路外,其他
设备带电。

8.开工记录:
9.工作终结及送电: 10.人员变动:
原工作执行人 ╱ 离去,变更 ╱ 为工作执行人。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字);
原工作组员 ╱ 离去,增加 ╱ 为组员。

变更时间: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人 ╱ (签字)。

11.迁移工地记录: 12.工作票延期:
有效期延长到: ╱ 月 ╱ 日 ╱ 时 ╱ 分, 工作票签发人: ╱ (签字)。

13.工作票接到时间: 04 月 19 日 08 时 35 分。

工作票签发人:XXX (签字),工作票执行人:梁晓军 (签字),监控干部: XXX (签字)。

填写说明:
1.工作票一式两份,填写应字迹清晰,不得涂改。

不用的空格栏用“/”划掉。

2.单位:按作业组单位全称填写。

如:成都北变配电工区绵阳配电所、成都南变配
电工区峨眉配电所等。

3.工作票编号:以作业地点所在配电所,按年内顺序进行编号。

如:绵阳配电所2015
年第5号工作票编号应填为:绵配2015-05。

4.工作票中如果只有一个工作执行人,应将“领导”及职务栏用斜线划掉,只需填
工作执行人的姓名。

5.工作地点及任务:
(1)要填写清楚具体的工作地点及作业范围。

如:××配电所高压室××柜与××柜之间及主控室内××屏与××屏之间、××配电所×变压器室内、××配电所主控制室内××屏(台)及××屏(台)等。

(2)要填写清楚具体的作业任务。

如:10KVⅠ段母线高压柜内设备及二次回路设备检修试验、××变压器预防性试验、××柜二次回路保护装置故障处理等。

6.计划工作时间:填写本次作业预计的起止时间,原则按照运输计划批准的时间或
有关部门同意的时间填写。

7.应采取安全措施包括:
(1)断开的断路器和隔离开关或拉出的小车(注明编号):1) 凡是可能送电至检修设备回路中的所有断路器和隔离开关必须断开;2) 作业人员与带电(高压)设备的安全距离不足的设备、在二次回路上作业而影响一次设备正常运行的设备均要停电,其相关回路的所有断路器和隔离开关、小车均应断开;3) 断开的断路器和隔离开关要填写准确的运行编号;4) 以高压电缆引入或馈出的回路要填写明确;将外线杆上××隔离开关断开、并加锁、挂禁合牌等。

(2)检电的位置和具体地点:1)在高压开关柜查看来电显示器指示情况和电压表显示情况;2)在设备处用符合电压等级的验电器验明设备是否带电。

(3)挂接地封线的位置和具体地点:1) 对可能误送电至检修设备的相关回路、可能产生感应电的相关部位均应装设接地封线;2) 装设接地线的位置应与相邻带电设备有足够的安装距离,接地线应装设在作业人员可见到的地方;3) 接地线与作业设备之间不应连接开关或熔断器,在分段母线上作业时,应将分段母线分别接地封线;4) 接地线包括应合上的接地刀开关,如:合上××柜馈出端接地刀开关;
5) 接地线的位置应填写准确的悬挂点,如:“在××柜下端馈出电缆接线端处封
线接地”、“在××柜×××隔刀下端处封线接地”等。

(4)装设防护栅、悬挂标识牌的位置(注明地点):1) 填写明确;在工作票中所列的,所有应断开的××断路器和××隔离开关的操作把手(按钮)上,悬挂“有人工作,禁止合闸”标示牌。

2) 填写明确;在工作地点相邻的所有带电运行的高压柜门或设备分间门上分别挂红色的“止步高压危险”标示牌,在停电检修的高压柜门或设备上分别挂绿色的“在此工作”牌。

3) 柜内母线有电时,将手车式开关从其柜内拉至检修位要填写明确;将柜内触头孔用绝缘隔板将其封闭。

4) 在低压配电盘(保护、控制屏、台)上的作业要填写明确;用白布带把带电运行的××设备与检修设备交叉隔开。

(5)其它重要的防护措施和注意事项(应断开的低压开关、熔断器、接线端等):
1) 断开工作票中所列应断开的××等断路器的控制、合闸、信号电源;2) 断开
××停电检修设备××二次回路的工作电源;3) 断开××低压回路有关空开、刀闸等;4) 将××变压器、××电压互感器的低压侧短封接地、将停电检修的××低压回路短封接地等;5)切换保护回路(含保护连片、开关的投退,远近控开关的转换等)。

8.已采取安全措施:应严格对照“应采取安全措施”的要求,逐项认真落实执行后填写。

(1)已断开的断路器和隔离开关或拉出的小车:由值班员按发票人的要求完成后,逐项填写,要填写明确:已将××、××、××等断路器断开,已将××、××等隔离开关断开,已将××、××等小车拉至××位等。

(2)已检电的位置和具体地点:由值班员按发票人的要求完成后,逐项填写,要填写明确:已在××、××等高压柜查看来电显示器和电压表显示,已在××、××等设备处验明无电。

(3)已安装接地线的位置及其号码:由值班员按发票人的要求完成后,逐项填写,要填写明确:已在××处挂××号接地线一组、在××处挂××号接地线一组、并注明共有几组地线(三相短封接地一个点为一组)。

(4)已装设防护栅、悬挂标识牌的位置:值班员按发票人的要求完成后,逐项填写,要填写明确:已在××、××处挂××标示牌。

(5)已采取的其它重要防护措施和注意事项:由值班员按发票人的要求完成后,逐项填写,要填写明确:已断开××开关、已取××熔断器等。

9. 临近保留的带电线路和设备:1) 在高压室内作业时要填写明确;室内其他带电运行的高压柜编号。

如:Ⅱ段母线所有高压柜带电运行、××柜带电运行、除××柜外其他柜带电运行、××柜后盖箱内有电等。

2) 在低压配电盘、屏、台上作业时要填写明确;除××回路外,其他设备带电。

10.开工记录:当已采取安全措施完成后,许可人向工作执行(领导)人汇报,经工作许可人、工作执行(领导)人共同确认后,双方在工作票上签字,由工作许可人填写许可开工时间;然后由工作执行(领导)人填写开工命令时间,并发布开工命令。

许可开工时间应先于发布开工命令时间。

11. 工作终结及送电:1)应按照先交回工作票或电话报告收工,然后撤除安全措施,再恢复送电的程序进行。

2)工作结束:工作执行(领导)人向许可人报告作业完毕、工具、材料、人员撤离作业现场,填上此项工作完成时间并签名,向工作许可人交回工作票或电话报告收工。

3)拆除安全措施:工作许可人按工作票项目撤除现场安全措施,再由工作执行(领导)人检查核实无误后,由工作许可人填写此项工作完成时间,并签字(由电力调度下令的作业需向电力调度销令)。

4)恢复送电:安全措施全部撤除后应立即恢复送电,填上恢复送电时间,并由工作许可人签字(由电力调度下令的作业由电力调度下令送电,工区可不填此项)。

12. 工作票接到时间:作业日期的前一天,由工作执行人(领导人)如实记录工作票收到的时间,并由工作票签发人和执行人(领导人)共同签字。
