园林绿化监理规划
园林绿化工程监理规划

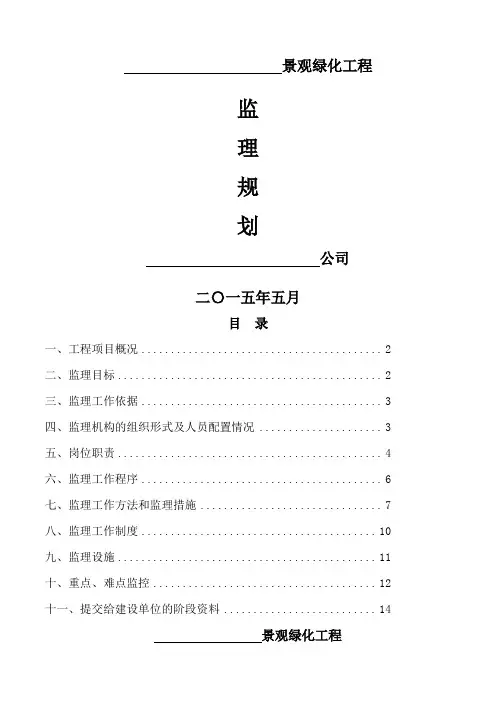

景观绿化工程监理规划公司二〇一五年五月目录一、工程项目概况 (2)二、监理目标 (2)三、监理工作依据 (3)四、监理机构的组织形式及人员配置情况 (3)五、岗位职责 (4)六、监理工作程序 (6)七、监理工作方法和监理措施 (7)八、监理工作制度 (10)九、监理设施 (11)十、重点、难点监控 (12)十一、提交给建设单位的阶段资料 (14)景观绿化工程监理规划一、工程项目概况工程名称:工程地点:建设单位:监理单位:设计单位:工程规模:造价万元施工单位:二、监理目标(一)监理工作目标工期目标:日历天日质量目标:合格投资目标:(元)安全与文明施工监理目标:1、伤亡事故控制:伤亡事故为零。
2、安全监理目标:按《建筑施工安全检查标准》(JGJ59-99)和《建设工程施工安全评价管理办法》达到优良等级。
3、文明施工目标:达到《建筑施工安全检查标准》(JGJ59-99)标准,同时符合《南京市建设工程现场文明施工管理暂行办法》(二)监理工作内容施工阶段的监理工作,包括:1、施工阶段全过程的质量控制、进度控制、投资控制、合同管理、组织协调;2、严格执行中华人民共和国国家标准《建设工程监理规范》(GB50319-2000),履行监理合同中的义务和责任;3、文明施工及安全生产的监理;三、监理工作依据1、《城市绿化工程施工和验收规范》;2、《工程建设监理规范》(GB50319-2000);3、本工程委托监理合同;4、本工程施工承包合同;5、本工程的设计施工图、设计说明书和设计变更;6、有关法律、法规、技术标准。
四、监理机构的组织形式及人员配置情况本工程规模较小,根据工程特点、施工阶段不同,监理机构设置三位监理人员直接由总监理工程师管理,总监理工程师负责整个项目监理工作的规划、组织和领导,同时负责整个项目范围内各方面工作的协调和合同管理的具体工作。
该项目施工阶段监理机构组织型式、人员执业资格和数目如下表:监理机构组织型式、人员执业资格和数目五、岗位职责(一)总监理工程师的职责1、确定项目监理机构人员的分工和岗位职责。
景观绿化工程监理规划方案

景观绿化工程监理规划方案一、项目概况1.1 项目名称:XXXX景观绿化工程1.2 项目地点:XXXX市某地1.3 项目概述:本项目是为了改善城市环境,提升城市形象,增加人民休闲娱乐设施,并且促进城市生态环境的建设。
二、监理规划内容2.1 监理计划根据项目的实际情况,确定监理工作的计划安排,包括每个阶段的监理工作内容、监理时限、监理人员配置、监理机构要求等。
2.2 监理组织架构本项目的监理组织架构设立总监理工程师、主管监理工程师、监理工程师、助理工程师、考勤员等职位,负责监理工作的实施和管理。
2.3 监理任务分工根据监理工作的具体内容,对监理任务进行合理的分工安排,确保监理工作的协调进行和有效实施。
2.4 监理风险评估对项目进行全面的风险评估,确定可能出现的监理风险,并制定相应的风险应对措施,确保项目的顺利进行。
2.5 监理设备及工具确定项目所需的监理设备和工具,确保监理工作的质量和效率。
2.6 监理工作流程确定监理工作的具体流程和操作规范,确保监理工作的顺利进行。
2.7 监理记录管理建立完善的监理记录管理制度,对监理过程进行全面的记录和管理,确保监理工作的真实性和可追溯性。
2.8 监理报告制度建立监理报告的制度,对监理过程中的问题和风险进行及时汇报,确保相关部门能够及时采取相应措施。
2.9 监理人员培训对监理人员进行必要的培训,提高监理人员的业务水平和素质,确保监理工作的高效进行。
2.10 监理验收标准确定监理验收标准,对监理工作进行全面的验收,确保监理工作的合格完成。
2.11 监理绩效考核建立监理绩效考核机制,对监理人员的工作绩效进行定期考核和评价。
三、监理实施计划3.1 前期准备组建监理团队、制定监理计划和流程、准备监理设备和工具等。
3.2 施工过程监理对施工过程进行全程监理,主要包括土方开挖、土石方工程、绿化苗木采购、施工等。
3.3 设备设施监理对项目所需的设备设施进行验收和监理,确保设备设施的质量和安全性。
(完整)园林绿化工程监理规划

监理规划工程名称:杭州市滨江区农转居拆迁安置房三区块南扩市政景观工程编制(总监理工程师): 日期:审核(公司技术负责人):日期:浙江江南工程管理股份有限公司监理单位(盖章)年月日工程施工监理规划工程施工监理规划是具体指导项目监理机构实施工程施工监理工作的重要文件,是各专业监理工程师编写施工监理细则、开展施工监理工作的基础。
本规划分工程项目概况、监理工作范围和内容、监理工作目标、监理工作依据、项目监理机构的组织形式和监理人员岗位职责、项目监理机构与各参建单位的工作关系、监理工作方法及措施、施工监理的主要工作程序、监理工作制度、监理人员工作守则等部分阐述。
一、工程概况1、工程名称:滨江区农转居拆迁安置房三区块南扩市政景观工程2、工程地点:长河街道江一村3、工程项目组成和建设规模:滨江区农转居拆迁安置房三区块南扩市政景观工程其中景观工程总面积79000㎡,架空层景观工程总面积2700㎡,南苑苗木补种工程总面积11500㎡,市政道路宽幅在4-14米。
工程内容为市政配套、景观、园林绿化、交通设施等工程。
4、参建单位建设单位:杭州市滨江区农村多层住宅建设管理中心设计单位:浙江中和建筑设计有限公司浙江大学建筑设计研究院监理单位:浙江江南工程管理股份有限公司施工单位:杭州市西兴园林工程有限公司5、项目计划工期:本项目计划工期为300日历天。
二、监理工作依据1、国家颁布的有关法律、法规,《建设工程监理规范》(GB50319—2000)和地方建设行政主管部门有关建设监理的法律、条例和规定等;2、业主与承包商依法签订的工程施工承包合同和协议;3、业主与监理单位签订的建设监理委托合同(或协议);4、经上级有关部门批准的项目可行性研究报告、项目建议书、初步设计及批复、概预算书、建设计划、设计施工图纸(包括修改图和设计变更通知)和说明、施工图审查批准书地质勘察报告等有关技术文件;5、国家和地方现行建筑安装工程质量检验评定标准及施工验收规范和工程质量检验评定标准;6、当地现行的预算定额,取费标准及有关的建设管理办法;7、为本工程制订的有关技术文件及规定。
绿化工程监理规划方案范文

绿化工程监理规划方案范文一、项目概况绿化工程是指在城市规划建设和农村建设中,通过种植树木、草坪和花坛等,以改善人们的生活环境,提升城市形象和品位,实现生态保护和环境治理。
绿化工程是城市建设的重要组成部分,也是营造美丽宜居城市的重要手段。
为了确保绿化工程的顺利进行,需要对其进行全程监理,保障工程质量,保障工程安全,保障工程进度。
本次绿化工程监理规划方案旨在明确绿化工程监理的目标任务、内容范围、监理组织机构、监理人员资质要求、监理工作程序、监理报告提交要求等方面的内容,以确保绿化工程的质量和安全。
二、监理目标任务本次绿化工程监理的目标任务是对绿化工程全程进行监理,保障工程的顺利进行,确保工程质量,保障工程安全,保障工程进度,最大程度地满足项目建设的需要,实现良好的社会效益和经济效益。
具体目标包括:1. 监督施工单位按照设计要求、标准和规范进行施工;2. 监督施工过程中的安全生产,保障工程施工安全;3. 监督工程质量,保障工程质量;4. 监督工程进度,保障工程按时完成。
三、监理内容范围本次绿化工程监理的内容范围包括:1. 对绿化工程的施工方案进行审核,确保施工方案符合设计要求、标准和规范;2. 对绿化工程的施工过程进行监督,确保施工符合相关法律法规,确保施工安全;3. 对绿化工程的施工质量进行监督,确保工程质量;4. 对绿化工程的施工进度进行监督,确保工程按时完成。
四、监理组织机构本次绿化工程监理的监理组织机构设置如下:1. 项目监理总监:负责项目的监理工作,对监理人员的监督和管理;2. 项目监理副总监:协助项目监理总监完成项目的监理工作;3. 监理工程师:负责具体的监理工作,对施工进行现场监督和检查;4. 监理员:协助监理工程师进行监理工作,协助监理工程师进行现场监督和检查。
五、监理人员资质要求对监理组织的监理人员资质要求如下:1. 项目监理总监:具有国家注册监理工程师资格证书,且具有丰富的监理经验;2. 项目监理副总监:具有国家注册监理工程师资格证书,且具有一定的监理经验;3. 监理工程师:具有国家注册监理工程师资格证书,且具有一定的监理经验;4. 监理员:具有国家注册监理工程师资格证书,具有一定的监理经验。
绿化工程监理规划

绿化工程监理规划绿化工程监理规划文档1.引言绿化工程投资巨大,是举国之力的工程,同时也是建设美丽中国和推进城市绿化的关键举措。
然而,由于绿化工程过程中需要考虑的问题很多,投资、设计、施工等各个环节也都需要精心协调,因此绿化工程监理显得尤为重要。
绿化工程监理规划是对绿化工程各个不同阶段的监督和指导,目的是确保工程落实和目标的实现。
2.绿化工程监理规划内容2.1 规划前期准备绿化工程监理规划的制定需要一定的前期准备。
首先是全面审阅相关合同文件,以明确监理的标准和责任;其次是对绿化工程的规划、设计、预算等阶段进行审核,以明确工程的基本要求和预期完成度,也有利于掌握项目进展情况;最后需要与设计单位和建设单位协商,设定监理的工作任务和职责。
2.2 施工前监理规划在施工前需要制定监理的施工规划,该规划包括监理技术方案、监理程序、监理计划、监理人员配备等。
监理技术方案需要确定监理的技术指标,包括绿化材料种类、施工工艺、质量标准等。
监理程序包括监理的各个环节和步骤。
监理计划需要列出具体的监理时间表和监理要点。
监理人员配备需要根据施工的具体情况,以保证监理对绿化工程的监管能力。
2.3 施工阶段监理规划在绿化工程施工阶段,监理工作需要密切关注项目施工进度和质量。
监理人员需要参加现场施工会议,实施现场质量管控,确保工程符合绿化工程施工标准。
监督检查包括审查施工标准、施工现场设备和人员、施工过程和方法等方面,确保绿化工程按计划、按照合同要求完成。
此外,对施工中的不合理或异常情况,监理人员也需要及时提出整改意见和建议。
2.4 施工验收阶段监理规划绿化工程监理的最后一步是验收,验收需要严格遵守相关规定和标准,如同行业标准、法律法规等。
绿化工程的验收标准是绿化项目规划文件和相关设计文件中设立的质量和进度标准,并指导绿化系统补足绿化材料和绿化物资的管理工作。
验收过程需要监督人员对相关数据口径以及验收数据进行全方位的监控和把控。
园林绿化工程监理规划 示例11页

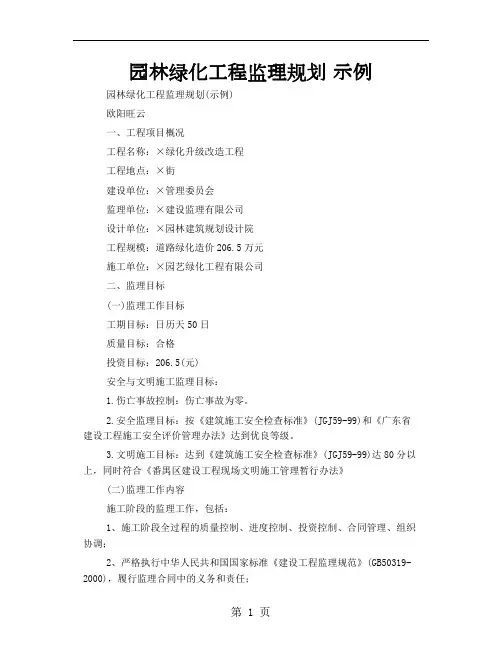

园林绿化工程监理规划示例园林绿化工程监理规划(示例)欧阳旺云一、工程项目概况工程名称:×绿化升级改造工程工程地点:×街建设单位:×管理委员会监理单位:×建设监理有限公司设计单位:×园林建筑规划设计院工程规模:道路绿化造价206.5万元施工单位:×园艺绿化工程有限公司二、监理目标(一)监理工作目标工期目标:日历天50日质量目标:合格投资目标:206.5(元)安全与文明施工监理目标:1.伤亡事故控制:伤亡事故为零。
2.安全监理目标:按《建筑施工安全检查标准》(JGJ59-99)和《广东省建设工程施工安全评价管理办法》达到优良等级。
3.文明施工目标:达到《建筑施工安全检查标准》(JGJ59-99)达80分以上,同时符合《番禺区建设工程现场文明施工管理暂行办法》(二)监理工作内容施工阶段的监理工作,包括:1、施工阶段全过程的质量控制、进度控制、投资控制、合同管理、组织协调;2、严格执行中华人民共和国国家标准《建设工程监理规范》(GB50319-2000),履行监理合同中的义务和责任;3、文明施工及安全生产的监理;三、监理工作依据1.×《城市绿化工程施工和验收规范》2.《工程建设监理规范》(GB50319-2000);3.本工程委托监理合同;4.本工程施工承包合同;5.本工程的设计施工图、设计说明书和设计变更;6.国家和×区有关法律、法规、技术标准。
四、监理机构的组织形式及人员配置情况本工程规模较小,根据工程特点,施工阶段不同,监理机构设置,现场共配备两位监理人员直接由总监理工程师管理,总监理工程师负责整个项目监理工作的规划、组织和领导,同时负责整个项目范围内各方面工作的协调和合同管理的具体工作。
该项目施工阶段监理机构组织型式、人员执业资格和数目如下表:监理机构组织型式、人员执业资格和数目职务姓名职称职责总监理工程师欧阳旺云高级工程师全面负责专业监理工程师谢东方工程师质量、安全专业监理工程师刘原原工程师投资控制、结算专业监理工程师王小吉工程师进度、资料管理、组织协调五、岗位职责(一)总监理工程师的职责(1)确定项目监理机构人员的分工和岗位职责。
绿化监理细则规划

绿化监理细则规划绿化监理细则规划篇一:绿化工程监理规划监理规划目录一、工程概况二、监理工作的目标、依据、范围和内容三、本工程的特点、重点与难点及针对性监理措施四、监理五、监理组织机构及监理人员职责六、监理工作控制的程序、方法与措施七、环境保护监理的内容与方法八、监理工作守则和监理工作制度第一章工程概况一、本工程概况(一)、综述工程名称:宿州洪河路东段绿化工程工程总投资:万元工程工期:20xx年月日-20xx年月日工程质量要求:合格工程安全要求:安全达标,符合合同要求建设单位:设计单位:监理单位:宿州峙恒建设监理事务所承包单位:(二)、概况1、工程特点概述为巩固新汴河河道治理成果,及时有效地利用新汴河城区段堤防、滩地,同时结合全市生态工程及城区绿化美化建设,利用新汴河城区段堤防、滩地作为苗木苗圃基地,种植适宜我市绿化景观建设的大苗树木。
新汴河城区段京台高速-宿县闸全长14.36km,其中的拂晓大道-京沪铁路桥段(长约3.9km)已另行设计,本次规划设计范围是:京台高速-拂晓大道段(长约1.6km)、京沪铁路桥-宿县闸(长约8.86km)河段,对河道治理后形成的三级平台和两段迎水坡进行绿化,即对一级亲水平台、二级观光平台、三级保安平台及三平台间坡面进行规划设计。
设计栽植杨树、栾树、楸树、水杉、垂柳、高干女贞、雪松等乔木树种及黄杨、红叶石楠等灌木树种,规划绿地总面积6087亩。
其中的保安平台全部设计栽植杨树;其它平台、坡面,充分考虑防止水土流失及河道行洪安全,采取了乔、灌、草组合式配置。
工程实施后,将在新汴河城区段形成一条自然环境与现代生活和谐统一的生态景观绿化带。
(一)拂晓大道-合徐高速段绿化规划设计1、亲水平台。
亲水平台宽15米,长1600米,河两侧计48000平方米,约72亩,设计栽植垂柳,规格5-6厘米,栽两行,株行距7×7米,需垂柳苗木914株2、观光平台→亲水平台间坡面。
该坡面宽7.65米,长1600米,河两侧共计面积24480平方米,约37亩,规划坡上部栽植地径3厘米紫薇、木槿花灌木及冠径50cm红叶石楠、大叶黄杨球类,红叶石楠、大叶黄杨球间植于前两者之间,采取株行距3×3米,需栽植紫薇、木槿、红叶石楠、大叶黄杨各680株。
(完整版)景观绿化工程监理规划

景观绿化工程监理规划1.1、工程名称:1.2、建设单位:1.3、工程地点:1.4、设计单位:1.5、监理单位:1.6、施工单位:2、监理工作依据:1、依法鉴定的本工程监理合同及工程合同,协议及附件2、本工程施工设计图纸,设计说明,变更图纸,设计单明确的有关技术和规范,经业主确定的会议纪要3、施工现场临时用电安全技术规范JG46-884、建设工程施工现场供用电安全规范GBJ50491-935、建筑安装工程质量检验评定标准GBJ300-886、建筑工程质量检验评定标准GBJ301-887、建筑机械使用安全技术规范JBJ300-868、建筑施工安全检查标准JGJ59-999、砌体工程质量验收验收规范GB50203-200210、建筑装饰装修工程施工质量验收规范GB50210-200111、建筑工程施工统一标准GB50300-200112、建筑地面工程质量验收规范GB50209-200213、混凝土结构工程施工质量验收规范GB50204-200214、工程测量规范GB50026-9315、城市绿化工程施工及验收规范CJJ/T82-9916、政府批准的工程建设文件及有关方面的法律、法规、技术规范3、监理工作内容:绿化、园林景观、及配套的给排水、绿化照明电气等专业的工程施工准备期、施工期、工程质量保修期阶段的质量控制、投资控制进度控制、组织协调、合同管理、安全文明施工等监理工作。
3.1施工阶段监理工作的具体内容3.1.1、施工阶段准备阶段:⑴协助发包人与承建商编写开工报告,协助业主办理开工手续。
⑵协助发包人选择分包单位和各种设备的供应商,协助业主考察及参与确认承建商选择的分包商。
⑶组织施工图纸会审。
⑷审查施工图预算。
⑸报经发包人同意后,发布开工令、停工令、复工令。
⑹审查承建商提出的施工组织设计。
⑺督促、检查承建商严格执行工程承包合同和国家工程技术规范、标准协调业主与承建商之间的关系。
⑻审核承建商提供的材料、设备,对不合格材料、设备有权通知承建商停止使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理规划监理单位技术负责人:编制人:编制单位:xxxxxxxxxxxxxxxxxxxxx编制时间:xxxx年xxx月xx日监理规划报审表工程名称;xxxxxxxxxxxxxxxxxxxxxxxxxx工程第一章工程概况xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx。
第二章监理工作范围施工阶段全过程的监理。
第三章监理工作内容根据监理的工程范围及业主的要求,我监理处提供的监理服务内容主要包括施工阶段的质量、进度和投资控制,并执行合同管理,做好安全、信息管理和组织协调,尽可能为业主提供完善、优质的监理服务。
第四章监理工作目标4.1、工期目标:以工程施工施工合同签订的工期作为施工进度目标的控制依据,严格执行合同。
4.2、投资目标:以合同规定的投资要求为依据,通过网络管理、目标规划和目标动态控制,使工程总投资控制在业主要求的目标范围内。
4.3、质量目标:以工程施工合同签订的质量要求为依据,保证工程质量达到国家验收标准,达到合同质量目标。
4.4、安全目标:督促施工单位树立预防为主的思想,建立健全保障制度,消除安全隐患,杜绝重大安全事故发生。
第五章监理工作依据5.1. 有关的法律、法规、规章、标准和规范。
如:《中华人民共和国建筑法》(主席令第91号);《中华人民共和国安全生产法》(第九届全国人民代表大会第二十八次会议通过);《中华人民共和国合同法》(第九届全国人民代表大会第二次会议通过);《建筑工程质量管理条例》——国务院令第279号;《建设工程安全生产管理条理》——国务院令第393号;《生产安全事故报告和调查处理条理》——国务院令第493号;《工程建设标准强制性条文》——建设部-建标〔2002〕219号;《建设工程监理规范》GB50319—2000;5.2.政府批准的工程建设文件。
5.3.依法成立的合同,如委托监理合同、材料设备采购合同。
5.4.设计图纸及勘察设计文件。
第六章项目监理机构的组织形式6.1监理单位执行园林绿化工程委托监理合同时必须建立项目监理部,项目监理部办公地点应设置在施工现场或现场附近。
6.2项目监理部人员主要有:总监理工程师、总监理工程师代表、专业监理工程师、监理员和其它辅助人员。
(见图)第七章项目监理部人员配备计划7.1项目监理部的组织形式和规模,应根据委托监理合同约定的服务内容、工程规模、技术复杂程度、工期、环境等因素确定,一般不得少于2人,其前提是满足施工监理各专业的需要。
监理单位应在委托监理合同签订后十天内,将其项目监理部组织构成及对总监理工程师的任命书面通知建设单位。
总监理工程师应相对稳定,必须调整时应征得建设单位的同意,其它人员可根据施工进度的需要调整,但也要书面通知建设单位和承包单位。
7.2配备计划第八章项目监理人员职责8.1总监理工程师的职责:8.1.1主持项目监理部日常工作,明确监理部人员分工及岗位职责;8.1.2主持编写工程监理规划,审批监理工作实施细则;8.1.3 审核承包单位提交的施工组织设计,技术方案,进度计划;8.1.4审查分包单位的资质,并提出审查意见;8.1.5检查、监督项目监理部人员的工作,根据工程进展实际情况进行人员调配,对不称职的人员进行调换;8.1.6主持监理工作会议,签发项目监理部的文件、指令;8.1.7签署工程款支付证书、开工报告;8.1.8审查和处理工程变更;8.1.9参与质量事故调查与处理;8.1.10调解建设单位与承包单位之间的合同争议,处理索赔,审批工程延期;8.1.11组织编写并签发监理月报、监理工作阶段报告,专题报告、监理工作总结;8.1.12审核签认分部工程、单位工程质量验收资料,审查承包单位的竣工申请,组织专业监理工程师对验收工程进行质量预验收,参与工程项目的竣工验收,签署《竣工移交证书》8.1.13 主持整理项目监理资料。
8.2 总监理工程师代表的职责依据总监理工程师的授权,行使其部分职责和权利。
但下列工作不得授权给总监理工程师代表:8.2.1 项目监理部人员的调配和调换;8.2.2主持编写项目监理规划,审批监理工作实施细则;8.2.3 签发工程动工、竣工报审表,工程暂停令及复工令,工程款支付证书,工程竣工报验单,签署涉及工程造价的工程洽商、变更;8.2.4 调解建设单位与承包单位的合同争议,处理索赔,审批工程延期;8.2.5审核签认竣工结算。
8.3专业监理工程师职责:8.3.1负责编制本专业监理工作实施细则,负责本专业监理工作的具体实施;8.3.2与其它专业紧密配合对工程项目建设过程进行巡视、旁站、平行检验;8.3.3审查承包单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;8.3.4核查进场材料、设备、构配件、苗木、种子的原始凭证、检测报告等质量证明文件及实物质量情况;认为必要时可对进场材料、设备、构配件、苗木、种子进行平行检验;8.3.5 负责本专业工程计量工作,审核工程计量的资料和原始凭证;8.3.6负责本专业分项工程和隐蔽工程的验收工作,并提出验收意见;8.3.7负责本专业监理资料的收集、汇总及整理、参与编写监理月报,做好本专业监理日志;8.3.8组织、指导、检查、监督本专业监理员的工作,向总监理工程师提出人员调整建议。
8.4监理员的职责:a) 在专业监理工程师指导下开展监理工作;b) 检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行情况,并做好检查记录。
c) 复核或从施工现场直接获取工程计量的有关资料、并签署原始凭证;d) 按施工图纸及有关标准,对承包单位的工艺过程或施工工序进行检查记录,对加工制作及工序施工质量检查结果进行记录;e) 担任旁站工作,发现问题及时指出并向专业监理工程师报告,并做好监理日记和有关监理记录。
第九章监理工作方法与措施监理工作程序工程暂停及复工监理的基本程序(见图9)9.1.2 发生下列情况之一时,应根据其影响范围和影响程度,按照施工合同和委托监理合同的约定,总监理工程师可签发工程暂停施工令。
a)建设单位要求暂停施工,且工程需要暂停施工;b) 出现或可能出现工程质量问题,必须停工处理;c) 出现质量或安全隐患,为避免造成工程质量引起的损失或危及人身安全必需停工处理;d) 承包单位未经许可擅自施工,或拒绝项目监理部管理;e )发生了必须随时停止施工的紧急事件。
9.1.3 委托监理合同有约定或必要时,总监理工程师签发《工程暂停令》前应征求建设单位的意见。
9.1.4 工程暂停期间,应要求承包单位保护该部分或全部工程免受损失或损害。
9.1.5 由于建设单位原因,或其它非承包单位原因导致工程暂停时,项目监理部应如实记录所发生的实际情况。
在施工暂停因素消失具备复工条件时,及时签署工程复工报审表,指令承包单位继续施工。
9.1.6 由于承包单位原因导致工程暂停,在具备恢复施工条件时,项目监理部应审查承包单位报送的复工申请及如下材料:a) 承包单位对工程暂停原因的分析;b) 工程暂停原因已经消除的证据;c) 避免再出现类似问题的预防措施。
经审查符合要求后,总监理工程师签署工程复工报审表,指令承包单位继续施工。
9.1.7 签发工程暂停令后,总监理工程师应会同有关各方按照合同约定,组织处理好因工程暂停引起的与工期、费用等有关的问题。
9.2 工程变更的管理9.2.1 工程变更监理的基本程序(见图10)9.2.2 建设单位或承包单位提出的工程变更,应填写《工程变更单》提交项目监理部,由总监理工程师组织专业监理工程师审查,必要时由设计单位编制设计变更文件。
由总监理工程师签认并转承包单位实施。
9.2.3 设计单位提出工程变更,应填写《工程变更单》并编写设计变更文件,提交建设单位,并签转项目监理部,经由总监理工程师予以签认。
9.2.4 工程变更记录内容,均应符合合同文件及有关规范、规程和技术标准的规定,并表述准确、图标规范。
9.2.5 承包单位只有在收到项目监理部签署的《工程变更单》,方可实施变更部分的工程内容。
9.2.6 实施工程变更发生增加或减少的费用,由承包单位依据施工合同的约定编制变更工程价款,并填写《工程变更费用报审表》,在施工合同约定的时间内报项目监理部审核,由总监理工程师与建设单位和承包单位协商后签认,报建设单位批准。
9.2.7 变更工程施工完成并经监理工程师验收合格后,按正常的计费和支付程序办理变更费用的支付。
9.3 工程延期的管理9.3.1 工程延期监理的基本程序(见图11)9.3.2 由以下原因导致工程延期,承包单位可提出延长工期申请,监理工程师应按合同的规定,批准工程延期时间。
a) 监理工程师签发的工程变更指令而导致工程量增加;b) 合同所涉及的任何可能造成工程延期的原因,如延期交付施工图、非承包单位的原因造成的工程暂停、对合格工程的剥离检查及不利的外界条件等;c) 异常恶劣的气候条件;d) 由建设单位造成的任何延误、干扰或障碍,如未及时提供施工场地、未及时付款等;e) 发生不可抗力事件;9.3.3 工程延期事件发生后,承包单位在合同约定的期限内向项目监理部提交书面工程延期意向报告。
9.3.4 承包单位按合同约定,提交有关工程延期的详细资料和证明材料。
9.3.5 工程延期事件终止后,承包单位在合同约定的期限内向项目监理部提交《工程延期申请表》。
9.3.6 工程延期事件是延续性的,承包单位应以一定的时间间隔提交暂时的细节材料,待延期事件结束后,在合同约定的时间内将所有的细节材料和详细记录汇总,整理齐全,随《工程延期申请表》同时报送项目监理部。
9.3.7 工程延期事件发生后,项目监理部应做好以下工作:a) 向建设单位转交承包单位提交的工程延期意向报告;b) 随时收集工程延期事件的资料,并做好详细记录;c) 分析研究工程延期事件,提出减少损失的建议;d) 处理工程延期过程中,要以书面形式通知承包单位采取必要的措施,减少对工程的影响程度。
9.3.8 项目监理部评估工程延期的原则:a) 工程延期事件的核实;b) 工程延期申请依据的合同条款准确。
9.3.9 最后评估出的延期天数,在与建设单位协商一致后,由总监理工程师签发《工程延期申请表》,评估某些较复杂或持续时间较长的延长申请,总监理工程师详细分析评审后签发《工程延期审批表》并注明要遵守合同约定的各种时限要求。
9.4 工程费用索赔的管理9.4.1 工程费用索赔监理的基本程序(见图12)9.4.2 项目监理部索赔监理的主要任务:a) 加强对导致索赔原因的预测和防范;b) 充分了解施工合同条款,以防止或减少索赔事件的发生;c) 对已发生的索赔事件要求承包单位及时采取措施,以降低损失及影响;d) 跟踪索赔事件发生发展全过程,收集与索赔有关的资料;e) 参与索赔的处理过程,审核索赔报告,批准合理的索赔申请或驳回承包单位不合理的索赔要求,解决索赔事件。
