重庆市建设工程费用定额CQFYD—2008目录第一章总说明……………………………………第二章建筑安装工程费用项目组成及内容………第三章建筑安装工程类别划分标准……………第四章建筑安装工程定额计价费用标准及计算程序…第五章建筑安装工程量清单计价费用计算程序………第六章建筑安装工程造价计价表格附录建设工程造价相关文件第一章总说明第二章一、《重庆市建设工程费用定额》(以下简称本定额),是为合理确定和有效控制工程投资,提高工程投资效益,加强政府宏观调控,根据建设部、财政部《关于印发<建筑安装工程费用项目组成〉的通知》(建标[2003]206号)及《建设工程工程量清单计价规范》(GB50500—2003)等规定,结合本市实际情况进行编制的.二、本定额是本市行政区域内的建设工程编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。

三、建设工程计价,可采用以下计价办法:(一)定额计价:指按2008年重庆市建设工程计价定额及本定额规定计算工程项目所需全部费用的计价办法。

(二)工程量清单计价:指按国家标准《建设工程量清单计价规范》、《重庆市建设工程工程量清单计价实施细则》及本定额规定的计价办法。

四、建设工程采用定额计价的,应执行本定额。

采用工程量清单计价的,编制招标最高限额价时,应执行本定额;编制投标报价和工程量清单综合价时,其费用组成及内容、计价矢口否认能关说明以及工程费用中的规费、安全文明施工专项费、工程定额测定费、税金标准执行本定额外,其它工程费用标准、工程类别等参考本定额执行。

五、本定额与2008年《重庆市建筑工程计价定额》、《重庆市装饰工程计价定额》、《重庆市安装工程计价定额》、《重庆市市政工程计价定额》、《重庆市仿古建筑及园林工程计价定额》、《重庆市房屋修缮工程计价定额》配套执行。

六、本定额适用范围(一)土石方工程:适用于人工土石方工程和机械土石方工程。

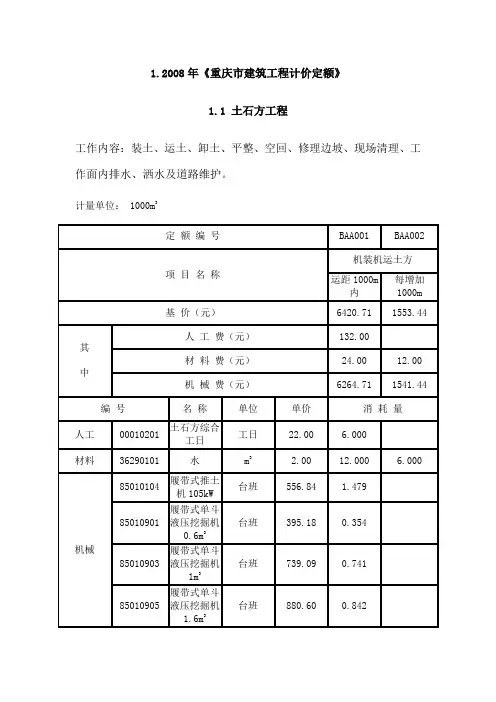

1.2008年《重庆市建筑工程计价定额》

1.2008年《重庆市建筑工程计价定额》

1.2008年《重庆市建筑工程计价定额》
1.1 土石方工程
工作内容:装土、运土、卸土、平整、空回、修理边坡、现场清理、工作面内排水、洒水及道路维护。

计量单位: 1000m3
1.2 砌筑工程
工作内容: 1.调制砂浆、铺砂等。

2. 运砖。

3. 砌砖包括窗台虎头砖、腰线、门窗等。

4. 安放木砖、铁件等。

计量单位: 10m3
1.3 混凝土及钢筋混凝土工程
工作内容: 1.模板制作、安装、拆除、整理堆放及场内外运输。

2.清理模板粘结物及模内杂物、刷隔离剂等。

计量单位: 10m2
1.4 金属工程
工作内容:运砂、烘砂、喷砂、砂子回收、现场清理及修理工具。

计量单位: 10m2。

重庆08定额 工程费用计算说明

重庆08定额 工程费用计算说明

重庆08定额工程费用计算说明1、执行2008年重庆建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额,本专业工程若需借用其他专业工程定额项目时,应将借用定额人工、材料、机械按本专业单价进行换算后,纳入本专业定额规定的工程定额取费标准统一计费。

2、工程费用标准表中“规费”费用标准未含工程排污费。

工程排污费另按实计算。

3、安全文明施工专项费计取标准及计算方法,按重庆市建设委员会《关于印发〈重庆市建设工程安全文明施工措施费用计取及使用管理规定〉的通知》(渝建发[2006]177号)文件执行。

4、工程定额测定费根据渝府发[2001]106号文件,按建安工作量的1.4‰计取,缴费办法按市建设工程造价管理总站有关文件执行。

5、税金根据重庆建设委员会《关于调整建筑安装工程税金计取费率的通知》(渝建发[2005]205号)文件规定,其标准见表17:建筑安装工程税金标准表17工程地点税率(%)市、区 3.41县城、镇 3.35不在市区、县城镇 3.226、总承包服务费发包方将工程中的一部分专业工程项目直接发包给另一施工企事业,总包方应向发包方收取总承包服务费。

总包方服务职责为:同期施工时,配合发包方进行现场协调、管理;提供必要的简易架料及垂直吊运等。

总承包服务费应以分包工程(不含总包方自行分包工程)的造价或人工费为基础,建筑工程按造价的3%计算,装饰、安装工程按人工费的15%计算,进入按实计算项目内。

7、二次搬运费:(1)建筑工程材料、成品、半成品的场内二次或多次搬运费,主城区(渝中区、大渡口区、江北区、沙坪坝区、九龙坡区、南岸区、北碚区、渝北区、巴南区)内包干使用。

(2)建筑工程组织措施费内已包括二次搬运费,当工程所在地不在主城区时,应扣除组织措施费中已含的二次搬运费,二次搬运费另根据工程情况按实计算。

(3)除建筑工程外,其他专业工程二次搬运费应根据工程情况按实计算。

(4)建筑工程采用商品砼时,其商品砼使用量达到其上升工程现浇砼总用量的40%以上时,二次搬运费按上述标准的50%计取。

重庆市建设工程费用定额(08定额)

重庆市建设工程费用定额(08定额)

重庆市建设工程费用定额CQFYD-2008目录第一章总说明……………………………………第二章建筑安装工程费用项目组成及内容………第三章建筑安装工程类别划分标准……………第四章建筑安装工程定额计价费用标准及计算程序…第五章建筑安装工程量清单计价费用计算程序………第六章建筑安装工程造价计价表格附录建设工程造价相关文件第一章总说明一、《重庆市建设工程费用定额》(以下简称本定额),是为合理确定和有效控制工程投资,提高工程投资效益,加强政府宏观调控,根据建设部、财政部《关于印发〈建筑安装工程费用项目组成〉的通知》(建标[2003]206号)及《建设工程工程量清单计价规范》(GB50500-2003)等规定,结合本市实际情况进行编制的。

二、本定额是本市行政区域内的建设工程编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。

三、建设工程计价,可采用以下计价办法:(一)定额计价:指按2008年重庆市建设工程计价定额及本定额规定计算工程项目所需全部费用的计价办法。

(二)工程量清单计价:指按国家标准《建设工程量清单计价规范》、《重庆市建设工程工程量清单计价实施细则》及本定额规定的计价办法。

四、建设工程采用定额计价的,应执行本定额。

采用工程量清单计价的,编制招标最高限额价时,应执行本定额;编制投标报价和工程量清单综合价时,其费用组成及内容、计价矢口否认能关说明以及工程费用中的规费、安全文明施工专项费、工程定额测定费、税金标准执行本定额外,其它工程费用标准、工程类别等参考本定额执行。

五、本定额与2008年《重庆市建筑工程计价定额》、《重庆市装饰工程计价定额》、《重庆市安装工程计价定额》、《重庆市市政工程计价定额》、《重庆市仿古建筑及园林工程计价定额》、《重庆市房屋修缮工程计价定额》配套执行。

六、本定额适用范围(一)土石方工程:适用于人工土石方工程和机械土石方工程。

重庆08定额计价规范

重庆08定额计价规范

重庆08定额计价规范篇一:重庆08定额完整版总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。

二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。

三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。

四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。

本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。

五、本定额用工不分工种、技术等级,以综合工日表示。

内容包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价分别为:土石方用工22.00元/工日,机械操作用工28.00元/工日,其他用工25.00元/工日。

人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。

六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。

本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。

七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。

08定额解释

08定额解释

2008年重庆市建设工程计价定额综合解释1.总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的。

1.2 不同所有制、不同地区的施工企业承包工程时,是否均按定额基价及费用标准取费?答:均按定额基价及费用标准取费。

1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。

1.4 建筑垃圾场外运输费如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。

1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按实计算。

1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。

1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》,再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。

1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时以内为半个台班,八小时以内为一个台班。

1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位供应材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费后,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。

1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再执行因承接工程时的上浮或下浮比例。

重庆08定额工程费用计算说明

重庆08定额工程费用计算说明

重庆08定额工程费用计算说明预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制重庆08定额工程费用计算说明、执行2008年重庆建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额,本专业工程若需借用其他专业工程定额项目时,应将借用定额人工、材料、机械按本专业单价进行换算后,纳入本专业定额规定的工程定额取费标准统一计费。

2、工程费用标准表中规费费用标准未含工程排污费。

工程排污费另按实计算。

3、安全文明施工专项费计取标准及计算方法,按重庆市建设委员会《关于印发〈重庆市建设工程安全文明施工措施费用计取及使用管理规定〉的通知》(渝建发[2006]177号)文件执行。

4、工程定额测定费根据渝府发[2001]106号文件,按建安工作量的1.4计取,缴费办法按市建设工程造价管理总站有关文件执行。

5、税金根据重庆建设委员会《关于调整建筑安装工程税金计取费率的通知》(渝建发[2005]205号)文件规定,其标准见表17:建筑安装工程税金标准表17工程地点税率(%)市、区3.41县城、镇3.35不在市区、县城镇3.226、总承包服务费发包方将工程中的一部分专业工程项目直接发包给另一施工企事业,总包方应向发包方收取总承包服务费。

总包方服务职责为:同期施工时,配合发包方进行现场协调、管理;提供必要的简易架料及垂直吊运等。

总承包服务费应以分包工程(不含总包方自行分包工程)的造价或人工费为基础,建筑工程按造价的3%计算,装饰、安装工程按人工费的15%计算,进入按实计算项目内。

7、二次搬运费:(1)建筑工程材料、成品、半成品的场内二次或多次搬运费,主城区(渝中区、大渡口区、江北区、沙坪坝区、九龙坡区、南岸区、北碚区、渝北区、巴南区)内包干使用。

(2)建筑工程组织措施费内已包括二次搬运费,当工程所在地不在主城区时,应扣除组织措施费中已含的二次搬运费,二次搬运费另根据工程情况按实计算。

2008年重庆市建设工程计价定额综合解释

2008年重庆市建设工程计价定额综合解释

2008年重庆市建设工程计价定额综合解释第一部分1. 总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的1.2 不同所有制、不同地区的施工企业承包工程时,是非均按定额计价及费用标准取费?答:均按定额计价及费用标准取费。

1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按时计算。

1.4 建筑垃圾场外运输费用如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。

1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按时计算。

1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。

1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。

1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时内为半个台班,八小时以内为一个台班。

1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位提供材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费厚,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。

1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再实行因承接工程是的上浮或下浮比例。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1. 土壤、岩石体积,均按挖掘前的天然密度体积以立方米计算。

机械进入施工作业面,
2.
土方体积折算表 松方体积
天然密实体积
夯实后体积
松填体积
1.00 0.77 0.67 0.83 1.30 1.00 0.87 1.08 1.50 1.15 1.00 1.25 1.20
0.92
0.80
1.00
3. 4.
5. 平基土石方按图示尺寸加放坡工程量及石方爆破允许超挖量以立方米计算;沟槽、基坑土石方工程量按图示尺寸加工作面宽度增加量、放坡量以立方米计算;人工挖孔桩土石
6.
挖沟槽、基坑的放坡应根据设计或施工组织设计要求的放坡系数计算。

如设计或施工组织设计无规定时,按下表规定放坡系数计算:
人工开挖
机械开挖土方
放坡起点深度(m )
土方 在沟槽、坑底 在沟槽、坑边 土方 1:0.3
1:0.25
1:0.67
1.5
注:(1
(2)原槽基础垫层,放坡应自垫层上表面开始计算。

7. 外墙基槽长度按图示中心线长度计算,内墙基槽长度按槽底净长计算,其突出部分
8. 基础、沟槽宽度按设计规定计算,如无设计规定时,无基础(垫层)的沟槽底宽按其基础底宽加两侧工作面宽度计算;有基础(垫层)的底宽按其基础(垫层)宽度加两侧工作面宽度计算;支撑挡土板的沟槽底宽,除按以上规定计算外,每边各加0.1m 。

沟槽每侧工作面宽度,按下表计算。

9. 地槽、地坑深度按图示槽、坑底面至自然地面(场地平整的按平整后的地坪)高度
10. 人工挖孔桩和人工挖沟槽、基坑,如在同一桩孔和同一沟槽、基坑内,有土有石时,按其土层与岩石不同深度分别计算工程量,执行相应子目。

①土方按6m
②软质岩、较硬岩分别执行10m
11.
建筑工程
构筑物
基础材料 每侧工作面宽(m )
无防潮层(m )
有防潮层(m )

0.20 0.4
0.6
浆砌条石、块(片)石 0.15 混凝土垫层或基础支模板者
0.3 垂面做防水防潮层
0.8
管沟回填体积=挖方体积-管径在500mm
12.
13.
14. 人工摊座和修整边坡工程量,以设计规定需摊座和修整边坡的面积以平方米计算。

15. 挖地槽、地坑支挡土板,按图示槽、坑底宽尺寸,单面支挡土板加100mm,双面支挡土板加200mm,以槽、坑垂直的支撑面积,以平方米计算。

如一侧支撑挡土板时,按一侧
16. 石方爆破允许超挖量,按被开挖坡面面积乘以180mm
17. 石方光面爆破工程量,按光面爆破坡面面积乘以1000mm
18.
19. 地基强夯按设计图示强夯面积,以夯击能量、每点夯击点及夯击遍数以平方米计算。

1)挖土深度在lm以内,不考虑放坡;
(2)挖土深度在1.01m~2.00m,按1:0.5放坡;
(3)挖土深度在2.01m~4.00m,按1:0.7放坡;
(4)挖土深度在4.01m~5.00m,按1:1放坡;
(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡
V=h(b+mh)l
b=D+2B1。
