资料员实习日记3篇7月10日星期一上午:晴下午:晴平均温度:25℃~36℃今天第一天到工地,由于工地在监狱里,管理比较严格,出入要办理一些手续,所以还未能进入施工现场,要等几天以后才可以进入施工现场,最近几天将先学习做一些内业。
今天主要了解了一些工地的基本情况,该工程项目是福建省福清市监狱1#,3#,4#,5#监狱宿舍扩展工程(部分改造),建设单位是福建省福清监狱,设计单位是福建省闽武建筑设计院有限公司,勘查单位是福建省林业勘查设计院,监理单位是福建省工程咨询监理有限公司,施工单位是福清市秀辉建筑工程公司。
占地面积约500平方米,投资约300万元人民币,工期要求270日历天,是一个比较小的项目。
7月11日星期二上午:晴下午:晴平均温度:27℃~37℃由于进出手续还未办理清楚,还不能进入施工现场,上午由施工员安排做一些简单的内业,我实习的第一个任务是用cad绘制3#监舍扩建的各层柱网平面图。
图纸看上去比较简单,我就一口答应了。
但由于学校没开cad这门课程,一些基本的cad知识都是自学得来,平时用cad制图的机会比较少,所以绘制得比较慢,但总算在中午之前画好,经施工员核对之后,发现有许多错误,有些符号不明白什么意思就依样画葫芦,但都是错的。
比如柱子符号21(21a),图中设计说明有说明括号里代表3~6层的柱括号外的表示1~2层的柱。
我画的时候每一层都用21(21a)表示。
经过一个下午的修改重画后,终于画出了符合施工员要求的图。
7月12日星期三上午:晴下午:多云平均温度:27℃~36℃今天跟施工员到该施工单位的另一个工地,这个工地已经基本竣工,这次去是完成一些验收材料,这些材料是施工过程中完成的各种材料。
我们要把这些材料编册归档。
一般工程的内业材料都要一式三份,一份给建筑单位,一份给监理单位,一份留在施工单位存档。
由于文件数量很多,整理起来相当麻烦,所以施工员说在今后的几天都可能要做这方面的事。
今天主要学习了一些工程中的术语,如:建设工程指土木工程,建筑工程,线路管道和设备安装工程及装修工程。
建筑工程指新建,改建,扩建房屋建筑物及附属构筑物所进行的规划,勘查设计和施工,竣工等各项技术工作和完成的工程实体。
单位工程指具备独立的施工条件并能形成独立使用功能的建筑物及构筑物。
子单位工程指建筑规模较大的单位工程,可将其能形成独立使用功能的部分列为一个子单位工程。
7月13日星期四上午:阵雨下午:阵雨平均温度:27℃~34℃今天学习《福建省建筑工程文件管理规程》(施工分册),原以为一个工程只要把该建的建好就可以了,没想到还有这么复杂的文件管理程序!在学习《福建省建筑工程文件管理规程》的过程中我大体了解了一些关于建筑工程文件管理方面的知识。
建筑工程所需要的文件大体上有:①建筑工程质量控制资料②建筑工程安全与功能检测资料③建筑工程施工准备文件④建筑工程竣工文件。
其中前两个最主要的里面包括许多小的分部,子分部,分项工程。
①建筑工程质量控制资料②建筑工程安全与功能检测资料中又分为:①建筑与机构②非排水与采暖工程③建筑电气④智能建筑⑤通风与空调⑥电梯几个部分。
7月14日星期三上午:大雨下午:暴雨平均温度:25℃~30℃今天施工员带回一些试块试验数据教我如何评定试块是否合格。
首先是学习混凝强度的检验评定方法,主要有两种方法:①统计方法②非统计法。
①统计法主要满足下列条件:(10组以上)mfcu≥fcu,k+σofcu,min≥fcu,σo且当强度≤c20时,fcu,min≥,k当强度>c20时,fcu,min≥,k式中:mfcu:同一验收批砼立方体抗压强度的平均值(n/mm2) fcuk:砼立方体抗压强度标准值(n/mm2)σo:验收立方体抗压强度的标准差。
fcu,min:同一验收批砼立方体抗压强度最小值。
σo=/m∑δfcu,i式中:δfcu,i:第i批试件立方体抗压强度中最大值与最小值之差。
m:用以确定验收批砼立方体抗压强度标准差的数据总批数。
当没有足够多的数据求标准差时要满足下式:mfcu-入1 s,fcu≥,kfcu•min≥入2fcu,ksfcu—同一验收批砼立方体抗压强度的标准差(n/mm2) 当sfcu 入1,入2:合格判定系数。
试件组数10-1415-24≥25入1入2sfcu=[(∑ fcu•i2-n•mfcu2)/(n-1)]1/2②非统计法(10组以下)mfcu≥•kfcu•min≥•k砂浆强度评定方法与之类似(数理统计法)(平均值)≥(设计强度等级)(最小值) ≥学完这些理论知识后,自己动手评定多份试验报告单,发现所有的都符合要求。
7月15日星期六上午:大雨下午:暴雨平均温度:24℃~28℃今天的主要任务是整理建筑物沉降观测测量记录的资料,绘制沉降观测点平面分点图和绘制各点沉降观测曲线图。
沉降观测点平面布点图由建筑物的主要轮廓和沉降观测点以及仪器简图组成。
本图主要有8个观测点。
各点沉降观测曲线图,就是将第i次的观测的累计沉降量在坐标上表示出来沉降量是根据定时测得标高再计算得来。
7月16日星期天上午:暴雨下午:暴雨平均温度:25℃~29℃今天主要学习如何整理“建筑工程质量控制资料”中的“检验批,分项,分部(子分部)工程质量验收记录。
这些资料按分部工程主要可以分为①地基与基础②主体结构③建筑装饰装修④建筑屋面四个分部工程,各个分部又分为若干个子分部工程和分项工程检验批。
这些资料就是工程建设过程中的各个工序的验收记录。
(分部)(子分部)地基与基础:无支护土方,有支护土方,地基处理,桩基地下防水,混凝土础,劲钢(管)混凝土砌体基础,钢结构。
主体结构:混凝土结构,劲钢(管)混凝土结构,砌体结构,钢结构,木结构,网架和索膜结构。
装饰装修:地面,抹灰,门窗,吊顶,轻质隔墙,饰面板(砖),幕墙,涂饰,裱糊与软包,细部。
屋面:卷材防水屋面,涂膜防水屋面,刚性防水屋面,瓦屋面,隔热屋面。
当然,每一个工程中并不是所有的子分部工程都有,而是有其中的若干个。
7月17日星期一上午:中雨下午:阴平均温度:25℃~30℃今天主要是整理建筑工程安全和功能检验资料,这份资料也可分为①建筑与结构②给排水和采暖③建筑电气④智能建筑⑤通风与空调⑥电梯六个部分。
今天主要是整理建筑与结构部分的资料,这份资料都是一些试验记录,测量记录等。
如:①屋面淋雨(蓄水)试验记录②地下水防水效果检查记录③有防水要求的地面蓄水试验记录④建筑物垂直度,标高,全高测量记录⑤烟道,抽气风道检查记录⑥幕墙和外窗的物理性能检测报告⑦建筑物沉降观测测量记录⑧节能保温测量记录⑨室内环境检测报告。
7月18日星期二上午:睛下午:睛平均温度:26℃~35℃今天主要学习工地的图纸,这些图纸一般按专业类别可分为①建筑②结构③给排水④电气四个部分。
每一部分的图纸又由目录,设计总说明,各种图纸和修改通知书组成。
设计总说明是图纸设计进行必要的说明。
如:建筑设计总说明中有:设计依据,工程概况,各个分项工程的做法(墙体,楼地面,顶棚,屋面,室外工程,门窗,油漆等做法和一些必要的说明门窗表等)。
建筑部分图纸主要由平,立,剖面组成。
结构部分图纸主要由基础,柱网,各层结构以及屋面平面图,梁板配筋图,屋面层配筋图,楼梯等大样图组成,电气和给排水施工图由于学得较少,有很多地方不懂所以也比较少看。
7月19日星期三上午:睛下午:睛平均温度:27℃~36℃本工程有四幢扩建楼,其中有一幢已经封顶了,明天要进行建筑电气的隐蔽工程验收。
电气安装工程的隐蔽工程指电气专业的某一道施工工序将被本专业下一道施工工序或其他专业的施工工序所掩盖,而正常情况下不能再检查的工程项目电气隐蔽工程的主要检查内容有:①品种,规格数量②部位,位置,标高,坐标③质量标准要求④安装工艺质量状况。
施工单位应按照现行国家标准的规定,做好电器安装工程的隐蔽工程检查验收,并填写隐蔽工程验收记录,必要时应附图,并经专业监理人员(建设单位专业人员)检查符合要求,明确可予隐蔽的意见,签证确定后方可隐蔽。
隐蔽工程验收记录内容填写应清楚、具体、完整,结论应准确,有关人员签证应齐全。
7月21日星期五上午:睛下午:睛平均温度:27℃~36℃由于进入施工现场的手续未能办理清楚,为了多学一些现场的知识,经同学介绍到了另一个工地。
该工地是省农科院高新技术试验中心大楼,正处于地基基础施工阶段。
今天是第一次来到施工现场,看到的基坑和支护结构,这些从前在路过工地附近的时候也都有看到过,但都部认识那些是什么?以前看到那些砖砌的基础梁和承台的模,都还以为是水池什么的,看到支护结构上钢管还以为是市政管道,现在终于知道那些东西的名称了。
支护结构是用来支承四周的土方的,由工钢和钢管组成,工钢立在四周,钢管用来支承。
桩都采用灌柱桩,直径为一米,承台尺寸因桩根数的不同而不同,高度都在一米左右,大的承台也有在两米以上的。
7月22日星期六上午:睛下午:睛平均温度:28℃~38℃今天大部分时间都在工地上挺,工地上的工人主要在挖承台的坑和砍桩,由于承台的体积比较大,土方数量较多量也很大,所以挖承台也要好几天时间,砍桩也是很费时的工作,一个桩就要砍上大半天时间,砍桩并不是把桩头全都砍掉,是看到设计要求的地方,一般为承台底部100mm。
而且桩中的钢筋要伸入承台1m,起锚固作用。
由于工地还未大规模开工,工人也相对较少。
今后几天工地上差不多都要进行这些工作,有些承台坑已经挖好开始砌砖了,砌砖是为了建模,由于模是在地下的,所以不能像通常的模一样用模板搭筑。
同时承台的高度较大土压力较大,采用24mm厚,一顺一丁式的砌法,基础梁高度较小,只采用12mm厚,也用一顺一丁式砌法。
资料员实习日记资料员实习日记(2)9月23日今天是我实习的第一天,项目经理让我参加了早晨的施工例会,并让技术负责人安排我今天的实习内容,技术负责人告诉我目前工程正处在地下室施工阶段,由于我的实习时间短,我的是实习重点只有放在地下室剪力墙模板支设上。
我和技术负责人进行了地下室筏板基础的定位放线,在放线过程中我逐渐学会了在现场使用经纬仪、水平仪、等仪器。
首先将经纬仪放置在建筑物的原有定位桩,将定位桩的轴线位置引测到基础防水保护层上,然后在垫层上弹出墨线,并以此轴线将建筑物由轴线引侧定位。
用水平仪将现场的±0水准点引测到基础底板底面标高。
通过今天的实习我加深了基础定位放线的测量方法并学会引线、借线等放线技巧。
9月24日今天上午我参加了项目召开了“全钢大模板在超高超厚墙体中的应用”qc小组会议,会议主要讨论并制定了关于地下室混凝土剪力墙使用全钢大模板支设的工艺。
下午项目技术负责人让质量员带我检查了底板钢筋绑扎,检查了钢筋的间距、位置、型号等,并对检查出的问题进行了整改,本次检查共检查了3项内容,实测了50点,合格45点,整改5点质量偏差较大的问题。
资料员实习日记10篇

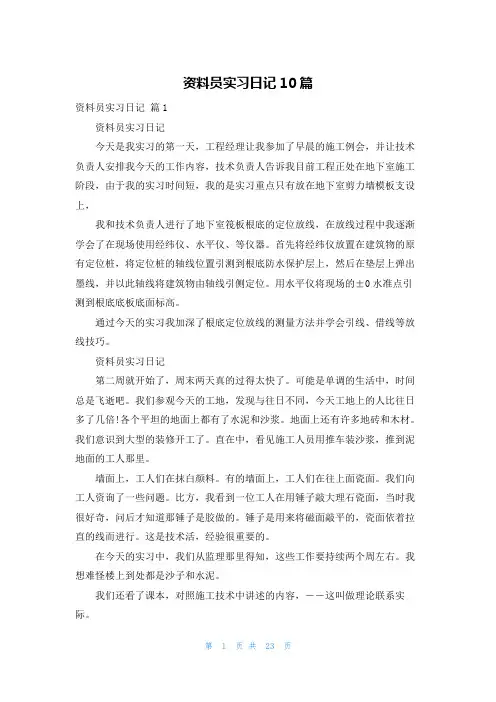

资料员实习日记10篇资料员实习日记篇1资料员实习日记今天是我实习的第一天,工程经理让我参加了早晨的施工例会,并让技术负责人安排我今天的工作内容,技术负责人告诉我目前工程正处在地下室施工阶段,由于我的实习时间短,我的是实习重点只有放在地下室剪力墙模板支设上,我和技术负责人进行了地下室筏板根底的定位放线,在放线过程中我逐渐学会了在现场使用经纬仪、水平仪、等仪器。
首先将经纬仪放置在建筑物的原有定位桩,将定位桩的轴线位置引测到根底防水保护层上,然后在垫层上弹出墨线,并以此轴线将建筑物由轴线引侧定位。
用水平仪将现场的±0水准点引测到根底底板底面标高。
通过今天的实习我加深了根底定位放线的测量方法并学会引线、借线等放线技巧。
资料员实习日记第二周就开始了,周末两天真的过得太快了。
可能是单调的生活中,时间总是飞逝吧。
我们参观今天的工地,发现与往日不同,今天工地上的人比往日多了几倍!各个平坦的地面上都有了水泥和沙浆。
地面上还有许多地砖和木材。
我们意识到大型的装修开工了。
直在中,看见施工人员用推车装沙浆,推到泥地面的工人那里。
墙面上,工人们在抹白颜料。
有的墙面上,工人们在往上面瓷面。
我们向工人资询了一些问题。
比方,我看到一位工人在用锤子敲大理石瓷面,当时我很好奇,问后才知道那锤子是胶做的。
锤子是用来将磁面敲平的,瓷面依着拉直的线而进行。
这是技术活,经验很重要的。
在今天的实习中,我们从监理那里得知,这些工作要持续两个周左右。
我想难怪楼上到处都是沙子和水泥。
我们还看了课本,对照施工技术中讲述的内容,――这叫做理论联系实际。
资料员实习日记今天第一天到工地,由于工地在监狱里,管理比拟严格,出入要办理一些手续,所以还未能进入施工现场,要等几天以后才可以进入施工现场,最近几天将先学习做一些内业。
今天主要了解了一些工地的根本情况,该工程工程是福建省福清市监狱1,3,4,5监狱宿舍扩展工程(局部改造),建设单位是福建省福清监狱,设计单位是福建省闽武建筑设计院,勘查单位是福建省林业勘查设计院,监理单位是福建省工程咨询监理,施工单位是福清市秀辉建筑工程公司。
资料员实习日记9篇
资料员实习日记9篇资料员实习日记篇1今天全钢大模板及附件运进现场,我认真观察了大模板的组成主要有:模板由1500mm为主的单元模板通过边框连接器、边框定位连接器和大背楞组拼而成,模板标准块宽度为3000mm,主肋采用8#槽钢,边框选用经过硬化处理的80型特种异型材。
大背楞采用成对的10#槽钢,横向通长且纵向设置8道。
模板全部采用止水穿墙栓连接,内墙模板高度5700mm,模板上配置支腿,板上不设置操作平台。
外墙模板高度5650mm,不设置支腿,脱模后搭架存放。
角模有阴角模、阳角模和异型角模三种。
边框之间采用边框连接器和定位连接器进行连接,且设置两道直角背楞以保证阳角与大模板之间的平整和棱角的顺直。
模板进场后由技术负责人及保管员对数量及质量进行了验收。
资料员实习日记篇2今天是实习的第六天,这么快就到了星期六了。
今天,我没有呆在办公室,而是跟了吴工去工地看模板支护,通过吴工的介绍我了解到:模板工程施工,首先应组织工人熟悉图纸、并对柱梁板按图纸变更、会审内容进行翻样。
后浇带、施工缝处按规范执行,在组合配模后,应进行编号堆放,支模时按编号进行铺设。
本工程基础施工作业流程为:基础底板→基础反梁→地下二层墙柱→地下一层梁板→地下一层墙柱→地下室顶板。
施工过程中,要留意模板设计的基本原则:保证模板的平整度及刚度,保证混凝土脱模后的整体效果;采用定型化、整体化、工具化的模板,提高工效,缩短工期。
模板要清理洁净,支模前要刷脱模剂,封闭前应清除杂物,拆模后应准时进行清理和检查,如有损坏就准时修理,待清理和检查完毕按编号堆放,以便下一施工段流水使用。
资料员实习日记篇3资料员实习日记【1】今天是我实习的第一天,项目经理让我参与了早晨的施工例会,并让技术负责人安排我今天的工作内容,技术负责人告诉我目前工程正处在地下室施工阶段,由于我的实习时间短,我的是实习重点只有放在地下室剪力墙模板支设上,我和技术负责人进行了地下室筏板基础的定位放线,在放线过程中我渐渐学会了在现场使用经纬仪、水平仪、等仪器。
资料员实习日记
资料员实习日记资料员实习日记三篇一天的时间眼看就要结束了,今天我们都做了什么了呢?何不趁现在赶紧写一篇日记。
好的日记都具备一些什么特点呢?以下是店铺整理的资料员实习日记3篇,欢迎大家借鉴与参考,希望对大家有所帮助。
资料员实习日记篇1今天我主要是同质量员检查了电渣压力焊,在电渣压力焊之前由技术负责人及安全员分别对操作人员及班组长进行了班前技术交底及安全交底,主要强调了电渣压力焊出现的高温焊渣的防火问题,由于底板有草帘子保温覆盖,一旦由于高温焊渣落入造成草帘子引燃发生火灾,后果不堪设想,为此项目制定了以下安全措施:1、现场配置足够的消防灭火器材(包括消防水源、干粉灭火器等);2、在有可能落到的高温焊渣的区域覆盖防火的玻璃纤维防火毯;3、设专人进行24小时不间断防火检查;通过今天的实习我掌握了在遇到有安全隐患情况下施工时应该怎样对工程安全措施的制定及防护。
资料员实习日记篇27月10日星期一上午:晴下午:晴平均温度:25℃~36℃今天第一天到工地,由于工地在监狱里,管理比较严格,出入要办理一些手续,所以还未能进入施工现场,要等几天以后才可以进入施工现场,最近几天将先学习做一些内业。
今天主要了解了一些工地的基本情况,该工程项目是福建省福清市监狱1#,3#,4#,5#监狱宿舍扩展工程(部分改造),建设单位是福建省福清监狱,设计单位是福建省闽武建筑设计院有限公司,勘查单位是福建省林业勘查设计院,监理单位是福建省工程咨询监理有限公司,施工单位是福清市秀辉建筑工程公司。
占地面积约500平方米,投资约300万元人民币,工期要求270日历天,是一个比较小的项目。
7月11日星期二上午:晴下午:晴平均温度:27℃~37℃由于进出手续还未办理清楚,还不能进入施工现场,上午由施工员安排做一些简单的内业,我实习的第一个任务是用CAD绘制3#监舍扩建的各层柱网平面图。
图纸看上去比较简单,我就一口答应了。
但由于学校没开CAD这门课程,一些基本的CAD知识都是自学得来,平时用CAD制图的机会比较少,所以绘制得比较慢,但总算在中午之前画好,经施工员核对之后,发现有许多错误,有些符号不明白什么意思就依样画葫芦,但都是错的。
资料员实习日记3篇

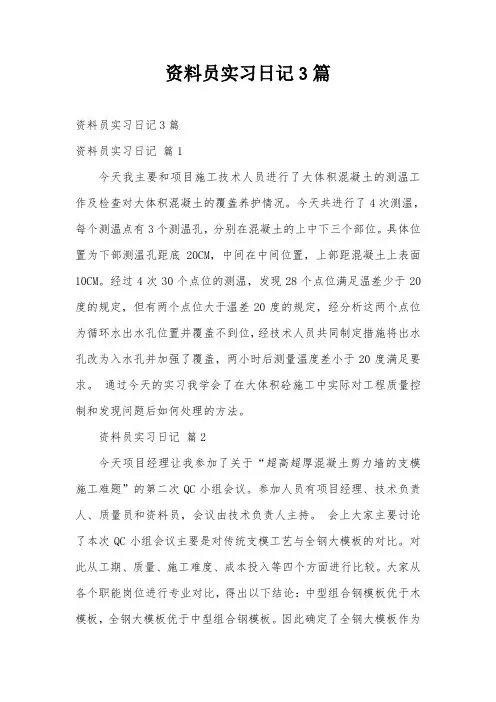

资料员实习日记3篇资料员实习日记3篇资料员实习日记篇1今天我主要和项目施工技术人员进行了大体积混凝土的测温工作及检查对大体积混凝土的覆盖养护情况。
今天共进行了4次测温,每个测温点有3个测温孔,分别在混凝土的上中下三个部位。
具体位置为下部测温孔距底20CM,中间在中间位置,上部距混凝土上表面10CM。
经过4次30个点位的测温,发现28个点位满足温差少于20度的规定,但有两个点位大于温差20度的规定,经分析这两个点位为循环水出水孔位置并覆盖不到位,经技术人员共同制定措施将出水孔改为入水孔并加强了覆盖,两小时后测量温度差小于20度满足要求。
通过今天的实习我学会了在大体积砼施工中实际对工程质量控制和发现问题后如何处理的方法。
资料员实习日记篇2今天项目经理让我参加了关于“超高超厚混凝土剪力墙的支模施工难题”的第二次QC小组会议。
参加人员有项目经理、技术负责人、质量员和资料员,会议由技术负责人主持。
会上大家主要讨论了本次QC小组会议主要是对传统支模工艺与全钢大模板的对比。
对此从工期、质量、施工难度、成本投入等四个方面进行比较。
大家从各个职能岗位进行专业对比,得出以下结论:中型组合钢模板优于木模板,全钢大模板优于中型组合钢模板。
因此确定了全钢大模板作为地下室外墙模板支设的优选方案,并在多家公司中选定了北京奥宇模板公司设计的86系列拼装全钢大模板体系。
通过今天一天的技术讨论会,关于模板施工从研究工艺到确定方案最后选择厂家。
我深刻体会到工程施工时在每一个环节上都要认真、严谨,要从工期、质量和效益上入手,这对我今后的工作打下了良好的基础。
资料员实习日记篇3日期:03月16日星期五天气晴今天是实习的第十九天,终于又看见太阳公公了,心情能不好吗!今天早上继续做昨天未做完的主体结构工程资料组卷,在吃午饭之前终于就现有的工程资料编制完了。
下午主要学习工地的图纸,这些图纸一般按专业类别可分为建筑、结构、给排水、电气四个部分。
资料员实习日记5篇

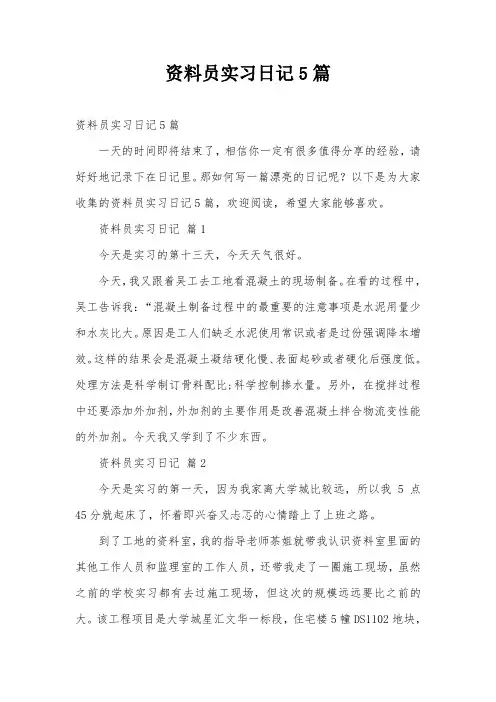

资料员实习日记5篇资料员实习日记5篇一天的时间即将结束了,相信你一定有很多值得分享的经验,请好好地记录下在日记里。
那如何写一篇漂亮的日记呢?以下是为大家收集的资料员实习日记5篇,欢迎阅读,希望大家能够喜欢。
资料员实习日记篇1今天是实习的第十三天,今天天气很好。
今天,我又跟着吴工去工地看混凝土的现场制备。
在看的过程中,吴工告诉我:“混凝土制备过程中的最重要的注意事项是水泥用量少和水灰比大。
原因是工人们缺乏水泥使用常识或者是过份强调降本增效。
这样的结果会是混凝土凝结硬化慢、表面起砂或者硬化后强度低。
处理方法是科学制订骨料配比;科学控制掺水量。
另外,在搅拌过程中还要添加外加剂,外加剂的主要作用是改善混凝土拌合物流变性能的外加剂。
今天我又学到了不少东西。
资料员实习日记篇2今天是实习的第一天,因为我家离大学城比较远,所以我5点45分就起床了,怀着即兴奋又忐忑的心情踏上了上班之路。
到了工地的资料室,我的指导老师茶姐就带我认识资料室里面的其他工作人员和监理室的工作人员,还带我走了一圈施工现场,虽然之前的学校实习都有去过施工现场,但这次的规模远远要比之前的大。
该工程项目是大学城星汇文华一标段,住宅楼5幢DS1102地块,住宅楼8幢DS1601地块,建设单位是广州市城市建设开发有限公司,施工单位是广州市第四建筑工程有限公司,监理单位是广州市城建开发工程咨询监理有限公司。
一整天就这样过去啦,虽然并没有做些什么,但是我还是觉得过得很充实,我已经开到期待明天的到来了。
资料员实习日记篇3昨天已经对工地有所了解,所以今天的主要任务就是看看施工图纸,了解整座建筑物的构造及施工过程。
大家边看边讨论,交流心得,气氛相当活跃。
我重点看了有关于配筋的几张图,看到了关于配筋的几种形式;比如,纵筋、架立筋、分布筋和箍筋。
以及配筋的几种布置方式,尤其是构造钢筋的几种特殊形式:分布筋,与主梁垂直的负弯矩钢筋,与承重砌体墙垂直的副弯矩钢筋,以及板角负弯矩钢筋。
资料员实习日记

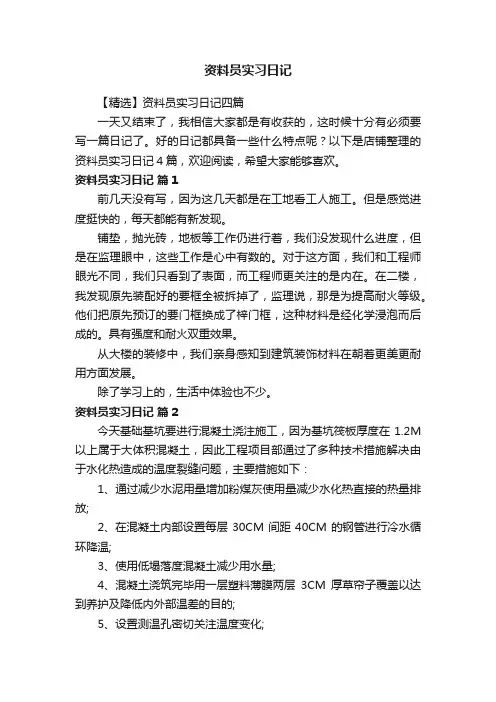

资料员实习日记【精选】资料员实习日记四篇一天又结束了,我相信大家都是有收获的,这时候十分有必须要写一篇日记了。
好的日记都具备一些什么特点呢?以下是店铺整理的资料员实习日记4篇,欢迎阅读,希望大家能够喜欢。
资料员实习日记篇1前几天没有写,因为这几天都是在工地看工人施工。
但是感觉进度挺快的,每天都能有新发现。
铺垫,抛光砖,地板等工作仍进行着,我们没发现什么进度,但是在监理眼中,这些工作是心中有数的。
对于这方面,我们和工程师眼光不同,我们只看到了表面,而工程师更关注的是内在。
在二楼,我发现原先装配好的要框全被拆掉了,监理说,那是为提高耐火等级。
他们把原先预订的要门框换成了梓门框,这种材料是经化学浸泡而后成的。
具有强度和耐火双重效果。
从大楼的装修中,我们亲身感知到建筑装饰材料在朝着更美更耐用方面发展。
除了学习上的,生活中体验也不少。
资料员实习日记篇2今天基础基坑要进行混凝土浇注施工,因为基坑筏板厚度在1.2M 以上属于大体积混凝土,因此工程项目部通过了多种技术措施解决由于水化热造成的温度裂缝问题,主要措施如下:1、通过减少水泥用量增加粉煤灰使用量减少水化热直接的热量排放;2、在混凝土内部设置每层30CM间距40CM的钢管进行冷水循环降温;3、使用低塌落度混凝土减少用水量;4、混凝土浇筑完毕用一层塑料薄膜两层3CM厚草帘子覆盖以达到养护及降低内外部温差的目的;5、设置测温孔密切关注温度变化;通过今天的实习我掌握了大体积混凝土浇注的施工工艺和技术措施。
资料员实习日记篇3今天,我的工作是汇总混凝土坍落度检测记录施工表。
在汇总的过程中,我了解到同一个浇筑部位检测需要2至3次,混凝土送料方式是塔吊,取样时间要按实际情况来填写,坍落度实测值应该在140-160mm之间。
本工程混凝土均符合坍落度要求,还需要测试人和见证人签名。
就这样,一做就一天的`时间过去了,看上去好像并不是很多事情要做,实际上并不是这样,我又再一次体会到了做资料员所需要的细心跟耐心。
资料员实习日记9篇
资料员实习日记9篇资料员实习日记篇1今天全钢大模板及附件运进现场,我仔细观察了大模板的组成主要有:模板由1500mm为主的单元模板通过边框连接器、边框定位连接器和大背楞组拼而成,模板标准块宽度为3000mm,主肋采用8槽钢,边框选用经过硬化处理的80型特种异型材。
大背楞采用成对的10槽钢,横向通长且纵向设置8道。
模板全部采用止水穿墙栓连接,内墙模板高度5700mm,模板上配置支腿,板上不设置操作平台。
外墙模板高度5650mm,不设置支腿,脱模后搭架存放。
角模有阴角模、阳角模和异型角模三种。
边框之间采用边框连接器和定位连接器进行连接,且设置两道直角背楞以保证阳角与大模板之间的平整和棱角的顺直。
模板进场后由技术负责人及保管员对数量及质量进行了验收。
资料员实习日记篇2今天是实习的第六天,这么快就到了星期六了。
今天,我没有呆在办公室,而是跟了吴工去工地看模板支护,通过吴工的介绍我了解到:模板工程施工,首先应组织工人熟悉图纸、并对柱梁板按图纸变更、会审内容进行翻样。
后浇带、施工缝处按规范执行,在组合配模后,应进行编号堆放,支模时按编号进行铺设。
本工程基础施工作业流程为:基础底板→基础反梁→地下二层墙柱→地下一层梁板→地下一层墙柱→地下室顶板。
施工过程中,要注意模板设计的基本原则:保证模板的平整度及刚度,保证混凝土脱模后的整体效果;采用定型化、整体化、工具化的模板,提高工效,缩短工期。
模板要清理干净,支模前要刷脱模剂,封闭前应清除杂物,拆模后应及时进行清理和检查,如有损坏就及时修理,待清理和检查完毕按编号堆放,以便下一施工段流水使用。
资料员实习日记篇3资料员实习日记今天是我实习的第一天,项目经理让我参加了早晨的施工例会,并让技术负责人安排我今天的工作内容,技术负责人告诉我目前工程正处在地下室施工阶段,由于我的实习时间短,我的是实习重点只有放在地下室剪力墙模板支设上,我和技术负责人进行了地下室筏板基础的定位放线,在放线过程中我逐渐学会了在现场使用经纬仪、水平仪、等仪器。
有关资料员实习日记范文汇总5篇
资料员实习日记有关资料员实习日记范文汇总5篇一天就要结束了,一定有不少感想,这时候十分有必须要写一篇日记了。
那么日记有什么格式呢?以下是小编为大家整理的资料员实习日记5篇,仅供参考,希望能够帮助到大家。
资料员实习日记篇1为期四周的实习生活就要结束了,很舍不得离开这个待了差不多一个月的地方。
师傅说晚上回请我们去吃饭。
中午的`时候,正在浇筑的混凝土现场告急,说是模板一处破裂,混凝土浆从裂开的地方外泄,并且裂缝的地方在楼层的中间部位,难以进去进行维修,唯一的办法就是堵住那里。
现场的施工员主张用混凝土去堵,可是却发现怎么堵也堵不住。
后来还是赵师傅的办法生效了,他说用水泥直接去堵,果然很快就堵住了。
我很是疑问:混凝土里面有粗骨料,应该说不容易流动和被带走,而水泥很容易被带走,反而却可以堵住。
赵叔叔解释说:你的想法没有错误,但是单纯的水泥粘稠的大,粘性好,不容易流动,可以堵住漏洞。
这是长久经验的积累的结果。
资料员实习日记篇2今天浇筑基础混凝土垫层,师傅给我讲解了注意的质量问题。
1、混凝土不密实:主要由于漏振和振捣不密实,或配合比不准及操作不当造成。
基底太干燥和垫层过薄也会造成不密实。
2、表面不平标高不准:水平线或水平木桩不准;操作时未认真找平或没用大杠刮平。
3、混凝土表面出现不规则裂缝:由于垫层面积大,要求操作人员必须加强施工技术交底教育来避免因混凝土垫层薄厚不匀或其他因素造成的裂缝。
两天的学习我对基础垫层施工有了全面的认识,并在几天的'学习中对工程资料方面也有了新的认识和深刻的理解。
能独立完成师傅交给的简单任务。
资料员实习日记篇3今天基础基坑要进行混凝土浇注施工,因为基坑筏板厚度在1.2M 以上属于大体积混凝土,因此工程项目部通过了多种技术措施解决由于水化热造成的温度裂缝问题,主要措施如下:1、通过减少水泥用量增加粉煤灰使用量减少水化热直接的热量排放;2、在混凝土内部设置每层30CM间距40CM的钢管进行冷水循环降温;3、使用低塌落度混凝土减少用水量;4、混凝土浇筑完毕用一层塑料薄膜两层3CM厚草帘子覆盖以达到养护及降低内外部温差的`目的;5、设置测温孔密切关注温度变化;通过今天的实习我掌握了大体积混凝土浇注的施工工艺和技术措施。
资料员实习日志五篇
【导语】实习⽇记指⽤来记录实习内容的载体,作为⼀种⽂体,属于记叙⽂*质的应⽤⽂。
实习⽇记的内容,来源于我们对实习⽣活的观察,凡是⾃⼰在实习⼀天中做过的,或看到的,或听到的,或想到的,都可以是实习⽇记的内容。
以下是⽆忧考为⼤家带来的内容,欢迎⼤家阅读。
篇⼀ 当脑⼦在那神游太空的时候,师傅突然冒出⼀句:“单位⼯程后卖弄是分项,那分项后⾯呢?”“额”我脑⼦⼀时还没反应过来,“分项”。
“那分项后⾯呢”?再次短路。
想了好长时间才说是检验批。
师傅说,你要做了这么长时间还不知道分项后⾯是检验批啊!那可真是不好了。
我只能尴尬的笑笑。
之后,师傅拿了张分部⼯程表给我看,说,在基础分部⾥包括基础垫层、独⽴基础、基础柱及DL,模板有2项,6个检验批数;钢筋有2项,4个检验批数;砼有3项,9个检验批数,知道吧!之后,师傅⼜教了我⼀些东西,说完后,师傅叫我去回顾下,把那些东西慢慢消化掉。
今天学的不少啊!很⾼兴!篇⼆ 今天我主要是把基础部分的检验批整理完,弄懂就完成今天任务了,还有的事就是明天的事了。
先看基础垫层,它包括模板的安装与拆除,砼的配合⽐、施⼯和现浇结构外观尺⼨,没有钢筋的加⼯和安装,看起来⽐较⽅便,之后看独⽴基础、基础柱和DL。
当我在看到独⽴基础是,遇到难题了,上次师傅叫我打的独⽴基础中有⼟⽅回填,可在有的⾥⾯没有,搞不懂独⽴基础⾥⾯到底包不包括⼟⽅回填的检验批,实在是想不出来了,我请教了师傅,师傅说:“不包括,上次叫你⼀起打出来时为了省事,后来我填的时候时间是不⼀样的。
⼟⽅回填和⼟⽅开挖是单独的两个部分,它们和独⽴基础是同⼀层⾯的……” 原来如此啊!师傅说了很多,终于弄懂了,很⾼兴啊,真是收获多多!篇三 这样的天⽓真是适合待在取暖器⾥不出来,真是冷啊!⽼天爷也怪⾼兴的,常常下点⼩⾬娱乐⼀下,所以下雪就像吃家常饭⼀样,很平常不过了,现在我们也习以为常了,很淡定,就像范仲淹说的“不以物喜,不以⼰悲”。
⼀天没什么事情,我们就在那聊天,说着说着,得知了⼀个不好的消息,由于多种原因,师傅过段时间来好像不在这⼲了。
资料员的实习日记5篇
资料员的实习日记5篇资料员的实习日记1实习是我们大学生必须经历的过程,是理论与实践想结合的重要方式,使我们在实践中了解社会,在实践中巩固知识,实习又是对我们专业知识的一种检验,它让我们很多在课堂上根本就学不到的知识、技能开阔视野,又能增长见识,为我们走向社会打下坚实的基础,也是我们走向工作岗位的第一步。
同时实习也是提高学生政治思想水平、业务素质和动手能力的重要环节,我们通过实习走向社会,接触实物。
对于土建资料员来说,了解熟悉每一个工程的施工工序这是一个非常重要的和关键的,也是一个合格的土建资料员的必备的素质。
因为都知道所有的资料都是紧跟着每一道施工工序产生的。
对于现在来说工程材料管理十分的严格。
对于土建资料员来说一定要熟悉材料这一块,还有就是材料的取送样。
同时加强施工员和技术员的交流。
专职资料员其实工作容是十分的简单,就是收集一些和整理一些工程的资料,其中部分都是好多都是施工员、技术员、测量员提供的。
目前我国的整个国建筑业界的整体的发展是比较混乱,很多不是资料员的工作容都可能会强加在资料员身上。
现在的资料员其实要知道的东西非常全面的。
一:施工现场管理与资料收集施工管理工作分为三个阶段:即 1、施工准备 2、施工阶段 3、竣工验收 ;(一)施工准备阶段应收集的资料:1、技木准备承包合同,工程预算、施工组织设计、图纸会审。
2、现场准备三通一平、工程定位放线及复核、施工许可证申报、质监申报、临时占用道路申报、现场文明施工围蔽、临施建造、材料、机具组织进场。
(二):施工阶段应收集的资料:1:质量控制贯沏施工组织设计、制度措施、监督执行规范、规程、工艺标准,贯沏工程质量验收标准,切实执行质量检查和质量验收,做好工序交接捡查验收,隐蔽工程检查验收,防渗漏试水检查验收,变更工程签证,控制材料进场质量,加强施工复核,组织工程质量定期及不定期的质量检查。
2:安全控制贯彻以“予防为主”的安全生产方针,控制五个安全因素(人、材料、机械、方法、环境)其中包括:施工作业安排、用电与防火安全,落实层级安全生产责任制,贯沏安全生产奖惩制度措施,落实安全生产检查制度,组织安全技术交底及安全教育学习。
