2014年1、2月份矿土安工程综合比例
13、14年掘进与出煤 2

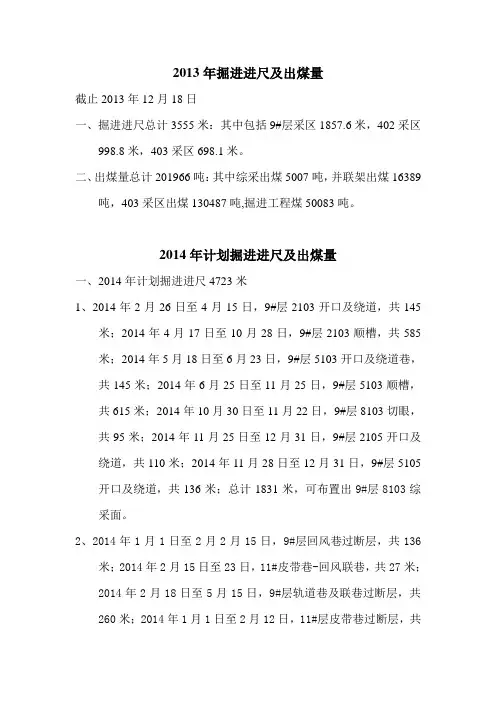

2013年掘进进尺及出煤量截止2013年12月18日一、掘进进尺总计3555米:其中包括9#层采区1857.6米,402采区998.8米,403采区698.1米。
二、出煤量总计201966吨:其中综采出煤5007吨,并联架出煤16389吨,403采区出煤130487吨,掘进工程煤50083吨。
2014年计划掘进进尺及出煤量一、2014年计划掘进进尺4723米1、2014年2月26日至4月15日,9#层2103开口及绕道,共145米;2014年4月17日至10月28日,9#层2103顺槽,共585米;2014年5月18日至6月23日,9#层5103开口及绕道巷,共145米;2014年6月25日至11月25日,9#层5103顺槽,共615米;2014年10月30日至11月22日,9#层8103切眼,共95米;2014年11月25日至12月31日,9#层2105开口及绕道,共110米;2014年11月28日至12月31日,9#层5105开口及绕道,共136米;总计1831米,可布置出9#层8103综采面。
2、2014年1月1日至2月2月15日,9#层回风巷过断层,共136米;2014年2月15日至23日,11#皮带巷-回风联巷,共27米;2014年2月18日至5月15日,9#层轨道巷及联巷过断层,共260米;2014年1月1日至2月12日,11#层皮带巷过断层,共125米;总计548米,构成9#层断层北部系统;3、2014年1月1日至10日,4#层8103切眼,共39米;2014年1月13日至3月11日,45回风巷扩刷,共290米;2014年3月14日至9月19日,403过断运输巷,共570米;2014年9月22日至12月31日,403西二巷及绕道,共303米;2014年1月3日14日,405运输绕道,共35米;2014年1月16日至3月12日,405运输巷扩刷,共280米;2014年3月15日至10月4日,403过断回风及联巷,共610米;2014年10月7日至11月10日,断西水仓配电室排水巷,共70米;2014年11月13日至12月31日,403西一巷及绕道,共147米;总计2344米,形成403断西生产系统。
2014年第四季度采掘工作安排

2014年各采掘队生产任务完成情况及四季度采掘接续工作安排根据煤电公司下达我矿2014年度的生产任务,并结合公司下发《关于加强2014年后100天安全生产工作的通知》,努力完成原煤产量210万吨,掘进总进尺7000m。
原煤产量1~9月份实际完成166万吨(9月份预计16万吨),其中回采煤量159.1万吨,掘进煤6.9万吨,原煤产量完成年计划的79%。
掘进总进尺1~9月份预计完成4629m(9月份预计580m),其中回采巷道3970m,开拓巷道659m,完成年计划的66.1%。
按照年度考核要求,今年前三季度产量超产8.5万吨,掘进进尺欠621m。
未完成进尺的主要原因由于西部采区地质条件复杂,岩巷掘进头较多,受排矸系统制约和东109运输顺槽挑顶,106、107开口多掘进速度慢;加之设备影响、生产组织不力等主观原因造成。
2014年第四季度矿安排原煤产量46万吨,其中回采煤量44.5万吨,掘进煤1.5万吨;安排掘进进尺2371m(其中回采巷道1610m,开拓进尺395m)。
根据2014年各采掘队生产任务完成情况,总结安排四季度全矿采掘工作任务。
请各采掘队认真组织,精心安排,在确保安全的前提下,完成四季度产量、进尺、煤质等指标。
机电、运输、通防、选运队、机修厂根据本安排做好相应协助配合工作。
具体安排如下:一、综放一队2014年1~9月份预计完成原煤产量91万吨,完成本队年计划120万吨的75.8%。
东108工作面截至9月25日预计共推进700m,剩余可采走向长190m,四季度安排该面原煤产量24万吨,推进120m(10月份推进40m,11月份推进40m,12月份推进40m)。
1、2014年10月份安排产量7.7万吨,推进度35m。
东108工作面进入10月份可采走向剩余190m,平均煤厚12m,工作面回风侧受DF3断层影响逐步减小,两天推进度按5刀计,按22天计(考虑国庆放假7天),工作面推进35m,回采煤量为7.7万吨。
2014年土地开发整理项目预算定额标准(一)

当高差折平距离小于实际斜坡距离时按斜坡实际距离计算。 非连续性的坡运中间水平距离超过 10m 以上的,应分别计算高差折平距离。
砌体工程
概述 适用范围 注意事项 重点子目介绍 案例
概述
定额子目设置 :垫层、干砌块石、浆砌砖石、砌体
砂浆抹面、砌体拆除与石笼共六节,76子目 砌体工程分类 :浆砌石 、干砌石 、砌砖 、浆砌混 凝土预制块 砌体材料: 1、定额中砖、石料的规格及标准 ;2、 砌体材料的质量要求 ,参见《土地开发整理项目预算定额》P63 砌筑砂浆 : 1、砂浆的分类 :水泥砂浆 、混合砂浆 2、砂浆的技术性质和要求 :砂浆的和 易性 、砂浆的强度 、砂浆配合比,参见《土地开发整理项目
九、机械台班定额(含其他机械费),是指完成一个定额子目工作内容所需要的主要机械及次要 辅助机械使用费。 1. 机械定额中,凡数量以“组班”表示的,其机械数量等,均按设计选定计算,定额数量不予调 整。 2. 机械定额中,凡一种机械名称之后,同时并列几种型号规格的,如运输定额中的自卸汽车等, 表示这种机械只能选用其中一种型号、规格的定额进行计价。 3. 机械定额中,凡一种机械分几种型号规格与机械名称同时并列的,表示这些名称相同规格不同 的机械定额都应同时进行计价。 十、其他费用是指完成该项工作内容所需耗用少量和临时的零星用工、用料和辅助机械所发生的 摊销费用;以费率形式表示,其计算基数为人工费、材料费和机械使用费之和。 十一、定额用数字表示的适用范围 1. 只用一个数字表示的,仅适用于该数字本身。当需要选用的定额介于两子目之间时,可用插入 法计算。 2. 数字用上下限表示的,如2000~2500,适用于大于2000、小于或等于2500的数字范围。 十二、本定额所列的耗用材料,已包括场内运输和场内小搬运所需的劳动力及运输机具用量。除 另有规定外,一般不作调整。

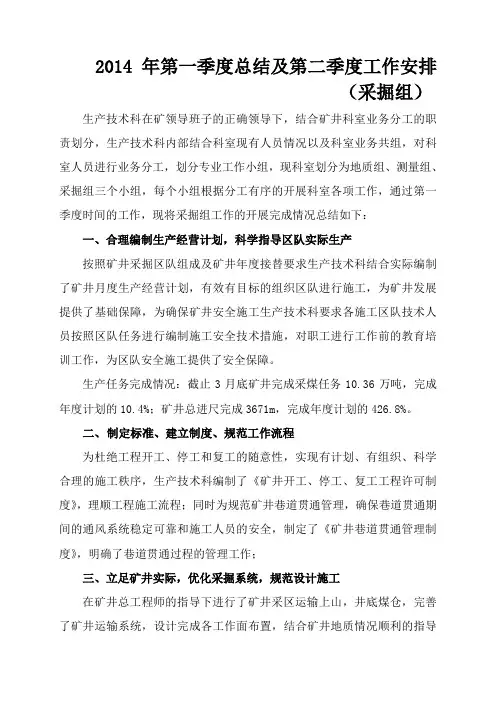

2014年第一季度总结及第二季度工作安排采掘组

2014年第一季度总结及第二季度工作安排(采掘组)生产技术科在矿领导班子的正确领导下,结合矿井科室业务分工的职责划分,生产技术科内部结合科室现有人员情况以及科室业务共组,对科室人员进行业务分工,划分专业工作小组,现科室划分为地质组、测量组、采掘组三个小组,每个小组根据分工有序的开展科室各项工作,通过第一季度时间的工作,现将采掘组工作的开展完成情况总结如下:一、合理编制生产经营计划,科学指导区队实际生产按照矿井采掘区队组成及矿井年度接替要求生产技术科结合实际编制了矿井月度生产经营计划,有效有目标的组织区队进行施工,为矿井发展提供了基础保障,为确保矿井安全施工生产技术科要求各施工区队技术人员按照区队任务进行编制施工安全技术措施,对职工进行工作前的教育培训工作,为区队安全施工提供了安全保障。
生产任务完成情况:截止3月底矿井完成采煤任务10.36万吨,完成年度计划的10.4%;矿井总进尺完成3671m,完成年度计划的426.8%。
二、制定标准、建立制度、规范工作流程为杜绝工程开工、停工和复工的随意性,实现有计划、有组织、科学合理的施工秩序,生产技术科编制了《矿井开工、停工、复工工程许可制度》,理顺工程施工流程;同时为规范矿井巷道贯通管理,确保巷道贯通期间的通风系统稳定可靠和施工人员的安全,制定了《矿井巷道贯通管理制度》,明确了巷道贯通过程的管理工作;三、立足矿井实际,优化采掘系统,规范设计施工在矿井总工程师的指导下进行了矿井采区运输上山,井底煤仓,完善了矿井运输系统,设计完成各工作面布置,结合矿井地质情况顺利的指导区队的安全施工,优化了避险系统、通风系统、供电系统、运输系统。
四、建立采掘工程管理档案、确保施工地点一工程一措施为保证矿井采掘工作面作业规程和安全技术措施编制能够及时,为各施工区队配齐区队技术人员,为健全技术人员管理,制定了技术人员绩效考核管理制度,要求区队技术人员做好区队技术服务指导工作,同时生产技术科建立采掘作业规程及安全技术措施接受台账和档案存档工作,及时监督落实区队及时措施的执行,保证施工地点一工程一措施;坚持月度内作业规程的复查,对查出的问题进行制定五定原则表进行整改,同时坚持季度内对区队作业规程进行评比,摸清技术人员业务水平的提高幅度和工作用心程度。
2014前半年分析

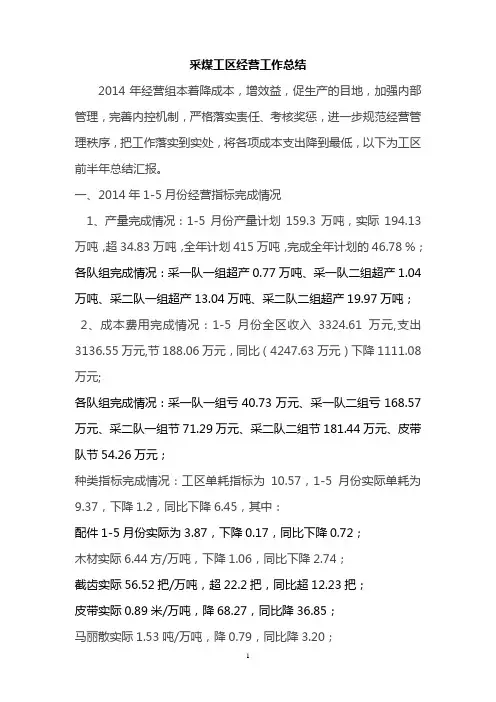

采煤工区经营工作总结2014年经营组本着降成本,增效益,促生产的目地,加强内部管理,完善内控机制,严格落实责任、考核奖惩,进一步规范经营管理秩序,把工作落实到实处,将各项成本支出降到最低,以下为工区前半年总结汇报。
一、2014年1-5月份经营指标完成情况1、产量完成情况:1-5月份产量计划159.3万吨,实际194.13万吨,超34.83万吨,全年计划415万吨,完成全年计划的46.78 %;各队组完成情况:采一队一组超产0.77万吨、采一队二组超产1.04万吨、采二队一组超产13.04万吨、采二队二组超产19.97万吨;2、成本费用完成情况:1-5月份全区收入3324.61万元,支出3136.55万元,节188.06万元,同比(4247.63万元)下降1111.08万元; 各队组完成情况:采一队一组亏40.73万元、采一队二组亏168.57万元、采二队一组节71.29万元、采二队二组节181.44万元、皮带队节54.26万元;种类指标完成情况:工区单耗指标为10.57,1-5月份实际单耗为9.37,下降1.2,同比下降6.45,其中:配件1-5月份实际为3.87,下降0.17,同比下降0.72;木材实际6.44方/万吨,下降1.06,同比下降2.74;截齿实际56.52把/万吨,超22.2把,同比超12.23把;皮带实际0.89米/万吨,降68.27,同比降36.85;马丽散实际1.53吨/万吨,降0.79,同比降3.20;乳化液实际1.92吨/万吨,超0.07,同比降0.58;超支分析:从以上情况来看,超支主要是截齿与乳化液两个方面,截超支主要存在以下几个方面:⑴工作面构造纵多,打眼、响炮不彻底从而造成截齿浪费;⑵为赶产量对于矸石较软的地方以及底垒不太明显的情况下,不打眼、响炮强行割煤,造成截齿浪费;⑶队组管理松散,没有建立正规的消耗流程体系,发放存在漏洞从面造成浪费;乳化液超支主要是:井下工作面除了8413工作面是自己调配供液外其于均为地面集中供液,集中供液队组的乳化液均是由供液处的总消耗量按照各自产量的多少进行分配,因此无法撑控队组的具体消耗,造成工区管理不到位,造成乳化液超支;二、前半年经营组所做的主要工作采煤工区在成本管理上本着“降成本,促生产,宏观控制,微观调控“的原则,加强内部管理,强化考核,齐抓共管,形成共识,使工区成本管理规范化,制度化,精细化。
2013年工作总结及2014年工作安排(综掘二队)

2014年上半年工作总结及下半年工作计划2014年上半年,在上级党政和相关业务部门的领导下,我队始终坚持“安全第一、预防为主、综合治理”的方针,牢固树立“以人为本、安全为首”理念,突出“安全压倒一切、事故否定一切”,深入开展“安全整治”活动,强化人本管理,加大教育培训力度,提高全员素质,以员工素质保安全;坚持有掘必探,先探后掘安全重点,狠抓现场管理,落实安全生产责任制,以责任落实保安全;大搞质量标准化,以质量标准化动态达标保安全;加强安全管理体系和制度建设,实现依法保安;加强安全文化建设,营造了浓厚的安全氛围,促进了队组安全形势的持续稳定发展。
今年上半年,我队消灭了重伤以上人身事故和非人身事故,实现了安全生产双丰收。
一、上半年工作主要成绩──2014年1-6月我队实际掘进进尺为2725.8米(截止到6月8日),1-5月份产煤量48575.0t(截止到5月25日),实现了“时间过半,任务过半”的生产掘进目标。
──安全生产无轻伤及其以上人身事故,无瓦斯、顶板、水患事故。
──“五想五不干”、“五关注”和“手指口述”活动有序开展。
──巷道工程质量及现场安全质量标准化工作稳步提升。
──思想政治工作全面加强,职工队伍稳定,凝聚力、向心力、战斗力不断增强。
具体工作主要包括:1、XV5107巷、XV5105东巷已掘进到位,同时按照设计施工了通风横川、出煤横川、绞车硐室、机电硐室、水仓及综掘地沟等。
2、配合上级业务部门完成五盘区系统改造工程,完成XV5107巷2部千米千吨皮带安装及二盘区变电所至五盘区变电所电缆、通信线路敷设工作。
3、XV5104巷、XV5103巷、XV53012东巷先后开始掘进作业,XV5104巷连接XV5102巷回风横川全部打通,回风系统初步形成。
XV5104巷、XV53012东巷掘进工作稳步推进。
二、上半年工作实施方法1、合理组织、精心安排、保质保量完成工作任务。
2014年上半年,我队施工项目复杂,各项工程施工难度大、要求高,因此可谓是充满挑战和历练的半年。
2014年矿全年总结(最终版)

2014年安全生产工作总结凯歌高奏金马腾飞,团结奋进银羊欢舞,14年是一个不平凡的一年,是锻炼我们的一年,是考核我们的一年,更是鞭策激励我们的一年,为了在新的一年,公司更能展现蓝图、更上一个新的水平,我们对已走过一年的路程进行回顾与总结,寻找不足之处进行查漏补缺,为新一年的开始奠定良好的基础,下来我简要的把2014年的工作进行汇报:2014年,在公司的正确领导和全矿干部职工的共同努力下,完成了各项安全生产目标任务。
在公司认真贯彻落实上级一系列安全生产指示精神下,坚持“安全第一、预防为主”的安全生产方针,牢固树立“以人为本、安全为首”理念,突出“安全决定一切、事故否定一切”,紧紧围绕安全目标:向零事故奋斗和煤矿安全生产工作总体安排,深入开展了“质量标准化评比”、“安全生产月”、“隐患排查治理”、“顶板大会战”、“人人都是通风员”等活动,强化人本管理,加大教育培训力度,提高全员素质;狠抓现场管理,落实安全生产责任制;加强安全管理体系和制度建设,实现依法保安;加强矿井文化建设,促进了矿井持续稳定发展。
一、生产计划及进尺完成情况㈠、生产计划:全年计划掘进进尺XXXm,实际完成掘进XXXm,欠掘XXXm,完成计划任务的X%;计划掘进煤量1XX万吨,实际掘进煤量XX万吨,欠产XX万吨,完成计划任务的XX%;计划回采煤量XX万吨,实际回采煤量XX万吨(XX万m³),欠产XX万吨,完成计划煤量的XX%。
计划原煤产量总计XX万吨,实际完成煤量XX万吨,欠产XX万吨,完成计划煤量的XX%。
二、新增建设项目(计划外)根据地质构造变化调整补充了年计划外的工作计划,具体内容如下:计划外完成压底进尺XXXm,作业点X个:一采区集中运输上山压底、100102运输顺槽压底、100103运输顺槽口压底、XXXXXXXX…计划外完成扩帮进尺XXm,作业点X个:100102运输顺槽口扩帮、100102回风顺槽口扩帮、XXX计划外完成维护进尺XXXm,作业点XX个:60104运输顺槽维护、XXX计划外完成煤仓改造作业点1个,辅助煤仓破碎机安装作业点1个,计划外完成掘进作业点XXX个。
一级建造师矿业工程管理与实务真题2014年

一级建造师矿业工程管理与实务真题2014年(总分:160.00,做题时间:240分钟)一、单项选择题(总题数:20,分数:20.00)1.矿井定向就是()(分数:1.00)A.确定井下巷道的方向B.将矿区地面平面坐标系统传递到井下√C.进行两个立井的贯通测量D.采用水准测量导入平面坐标系统解析:解析:将矿区地面平面坐标系统和高程系统传递到井下的测量,称为联系测量。
平面联系测量也简称为定向。
高程联系测量也简称为导入高程。
顾名思义,联系测量就是使地面和井下测量控制网采用同一坐标系统。
2.关于矿图中等高线和地质构造的认识,正确的是()。
(分数:1.00)A.等高线发生弯曲表示矿体倾角发生变化B.等高线缺失可能是出现逆断层C.有陷落柱构造可能造成底板等高线缺失√D.褶曲使等高线更加密集解析:解析:等高线发生弯曲表示矿体走向发生变化。
等高线密集程度发生变化,表示矿体倾角发生变化。
如岩板等高线发生弯曲,一般说明是有褶曲构造;如岩层底板等高线出现中断或错开,则可能是由于陷落柱.断层等到地质构造而引起的。
正断层表现为等高线缺失;逆断层表现为等高线重叠,重叠部分为上下盘同一层岩体的重叠区。
3.关于混凝土的说法,正确的()。
(分数:1.00)A.混凝土拌合时必须掺入一定量的外加剂B.符合标准的生活饮用水可拌制各种混凝土√C.良好的骨料级配有利于控制混凝土的质量,但不利于节约水泥D.泵送混凝土宜选用细砂解析:解析:在混凝土拌合时或拌合前还可以掺入一定量的外加剂,以改善混凝土的性能。
良好的骨料级配是控制混凝土质量.便于施工又节省水泥的重要条件。
一般符合国家标准的生活饮用水,可直接用于拌制各种混凝土。
对于泵送混凝土用砂,宜选用中砂。
4.采用矿物密度(比重)分选矿物的方法是()。
(分数:1.00)A.重选法√B.浮选法C.化学分选法D.磁选法解析:解析:重选法是根据矿物相对密度(过去称比重)的差异来分选矿物。
浮选即泡沫浮选,是经浮选药剂处理,使有用矿物选择性地附着在气泡上,达到分选的目的。
