兖州市体育中心体育馆现场临电施工组织设计

合集下载

QTZ100网球、游泳馆---塔吊基础施工方案

QTZ100网球、游泳馆---塔吊基础施工方案
待塔吊安装后,在基础上砌筑240厚砖墙一圈,砖墙高出地面300mm,以免四周积水浸蚀塔吊基础。
七、
1、土方挖至基底标高后,要对地基土进行夯实及钎探.
2、钢筋、预埋件隐检合格。
3、商品砼进场后核实小票,检查砼型号、砼坍落度等是否符合技术要求。并做好砼抗压强度试块。
4、基础表面应严格保持水平,平整度差值不得大于2mm。
(二)、基础施工
基础进行清槽施工及钎探后进行验收。验收合格后组织钢筋工及木工进行钢筋绑扎及模板支撑工作.
(三)、
当基槽钎探完成后,开始放线,按塔吊基础图纸要求放出大样,采用木模板按照基础线支出高度为1500毫米的模板并加固好。
(四)、塔吊基础选型
1、独立基础混凝土基础尺寸1500mm高。
2、独立基础配筋:钢筋设计为双层双向三级φ25@180铺设,根据设计方建议塔吊基础底部配筋同独立基础,以减少塔基对独立基础的影响。
10、绑扎基础钢筋时,应按规定摆放钢筋支架或马凳架起上部钢筋,不得任意减小支架或马凳.操作前应检查土壁和支撑是否牢固.
11、弯曲钢筋时,要紧握扳手,要站稳脚步,身体保持平衡,防止钢筋折断或松脱。
12、塔基夜间作业必须有足够照明。
13、所有操作人员必须持证上岗,严格遵守各项安全管理规定及相关的安全操作规程。
3、塔吊基础混凝土基础尺寸6000mm×6000mm×1500mm(长×宽×高)。
4、塔吊基础配筋:水平钢筋设计为双层双向,下铁为三级φ25@180通长满铺,上铁为二级φ25@180通长满铺,。
5、塔吊基础配筋图后附

预埋件平面分布及做法如图,分别用钢筋支撑焊接,钢筋由Φ25钢筋制成。其预埋操作步骤如下:
兖州体育馆——--网球、游泳馆工程
塔吊(QTZ100)基础施工方案

体育中心施工组织设计

体育中心施工组织设计

体育中心施工组织设计一、项目背景和目标体育中心是一个综合性的体育场馆,用于举办体育比赛、培训和文化活动等。

本次施工组织设计旨在确保项目按时、按质、按量完成,使体育中心成为一个具有现代化设备和设施的理想场所。

二、施工组织机构1.总包单位:负责整体施工管理和协调各分包单位的工作。

2.分包单位:负责具体施工任务,根据总包单位的要求完成各项工作。

三、施工方案1.场地准备:清理、平整工地,确定场地边界,进行管线布置等工作。

2.地基工程:进行土方开挖、填筑、夯实等工作,确保地基的承载能力和稳定性。

3.主体结构施工:按照设计图纸进行钢筋加工、混凝土浇筑、模板安装等工序,确保主体结构的牢固和精确。

4.建筑装饰工程:进行室内外墙体的砌筑、抹灰、粉刷等工作,安装门窗、地板、天花板等装饰材料。

5.道路与管道工程:进行道路硬化、排水管道的安装等工作,确保交通畅通和设施的正常使用。

6.电力与通信工程:进行电力线路的敷设、电缆的连接、弱电系统的安装等工作,保证供电和通信设施的完善。

7.机电设备安装:按照相关要求进行机电设备的安装、调试和运行,确保设备能正常运行。

8.环境美化工程:进行园林景观的设计和施工,种植草坪、树木和花卉等,增加场馆的美观性。

四、施工进度安排1.制定详细的施工计划,明确各项工程的时间节点和工期。

2.实施科学合理的施工组织,合理分配工作力量和资源,确保各项工作的顺利进行。

3.在施工过程中的关键节点,安排预备队伍和备用设备,以应对可能出现的问题和延误。

五、施工安全措施1.制定施工安全管理制度,明确各岗位的责任和职责。

2.加强现场安全监测,确保施工现场的安全环境。

3.定期组织安全培训和教育,提高员工的安全意识和应急处理能力。

六、质量控制措施1.制定施工质量管理制度,明确各项工作的质量要求和验收标准。

2.对于关键的工序和节点,进行全程、全过程的监督和检查,确保施工质量。

3.加强施工现场的质量检测和监控,及时纠正和处理质量问题。

体育馆及附属设施维修改造工程施工组织设计

体育馆及附属设施维修改造工程施工组织设计

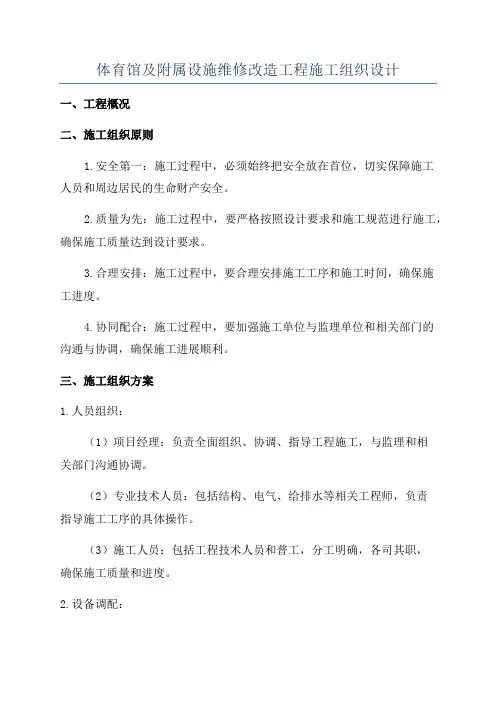

体育馆及附属设施维修改造工程施工组织设计一、工程概况二、施工组织原则1.安全第一:施工过程中,必须始终把安全放在首位,切实保障施工人员和周边居民的生命财产安全。

2.质量为先:施工过程中,要严格按照设计要求和施工规范进行施工,确保施工质量达到设计要求。

3.合理安排:施工过程中,要合理安排施工工序和施工时间,确保施工进度。

4.协同配合:施工过程中,要加强施工单位与监理单位和相关部门的沟通与协调,确保施工进展顺利。

三、施工组织方案1.人员组织:(1)项目经理:负责全面组织、协调、指导工程施工,与监理和相关部门沟通协调。

(2)专业技术人员:包括结构、电气、给排水等相关工程师,负责指导施工工序的具体操作。

(3)施工人员:包括工程技术人员和普工,分工明确,各司其职,确保施工质量和进度。

2.设备调配:(1)现有设备:利用现有设备进行施工作业,确保资源的最大利用率。

(2)设备租赁:根据施工需要,适当租赁设备。

3.施工工序与时间安排:(1)拆除与清理:对需要拆除的旧设备、旧装饰等进行拆除和清理,工期为2周。

(2)主体结构检修和加固:对主体结构进行检修和加固,包括混凝土加固、钢结构防腐、梁柱加固等。

工期为1个月。

(3)设备设施更新:对设备设施进行更新,包括空调系统、照明系统、音响系统等的更新升级。

工期为2个月。

(4)室内装饰翻新:对室内装饰进行翻新,包括地面翻新、墙面翻新、天花板翻新等。

工期为1个月。

(5)验收和整理:对施工完成的工程进行验收,整理施工场地。

工期为1周。

四、安全措施1.安全教育:在施工前进行安全教育,提高施工人员的安全意识和操作技能。

2.安全检查:定期进行施工现场的安全检查,发现问题及时整改。

3.安全设施:设置安全警示标志、防护栏杆等安全设施,确保施工现场的安全。

五、质量控制1.施工图纸:对施工图纸进行仔细审查,确保正确无误。

2.质量检验:对施工层面进行质量检验,确保施工质量符合设计要求。

3.材料验收:对施工所使用的材料进行验收,拒收不合格材料。

体育场工程临时用电专项施工方案

体育场工程临时用电专项施工方案

体育场工程临时用电专项施工方案一、项目背景体育场工程在施工过程中需要使用大量的电力设备和设施,以支持施工作业的顺利进行。

在现代建筑工程中,临时用电工程的设计和施工至关重要,不仅可以保障各项施工工作的正常进行,还可以保证工人的安全和工程的顺利完成。

本文将针对体育场工程的临时用电需求,制定专项施工方案。

二、施工需求分析体育场工程临时用电主要包含以下几个方面的需求:1.动力电源:用于驱动各类施工机械设备、照明灯具等。

2.临时配电系统:包括临时电源引入、配电箱设置、临时线路敷设等。

3.安全保障:确保临时用电设施的稳定性和可靠性,避免事故发生。

三、施工方案设计1. 供电方式采用符合规范要求的工程用电,选择合适的电源引入方式,确保供电的安全可靠。

2. 电源容量根据体育场工程施工需要,确定合理的电力容量,保证施工过程中各项用电设备正常运行。

3. 临时配电系统设计设计合理分布配电箱,满足施工区域的电力需求,避免电力过载,确保供电平稳可靠。

4. 安全保障措施加强现场安全管理,设立警示标识并进行定期巡检,确保用电设施的安全性和稳定性。

四、施工流程1. 电力引入首先,确定电源引入点,依据设计要求进行电缆引入并接地。

2. 建立临时配电系统设置合适位置的配电箱,并按照设计方案进行线路连接和负荷均衡。

3. 设备安装和调试将各项用电设备按照设计方案进行安装连接,并进行设备调试和检测。

4. 安全监测与管理定期进行用电设备的巡检与维护,及时发现问题并处理,保障施工安全。

五、施工结束及设备拆除1. 施工结束施工完成后,终止临时用电,移除临时配电设备和线路,进行总结评估。

2. 设备拆除拆除临时用电设备,并恢复现场环境,保持施工现场整洁。

六、总结体育场工程临时用电专项施工方案的制定,不仅有助于保障施工作业的正常进行,也能有效保证施工安全和项目质量。

通过科学合理的方案设计和严格的实施管理,可以确保施工过程中的临时用电工作顺利进行,为体育场工程的建设和完工奠定坚实基础。

体育场工程临时用电专项施工方案

体育场工程临时用电专项施工方案

浙江财经学院东方学院迁建工程体育场地工程临时用电及球场投光灯安装工程专项施工方案施工现场临时用电及球场投光灯安装专项施工方案目录【现场临时用电部分】一、编制依据二、工程概况三、施工机械计划四、电源及变配电室设置五、配电箱及开关箱设置六、配电线路的敷设与要求七、配电线路设计八、配电箱设计九、临时用电接地保护十、施工现场防雷保护十一、安全用电技术措施十二、安全用电管理措施十三、电气防火措施【球场投光灯安装部分】【现场临时用电部分】一、编制依据1.《施工现场临时用电安全技术规范》JGJ46-88。

2.其他有关的国家现行规范、标准和规程规定。

3.本工程施工机械计划。

二、工程概况建设地点:浙江省海宁市长安镇建设单位:浙江财经学院东方学院长安校区建设项目:浙江财经学院东方学院迁建工程体育场工程中道路及排水工程部分。

工程质量:合格。

工程有关施工图已由浙江工程设计有限设计完成。

现场已具备施工条件。

三、施工机械计划根据现场实际情况,施工机械配备计划如下表所示:四、现场用电量负荷计算:现场变压器接入总配电箱功率为100 KW,实际现场计划用电量最大为30 KW,因此可以满足用电要求。

五、电源及变配电室设置施工现场的变压器及其位置由业主提供,并由业主管理。

配电室应符合以下要求:1.成排配电柜两端与重复接地线及保护零线做电气连接。

2.配电室自然通风良好,并采取防雨和防动物出入措施。

3.配电柜采用单列布置,操作通道宽度应不小于1.5m,配电柜后面的维护通道宽度应不小于0.8m,侧面的维护通道宽度应不小于1m。

4.配电室的门向外开,并配锁。

5.配电室内裸母线与地面垂直距离小于2.5m时,采用遮拦隔离,配电装置的上端距天棚不小于0.5m。

6.配电室要配置砂箱和绝缘灭火器。

7.配电柜应设有功、无功电度表,并分路装社电流、电压表,计数电度表的电流互感器与电流表的互感器应分开,单独安装。

8.配电屏应按要求装设短路、过负荷保护装置和漏电保护器。

体育场临电施工组织设计

体育场临电施工组织设计

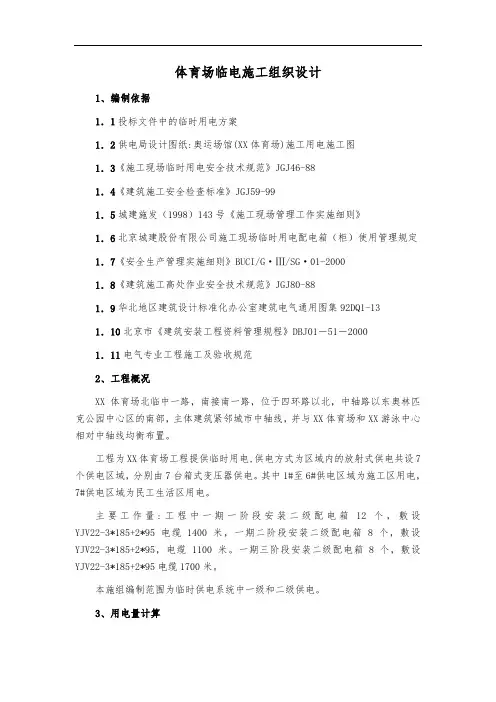

体育场临电施工组织设计1、编制依据1.1投标文件中的临时用电方案1.2供电局设计图纸:奥运场馆(XX体育场)施工用电施工图1.3《施工现场临时用电安全技术规范》JGJ46-881.4《建筑施工安全检查标准》JGJ59-991.5城建施发(1998)143号《施工现场管理工作实施细则》1.6北京城建股份有限公司施工现场临时用电配电箱(柜)使用管理规定1.7《安全生产管理实施细则》BUCI/G·Ⅲ/SG·01-20001.8《建筑施工高处作业安全技术规范》JGJ80-881.9华北地区建筑设计标准化办公室建筑电气通用图集92DQ1-131.10北京市《建筑安装工程资料管理规程》DBJ01-51-20001.11电气专业工程施工及验收规范2、工程概况XX体育场北临中一路,南接南一路,位于四环路以北,中轴路以东奥林匹克公园中心区的南部,主体建筑紧邻城市中轴线,并与XX体育场和XX游泳中心相对中轴线均衡布置。

工程为XX体育场工程提供临时用电,供电方式为区域内的放射式供电共设7个供电区域,分别由7台箱式变压器供电。

其中1#至6#供电区域为施工区用电,7#供电区域为民工生活区用电。

主要工作量:工程中一期一阶段安装二级配电箱12个,敷设YJV22-3*185+2*95电缆1400米,一期二阶段安装二级配电箱8个,敷设YJV22-3*185+2*95,电缆1100米。

一期三阶段安装二级配电箱8个,敷设YJV22-3*185+2*95电缆1700米。

本施组编制范围为临时供电系统中一级和二级供电。

3、用电量计算本工程临时用电分为7个供电区域(1#至7#),提供7个区域内的所有施工动力照明负荷,包括后期的道路照明等非直接施工负荷。

用电根据施工中的用途不同分为2种,2种不同用途的箱式变压器容量选择如下:3.11#至6#各供电区域用电设备暂估额定功率如下:(根据实际用电负荷进行调整)照明用电120KW塔吊用电100KW升降电机用电10KW搅拌机用电30KW电焊机用电350KW水泵用电60KW其他小型机具用电70KW后期道路照明30KW1#至6#各供电区域用电设备总需容量:S=1.1×(K1·∑P1*COSφ+K2·∑P2+K3·∑P3+K4·∑P4+∑P5)=644KVA ∑P1——电动机额定功率100KW+10KW+30KW=140KW∑P2——电焊机额定功率350KW∑P3——照明额定容量150KW∑P4——其他小型机具用电70KW∑P5——水泵用电额定功率60KWK1——电动机须用系数取0.8K2——电焊机须用系数0.7K3——照明须用系数1K4——其他小型机具用系数0.7COSφ——电动机系数0.7考虑供电的可靠性,因此变压器容量的选择应留有20%的余量。

体育馆建设施工组织设计技术标

体育馆建设施工组织设计技术标

体育馆建设施工组织设计技术标1. 引言本文档旨在提供体育馆建设施工组织设计技术标准。

体育馆的建设是为了满足人们进行体育运动和娱乐活动的需求。

因此,在施工组织设计过程中,需要考虑安全性、功能性和美观性等各个方面的要求,以确保项目的成功实施。

2. 施工组织设计原则在进行体育馆建设施工组织设计时,应遵循以下原则:- 合理规划施工工序和顺序,确保施工过程的连贯性和高效性。

- 优化资源利用,合理安排施工人员和设备的配置,以提高施工效率。

- 强调安全管理,确保施工过程的安全性,减少事故风险。

- 紧密协调各参与方之间的合作,确保施工进度和质量的控制。

3. 技术标准3.1 基础设施建设标准体育馆建设的基础设施包括道路、供水、排水、供电等,应符合相关的国家或地方标准,确保基础设施的正常运行和使用。

3.2 结构设计标准体育馆的结构设计应满足以下标准:- 承重结构应符合国家或地方相关标准,能够承受设计荷载并确保结构的安全性。

- 结构设计应考虑体育馆的功能需求,包括观众席、运动场地、设备房等的布置和支撑结构的设计。

3.3 防火安全标准体育馆作为人员集聚的场所,防火安全至关重要。

施工过程中应遵循以下防火安全标准:- 选择符合防火要求的材料和设备,确保施工材料和设备的防火性能。

- 保持施工现场的清洁和整齐,减少火灾发生的可能性。

- 安装火灾自动报警系统和消防设备,确保及时发现和处理火灾情况。

3.4 建筑电气设计标准体育馆的建筑电气设计应符合以下标准:- 按照国家或地方的相关电气规范进行设计,确保电气设备的使用安全。

- 合理布置照明设备和电源插座,以满足体育馆使用的照明和电力需求。

- 设计电气系统的过载和短路保护措施,确保电气系统的稳定运行和安全性。

4. 总结本文档提供了体育馆建设施工组织设计技术标准,包括施工组织设计原则和各项技术标准。

在进行体育馆建设时,应根据这些标准进行合理的施工规划和设计,以确保体育馆项目的成功实施和使用安全。

体育馆施工组织设计

体育馆施工组织设计

体育馆施工组织设计一、项目概况二、项目组织架构及职责分工1.项目经理:负责整个项目的组织与协调,定期与建设单位进行项目沟通与汇报,并对项目的进展进行监管。

3.资源采购人员:负责项目所需材料、设备的采购、调配与管理,确保材料供应的及时性和质量。

5.财务管理人员:负责项目的预算编制、成本控制与核算,做好财务报表的整理与分析。

6.现场施工人员:包括施工工人、机械操作人员等,执行施工安排,按时完成各项工作任务。

三、施工方案1.空间布置:按照设计方案,将场馆划分为赛事区、观众区、运动员休息区等功能区域,合理布局各项设施。

2.施工顺序:先进行土建施工,包括地基处理、混凝土浇筑、基础建设等;然后进行钢结构的搭建;接着进行设备安装与调试;最后进行装修与细节补充工作。

3.施工方法:采用分段施工的方式进行,每个施工段落都要进行充分的准备工作,确保施工的质量与安全性。

4.施工组织:建立施工组织机构,明确责任与职责,制定详细的工作计划与进度安排,并配备足够的施工人员与设备,确保施工的顺利进行。

5.质量控制:建立质量监控与评估机制,制定相应的工作流程与操作规范,进行质量检测与评估,并做好记录与整改工作。

四、施工安全与环保1.施工安全:制定详细的施工安全规范,进行安全培训与教育,提高施工人员的安全意识,配备必要的防护装备,严禁违章操作,加强施工现场的安全监测与预警,确保施工过程中的安全性。

2.环境保护:采取各种措施,减少施工对周边环境的影响,包括合理的污水处理、垃圾分类与处理、粉尘污染控制等,确保施工过程的环保性。

五、施工进度控制1.制定详细的施工进度计划,确定关键节点,并按照计划进行施工组织与调度,确保各项工程在规定时间内完成。

2.建立施工进度控制机制,通过定期的进度会议与检查,及时发现问题与隐患,并采取相应措施加以解决,确保项目进度的顺利进行。

3.将施工进度与质量控制相结合,确保工程质量与进度的平衡。

总结:本文以体育馆建设项目为例,详细阐述了体育馆施工组织设计的内容,包括项目概况、项目组织架构及职责分工、施工方案、施工安全与环保以及施工进度控制等方面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

、编制依据1、施工现场临时用电安全技术规范( JGJ46—2005);2、建筑施工安全检查标准( JGJ59—99);3、山东省建筑施工安全检查标准实施准则;4、建筑施工安全技术;5、建设工程施工安全规程;二、工程概况本工程为兖州市体育中心体育馆工程,建筑结构形式为框架结构,体育馆工程:地上四层;建筑总高度为24.6m;总建筑面积为22866m2其中地上一层建筑面积为10942m2二层建筑面积为6947m2三层建筑面积为1587 m2;四层建筑面积3390 m2;工程量大且工期较紧,为了保证工程的顺利进行,必须确保安全用电。

三、负荷计算1 、电源、总配电箱、分配电箱及线路走向施工现场临电采用380/220V 三相五线制低压电力系统,业主提供电源,根据施工现场平面布置图,体育馆布置两路线路,并对称布置,分别为系统1 和系统2,系统1 同系统2,现只需计算系统1 ,由一路1 85m m2YJLV 铝心橡皮线引至总配电箱。

总配电箱(一级箱) 编号为1 号配电箱,再引出两个分配电箱(二级箱) 。

第一分配电箱编号为2 号配电箱供钢筋场地使用;第二分配电箱编号为3 号配电箱供木工场地使用;并可靠接地。

塔吊再由钢筋场地和木工场地的分配电箱引出使用,单独设置一个闸箱,现场照明,临建办公及生活区分别由二级箱处引出。

2、负荷计算(1)根据现场机械设备容量及同时运转情况,考虑最大的用电组合选择总的配电电缆型号:电动机总功率:刀P i=70+15+4+6+11+7.5+9+11+8.8+3.3+8=153.6KW电焊机功率统计:电焊机4台92.8KV.A对焊机1台100 KV.A电焊机:刀P 2=192.8 KV.A=135KW照明功率统计:室内照明:刀P 3按不考虑计算室外照明:刀P 4=25 KWP 总=313.6KW有功功率:P s= K X* P 总=0.5*340 = 156.8KW无功功率:Q Js= R s*tg? = 170*0.75 = 117.6 KW视在功率:S s=( Pi s* P JS + Q JS*P JS)0.5= 225VA总电流计算:I js= S JS/1.732*0.38=342A本工程选用截面积为185mm铝芯橡皮线。

(1)塔式起重机的电缆及漏电保护器的选择:配电箱的电能分配:东北角塔式起重机由3号配电箱引出,并单独设置塔吊配电箱,QTZ63塔吊1台35KW。

东南角塔式起重机由2号配电箱引出,并单独设置塔吊配电箱QTZ63塔吊1台35KW.按导线的允许载流量计算:I 2= K* P/1.732*U 线* cos ® =71A依据施工手册查的电缆型号为:lOmrfeX型铜芯橡皮线。

塔吊配电箱总漏电保护器为:DZ20L —250/4300。

3) 2 号配电箱的电缆及漏电保护器的选择:配电箱的电能分配:钢筋对焊机1 台100 KVA=70.1 KW电焊机 2 台46.4 KVA=30 KW钢筋弯曲机2 台11KW 钢筋调直机1 台4KW 钢筋切断机2 台6 KW 直螺纹机床1 台7.5KW 按导线的允许载流量计算:丨3= K* P/1.732*U 线* cos ® =260A电缆型号为:95mm2JLV 型铝芯橡皮线。

2 号分配电箱总漏电保护器为: DZ20L —250/4300。

4) 3 号分配电箱的电缆及漏电保护器的选择:配电箱的电能分配:施工电梯2 台15KW振捣棒2 台4.4KW 蛙式打夯机3 台9KW木工锯1 台5.5KW搅拌机2 台8KW平板振动器3 台3.3KW25KW现场照明按导线的允许载流量计算:I 5= K* P/1.732*U 线* cos ® =143A电缆型号为:95mm2JLV 型铝芯橡皮线。

3 号分配电箱总漏电保护器为:DZ20L —250/4300。

(5)施工电梯配电箱:7.5KW/台I 5= K* P/1.732*U 线* cos ® =15A电缆型号为:4mr2BX型铜芯橡皮线。

漏电保护器为:DZ15LE—100/4901。

6)振捣棒配电箱:2.2KW /台I 5= K* P/1.732*U 线* cos ® =4.3A电缆型号为:4mr^X型铜芯橡皮线。

漏电保护器为:DZ15LE—40/4901。

(7)蛙式打夯机配电箱:3KW台I 5= K* P/1.732*U 线* cos ® =6A电缆型号为:4mr^X型铜芯橡皮线。

漏电保护器为:DZ 1 5LE —1 00/490 1 。

8)木工锯配电箱: 5.5KW/ 台I 5= K* P/1.732*U 线* cos ® =11A电缆型号为:4mr2BX型铜芯橡皮线。

漏电保护器为:DZ 1 5LE —1 00/490 1 。

(9)搅拌机配电箱:4KW/台I 5= K* P/1.732*U 线* cos ® =8A电缆型号为:4mr2BX型铜芯橡皮线漏电保护器为:DZ15LE —100/4901。

10)平板振动器配电箱:3.3KWI 5= K* P/1.732*U 线* cos ® =6.6A电缆型号为:4m^BX型铜芯橡皮线。

漏电保护器为:DZ15LE—100/4901。

11)钢筋对焊机配电箱: 1 台100 KVA=50. 1 KWI 5= K* P/1.732*U 线* cos ® =93A电缆型号为:35mrfeX型铜芯橡皮线。

漏电保护器为:DZ 1 5LE —1 00/4 90 1 。

12)钢筋弯曲机配电箱: 5.5KW / 台I 5= K* P/1.732*U 线* cos ® =11A电缆型号为:4mr2BX型铜芯橡皮线。

漏电保护器为:DZ 1 5LE —1 00/490 1 。

13)钢筋切断机配电箱:3KW / 台I 5= K* P/1.732*U 线* cos ® =6A电缆型号为:4mr^X型铜芯橡皮线。

漏电保护器为:DZ 1 5LE —1 00/490 1 。

(14)钢筋调直机配电箱:4KW/台I 5= K* P/1.732*U 线* cos ® =8A电缆型号为:4mr^X型铜芯橡皮线。

漏电保护器为:DZ15LE—63/4901。

(15)直螺纹机床配电箱:7.5KW/ 台I 5= K* P/1.732*U 线* cos ® =15A电缆型号为:4mr^X型铜芯橡皮线。

漏电保护器为:DZ15LE—63/4901。

四、安全用电技术措施本工程根据JGJ46-2005,采用TN-S系统,实行三级配电两级保护,为了杜绝安全隐患,避免安全事故,特制定如下措施:1、施工现场采用TN-S 供电系统供电,施工现场总配电箱及分配电箱做重复接地;除总箱外,其他各处不得把N线和PE线连接,PE 线上不许安装开关和熔断器,也不得把大地兼做PE 线。

PE 线也不得进入漏电保护器,将电气设备的金属壳与保护零线连接。

2、设置漏电保护器开关箱内的漏电保护器其额定漏电动作电流应不大于30mA ,额定漏电动作时间应小于0.1S。

潮湿场所用的电器设备开关箱,水泵控制箱、流动箱内漏电保护器其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1S。

3、电气设备的设置应符合下列要求:(1)设置室外总配电箱和分配电箱,实行分级配电。

(2)动力配电箱与照明配电箱分别设置。

(3)开关箱由末级分配电箱配电,开关箱实行“一机、一箱、一闸、一保护”制。

(4)总配电箱设在靠近电源的地方,分配电箱装设在用电设备或负载相对集中的地区,分配电箱与开关箱的距离不得超过30 m 开关箱与控制的固定式设备的水平距离不宜超过3m(5)配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。

固定式配电箱、开关箱的下底与地面的垂直距离应大于1.3m,小于1.5m;移动式分配电箱、开关箱的下底与地面的垂直距离应大于0.6m,小于1.5m;配电箱、开关箱铁板厚度应大于1.5mm。

(6)配电箱、开关箱周围不得堆放任何有碍操作、维修的物品, 周围应有足够两人同时工作的空间。

(7)配电箱、开关箱中导线的进线口和出线口设在箱体下底面, 严禁设在箱体的上顶面、侧面、后面或箱门处。

(8)配电箱、开关箱必须防雨、防尘。

4、电器设备的安装(1)配电箱内的电器应首先安装在金属或非木质的绝缘安装板上,然后整体紧固在配电箱箱体内,金属板与配电箱做电气连接。

(2)配电箱、开关箱内的各种电器按规定的位置紧固在安装板上,不得歪和松动。

(3)配电箱、开关箱内的工作零线应通过接线端子板连接,并与保护零线端子板分设, 保护零线严禁通过任何开关和熔断器, 保护零线作为接零保护的专用线,要单独用一线,不得他用,保护零线必须使用黄绿双色线。

电缆必须采用五芯电缆, 不得再用四芯电缆上再设一根线。

保护零线在总柜做重复接地后, 除在分配电箱处做重复接地外,在由开关箱串联的末端再做重复接地, 重复接地一定充分利用主体接地(4)配电箱、开关箱的连接线应用绝缘导线。

(5)各种箱体的金属构件、外壳必须做保护接零,保护接零应经过接线端子板连接。

(6)配电箱后面的排线界排列整齐,绑扎成束,并用钉固定在盘板下,盘后引出及引进的导线留出适当长度(余量),以便抢修。

(7)导线剥削处不应过长,导线压头应牢固可靠,多股导线不应盘固压接,应加装压线端子,如必须穿孔用顶丝压接进多股线应涮锡后再压接,不得减少导线股线。

5、重复接地:在总箱处做重复接地,并在每个回路的分箱处设重复接地,另外,最远的开关箱及需做防雷接地设备的开关箱处设置重复接地,接地体为40*40*4 的角钢,接地线用40*4 的角钢,与接地体焊接引至箱内,与PE 线相连接,要求每处接地,接地阻值不大于10Q ;塔式起重机的重复接地电阻值应不大于4Q。

6、施工现场的电缆线路(1 )临时电缆线路必须采用埋地引入建筑内,严禁沿地面敷设,电缆垂直敷设的位置充分利用在建筑工程中的竖井、垂直孔洞等。

同时应靠近负载中心,固定点每楼层不得少于一处。

(2)室外直埋深度不小于0.6m,并应在电缆上下各均匀铺设不小于50厚细砂,然后覆盖砖等硬质保护层。

7、电气设备的操作与维修人员必须符合以下要求:(1)施工现场内临电的安装和维修必须由经过培训取得上岗证书的专业电工完成(2)各类用电人员应做到:1)掌握安全用电基本知识和所用设备的性能。

2)使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转。

(3)下班设备必须拉闸断电,锁好开关箱。

1)负责保护设备的负载及保护零线和开关箱。

2)搬运或移动用电设备,必须经电工切断电源并做妥善处理后进行。
