土方量和机械数量计算范例教学内容
土石方工程量计算教程ppt课件

3、在计算放坡时,放坡交接处产生的重复计算 工程量不予扣除P52图4.2.7。
4、沟槽开挖的计算深度H: ①有垫层时:场地平整后的地面标高与
设计垫层底面标高之差; ②无垫层时:场地平整后的地面标高与设
计基础底面标高之差;
两槽相交重复计算部分示意图
例1:某地槽开挖如下图所示,假如不放坡,不设工作 面,三类土。试计算其综合基价。
▪ 解:①底层建筑面积:
▪ S底 = 30.24×48.24-6×6×2-23.76×12 ▪ = 1101.66(㎡)
▪ ②外墙外边线长度:
▪ L外外 = (30.24 + 48.24)×2 + 12×2 ▪ = 180.96(㎡)
▪ 工程量:S底 + L外外×2 + 16
▪
= 1101.66 + 180.96×2 + 16 = 1479.58(㎡)
(三)人工管道沟槽
管道沟槽按图示尺寸的体积以m3计算,其计算式为:V挖=计算长 (L)×沟槽宽(B )×沟槽深(H )
1、挖管道沟槽计算长L按图示中心线长度计算,管道沟槽开挖 高度按图示沟底至室外地坪深度计算。
2、管道沟底宽度,设计有规定的按设计规定计算;设计无规定 时,可按教材P54表4.2.1或消耗量定额上册P12表中规定的计 算。
(一)人工场地平整
1、人工场地平整 :是指建筑场 地在±30cm以内挖、填土方及找 平。挖、填土厚度超过±30cm以 外时,按场地土方平衡竖向布置 图另行计算。
平整场地
±30Cm以内的挖填找平
说明:①计量单位为100m2 ②如无规定按建筑外围每边增加“2m”的要求平整。 ③此处“平整场地”仅为施工前的就地找平(天然
如果H=1.6m呢?
土方工程综合单价分析及工程量的详细计算工程

3
【案例1】
2. 投标人报价计算
▪ 工程量清单计价采用综合单价模式,即综合了工
料机费、管理费和利润。综合单价中的人工单价 、材料单价、机械台班单价,可由企业根据自己 的价格资料以及市场价格自主确定,也可参考综 合定额或企业定额确定。
▪ 为计算方便,本例的人工、机械消耗量采用广东
省的建筑工程综合定额中相应项目的消耗量,人 工单价取30元/工日,8t自卸汽车台班单价取385 元/台班。利润按人工费的30%计取。
《土石方工程》教学案例
4
【案例1】
▪根据地质资料和施工方案,该基础工程土质为三
类土,弃土运距为3km,人工挖土、人工装自卸汽 车运卸土方。本例挖基础土方项目中,人工挖沟 槽土方根据挖土深度和土壤类别对应的某地区建 筑工程综合定额(已含管理费)子目计量单位为 100m3 ;人工装自卸汽车运卸土方按运卸方式和 运距对应的综合定额子目计量单位为100m3 。土( 石)方回填项目对应的综合定额子目计量单位为 100m3 。在进行综合单价计算时,可先按各定额 子目计算规则计算相应工程量,取费后,再折算 为清单项目计量单位的综合单价。
《土石方工程》教学案例
7
【案例1】
(B)人工装自卸汽车运卸弃土3km
▪人工费=11.32/100×30×258=876.17(元) ▪材料费=0 ▪机械费=(1.85+0.30×2)/100×385×258=2433.59(
元)
▪合计=3309.76元
《土石方工程》教学案例
8
【案例1】
(C)综合单价
《土石方工程》教学案例
5
【案例1】
(1)计价工程量
▪ 根据施工组织设计要求,需在垫层底面增加操作工作面,
土方量计算方法及算例

土方量计算方法及算例
一、土方量计算方法
1.计算前准备
具体情况不同,准备工作也有所差别,一般需要完成以下准备内容:(1)了解建筑物所在的地形和地质情况,以便掌握影响工程量的地
形和地质因素;
(2)编制整个工程建设范围的图斑表,以便保证计算结果的准确和
合理;
(3)绘制土方工程造价表,依据此表确定施工图上土方量;
(4)依据上述图斑表或收获图,绘制施工面状示意图,了解施工分
区状况;
(5)熟悉施工单位以及计算者的数学计算能力,以及相关计算软件
的操作要求。
2.计算步骤
(1)土方量计算的基本原理是由施工面状示意图推算出施工图上的
厚度,根据施工图上的厚度和施工范围的面积计算出施工用土方量。
(2)按照施工面状示意图绘制施工图,计算每个面积小方块的厚度,计算方法不同,有均等厚度法、平面图法、高程图法等;
(3)根据每个小方块的厚度和面积,计算每个小方块的土方量,以
及整个施工范围的土方量;
(4)根据工程实际情况,调整施工图,优化厚度以及调整施工范围,计算最终的土方量;
(5)根据计算结果,编制工程土方量汇总表,完成土方量计算工作。
土方量的计算范文

土方量的计算范文
土方量计算是一项基础性的工程测量。
只要简单计算,就可以得到土
方量。
这种方法可以用于许多土木工程,比如建筑物、桥梁、地形设计、
护坡、堤坝、港口、高速公路、城市配套工程等等。
计算土方量的原理是:工程土方量的外貌尺寸是已知的,土方量=体
积÷长度×宽度(或高度)。
因此,只要给定工程外貌尺寸以及体积,就
可以根据长度(或宽度)乘上宽度(或高度)计算出土方量。
简单计算土方量的步骤如下:
第一步:测量工程空间尺寸,比如长度、宽度和高度。
第二步:计算出工程的体积。
第三步:根据第一步测量出的长宽高尺寸,乘以高度,得出土方量。
计算土方量有多种方法,比如:
1.直接测量法:由土力机测量直接得出土方量。
2.粗测量法:根据工程外观尺寸和体积,采取粗测量法,得出土方量。
3.折射测量法:根据工程细部尺寸,采用折射测量法,得出土方量。
4.精确测量法:采用GIS结合GPS的方法,对工程空间尺寸进行3D
量测,得出土方量。
土方量计算是一项基础测量工作,需要严谨认真,以确保计算结果的
准确性。
A土石方工程量计算PPT教学课件

A土石方工程量计算PPT教学课件一、引言土石方工程量计算是土地开发和建筑工程中必不可少的一项计算工作。
它涉及到土石方工程的设计、预算和施工等环节,对于保证工程质量和进度具有重要意义。
本教学课件旨在通过PPT的形式,对土石方工程量计算进行系统化的教学,帮助学生掌握该计算方法和技巧。
二、土石方工程量计算基础1.土石方工程概述土石方工程是指通过挖、填、运输土石料的方式对地表地貌进行改造的工程。
它包括挖土工程和填土工程两个主要环节。
2.土石方工程量计算的重要性土石方工程量计算是土石方工程施工前必须进行的一项工作。
准确计算土石方工程量可以帮助设计师合理规划工程进度、确定土石运输需求,并为工程预算提供准确依据。
三、土石方工程量计算方法1.土石方工程量计算原理土石方工程量计算的原理是根据挖、填、运输三个环节的参数来计算土石方体积。
具体计算方法包括平均面积法、扣方法和测算法等。
2.土石方工程量计算步骤- 第一步:确定挖、填、运输参数- 第二步:计算土石方体积- 第三步:计算土石方工程量四、土石方工程量计算实例演练为了帮助学生更好地掌握土石方工程量计算方法,通过实例演练来进行操作性练习。
演练时请根据题目所给数据进行计算,注意计算公式和步骤的准确使用。
五、PPT教学课件设计1.界面设计PPT教学课件要求整洁美观,采用简洁大方的设计风格,避免过多的花哨效果和杂乱的排版。
2.内容组织将教学内容按照逻辑顺序进行组织,通过清晰的标题和分段,帮助学生轻松理解和掌握土石方工程量计算的方法和步骤。
3.图表展示在PPT中适当插入相关图表和数据表格,以图文并茂的方式展示土石方工程量计算的过程和结果,提高学生的学习效果和记忆力。
六、总结通过本教学课件的学习,学生可以全面了解土石方工程量计算的原理和方法,并通过实例演练提高操作能力。
希望学生能够通过这堂课程掌握土石方工程量计算的技巧,提高工程质量和效率。
土方量计算方法及算例

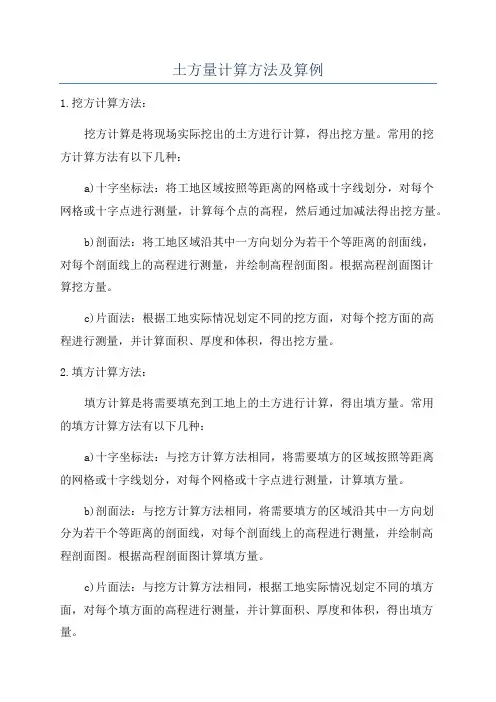

土方量计算方法及算例1.挖方计算方法:挖方计算是将现场实际挖出的土方进行计算,得出挖方量。
常用的挖方计算方法有以下几种:a)十字坐标法:将工地区域按照等距离的网格或十字线划分,对每个网格或十字点进行测量,计算每个点的高程,然后通过加减法得出挖方量。
b)剖面法:将工地区域沿其中一方向划分为若干个等距离的剖面线,对每个剖面线上的高程进行测量,并绘制高程剖面图。
根据高程剖面图计算挖方量。
c)片面法:根据工地实际情况划定不同的挖方面,对每个挖方面的高程进行测量,并计算面积、厚度和体积,得出挖方量。
2.填方计算方法:填方计算是将需要填充到工地上的土方进行计算,得出填方量。
常用的填方计算方法有以下几种:a)十字坐标法:与挖方计算方法相同,将需要填方的区域按照等距离的网格或十字线划分,对每个网格或十字点进行测量,计算填方量。
b)剖面法:与挖方计算方法相同,将需要填方的区域沿其中一方向划分为若干个等距离的剖面线,对每个剖面线上的高程进行测量,并绘制高程剖面图。
根据高程剖面图计算填方量。
c)片面法:与挖方计算方法相同,根据工地实际情况划定不同的填方面,对每个填方面的高程进行测量,并计算面积、厚度和体积,得出填方量。
3.算例:以十字坐标法为例,假设一个挖方工程的工地区域大小为100m×100m,需要进行0.5m的挖方。
挖方过程中按照等距离的网格或十字线划分,每个格点间距为10m。
下面是具体的计算过程:1.划分网格或十字线:根据工地大小,划分10行×10列的网格或十字线,得到100个格点。
2.测量高程:对每个格点的高程进行测量。
3.计算挖方量:根据高程测量结果,计算各个格点挖方的体积,并累积得出总挖方量。
4.例子计算:-一些格点的高程为5m,需要挖方到0.5m,计算该格点的挖方体积:(5m-0.5m)×(10m×10m)=45m³。
-对于100个格点,每个格点的挖方体积相同,所以总挖方量为45m³×100=4500m³。
土方量计算方法及算例
土方量的计算方法及算例姓名:冯鹏波班级:装备0802学号:200806080923摘要:土方量的计算在工程测量中经常遇见,如道路设计,土地平整,矿场开采等,都需要精确地计算出其土方量。
土方量计算是这些工程设计的一个重要组成部分,直接关系到工程造价,但它的精度如何,误差有大却很难直接检核出来。
本文列述一些常见的计算方法和一些算例。
土方量的计算是建筑工程施工的一个重要步骤。
工程施工前的设计阶段必须对土石方量进行预算,它直接关系到工程的费用概算及方案选优。
在现实中的一些工程项目中,因土方量计算的精确性而产生的纠纷也是经常遇到的。
如何利用测量单位现场测出的地形数据或原有的数字地形数据快速准确的计算出土方量就成了人们日益关心的问题。
比较经常的几种计算土方量的方法有:方格网法、等高线法、断面法、DTM法、区域土方量平衡法和平均高程法等。
关键字:土方量的计算方格网法断面法 DTM法目录第一章土方外业测量方法及精度比较 (4)1.1 水准仪法 (4)1.2 经纬仪法 (4)1.3 全站仪法 (5)第二章土方量计算方法 (6)2.1 断面法 (6)2.2 方格网法 (6)2.3 DTM法(不规则三角网法) (10)第三章土方量计算算例及方法比较 (14)3.1 实例计算 (14)3.2 比较分析 (17)第四章全文总结 (20)参考文献 (21)第一章 土方外业测量方法及精度比较在土地平整中通常需要确定地面高程、施工范围和计算土方量等,以便控制施工进度。
土地平整测量外业常采用水准仪、经纬仪和全站仪的测量仪器,内业计算有方格网法、断面法、等高线法、DTM 法等方法。
采用不同的测量计算方法会有不同的结果,可见选择合适的测量计算方法有利于提高平整结果,提高精度和速度,甚至可以减少纠纷。
土方量的误差主要是在外业中产生,即主要是由高程测量中误差m h 和面积测量中误差m s 造成。
在相同观测条件下,4个方格顶点高程测量精度是相同的,则平均高程测量中误差m h 按如下计算:2m nm m hhh ==(1-1) 此外方格面积测量的中误差(m S )主要是由距离误差(m D )造成,因此按如下公式计算:D D m 2m g ⨯= (1-2) 根据误差传播定律,土方量的中误差(m v )按如下公式计算: 2h 22222h 22S 2m m h 1621m S m h m S D D V +±=+±=)()( (1-3)1.1水准仪法用5m 塔尺将现场划分成若干个边长是五米的正方形方格,用水准仪测量每个方格定点的高程,按照40m 的设计高程用方格法计算土方量。
土石方工程量PPT课件
K越大越平缓
土方边坡大小与与以下因素有关:
如:土质、 开挖深度、 开挖方法、施工工期、 地下水位、 边坡留置时间长短、坡顶有无荷载以及气 候条件等。
放坡系数K的确定原则:
保证土体稳定、施工安全,又要节省土方
h h1 h2 h3
1:m2
1:m1
1:m3 土质3
土质2 土质1
m1h1
m2h2 mh
—具有流动状态的土(或砂)为淤泥(或流砂)。
3、土壤及岩石类别的划分(见定额表格)
土壤类别:(前四类)
一般土: 一、二类土、三类土; 砂砾坚土: 四类土。
岩石类别:(后四类) 松石、次坚石、普坚石、
4、土石方的开挖、运输,均按开挖前的天然密实体积,以 立方米计算。土方回填,按回填后的竣工体积,以立方米计 算。不同状态的土方体积,按下表换算。
现地坪
准备挖掉的土
槽底
桩
先打桩后挖土 示意图
(3)不规则表面土方开挖工程量
在场地平整土方工程施工之前,通常要计算土方 的工程量。但土方外形往往复杂,不规则,要得到精确 的计算结果很困难。一般情况下,可以按方格网将其划 为一定的几何形状,并采用具有一定精度而又和实际情 况近似的方法进行计算。 其计算步骤如下:
独立基础--挖土可采用人工挖土也可采用机械开挖。
槽上口长或宽
挖深
槽底长或宽
满堂挖土
工程量计算方法:
按设计图示尺寸以槽底面积乘挖土深度计算,当需要放 坡时,应将放坡的土方量合并于总土方量中,有排水沟或排 水井的其挖土体积应纳入总土方量内。
注意:
槽底面积——应以槽底的长乘以槽底的宽计算,槽底的长和宽是指混凝土垫 层外边线加工作面,如有排水沟者应算至排水沟外边线。
土石方工程工程量计算讲义讲稿附示意图PPT教案
八、挖沟槽 (一)墙沟槽,按外墙中心线长度 计算; 内墙沟 槽,按 图示基 础(含 垫层)底 面之间 净长度 计算; 外、内 墙突出 部分的 沟槽体 积,并 入相应 工程量 内计算 。不扣 除外墙 壁基础 (含垫 层)的 工作面 宽度, 也不扣 除爆破 岩石时 的允许 超挖量 宽度, 外、内 墙突出 部分的 槽沟体 积,按 突出部 分的中 心线长 度并入 相应外 、内墙 沟槽工 程量内 计算。
第13页/共56页
三、综合放坡系数计算公式 当沟槽或基坑中土质类别不同,且深度大于1.5m时,应根 据不同土质类别的放坡系数、土质厚度求得综合放坡系数, 然后再求土方工程量。 m =(m1h1 +m2h2+…+ mnhn)/(h1 +h2+…+hn)
h h1 h2 h3
1:m1
1:m3
土质3
1:m2
土质2
土质1
m1h1
m2h2 mh
m3h3
第图 14页1/共-567页
(三)计算土方放坡深度时,不计算基 础垫层 的厚度 。 (四)放坡与支挡土板,相互不得重复计 算。
(五)计算放坡时,放坡交叉处的重复工程 量,不 予扣除 。
七、爆破岩石允许超挖量分别为:松 石0.20m,坚 石0.15m 。
第15页/共56页
第16页/共56页
360
240
J1
4500
J1
J2
J1
300*300
300*300
ZJ
ZJ
9000
4500
J1
120
3600
3600
3600 18000
3600
3600
图2-3基础平面图
第17页/共56页
(一)外墙沟槽: V挖= S断×L外中 (二)内墙沟槽: V挖= S断×L基底净长 (三)管道沟槽: V挖= S断×L中
土方工程量计算图解PPT讲义(挖土 回填)
土石方工程定额工程量计量
七、机械拆除混凝土障碍物,按被拆除构件的体积以立方米计算。 八、人工凿钢筋混凝土桩头按桩截面面积乘以被凿断的桩头长度以 立方米计算。 九、回填土区分夯填、松填按图示回填体积并依下列规定,以立方 米计算:
1.15
1.00
1.25
1.20
0.92
0.80
1.00
2、挖土一律以设计室外地坪标高为准计算。
土石方工程定额工程量计量
三、平整场地及辗压工程量,按下列规定计算:
l、人工平整场地是指建筑场地在±30cm以内挖、填土方及 找平。挖、填土,厚度超过±30cm以外时,按场地土方平衡 竖向布置图另行计算。
7、沟槽、基坑深度,按图示槽、坑底面至室外地坪深度计算;管道地 沟按图示沟底至室外地坪深度计算。
土石方工程定额工程量计量
五、地下连续墙挖土成槽土方量按连续墙设计长度、宽度和槽深(加超 深0.5m)以立方米计算。 六、岩石开凿及爆破工程量,区别石质按下列规定计算: 1、人工凿岩石,按图示尺寸以立方米计算。 2、爆破岩石按图示尺寸以立方米计算,其沟槽、基坑深度、宽允许超挖 量:
l、沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的 为沟槽。 凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或 等于3的为基坑。 凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖 土方厚度在30cm以外,均按挖土方计算。
土石方工程定额工程量计量
若:B≤ 3m,且L> 3B,则为挖沟槽; 若: B≤ 3m,且S=L×B ≤20㎡,则为挖基坑 若:B >3m,或S >20㎡,则为挖土方
