EPC项目总体实施方案设计
EPC项目—承包人实施计划

1. 项目简要介绍。
2. 项目范围。
3. 项目特点。
1. 项目目标(质量、工期、造价)。
2. 项目实施组织形式。
1. 勘察设计实施要点。
2. 采购实施要点。
3. 施工实施要点。
4. 试运行实施要点。
1. 合同管理要点。
2. 资源管理要点。
3. 质量控制要点。
4. 进度控制要点。
5. 费用估算及控制要点。
6. 安全管理要点。
7. 职业健康管理要点。
8.环境管理要点。
9. 沟通和协调管理要点。
10. 财务管理要点。
11. 风险管理要点。
12. 文件及信息管理要点。
13. 报告制度。
1.1 建设地点:1.2 建设规模:1.3 设计施工工期: 日历天。
进行本项目的勘察、设计、施工、整体移交等工程总承包工作。
属于 EPC 工程总承包项目,包括勘察测量、设计、采购供货、土建施工及安装、整体移交在内的总承包交钥匙工程,且招标文件明确要求费用不能超过标控制价,否则超出部份由勘察单位、设计单位、施工单位按合同收入比例分别自行承担。
1.1 项目的质量目标1.1.1 勘察质量标准:满足现行相关工程建设标准、勘察规范(规程)、相应勘察文件编制深度要求;1.1.2 设计质量标准:设计成果必须符合专业设计规范及招标人要求;1.1.3 施工质量标准:合格1.2 项目的工期目标总工期日历天,开始工作日期以监理人发出的开始工作通知中写明的开始工作日期为准。
1.3 项目的造价目标对工程造价进行严格管理和控制,达到合理低价,审批支付及时,无扯皮。
即:充分发挥总承包工程造价管理职能,对各专业分包和专项发包工程造价进行严格管理和控制。
1.4 项目的安全目标杜绝重大责任伤亡事故,即在整个施工过程中杜绝重大伤亡事故,月轻伤事故发生率控制在0.5‰以内。
对项目进行综合统筹管理,创建一流的施工现场,树立一流的工程形象。
2.1 工程总承包项目的组织形式2.2 工程总承包项目部的组织形式项 目 经 理技术负责人勘察设计经理质量安全经理勘察设计组施工经理工程技术部采购经理采购组 合同经理合同部 财务经理财务部质量安全部 质量 安 全 管 理 部合 同 经 理 及 合 同 管 理 部施 工 经 理 及 工 程 技 术 部采购经理及采购组设 计 经 理 及 勘 察 设 计 组公司领导工程总承包考核委员会项目经理技术负责人 财务经理1.1本工程总承包项目的勘察设计由具备相应设计资质和能力勘察设计公司完成。
EPC工程总承包实施计划方案

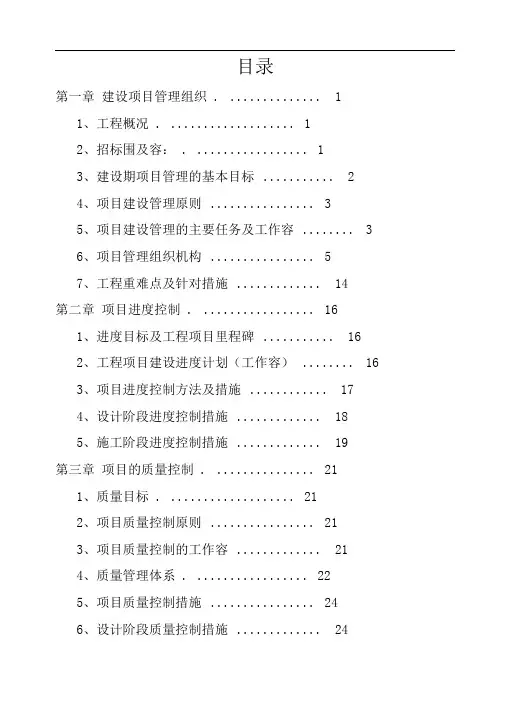

目录第一章建设项目管理组织 . (1)1、工程概况 . (1)2、招标围及容: . (1)3、建设期项目管理的基本目标 (2)4、项目建设管理原则 (3)5、项目建设管理的主要任务及工作容 (3)6、项目管理组织机构 (5)7、工程重难点及针对措施 (14)第二章项目进度控制 . (16)1、进度目标及工程项目里程碑 (16)2、工程项目建设进度计划(工作容) (16)3、项目进度控制方法及措施 (17)4、设计阶段进度控制措施 (18)5、施工阶段进度控制措施 (19)第三章项目的质量控制 . (21)1、质量目标 . (21)2、项目质量控制原则 (21)3、项目质量控制的工作容 (21)4、质量管理体系 . (22)5、项目质量控制措施 (24)6、设计阶段质量控制措施 (24)7、施工阶段质量控制措施 (26)第四章项目的投资控制 . (31)1、投资目标 . (31)2、工程项目投资控制的原则 (31)3、项目总投资目标分解 (32)4、工程造价控制的工作容 (32)5、施工阶段工程投资控制措施及控制流程 (33)6、项目建设资金使用的管理 (34)7、施工图预算的审查 (35)8、工程结算的管理 . (36)9、工程项目竣工决算的编制 (37)第四章项目施工管理 . (39)1、一般规定 . (39)2、施工计划 . (39)3、施工分包管理 . (39)4、施工进度控制 . (40)5、施工费用控制 . (40)6、施工质量控制 . (41)7、施工安全管理 . (41)8、现场管理 . (42)9、技术管理 . (43)10、施工变更管理 . (44)第五章设计管理、采购管理、施工管理的总体接口关系与协调 441、设计、采购和施工之间的逻辑关系442、公司与项目部接口 (45)3、设计与采购工作接口关系 (45)4 、设计与施工工作接口关系 (46)5、采购和施工工作接口关系 (46)第六章项目关系协调措施 . (46)1、组织协调的原则 . (46)2、项目经理部部的协调 (48)3、项目经理部外部的协调 (49)4、项目建设管理组织协调的方法 (55)第七章安全及文明施工控制措施 (57)1、项目安全控制措施 (57)2、项目文明施工控制措施 (61)3、突发事件应急救援预案 (66)第八章项目的风险管理 . (73)1、项目风险的识别 . (73)2、项目风险的监控 . (74)3、项目风险的应对措施 (78)工程施工总承包施工方案项目管理宗旨:工程总承包采用科学的项目管理技术和项目管理方法,进行工程质量、安全、成本、进度等方面的综合控制,实行项目经理责任制和项目成本核算制。
工程总承包EPC项目实施方案

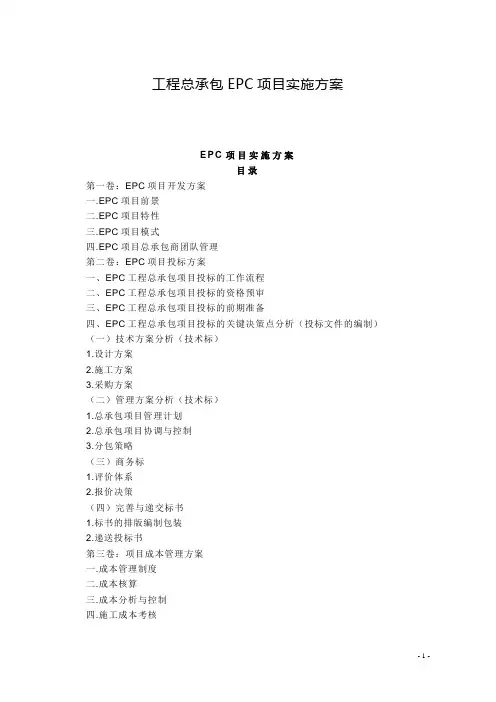

工程总承包EPC项目实施方案E P C项目实施方案目录第一卷:EPC项目开发方案一.EPC项目前景二.EPC项目特性三.EPC项目模式四.EPC项目总承包商团队管理第二卷:EPC项目投标方案一、EPC工程总承包项目投标的工作流程二、EPC工程总承包项目投标的资格预审三、EPC工程总承包项目投标的前期准备四、EPC工程总承包项目投标的关键决策点分析(投标文件的编制)(一)技术方案分析(技术标)1.设计方案2.施工方案3.采购方案(二)管理方案分析(技术标)1.总承包项目管理计划2.总承包项目协调与控制3.分包策略(三)商务标1.评价体系2.报价决策(四)完善与递交标书1.标书的排版编制包装2.递送投标书第三卷:项目成本管理方案一.成本管理制度二.成本核算三.成本分析与控制四.施工成本考核五.总结第一卷:E P C项目开发方案一.EPC项目前景EPC(Engineering Procurement Construction)是指公司对工程建设项目的设计、采购、施工、试运行等实行全过程或若干阶段的承包。
通常公司在总价合同条件下,对其所承包工程的质量、安全、费用和进度进行负责。
在EPC 模式中,Engineering不仅包括具体的设计工作,而且可能包括整个建设工程内容的总体策划以及整个建设工程实施组织管理的策划和具体工作;Procurement也不是一般意义上的建筑设备材料采购,而更多的是指专业设备、材料的采购;Construction应译为“建设”,其内容包括施工、安装、试车、技术培训等。
我国现行《建筑法》在第二十四条规定:“提倡对建筑工程实行总承包,禁止将建筑工程肢解发包。
建筑工程的发包单位可以将建筑工程的勘察、设计、施工、设备采购一并发包给一个工程总承包单位,也可以将建筑工程勘察、设计、施工、设备采购的一项或者多项发包给一个工程总承包单位;但是,不得将应当由一个承包单位完成的建筑工程肢解成若干部分发包给几个承包单位。
(完整版)EPC项目总体实施方案

二、总体实施方案1. 项目目标(质量、工期、造价)(1)质量目标符合现行国家、地方及行业相关设计规范要求,能顺利通过施工图审查机构等有关部门的审查;施工要求的质量标准:符合《工程施工质量验收规范》合格标准。
(2)工期目标本项目设计施工总承包工期为 608 日历天(20 个月),包括设计周期和施工工期,从项目实施之日起计算,(首批施工设计图纸提交时间为合同签订之日起 20 日历天内);接到招标人进场通知后 5 日内进场完毕。
(3)造价目标造价目标:满足投资控制要求。
我单位在认真研究施工招标文件、设计图纸并详细踏勘了工地现场之后,结合本标段工程的具体情况和特点以及我单位以往同类工程项目的管理经验和责任成本水平,拟采取组织、技术和经济等方面措施控制费用。
采取组织措施控制费用:(1)针对本工程特点,科学合理设置项目的现场管理机构,选拔具有丰富的同类工程施工管理经验人员担任、项目经理,并配备得力的项目部领导层。
本着一专多能、精干高效的原则选配技术、经济、管理人员组成高素质的项目管理层团队。
(2)建立健全责、权、利相适应的成本管理责任制,项目经理是项目成本管理的第一责任人,对项目成本管理目标的制定、组织实施、过程考评及目标的实现负总则。
项目部其他领导、职能部门、施工队和班组均相应承担各自的成本管理责任。
(3)科学、合理制定责任成本管理目标,做好成本计划。
按照不同工程的成本费用组成内容将目标成本细化、层层分解,纵向分解到项目部、施工队、班组,横向分解到项目决策层和各职能部门,从而建立纵向到底,横向到边的成本管理目标责任制体系,形成全员、全方位、全过程的项目成本管理格局。
通过技术措施控制费用:(1)项目中标后,及时组织有关人员彻底进行现场调查,做好施工图纸会审工作,针对本标段施工阵线长的特点和项目所处的施工条件,通过技术经济对比分析,编制针对性强、技术先进、工艺合理、安全、环保的实施性组织设计,合理配置生产要素,为成本管理目标的实现奠定基础。
勘察设计施工EPC总承包项目总体实施方案

勘察设计施工EPC总承包项目总体实施方案目录一、项目概述 (2)二、EPC总承包管理结构 (2)1. 总承包管理团队组成 (4)2. 职责划分与协作机制 (4)3. 项目组织架构图 (6)三、勘察设计实施计划 (7)1. 勘察方案设计原则与目标 (8)2. 勘察方法与技术路线 (9)3. 设计理念与风格定位 (10)4. 勘察设计及进度计划安排 (12)四、施工管理与执行方案 (13)1. 施工现场管理规范 (14)2. 施工进度计划及保障措施 (16)3. 质量控制与安全保障措施 (17)4. 施工技术方案及工艺流程 (18)5. 材料设备采购与管理方案 (19)五、项目风险管理与应对策略 (19)1. 风险识别与评估 (21)2. 风险应对措施及预案制定 (22)3. 风险管理流程与责任分工 (23)4. 风险监控与报告机制 (25)六、项目成本控制与管理方案 (26)1. 成本预算与估算方法 (27)2. 成本控制措施及优化建议 (28)3. 成本核算与成本分析报告 (29)4. 成本审计与绩效评价体系 (30)七、项目沟通与协调策略 (31)1. 内部沟通协调机制建立与实施 (33)2. 与业主及相关方的沟通策略 (34)3. 项目信息传递与信息共享平台建设 (35)4. 会议及文档管理制度 (36)八、项目验收与后期服务保障方案 (37)1. 项目验收标准与流程制定 (38)2. 后期服务承诺及保障措施 (39)3. 项目总结与评价报告编写要求及流程安排 (41)一、项目概述本项目为勘察设计施工EPC总承包项目,旨在为客户提供全方位的工程解决方案,包括项目的前期勘察、设计、施工和后期运营维护等各个阶段。
本项目涉及的领域包括基础设施建设、市政工程、环保工程、能源工程等。
本项目将充分发挥公司在各领域的专业优势,确保项目的顺利实施和高质量完成。
在项目实施过程中,我们将与客户保持密切沟通,确保项目的顺利进行。
EPC项目总体实施方案

EPC项目总体实施方案故障进行及时维修和保养,确保项目正常运转。
同时,对于质量问题,要及时处理并跟进,确保客户的满意度和信任度。
在项目目标方面,我们的主要目标是确保项目竣工后中标人所提交的结算价款不超过最后经批准的项目概算中相关费用,并达到设计要求和施工要求的质量标准,同时争创“山西省汾水杯”。
我们希望将该项目打造成为功能完备、配套齐全、环境舒适的标准化三级甲等综合医院,同时要确保安全文明施工,满足《绿色医院建筑评价标准》GB/T-2015相关要求,获得XXX“创新杯”、争创XXX“龙图杯”。
在项目阶段划分方面,我们将该项目划分为五个阶段:项目前期阶段、工程设计阶段、施工阶段、竣工验收阶段、质保服务阶段。
在各个阶段中,我们将按照节点工期确定关键线路,优质、安全并重,按期完成合同要求工作任务。
在竣工验收阶段,我们将进行验收准备、主要设备试运行和调试、各单位工程验收、各专项工程验收、项目初步(预)验收、竣工资料验收、项目竣工验收、工程交付等工作。
在项目交付投入使用后,我们将对可能出现的缺陷、故障进行及时维修和保养,确保项目正常运转。
同时,对于质量问题,要及时处理并跟进,确保客户的满意度和信任度。
设计阶段包括各单位的建筑、安装等施工图设计和施工图审查。
施工准备阶段包括协助开工手续、临时设施搭建、施工道路修筑以及场内施工临时给排水管道、临时电缆敷设和电气安装等。
施工阶段包括建筑工程和建设工程的施工,其中包括室内装饰装修、水电安装、消防、暖通、智能化弱电和电梯等工程。
竣工验收阶段包括各单位工程的竣工验收准备、主要设备试运行和竣工前调试工作、各单位工程的竣工验收以及竣工资料的准备。
质保服务阶段包括工程质量保修、配合第三方进行工程结算审计工作以及定期进行回访和沟通。
在项目实施工作分项阶段,需要组建项目部并任命项目管理人员,并签定项目责任书和制定项目部管理制度。
同时,还需要落实现场办公、生活场所和综合办公室负责人等责任岗位。
项目总体实施方案(多篇)

项目总体实施方案(多篇)第1篇:EPC项目总体实施方案二、总体实施方案1.项目目标(质量、工期、造价)(1)质量目标符合现行国家、地方及行业相关设计规范要求,能顺利通过施工图审查机构等有关部门的审查;施工要求的质量标准:符合《工程施工质量验收规范》合格标准。
(2)工期目标本项目设计施工总承包工期为608 日历天(20 个月),包括设计周期和施工工期,从项目实施之日起计算,(首批施工设计图纸提交时间为合同签订之日起20 日历天内);接到招标人进场通知后5日内进场完毕。
(3)造价目标造价目标:满足投资控制要求。
我单位在认真研究施工招标文件、设计图纸并详细踏勘了工地现场之后,结合本标段工程的具体情况和特点以及我单位以往同类工程项目的管理经验和责任成本水平,拟采取组织、技术和经济等方面措施控制费用。
采取组织措施控制费用:(1)针对本工程特点,科学合理设置项目的现场管理机构,选拔具有丰富的同类工程施工管理经验人员担任、项目经理,并配备得力的项目部领导层。
本着一专多能、精干高效的原则选配技术、经济、管理人员组成高素质的项目管理层团队。
(2)建立健全责、权、利相适应的成本管理责任制,项目经理是项目成本管理的第一责任人,对项目成本管理目标的制定、组织实施、过程考评及目标的实现负总则。
项目部其他领导、职能部门、施工队和班组均相应承担各自的成本管理责任。
(3)科学、合理制定责任成本管理目标,做好成本计划。
按照不同工程的成本费用组成内容将目标成本细化、层层分解,纵向分解到项目部、施工队、班组,横向分解到项目决策层和各职能部门,从而建立纵向到底,横向到边的成本管理目标责任制体系,形成全员、全方位、全过程的项目成本管理格局。
通过技术措施控制费用:(1)项目中标后,及时组织有关人员彻底进行现场调查,做好施工图纸会审工作,针对本标段施工阵线长的特点和项目所处的施工条件,通过技术经济对比分析,编制针对性强、技术先进、工艺合理、安全、环保的实施性组织设计,合理配置生产要素,为成本管理目标的实现奠定基础。
(完整版)epc项目总体实施方案设计

(完整版)epc项目总体实施方案设计范本1:【项目名称】EPC项目总体实施方案设计一、引言1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目约束1.5 项目交付物二、项目管理计划2.1 项目组织结构2.2 项目角色和职责2.3 项目沟通计划2.4 项目风险管理计划2.5 项目进度计划2.6 项目质量管理计划2.7 项目成本管理计划2.8 项目变更管理计划三、需求分析3.1 业务需求3.2 功能需求3.3 非功能需求3.4 需求四、技术方案设计4.1 系统架构4.2 数据模型设计4.3 系统界面设计4.4 数据库设计4.5 代码开发规范4.6 集成与测试策略五、实施计划5.1 需求开发计划5.2 技术方案实施计划5.3 测试计划5.4 部署计划5.5 培训计划六、风险管理6.1 风险辨识6.2 风险评估6.3 风险应对措施七、质量保证与验收7.1 质量控制流程7.2 质量监督与检查7.3 验收标准7.4 验收测试计划【附件】1. 附件一:项目组织结构图2. 附件二:系统界面设计图3. 附件三:数据库设计文档4. 附件四:代码开发规范文档【法律名词及注释】1. XXX法:XXX法(简称XXX)是XXXXXXX。
2. XXX法:XXX法(简称XXX)是XXXXXXX。
3. XXX法:XXX法(简称XXX)是XXXXXXX。
范本2:【项目名称】EPC项目总体实施方案设计一、项目背景1.1 项目背景描述1.2 项目目标1.3 项目价值二、项目范围2.1 项目范围定义2.2 项目交付物三、项目需求与约束3.1 业务需求3.2 功能需求3.3 非功能需求3.4 约束条件四、项目管理计划4.1 项目组织结构4.2 项目角色和职责 4.3 项目沟通计划4.4 项目风险管理计划 4.5 项目进度计划4.6 项目质量管理计划 4.7 项目成本管理计划4.8 项目变更管理计划五、技术方案设计5.1 系统架构设计5.2 数据模型设计5.3 系统界面设计5.4 数据库设计5.5 代码开发规范5.6 集成与测试策略六、实施计划6.1 项目启动计划6.2 需求开发计划6.3 技术方案实施计划6.4 测试计划6.5 运维计划七、风险管理7.1 风险辨识7.2 风险评估7.3 风险应对措施八、质量保证与验收8.1 质量控制流程8.2 质量监督与检查8.3 验收标准8.4 验收测试计划【附件】1. 附件一:项目组织结构图2. 附件二:系统界面设计图3. 附件三:数据库设计文档4. 附件四:代码开发规范文档【法律名词及注释】1. XXX法:XXX法(简称XXX)是XXXXXXX。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、总体实施方案1. 项目目标(质量、工期、造价)(1)质量目标符合现行国家、地方及行业相关设计规范要求,能顺利通过施工图审查机构等有关部门的审查;施工要求的质量标准:符合《工程施工质量验收规范》合格标准。
(2)工期目标本项目设计施工总承包工期为 608 日历天(20 个月),包括设计周期和施工工期,从项目实施之日起计算,(首批施工设计图纸提交时间为合同签订之日起 20 日历天内);接到招标人进场通知后 5 日内进场完毕。
(3)造价目标造价目标:满足投资控制要求。
我单位在认真研究施工招标文件、设计图纸并详细踏勘了工地现场之后,结合本标段工程的具体情况和特点以及我单位以往同类工程项目的管理经验和责任成本水平,拟采取组织、技术和经济等方面措施控制费用。
采取组织措施控制费用:(1)针对本工程特点,科学合理设置项目的现场管理机构,选拔具有丰富的同类工程施工管理经验人员担任、项目经理,并配备得力的项目部领导层。
本着一专多能、精干高效的原则选配技术、经济、管理人员组成高素质的项目管理层团队。
(2)建立健全责、权、利相适应的成本管理责任制,项目经理是项目成本管理的第一责任人,对项目成本管理目标的制定、组织实施、过程考评及目标的实现负总则。
项目部其他领导、职能部门、施工队和班组均相应承担各自的成本管理责任。
(3)科学、合理制定责任成本管理目标,做好成本计划。
按照不同工程的成本费用组成内容将目标成本细化、层层分解,纵向分解到项目部、施工队、班组,横向分解到项目决策层和各职能部门,从而建立纵向到底,横向到边的成本管理目标责任制体系,形成全员、全方位、全过程的项目成本管理格局。
通过技术措施控制费用:(1)项目中标后,及时组织有关人员彻底进行现场调查,做好施工图纸会审工作,针对本标段施工阵线长的特点和项目所处的施工条件,通过技术经济对比分析,编制针对性强、技术先进、工艺合理、安全、环保的实施性组织设计,合理配置生产要素,为成本管理目标的实现奠定基础。
(2)在项目实施过程中,针对不断变化的外部条件,及时调整和优化实施组织设计,降低建设成本。
①优化基坑土方调配方案,在满足技术规范的前提下,充分利用现场堆土及回填土调配。
②做好地质预测、预报工作,及时调整施工方案,在确保安全的前提下,优化基坑支护及地下室施工方案;提前制定处理不良地质灾害的应对预案,尽量减少非不可抗力造成的损失。
③合理组织工程的流水施工作业,加快模板、支架等周转性材料的周转速度。
(3)采用新技术、新设备、新材料、新工艺,降低工程成本。
(4)优化施工组织,规范工作程序,加强测量和试验控制工作,防止出现安全、质量问题和事故,杜绝出现废弃工程,确保全部工程质量达到合同约定的工程质量验收标准。
(5)组织均衡施工,杜绝窝工现象,在确保质量、安全的前提下尽量提前工期,降低管理成本。
(6)坚持现场管理标准化,堵塞浪费漏洞。
降低工费成本:(1)加强现场管理,合理进行劳动组织,减少和避免无效劳动,提高劳动生产率。
(2)加强职工的教育培训,提高技术水平,提高劳动效率,降低工费成本。
降低材料成本:(1)材料采购①采购之前,详细调查了解当地的材料供应情况,做到比物、比价、比服务,分批采购备料;条件许可时,在保证质量并通过建设单位审查同意的前提下,集中招标采购工程主要材料,降低材料的价格成本。
②贯彻执行“经济储备”的原则,对于价格稳定的材料,按“随用随购”的原则,合理确定材料的进货经济批量与批次,尽量减少库存,降低流动资金占用率,避免因积压而造成损失浪费,同时还应避免出现停工待料造成窝工。
对于材料价格波动较大的材料,充分利用现代化信息手段,广泛收集材料价格信息,采用科学的分析手段,超前进行市场预测,分析价格走势,合理确定采购时间,避免因价格上涨而造成成本增加,并采取批量采购的措施,降低材料价格的市场风险。
(2)材料运输①充分了解当地运输条件,通过建设单位审查同意的前提下,集中招标选择材料运输单位;做好场内外运输配合和衔接,减少中转环节;②根据工程进度,随时掌握供应计划,严格控制进场材料;③减少材料场内二次倒运工作量。
(3)在保管过程中,要跟就材料的物理、化学性质进行科学合理存储,防止变质和损耗。
(4)材料使用①加强对原材料、构配件、成品和半成品的试验、检验工作,避免因材料质量问题造成损失;②材料领用要通过实行限额领料制度来控制;③采用新技术、新材料、新工艺;④木材、钢筋、模板等实行统一配料,集中加工,做到量材取料,材尽其用,降低消耗,提高有效利用率;⑤提高材料加工工艺水平,改进操作方法,减少操作损耗;⑥坚持余料的有效回收和利用,提高周转材料的周转次数。
降低机械设备使用成本:①建立健全机械设备操作人员持证上岗和维修保养制度;②加强机械设备使用计划性,做好平衡调度工作;③开展单机单车核算,把机械设备的经济效益与个人的经济效益联系起来进行奖罚;④开展技术创新,搞好机械设备的综合利用;⑤保证机械设备安全作业;⑥最大限度发挥机械设备的使用率,防止闲置或任务不饱满。
构建和谐环境,降低协调成本:构建和谐的外部施工环境,同建设单位建立平等的协作关系,重视监理工程师的建议和要求,保持与设计单位的沟通与合作,认真做到尊重业主,服从监理,配合设计,信守合同”,以求真务实的作风、进取的精神,减少施工中的失误;重视文明施工、环境保护,加强同当地政府和人民群众的联系与沟通,搞好路地共建,获得他们的支持,尽快完成征地拆迁工作,减少施工干扰,杜绝治安案件的发生,促进施工进度,降低工程成本。
(4)安全目标安全文明目标:达到合同规定要求。
①工亡事故为零;②年千人重伤率为零;③年千人负伤率低于3;④主要的设备、火灾、交通、中毒伤亡事故为零;⑤员工职业健康体检计划完成率100%;⑥三项岗位人员及特种作业人员持证上岗率100%;⑦危险性较大工程安全专项方案编制和实施率100%;⑧事故隐患排查覆盖面和隐患整改率100%;⑨参建外协单位及保险认购率100%;⑩安全生产、安全环保资金投入,按工程造价2%的国家规定核定;(5)环保目标严格按照国家规范要求执行:废水排放应满足施工所在地有关废水排放标准;扬尘控制应按《环境空气质量标准》执行;废气排放,应按《大气污染物综合排放标准》执行;施工场界噪声限值按《建筑施工场界环境噪声排放标准》执行;对固体废弃物特别是有毒、有害固体物,要确定“三化”原则,即:固体废弃物的“减量化”、“资源化”和“无害化”。
(6)节能目标①设计阶段节能目标:严格实施节能设计标准,通过改善建筑围护结构保温、隔热性能,提高采暖、通风和空气调节设备、系统的能效比,以及采取增进照明设备效率。
②施工现场节能减排管理目标:严格执行国家、行业、地方关于禁止与限制落后淘汰技术、工艺、产品的现行有关规定;积极采用新技术、新材料、新工艺和新产品。
2. 项目实施组织形式2.1勘察设计实施组织形式(1)勘察部分①对工程项目实施质量三级管理:总工程师代表单位对项目进行质量把关,事先提供技术指导,进行必要的现场中间检查,审定勘察项目的成果资料及最终质量等级。
主任工程师代表专业部门对本项目进行质量监督,确保全部勘察工作严格按照有关规范、规程执行,并及时进行现场中间检查,指导和解决技术上的疑难问题,审核工程勘察的成果资料,评定质量等级。
本工程设工程勘察项目负责人,负责工程勘察的具体实施,并对各工序实施质量监督,检查原始资料的质量,评定有关工程勘察工序的质量,并负责内业资料整理和报告书的编写工作。
②严格执行国家、行业和地方有关规范规程:保证现场钻探操作、测量、管线探测、记录、取土、原位测试和室内土工试验质量。
强化工序管理、执行各工序建立责任制,下道工序质量责任者为上道工序质量检查人,实行工序质量签收,对关键部位设置管理点,以确保各工序的工作质量。
对工程中遇到的技术问题提交项目负责人处理,项目负责人无法处理的,则逐级提交,直至解决问题。
项目负责人、校核人、审核人逐级、全面负责工程勘察过程中的质量控制。
(2)设计部分通过采用以下组织保证、设备保证、人员保证和例会制度四种措施,保证该项目的设计计划任务的顺利实施。
①采取项目负责制,行政主管、项目审定、设计总负责人,对本项目设计工作总体负责。
经营部门、设计部门对本项目的生产进度负责,技术部门对本项目的技术管理质量负责,对设计文件的质量进行全面的审查。
在设计过程中加强事先指导和中间检查的深度和力度,加强各工序之间的合理衔接,全面提高工作效率。
②设计单位行政主管领导亲自担任本项目主管领导,设计总负责人、各相关专业负责人以及大部分参加人员,都具有同类型工程的设计经验,德才兼备,吃苦耐劳。
责任到人、具体落实,充分调动设计人员的积极性,确保设计进度。
项目组在进行本项目设计时将采取封闭集中设计的形式,并安排专人进行现场设计。
以进一步提高工作效率。
③建立例会制度,设计总负责人和各专业负责人必须到会,确定具体措施,使影响进度的隐患尽早解决,保证各专业设计按总进度时间计划正常进行。
2.2施工实施组织形式工程总承包合同签定后,项目部根据合同的工期要求,制定出项目实施总体进度计划,并根据工程总承包项目的范围、内容、要求和资源状况,合理划分施工分段,组织专业施工队伍实施。
各施工队的施工管理人员,具体对工程的施工进行组织和实施,项目部施工生产部对施工队进行管理,重点对安全、质量、进度、费用进行控制,加强现场管理和施工变更管理。
督促施工队按设计及国家有关质量标准要求进行施工、遵守安全、环保等方面的规定,实现安全、质量、费用、工期目标要求。
为优质高效的进行本标段工程施工,我公司结合类似工程项目管理的经验,严格按照相关法规的要求建立现场管理体系,成立项目部。
项目部实行“一级核算、两级管理”的项目管理模式。
项目部是我公司的直接派出机构,全面负责本标段现场的设计、施工组织与管理,公司总部各职能部门对项目部进行对口管理和支持。
项目经理受公司总经理委托,对本工程的质量、进度、安全、环保等直接负责。
(1)项目组织机构设立原则①一次性和动态性原则一次性主要体现为总承包项目组织是为实施工程项目而建立的专门的组织机构,由于工程项目的实施是一次性的,因此,当项目完成以后,其项目管理组织机构也随之解体。
动态性主要体现在根据项目实施的不同阶段,动态地配置技术和管理人员,并对组织进行动态管理。
②系统性原则在总承包项目管理组织中,无论是业主项目组织,还是EPC总承包商项目组织,都应纳入统一的项目管理组织系统中,要符合项目建设系统化管理的需要。
项目管理组织系统的基础是项目组织分解结构。
每一组织都应在组织分解结构中找到自己合适的位置。
③管理跨度与层次匹配原则现代项目组织理论十分强调管理跨度的科学性,在总承包项目的组织管理过程中更应该体现这一点。
