计算题基础:时间计算-2019信息系统项目管理师-薛大龙博士

合集下载

2019年5月 信息系统项目管理师 -上半年上午 考试真题及参考答案

2019年5月 信息系统项目管理师 -上半年上午  考试真题及参考答案

2019年5月信息系统项目管理师试题及答案全国软考真题-上午选择题一、单项选择题(共75分,每题1分。

每题备选项中,只有1个最符合题意)●第1题.RFID射频技术多应用于物联网的()。

A、网络层B、感知层C、应用层D、传输层【参考答案】B●第2题.智慧城市建设参考模型的()利用SOA(面向服务的体系架构)、云计算、大数据等技术,承载智慧应用层中的相关应用,提供应用所需的各种服务和共享资源。

A、通信网网络层B、计算与存储层C、物联感知层D.数据及服务支撑层【参考答案】D●第3题.在信息系统的生命周期中,开发阶段不包括()。

A、系统规划B、系统设计C、系统分析D、系统实施【参考答案】A●第4题. ()的目的是缩小数据的取值范围,使其更适合于数据挖掘算法的需要,并且能够得到和原始数据相同的分析结果。

A、数据清洗B、数据集成.C、数据变换D、数据归纳【参考答案】D●第5题. ()向用户提供办公软件、工作流等服务,使软件提供商从软件产品的生产者转变成服务的运营者。

A、lansB、PaasC、SaasD、Daas.【参考答案】C●第6题.区块链的特征不包括()。

A、中心化B、开放性C、信息不可篡改D、匿名性【参考答案】A●第7题.软件架构中,()模式包括主程序子程序数据抽象和面向对象,以及层次结构。

A、数据流B、调用/返回C.虚拟机D、独立构件【参考答案】B●第8题.关于软件过程管理的描述,不正确的是()。

A、在软件过程管理方面,最著名的是能力成熟度模型集成(CMMI)B、CMOI成熟度级别3级与4级的关键区别在F对过程性能的可顶测性C、连续式模型将24个过程域按照功能分为过程管理、项目管理、工程和支持4个过程组D、对同组织采用阶段式模型和连续式模型分别进行CMMI评估,得到的结论不同【参考答案】D●第9题.关于软件测试的描述,不正确的是()。

A、采用桌前检查代码走查和代码审查属于动态测试方法B,控制流测试和数据流测试属于白盒测试方法C、软件测试可分为单元测试、集成测试、确认测试、系统测试等类别D、回归测试的目的是在软件变更后,变更部分的正确性和对变更需求的符合性以及功能、性能等要求的不损害性【参考答案】A●第10题.关于软件工程的描述,不正确的是()。

《系统规划与管理师32小时通关》薛大龙编著-- 论文范文【IT服务项目的知识管理】

《系统规划与管理师32小时通关》薛大龙编著-- 论文范文【IT服务项目的知识管理】

第31小时论文范文I:论IT服务项目的知识管理IT服务的过程也是知识创造价值的过程,把IT服务活动中相关的知识通过整理、分析进行知识提炼,纳入知识库,通过知识的复用、共享有助于提升组织的管理效率,降低IT服务成本,增值知识资产,提高运行维护服务的核心竞争力。

作为系统规划与管理师,通过有效知识管理,将运维生产过程中产生的各类信息所包含的知识能够最大限度地提取、保留,通过评审后加以应用,能够提高运维响应速度和服务质量。

请围绕“IT服务项目的知识管理”论题,分别从以下三个方面进行论述。

(1)结合你承担的IT服务项目,从知识获取、知识共享、知识入库、知识评审等四方面论述知识管理应实施的活动。

(2)概要论述IT服务的知识识别,以及你在项目中的实施方法。

(3)叙述你所参与的IT服务项目采取的知识管理风险控制,并加以评价。

1、写作思路【论文写作提纲】论文的写作包括摘要和正文两部分,参考全国软考其他论文考试实际情况,论文试题纸上会有绘制好的格纸供写,并提示字数,摘要部分一般不超过300字;正文部分一般保持在2000字左右。

摘要部分相对较为重要,是阅卷人最快获取论文重点的部分。

论文正文部分大致分为几部分内容。

第一段是对项目背景的描述,可采用已准备好的通用模板,100字左右;第二段则根据题干要求论述知识点对项目内容进行改编,比如题干考查规划阶段的工作内容,则描述规划阶段项目存在的问题,考查知识管理则描述项目的知识管理相应工作,100字左右;第三段可以根据论文题目做概念性阐述,知识点直接来源于教材即可,150字左右;从第四段开始按照题干要求论述的点开始作答,具体段落的划分建议每一小问第1小段概念性表述,第2小段与实际项目相结合;正文最后一段需要考生结合考核知识点论述题目中涉及内容在项目过程中的重要性和对项目产生的良性效果,以及完善性建议,150字左右。

正文部分从第四段开始至倒数第二段为重点段落,建议字数在1500左右,自行分配各段字数。

信息系统项目管理师(2019上)计算题题目、解析及详细解题过程

信息系统项目管理师(2019上)计算题题目、解析及详细解题过程

关键路径为:ADFG,工期为17天;总浮动时间:指一项工作在不影响总工期的前提下所具有的机动时间。

计算公式:总浮动时间=最迟开始时间-最早开始时间=最迟结束时间-最早结束时间C的最早开始时间:2(A结束后立即开始);C的最迟开始时间:4(关键路径上G的开始时间为14,在不影响G 的情况下,E的最迟开始时间为14-4=10, 在不影响E的情况下,C的最迟开始时间为10-5=5);所以,C的总浮动时间为:5-2=3参考答案:D、D40、某项目沟通协调会共有9人参加会议,此次会议沟通渠道有()条。

A、42B、28C、45D、36解析:此题需要我们使用公式:沟通渠道=N(N-1)/2。

其中N为该项目团队干系人数量。

也就是N个点之间的连线问题,每一个与其它点之间最多有(N-1)条连线,因任意点A与任意点B之间的连线AB与BA是一条线,帮N个点之间有N(N-1)/2条连线。

解答过程:EV=A+B+C+D+ E×80% +F×60%=1000+800+2000+5000+3200×0.8+4000×0.6=13760EAC=AC+ETC= AC+(BAC-EV)=16100+(40000-13760)=42340参考答案:C66、67、某炼油厂根据计划每季度供应合同单位汽油和煤油各16吨。

该厂从甲乙两处场地运回原油提炼。

一直两处原油成分如下表所示,且甲乙两地采购成本分别为200元/吨和300元/吨。

对于该炼油厂,需要从乙采购()吨方能使此次采购的成本最低,最低的采购成本是()元。

(66)A、10 B、20 C、30 D、40(67)A、12000 B、13000 C、14000 D、15000解析:此题是线性规划问题,依据题意,设采购成本最低时:从甲地采购原油x吨,从乙地采购原油y吨,列方程式如下:①0.2x+0.4y≥16②0.5x+0.2y≥16求200x+300y最小?解答过程:①×5得:x≥80-2y ……③②×2得:x≥32-0.4y……④⑤200x+300y=min采用试探法,依次将y取各选项的值代入①②,计算得x,并将其代入⑤,最后比较成本最小的值,既为解。

2019.11考前冲刺·系统集成项目管理工程师·薛大龙博士TO51CTO

2019.11考前冲刺·系统集成项目管理工程师·薛大龙博士TO51CTO
22:06
22:06
四、电子商务 1.EDI(电子数据交换)是连接原始电子商务和现代电子商务的纽带。 2.电子商务基础设施:①网络基础设施;②多媒体内容和网络出版的基础设施;③ 报文和信息传播的基础设施;④商业服务的基础设施;⑤技术标准;⑥政策和法律。 五、商业智能 1.BI(Business Intelligence),利用数据仓库、联机分析处理工具(On-line Analytecs Process,OLAP)、数据挖掘等技术。 2.BI主要功能:①数据仓库;②数据ETL;③数据统计输出(报表);④分析功能。 3.BI的实现三个层次:数据报表、多维数据分析、数据挖掘。 4.实现商业智能的6步骤:①需求分析;②数据仓库建模;③数据抽取;④建立商业 智能分析报表;⑤用户培训和数据模拟测试;⑥系统改进和完善。
试题一 时间管理 合同管理 合同管理 时间管理 范围管理 可行性研究 合同管理 整体管理 质量管理 立项+范围 配置管理 时间成本计算 时间成本计算 合同管理 时间计算
时间成本计算
计算(归一化)+立项
变更+配置 变更+干系人管理 整体管理 质量管理
试题二 时间管理 范围管理 成本管理 成本管理 成本管理 时间管理 成本管理 合同管理 时间管理 合同管理 合同管理 项目立项 范围 进度 变更 范围 需求 变更 采购+合同管理
22:06
六、新一代信息技术及应用 1.大数据5V特点:Volume(大量)、Velocity(高速)、Variety(多样)、 Value(价值)、Veracity(真实性)。 2.大数据需经过5个环节:①数据准备;②存储管理;③计算处理;④数据分 析;⑤知识展现。
22:06
3.云计算服务类型: ①IaaS(基础设施即服 务); ②Paas(平台即服务); ③SaaS(软件即服务)。 4.云计算技术架构4层: 设施层、 资源层、 资源控制层、 服务层。

信息系统项目管理师——计算题

信息系统项目管理师——计算题

【说明】

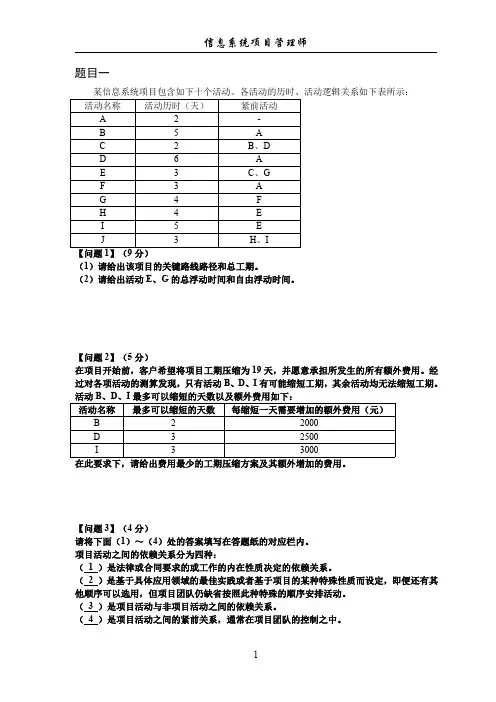

某信息系统项目包含 A、B、C、D、E、F、G、H、I、J 十个活动。各活动的历时、成
本估算值、活动逻辑关系如下表所示:
活动名称 活动历时(天) 活动成本估算(元) 紧前活动
A
2
2000
-
B
4
3000
A
C
6
5000
B
D
4
3000
A
E
3
2000
D
F
2
2000
A
G
2
2000
F
H
3
3000
E、GIΒιβλιοθήκη 22000C、H
J
3
3000
I
【问题 1】(10 分)
(1)请计算活动 H、G 的总浮动时间和自由浮动时间。
(2)请指出该项目的关键路径。
(3)请计算该项目的总工期。
【问题 2】(3 分) 项目经理在第 9 天结束时对项目进度进行统计,发现活动 C 完成了 50%,活动 E 完成了 50%,活动 G 完成了 100%,请判断该项目工期是否会受到影响?为什么?
【问题 4】(3 分) 项目经理对项目进度、成本与计划不一致的原因进行了详细分析,并制定了改进措施。假 设该改进措施是有效的,能确保项目后续过程中不会再发生类似问题,请计算该项目的完 工估算 EAC。
10
答案
题目一 【问题 1】(9 分) 答案:
信息系统项目管理师
1、关键路径:ADCEIJ,总工期:21 天。 2、E 在关键路径上,它的总时差、自由时差均是 0 天; G 的总时差、自由时差均是 1 天。 【问题 2】(5 分) 答案:由于题目中给出限制,“只有活动 B、D、I 有可能缩短工期”,在费用最少的工期 压缩方案为:D 缩短 1 天,I 缩短 1 天;额外增加的费用为 5500 元。 【问题 3】(4 分) 答案:1、强制依赖关系 2、选择依赖关系 3、外部依赖关系 4、内部依赖关系 【问题 4】(9 分) 答案:1、BAC=总预算-管理储备=20﹣2=18 万元 2、EV=PV×0.6=12×0.6=7.2 万元 CV=EV﹣AC=7.2﹣10=﹣2.8 万元 SV=EV﹣PV=7.2﹣12=﹣4.8 万元 3、按当前绩效继续执行,属于典型偏差 因此:ETC=(BAC﹣EV)/CPI=(18﹣7.2)/CPI =10.8/CPI=10.8/(EV/AC) =10.8×AC/EV=10.8×10/7.2=15 万元

信息系统项目管理师(2019下)计算题题目、解析及详细解题过程

信息系统项目管理师(2019下)计算题题目、解析及详细解题过程

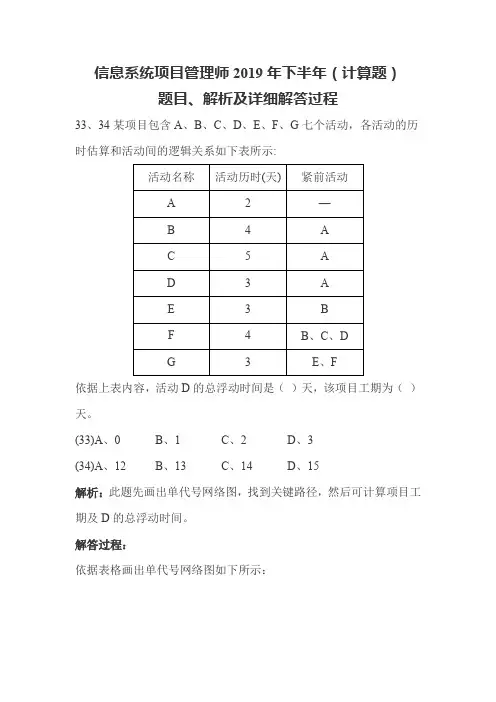

依据上表内容,活动D的总浮动时间是()天,该项目工期为()天。

(33)A、0 B、1 C、2 D、3(34)A、12 B、13 C、14 D、15解析:此题先画出单代号网络图,找到关键路径,然后可计算项目工期及D的总浮动时间。

解答过程:依据表格画出单代号网络图如下所示:66、67、某电池厂生产甲、乙两种型号产品(单位:万个),这两种产品都需要设备和A、B两种原材料,利润与资源限制条件如表所示,为了获得最大的利润,该电池厂每天生产的甲产品的数量应为()万个,此时该企业每天的利润为()万元。

解析:此题是求解利润最大化问题,依据题意,设获取最大利润时:生产甲产品x万个,生产乙产品y万个,列方程式如下:①2x+3y≤20②3x+y≤15③2y≤12求2x+4y最大?解答过程:②×3得:9x+3y≤45……④④-①得:7x≤25,依据题目答案,则x≤3化简③得:y≤6(1)将x=3分别代入①②,得y≤4,此时利润为:2×3+4×4=22;(2)将x=2分别代入①②,得y≤5,此时利润为:2×2+4×5=24;(3)将x=1分别代入①②,得y≤6,此时利润为:2×1+4×6=26;参考答案:A、D68、下图为某地区的通信线路图,图中的节点为8个城市,节点间标识的数字为城市间铺设通讯线路的长度,为保持8个城市的通讯连接,则至少铺设()千米的线路。

A、1000B、1100C、1200D、1300解析:此题为求解最短路径问题,我们把图分为两个集合,一个顶点集,一个边集,每次从边集中选取最短边连接顶点,若顶点已连通,则丢弃该边,选取新的最短边,直到图连通。

解答过程:1.选取距离为100的AD边连接顶点A、D,如图1所示;2.选取距离为100的GH边连接顶点G、H,如图2所示;3.同理,依次选取距离为200的AB、CG、BG、GE连接顶点A、B、C、G、B、G、G、E,如图3所示;4.舍去已经连通顶点的边,此时,只有边F没有连通,剩余边中EF、FH,EF最短,使用EF连接E、F顶点,如图4所示。

2019信息系统项目管理师综合知识考试真题(含答案详解)

2019信息系统项目管理师综合知识考试真题(含答案详解)

---------------------------------------------------------------最新资料推荐------------------------------------------------------2019信息系统项目管理师综合知识考试真题(含答案详解)2019 信息系统项目管理师综合知识考试真题(含答案) 1 1 、企业信息化是指企业在作业、管理决策的各个层面利用信息技术,提高企业的智能化,自动化水平的过程。

()一般不属于企业信息信息化的范畴。

A、在产品中添加了跟踪服务功能B、实现了 OA 系统的扩展C、引入了专家决策系统D、第三方广告平台的更新解析:企业信息化是指企业在产品的设计、开发、生产、管理、经营等多个环节中广泛利用信息技术,辅助生产制造,优化工作流程,管理客户关系,建设企业信息管理系统,培养信息化人才并建设完善信息化管理制度的过程。

企业信息化是国民经济信息化的基础,涉及生产制造系统、ERP、CRM、SCM 等。

这题也可以从题目说明来分析,题目说到企业信息化是提高企业的智能化,自动化水平的过程,这里 ABC 都符合这个说明,而 D 选项第三方广告平台的更新这个太宽泛,我改下页面样式也是更新啊。

参考答案:D 2 2 、智能制造是制造技术发展的必然趋势,从理论上来讲,()是智能制造的核心 A、制造机器人 B、CPS C、互联网 D、3D 打印参考答案:1 / 3B 解析:信息物理系统(CPS,Cyber-Physical Systems)是一个综合计算、网络和物理环境的多维复杂系统,通过3C(Computer、Communication、Control)技术的有机融合与深度协作,实现大型工程系统的实时感知、动态控制和信息服务。

CPS 实现计算、通信与物理系统的一体化设计,可使系统更加可靠、高效、实时协同,具有重要而广泛的应用前景。

信息物理系统(cyber physical systems,简称 CPS)作为计算进程和物理进程的统一体,是集成计算、通信与控制于一体的下一代智能系统。

薛大龙简介_薛大龙简历-中国讲师网

薛大龙简介_薛大龙简历-中国讲师网

薛大龙主页:/home/xuedalong/ 注册咨询师|建造师|监理工程师|项目管理培训专家---薛大龙擅长领域:目标管理| IT与信息化咨询| 供应链信息化擅长行业:电力能源互联网通讯电子房地产生产加工讲师简介:薛大龙一、基本情况中共党员、高级工程师,北京理工大学博士,注册高级项目经理,注册监理工程师,国家标薛大龙主页:/home/xuedalong/准编写人,考试教材作者。

曾任大型国企高管,参与多个国家级大型项目,并担任国家重大项目“十二金”工程中数个金字头工程的总监或总监代表,具有丰富的工程咨询和项目管理、监理经验,具有近千家企业内训授课经历,公开课600多次。

二、主讲课程1、项目管理实战2、信息系统项目管理师3、注册建造师4、注册监理工程师5、注册咨询师(投资)三、薛老师著作:(以第一作为主编并正式出版教程50多本,在此只列出有代表性的部分)《高级信息系统项目管理师教程》,电子工业出版社,薛大龙主编,张立台副主编《信息系统项目管理师考试金色重点暨历年真题解析(2009-2012)》,电子工业出版社,薛大龙主编,马军副主编《信息系统项目管理师考试蓝色题库》,电子工业出版社,薛大龙主编,张国营副主编《信息系统项目管理师考试掌中宝》,电子工业出版社,薛大龙主编,张国营副主编《信息系统项目管理师之路》,电子工业出版社,薛大龙主编,马军副主编《信息系统项目管理师历年真题及解析》,清华大学出版社,全国软考办组编,薛大龙参编《2009上半年试题分析与解答》,清华大学出版社,全国软考办组编,薛大龙参编《2010上半年试题分析与解答》,清华大学出版社,全国软考办组编,薛大龙参编《信息系统项目管理师历年真题及解析(2014最新版)》,电子工业出版社,薛大龙主编,王倩副主编《系统集成项目管理工程师教程》,清华大学出版社,柳纯录主编,薛大龙参编《系统集成项目管理工程师教程》,电子工业出版社,薛大龙主编,刘春淼副主编《系统集成项目管理工程师考试金色重点暨历年真题解析(2009-2012)》,电子工业出版社,薛大龙主编,王安副主编《系统集成项目管理工程师考试蓝色题库》,电子工业出版社,薛大龙主编,唐中印副主编《系统集成项目管理工程师考试掌中宝》,电子工业出版社,薛大龙主编,李莉莉副主编《系统集成项目管理工程师历年真题及解析》,清华大学出版社,全国软考办组编,薛大龙参编《系统集成项目管理工程师历年真题及解析(2014最新版)》,电子工业出版社,薛大龙主编,张国营副主编《信息系统监理师教程》,电子工业出版社,薛大龙主编,商瑞强副主编《信息系统监理师应试辅导暨案例分析》,人民邮电出版社,薛大龙主编,罗铁清副主编《信息系统监理师考前串讲与模拟试卷》,人民邮电出版社,薛大龙主编,莫维副主编薛大龙主页:/home/xuedalong/《信息系统监理师考试金色重点暨历年真题解析(2009-2012)》,电子工业出版社,薛大龙主编,艾教春、何鹏涛副主编《信息系统监理师考试蓝色题库》,电子工业出版社,薛大龙主编,何鹏涛、王宏宇副主编《信息系统监理师考试掌中宝》,电子工业出版社,薛大龙主编,何鹏涛、崔继东副主编《信息系统监理师考试历年真题及解析(2014最新版)》,电子工业出版社,薛大龙主编,王宏宇副主编《网络管理员考前串讲与模拟试卷》,人民邮电出版社,张贻信、薛大龙、顾光武主编《网络工程师考前串讲与模拟试卷》,人民邮电出版社,黄丽达、薛大龙、张贻信主编《软件评测师考试蓝色题库》,电子工业出版社,薛大龙主编,张国营副主编《Windows CE嵌入式系统开发从基础到实践》,电子工业出版社,薛大龙主编,陈世帝副主编《贯通Hibernate开发》,电子工业出版社,李刚、薛大龙、郭莹主编《一级建造师考试掌中宝:建设工程法规及相关知识》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试掌中宝:建设工程项目管理》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试掌中宝:建设工程经济》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试掌中宝:机电专业工程管理与实务》,电子工业出版社,薛大龙主编,莫维副主编《一级建造师考试掌中宝:建筑专业工程管理与实务》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试金色重点暨历年真题解析:建设工程法规及相关知识》,电子工业出版社,薛大龙主编,王宏宇副主编《一级建造师考试金色重点暨历年真题解析:建设工程项目管理》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试金色重点暨历年真题解析:建设工程经济》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试金色重点暨历年真题解析:建筑专业工程管理与实务》,电子工业出版社,薛大龙主编,张国营副主编《一级建造师考试金色重点暨历年真题解析:机电专业工程管理与实务》,电子工业出版社,薛大龙主编《二级建造师考试金色重点暨历年真题解析:建设工程施工管理》,电子工业出版社,薛大龙主编,马军薛大龙主页:/home/xuedalong/ 副主编《二级建造师考试金色重点暨历年真题解析:建设工程法规及相关知识》,电子工业出版社,薛大龙主编,张国营副主编《二级建造师考试金色重点暨历年真题解析:机电工程管理与实务》,电子工业出版社,薛大龙主编,马军副主编《二级建造师考试金色重点暨历年真题解析:建筑工程管理与实务》,电子工业出版社,薛大龙主编,张国营副主编《二级建造师考试金色重点暨历年真题解析:市政公用工程管理与实务》,电子工业出版社,薛大龙主编,王宏宇副主编《注册监理工程师考试金色重点暨历年真题解析:建设工程监理基本理论与相关法规》,电子工业出版社,薛大龙主编,张珂副主编《注册监理工程师考试金色重点暨历年真题解析:建设工程质量、投资、进度控制》,电子工业出版社,薛大龙主编,何鹏涛副主编《注册监理工程师考试金色重点暨历年真题解析:建设工程合同管理》,电子工业出版社,薛大龙主编《注册监理工程师考试金色重点暨历年真题解析:建设工程监理案例分析》,电子工业出版社,薛大龙主编,陈日清副主编《注册咨询师考试金色重点暨历年真题解析:宏观经济政策与发展规划》,电子工业出版社,薛大龙主编《注册咨询师考试金色重点暨历年真题解析:工程项目组织与管理》,电子工业出版社,薛大龙主编《注册咨询师考试金色重点暨历年真题解析:项目决策分析与评价》,电子工业出版社,薛大龙主编《注册咨询师考试金色重点暨历年真题解析:现代咨询方法与实务》,电子工业出版社,薛大龙主编《信息系统监理工程师手册》,机械工业出版社,薛大龙著《智慧中国》,电子工业出版社,薛大龙主编,马军副主编《网络舆情分析师教程》,电子工业出版社,薛大龙主编,马军副主编薛大龙主页:/home/xuedalong/四、薛老师授课过的客户(超过1000多家,在此只列出部分):国家发改委国家工商总局国家税务总局国土资源部国家农业部国家水利部国家工业和信息化部中共中央党校中国兵器集团近千家企业(包括数百家上市公司及近千家中小企业,企业名字不一一列出,均有培训照片,如有需要请向薛老师索要)著作反映了讲师的学术水平,客户大小及多少反映了讲师受认可的程度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

持续时间(周)
1 2 3 2 2 4 4 5 4 3
③同时开展H工序与A工序 ④压缩F工序时间 ⑤压缩G工序时间

(36)


A.①⑤
C.②⑤
B.①③
D.③④
A公司的某项目即将开始,项目经理估计该项目10天即可完成, 如果出现问题耽搁了也不会超过20天完成,最快6天即可完成。 根据项目历时估计中的三点估算法,你认为该项目的历时为 (37),该项目历时的估算标准差为(38) 。 (37)A.10天 (38)A.2.1天 B.11天 B.2.2天 C.12天 C.2.3天 D.13天 D.2.4天

事件3:张某将新的项目计划上报给了公司,公司请财务部估算项目的利润。
工作代号 紧前工作
计划工作历时 (天)
最短工作历时 (天)
每缩短一天所 需增加的费用 (万元)
A
B C D E F G
A A B、C C D D、E
5
2 8 10 5 10 11
4
2 7 9 4 8 8
5
3 2 1 2 5
H
F、G
最晚开始开始LS:LS=LF-D
总时差=LS-ES=LF-EF 自由时差=紧后工作的ES - 此活动的EF

以下是某工程进度网络图,如果因为天气原因,活
动③→⑦的工期延后2天,那么总工期将延后(37) 天。
A.0
B.1
B
C.2
4
D.3
D E 7 7
5 6
H 2 F 8
7 8
1
A 3
2
4
J 2
9
5

试题一(25分)(高级-11下) 张某是M公司的项目经理,有着丰富的项目管理经验, 最近负责某电子商务系统开发的项目管理工作。该项目经过工作分解后,范围已经明 确。为了更好地对项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计 划技术对项目进度进行管理。经过分析,张某得到了一张工作计划表,如表1所示。
下表给出了项目中各活动的乐观估计时间、最可能估计时
间和悲观估计时间,则项目的期望完工总时间是(36)天。 (高级-10下) A.36 B.38 C.40 D.42
2012中级试题36: 过去几年小李完成了大量网卡驱动模块的开发,最 快6天完成,最慢36天完成,平均21天完成,如果小 李开发一个新网卡驱动模块,在21天到26天内完成 的概率是______。 (36) A、68.3% B、34.1% C、58.2% D、26.1%
2019全国计算机技术与软件专业技术资格(水平)考试
《 计 算 题 基 础 》
时间计算 — 讲师 : 薛大龙博士
讲师简介
北京理工大学博士、多所大学客座教授 工信部中国智库专家、北京市评标专家 多次参与全国计算机技术与软件专业技术资格(水平)考 试的命题与阅卷 全国计算机技术与软件专业技术资格(水平)考试辅导用书 编委会主任,以第一作者主编正式出版书籍超过60本 多次受邀为中共中央党校、国家各大部委、大型国企、 上市公司授课。企业内训超过1000多家,公开课600多次 作为规则制订者非常熟悉命题要求、命题形式、命题难度、 命题深度、命题重点及判卷标准等。
利润变化为+5万元。
1、压缩关键工作C、D时间各1天后,成本增加5万元(-5); 2、甲方增加8万(+8); 3、根据“每天的间接费用1万元”,缩短2天工期,节省间接费2万(+2); 所以,利润变化为:-5+8+2=5万。
谢谢大家
2010上半年高级37、38: 完成某信息系统集成项目中的一个最基本的工作单元A所需 的时间,乐观的估计需8天,悲观的估计需38天,最可能的估 计需20天,按照PERT方法进行估算,项目的工期应该为(37), 在26天以后完成的概率大致为(38)。 (37) A.20 B.21 C.22 D.23 (38) A.8.9% B.15.9% C.22.2% D.28.6%

项目进度网络图——展示项目各计划活动、持续时 间、逻辑关系的图形 双代号网络图(箭线型)——用一个箭线表示一项 活动,活动名称写在箭线上,箭线同时表示活动间 逻辑关系。 单代号网络图(节点型)——用一个圆圈代表一项


活动,箭线仅表示活动之间的逻辑关系。
工作名称
持续时间
B 1 1 C 5
2
D 2 E 6 3 F 1
10
9
8
每天的间接费用1万元

【问题1】(13分) (1)请按照事件1的要求,帮助张某完成此项目的单代号网络图。 (2)指出项目的关键路径和工期。

【问题2】(6分) 在事件2中,请简要分析张某应如何调整工作计划,才能既满足建设方的 工期要求,又尽量节省费用。

【问题3】(6分) 请指出事件3中,财务部估算的项目利润因工期提前变化了多少,为什么?

[问题3](4分) 请说明通常情况下,若想缩短工期可采取哪些措施。
2013上半年中级试题二(18分) 阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。 【说明】 项目经理在为某项目制定进度计划时绘制了如下所示的前导图(如图2所示)。图 中活动E和活动B之间为结束-结束关系,即活动E结束后活动B才能结束,其他活动 之间的关系为结束-开始关系,即前一个活动结束,后一个活动才能开始。 【问题1】(6分) 请指出该网络图的关键路径并计算出项目的计划总工期。 【问题2】(8分) 根据上面的前导图,活动C的总时差为(1)天,自由时差为(2)天。 杨工是该项目的关键技术人员,他同一时间只能主持并参加一个活动。若杨工要 主持并参与E、C、I三个活动那么项目工期将比原计划至少推迟(3)天。在这种情况下杨工 所涉及的活动序列(含紧前和紧后活动)为(4) 。 请将上面(1)到(4)处的答案填写在答题纸的对应栏内。 【问题3】(4分) 针对问题2所述的情形,如仍让杨工主持并参与E、C、I三个活动,为避免项目 延期,请结合网络图的具体活动顺序叙述项目经理可采取哪些措施。

【问题1参考答案】
(1)此项目的单代号网络图如下:
(2 ) 关键路径为:A、C、D、G、H。 工期为:44天。

【问题2参考答案】 应压缩关键工作C、D时间各1天(此时,增加费用5万,工期为42天)。 (压缩G工作2天不行!将改变关键路径,改变后工期为43天,与要求不符)。

【问题3参考答案】
4
G 5 H 5 3 6
左右两图,哪边错误,为什么?

关键路径:所有从开始到结束的路径中,活动历时之和 最大的路径。 总工期:关键路径的活动历时之和。

最早开始时间ES:最早可能的开始时间
最早结束时间EF:EF=ES+D 最晚结束时间LF:不影响总工期的结束时间



事件1:为了表明各活动之间的逻辑关系.计算工期,张某将任务及有关属性用以下样 图表示,然后根据工作计划表,绘制单代号网络图。

其中,ES表示最早开始时间;EF表示最早结束时间;LS表示最迟开始时间;LF表示最 迟结束时间;DU表示工作历时;ID表示工作代号。

事件2:张某的工作计划得到了公司的认可,但是项目建设方(甲方)提出,因该项目 涉及融资,希望项目工期能够提前2天,并额外支付8万元的项目款。

下图为某项目主要工作的单代号网络图。工期以工作日为单位。 [问题1](5分)

请在图中填写各活动的最早开始时间(ES)、最早结束时间(EF)、
最晚开始时间(LS)、最晚结束时间(LF),从第0天开始计算。

[问题2](6分) 请找出该网络图的关键路径,分别计算工作B、工作C的总时差和自由 时差,说明此网络工程的关键部分能否在40个工作日内完成,并说明 具体原因。
各推迟了所示,则本项目最快完成时间为 (35)周。同时,通过(36)可以缩短项目工期。(中级-10下)

(35)A.7
①压缩B工序时间 ②压缩H工序时间
B.9
C.12
工序名称
A B C D E F G H I J
D.13
紧前工序
— A A B B C、D E B G、H F
C
3
G 4
I
3

某项目的分项工程之一的机房建设可分解为15个工 作(箭头线表示),根据工作的逻辑关系绘出的双
代号网络图如图1-1所示,监理工程师在第12天末
进行检查时,A、B、C三项工作已完成,D和G工 作分别实际完成5天的工作量,E工作完成了4天的 工作量。

问题:按工作最早完成时间计,D、E、G三项工作
