C20细石混凝土技术交底
交底单位
南阳市高新区医院
新院建设项目
交底人
签字:
接底单位
泥工组
接底人
签字:
分部分项工程名称
细石混凝土地面
审批人
签字:
交底内容:
一、施工准备
1作业条件
(1)基础防水层施工完毕并验收合主要机具准备:
(1)防水保护层为C20细石混凝土。
(2)主要工具:灰耙、刮杠、抹子、线绳、铁锹等。
二、施工工艺
1、工艺流程
贴灰饼、冲筋→铺细石混凝土→找平→养护→防水保护墙拉毛抹灰→清理
3、贴灰饼、冲筋:根据设计要求,防水保护层为5cm,上皮标高为(积水坑、电梯基坑等按蓝图施工),将标高点标在四周侧壁上,然后拉线或用一起间距做灰饼并冲筋。灰饼冲筋施工在卷材接缝处。
4、铺细石混凝土:保护层采用汽车泵将混凝土送至浇筑地点,然后将混凝土摊开,铺设高度微高于灰饼高度,铺设时先铺设积水坑、电梯基坑,然后从东向西、从北向南浇筑。
清理:待四周防水保护墙侧壁上的水泥砂浆保护层施工完毕后,将散落在大面上的落地灰清扫干净。
3、质量标准
1、保护层混凝土采用细石混凝土,所用的水泥、骨料、水、外加剂应复合规定要求,进场混凝土塌落度要求为160+20mm。
2、混凝土的配合比、养护必须复合施工规范规定。
3、混凝土密实表面无裂缝、蜂窝、麻面等缺陷。
5、找平:摊铺细石混凝土后,用长刮杠按灰饼的高度刮平整,表面塌陷处应用细石混凝土铺平,再用长挂杠刮平整,然后用木抹子抹平。
6、养护:细石混凝土保护层达到初凝后,用塑料布覆盖。
7、防水保护墙拉毛抹灰:待细石混凝土保护层强度达到可以上人的时候,在四周防水保护墙侧壁上先拉毛抹灰层结合层,待此结合层干燥后,在结合层上抹20mm厚水泥砂浆保护层。
4、混凝土表面平整,平整度为±2mm。
5、混凝土进场后按照规定进行取样,制取试块,现场必须做塌落度实验。
4、成品保护
1、浇筑的地面混凝土强度达到以后,才可允许人员在其上面走动和进行其它工序施工。
2、施工时避免搂杷直接接触防水层,造成防水层损坏。如发现防水破坏,及时修补,不得瞒报、延报。
五、安全文明、绿色施工注意事项
1、施工作业人员必须大号安全帽,上下作业必须走施工专用马道、爬梯。
2、施工现场严禁抽烟。
3、混凝土罐车进入施工现场严禁,高音鸣笛;驶出施工现场时,将车辆冲洗干净,以免将施工现场尘土带出施工现场,保护环境。
4、混混凝土浇筑时,禁止大声喧哗。
5、夜间施工时,照明灯具要架设灯罩,透光方向集中向施工区域,避免光污染。
细石混凝土地面工程技术交底
细石混凝土地面工程技术交底一、工程概述细石混凝土地面工程是指在建筑物或道路等工程中,使用细石和水泥等材料进行铺设和固化,形成平整、坚固的地面。
本文将详细介绍细石混凝土地面工程的施工步骤、材料要求以及质量控制等技术要点。
二、施工步骤1. 基础处理在进行细石混凝土地面工程之前,首先需要对基础进行处理。
清除基础表面的杂物和尘土,并确保基础平整、坚实。
如有不平整或松散的地方,应进行修补或加固。
2. 配料和搅拌将细石、水泥、砂浆等材料按照一定比例进行配料,并在搅拌机或搅拌槽中进行充分搅拌,以确保各种材料充分混合均匀。
搅拌时间一般为3-5分钟,直到得到均匀的混凝土砂浆。
3. 浇筑和均匀将配好的混凝土砂浆倒入已经处理好的基础上,并利用振动器或均匀器进行均匀。
确保混凝土砂浆在基础上均匀分布,并排除气泡和空隙。
4. 抹平和压实使用抹光机或抹光板将浇筑好的混凝土砂浆进行抹平。
抹平时应注意保持一定的坡度,以便排水。
抹光完成后,使用压路机进行压实,以增加地面的密实度和强度。
5. 养护在混凝土砂浆抹平和压实完成后,需要进行养护。
养护时间一般为7-14天,期间应保持地面湿润,避免干燥和裂缝的产生。
可以使用覆盖物、喷水等方法进行养护。
三、材料要求1. 细石:细石应符合相关标准要求,具有坚硬、耐磨、抗压等特性。
细石的粒径一般为5-20mm。
2. 水泥:水泥应符合相关标准要求,具有一定的早期强度和抗压强度。
常用的水泥有硅酸盐水泥、硫铝酸盐水泥等。
3. 砂浆:砂浆是细石混凝土地面工程中的填充材料,应具有良好的流动性和粘结性。
常用的砂浆有水泥砂浆、石膏砂浆等。
4. 振动器和均匀器:用于在浇筑混凝土砂浆时进行均匀和排除气泡。
振动器和均匀器应具有一定的振动频率和均匀效果。
5. 抹光机和抹光板:用于抹平混凝土砂浆,使其表面平整光滑。
抹光机和抹光板应具有一定的工作效率和抹平效果。
6. 压路机:用于压实混凝土砂浆,增加地面的密实度和强度。
压路机应具有一定的压实力和行驶效率。
屋面细石砼保护层施工技术交底记录
(3)水:用自来水。
2.2.主要机具
一般应配备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备。
3.作业条件
(1)已施工完的屋面挤塑板保温层及内配钢筋办理完验收手续。
(2)屋面栏板四周弹好+50cm水平线。
4.1.5.养护
砼浇筑12-24h后,及时浇水养护,不少于7d;如浇筑后24时内有雨,应及时用雨布覆盖。
4.1.6.取出分格缝木条
细石混凝土浇筑后2-3天后取出分格木条,并用砂浆修补好拆除时破坏的部位。
4.1.7.油膏嵌缝
细石砼经养护并干燥后即可嵌缝。嵌缝前应将分格缝中的杂质、污垢清理干净,然后在缝内用油膏嵌缝并压密实。
6.成品保护
为避免细石砼保护层受到损坏,细石砼养护初期不得上人,待强度达到1.2MPa以上,才允许在其上行走,已施工的砼层上不得凿眼打洞或通过屋面运送重物,在细石砼层上进行其他作业,必须在砼达到设计强度70%后进行。
7.施工注意事项
细石砼浇筑,应注意到次序,宜采取先远后近,先高后低的原则逐格进行施工。运输宜搭设脚手马道,手推胶轮车不得直接在钢筋网片上行走,砼应先倒在铁板上,再用铁锹铺设。铺砼应注意严格控制钢筋网位置,将钢筋网提至上半部,使钢筋网与保温层的距离约为25-30mm。砼从搅拌出料至浇筑完毕的间隔时间不宜超过2h。砼拉毛应在砼终凝前进行,抹压时不得在表面洒水、加水泥浆或撒干水泥,以防起皮。
5.质量标准
5.1.保证项目
所用原材料性能及强度,必须符合设计要求和施工规范的规定。钢筋的品种、规格、位置及保护层厚度,必须符合设计要求和施工规范的规定。细石砼防水层的厚度,必须符合设计要求。

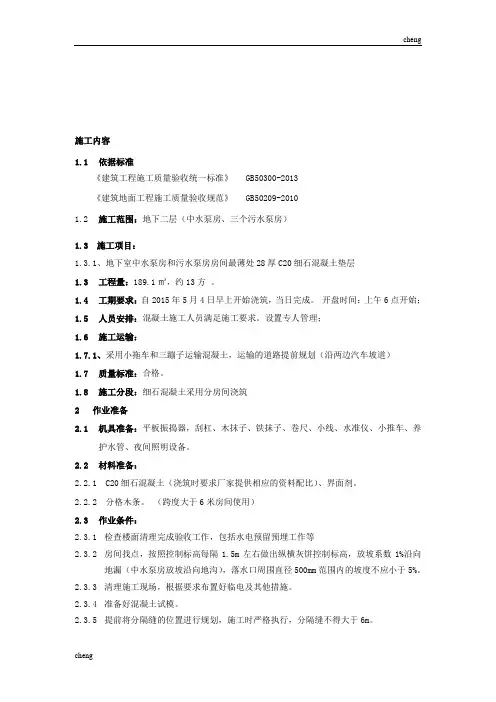

全套地下室C20细石混凝土技术交底(通用)
施工内容1.1依据标准《建筑工程施工质量验收统一标准》 GB50300-2013《建筑地面工程施工质量验收规范》 GB50209-20101.2施工范围:地下二层(中水泵房、三个污水泵房)1.3 施工项目:1.3.1、地下室中水泵房和污水泵房房间最薄处28厚C20细石混凝土垫层1.3工程量:189.1㎡,约13方。
1.4工期要求:自2015年5月4日早上开始浇筑,当日完成。
开盘时间:上午6点开始;1.5人员安排:混凝土施工人员满足施工要求。
设置专人管理;1.6施工运输:1.7.1、采用小拖车和三蹦子运输混凝土,运输的道路提前规划(沿两边汽车坡道)1.7质量标准:合格。
1.8施工分段:细石混凝土采用分房间浇筑2作业准备2.1机具准备:平板振捣器,刮杠、木抹子、铁抹子、卷尺、小线、水准仪、小推车、养护水管、夜间照明设备。
2.2材料准备:2.2.1 C20细石混凝土(浇筑时要求厂家提供相应的资料配比)、界面剂。
2.2.2 分格木条。
(跨度大于6米房间使用)2.3作业条件:2.3.1检查楼面清理完成验收工作,包括水电预留预埋工作等2.3.2房间找点,按照控制标高每隔1.5m左右做出纵横灰饼控制标高,放坡系数1%沿向地漏(中水泵房放坡沿向地沟),落水口周围直径500mm范围内的坡度不应小于5%。
2.3.3清理施工现场,根据要求布置好临电及其他措施。
2.3.4准备好混凝土试模。
2.3.5提前将分隔缝的位置进行规划,施工时严格执行,分隔缝不得大于6m。
2.3.6提前对操作工人进行安全技术交底。
3施工工艺及施工操作要点3.1工艺流程:基层清理→打灰饼找标高→界面剂扫浆→C20细石混凝土浇筑→混凝土振捣→混凝土做面→混凝土养护。
3.2施工操作要点及要求3.2.1规划分隔缝:根据平面图要求在基层上采用红土粉弹出分隔缝的位置线。
分隔缝布置严格要求不大于6m。
3.2.2基层处理及打点(1)清除前期一次结构上的浮浆及杂物(2)采用地面砂浆按照控制标高每隔1.5m左右做出纵横灰饼。
细石混凝土地面工程技术交底
细石混凝土地面工程技术交底一、工程概述细石混凝土地面工程是指在建筑、道路等工程中,使用细石和水泥等材料进行铺设和固化,形成坚固平整的地面。
本文将详细介绍细石混凝土地面工程的施工要求、工艺流程、材料配比、施工方法等相关内容。
二、施工要求1. 施工前应对施工现场进行清理,确保地面平整、无杂物。
2. 施工前应检查施工材料的质量,确保符合相关标准。
3. 施工过程中应严格按照施工工艺和要求进行操作,确保施工质量。
4. 施工过程中应注意安全,佩戴好安全防护用品,遵守相关安全规定。
三、工艺流程1. 地面处理:清理施工现场,确保地面平整、无杂物。
2. 基础处理:根据设计要求,进行基础处理,如填土、夯实等。
3. 配料:按照设计要求,进行材料配比,确保混凝土的强度和耐久性。
4. 搅拌:将细石、水泥等材料放入搅拌机中,进行搅拌,直至均匀混合。
5. 浇筑:将搅拌好的混凝土均匀浇筑在地面上,使用振动器进行振捣,排除气泡。
6. 养护:在混凝土凝固后,进行养护,保持适宜的湿度和温度,确保混凝土的强度和耐久性。
四、材料配比1. 细石:使用规格为5-10mm的细石,保证细石的质量和干净度。
2. 水泥:使用普通硅酸盐水泥,按照设计要求进行配比,保证混凝土的强度。
3. 混凝土外加剂:根据需要,可添加外加剂,如增强剂、缓凝剂等,改善混凝土性能。
五、施工方法1. 地面处理:清理施工现场,确保地面平整、无杂物。
2. 基础处理:根据设计要求,进行基础处理,如填土、夯实等。
3. 配料:按照设计要求,进行材料配比,保证混凝土的强度和耐久性。
4. 搅拌:将细石、水泥等材料放入搅拌机中,进行搅拌,直至均匀混合。
5. 浇筑:将搅拌好的混凝土均匀浇筑在地面上,使用振动器进行振捣,排除气泡。
6. 养护:在混凝土凝固后,进行养护,保持适宜的湿度和温度,确保混凝土的强度和耐久性。
六、质量控制1. 施工过程中应严格按照设计要求和施工工艺进行操作。
2. 施工现场应配备专人负责施工质量的检查和控制。
细石混凝土保护层安全技术交底
③所有材料堆放及操作地点要备好、备齐消防用灭火器及砂子。
④所有操作者必须经过安全三级教育培训特殊工种应持有安全操作上岗证。
⑤作业前对操作工人进行有针对性的书面安全交底。
⑥高温天气应及时饮水,配备防暑降温药品,防止中暑。
⑦振动器必须专人操作,配制专用配电箱,接入漏电保护器。
⑧混凝土振捣人员应穿戴胶鞋、绝缘手套,振动器应有防漏电装置,不得挂在钢筋上操作。
尺量检查
2
标高
±10
水准仪检查
3
截面尺寸
+8、-5
尺量检查
4
表面平整度
8
米靠尺和契形尺检查
四
①在施工中,对保温板等进行妥善保护,不得碰撞损伤。
②加强对混凝土养护,保证混凝土强度增长的需要。
③防止混凝土对其它结构污染。
五
①屋面施工时严禁将清理的灰渣、废料向下抛落。施工人员必须配戴安全帽。
②经常对机械设备的维修保养,保证工作良好,降低噪音。
2钢筋绑扎:钢筋采用φ6钢筋网片,钢筋网片的位置设在保护层中间偏上部位,在铺设钢筋网片时用砂浆垫块支垫。
3设置分隔缝:分格缝纵横间距不应大于6m,分割缝设置泡沫条,缝宽为10mm,一个分格内的混凝土应尽可能连续浇筑,不留施工缝。
4振捣、抹平压光:振捣宜采用铁辊滚压或人工拍实,不宜采用机械振捣,以免破坏防水层。振实后随即用刮尺按排水坡度刮平,并在初凝前用木抹子提浆抹平,终凝前用铁抹子压光。抹平压光时,不宜在表面掺加水泥砂浆或干灰,否则表层砂浆易产生裂缝与剥落现象。
交底内容:
屋面
一、施工准备
1.
混凝土采用C20细石混凝土,钢筋采用φ6钢筋网片。运至施工现场后,会同监理、建设单位一起按照试验要求取样,试验合格后可投入使用。
细石混凝土地面工程技术交底
细石混凝土地面工程技术交底一、工程概述细石混凝土地面工程是指在道路、广场、停车场等场所使用的一种地面铺装材料。
其特点是使用细石料和水泥混合,通过浇筑、振捣、养护等工艺,形成坚实、平整的地面。
本文将详细介绍细石混凝土地面工程的施工流程、材料要求、质量控制等内容。
二、施工流程1. 基础处理:在施工前,需要对基础进行处理,确保地面平整、坚实。
首先清理基础表面的杂物和污物,然后进行必要的修补和加固,确保基础的承载力满足要求。
2. 模板安装:根据设计要求,安装好细石混凝土地面的模板。
模板应采用优质的木材或者钢模板,确保其稳定性和平整度。
3. 配料准备:按照设计比例,将细石料、水泥和适量的掺合料放入搅拌站进行配料。
搅拌过程中,应注意控制水灰比,以确保混凝土的强度和耐久性。
4. 混凝土浇筑:将配料好的混凝土均匀地倒入模板内,利用振捣器进行振捣,以排除空隙和提高混凝土的密实度。
振捣过程中,应注意控制振捣时间和振捣力度,以避免损坏模板或者影响混凝土的质量。
5. 养护处理:混凝土浇筑完成后,需要进行养护处理,以保证混凝土的强度和耐久性。
养护期间,应采取适当的养护措施,如覆盖湿布、喷水养护等,确保混凝土充分水化和强度发展。
6. 后续处理:混凝土养护结束后,需要对地面进行必要的后续处理工作,如刷涂防尘剂、打磨抛光等,以提高地面的使用性能和美观度。
三、材料要求1. 细石料:细石料应选用坚硬、耐磨、抗压强度高的石料,其粒径应符合设计要求,普通为5-10mm。
2. 水泥:水泥应选用优质的硅酸盐水泥,符合国家标准要求。
其用量应根据设计要求进行合理控制。
3. 掺合料:根据需要,可以适量添加掺合料,如粉煤灰、矿渣粉等。
掺合料的添加应符合相关标准要求。
4. 模板:模板应选用优质的木材或者钢模板,确保其平整度和稳定性。
模板的安装应符合设计要求,确保地面的均匀性和平整度。
5. 振捣器:振捣器应选用合适的型号和规格,以确保振捣效果和混凝土的密实度。
细石混凝土地面工程技术交底
细石混凝土地面工程技术交底引言概述:细石混凝土地面工程技术交底是指在施工过程中,施工单位向施工人员详细介绍细石混凝土地面工程的施工要求、工艺流程、注意事项等内容。
这对于确保工程质量、提高施工效率具有重要意义。
本文将从五个大点来阐述细石混凝土地面工程技术交底的内容。
正文内容:1. 施工要求1.1 原材料准备1.1.1 石子选择:根据设计要求选择合适的石子,要求石子质量好、硬度高、形状规则。
1.1.2 水泥选择:根据设计要求选择合适的水泥,要求水泥质量好、强度高、符合标准。
1.1.3 骨料比例:根据设计要求确定骨料的比例,保证混凝土的强度和稳定性。
1.2 施工环境要求1.2.1 温度要求:施工时环境温度不能过低或者过高,普通要求在5℃以上进行施工。
1.2.2 湿度要求:施工时环境湿度要适宜,过高的湿度会影响混凝土的硬化。
1.2.3 平整度要求:施工地面要求平整,无明显凹凸不平的地方。
1.3 施工工艺要求1.3.1 混凝土配制:按照设计要求进行混凝土的配制,确保配制比例准确。
1.3.2 混凝土浇筑:采用机械浇筑或者人工浇筑的方式进行,保证浇筑均匀。
1.3.3 混凝土压实:采用振捣器进行混凝土的压实,确保混凝土密实性。
2. 工艺流程2.1 基础处理2.1.1 基础清理:清理基础表面的杂物和污染物,确保基础表面干净。
2.1.2 基础处理:对基础进行修补、填充等处理,确保基础坚固。
2.2 模板安装2.2.1 模板准备:根据设计要求制作合适的模板,确保模板的平整度和坚固度。
2.2.2 模板安装:将模板按照设计要求安装在基础上,确保模板的位置和尺寸准确。
2.3 混凝土浇筑2.3.1 浇筑前准备:检查模板和基础的准备情况,确保浇筑前一切准备就绪。
2.3.2 浇筑过程:采用机械或者人工方式进行混凝土的浇筑,保证浇筑均匀。
2.4 平整处理2.4.1 初步平整:在混凝土刚浇筑完后,使用木板或者刮刀进行初步平整。
2.4.2 精细平整:在混凝土初步凝固后,使用专用工具进行精细平整。
细石砼楼地面施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
细石混凝土地面工程技术交底
细石混凝土地面工程技术交底一、项目概述细石混凝土地面工程是指在道路、广场、停车场等场所铺设的一种地面材料。
本文将详细介绍细石混凝土地面工程的施工工艺、材料选用、施工要求等内容。
二、施工工艺1. 基础处理在施工细石混凝土地面工程之前,需要对基础进行处理。
首先,清理基础表面的杂物和灰尘,确保基础表面干净。
然后,进行基础的填充和夯实,以提高基础的承载能力和稳定性。
2. 配合比设计根据细石混凝土地面工程的要求,进行配合比设计。
配合比设计需要考虑细石、水泥、砂浆和其他掺合料等材料的比例和性能要求。
合理的配合比可以保证细石混凝土地面的强度和耐久性。
3. 材料选用3.1 细石细石的选用应符合设计要求,普通选择直径在5-20mm的细石。
细石应具有坚硬、耐磨、耐久的特点,以保证细石混凝土地面的使用寿命。
3.2 水泥水泥是细石混凝土地面工程中的重要材料之一。
普通选择硅酸盐水泥或者普通硅酸盐水泥,具有良好的粘结性和早期强度发展。
3.3 砂浆砂浆是细石混凝土地面工程中的填充材料,用于填充细石之间的空隙。
砂浆应具有良好的流动性和粘结性,以保证细石混凝土地面的平整度和强度。
3.4 其他掺合料根据需要,可以添加其他掺合料,如减水剂、增强剂等,以改善细石混凝土地面的性能。
4. 施工要求4.1 温度控制细石混凝土地面的施工应在适宜的温度范围内进行。
过高或者过低的温度都会影响细石混凝土地面的强度和耐久性。
普通情况下,施工温度应在5℃-35℃之间。
4.2 施工工艺细石混凝土地面的施工工艺包括浇筑、均匀铺平、压实和养护等。
在浇筑过程中,应注意控制水泥浆液的用量,保证细石与水泥的充分接触。
在均匀铺平和压实过程中,应使用专用的施工设备,确保细石混凝土地面的平整度和密实度。
4.3 养护措施细石混凝土地面施工完成后,需要进行养护。
养护措施包括覆盖保护层、喷水养护等。
养护时间普通为7-14天,以保证细石混凝土地面的强度和耐久性。
5. 施工质量控制细石混凝土地面工程的质量控制主要包括原材料的质量检验、施工过程的质量检查和施工后的质量验收等。
细石混凝土地面工程技术交底
细石混凝土地面工程技术交底一、项目概况细石混凝土地面工程是指在建造物内外地面进行铺设的一种地面工程,其特点是具有良好的耐磨、耐压、耐腐蚀性能,适合于各类工业厂房、仓库、停车场等场所。
本文将详细介绍细石混凝土地面工程的施工要求、工艺流程、材料选用等内容。
二、施工要求1. 基础处理:在施工前应对基础进行清理,确保基础平整、无杂物、无灰尘等。
如有不平整或者损坏的地面,应进行修复或者重新浇筑。
2. 材料选用:细石混凝土地面工程所需材料包括水泥、细石、砂浆等。
应选择质量稳定、符合国家标准的材料,并进行验收。
3. 施工环境:施工环境应保持干燥,温度适宜,避免雨水、积水等对施工质量的影响。
4. 施工工艺:施工前应制定详细的施工方案,包括施工工艺、施工步骤、施工时间等,确保施工顺利进行。
三、工艺流程1. 基础处理:清理基础,确保平整无杂物。
2. 基底处理:在基础上涂刷一层底漆,增强粘结力。
3. 砂浆层施工:将预先调配好的砂浆均匀铺设在基底上,厚度约为10mm。
4. 中层处理:在砂浆层表面撒铺细石,厚度约为10mm。
5. 面层处理:将预先调配好的细石混凝土均匀铺设在中层上,厚度约为30mm。
6. 养护:施工完成后,进行养护,保持施工环境湿润,防止开裂和脱层。
四、材料选用1. 水泥:应选用符合国家标准的普通硅酸盐水泥,质量稳定,强度高。
2. 细石:细石应选用质地均匀、无杂质的优质细石,粒径大小应符合设计要求。
3. 砂浆:砂浆应选用符合国家标准的砂浆,配合比例适宜,保证施工质量。
五、施工注意事项1. 施工环境:施工前应对施工环境进行检查,确保环境干燥、温度适宜,避免雨水、积水等对施工的不利影响。
2. 施工工艺:施工前应制定详细的施工方案,包括施工工艺、施工步骤、施工时间等,确保施工顺利进行。
3. 施工质量:施工过程中应注意细石混凝土的均匀性、密实性和平整度,避免浮现空鼓、裂缝等质量问题。
4. 养护措施:施工完成后,进行养护,保持施工环境湿润,防止开裂和脱层。
