郑王府室内外细墁方砖地面施工方案
室内外细墁方砖地面施工方案
一、准备工作:
1、提前加工砍制方砖,严格控制方砖的平整度、方正度及包灰、转头肋的尺度。
2、核对标高,在四周墙上弹出标高控制线,室外弹出泛水控制线。
3、油灰、泥浆等材料提前配置好。
小线、浆桶、磨头、灰槽、宝剑、橡皮锤、水平尺等工具提前准备就绪。
4、门口、墙角做好保护,防止小车磕碰。
5、室内清理干净,不得堆积其他杂物。
二、作业条件:
1、埋于地下的各种管线施工完毕,垫层验收合格。
2、技术安全交底、质量要求人人皆知。
3、室内油饰、墙面粉刷进行完毕。
三、工艺流程:
冲趟
刹趟打点样趟揭趟浇浆上缝铲齿缝漫水活泼墨钻生
先由室内中间向四面拴二道十字线,使砖缝与轴线平行,破活扔在后墙或两山,明间进门中心处应是好活。
柱顶盘与地面平齐,不应高于柱顶盘。
冲趟:用泥浆的配合比为白灰:黄土=3:7,泥宜稠不宜稀。
样趟:铺泥墁砖,上棱根线,水平尺检查平整度。
揭趟:墁好后再揭下来,放在一边,保护好棱角。
再浇浆,浆要浇足。
上缝:接下来的方砖两侧刮油灰,再按原来的位置复墁拍实。
铲齿缝:用竹板、木板将多余的油灰铲掉,擦净油灰污迹。
刹趟:以挂线为准,砖角、砖棱不平处用磨头基本磨平。
打点:用砖面灰打点砖表面的蜂窝麻面。
漫水活:打点灰干好后,对整个地面洒水细磨一遍,以保证地面的平整度。
泼墨钻生:烟子稀释后与生油勾兑均匀,从内到外进行刷油,到地面不喝油为止。
擦净地面,地面不得窝油、挂甲。
四、质量要求:
1、砖缝不大于1毫米,平整度不大于1~1.5毫米,横竖缝平直。
2、砖不得有明显缺棱断角、干裂现象。
3、整体颜色一致,光滑平整,廊步无积水。
4、应达到文物质量验收评定标准的优良等级。
五、注意事项:
1、钻生人员必须穿软底鞋,并带鞋套。
离开钻生地面脱下鞋套,不得污染环境。
2、地面基本干燥后再钻生,生油需纯生,不得勾兑其他物质。
3、地面钻生后设专人看护,不得随意上人走动。
4、做好墙面、邻面工作面的保护,不得受其污染。
一旦污染了柱顶石,及时剁斧处理,墙面受到污染,用稀料擦净。
5、个别柱顶石盘高于地面,钻生前石工及时打磨,并做好保护。
北京市园林古建工程公司
郑王府项目部2006-10-12 信你自己罢!只有你自己是真实的,也只有你能够创造你自己。
瓷砖地板地面工程施工方案
瓷砖地板地面工程施工方案项目描述该施工方案旨在提供一个详细的瓷砖地板地面工程施工方案,确保施工过程顺利进行,并达到预期的效果。
工程施工步骤1. 准备工作:- 清理工地,确保施工区域干净且平整。
- 根据设计图纸,确定地面铺设瓷砖的位置和尺寸。
- 检查地面状况,修复任何不平整或损坏的部分。
2. 砼找平层施工:- 根据需要,施工砼找平层,以确保地面平整度满足瓷砖铺设的要求。
3. 防潮层施工:- 在找平层干燥后,施工防潮层,防止水分渗透到瓷砖地面。
4. 砖胶涂抹:- 根据瓷砖尺寸和设计要求,使用合适的瓷砖胶涂抹工具将瓷砖胶均匀涂抹在地面上。
5. 瓷砖铺设:- 将瓷砖按照设计图纸的要求,用专业的工具和技术进行铺设。
- 确保瓷砖之间的间隙均匀和一致。
6. 调平和清洁:- 铺设完成后,进行瓷砖的调平工作,确保地面的平整度符合要求。
- 清洁施工区域,清除瓷砖表面的杂物和污垢。
7. 瓷砖固定:- 使用合适的瓷砖固定剂将瓷砖牢固地固定在地面上。
- 按照指示时间进行固定剂的干燥和硬化。
8. 清理和验收:- 清理施工区域,确保整个工程场地干净且安全。
- 进行验收和质量检查,确保施工质量符合要求。
安全措施- 工人必须具备相关的工作技能和证书。
- 工人必须按照安全操作规程进行作业。
- 使用个人防护装备,如手套、安全鞋等。
- 定期检查施工工具和设备的安全性。
以上是瓷砖地板地面工程施工方案的概要内容,确保按照工程步骤和安全措施进行施工,以确保施工质量和工人安全。
室内地砖施工方案及技术措施
室内地砖施工方案及技术措施引言本文介绍室内地砖施工方案及技术措施。
地砖是家居装修中常用的一种地面装饰材料,正确的安装方法和技术措施非常重要,能够对我们的居住环境起到积极的作用。
前期准备在进行地砖施工前,要进行充分的前期准备工作。
首先,要对室内地面进行清理,确保地面干净、平整。
其次,要确定地砖的施工方向和偏差,并进行合理的测量和计算,以确保砖与砖之间的间隙一致。
最后,准备好所需的工具和施工材料,包括:切割机、切割片、地砖胶水、隔离膜、橡皮锤、砖钳、拖把等。
施工步骤1. 确定施工起点:一般来说,施工应从房间的一侧开始,并向外铺设。
2. 铺设隔离膜:在地面上铺设隔离膜,以减少地面与地砖胶水的粘着力,并保证地砖施工后易于清洁和维护。
3. 涂抹胶水:将地砖胶水均匀地涂在地面上,注意不要太厚,避免过度。
切记胶水需要铺设的地方铺设清淅。
4. 铺设地砖:按照测量好的间距,将地砖一块块的铺设到胶水上,将砖与砖之间的间隙保持一致,用橡皮锤和砖钳调整位置。
5. 切割地砖:当需要在边角或者其它特殊部位进行地砖的切割时,请务必使用切割机和切割片进行切割,注意安全。
6. 等待胶水干燥:在所有的地砖铺设结束后,请等待至少12小时,确保地砖胶水已经完全干燥,以免影响下一步的施工。
7. 打缝:选择适当的地砖缝剂对地砖缝进行处理。
8. 清理、保养:将施工现场清洁干净,做好地砖清洁和保养工作。
结论以上是室内地砖施工的方案及技术措施。
正确的地砖施工技术措施既可以保证装修的品质,也可以延长地砖的使用寿命,并且也对我们的家居环境起到积极的作用,值得我们在施工中认真对待。

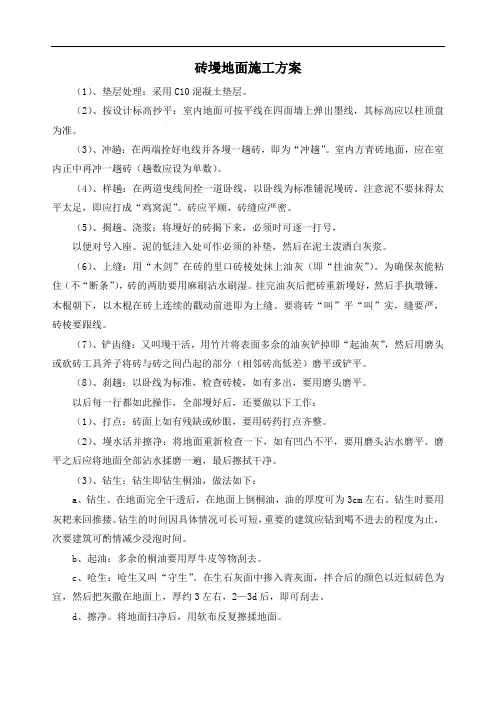

砖墁地面施工方案
砖墁地面施工方案(1)、垫层处理:采用C10混凝土垫层。
(2)、按设计标高抄平:室内地面可按平线在四面墙上弹出墨线,其标高应以柱顶盘为准。
(3)、冲趟:在两端拴好电线并各墁一趟砖,即为“冲趟”。
室内方青砖地面,应在室内正中再冲一趟砖(趟数应设为单数)。
(4)、样趟:在两道曳线间拴一道卧线,以卧线为标准铺泥墁砖。
注意泥不要抹得太平太足,即应打成“鸡窝泥”。
砖应平顺,砖缝应严密。
(5)、揭趟、浇浆:将墁好的砖揭下来,必须时可逐一打号,以便对号入座。
泥的低洼入处可作必须的补垫,然后在泥土泼酒白灰浆。
(6)、上缝:用“木剑”在砖的里口砖棱处抹上油灰(即“挂油灰”)。
为确保灰能粘住(不“断条”),砖的两肋要用麻刷沾水刷湿。
挂完油灰后把砖重新墁好,然后手执墩锤,木棍朝下,以木棍在砖上连续的戳动前进即为上缝。
要将砖“叫”平“叫”实,缝要严,砖棱要跟线。
(7)、铲齿缝:又叫墁干活,用竹片将表面多余的油灰铲掉即“起油灰”,然后用磨头或砍砖工具斧子将砖与砖之间凸起的部分(相邻砖高低差)磨平或铲平。
(8)、刹趟:以卧线为标准,检查砖棱,如有多出,要用磨头磨平。
以后每一行都如此操作,全部墁好后,还要做以下工作:(1)、打点:砖面上如有残缺或砂眼,要用砖药打点齐整。
(2)、墁水活并擦净:将地面重新检查一下,如有凹凸不平,要用磨头沾水磨平。
磨平之后应将地面全部沾水揉磨一遍,最后擦拭干净。
(3)、钻生:钻生即钻生桐油,做法如下:a、钻生。
在地面完全干透后,在地面上倒桐油,油的厚度可为3cm左右。
钻生时要用灰耙来回推搂。
钻生的时间因具体情况可长可短,重要的建筑应钻到喝不进去的程度为止,次要建筑可酌情减少浸泡时间。
b、起油:多余的桐油要用厚牛皮等物刮去。
c、呛生:呛生又叫“守生”。
在生石灰面中掺入青灰面,拌合后的颜色以近似砖色为宜,然后把灰撒在地面上,厚约3左右,2—3d后,即可刮去。
d、擦净。
将地面扫净后,用软布反复擦揉地面。
瓷砖地面施工方案
瓷砖地面施工方案瓷砖是一种常见的地面材料,它的硬度高、耐磨、易清洁等特点使其成为家庭和公共场所常用的地面材料之一。
下面是一个瓷砖地面施工方案的简要介绍。
一、施工前准备1.清理地面:将地面清理干净,去除任何杂物和障碍物。
2.检查地面:检查地面是否平整、是否有凹凸或裂缝,如有需要进行修补。
3.涂抹底层处理:先涂抹一层底层处理,以保证瓷砖的附着力和防潮性。
4.确定施工方向:确定施工的起始方向和瓷砖的排列方式,考虑到最美观、施工方便。
二、开始施工1.粘贴防裂胶带:在地面四周粘贴防裂胶带,以防止地面运动引起的瓷砖开裂。
2.铺设瓷砖:使用水泥砂浆或瓷砖胶水将瓷砖一块一块地铺设在地面上,保持合适的间隙。
3.修整和拼接瓷砖:使用瓷砖切割工具修整瓷砖的大小,以适应地面的形状和边角。
4.整平瓷砖:用专用工具或木板将瓷砖整平,确保它们的横平竖直。
5.填充缝隙:使用瓷砖专用的填缝剂填充瓷砖之间的缝隙,并刮平表面。
6.保护瓷砖:在瓷砖施工完成后,及时清洁瓷砖,并进行必要的保护,以延长其使用寿命。
三、施工后处理1.保持通风:地砖施工完成后,确保室内有足够的通风,以加速瓷砖干燥。
2.避免踩踏:施工完成后,尽量避免在瓷砖上踩踏,等待瓷砖完全干燥。
3.清洁保护:施工完成后,定期清洁瓷砖,避免使用过于酸性或碱性的清洁剂,以免损害瓷砖表面。
以上是一个瓷砖地面施工方案的简要介绍,具体的施工过程和细节还需要根据具体情况进行调整和实施。
施工时应注意安全,选择合适的施工工具和材料,确保施工质量和效果。
同时,在施工前仔细测量和规划,以确保瓷砖能够完美地铺设在地面上,为人们提供舒适美观的地面环境。

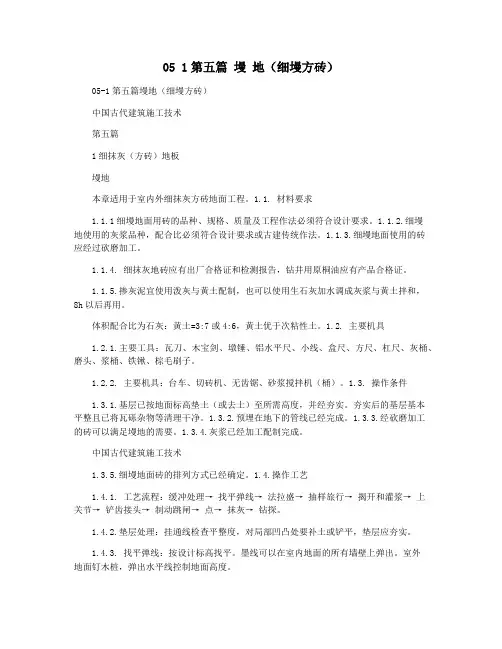

05 1第五篇 墁 地(细墁方砖)
05 1第五篇墁地(细墁方砖)05-1第五篇墁地(细墁方砖)中国古代建筑施工技术第五篇1细抹灰(方砖)地板墁地本章适用于室内外细抹灰方砖地面工程。
1.1. 材料要求1.1.1细墁地面用砖的品种、规格、质量及工程作法必须符合设计要求。
1.1.2.细墁地使用的灰浆品种,配合比必须符合设计要求或古建传统作法。
1.1.3.细墁地面使用的砖应经过砍磨加工。
1.1.4. 细抹灰地砖应有出厂合格证和检测报告,钻井用原桐油应有产品合格证。
1.1.5.掺灰泥宜使用泼灰与黄土配制,也可以使用生石灰加水调成灰浆与黄土拌和,8h以后再用。
体积配合比为石灰:黄土=3:7或4:6,黄土优于次粘性土。
1.2. 主要机具1.2.1.主要工具:瓦刀、木宝剑、墩锤、铝水平尺、小线、盒尺、方尺、杠尺、灰桶、磨头、浆桶、铁锹、棕毛刷子。
1.2.2. 主要机具:台车、切砖机、无齿锯、砂浆搅拌机(桶)。
1.3. 操作条件1.3.1.基层已按地面标高垫土(或去土)至所需高度,并经夯实。
夯实后的基层基本平整且已将瓦砾杂物等清理干净。
1.3.2.预埋在地下的管线已经完成。
1.3.3.经砍磨加工的砖可以满足墁地的需要。
1.3.4.灰浆已经加工配制完成。
中国古代建筑施工技术1.3.5.细墁地面砖的排列方式已经确定。
1.4.操作工艺1.4.1. 工艺流程:缓冲处理→ 找平弹线→ 法拉盛→ 抽样旅行→ 揭开和灌浆→ 上关节→ 铲齿接头→ 制动跳闸→ 点→ 抹灰→ 钻探。
1.4.2.垫层处理:挂通线检查平整度,对局部凹凸处要补土或铲平,垫层应夯实。
1.4.3. 找平弹线:按设计标高找平。
墨线可以在室内地面的所有墙壁上弹出。
室外地面钉木桩,弹出水平线控制地面高度。
l.4.4.冲趟:在两端栓好拽线并各墁一趟砖,即为“冲趟”。
室内墁地应在室内正中再冲一趟,室外大面积铺墁时可冲数趟。
1.4.5. 样线:在两条拖曳线之间系一条水平线,以水平线为准,并铺设灰泥和瓷砖。

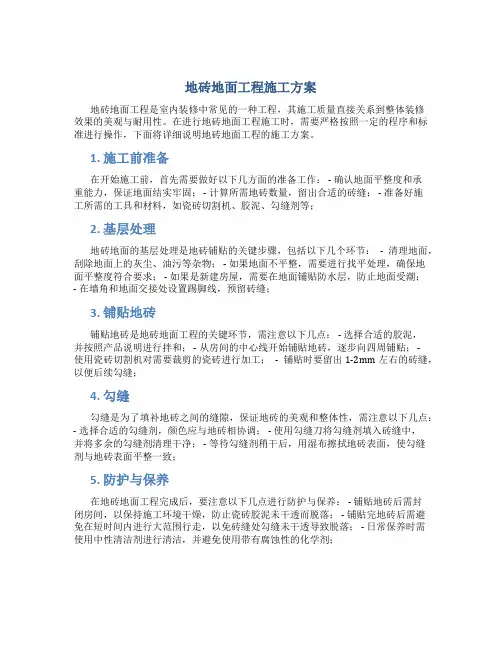

地砖地面工程施工方案
地砖地面工程施工方案地砖地面工程是室内装修中常见的一种工程,其施工质量直接关系到整体装修效果的美观与耐用性。
在进行地砖地面工程施工时,需要严格按照一定的程序和标准进行操作,下面将详细说明地砖地面工程的施工方案。
1. 施工前准备在开始施工前,首先需要做好以下几方面的准备工作: - 确认地面平整度和承重能力,保证地面结实牢固; - 计算所需地砖数量,留出合适的砖缝; - 准备好施工所需的工具和材料,如瓷砖切割机、胶泥、勾缝剂等;2. 基层处理地砖地面的基层处理是地砖铺贴的关键步骤,包括以下几个环节:- 清理地面,刮除地面上的灰尘、油污等杂物; - 如果地面不平整,需要进行找平处理,确保地面平整度符合要求; - 如果是新建房屋,需要在地面铺贴防水层,防止地面受潮;- 在墙角和地面交接处设置踢脚线,预留砖缝;3. 铺贴地砖铺贴地砖是地砖地面工程的关键环节,需注意以下几点: - 选择合适的胶泥,并按照产品说明进行拌和; - 从房间的中心线开始铺贴地砖,逐步向四周铺贴; -使用瓷砖切割机对需要裁剪的瓷砖进行加工;- 铺贴时要留出1-2mm左右的砖缝,以便后续勾缝;4. 勾缝勾缝是为了填补地砖之间的缝隙,保证地砖的美观和整体性,需注意以下几点:- 选择合适的勾缝剂,颜色应与地砖相协调; - 使用勾缝刀将勾缝剂填入砖缝中,并将多余的勾缝剂清理干净; - 等待勾缝剂稍干后,用湿布擦拭地砖表面,使勾缝剂与地砖表面平整一致;5. 防护与保养在地砖地面工程完成后,要注意以下几点进行防护与保养: - 铺贴地砖后需封闭房间,以保持施工环境干燥,防止瓷砖胶泥未干透而脱落; - 铺贴完地砖后需避免在短时间内进行大范围行走,以免砖缝处勾缝未干透导致脱落; - 日常保养时需使用中性清洁剂进行清洁,并避免使用带有腐蚀性的化学剂;综上所述,地砖地面工程施工方案包含了施工前准备、基层处理、铺贴地砖、勾缝和防护与保养等步骤。
在实际操作中,要严格按照上述步骤进行操作,确保地砖地面工程施工质量,达到预期效果。
郑王府室内外细墁方砖地面施工方案
郑王府室内外细墁方砖地面施工方案郑王府是一座古建筑,其地面施工方案需要兼顾室内外的特点和要求。
在施工方案中,需要考虑到材料的选择、施工的流程和细节等方面。
首先是材料的选择。
由于郑王府是一座古建筑,其地面需要选择与其风格相符的材料。
在室内部分,可以选择使用大理石、花岗岩等高档材料,以体现豪华典雅的氛围。
而在室外部分,可以选择使用石材、砖块等耐久性更好的材料,以应对不同的气候条件。
其次是施工的流程。
地面施工分为准备、铺设和抛光这几个步骤。
首先,在施工前需要对地面进行准备工作,包括清理、修补地面缺陷和处理水泥浆等。
之后,按照施工图纸的要求,进行地面铺设,可以使用水泥砂浆、石膏粉等材料进行粘贴。
最后,进行地面抛光,以提高地面的光滑度和光泽度。
再次是细节的处理。
地面施工过程中需要注意细节的处理,以保证施工质量和效果。
比如,在铺设瓷砖时,需要注意砖缝的处理,以确保砖缝的一致性和美观性;在抛光过程中,需要进行细致的操作,以避免出现抛光不均匀或破损等问题。
对于室内和室外地面的施工方案有所不同。
室内地面可以选择使用更加平整和光滑的材料,可以进行更加细致的施工和抛光。
而室外地面则需要选择更加耐久和防滑的材料,以应对不同的天气和环境条件。
在施工过程中,还需要考虑到排水系统和防水措施的安装,以保证地面的安全性和使用寿命。
总之,郑王府的室内外地面施工方案需要综合考虑材料的选择、施工流程和细节处理等方面。
通过合理的施工方案,可以确保地面的质量和美观度,同时也能够满足古建筑的特点和要求。
瓷砖地面施工方案(DOC)
瓷砖地面施工方案引言在装修中,地面的铺装是一个重要的环节,尤其是瓷砖地面的施工。
本文将介绍瓷砖地面施工的流程、注意事项和常见问题解决方案,帮助您更好地完成瓷砖地面的铺装工作。
施工准备在进行瓷砖地面施工之前,首先需要做好准备工作。
具体包括以下几个步骤:1.材料准备:准备好所需的瓷砖、粘合剂、勾缝剂、防水剂等材料。
2.工具准备:确保有必要的工具,如瓷砖切割机、橡胶锤、瓷砖切割刀等。
3.地面处理:清洁地面确保干净平整,并检查地面是否需要做防水处理。
施工流程进行瓷砖地面施工时,需要按照以下流程进行操作:1.测量铺设:根据施工现场的实际情况测量铺设的瓷砖数量及铺设方式。
2.铺设规划:根据测量结果规划铺设方式和瓷砖的铺设顺序。
3.涂抹粘合剂:使用刮刀在地面上均匀涂抹粘合剂。
4.铺贴瓷砖:按照预先规划的铺设方式,将瓷砖逐一贴在粘合剂上。
5.勾缝:等待瓷砖干透后,使用勾缝剂填充瓷砖之间的缝隙。
6.表面处理:清洁地面,确保瓷砖表面干净整洁。
注意事项在进行瓷砖地面施工时,需要注意以下几点:1.选用合适的瓷砖:根据地面使用环境选择合适的瓷砖种类和规格。
2.粘合剂使用:根据瓷砖种类和地面情况选用适合的粘合剂。
3.勾缝剂选用:选用耐磨、防水的勾缝剂,确保勾缝效果持久。
4.施工温度:避免在高温或潮湿的环境下施工,以免影响施工效果。
常见问题解决方案在瓷砖地面施工中,常见问题如瓷砖开裂、勾缝开裂等,可以采取以下解决方案:1.瓷砖开裂:多选择质量好的瓷砖,并在施工时注意避免冲击。
2.勾缝开裂:确保勾缝剂充分填充缝隙,并在干透后进行表面处理。
结语以上便是瓷砖地面施工方案的相关内容。
在进行瓷砖地面施工时,要认真执行施工流程、注意事项和常见问题解决方案,确保施工质量和效果达到预期。
祝您施工顺利!。
室内外瓷砖地板工程施工(3篇)
第1篇一、施工准备1. 材料准备:瓷砖、水泥、沙子、107胶水、白水泥、专用瓷砖膏、填缝剂、瓷砖胶、靠尺、锲形塞尺等。
2. 工具准备:切割机、磨边机、水平尺、线锤、粉刷刷子、滚筒、刷子、胶桶、水桶、扫把等。
3. 施工人员:施工人员应具备一定的瓷砖铺设经验和技能。
二、施工工艺1. 基层处理:清理基层,确保基层平整、干净、无油污、无空鼓。
如有空鼓,应进行局部返工。
对基层进行浇水湿润,使其充分吸收水分。
2. 瓷砖挑选:对进场的瓷砖进行开箱抽样检查,确保规格尺寸、色差、外观质量、翘曲度等符合质量标准。
3. 测量放线:根据设计要求,对墙面、地面进行测量放线。
墙面四角弹垂线和水平线,地面中央弹十字线。
根据墙面尺寸进行横竖试排,注意在同一墙面只准有一排非整砖,非整砖宽度不宜小于1/2整砖宽,并将其排在次要部位或不醒目处。
4. 铺贴瓷砖:将釉面砖放入净水中适当浸泡,取出阴干或擦净后使用。
采用1:1水泥砂浆(加20%107胶水)或专用瓷砖胶粘贴。
根据测量放线进行铺贴,注意砖面平整、缝隙均匀。
5. 填缝:待瓷砖粘贴牢固后,用白水泥素浆或专用瓷砖膏进行填缝。
填缝后用半圆胶面压入抹漏。
6. 清洁:清理瓷砖面脏物,确保瓷砖表面洁净。
三、施工质量控制1. 瓷砖品种、规格、颜色和图案必须符合设计要求。
2. 瓷砖粘贴牢固,无歪斜、缺棱掉角和裂缝等缺陷。
3. 瓷砖表面平整、洁净、色泽协调,无变色、泛碱污痕。
4. 瓷砖接缝应填嵌密实、平直、宽窄均匀,阴阳角处砖的搭接方向正确,非整砖使用部位适宜。
5. 有坡度的流水坡向正确,滴水线顺直。
6. 工程质量允许偏差:表面平整2MM,立面垂直:室内2MM,室外3MM。
阴阳角方正、接缝平直、墙裙上口平直:均是2MM。
接缝高低0.5MM。
四、施工安全1. 施工人员应佩戴安全帽、安全带等防护用品。
2. 严禁酒后施工,确保施工安全。
3. 严格遵守操作规程,防止安全事故发生。
4. 施工现场应保持整洁,及时清理垃圾,确保施工环境安全。
室内外瓷砖地板工程施工
室内外瓷砖地板工程施工一、室内瓷砖地板施工过程1.确定铺贴的瓷砖种类和规格。
首先要根据装修设计方案确定要铺贴的瓷砖种类和规格,如瓷砖的大小、颜色、花纹等。
一般来说,室内的瓷砖地板选择砖面光滑、规格统一的瓷砖,以保证整体的装修效果。
2.选择合适的胶水。
根据要铺贴的瓷砖种类和规格选择合适的胶水,一般来说,要求规格大的瓷砖使用更加牢固的胶水,以确保瓷砖地板的牢固性。
3.验收基层。
在进行瓷砖地板的施工前,要对基层进行验收,检查基层是否平整、干燥、无开裂等情况,如果存在问题需要进行修补处理。
4.铺贴瓷砖。
在确定好瓷砖的规格和胶水后,开始铺贴瓷砖。
先将胶水均匀涂抹在基层上,然后将瓷砖放置在相应的位置,用橡皮锤轻轻敲击,使瓷砖与基层贴合紧密。
5.铺贴地面找线。
在铺贴瓷砖时,要先找好地面的水平线和垂直线,确保铺贴的瓷砖整齐有序。
通常采用水平仪和铅垂线来找线,以保证整体的施工效果。
6.填缝。
在铺贴完瓷砖后,要对瓷砖之间的缝隙进行填缝处理,以防止灰尘和水分渗透到缝隙中,影响瓷砖地板的使用寿命。
7.清洁。
最后,要对铺贴好的瓷砖地板进行清洁处理,将施工过程中留下的胶水、灰尘等杂物清除干净,以保持地面的整洁。
二、室外瓷砖地板施工过程1.确定铺贴的瓷砖种类和规格。
室外瓷砖地板通常要求防滑、耐磨等性能较强,因此在选择瓷砖种类和规格时,要考虑到室外环境的特殊性。
2.选择合适的胶水。
由于室外环境的气温变化较大,要求胶水的质量更加稳定,以保证瓷砖地板的牢固性。
3.验收基层。
室外的基层一般比较复杂,可能存在漏水、开裂等问题,因此要对基层进行仔细的验收,确保基层的牢固性和平整度。
4.铺贴瓷砖。
在确定好瓷砖的规格和胶水后,开始铺贴瓷砖。
由于室外环境的特殊性,一般在铺贴时会使用更加牢固的胶水,并且要注意瓷砖之间的距离,以防止瓷砖的开裂。
5.铺贴地面找线。
在铺贴瓷砖时,同样要先找好地面的水平线和垂直线,保证瓷砖的整齐有序。
在室外环境下,由于地面不平整的情况较为常见,要对地面进行仔细的处理,以确保整体的施工效果。
