路基软基处理方法
软土路基处理专项方案

1施工方案1.1、总体施工概括对埋深浅、厚度小于3m且分部范围较小的非鱼塘路段表层土,采用清除软土后回填改良土处理,换填材料必须分层压实,压实度不小于93%。
局部鱼塘路段,为疏通地下水排泄路径,水位线以下填筑未筛分碎石作为排水垫层,压实度不得低于90%。
排水垫层上填筑改良土,改良土采用4%掺石灰土。
经过水(鱼)塘路段路基,若水(鱼)塘未全部侵占需部分保留路段,清淤应延伸至坡脚外最少2m范围,且采用浸水路堤通过,浸水路堤的迎水面自水位以上0.5m至坡脚采用砼预制块满铺护坡,当塘内水深较大采用全排水困难时,应采用围堰施工。
1.2、非鱼塘段挖淤换填图1.2-1 非鱼塘段挖淤换填示意图1.2.1施工工艺:图1.2-2 非鱼塘段挖淤换填施工工艺流程图1.2.2施工准备(1)施工技术准备,认真阅读和审核设计图纸及相关设计要求,熟悉并分析施工现场地质资料及水文情况调查。
进行施工方案编制、施工安全技术交底等。
施工前应确认填料的含水量控制范围,铺料厚度,碾压遍数等参数。
(2)人员准备:包括项目部管理人员、作业班组施工人员的配备,安全人员和特种人员持证上岗。
(3)机械准备:施工所需的机械提前进场,证件齐全,司机持证上岗,做好日常维护和保养,定期检测,准备好易损件。
(4)材料准备:软土换填材料为4%掺灰改良土处理。
进行掺灰改良的土,及时取样检测含水量,根据检测结果及试验所得的最佳含水量,采取翻晒或洒水闷料的措施。
不合格施工准备测量放样排水沟、集水井挖除作业人工清理基底 检验、测量、签认分层填筑 摊铺平整 碾压 路堤填筑压实度检测填料检验摊铺厚度控制挖除作业(5)实验准备:用于填方的每种类型材料,都要进行土工试验。
软土换填前应及时通知实验室及驻地办进行平行试验,根据淤泥、软土的界定条件,对计划换填的路段取样试验或现场利用轻型触探仪检测,判定是否为淤泥、软土。
当地基承载力小于120KPa按软土处理。
表1.2-1 软土鉴别指标表根据设计文件及规范所要求的精度,按施工要求对原坐标点、高程点、加密导线点、水准点进行复核。
软基处理方法

软基常见处理办法软基的处治,一般常见的有:挤密砂桩,碎石桩,粉喷桩,抛石挤淤,挖除换填片石或土,袋装砂井、塑料排水板,反压护道,土工布等。
下面对本工程中运用较多的几种方法做个介绍。
挖除换填碎片石方法:对于深度不太大的软基工程,在路堤范围内,将需要处理的软土挖除,动力触探合格后,用碎片石换填,可采用分段挖除,分段分层回填的方法。
用于换填的石料强度应不小于15Mpa,分层厚度不宜大于30cm,石料最大粒径不应大于层厚的2/3,依据规范,分层回填的碎片石应碾压合格,表面石块嵌挤紧密无松动,用镐刨不动,一般采用激震力320kN以上的压路机强震碾压无轮迹。
挖出换填片石处置软基,效果最好,由于完全挖开处理,不会留有隐蔽危害,但是费用也较大,因此一般换填至超过地下水位30cm即可采用回填素土的方法,所回填的素土应满足CBR〉8%,低液限,如果有条件设置渗沟、盲沟的话,对于路基的稳定会大有好处。
对于较深的软基,挖出换填的话,工程量太大,可以考虑采用粉喷桩。
粉喷桩主要是以粉体物质作用加固料和原状土进行搅拌,经过理化作用生成具有较高强度的混合柱体,以带动整个路堤产生足够的强度,一般采用水泥作为固化剂,最好用32.5级普通硅酸盐水泥,要依据施工时间选用水泥初终凝时间合适的水泥,防止未成型即已凝固的发生。
不得使用受潮结块的变质水泥。
试验室应重点对水泥剂量监控,重点保证均匀性。
初期配合比对剂量的提供要准确合理,实际上,七天之内,即产生主要强度,我们配制了3%~6%的水泥剂量试验,发现3%水泥几乎不能使软泥固结,6%剂量能满足要求。
但是室内配比不能完全代替施工情形,因此应该跟踪检测,应对7天桩监控,1)破去桩头0.3m~0.5m表层水泥,进行外观检测,主要检测其桩体外观是否圆顺,水泥土搅拌是否均匀;2)用轻便触探仪对开挖出来的桩头进行强度检测,根据N10贯入10cm的锤击次数或N10的连续贯入30cm的锤击次数来判定桩头强度是否合格(可采用公式[σ0]=N10*8-20)。
软基处理方法

高速公路软基处理的几种方式1砂垫层对于一般地段;软土层分布广;地下水位高;路基设计为:自下而上:50cm土垫层 60cm砂垫层粉煤灰路基填土路基粘土封层其中土垫层主要是将原地物地貌调平;砂垫层主要就是将软基中地下水排至路基两侧;以利地基稳定;并且有效防止弹簧现象向上反射..施工时;首先恢复中线;划好路基底面边缘线;进行清理掘除工作对于小的沟渠;应清除淤泥;回填砂;碾压后即可填筑土垫层;土垫层可分两层填筑;土垫层顶面一定要做好2%-3%的路拱以利排水..砂垫层最主要的目的是排水;所以宜选用中粗砂;砂的含泥量小于0.074mm砂粒不宜大于15%..填筑前;先由测量组精确放出砂垫层的边线;边线宽度应预留路基沉降量;做预宽处理;否则路基沉了后宽度不足;用装满砂的编织袋沿边线排好做成挡砂堤;高度与砂垫层厚同;外侧坡度与设计边坡相同;然后采用自卸汽车按一定间距卸砂;人工配合推土机整平;每2-3米设一检查点测量砂层厚度;松铺系数采用1.10左右;砂垫层一次全幅全厚上齐;顶面设置2%路拱;砂垫层要用水密实;当路基荷载作用在砂垫层上后;砂垫层自动密实并将地下水挤出排走..2粉喷桩处理在大中小桥桥头、涵洞及通道处;对地基沉陷有严格要求的部位采用粉喷桩来加固地基对于粉喷桩钻机来说;钻杆钻头形式优劣关系到成桩质量的好坏以及成桩效率的高低;同时也影响钻盘转矩的大小;所以对钻头应优化设计;使其满足钻速快、喷粉搅拌均匀的要求;此外钻头叶片的形式还应保证反向旋转提升时;对桩体混合土有压密作用;而不使灰土地面翻升而降低桩体质量;影响其密实度..施工前;首先要施工场地大致整平;根据图纸由测量人员精确放出要处理的软基范围;然后用小竹签等按照梅花型放出每根桩的桩位;间距控制在1.2米—1.5米;调试好各种机构设备;并在钻架上标好测深标记..将钻机对中调平;开动钻机进钻;一般软基或控制每分钟进尽1.5米—2.0米;遇到部分稍硬地层可放慢速度并加度后提钻并开支气泵、喷粉搅拌为增加固化剂沿桩截面分布均匀性;可采用管口喷与叶片相结合的方式施工;同时适当调整喷粉压力;以防堵管或喷粉困难;利用自动称量装置控制供灰量;桩径50cm时;每延米桩长控制供灰不小于45g不计损耗..粉喷桩分为端承桩和摩擦桩;该段施工的大多数是摩擦类桩;摩擦类桩的桩轴力自上而下逐渐减少;最大桩轴力在桩的上部;这类桩由于地表覆盖层缺少必要的压力而易出现不密实或搅拌不均;以致影响桩的整体承载力;所以在钻头施喷完后要对桩上部1/3段重新喷灰复搅;以提高桩上部的承载力..3塑料排水板塑料排水板处理软基的原理是利用深插软基的排水板;避免路基外侧地表及地下水进入路基范围;当填筑路基时;荷载作用于软基;地下水由于受挤压和毛细作用沿塑料排水板上升至砂垫层内;由砂垫层向两侧排出;从而提高基底承载力..塑料排水板要在砂垫层完成后施工;由测量人员测量出需处理的范围;也用小竹签定出每根排水板的具体位置;插板机对中调平;把排水板在钻头安放好;开动打桩机锤打钻杆;将塑料排水板送入设计深度;把钻杆提上来;将地面上的塑料排水板截断;并留有一定富余长度;在塑料排水板四周填砂后即完成本根施工..施工中;一定注意“回带”现象;即虽然钻头打至设计深度;但提升钻杆时;塑料排水板随钻杆提升而上升的现象;此时要采用在钻头用短钢筋头等办法防止“回带”现象..4、换填砂对于软基面面积少;而且土层薄;比如有些淤泥质土;可利用换填砂土排淤;来提高基底承载力;这里不再赘述..摘要:本文以上海建成的几条高速公路软基处理及沉降观测资料为基础;分析指出地基处理不可能消除工后沉降;选择地基处理方法应与地基条件、路堤高度相结合;不同处理方法均需足够的预压;地基沉降规律较符合双曲线关系;工后沉降引起横坡改变;加筋土桥台是消除“三孔”跳车现象的有效方法..关键词:高速公路软土地箕处理技术1 上海高速公路软基处理发展过程概述上海地区高路堤软基处理的主要目的是减少高路堤工后沉降量;路堤稳定性是地基处理的重点..1984年上海第一条高速公路——沪嘉高速公路开始修建;至今已有莘松、沪嘉东延伸段、沪宁及沪杭等高速公路相继建成或处于工程建设之中..表1列出了各条高速公路的最大路堤高度与局部路段曾使用的地基处理方法..上海高速公路建设情况一览表表1粉煤灰路堤塑料排水板;粉喷桩;钢渣桩1984年沪嘉高速公路主要采用袋装砂井;最大路堤高度控制在4.5m以下;在部分试验段进行了超载预压;多数路段为欠载预压;且预压时间不足..试验路还进行不同砂井间距的对比;在不同间距砂井处理段之间设过渡段..有些路堤采用粉煤灰;约减少了路堤自重1/4..1985年莘松高速公路仍采用袋装砂井处理;同时进行了塑料排水板试验;在堆载方面强调等载预压的技术措施..新桥立交采用全粉煤灰路堤试验;地基采用砂井处理;最大路堤高度达7.5m..1992年沪嘉高速公路东延伸段大规模采用粉煤灰路堤;地基用粉喷桩处理;最大路堤高度达8.9m;此外还进行了不处理地基条件下的超载预压试验;为解决“三孔”跳车;首次试用加筋土桥台;以期保证桥台与路基的同步沉降;减少差异沉降..1993年沪嘉高速公路上海段地基主要采用粉喷桩处理;并对钢渣桩进行了试验..1996年沪杭高速公路动工修建;在地基处理方面总结以往经验..根据软土层厚度分别采用塑料排水板、粉喷桩、钢渣桩等处理技术;并进一步使用超载预压;采取综合处理;因地制宜的技术方案..2 上海软土地基特性上海的地基主要为沿海软土层..从高路堤的工程特性来看;影响沉降量及工后沉降的主要土层为:褐黄色粉质粘土②俗称“硬壳层”;淤泥质土③④;暗绿色粉质粘土⑥等..根据该三类土层的分布及厚度;上海的地基土主要分两大类:一类地基“硬壳层”厚度一般在2~3m左右;淤泥质土厚度达10m以上;暗绿色土层埋藏较深或缺失;该类地基采用砂井等竖向排水固结法或粉喷桩法无法打穿淤泥质土层;地基土的压缩变形量大;另一类地基“硬壳层”一般或较厚;淤泥质土层不厚;暗绿色土层埋深浅;该类地基可采用打穿软土层的处理工艺;地基土的变形量较小..根据上海几条高速公路的地质资料绘制而成;可以看出上海地基土的厚度存在较大的差异..表2 为三类土的主 ;要物理力学指标..上海地基土主要土层物理力学指标表2符号3 高路堤软基处理总体评述3.1 软基处理不能完全消除工后沉降在目前有限的施工期内;堆载时间不可能很长;要通过地基处理来完全消除工后沉降是不现实的;工后修补不可避免..高路堤软基处理不能完全消除工后沉降包括两层含义:一是工后沉降不可能为零;一是工后沉降不能满足地基处理设计的控制标准..上海地区高速公路工后沉降控制指标为:路桥连接段高路堤控制工后沉降为10cm;结构物之间的高路堤段控制工后沉降为30cm..根据上海沪嘉、莘松及沪嘉东延伸段几条高速公路建成通车后3.5~8年内高路堤的沉降观测资料;工后沉降量基本都超过10cm;最大的工后沉降超过50cm;砂井打穿软土层;工后沉降满足10cm..表3列出部分路段的工后沉降观测结果..上海高速公路段工后沉降量表3降c m地基处理砂井超载打穿天然粉煤灰等载天然粉煤灰等载砂井填浜未打穿粉煤灰砂井未打穿粉煤灰粉喷桩未打穿粉煤灰粉喷桩未打穿粉煤灰超载粉煤灰超载从上海高速公路建成以来历年不断修补的事实来看;沪嘉自通车第一年就进行桥头沉降处理;连续4 年以上;每年进行修补;莘松自通车后第二年也开始桥头沉降处理;到1993年;部分桥头已进行过二次处理;1993年6月以后;开始对几座沉降较大的桥接坡进行罩面处理;沪嘉东延伸段工程通车不到一年的时间内就对祁连山高架路堤接坡进行了修补;通车三年内先后对其它两座桥接坡进行了罩面处理..通车5年后;路堤沉降基本稳定..这说明;采用地基处理后不可能消除工后沉降;工后修补不可避免..3.2 选择软基处理方法应与路堤高度、地基条件相结合十多年来;上海先后进行过袋装砂井、塑料排水板、粉喷桩、钢渣桩及超载预压等地基处理方法的实际工程应用;从减少工后沉降的实践来看;各种软基处理方法在不同的路堤高度;不同的地基条件下;减少工后沉降的实际作用差异较大;具体表现为:1同一种方法在某一路堤高度范围内效果较佳;2路堤高度不同;处理方法的效果相比较存在差异;3地基条件不同;不同处理方法的效果也存在差异..莘松、沪嘉及沪嘉东延伸段路堤工后沉降高度的散点关系..莘松高速公路自松江立交至新桥立交范围内路堤高度多大于3m;最大路堤高度达7.65m;多数桥接坡采用砂井处理;工后沉降基本与路堤高度成比例:沪嘉高速公路自祁连山路至南翔段路堤高度在2~4m之间;部分路段桥接坡采用砂井处理;从总体上看;工后沉降与路堤高度成比例增加;个别情况路堤接近4m而工后沉降小于10cm;路堤高度只有2m而工后沉降大于10cm;沪嘉东延伸段为粉喷桩加固地基;在路堤高度大于4m 的情况下;工后沉降与高度成比例;且都大于10cm..这说明不同地基处理方法的技术效果与路堤高度有关;还可以看出;当路堤高度达到4~5m以上时;选用砂井与选用粉喷桩的处理效果相差不多..沪嘉与莘松的地质条件也有较大差别..沪嘉在近祁连山及桃浦路段;软土层厚度在10m左右;14m深可见暗绿色土层;该路段砂井打穿软土层;因而工后沉降较小;3.3m高度土路堤在工后2年内沉降小于5cm;莘松高速公路近松江段软土层厚度达15~20m;采用砂井处理的路段一般经过一年半的等载预压;不少3m以下路段工后一年半的沉降达10cm;沪嘉东延伸段软土层厚度10~15m;暗绿色土层缺失;粉喷桩处理工后沉降超过10cm..这表明;在地基条件较好时;可选用砂井或粉喷桩等打穿软土层的处理方法;而软土层厚度大时;可采用较经济的砂井、预压处理方法..3.3 软基处理需要足够的预压荷载和预压期众所周知;天然地基与砂井需要一定的预压荷载和预压期..对粉喷桩、钢渣桩这一类柔性桩是否也需要预压荷载与预压期尚需论证..根据沪嘉东延伸段与沪宁高速公路的应用结果;粉喷桩处理地基仍需要一定的预压期..预压荷载分超载、等载与欠载三种类型..超载预压是减少工后沉降的有效方法;对于天然地基及砂井处理地基;应尽可能采用超载或等载预压形式..在沪嘉高速公路修建时;不少路段因工期紧;预压荷载达不到等载要求;因而工后沉降较大;即使某些2.5m以下高度路堤也不例外;莘松高速公路普遍采用等载预压;预压期保持1年以上;因而工后的沉降量相对沪嘉而言要小;个别路段因预压期不够;工后沉降较大;沪嘉东延伸段工程对4~4.5m高度粉煤灰路堤采用超载预压;预压时间为9个月;工后一年半的沉降量小于5cm;张泾河桥与桃浦河桥两侧桥接坡路堤由于预压时间短;工后沉降达10cm..对于粉喷桩处理软基;较普遍的观点是沉降能很快稳定;预压荷载不强调等载或超载..然而在沪嘉东延伸段工程中;粉喷桩段路堤荷载采用欠载预压;预压时间仅4个月;4.2m高粉煤灰路堤工后一年半沉降达15cm..可见;无论是砂井处理或者粉喷桩处理;保持等载是必要的..预压期的确定比较复杂;一方面要考虑工后沉降技术标准;另一方面又要现实地考虑工期太长;确定施工期沉降稳定的标准非常必要..从高速公路建设的实际情况看;沪嘉高速公路建设期3.5~4年;路堤预压期3个月到2.5年;莘松高速公路建设期5年多;路堤预压期为一般在14个月;沪嘉东延伸段工程建设期2年;路堤预压期4~9个月;沪宁高速公路工程建设期3.5年;路堤预压期6~9个月;究竟预压多少时间较为合理呢下面就等载预压作一简要分析..当地基处理方式选定之后;地基的沉降规律就基本确定..比如;当砂井的间距、长度、直径、地基土类型选定后;地基固结规律就已确定;固结度仅与时间有关..表4中列出沪嘉、莘松等部分路段不同预压时间的固结度、沉降速率及工后沉降;可以看出;当预压时间达6个月时;沉降速率为0.35~1.61mm/d;工后沉降为17.8~62cm;当预压时间达12个月时;沉降速率为0.2~0.53mm/d;工后沉降为13~29.3cm;当预压时间达18个月时;沉降速率为0.11~0.32mm/d;工后沉降为8.5~22cm..要使工后沉降达到10cm的控制标准;预压期需要2年以上;在路堤大于6m或地质条件差的路段预压时间需2.5~3年..从沉降过程看;当路堤超过临界高度时;沉降速率逐渐增大;满载预压一段时间后;沉降速率逐渐减小;沉降曲线上一般存在一个拐点;拐点之前;增加单位预压时间减少的工后沉降量很大;拐点之后沉降速率逐渐变小;增加单位预压时间减少的工后沉降量逐渐减小;因此预压时间至少应超过拐点..拐点实际上是沉降速率变化最大的位置;部分路段拐点时间见表4..达到拐点的时间一般要4~13个月;地质条件好;达到拐点时间短;反之则长..不同预压时间的沉降速率及工后沉降量表4注:①沉降速率单位;mm/d..②工后沉降单位;cm..③拐点为满载后月份..由此来看;要使工后沉降量满足或接近10cm的标准;等载预压1.5年是完全必要的;在地基条件较差或路堤高度较低小于3m时;预压时间可减少为1年;而地基条件较差或路堤高度较高大于6m时;预压时间应增加到2年以上..按沉降速率达到0.1~0.2mm/d作为路堤稳定和施工面层的依据是符合地基沉降规律的..在等载预压条件下;工后沉降达到10cm的控制标准也是可能的..争取合理的工期;予以合理的施工组织;确保必要的预压期;是降低工后沉降最经济的措施;3.4 桥头接坡软基处理长度应与路堤高度、地基条件及工后沉降相结合桥接坡软基处理长度取多少;没有一个明确的选择标准;多数路段以处理50m 作为标准..从理论上讲;软基的纵向处理长度首先应保证减少工后沉降的需要;其次要确保道路纵向线形的流畅..从实际情况来看;桥接坡路堤预压期普遍较短;工后纵向沉降造成桥接坡段路面产生一个凹槽段;其纵向长度一般在30~50m;在路堤高度大于5m时;影响长度可达80m;尽管产生这一现象的原因较多;但凹槽段的长度与形状变化不大;产生最大沉降处一般距离桥台10~15m;在搭板的端部存在较大的折点..从工后加罩改善路面线形的实践来看;工后沉降较小的桥接坡罩面长度在20~30m左右;工后沉降在10~20cm范围内的桥接坡罩面长度50~60cm左右;工后沉降超过20cm的桥接坡罩面长度在80~100m不等..由此看来;桥头接坡段软基处理的长度也应按路堤高度、地基条件及工后沉降等因素综合考虑;一般路段路堤高度在5m以下时取50m还是较为合理的..桥头接坡段软基处理是否有必要设置长度渐变或间距渐变的过渡形式;应根据地质条件来定..对于软土较厚的地基;工后沉降较大;有无过渡段不会反应在路面线形的变化;而对于处理深度能打穿软土层;工后沉降较小的情况;有必要设过渡段..事实上当路堤达到一定高度后整体刚度较大;地基条件变化反应到路面上也是平滑过渡的..3.5 路面横坡应增大0.5~1%作为预留坡度不处理地基及砂井处理地基;路堤断面沉降呈现锅底状;而粉喷桩处理后;断面沉降变得较为平缓..根据沪嘉、莘松等高速公路观测成果;路面横坡改变随着时间与沉降的增大而增大..横坡与沉降成曲线关系;沉降小于100cm时;曲线斜率较大;超过100cm时;曲线斜率变小..当路堤高度大于6m或当地基条件较差;路堤总沉降为120~160cm;若工后沉降为30cm时;通车后横坡变化约0.5%;而路堤高度在4~5m左右时;总沉降量一般为70~100cm;若工后沉降为30cm;通车后横坡变化约0.7%;而路堤高度在4~5m时;总沉降量一般为70~100cm;若工后沉降为30cm;通车后横坡变化约0.7%;沪嘉高速公路工后8年的路面横坡变化一般在0.3%;少数路段达0.5%..可见;在施工时对路面横坡增大0.5~1%;工后沉降引起横坡变化后;仍能满足设计要求..3.6 关于地基沉降规律及最终沉降推算地基总沉降的推算方法有双曲线法、指数曲线法、对数曲线法等;曾有不少文章探讨过上海地区最终沉降量采用何种方法较为合理;从推算的结果看;对数曲线法最大;双曲线法次之;指数曲线法最小..从沪嘉高速公路工后沉降观测资料来看;沉降与时间不完全呈单对数关系;在单对数图中曲线尾部略微逐渐变平;说明用单对数曲线预测工后沉降略微偏大;可用双曲线推算;日本的观测资料表明沉降与时间呈单对数关系;杭甬高速公路沉降曲线不完全呈单对数关系;但与对数曲线较为接近..从地质条件来看;日本的条件最差;杭甬的条件次之;沪嘉的条件相对较好;这说明地质条件越差;曲线越接近对数曲线..实际上;对数关系反映了地基的流变特性;这是软粘土固有的工程特性..3.7 关于砂井与粉喷桩布桩间距的设计间距设计是砂井与粉喷桩地基处理设计内容之一..砂井间距受地基固结度控制;根据沪嘉和莘松的试验结果;砂井间距大于4.5m后排水固结的作用已不明显;沪嘉的经验是;间距为3m与1.5m的布置方式能达到大致相等的固结效果;并且布桩间距越密;总沉降量也越大;同不处理地基相比较;砂井处理后可增加10%左右的沉降量;从沉降过程看;增加的该部分沉降是在施工预压期内产生的;并不对工后沉降产生影响..因此上海地区可视具体地质条件;选用1.5~3.m布桩间距..粉喷桩布桩间距受面积置换率控制;从桩长范围内复合体的模量来看;桩间距越小;模量越高;该范围内压缩量越小;但从路堤总沉降量来看;桩间距从1.4~1.6m之间变化;相应的面积置换率从0.1~0.05m之间;总体沉降变化不大;只是桩长范围内与桩端以下压缩量的相对比例发生了改变;桩距为1.4m时;桩长范围内压缩量占总沉降量的10%;而桩距为1.6m时;桩长范围内压缩量占总沉降量的40%;从粉喷桩处理后总沉降量减少方面来看;基本能减少20~30%;桩间距变化并不产生总沉降较大的改变;粉喷桩间距通常采用1.5m尚有潜力可挖..3.8 关于路堤临界高度上海天然地基在低路堤小于2.5m作用下总沉降量不大;且沉降可很快稳定..根据莘松的经验;当填土在1.8m高时;经15个月预压;沉降稳定在10cm以内;填土高度在2~2.3m时;在两年时间内沉降稳定在15~20cm;曲线较平缓;因此莘松提出2.3m作为最佳填土高度;在此高度范围内无需地基处理..沪嘉的沉降资料表明;路堤高度在1.5m以下时;工后沉降仅3~4cm;路堤高度在1.9~2.7m时..工后沉降为8~11cm;大都满足或者接近工后10cm的控制标准;对路堤高度达到3m的桥接坡如马陆圹桥工后沉降为14.1cm;略超过10cm..从地质条件来看;沪嘉比莘松好;不处理地基的临界高度也略有变化;一般2.5m作为一个平均的临界路堤高度还是比较恰当的..粉喷桩处理后地基也存在“临界路堤高度”..对存在这一高度的原因不少学者作过分析研究;笔者认为地基的超固结特性应是主要原因..地表以下5~10m范围内的土处于超固结状态;并且天然地基临界高度荷载与地基土先期固结压力相吻合..粉喷桩处理地基存在这一现象与天然地基有较大区别..桩土作为实体基础;当路堤高度达到临界时;实体与地基侧向摩阻力达到极限;桩尖产生刺入变形;桩尖以下淤泥质软土变形量较大;从而开始出现沉降量增大的趋势..根据沪嘉东延伸段实测沉降资料;当路堤高度达3.5~3.8m时沉降量较大幅度增加;这说明粉喷桩处理后对3.8m以下高路堤可较大幅度减少总沉降量;从而也较大地减少工后沉降;但实际上对这样高的路堤采用粉喷桩处理并不经济..3.9 加筋桥台技术可消除“三孔”跳车现象高速公路汽孔、机孔和人孔三孔这三类横穿通道是引起跳车的主要构筑物;其数量在高速公路桥涵通道中占有相当高的比例..虽然这些通道接坡路堤高度较大中型桥涵低;从沪嘉运营期的养护情况看;不少“三孔”跳车现象严重;需进行多次罩面处理..鉴于这种情况;在沪嘉高速公路东延伸段首次对古宗路汽孔和孟古路拖孔采用加筋土桥台技术;彻底解决了因差异沉降而引起的跳车问题;通车3.5年;两座通道无行车颠簸感觉;两座通道工后沉降曲线;可以看出;古宗路汽孔两侧路堤与桥台同步沉降;孟古路拖孔加筋桥台下沉较大;两侧路堤下沉较小;这是由于两侧进行过超载预压;而加筋土桥台未预压过的缘故..尽管如此;行车无任何跳车感觉..事实证明;加筋土桥台技术是解决“三孔”跳车的一种可行方法..重要的是确保“三孔”的净空..4 结束语纵观上海高路堤软基处理10多年来的研究过程;围绕解决路桥连接处跳车现象;已先后尝试运用了砂井包括塑料排水板、粉喷桩、钢渣桩、超载预压、超载砂井联合预压等多种方法;从采用单一地基处理技术走向因地而易;各种方法综合使用..地基处理不可能完全消除工后沉降;路堤高度是影响工后沉降的重要因素;地基条件是影响地基处理效果的主要因素;在软土层厚度能打穿的情况下;应坚决打。
道路软基处理的四种方法和适用条件

道路软基处理的四种方法和适用条件摘要本文从软土地基的生成原因和地基的厚度及其所处的位置进行分析,指出可采用表层处理法、置换法、加载法、竖向排水法四种方法进行软基处理。
着重介绍了这四种方法的设计思想和注意事项.关键词处理法;置换法;加载法;竖向排水法道路软基处理尽可能早期进行,有充分的间隔时间使软基达到沉降稳定后方可进行填土施工.下面介绍软基处理的四种方法:表层处理法表层处理法用于地表面极软弱的情况。
该法是通过排水、敷设或增添材料等办法,提高地表强度,防止地基局部剪切变形,保证施工机械作业;同时尽可能把填土荷载均匀地分布于地基上.属于这类处理方法的有:表层排水法,砂垫层法,敷设材料法,添加剂法等等。
1.表层排水法对土质较好因含水量过大而导致的软土地基,在填土之前,地表面开挖沟槽,排除地表水,同时降低地基表层部分的含水率,以保障施工机械通行.为了发挥开挖出的沟槽在施工中达到盲沟的效果,应回填透水性好的砂砾或碎石。
设计、施工注意事项(1)沟槽的布置.沟槽布置要考虑利用地形自然坡度排水;填土沉降要注意坡度的变化;不使来自四周挖方部位的地表水、渗透水浸入填土;沟槽的间隔要尽可能加密,以增大排水能力,即使有部分沟槽被切断也不会妨害整体排水.(2)沟槽的构造。
沟槽尺寸一般取宽0.5m,深0.5~1.0m.填土之前在沟槽内用透水良好的砂(砂砾)回填成为盲沟。
纵向盲沟一般沿道路纵向或中央纵向开挖,横向盲沟一般间距10m~15m布置。
沟槽内埋设多孔排水管时,必须用优质反滤层加以保护.2.砂垫层法对于地基上部软土层极薄且含水量大时,在软土地基上敷垫0。
5~1。
2m左右厚的砂垫层.这样可达到固结软土层,使砂垫层起到上部排水层作用;同时,砂垫层又成为填土内的地下排水层,以降低填土内的水位;在进行填土及地基处理施工时,为施工机械提供良好的通行条件。
(1)设计。
如采用机械施工,在确定砂垫层厚度时,应考虑机械的重量,轮胎对地面接触压力,偏心程度及软土地基表层强度等.表1为砂垫层标准厚度。
公路路基设计中软基的处理技术

公路路基设计中软基的处理技术摘要:路基的铺设对公路建设工程质量起着决定性作用。
公路路基的情况比较复杂,要有相应的处理技术来保证工程质量。
本文主要对公路路基设计中遇到的软基的处理技术进行研究分析,通过相应的技术分析来提高软土地基的强度和安全稳定性,为在公路路基施工中遇到的问题提供具备参考价值的策略。
关键词:公路路基;软基;处理技术1.软基的路面设计特点1.1软基的定义在公路的建设过程中,软基是指在相对松软和土地含水量较多的土地进行公路路基建设施工。
由于土地松软,含水量较高,导致土地本身的强度较低,从而导致路面地基的施工难度较大,从而无法保证整个路基的工程质量。
软基与土壤之间存在的空隙明显,其内部存在的水分,促进部分植物或者植物根系的生长,从而导致软基的抗压能力弱,土壤的压缩性极差,土地的整体结构易变且无法稳定。
1.2软基路面设计的特点软土地上建设的路面地基表现为公路的抗压能力弱,承载能力较差,容易出现沉降问题。
软土路基的透水能力较差,容易受到洪水和雨水的侵蚀,从而改变软土地基的原本形状;同样因其抗压能力和承载能力相对较弱,导致软土地基的使用寿命大大缩短,出现开裂和下沉等问题,给过往的汽车、行人带来安全隐患,甚至会导致交通安全事故。
所以在公路的软土地基处理中,需要选择合适的处理技术和科学的设计方案,根据公路工程项目的实际情况来选择相应的处理方案,确保软土地基的处理技术合理,能够有效提升实际的处理效果,从而保障软土地基的公路工程质量,确保公路的使用安全。
2.软土路基处理技术的现状2.1软土路基设计现状在公路软土路基的处理和路面设计中,实际情况复杂并且相对于其他地基问题更多,所以在当前的软土地基的处理很难有一个统一的方法。
由于软土地基的处理受到各个不同因素的影响,所以实际情况中软土地基的处理技术都是不一样的。
在软土地基路面设计当中,由于设计工作人员的经验和知识水平的不同,会采用不同的设计,若是在设计过程中未考虑部分实际问题的发生,会直接影响整个软土地基的施工,软土地基的路面设计在实际的道路工程中考虑不全面直接影响了处理技术合理性以及可操作性,直接导致整个基础建设公路工程的路面地基设计和施工的质量得不到保障。
路基软基处理施工方案

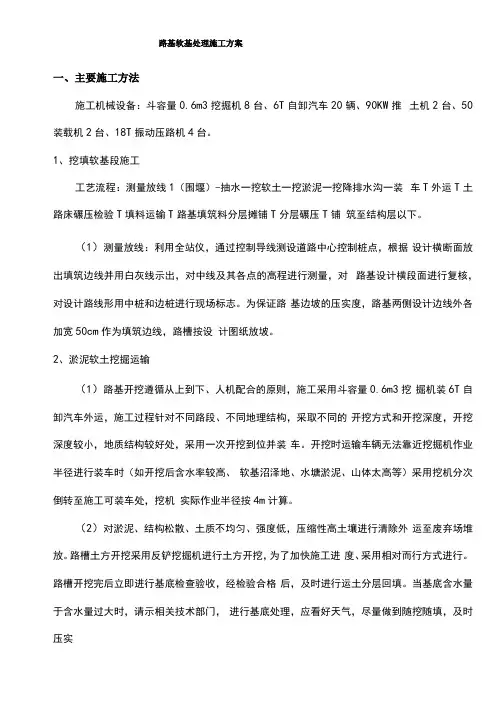

路基软基处理施工方案一、主要施工方法施工机械设备:斗容量0.6m3挖掘机8台、6T自卸汽车20辆、90KW推土机2台、50装载机2台、18T振动压路机4台。
1、挖填软基段施工工艺流程:测量放线1(围堰)-抽水一挖软土一挖淤泥一挖降排水沟一装车T外运T土路床碾压检验T填料运输T路基填筑料分层摊铺T分层碾压T铺筑至结构层以下。
(1)测量放线:利用全站仪,通过控制导线测设道路中心控制桩点,根据设计横断面放出填筑边线并用白灰线示出,对中线及其各点的高程进行测量,对路基设计横段面进行复核,对设计路线形用中桩和边桩进行现场标志。
为保证路基边坡的压实度,路基两侧设计边线外各加宽50cm作为填筑边线,路槽按设计图纸放坡。
2、淤泥软土挖掘运输(1)路基开挖遵循从上到下、人机配合的原则,施工采用斗容量0.6m3挖掘机装6T自卸汽车外运,施工过程针对不同路段、不同地理结构,采取不同的开挖方式和开挖深度,开挖深度较小,地质结构较好处,采用一次开挖到位并装车。
开挖时运输车辆无法靠近挖掘机作业半径进行装车时(如开挖后含水率较高、软基沼泽地、水塘淤泥、山体太高等)采用挖机分次倒转至施工可装车处,挖机实际作业半径按4m计算。
(2)对淤泥、结构松散、土质不均匀、强度低,压缩性高土壤进行清除外运至废弃场堆放。
路槽土方开挖采用反铲挖掘机进行土方开挖,为了加快施工进度、采用相对而行方式进行。
路槽开挖完后立即进行基底检查验收,经检验合格后,及时进行运土分层回填。
当基底含水量于含水量过大时,请示相关技术部门,进行基底处理,应看好天气,尽量做到随挖随填,及时压实(3)软基换填,如遇水塘或地下水较丰富地段施工过程中需挖滤水沟、积水坑,滤水沟不小于1.2m*1.2m,平均深度不低于1m,集水坑不小于4m*4m*2m深。
滤水沟、积水坑应采用片石满填有利于水滤到积水坑进行集中抽排。
(4)在挖掘机工作范围内,不允许进行其他作业。
修土人员必须在挖掘机工作以外施工(5)挖掘机派专人指挥,不得超越挖土范围,严禁超挖。
公路路基软基处理方法

地面 的强度 和硬 度 。首先要除去 土地 中不 良地质的
部 分 ,利 用 粗砂 、 碎 石 或 其 他 工 业废 渣 等 质 地 比 较
工设计图当中的需求来给水泥搅拌桩 一个 精准的定 位,在定位过程 中一定要精确 的掌控 水泥搅拌桩之 间距离的偏 差值 ,确保 其掌握在 1 0 0m m以内。施工 前期,一定要掌握施工道路现场 水体,土壤等因数
位 下 降 , 确 保 在 采 用 换 垫 法 时 能 够 保 证 地 基 的稳 定 性 ; 同 时 , 有 关 工 作 人 员 要严 格 地控 制 对 缓 冲 材 料
工这个 问题 ,可以进 一步地提高工程建设的质量。
一
、
软土地基的主要特点与处理材料的使用标准
1 . 软 土 地 基 的 主 要 特 点 软 土 地 基 已经 成 为 公 路 建 设 项 目产 生 最 大 问题
寿命 。
以及粉土地质水泥搅拌桩施工 技术主要是通过水泥 搅拌桩机将水泥喷射到 土里实现的,再充分搅拌保 证其均匀程度 ,通 过使 水泥和土壤产生各种物理和
化 学 反 应 的现 象 , 达 到 提 升 软 地 面 的 硬 度 的 目的 。 水 泥 搅 拌 桩 施 工 技 术 可 以很 大 程 度 地 提 升 土 质 的 硬 度 , 提 升 预 期 效 果 , 可 以很 好 地 应 用 于 道 路 工程 当 中 。 如 果 在 公 路 工 程 的 软 基 路 段 当 中 应用 水 泥 搅 拌 桩 的 技 术 ,那 么 在 施 工 过 程 中 , 一定 要完 全 依 照 施
的重要问题之一 。本 文通过讨论道 路建设中涉及到 的软基 施工的 问题 ,提出了几种软基施 工的处理方法 ,以供相关
人 员 参 考
路基软基处理施工方案

路基软基处理施工方案一、项目背景土地基础是基础工程的重要组成部分,对建筑物的稳定性和安全性起着至关重要的作用。
在建造过程中,土地基础的处理是不可或缺的环节,其质量直接影响到建筑物的使用寿命和安全性。
因此,对于土地基础的处理需要进行科学、合理的方案设计和施工操作,以确保工程的质量和安全。
二、施工前准备1.方案设计:根据项目的土地特性和建筑物的要求,设计一套符合规范要求的施工方案。
包括软基处理的方法选择、处理层数的确定等。
2.材料采购:根据方案设计的要求,购买适当的材料和设备。
包括土壤改良材料、排水设备、压实机械等。
3.施工队伍组建:根据项目的规模和要求,组建适当的施工队伍。
确保施工队伍的素质和工作效率。
三、施工方案1.原始土地处理:(1)除去地表杂物:将地表的杂物如石块、树根等清理干净,确保施工的顺利进行。
(2)平整地表:将地表的高低差进行调整,使其符合设计要求,确保软基处理的顺利实施。
2.软基处理:(1)土壤改良:选择合适的土壤改良材料,如石灰、水泥、沙子等进行混合使用。
按照设计要求,进行耕作、倒填、夯实等操作,使原始土地的承载力和稳定性得到提升,并使其满足建筑物的要求。
(2)排水处理:针对原始土地的排水情况,选择相应的排水设备,如排水沟、排水管等进行布置。
确保地下水位的稳定和排水通畅,避免地基在湿软环境下的变形。
在软基处理的过程中,可以采用加设隔水层的方法,防止地下水的渗入。
(3)压实处理:针对软基进行夯实处理,以提高软基的密实度和承载力。
根据设计要求,选择合适的机械进行夯实操作。
夯实的均匀性和夯击次数要符合规范要求。
四、质量控制1.监测与检验:对施工中的土壤改良材料、排水设备等进行监测与检验,确保材料的质量符合规范要求,并及时纠正问题。
2.施工记录:在施工过程中及时记录施工情况和关键控制点,确保施工的可追溯性和质量控制的有效性。
3.质量验收:在施工结束后进行质量验收,对软基处理的质量进行评估。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
. .. z 1 换填垫层法
当软弱土层厚度不很大时,可将路基面以下处理范围内的软弱土层部分或全部挖除,然后换填强度较大的土或其它稳定性能好、无侵蚀性的材料(通常是渗水性
好的中粗砂)称为换填或垫层法。此法处理的经济实用高度为2~3m,如果软弱土层厚度过大,则采用换填法会增加弃方与取土方量而增大工程成本。
通过换填具有较高抗剪强度的地基土,从而达到增强地基承载力的目的,满足构筑物对地基的要求。
主要加固方法有换填、抛石挤淤、垫层、强夯挤淤几种。垫层法根据材料的不同可分为砂(砾石)垫层、碎石垫层、粉煤灰垫层、干渣垫层、土(灰土、二灰)垫层。
代表方法有砂垫层法及换填法。
砂砾垫层:当路堤高度小于极限高度的2倍,软土层较薄,填筑材料比较困难,或雨季施工时,采用砂砾(砂)垫层,在填土与基底之间设一排水面,从而使地基在受到填土荷载后,迅速地将地基土中的孔隙水排出,加快固结速度,提高地基的承载力,减少沉降,防止地基局部剪切变形。要注意控制填土速度,所用的材料为含泥量不大于5%的洁净中粗砂,或最大粒径小于5cm的天然级配砂砾。
换填法:在软土厚度不大于2m 时,利用渗水性材料(砂砾或碎石)进行置换填土,可以降低压缩性,提高承载力,提高抗剪强度,减少沉降量,改善动力特性,加速土层的排水固结。它的特点是施工工艺简单,但费用比较高。
抛石挤淤:当软土或沼泽土位于水下,更换土施工困难,且厚度小于3m,表层无硬壳、基底含水量超过液限、路堤自重可以挤出的软土之上,排水比较困难时, . .. z 采用抛片石(直径一般不小于 30cm)挤淤的方法。从中部开始抛石,逐渐向两边延伸,挤出淤泥,提高路基强度。
2 深层密实法
采用爆破、夯击、挤压和振动及加入抗剪强度高的材料等方法,对地基深层的软弱土体进行振密和挤密的地基加固方法称为深层密实法。适用于软土厚度>3m
的中厚软土的加固,分布面积广的软基加固处理,其加固深度可达到30m。
通过振动、挤压使地基中土体密实、固结,并利用加入的具有高抗剪强度的桩体材料置换部分软弱土体中的三相(气相、液相与固相)部分,形成复合地基,达到
提高抗剪强度的目的。
主要加固方法:强夯法、土(或灰土、粉煤灰加石灰)桩法、砂桩法、爆破法、碎石桩法(振冲置换法)、石灰桩法、水泥粉煤灰碎石桩(CFG桩法)、粉喷桩法、旋喷桩法。代表方法有碎石桩法、强夯法、水泥粉煤灰碎石桩法、粉喷桩法。
强夯法:对于砂土地基及含水量在一定范围内的软弱粘性土地基,可采用重锤夯实或强夯。它的基本原理是:土层在巨大的冲击能作用下,土中产生很大的压力和冲击波,致使土体局部压缩,夯击点周围一定深度内产生裂隙良好的排水通道,使土中的孔隙水(气)顺利排出,土体迅速固结。强夯后地基承载力可提高3~4
倍,压缩性可降低200%~1000%。其佳夯击能:从理论上讲,在最佳夯击能作用下,地基土中出现的孔隙水压力达到土的自重压力,这样的夯击能称最佳夯击能。因此可根据孔隙水压力的叠加值来确定最佳夯击能。在砂性土中,孔隙水压力增长及消散过程仅为几分钟,因此孔隙水压力不能随夯击能增加而叠加,可根据最大孔隙水压力增量与夯击次数关系来确定最佳夯击能。 兰海高速公路某 . .. z 滑坡体的堆积破碎泥岩堆积物厚度4~12M.从土样的土工试验报告可知为低液限黏土含
水量29.8~20.2,凝聚力13.8~12.2KPA,内摩擦角13.8~20.2. 挤密砂桩、碎石桩加固法:属于复合地基的一种,当软土层较厚,换填处理比较困难,地基土属于非饱和粘性土或砂土时,采用挤密砂桩或碎石桩加固法,可以使地基土密实,容重增加,孔隙比减少,防止砂土在地震或受震动时液化,提高地基土的抗剪强度和水平抵抗力,减少固结沉降,使地基变均匀,起到置换、挤密、排水作用,防止地基产生滑动破坏,提前完成沉降,减少沉降差。
3排水固结法
在软土地基上加压并配合内部排水,加速软土地基的排水,加快软土固结的处理方法称为排水固结法。适用于处理各类淤泥、淤泥质粘土及冲填等饱和粘性土地基。
软土地基在附加荷载的作用下,逐渐排出孔隙水,使孔隙比减小,产生固结变形。在这个过程中,随着土体超静孔隙水压力的逐渐扩散,土的有效应力增加,并使沉降提前完成或提高沉降速度。
主要加固方法:堆载预压法、砂井法、袋装砂井、真空预压法、电渗排水法、降低地下水位法、塑料排水板法。
预压处理:分为超载预压、等载预压和欠载预压等,其施工工艺简单,但工期较长,超载预压的时间一般为6个月,通常与排水处理地基相结合使用。广州市
新窑南路道路工程就是利用堆载法加固软土路基的.新窑南路道路工程起点为广 . .. z 州大道K4+600,终点为北山村K11+700,全长约7KM.道路沿线地层结构自上而下分别为:地壳硬壳包括松散状杂填土,素填土和软塑状耕土,厚度为0.40~2.20;软土层包括流塑状淤泥和淤泥质土,厚度为1.51~9.39,沿线厚度
变化大;下伏层包括粘性土和砂层.堆载预压时间从1995年到2003年,大约7~8年.
袋装砂井:对于软土厚度大、路堤稳定、填土高的软土路基,采用袋装砂井,可增加软土竖直方向的排水能力,缩短水平方向的排水距离,加速软土的强度。砂袋灌入砂后,砂井可采用锤击法或振动法施工。它的施工工艺复杂,费用相对较高,所用的时间较长,可采用矩形或梅花形布桩。 珠江地区某市公路的地质勘探表明,地基土质分布比较均匀,除表层1。0m左右耕植土外,接着为8.6m
厚的高含水量、高压缩性、低强度,高含粘性的超软弱淤泥。第三层为厚约1.0m的贝壳粉砂土;第四层又为7.6m厚的淤泥质粘土;以下分别是0.5m厚粘土和3.0m厚粉细砂。往下为击数(SPT)大于19击的含砾粗砂层,再往下土质更好。地基土质为20m左右深厚的淤泥,含水量高达85.7%,十字板剪切强度仅4Kpa,且淤泥分布深度大致由前方向后方陆域倾斜,前浅后深,前方相对有利。在这样大面积超软弱的淤泥地基上筑路需作软基深层处理,以防止施工期软基沉降缓慢,引起工程完工后仍有较大剩余沉降量,同时不致因加载引起地基失稳破坏。这一带因软基不当而出现工程质量或安全事故是较常见的,就设计采用Ф7cm袋装砂井加砂垫层堆载预压排水固结进行软基加固,目的是通过打
设砂井使第二、四层淤泥土排水固结后,土质强度获得提高、减少工程投产后的沉降,保证工程的正常使用,满足工程设计要求。
塑料排水板:排水原理与袋装砂井相同,由于是工厂制作,它的质量稳定、重量轻、运输保管方便,施工工艺比较简单,投入劳力少,费用相对较低,并且渗滤吸水性好,具有一定的强度和延伸率,对土的扰动小,预压时间较长,在工程中 . .. z 得到广泛应用,但对于提高土层的抗剪能力不如袋装砂井。
4.化学加固法
通过在软土地基中加入水泥或其它化学材料,进行软土地基处理的方法称为化学加固法。适用于处理砂土、粉土、淤泥质粘土、粉质粘土、粘土和一般人工填土,也可以在处理裂隙岩体及已有构筑物地基加强中。
水泥或其它化学材料注入土体后,与土体发生化学反应,吸收和挤出土中部分水与空气形成具有较高承载力的复合地基。
主要加固方法:硅化法、粉喷桩、旋喷桩、注浆、水泥土搅拌法。 硅化法:用水玻璃为主的混合溶液对软土进行化学加固的方法称为硅化法,借助于电的作用进行加固称为电硅化法。它的特点是加固作用快,工期短,但造价较高,不适用于渗透系数太小的土。
旋喷桩:旋喷桩可分为粉体喷射桩、高压喷射注浆法等。对于强度低、压缩性高、排水性能较差的软土,采用灰土桩(水泥土桩、石灰土桩、二灰土桩等)与地基组
成复合地基,大部分荷载由桩体承受,从而提高地基承载力,减少工后沉降。它的施工工艺比较复杂,需要配置专门的旋喷设备。利用粉喷桩施工造价较高,处理效果可靠,适用土层范围广。
5. 加固路基法
通过在路基中埋入高强度、大韧性的土工聚合物、拉筋、受力杆件或柴(木)梢排 . .. z 等方法加强路基的自身强度,增加抵抗地基变形沉降的能力。适用于软弱岩体、土体中的路堤与路堑。
主要加固方法:加筋土路基、土工聚合物、土钉墙、土层锚杆、土钉、树根桩法、柴(木)梢排法。
加筋路基法(土工布或土工格栅法):对于沉降量不大的路堤,高路堤填土适当采用土工布垫隔,限制了软基和路基的侧向位移,增加了侧向约束,从而降低应力水平,加强了路基刚度与稳定性,提高了路基的水平横向排水,使荷载均布。采用土工布覆盖摊铺,既提高路基刚度,也使边坡受到维护,有利于排水,增加地基稳定性。
桩架支挡法(柴木梢排):用柴木梢扎排,铺于路基底面,以扩大其承载作用,保持路基稳定,适用于交通量不大,且柴木梢丰富的地区,高等级公路中不宜采用。
6. 其它加固方法
除了上述软土路基处理方法外,比较常用的还有桩基、沉井、侧向约束法、反压护道法。桩基与沉井常用于在软土地基中建设重要构筑物(桥梁、大型涵洞等)的
基础中,根据软弱土层的厚度其下承层土质情况,桩基设计可分为柱桩与摩擦桩两种。常用的桩基有钻孔桩、挖孔桩、管桩、木桩。
反压护道法:当软土和沼泽较厚,路堤高度不超过极限高度的2倍时,路堤两侧填筑适当厚度和宽度的护道,在护道附加荷载的作用下,保持地基的平衡,增加抗滑力矩,防止路堤的滑动破坏。施工时,护道尽量与路堤同时填筑,且压实度要达到90%以上。它的特点是施工工艺简单、费用较低,但施工用地增大。
