紧急避险车道施工组织设计
避险车道专项施工方案

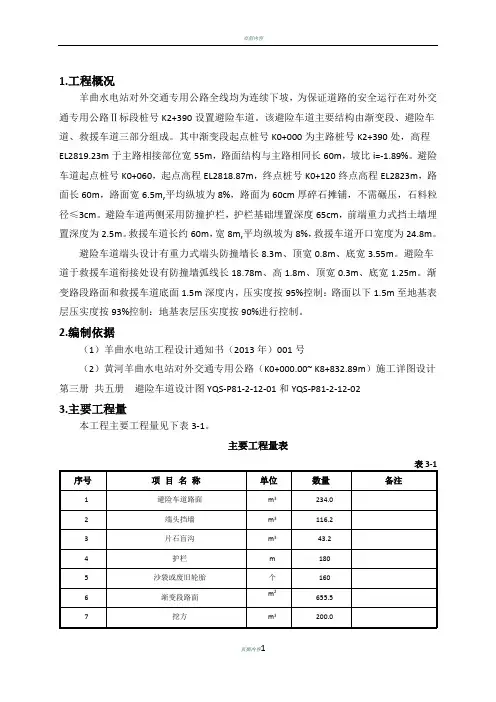

1.工程概况羊曲水电站对外交通专用公路全线均为连续下坡,为保证道路的安全运行在对外交通专用公路Ⅱ标段桩号K2+390设置避险车道。
该避险车道主要结构由渐变段、避险车道、救援车道三部分组成。
其中渐变段起点桩号K0+000为主路桩号K2+390处,高程EL2819.23m于主路相接部位宽55m,路面结构与主路相同长60m,坡比i=-1.89%。
避险车道起点桩号K0+060,起点高程EL2818.87m,终点桩号K0+120终点高程EL2823m,路面长60m,路面宽6.5m,平均纵坡为8%,路面为60cm厚碎石摊铺,不需碾压,石料粒径≤3cm。
避险车道两侧采用防撞护栏,护栏基础埋置深度65cm,前端重力式挡土墙埋置深度为2.5m。
救援车道长约60m,宽8m,平均纵坡为8%,救援车道开口宽度为24.8m。
避险车道端头设计有重力式端头防撞墙长8.3m、顶宽0.8m、底宽3.55m。
避险车道于救援车道衔接处设有防撞墙弧线长18.78m、高1.8m、顶宽0.3m、底宽1.25m。
渐变路段路面和救援车道底面1.5m深度内,压实度按95%控制:路面以下1.5m至地基表层压实度按93%控制:地基表层压实度按90%进行控制。
2.编制依据(1)羊曲水电站工程设计通知书(2013年)001号(2)黄河羊曲水电站对外交通专用公路(K0+000.00~ K8+832.89m)施工详图设计第三册共五册避险车道设计图YQS-P81-2-12-01和YQS-P81-2-12-023.主要工程量本工程主要工程量见下表3-1。
主要工程量表开工日期:2013年7月23日。
完工日期:2013年8月31日,总工期为40日历天。
5.施工布置5.1施工道路布置施工道路主要利用左岸高线交通公路经通往Ⅱ标段的临时道路进入施工现场。
5.2施工供风、施工供风主要为混凝土施工缝凿毛用风,用风量相对较小使用0.9m3的气泵可满足施工要求。
5.3施工供水施工用水主要是路基、路面碾压洒水用一辆5t洒水车运至施工现场即可。
普通公路紧急避险车道建设技术要求

普通公路紧急避险车道建设技术要求1 范围本标准规定了普通公路紧急避险车道的总体设计、设置位置、设计参数、救援车道、排水设施、配套交通安全设施。
本标准适用于普通公路紧急避险车道新建、改建工程建设。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB 5768.2 道路交通标志和标线第2部分:道路交通标志GB 5768.3 道路交通标志和标线第3部分:道路交通标线GB/T 28650 公路防撞桶JTG D30 公路路基设计规范JTG D40 公路水泥混凝土路面设计规范JTG D81 公路交通安全设施设计规范JTG F10 公路路基施工技术规范JTG F30 水泥混凝土路面施工技术规范JTG/T D33 公路排水设计规范JTG/T D81 公路交通安全设施设计细则JTG/T F20 公路路面基层施工技术细则3 术语和定义下列术语和定义适用于本文件。
3.1紧急避险车道在公路主线行车道外侧增设的、专供制动失效货车驶离主线、减速停车自救的专用设施。
简称避险车道。
3.2引道从公路主线外侧行车道引出的、供制动失效车辆驶离主线进入避险车道制动床的专用车道。
3.3制动床沿引道方向铺设的、按一定宽度、一定厚度和一定坡度铺设的集料,可使制动失效货车减速停车。
3.4入口速度制动失效货车驶入制动床的瞬时速度。
3.5消能设施设置于制动床端部、使驶入制动床的制动失效货车进一步消能减速的设施。
3.6救援车道紧邻制动床设置、供救援车辆和制动床维护车辆使用的专用车道。
4 总体设计4.1 避险车道宜按照“保障安全、因地制宜、经济实用”的原则设置,并应强化与超载超限车辆治理、提供警示信息、加强货车制动检查、强化速度管控等措施的配合使用。
4.2 避险车道宜采用上坡制动床型,见图1。
当采用其他类型的避险车道时应进行充分论证,在满足安全和使用功能的前提下进行设计。
避险车道专项方案

一、方案背景随着我国高速公路网络的不断扩大,交通事故的发生率也逐年上升。
在山区高速公路的长大下坡路段,由于地形复杂、坡度大,载重货车因制动失效发生的事故尤为突出。
为有效提高道路交通安全,减少交通事故,有必要在重点路段设置避险车道。
二、方案目标1. 提高道路交通安全水平,减少因制动失效导致的交通事故。
2. 保障驾驶员在紧急情况下能够及时驶入避险车道,避免事故扩大。
3. 提升避险车道的使用效率,确保其功能发挥到极致。
三、方案内容1. 避险车道设置原则- 根据道路实际情况,合理规划避险车道的位置和数量。
- 确保避险车道与主线道路的连接顺畅,便于驾驶员快速驶入。
- 考虑到车辆制动距离,合理设置避险车道的长度和宽度。
- 依据地形条件,合理选择避险车道的坡度。
2. 避险车道类型- 按照功能,避险车道可分为普通避险车道和紧急避险车道。
- 普通避险车道适用于一般制动失效的车辆减速。
- 紧急避险车道适用于制动失效且需要紧急减速的车辆。
3. 避险车道设计方法- 根据车辆制动性能和驾驶员反应时间,确定避险车道的长度和宽度。
- 合理设计避险车道的坡度,确保车辆在驶入时能够有效减速。
- 设置明显的警示标志和标线,引导驾驶员正确驶入避险车道。
- 在避险车道两侧设置排水设施,防止积水影响车辆行驶。
4. 避险车道维护与管理- 定期对避险车道进行巡查,及时发现并修复损坏的设施。
- 对避险车道进行专项养护,确保其功能发挥到极致。
- 加强对驾驶员的宣传教育,提高驾驶员对避险车道重要性的认识。
四、实施计划1. 制定详细的避险车道设置方案,明确各阶段工作内容和时间节点。
2. 组织相关技术人员进行现场勘察,确保方案的科学性和可行性。
3. 进行避险车道的设计、施工和验收工作。
4. 对避险车道进行维护和管理,确保其长期稳定运行。
五、预期效果通过实施本专项方案,预计可达到以下效果:1. 交通事故发生率明显下降,保障人民群众生命财产安全。
2. 提高道路通行效率,减少交通拥堵。
避险车道施工安全细则

“避险车道”日常维护及安全施工作业管理暂行规定为了加强避险车道日常维护和安全施工作业管理,确保职工生命安全,提高工作效率,全局职工必须高度认识避险车道安全施工作业的重要性,切实做好安全思想教育和施工作业前的安全防范措施。
根据公路养护安全作业规程并结合我局实际情况制定本暂行规定。
一、基本要求1、避险车道内危险,严禁任何职工在避险车道内和避险车道入口处停留、休息或停放车辆。
2、在未按相关规定设置好标志标牌之前,任何人不得进入避险车道内进行施工作业。
需对避险车道进行维护和施工作业时,必须得到本局养护工程股的许可,并在养护工程股人员或养护站站长的组织和带领下方能进入避险车道进行施工作业。
3、避险车道的日常养护包括翻松、整平制动床河卵石,清除杂物,更换河卵石或清筛河卵石杂物等。
4、职工发现或接到群众举报有车辆驶入避险车道时,要及时向本局路政大队或养护工程股管理人员汇报。
5、路政大队接待报警后,应在2小时内到达现场进行处理,做好资料的收集工作,并将处理结果通报养护工程股。
在事故车辆拖出避险车道后,要及时通知养护工程股进行修复。
并在每月30日将本月的相关资料汇总报局办公室存档。
6、养护工程股接到修复通知后,一般情况下应组织职工24小时内全部修复。
如工程量大,24小时内无法修复的,需报局领导批准同意后视情况可延长修复时间。
7、在避险车道内进行维护和施工作业的所有人员必须戴标志帽或穿标志服,且必须面向避险车道入口进行作业,以便能随时观察道路车辆情况。
8、为防止职工在避险车道内作业时,有失控车辆冲入避险车道造成人员伤亡,必须安排专人在位于避险车道入口50~100米处时刻观察路上过往车辆,发现有失控车辆,及时通报施工人员疏散避让,确保职工生命安全。
9、维护和施工作业完成,人员退出后,必须将所设的标志标牌全部撤出,以便能及时恢复避险车道的正常使用。
10、进入避险车道维护和施工作业,必须按以下要求设置标志标牌:(附示意图)①、距避险车道出入口500米处设立辆慢行”施工安全标志牌1块。
紧急施工组织设计方案应对突发情况高效组织紧急施工任务

紧急施工组织设计方案应对突发情况高效组织紧急施工任务紧急情况下的施工任务往往面临时间紧迫和任务复杂的挑战。
为了应对这些突发情况,需要制定高效的组织设计方案,以确保紧急施工任务能够顺利进行。
本文将提供一种适用于突发情况下的施工组织设计方案,以高效组织紧急施工任务。
一、紧急施工组织设计方案的背景和目标在突发情况下,如自然灾害、事故等,施工任务往往需要立即展开。
这些情况下,我们的目标是确保施工任务能够迅速展开,并在有限的时间内完成。
为了实现这一目标,需要制定紧急施工组织设计方案。
紧急施工组织设计方案的背景是考虑到突发情况的不可预测性和紧迫性。
在设计方案中,需要充分考虑突发事件对人员安全、物资、设备的影响,制定相应的措施来保障施工任务的顺利进行。
二、建立紧急施工组织指挥体系在紧急施工任务中,建立一个高效的指挥体系非常重要。
指挥体系包括指挥指挥部和各部门、人员的协调配合。
在突发情况下,需要迅速确定指挥中心,并确定各部门职责和任务,确保信息流畅传递,以高效组织紧急施工任务。
三、紧急施工调度和资源筹备在突发情况下,紧急施工任务的调度和资源筹备是至关重要的。
首先,需要尽快确定施工任务的具体要求和紧急性。
然后,根据任务要求,调度合适的人员和设备,确保施工任务能够按时展开。
同时,要妥善处理施工过程中可能出现的临时需求和突发情况,避免任务受阻。
四、保障人员安全和项目质量在紧急施工任务中,保障人员的安全和项目质量是最重要的任务之一。
在组织设计方案中,需要制定相应的安全和质量管理措施,确保人员在施工过程中不受伤害,并能按照标准完成任务。
同时,要定期进行安全检查和质量评估,及时发现和解决问题,以保证施工任务的顺利进行。
五、与相关部门和单位的沟通与协调在紧急施工任务中,与相关部门和单位的沟通与协调非常重要。
在组织设计方案中,要确定相关部门和单位的职责和任务,明确各自的工作范围和时间安排。
同时,要保持沟通畅通,及时交流信息和解决问题,确保紧急施工任务能够按计划进行。
避险车道制动床施工方案

避险车道制动床施工方案1. 引言避险车道制动床是一种常见的交通设施,用于在紧急情况下减缓车辆速度并避免意外事故。
本文将介绍避险车道制动床的施工方案,包括材料准备、施工过程、注意事项等内容。
2. 材料准备在开始避险车道制动床的施工之前,需要准备以下材料和设备: - 沥青混凝土- 约束钢筋 - 水泥 - 砂石 - 水泥搅拌机 - 铁锹和镘刀 - 测量工具(如水平仪和测量尺)3. 施工过程3.1 确定施工位置首先,需要确定避险车道制动床的施工位置。
一般来说,选择在道路下坡处或弯道处是最合适的,因为这些地方车辆的速度较快,容易发生意外事故。
3.2 准备施工区域在确定了施工位置后,需要将施工区域划定出来,并清理该区域上的杂物和土壤。
3.3 制作模板在划定了施工区域后,需要根据设计要求制作模板。
模板可以采用木板或金属板制作,用于固定沥青混凝土和钢筋。
3.4 浇筑沥青混凝土根据设计要求,使用水泥搅拌机将预先调配好的沥青混凝土倒入模板内,确保均匀分布并充实。
3.5 固定约束钢筋在沥青混凝土未干燥之前,需要将约束钢筋固定于其内部,以增加制动床的强度和稳定性。
3.6 平整表面在沥青混凝土干燥之后,使用镘刀和铁锹将制动床表面进行平整,确保没有凸起和明显的不平坦。
3.7 清除杂物清除施工现场上的杂物和残留物,确保避险车道制动床表面整洁。
3.8 检查质量对施工完成的避险车道制动床进行质量检查,确保其符合设计要求和交通安全标准。
3.9 完善标识在制动床的两侧添加标识物,提醒车辆驾驶员注意减速和避险。
4. 注意事项在避险车道制动床的施工过程中,需要注意以下事项: - 安全第一:施工人员需要佩戴安全帽和耳塞,在施工现场设置警示标识和隔离设施,确保施工安全。
-工具维护:定期检查和维护使用的工具和设备,保持其正常工作状态。
- 施工环境:在施工过程中要注意环境保护,避免对周围生态环境造成污染和破坏。
- 施工记录:及时记录施工过程中的关键信息,包括施工位置、材料用量、施工时间等。
应急道路施工组织设计

第一卷施工组织设计 (2)第一章工程概述 (2)第一节工程概况 (2)第二节现场条件 (3)第三节编制依据及编制原则 (7)第四节本工程特点、难点分析及对策 (9)第二章施工总体布置 (10)第一节施工总平面布置 (11)第二节生产和生活临建布置 (11)第三节临时水电布置 (12)第四节现场道路通行方案 (12)第五节施工区排水方案 (13)第三章主要分项工程施工方案 (13)第一节场地清理方案 (13)第二节路基施工方案 (14)第三节路面铺装方案 (48)第四节桥梁施工方案 (61)第五节涵洞施工方案 (86)第六节排水、防护施工方案 (96)第七节交通工程及沿线设施、绿化及环境保护方案 (104)第八节特殊条件下的施工方案 (107)第四章项目组织机构及内部管理制度 (110)第一节施工管理组织机构 (110)第二节人员、技术、资料管理制度 (114)第三节现场施工管理制度 (116)第四节地方关系协调方案 (117)第五章施工总体进度计划 (122)第一节施工总进度计划 (122)第二节施工前期准备计划 (124)第三节关键线路工程进展形象曲线 (125)第四节进度计划管理机构及人员配置 (125)第五节进度计划管理程序 (126)第六节保证进度计划实现的措施 (129)第六章施工机械设备清单及其进/退场计划 (131)第七章施工人员计划 (133)第一节人力动员计划 (133)第二节劳动力用工曲线 (135)第三节人员培训计划 (136)第八章材料采购 (137)第一节材料采购管理 (137)第二节材料采购计划 (142)第三节主要材料清单及需求计划 (142)第一卷施工组织设计第一章工程概述第一节工程概况本项目为**核电应急道路工程,全长6.48km,分Ⅰ、Ⅱ两个标段:1、Ⅰ标段:K0+000~K1+1732.748、AK2+689.627~AK2+827.142本标段全长1.87km。
高速公路避险车道设计

高速公路避险车道设计高速公路避险车道(emergency lane)是指为了应对紧急情况而设计的车辆行驶的安全地带。
在高速公路上,避险车道起到了保护交通参与者的作用,能够减少事故发生后的危险,提高救援效率。
因此,高速公路避险车道的设计至关重要。
首先,高速公路避险车道的设计要考虑交通流量情况。
根据不同的道路等级和交通量,高速公路的避险车道宽度应有所区别。
在交通量较大的高速公路上,避险车道的宽度应该适当增加,以容纳更多的车辆停靠。
其次,高速公路避险车道的设计需要考虑车辆的停靠及转弯需求。
避险车道应该被设置在高速公路的右侧,以便车辆方便停靠。
此外,避险车道的设计也应该考虑到车辆从避险车道重新进入行驶车道的情况。
为了确保车辆可以安全转弯并重新加入交通流,应对避险车道进行合理的宽度和弯道半径设计。
然后,高速公路避险车道的设计还应该考虑紧急车辆的通行。
在避险车道的设计过程中,应为警车、消防车和救护车等紧急车辆设置专用通道,以确保这些车辆能够快速、安全地通过。
最后,高速公路避险车道的设计也应该考虑道路标识和警示标志的设置。
在避险车道的入口处和出口处应设置明显的标识和标志,以提醒驾驶员注意安全。
此外,在高速公路的行车过程中应设置适量的交通警示标志,以指示驾驶员遵守交通规则并采取相应的安全措施。
综上所述,高速公路避险车道的设计需要充分考虑交通流量、停靠需求、安全性、紧急车辆通行以及标识和标志的设置等因素。
通过科学合理的设计,可以提高高速公路上的安全性,减少事故的发生和危害,提高救援效率,保护交通参与者的生命和财产安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(7)渐变路段路基填土沿垂直于避险车道前进方向将原边坡挖成台阶状,台阶高1.0m,宽1.5m,防止新路基填土出现滑移。
⑵施工现场准备
完成“三通一平”;确定临时占地计划;搞好生产设施及施工营地建设。
⑶作业条件准备
组织物资的采购、进货与管理;编制施工成本控制计划;雨期、农忙等季节性施工的特殊准备;组织施工设备机械进场;组织施工队伍进场。
⑷技术准备
会审图纸;进行测量桩位的交接,并布置施工阶段的测量控制网;线路位置的施工放样;对施工队进行开工前技术交底和培训;组织职工学习有关技术文件并进行安全教育;对原材料进行各项检测试验;选定施工所用的各种配合比。收集施工技术资料;组织有关部门对开工前的工程技术资料进行收集、整理、分类、成册,做到资料齐全,准备充分。
⑵施工用水
在项目经理部办公区、临时生活区及拌和站、打机井3眼抽水供应生活及施工需要。道路用水采用水车就近拉水。用水前要检测水质,符合招标文件技术规范要求后方可作为工程用水。
⑶施工通信
项目经理部安装2部长途程控电话,同时安装一台48门自动交换机,主要管理人员配备移动电话,以保证与建设单位、监理及其它工程所需的联络,现场指挥人员、测量人员配备对讲机(对讲机频率报当地公安部门批准后使用),以满足施工需要。
⑸建立中心试验室
试验人员随第一批人员进场后,首先筹建中心试验室,各种试验仪器满足招标文件的要求及施工需要,并经当地计量部门鉴定合格后方可使用。开工前对各种原材料进行试验,合格后方可进场。
⑴施工生活用电
在项目经理部办公区、临时生活区及拌和站架设一台320KVA的变压器。场内按规定架设低压电路至用电设备,并自备发电机组以补பைடு நூலகம்社会供电的不足。
施工方案
(4)浆砌片石挡土墙采取错缝砌筑,填缝紧密,灰浆填塞饱满
(5)墙体砂浆设计强度达到75%以上,砌体工作面高度不大于1.2m,砌筑到第二层时,回填至第一层工作面:砌筑第三年层工作面,回填至第二层工作面,以此类推。回填前确定填料的最佳含水量和最大干密度。采用18-22t压路机静压,分层填筑压实,压实厚度不大于20cm,压实度满足设计要求
⑷临时房屋及占地
按照少占地,特别是少占良田,不污染环境,避免造成水土流失的原则,合理安排临时房屋及临时占地。
设备、人员动员周期和设备、人员材料运到施工现场的方法
本项目为青银高速公路辅道路面病害治理工程。
如果我单位中标,在接到业主中标通知书后,对招标文件所要求的和施工所需要的主要施工人员以及各种机械设备,我们立即进行组织落实,并编制各类施工人员的进场时间表及设备调动计划表,做好人员、设备、材料的进场工作,具体如下:
二、
一、施工方案
(1)K729+320避险车道位于邯长高速连续下坡路段,该路段为挖方路段,该避险车道长100m,宽8m,平均纵坡为10%,避险车道与主干线相交角度为6度,车道开口宽度为50m。避险车道两侧采用重力式挡土墙,墙内填土采用砂砾土,基础埋置深度1.2m,前端重力式挡土墙埋置深度为1.4m。
项目经理部下设八部三室一所(工程技术部、质量安全部、机械设备部、材料供应部、中心试验室、计划合同部、综合办公室、工地财务部、计算机网络管理部、环保部、民工工资管理办、工地卫生所),分别负责本合同段工程项目的施工技术、安全、质量、计划、财务、物资设备保障、材料试验与检验、行政管理、卫生保健等工作,全面保证本合同段工程建设任务的优质、高效完成。
<二>、施工准备和临时工程施工
1.施工准备
中标后,我们将安排专人负责配合建设单位与有关单位搞好本合同段的临时用地工作。并立即组织精测人员对设计控制桩进行复测,并将测量结果上报监理工程师及有关部门。做好材料试验等开工前的各项准备,上报开工报告。
⑴规划安排
编制实施性施工组织设计和施工方案;编制施工计划安排;做好施工机械设备及主要的检测、测量仪器设备的配置;做好施工任务划分。
(2)渐变路段路面横坡为1.5%,以保证路面排水顺畅。路面结构形式:渐变区均采用25cm水泥混凝土面板+2×18cm贫混凝土:避险车道路面(制动坡床)为豆砾石,起点厚度为10cm,以30m长度渐变至坡床集料总厚度50cm
(3)重力式挡土墙顶部砌筑高1m混凝土护栏。渐变路段路面底面0.8m深度内,压实度按96%控制:路面以下0.8m至地基表层压实度按94%控制:地基表层压实度按90%进行控制
设备、人员动员周期
我单位若有幸中标,在接到中标通知书后,立即进行人员、设备的动员调遣工作,5天内派项目经理部主要负责人、管理人员、技术人员进驻工地,与业主和监理办接洽的同时,尽快安排落实施工营地,着手水、电、路三通的准备工作,开始料场、拌和场、机械停置场的修建工作。
同时,按照施工方案中工序的先后,组织相应的机械进入工地,包括路面施工机械、测量试验设备、拌合站等。做到“三通一平”,原材料试验及配合比设计与施工机械、人员进场同步进行。
设备、人员动员周期15天,其主要工程机械和人员动员周期控制在5天之内。其它施工设备及相应人员随工程进度和工作场面的展开陆续进场。
设备、人员材料运到施工现场的方法:
大型机械设备:装载机、摊铺机、拌和设备等采用平板车运输至工地。自卸汽车直接开往施工现场。其他小型设备采用汽车运输。人员通过乘坐火车或本单位的汽车进场。建筑材料在当地或指定厂家购买,用汽车运到现场。
一、
<一>、总体施工组织布置及规划
1.施工总体目标
⑴质量目标
本合同段工程质量目标为:标段工程交工验收质量达到合格,竣工验收质量达到合格。
⑵工期目标
开工日期:2012年5月10日。
竣工日期:2011年9月7日,总工期为120日历天。具体开工日期以监理工程师的开工令为准。
⑶安全目标
在施工全过程不发生重大安全责任事故。
2.施工管理组织机构
为安全、优质、按期完成本合同段的施工任务,本着精干、高效的原则,我单位将按标书提供的人员并抽调理论和实践经验丰富、业务能力强、综合素质高的技术、管理、行政人员及具有丰富路桥施工经验的施工队伍完成本合同段的施工任务。按《项目工程组织机构管理办法》组建本合同段工程管理机构,全面负责本合同段工程的施工组织管理工作。
